建设工程定额体系PPT课件
合集下载
建筑工程定额ppt课件

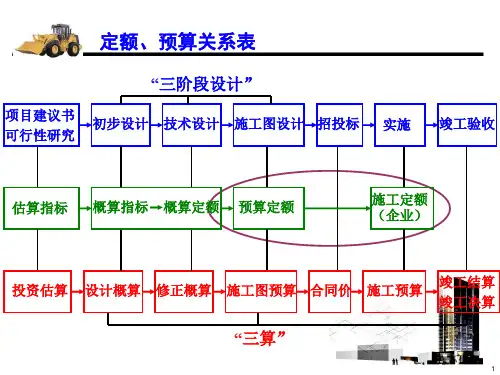

定额、预算关系表
“三阶段设计”
项目建议书 初步设计 技术设计 施工图设计 招投标 实施 可行性研究
竣工验收
估算指标 概算指标 概算定额 预算定额
施工定额 (企业)
投资估算 设计概算 修正概算 施工图预算 合同价 施工预算 竣工结算 竣工决算
“三算”
1
1、 定额的概述 2、 施工定额 3、 预算定额(单价)
时间定额
=
1 产量定额
(2)对小组,时间定额和产量定额不成倒数关系。 时间定额与产量定额之积恰好等于小组成员数总 和。
29
4、时间定额与产量定额的作用
(1)时间定额是单位产品所需时间,便于计算完
成某一分部(项)工程的工日数,即分项工期。 进而编制施工进度计划。
(2)产量定额是单位时间内完成的产品数量,便
(施工单位向工人班(组)签发施工任务单,限额领料)
3、它是施工企业推行承包责任制,是进行工料分析和“两算” 对比的依据;
(计取劳动报酬和奖励等经济核算工作的依据)
4、它是编制预算定额的基础的依据。
返回概述
22
(三)施工定额的组成
施工定额可分为劳动定额、材料消耗定额、机
械台班定额三部分。 (按 生产要素 分)
即该分项工程需4天完成。
31
例2 某二砖混水外墙,由11人砌筑负责施工,产量定额为 0.862m3/工日,试计算一个月完成的工程量。 解: (1)计算小队每日完成的工程量 工程量=11×0.862=9.48(m3) (2)计算一个月工程量 一个月工程量=9.48 × 30= 284.4(m3)
②考虑补充和最终回收量 (了解)
摊销量 = 周转使用量-回收量 (即每次等价用量-每次回收量)
“三阶段设计”
项目建议书 初步设计 技术设计 施工图设计 招投标 实施 可行性研究
竣工验收
估算指标 概算指标 概算定额 预算定额
施工定额 (企业)
投资估算 设计概算 修正概算 施工图预算 合同价 施工预算 竣工结算 竣工决算
“三算”
1
1、 定额的概述 2、 施工定额 3、 预算定额(单价)
时间定额
=
1 产量定额
(2)对小组,时间定额和产量定额不成倒数关系。 时间定额与产量定额之积恰好等于小组成员数总 和。
29
4、时间定额与产量定额的作用
(1)时间定额是单位产品所需时间,便于计算完
成某一分部(项)工程的工日数,即分项工期。 进而编制施工进度计划。
(2)产量定额是单位时间内完成的产品数量,便
(施工单位向工人班(组)签发施工任务单,限额领料)
3、它是施工企业推行承包责任制,是进行工料分析和“两算” 对比的依据;
(计取劳动报酬和奖励等经济核算工作的依据)
4、它是编制预算定额的基础的依据。
返回概述
22
(三)施工定额的组成
施工定额可分为劳动定额、材料消耗定额、机
械台班定额三部分。 (按 生产要素 分)
即该分项工程需4天完成。
31
例2 某二砖混水外墙,由11人砌筑负责施工,产量定额为 0.862m3/工日,试计算一个月完成的工程量。 解: (1)计算小队每日完成的工程量 工程量=11×0.862=9.48(m3) (2)计算一个月工程量 一个月工程量=9.48 × 30= 284.4(m3)
②考虑补充和最终回收量 (了解)
摊销量 = 周转使用量-回收量 (即每次等价用量-每次回收量)
《工程建设定额 》课件
Байду номын сангаас
材料消耗定额的应用
总结词:应用领域
详细描述:材料消耗定额是工程建设中重要的基础数 据,广泛应用于工程预算、材料采购、施工组织设计 等领域。通过材料消耗定额,可以计算出完成某一单 位工程量所需的各种材料数量,从而编制准确的工程 预算;同时,材料消耗定额也是材料采购的重要依据 ,有助于合理安排材料的采购和进场时间;此外,在 施工组织设计中,材料消耗定额有助于合理安排施工 进度和材料使用计划,提高施工效率。
政策法规调整
根据国家政策法规的变化 ,对工程建设定额进行相 应调整,确保合规性。
工程建设定额的维护与更新
定期评估
对工程建设定额进行定期评估, 了解定额的实施情况和存在问题
。
数据收集与分析
收集工程建设项目的实际数据, 进行统计分析,为定额的维护与
更新提供依据。
反馈机制
建立工程建设定额的反馈机制, 收集各方意见和建议,促进定额
程进度和质量。
投标报价
在投标报价中,根据工程量和工期 要求,确定机械的台班定额,并计 算出相应的机械费用。
成本控制
在成本控制中,根据实际施工情况 ,对机械的台班定额进行动态调整 ,以控制机械费用支出。
05
工程建设定额的管理与维护
工程建设定额的管理体制
01
02
03
统一管理
工程建设定额由国家或行 业统一制定,确保定额的 权威性和统一性。
。
按编制程序分类
估算指标、概算指标、 预算定额、施工定额。
工程建设定额的特点
01
02
03
04
科学性
工程建设定额的制定需要经过 科学的测定和计算,具有合理
性和可靠性。
材料消耗定额的应用
总结词:应用领域
详细描述:材料消耗定额是工程建设中重要的基础数 据,广泛应用于工程预算、材料采购、施工组织设计 等领域。通过材料消耗定额,可以计算出完成某一单 位工程量所需的各种材料数量,从而编制准确的工程 预算;同时,材料消耗定额也是材料采购的重要依据 ,有助于合理安排材料的采购和进场时间;此外,在 施工组织设计中,材料消耗定额有助于合理安排施工 进度和材料使用计划,提高施工效率。
政策法规调整
根据国家政策法规的变化 ,对工程建设定额进行相 应调整,确保合规性。
工程建设定额的维护与更新
定期评估
对工程建设定额进行定期评估, 了解定额的实施情况和存在问题
。
数据收集与分析
收集工程建设项目的实际数据, 进行统计分析,为定额的维护与
更新提供依据。
反馈机制
建立工程建设定额的反馈机制, 收集各方意见和建议,促进定额
程进度和质量。
投标报价
在投标报价中,根据工程量和工期 要求,确定机械的台班定额,并计 算出相应的机械费用。
成本控制
在成本控制中,根据实际施工情况 ,对机械的台班定额进行动态调整 ,以控制机械费用支出。
05
工程建设定额的管理与维护
工程建设定额的管理体制
01
02
03
统一管理
工程建设定额由国家或行 业统一制定,确保定额的 权威性和统一性。
。
按编制程序分类
估算指标、概算指标、 预算定额、施工定额。
工程建设定额的特点
01
02
03
04
科学性
工程建设定额的制定需要经过 科学的测定和计算,具有合理
性和可靠性。
建设工程定额课件ppt
(四)周转性材料的消耗量
摊销量
现浇钢筋砼模板 摊销量=周转使用量-回收量 (式2-9) (式2-10)
预制钢筋砼模板 摊销量=一次使用量/周转次数 (式2-11)
四、机械台班消耗定额
(一)概念及作用
定义:在正常的施工条件、合理的施工组织和合理使用施工机械的条件下,由技术熟练的工人操纵机械,生产单位合格产品所必须消耗的机械工作时间的标准。 作用:投标报价;编制设备需要与供应计划;进行设备维修与经济核算;… 。
生产效率
机械纯工作1小时的正常生产效率
利用系数
1个台班内的工作时间利用率
台班产量
×
3. 确定台班产量
⑴确定机械纯工作一小时的生产效率
◆循环动作型机械( )和连续动作型机械( )。
⑵确定机械工作时间利用系数→
⑶确定机械台班产量定额
2-3 预算定额
预算定额概述
“合理劳动组织、合理使用材料和机械”是指应按定额规定的劳动组织条件(人员、设备的配置和质量标准)来组织生产,并遵守国家现行的施工规范、规程和标准。
2.定额的内容
工作内容+数量标准+质量要求(施工方法,… )。 “单位合格产品”中的单位是指定额子目中所规定的定额计量单位;合格产品是指施工生产所完成的成品或半成品,必须符合国家或行业现行的施工验收规范和质量评定标准的要求。
(三)机械台班定额的编制
图2-3:机械工作时间分类图
机械工作时间消耗的分类
2. 拟定正常工作条件
√最大限度地发挥机械的效能、减少工人的手工操作!
◆拟定合理的工人编制:施工机械的性能和设计能力,工人的专业分工和劳动工效→确定操纵机械的工人和直接参加机械化施工过程的工人的编制人数
《工程建设定额》PPT课件
❖ A.60min
❖ B.63.1min
❖ C.75min
❖ D.80min
答案(dá àn)D
第二十页,共119页。
❖ 作业:1、采用(cǎiyòng)技术测定法编制劳动定额 : 某工人小 组完成某种新型砌块的砌筑工作 , 砌筑1000块需基本工作 时间为 350分钟 , 辅助工作时间为35分钟 , 准备与结束 时间、 休息时间、不可避免的中断时间分别为工作班延续 时间的5% 、3% 、2%, 损失时间 80 分 钟 ,l 立方米砌体 需砌块 520 块 , 计算每立方米砌体的人工时间定额及人 工产量定额。
(解) l. 求挖1m3土的定额(dìng é)时间
工序作业时间 = 基本(jīběn)工作时间 /(1-辅助时间%)
定额时间=
= 60 /(1-2%)=0.1276 工日 8×60
工序作业时间 1-规范时间%
=
0.1276 1-(2%+1%+20%)
=0.166工日
时间定额=定额时间/产品数量=0.166/1=0.166工日/m3
有效工作时间——指与产品生产(shēngchǎn)直接相关的时间消耗
班内准备与结束工作时间:包括每天班前领
取工具设备、机械开动前观察和试车以及交
准备(zhǔnbèi)与结 接班的时间
束
工作时间
接受任务准备与结束工作时间:包括接
受工程任务单、研究施工详图、进行
技术交底、竣工验收所消耗的时间。
第十页,共119页。
(解)
产量 定 (chǎnliàng)
1
额=
时间定额
1
=
=1.41 副/工日
0.71
2.工作时间(shíjiān)的分类
《建筑工程定额 》课件
技术测定法
通过对施工过程的详细记录和技术测定,获得各 项工程项目的工料消耗量数据,据此制定定额。 这种方法精度较高,但工作量大,适用于工程量 较大、施工工艺复杂的工程项目。
03
建筑工程定额的应用
工程估价
工程估价
建筑工程定额是工程估价的重要 依据,通过定额可以计算出工程 的直接费用、间接费用等,从而 得出工程的总造价。
感谢观看
某桥梁建筑工程定额管理案例
总结词
桥梁建筑工程定额管理案例,涉及定额管理原则、方法、实施效果等方面。
详细描述
某桥梁建筑工程,采用了定额管理方法进行成本控制。在实施过程中,遵循了定额管理原则,采取了 科学的管理方法和措施。通过有效的实施,该工程的成本控制取得了显著效果,提高了经济效益和社 会效益。
THANKS
某商业广场建筑工程定额编制案例
总结词
商业广场建筑工程定额编制案例,涉及定额编制原则、方法 、步骤等方面。
详细描述
某商业广场建筑工程,需要进行定额编制。在编制过程中, 遵循了定额编制原则,采用了科学的方法和步骤。通过对工 程实际情况的深入了解和分析,结合相关数据资料,最终完 成了符合实际情况的定额编制工作。
《建筑工程定额》 ppt课件
contents
目录
• 建筑工程定额概述 • 建筑工程定额的编制 • 建筑工程定额的应用 • 建筑工程定额的发展与完善 • 案例分析
01
建筑工程定额概述
定义与特点
定义
建筑工程定额是指在正常施工条件下 ,为完成一定量的合格产品或完成一 定量的工作所必需的劳动、机械和材 料消耗的数量标准。
施工成本控制
成本控制
施工成本控制是建筑工程管理中的重要环节,通过建筑工程定额可以制定合理的 成本控制方案,有效降低施工成本。
通过对施工过程的详细记录和技术测定,获得各 项工程项目的工料消耗量数据,据此制定定额。 这种方法精度较高,但工作量大,适用于工程量 较大、施工工艺复杂的工程项目。
03
建筑工程定额的应用
工程估价
工程估价
建筑工程定额是工程估价的重要 依据,通过定额可以计算出工程 的直接费用、间接费用等,从而 得出工程的总造价。
感谢观看
某桥梁建筑工程定额管理案例
总结词
桥梁建筑工程定额管理案例,涉及定额管理原则、方法、实施效果等方面。
详细描述
某桥梁建筑工程,采用了定额管理方法进行成本控制。在实施过程中,遵循了定额管理原则,采取了 科学的管理方法和措施。通过有效的实施,该工程的成本控制取得了显著效果,提高了经济效益和社 会效益。
THANKS
某商业广场建筑工程定额编制案例
总结词
商业广场建筑工程定额编制案例,涉及定额编制原则、方法 、步骤等方面。
详细描述
某商业广场建筑工程,需要进行定额编制。在编制过程中, 遵循了定额编制原则,采用了科学的方法和步骤。通过对工 程实际情况的深入了解和分析,结合相关数据资料,最终完 成了符合实际情况的定额编制工作。
《建筑工程定额》 ppt课件
contents
目录
• 建筑工程定额概述 • 建筑工程定额的编制 • 建筑工程定额的应用 • 建筑工程定额的发展与完善 • 案例分析
01
建筑工程定额概述
定义与特点
定义
建筑工程定额是指在正常施工条件下 ,为完成一定量的合格产品或完成一 定量的工作所必需的劳动、机械和材 料消耗的数量标准。
施工成本控制
成本控制
施工成本控制是建筑工程管理中的重要环节,通过建筑工程定额可以制定合理的 成本控制方案,有效降低施工成本。
《建设工程定额》课件
学习建设工程定额不能仅停留在理论层面,还需要加强实际应用能力的培养。建议学员多参与实际工程项目,通过实践掌握定额的运用技巧和方法,提高自己的专业水平。
感谢您的观看
THANKS
确定方法
04
建设工程定额的应用
建设工程定额是确定和控制工程造价的基础,为投资估算、设计概算、施工图预算等提供依据。
确定和控制工程造价
通过比较不同设计方案所对应的定额,可以评估设计方案的经济性,选择更优的方案。
评估设计方案经济性
建设工程定额有助于合理配置人力、物力和财力等资源,提高资源利用效率。
促进资源优化配置
《建设工程定额》ppt课件
目录
contents
引言建设工程定额的基本概念建设工程定额的编制方法建设工程定额的应用建设工程定额的发展趋势与展望结语
01
引言
《建设工程定额》
课程名称
土木工程、工程造价、工程管理等专业的本科生和研究生
适用对象
介绍建设工程定额的基本概念、原理、编制方法和应用
主要内容
培养学生掌握建设工程定额的基本知识和应用技能,提高学生在工程造价和工程管理方面的专业素养和实践能力。
课程目标
掌握建设工程定额的基本概念、原理和编制方法
了解建设工程定额的应用范围和局限性
掌握定额在工程造价和工程管理中的作用和意义
培养学生的实际操作能力和创新思维能力,提高学生在实际工程中应用定额解决问题的能力。
01
02
03
04
02
建设工程定额的基本概念
在此添加您的文本17字
在此添加您的文本16字
未来定额的展望
随着科技的不断发展和社会经济的不断进步,建设工程定额将会不断完善和更新。未来定额将会更加注重注重国际合作与交流,推动各国之间的合作与共同发展。
感谢您的观看
THANKS
确定方法
04
建设工程定额的应用
建设工程定额是确定和控制工程造价的基础,为投资估算、设计概算、施工图预算等提供依据。
确定和控制工程造价
通过比较不同设计方案所对应的定额,可以评估设计方案的经济性,选择更优的方案。
评估设计方案经济性
建设工程定额有助于合理配置人力、物力和财力等资源,提高资源利用效率。
促进资源优化配置
《建设工程定额》ppt课件
目录
contents
引言建设工程定额的基本概念建设工程定额的编制方法建设工程定额的应用建设工程定额的发展趋势与展望结语
01
引言
《建设工程定额》
课程名称
土木工程、工程造价、工程管理等专业的本科生和研究生
适用对象
介绍建设工程定额的基本概念、原理、编制方法和应用
主要内容
培养学生掌握建设工程定额的基本知识和应用技能,提高学生在工程造价和工程管理方面的专业素养和实践能力。
课程目标
掌握建设工程定额的基本概念、原理和编制方法
了解建设工程定额的应用范围和局限性
掌握定额在工程造价和工程管理中的作用和意义
培养学生的实际操作能力和创新思维能力,提高学生在实际工程中应用定额解决问题的能力。
01
02
03
04
02
建设工程定额的基本概念
在此添加您的文本17字
在此添加您的文本16字
未来定额的展望
随着科技的不断发展和社会经济的不断进步,建设工程定额将会不断完善和更新。未来定额将会更加注重注重国际合作与交流,推动各国之间的合作与共同发展。
《工程建设定额》课件
定额的作用
工程建设定额是编制工程计划、设计方案经济比较、造价控制、投标报价、签订施工合同等的重要依据,同时 也是企业进行成本核算、成本控制和计价的基础。
定额的分类与特点
定额的分类
根据不同的分类标准,可以将工程建设定额分为不同的类型,如按生产要素可 分为人工定额、材料消耗定额和机械台班定额;按用途可分为施工定额、预算 定额、概算定额和估算指标等。
公路工程材料消耗定额
公路工程机械台班定额
介绍公路工程材料消耗定额的制定方法、 消耗量标准和调整方法。
介绍公路工程机械台班定额的制定方法、 台班消耗量和台班费标准。
水运工程定额
水运工程定额概述
介绍水运工程定额的概念、作用、分类等基 本知识。
水运工程人工定额
详细介绍水运工程人工定额的制定方法、消 耗量标准和调整方法。
工程建设定额可以用于制定施工计划 ,合理安排人力、物力和财力资源, 确保工程按期完成。
成本控制
质量安全管理
工程建设定额可以帮助施工单位更好 地控制施工过程,确保工程质量符合 要求,同时加强施工现场的安全管理 。
施工单位可以利用工程建设定额进行 成本控制,通过对比实际消耗与定额 消耗,及时发现并解决超支问题。
《工程建设定额》ppt课件
目录
• 工程建设定额概述 • 工程建设定额的编制 • 各类工程建设定额简介 • 工程建设定额的应用 • 工程建设定额的未来发展
01
工程建设定额概述
定额的定义与作用
定额的定义
工程建设定额是指在一定时期、一定技术水平条件下,为完成一定计量单位的合格产品或完成一定量的工作所 规定的必要劳动消耗量的标准。
市政工程材料消耗定额
介绍市政工程材料消耗定额的制定方 法、消耗量标准和调整方法。
工程建设定额是编制工程计划、设计方案经济比较、造价控制、投标报价、签订施工合同等的重要依据,同时 也是企业进行成本核算、成本控制和计价的基础。
定额的分类与特点
定额的分类
根据不同的分类标准,可以将工程建设定额分为不同的类型,如按生产要素可 分为人工定额、材料消耗定额和机械台班定额;按用途可分为施工定额、预算 定额、概算定额和估算指标等。
公路工程材料消耗定额
公路工程机械台班定额
介绍公路工程材料消耗定额的制定方法、 消耗量标准和调整方法。
介绍公路工程机械台班定额的制定方法、 台班消耗量和台班费标准。
水运工程定额
水运工程定额概述
介绍水运工程定额的概念、作用、分类等基 本知识。
水运工程人工定额
详细介绍水运工程人工定额的制定方法、消 耗量标准和调整方法。
工程建设定额可以用于制定施工计划 ,合理安排人力、物力和财力资源, 确保工程按期完成。
成本控制
质量安全管理
工程建设定额可以帮助施工单位更好 地控制施工过程,确保工程质量符合 要求,同时加强施工现场的安全管理 。
施工单位可以利用工程建设定额进行 成本控制,通过对比实际消耗与定额 消耗,及时发现并解决超支问题。
《工程建设定额》ppt课件
目录
• 工程建设定额概述 • 工程建设定额的编制 • 各类工程建设定额简介 • 工程建设定额的应用 • 工程建设定额的未来发展
01
工程建设定额概述
定额的定义与作用
定额的定义
工程建设定额是指在一定时期、一定技术水平条件下,为完成一定计量单位的合格产品或完成一定量的工作所 规定的必要劳动消耗量的标准。
市政工程材料消耗定额
介绍市政工程材料消耗定额的制定方 法、消耗量标准和调整方法。
第一节工程建设定额概述ppt课件
三、施工过程与工作时间 (一)施工过程的概念与分类 1、施工过程的概念:施工现场所进行的生产
过程。 2、施工过程的分类
在日常生活中,随处都可以看到浪费 粮食的 现象。 也许你 并未意 识到自 己在浪 费,也 许你认 为浪费 这一点 点算不 了什么
第三章
工程建设定额编制原理与方法
第一节 工程建设定额概述
在日常生活中,随处都可以看到浪费 粮食的 现象。 也许你 并未意 识到自 己在浪 费,也 许你认 为浪费 这一点 点算不 了什么
第三章
工程建设定额编制原理与方法
第一节 工程建设定额概述
二、工程定额的分类
按
劳动消耗定额
生
产 要
材料消耗定额 基础定额
素
分
机械消耗定额
在日常生活中,随处都可以看到浪费 粮食的 现象。 也许你 并未意 识到自 己在浪 费,也 许你认 为浪费 这一点 点算不 了什么
在日常生活中,随处都可以看到浪费 粮食的 现象。 也许你 并未意 识到自 己在浪 费,也 许你认 为浪费 这一点 点算不 了什么
第三章
工程建设定额编制原理与方法
第二节 工程建设定额
3、劳动定额的测定 1)拟定正常的施工条件 2)劳动定额的测定方法
1 单位产品的时间定额
在日常生活中,随处都可以看到浪费 粮食的 现象。 也许你 并未意 识到自 己在浪 费,也 许你认 为浪费 这一点 点算不 了什么
第三章
工程建设定额编制原理与方法
第二节 工程建设定额 3)时间定额与产量定额的关系
时间定额 产量定额
倒数
关系
时 间 定 产额 量 定 1 额
时间定额=1/产量定额
第三章
工程建设定额编制原理与方法
《建筑工程定额体系》课件
定额体系的发展趋势
信息化管理
随着信息技术的发展,建筑工程定额体系将更加 注重信息化管理。通过建立信息化平台,实现定 额数据的共享和动态管理,提高定额编制和使用 的效率。
动态化调整
建筑工程定额体系将根据市场变化和技术发展进 行动态调整。及时更新定额数据,反映新材料、 新工艺和新技术的应用,使定额体系更加贴近实 际。
调整后套用
在选择相应定额的基础上,根据实际 情况对定额中的某些参数进行调整后 套用,以更准确地反映实际费用。
定额的换算
系数换算
利用定额中的系数进行换算,以调整 定额中的某些参数,使其更符合实际 情况。
范围换算
根据工程项目的实际需求,对定额的 使用范围进行换算,以满足工程项目 的特定要求。
定额的补充
它是一种规范化的管理体系,用于指 导建筑工程的设计、施工、管理等各 个环节的工作,以确保工程质量和安 全,控制工程成本,提高工作效率。
建筑工程定额体系的构成
1
建筑工程定额体系由多个定额子体系组成,包括 建筑工程定额、安装工程定额、市政工程定额等 。
2
每个定额子体系又由多个专业的定额标准组成, 如土方工程定额、混凝土工程定额、电气安装工 程定额等。
服务定额
表示为一个生产者提供服务的 人数。
按专业分类
建筑工程定额
适用于房屋建筑和构筑物的建设,包括建筑 工程、装饰装修工程、安装工程等。
市政工程定额
适用于城市基础设施建设,包括道路、桥梁 、隧道、轨道交通等。
安装工程定额
适用于设备、管道、电气、通风空调、仪表 、建筑智能化等专业的安装工程。
园林工程定额
新增定额
针对新工艺、新技术或特殊工程,编制新的定额以补充原有定额的不足。
工程建设定额预算课件81页PPT
2. 周转次数
是指周转性材料从第一次使用起,可以重复使用的次数。 一般采用现场观察法或统计分析法来测定材料周转次数,或查相关手册。
3. 补损量
补损量是指周转使用一次后由于损坏需补充的数量,也就是在 第二次和以后各次周转中为了修补难于避免的损耗所需要的材 料消耗,通常用补损率来表示。
第三十五页,编辑于星期二:点 五十五分。
2.简明适用原则
简明适用,就是指定额的内容和形式要方便定额的贯彻和执行。
贯彻定额简明适用性原则,关键是要反映施工生产的实际, 做到定额项目设置合理,项目划分粗细适当。
第十五页,编辑于星期二:点 五十五分。
(三)编制依据
定额 规范
资料
全国建安工程统一劳动定额 材料消耗定额 机械台班消耗定额
施工验收规范
产量定额
机械时间定额
机械产量定额
施工定额
企业施工生产用
按编制程序和用 途分
预算定额
企业对外确定工程造价
概算定额 概算指标
设计单位设计概算 业主方投资估算
第七页,编辑于星期二:点 五十五分。
按专业分
按主编单位和执行范围分
全国统一定额 专业部门定额 地区统一定额
企业定额 临时定额
建筑工程定额
安装工程定额
通过人材机消耗量计算人工费、材料费和机 械费
定额人工工日的耗用量是安排工人劳动量 的依据
加强企业管理的工具
定额确定的人材机消耗量是整个施工管理过程中都需要用到的数据。
总结先进生产方法的 手段
定额确定的消耗量是企业应达到的基本要求,故促进企业加 强技术改造,总结先进生产方法
第十一页,编辑于星期二:点 五十五分。
工程质量检查评定标准
技术安全操作规程
是指周转性材料从第一次使用起,可以重复使用的次数。 一般采用现场观察法或统计分析法来测定材料周转次数,或查相关手册。
3. 补损量
补损量是指周转使用一次后由于损坏需补充的数量,也就是在 第二次和以后各次周转中为了修补难于避免的损耗所需要的材 料消耗,通常用补损率来表示。
第三十五页,编辑于星期二:点 五十五分。
2.简明适用原则
简明适用,就是指定额的内容和形式要方便定额的贯彻和执行。
贯彻定额简明适用性原则,关键是要反映施工生产的实际, 做到定额项目设置合理,项目划分粗细适当。
第十五页,编辑于星期二:点 五十五分。
(三)编制依据
定额 规范
资料
全国建安工程统一劳动定额 材料消耗定额 机械台班消耗定额
施工验收规范
产量定额
机械时间定额
机械产量定额
施工定额
企业施工生产用
按编制程序和用 途分
预算定额
企业对外确定工程造价
概算定额 概算指标
设计单位设计概算 业主方投资估算
第七页,编辑于星期二:点 五十五分。
按专业分
按主编单位和执行范围分
全国统一定额 专业部门定额 地区统一定额
企业定额 临时定额
建筑工程定额
安装工程定额
通过人材机消耗量计算人工费、材料费和机 械费
定额人工工日的耗用量是安排工人劳动量 的依据
加强企业管理的工具
定额确定的人材机消耗量是整个施工管理过程中都需要用到的数据。
总结先进生产方法的 手段
定额确定的消耗量是企业应达到的基本要求,故促进企业加 强技术改造,总结先进生产方法
第十一页,编辑于星期二:点 五十五分。
工程质量检查评定标准
技术安全操作规程
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、我国建筑工程定额分类
生产性定额
计价性定额
施工定额 预算定额
概算定额
3.1.2 定额的产生和发展
1.定额的产生 19世纪末,被称为“科学管理之父”美国工程
师弗.温.泰勒(1856~1915)___提出“泰勒 制”制定科学的工时定额,标志着定额的诞 生
2.我国定额的发展
大致可分为五个阶段 (一)国民经济恢复时期(1949-1952) (二)第一个五年计划时期(1953~1957) (三)从“大跃进”到“文化大革命”前的时期
(2)产量定额
是指某种专业的工人班组或个人,在正 常施工条件下,单位时间(一个工日) 完成合格产品的数量。
产
量 定
单位
产品数量的计量单位。如:m3/工日、t /工日、m2/工日
额 公式
1
小组成员工日数总和
单位产品的时间定额
单位产品时间定额
时间定额与产量定额的关系是互为倒数的关系
【例3.2】某工程砖基础工程量共为136.8m3, 基础墙厚为240mm,若施工小组共30人,试安 排施工生产计划?
建筑工程定额
按
专
设备安装工程
业
定额
分
仿古建筑及园
林定额
市政工程定额
3.2工时研究
3.2.1 工时研究 一、含义 是在一定的标准测定条件下,确定操作者作业
活动所需时间总量的一套程序和方法。 其直接结果是用来制定时间定额和产量定额。
二、施工过程的研究
1、按劳动分工的特点不同: 个人 完成过程 施工班组 施工队
=162.4工分= 162.4
8小时60分钟
=0.34(工日)
四、机械工作时间消耗的分类
按性质的不同,机械工作时间的消耗分类如图
机械工作时间
必须消耗时间
损失时间
不可避免 无负荷
有效 工作时间
不可避免 中断时间
多余和 偶然时间
停工
违反劳动
损失时间 纪律时间
正常 负荷
有根据地 低 降低负荷 负荷
工人 与工艺 与机械 休息 过程有关 有关 时间
施工本 身造成 的停工
非施工本 身造成的
停工
3.2.2工时定额测定方法
计 时
观 察
法
测时法 选择测时法 连续测时法
写实记录法 工作日写实法
3.3 施工定额
3.3.1 施工定额的概念 1、概念:是指在正常的施工条件下,以同一
性质的施工过程为测定对象而规定的完成单 位合格产品所需消耗的人工、材料、机械台 班使用的数量标准。其组成内容包括劳动定 额、材料消耗定额、机械台班消耗定额。 2、性质:施工定额是施工单位内部管理的定 额,是生产性定额,属企业定额的性质。
【例】现测定一砖基础墙的时间定额,已知 每m3砌体的基本工作时间为140工分,准备
与结束时间、休息时间、不可避免的中断时 间占时间定额的百分比分别为:5.45%、 5.84%、2.49%,辅助工作时间不计,试确 定其时间定额和产量定额。
解: 时间 1 定 5 .4% 5 额 1 5 .84 % 4 02 .4% 9
(1958~1966) (四)“文化大革命”时期(1967~1976年) (五)党的十一届三中全会以来,1978年全面恢复。
3.1.3 工程建设定额的特点及分类
1. 工程建设定额的特点 科学性 系统性 统一性 指导性 相对稳定性和时效性
2.定额的种类
时间定额
按
劳动定额
生
产量定额
产 要
材料消耗定额
素
分
机械时间定额
机械台班使用定额
机械产量定额
施工定额
企业施工生产用 最细
按
编 制
预算定额
企业对外确定工程造价
细
程
序 和 用
概算定额
设计单位设计概算 较粗
途
分
概算指标
业主方投资估算
粗
投资估算指标 业主方投资估算
很粗全国统Βιβλιοθήκη 定额按 定专业部门定额
额 的
地区统一定额
适
用
企业定额
范
围 分
补充定额
指在正常的施工条件和合理的劳动组织,合理的使用 材料及机械的条件下,完成单位合格产品所需消耗的资 源数量标准。
2. 工程建设定额的作用
(1)是确定工程造价的重要依据 (2)是编制计划的基础 (3)是施工企业组织和管理施工的工具,是企业
实行经济核算的重要依据 (4)是评定最佳工程设计方案的依据
2、按完成方法不同:手工操作、机械化、机手并动
工序 3、按组织上的复杂程度: 工作过程
综合工作过程
三、工人工作时间消耗的分类
工人工作时间
必须消耗时间
损失时间
休息
有效 不可避免 多余和
停工 违反劳动
时间 工作时间 的中断时间 偶然时间 损失时间 纪律时间
准备与 基本
辅助
结束时间 工作时间 工作时间
施工本身 非施工本 造成的停工 身造成的停工
2、劳动定额的表现形式 :
时间定额和产量定额
(1)时间定额
也称为人工定额,是指一定技术等级的工人班组 或个人,在正常施工技术和合理的劳动组织条件 下,完成质量合格单位产品所需消耗的工时数量。
时 单位 间 定 额 公式
工日,即单位产品的工日。如:工日/m3,工日/t
1 每工产量
小组成员工日数总和 小组台班产量

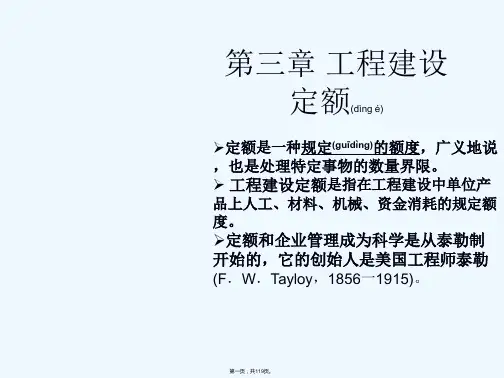

第3章 建设工程定额体系
本章知识点 1.熟悉定额的概念及作用;掌握定额的分类。 2.熟悉劳动定额、机械台班使用定额、材料消耗 定额的编制; 3.掌握预算定额的概念、作用及消耗量指标和单 价的编制; 4.了解企业定额的概念及编制; 5.了解概算定额和概算指标; 6.了解投资估算指标。
3.1 概述
3.1.1 定额的概念及作用 1. 建筑工程定额的概念
3.3.2 施工定额的作用
(1)是企业编制施工组织设计,施工作业计划,劳动力、材料、机械 台班使用计划的依据;
(2)是编制工程施工预算,加强企业成本管理和经济核算的依据; (3)是施工队向工人班组签发施工任务书和限额领料单,考核工料消耗 的依据;
(4)是计算工人劳动报酬的依据; (5)是企业提高生产率的手段,有利于推广先进技术;
解:(1)求劳动量 (查劳动定额知:时间定额 为0.89工日/m3)
Q=0.89×136.8=121.75(工日)
(6)是编制预算定额的基础。
3.3.3 施工定额的编制原则
1.定额水平平均先进 2.内容形式简明适用 3.贯彻专群结合,以专为主的原则
3.3.4 劳动定额
1、劳动定额的概念
劳动定额也称人工定额,是指在正常施工 技术和合理的劳动组织条件下,为完成单位 合格产品所需的劳动消耗量标准,或在一定 工作时间内应完成的产品数量。
