延期整改申请报告.doc

合集下载

培训学校延期整改申请报告

培训学校延期整改申请报告

培训学校延期整改申请报告培训学校延期整改申请报告自查报告导语,大家眼前所欣赏的此篇文章有1027文字共,由卫鹏红仔细修改发表。

如若你对此篇文章的写作能力需要改进或者修正,可以发表分享给大家!培训学校延期整改申请报告尊敬的领导:我作为培训学校的负责人,在提前准备工作不周全的情况下,向您呈报我校延期整改申请,希望能够得到您的谅解与支持。

近期,我校对整体教育教学工作进行了全面自查,发现了一些问题存在于我们的管理制度和师资培训上。

这些问题的存在已经影响了学校的正常运营,对学生的教育教学质量造成了一定的冲击,给学校的声誉造成了一定的损害。

为了能更好地为学生提供优质的教育教学服务,提高学校的整体竞争力,我们认为有必要对这些问题进行整改。

然而,由于整改涉及的范围较大,涉及的部门和人员较多,我们在制定整改方案时遇到了一些困难。

一方面,整改方案需要各部门共同协作,而在沟通和协调现了一些问题,导致进度较为缓慢;另一方面,由于教职员工的培训需求有限,师资培训的计划难以立即实施。

考虑到这些实际情况,我们在原定整改时间的基础上,申请延期整改,以确保整改工作能够顺利进行并取得实质性的效果。

对于延期整改,我们将采取以下措施:首先,我们将加强与相关部门的协作沟通,建立起一个高效的沟通机制。

通过明确各部门的职责和任务,明确整改的目标和时间节点,加强信息共享和互动合作,将整改工作推动到实质性阶段。

其次,我们将组织相关部门和人员参与师资培训,提高教职员工的教育教学水平和专业素养。

通过培养一支高素质的师资队伍,提供优质的教育教学服务,以达到学校整体提升的目标。

最后,我们将加强对学生的教育宣传,增强学生的教育教学责任感和学习积极性。

通过制定并实施有效的教育宣传计划,向学生传递正确的教育理念和学习态度,提高学生的参与度和学习质量。

在延期整改期间,我们将加强对整改工作的和评估,并及时向上级汇报整改进展情况。

我们将确保整改工作不影响正常的教育教学秩序和学校的正常运行,并将积极采取措施解决好延期整改带来的其他问题。

申请延期整改报告

申请延期整改报告

申请延期整改报告尊敬的XXX部门领导:我是XXX部门的XXX,我在此向贵部门申请延期提交整改报告。

经过我所在部门反复调查、分析和研究,我深切认识到该部门当前存在的问题,我们已经采取一系列措施进行整改。

但是,由于一些意外的原因,我们需要申请延期提交整改报告,以确保整改工作的完整性和准确性。

首先,我想对我们的整改工作做一个简要总结。

我们的部门自从上次反馈问题以后,对问题进行了全面深入的分析和改进。

我们成立了一个专门的整改小组,由具有丰富经验和专业知识的人员组成,负责整改工作的推进和监督。

我们制定了详细的整改方案,明确了整改措施和实施时间表。

在整改过程中,我们采取了多种措施,包括加强内部沟通和协作,提升员工的业务水平和团队意识,优化工作流程和管理制度,改进服务质量和客户满意度等。

我们还加强了对问题的跟踪和监控,并根据问题的复杂程度和整改进展情况进行了优先级排序,确保了整改工作的有序进行。

但是,由于一些不可预测的情况,我们暂时无法如期提交整改报告。

首先,我们遇到了一些技术难题,需要更多时间进行解决。

其次,由于员工流动和其他项目的紧急情况,我们在一些重要任务的分配和执行上遇到了困难。

再次,我们在整改过程中发现了一些新的问题,需要更多时间进行深入分析和解决。

鉴于以上情况,我们请求您能给予我们延期提交整改报告的时间。

我们将会在延期期间加大工作力度,加强协调与沟通,确保整改工作的质量和进展。

同时,我们会根据具体情况及时与贵部门沟通,向您汇报整改工作的进展和存在的问题。

我相信,经过我们的努力和改进,问题会得到有效的解决。

我们希望通过延期整改报告的提交,能够给我们更多的时间来确保整改工作的成果和效益。

最后,我再次深表歉意,并真诚地请求贵部门能够批准我们的延期申请。

我们将会努力做到最好,保证整改工作的顺利进行,让贵部门满意。

谢谢您对我们工作的支持和理解!此致礼一拜XXX。

单位消防整改延期申请报告

单位消防整改延期申请报告

一、申请单位基本情况单位名称:XX公司单位地址:XX市XX区XX街道XX号联系电话:XXX-XXXXXXX联系人:XXX二、消防整改情况概述根据《中华人民共和国消防法》及相关法律法规要求,我单位于XX年XX月XX日接受了XX消防大队的消防监督检查。

经检查,发现我单位存在以下消防安全隐患:1. 部分消防设施设备未按照规定进行定期维护保养,存在安全隐患;2. 部分疏散通道设置不合理,影响人员疏散;3. 部分消防标识设置不规范,无法清晰指引人员逃生;4. 部分员工消防安全意识薄弱,缺乏必要的消防安全知识培训。

针对上述问题,我单位已制定整改方案,并按照要求进行了整改。

截至目前,除以下两项整改项目外,其他问题均已整改到位:1. 餐厅顶棚彩钢板更换及宿舍疏散楼梯改造;2. 部分消防设施设备升级改造。

三、延期整改原因1. 餐厅顶棚彩钢板更换及宿舍疏散楼梯改造项目涉及建筑改造,需要重新设计、预算、审批、招标等程序,时间较长。

2. 部分消防设施设备升级改造项目需采购进口设备,受国际疫情影响,设备采购周期较长。

3. 学生在校园期间,施工进度会受到一定影响,部分工程只能利用周末、节假日进行施工。

4. 我单位在整改过程中,发现部分消防设施设备存在安全隐患,需要进一步升级改造,以确保校园消防安全。

四、延期整改措施1. 针对餐厅顶棚彩钢板更换及宿舍疏散楼梯改造项目,我单位已向上级部门申请资金,并尽快完成相关程序。

预计在XX年XX月前完成招标,确保在XX年XX月前完成施工。

2. 针对消防设施设备升级改造项目,我单位已启动采购程序,预计在XX年XX月前完成设备采购,并尽快进行安装调试。

3. 在施工过程中,我单位将加强施工现场安全管理,确保施工人员安全,并尽量减少对校园正常教学、生活秩序的影响。

4. 我单位将继续加强员工消防安全教育培训,提高员工消防安全意识,确保校园消防安全。

五、延期整改期限鉴于上述原因,我单位申请将消防整改期限延期至XX年XX月XX日。

消防延迟整改申请报告

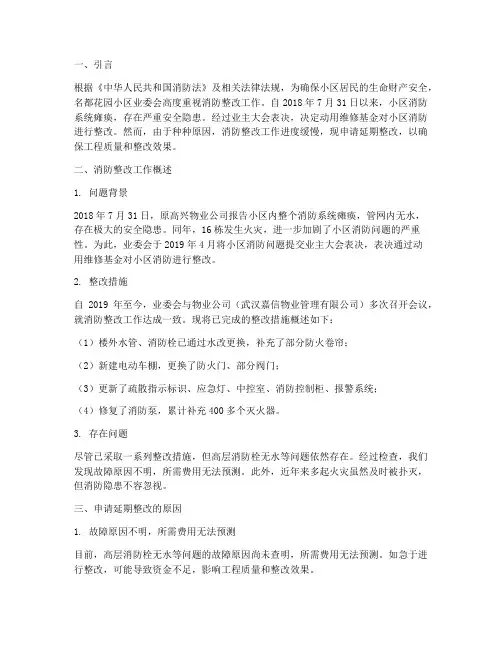

消防延迟整改申请报告

一、引言根据《中华人民共和国消防法》及相关法律法规,为确保小区居民的生命财产安全,名都花园小区业委会高度重视消防整改工作。

自2018年7月31日以来,小区消防系统瘫痪,存在严重安全隐患。

经过业主大会表决,决定动用维修基金对小区消防进行整改。

然而,由于种种原因,消防整改工作进度缓慢,现申请延期整改,以确保工程质量和整改效果。

二、消防整改工作概述1. 问题背景2018年7月31日,原高兴物业公司报告小区内整个消防系统瘫痪,管网内无水,存在极大的安全隐患。

同年,16栋发生火灾,进一步加剧了小区消防问题的严重性。

为此,业委会于2019年4月将小区消防问题提交业主大会表决,表决通过动用维修基金对小区消防进行整改。

2. 整改措施自2019年至今,业委会与物业公司(武汉嘉信物业管理有限公司)多次召开会议,就消防整改工作达成一致。

现将已完成的整改措施概述如下:(1)楼外水管、消防栓已通过水改更换,补充了部分防火卷帘;(2)新建电动车棚,更换了防火门、部分阀门;(3)更新了疏散指示标识、应急灯、中控室、消防控制柜、报警系统;(4)修复了消防泵,累计补充400多个灭火器。

3. 存在问题尽管已采取一系列整改措施,但高层消防栓无水等问题依然存在。

经过检查,我们发现故障原因不明,所需费用无法预测。

此外,近年来多起火灾虽然及时被扑灭,但消防隐患不容忽视。

三、申请延期整改的原因1. 故障原因不明,所需费用无法预测目前,高层消防栓无水等问题的故障原因尚未查明,所需费用无法预测。

如急于进行整改,可能导致资金不足,影响工程质量和整改效果。

2. 专业性要求高,需要时间进行研究和论证消防整改工程涉及全体业主的安全保障,专业性要求较高。

为确保整改效果,需要时间对故障原因进行研究和论证,制定科学合理的整改方案。

3. 业主意见需要征求消防整改工程涉及全体业主的利益,需要征求业主意见,确保整改工作符合业主期望。

四、延期整改方案1. 组织专家团队对故障原因进行研究和论证,制定科学合理的整改方案;2. 征求业主意见,确保整改工作符合业主期望;3. 积极与相关部门沟通,争取政策支持和资金保障;4. 按照整改方案,分阶段、分步骤推进消防整改工作。

工程延期整改申请报告

工程延期整改申请报告

致:XX建设单位报告单位:XX工程公司报告日期:2023年11月15日一、引言我司承建的XX项目自2023年3月1日正式开工,原定合同工期为12个月,预计2024年2月28日竣工。

然而,由于多种不可预见因素和项目管理上的不足,目前项目进度已严重滞后,预计无法按原定时间完成。

为此,我司特向建设单位提交此整改申请报告,详细说明延期原因、整改措施及预期效果。

二、延期原因分析1. 不可抗力因素:(1)2023年4月至5月期间,我国部分地区遭遇连续暴雨,导致施工现场部分区域出现山体滑坡、道路中断等自然灾害,直接影响施工进度。

(2)2023年6月,受强台风影响,施工现场部分设施受损,导致施工暂停。

2. 设计变更:(1)在施工过程中,由于地质条件复杂,原设计方案部分内容需进行调整,导致设计变更频繁,增加施工难度和成本。

(2)业主方提出部分功能需求变更,需重新进行设计审核和施工调整。

3. 材料供应问题:(1)部分建筑材料供应不及时,影响施工进度。

(2)原材料价格波动较大,导致材料成本上升。

4. 项目管理不足:(1)施工组织管理不到位,导致施工人员调配不合理,影响施工效率。

(2)施工现场安全管理制度不完善,导致安全事故频发。

三、整改措施及预期效果1. 加强项目管理:(1)优化施工组织设计,合理调配施工人员,提高施工效率。

(2)建立健全施工现场安全管理制度,加强安全教育培训,降低安全事故发生率。

(3)加强与业主、设计、监理等单位的沟通协调,确保施工进度和质量。

2. 加强材料供应管理:(1)提前做好材料采购计划,确保材料供应及时。

(2)积极寻找替代材料,降低材料成本。

3. 加强设计变更管理:(1)加强与设计单位的沟通,及时了解设计变更情况,确保施工进度不受影响。

(2)合理安排施工计划,确保设计变更不影响整体工期。

4. 加强不可抗力因素应对:(1)建立健全应急预案,提高应对自然灾害的能力。

(2)加强与气象部门的沟通,提前做好防范措施。

安全生产延期整改报告

安全生产延期整改报告

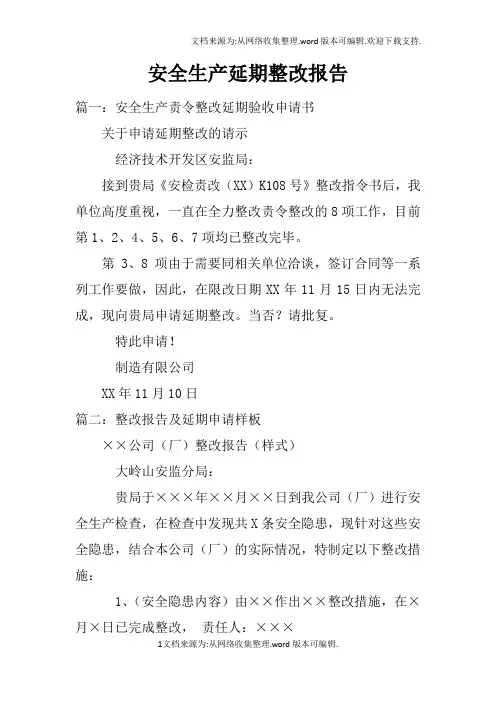

安全生产延期整改报告篇一:安全生产责令整改延期验收申请书关于申请延期整改的请示经济技术开发区安监局:接到贵局《安检责改(XX)K108号》整改指令书后,我单位高度重视,一直在全力整改责令整改的8项工作,目前第1、2、4、5、6、7项均已整改完毕。

第3、8项由于需要同相关单位洽谈,签订合同等一系列工作要做,因此,在限改日期XX年11月15日内无法完成,现向贵局申请延期整改。

当否?请批复。

特此申请!制造有限公司XX年11月10日篇二:整改报告及延期申请样板××公司(厂)整改报告(样式)大岭山安监分局:贵局于×××年××月××日到我公司(厂)进行安全生产检查,在检查中发现共X条安全隐患,现针对这些安全隐患,结合本公司(厂)的实际情况,特制定以下整改措施:1、(安全隐患内容)由××作出××整改措施,在×月×日已完成整改,责任人:×××2、(安全隐患内容)由××作出××整改措施,在×月×日已完成整改,责任人:×××3、(安全隐患内容)由××作出××整改措施,在×月×日已完成整改,责任人:×××4.(安全隐患内容)由××作出××整改措施,在×月×日已完成整改,(转自:小草范文网:安全生产延期整改报告) 责任人:×××………………以上是我公司(厂)针对存在的安全生产隐患所制定的整改措施及整改完成情况,今后,我公司(厂)将继续加强安全生产管理,确保本公司(厂)彻底做到安全生产。

安全延期整改申请报告

安全延期整改申请报告

安全生产监督管理局:尊敬的领导:根据我国《安全生产许可证》的相关规定,我司持有的安全生产许可证即将到期。

为确保公司持续稳定生产,保障员工生命财产安全,经公司研究决定,向贵局申请安全生产许可证延期。

现将有关情况报告如下:一、公司基本情况1. 公司名称:XX有限公司2. 成立时间:20XX年3. 注册地址:XX省XX市XX区XX路XX号4. 注册资金:人民币伍仟万元整5. 法人代表:张三6. 主营业务:生产、销售XX产品二、安全生产许可证延期申请原因1. 国家政策调整:近年来,我国对安全生产的重视程度不断提高,相关法律法规和标准不断完善。

为适应新形势,我公司需对原有安全生产管理体系进行升级改造。

2. 企业发展需求:随着市场竞争的加剧,我公司不断拓展业务领域,扩大生产规模。

为满足生产需求,需对现有生产设备、工艺流程等进行升级改造,确保安全生产。

3. 员工安全意识提升:为提高员工安全意识,我公司定期开展安全生产教育培训,提高员工安全技能。

在此基础上,为进一步提升安全生产管理水平,需对安全生产许可证进行延期。

三、安全生产整改措施1. 严格落实安全生产责任制:建立健全安全生产责任制,明确各级管理人员、部门及岗位的安全生产职责,确保安全生产责任落实到人。

2. 加强安全生产教育培训:定期开展安全生产教育培训,提高员工安全意识和技能,确保特种作业人员持证上岗。

3. 完善安全生产规章制度:修订完善安全生产规章制度,建立健全安全生产操作规程,规范生产作业流程。

4. 强化安全生产现场管理:加强现场巡查,及时发现和消除安全隐患,确保生产现场安全有序。

5. 提升安全生产技术水平:引进先进的生产设备和技术,提高生产效率,降低安全生产风险。

6. 加强安全生产投入:加大安全生产投入,完善安全设施,购置必要的劳动防护用品。

7. 积极开展安全生产检查:定期开展安全生产检查,对发现的问题及时整改,确保安全生产持续稳定。

四、下一步工作计划1. 持续推进安全生产整改工作,确保各项整改措施落到实处。

停工整改延期报告模板

停工整改延期报告模板

停工整改延期报告模板
停工整改延期报告模板
尊敬的领导:
根据公司要求,我所负责的工程项目因整改问题,需要停工进行调整,并申请延期。

现将详细情况汇报如下:
一、停工原因
我们在进行工程施工过程中发现了一些质量问题,需要停工进行整改。

具体问题包括:XX(列出具体问题)。

二、整改措施
针对上述问题,我们制定了以下整改措施:
1. 针对问题一,我们将进行XX处理措施。

2. 针对问题二,我们将进行XX处理措施。

(根据实际情况列出相关整改措施)
三、停工期限
鉴于详细的整改工作需要时间,为了确保整改质量,我们申请将停工期限延长XX天。

四、延期原因
延期主要原因包括但不限于以下几点:
1. 整改所需材料和设备的采购时间较长。

2. 整改工作需要对现有施工计划进行重新安排。

3. XX(列出其他延期原因)
五、延期方案
根据整改工作的实际情况,我们制定了以下延期方案:
1. 延长整改调整时间,确保质量达标。

2. 对原有的施工计划进行重新安排,尽量减少工期延长对其他工程的影响。

(根据实际情况列出延期方案)
六、整改目标
经过整改工作,我们的主要目标是:
1. 解决存在的质量问题,确保施工质量达到要求。

2. 做好后续工作的准备,确保项目能够顺利进行。

(根据实际情况列出整改目标)
以上是我所负责的工程项目整改延期的情况汇报,请领导审查同意,谢谢!
工作人员签字:日期:。

环保整治延期申请书

环保整治延期申请书

环保整治延期申请书一、申请单位信息申请单位:XXX公司单位地址:XXX市XXX区XXX街道XXX号联系电话:XXX-XXXXXXX 申请日期:XXXX年XX月XX日二、延期申请原因我公司作为一家环保产业企业,始终致力于环境保护工作的推进与整治。

但由于各种客观原因,我公司在原定的整治工程期限内难以如期完成,因此特此向有关部门提出延期申请。

1.工程进展情况:在过去的几个月里,我公司已经完成了一部分环境整治工程,包括噪音控制、废水处理设施等方面的改造和优化。

然而,由于工程规模较大、工期紧迫,加之遇到了一些意外情况,导致进展不如预期。

2.困难与挑战:首先,由于某些原材料供应商的问题,我们在一段时间内出现了原材料紧缺的情况,影响了工程的进展。

其次,由于天气原因,工程进度受到一定的影响,无法按计划进行。

此外,部分设备出现了故障,需要更长时间修复或更换设备,导致工期延长。

3.解决方案:为了保证整治工作的质量和效果,我们已经采取了一系列措施,以加快工程进度。

例如,我们已经联系了其他可靠的原材料供应商,以解决原材料紧缺的问题。

同时,我们也加强了设备的维护与保养工作,以减少设备故障对工期的影响。

我们相信,通过这些努力,工程进展将会逐步加快,最终如期完成。

三、延期申请计划为了更好地推进环境整治工作,我公司计划延长工程的整治期限,具体计划如下:1.原计划工期:XXXX年XX月XX日至XXXX年XX月XX日2.延期工期:XXXX年XX月XX日至XXXX年XX月XX日3.延期天数:XX天四、延期申请的影响与解决方案1.影响分析:由于整治工程的延期,可能会对周边居民和企事业单位造成一定的困扰和不便。

同时,也可能会对我们公司的形象和声誉产生一定的负面影响。

2.解决方案:为了减少对周边居民和企事业单位的影响,我们将加强与相关单位的沟通与协调,及时向他们通报工程延期的情况,并尽可能减少对他们的生活和工作造成的不便。

同时,我们将加大宣传力度,向公众解释延期原因,并承诺尽快完成整治工作,为周边环境带来更好的改善。

安全整改延期申请报告

安全整改延期申请报告

尊敬的安全生产监督管理局:您好!我司根据《中华人民共和国安全生产法》及相关法律法规的要求,对安全生产许可证进行了延期申请。

鉴于目前我司在安全整改工作中遇到了一些不可预见和难以克服的困难,特向贵局提出安全整改延期申请,现将具体情况汇报如下:一、公司概况我司成立于XXXX年,注册资金XXXX万元,位于XX市XX区。

主要从事XX行业,现有员工XXX人,其中特种作业人员XX人,安全管理人员XX人,各类工程技术人员XX人。

公司成立以来,始终坚持“安全第一、预防为主、综合治理”的安全生产方针,不断完善内部安全生产管理制度,积极落实安全生产责任制。

二、安全整改工作概述自上次安全生产许可证延期以来,我司高度重视安全生产工作,严格按照国家法律法规和行业标准,认真开展了以下安全整改工作:1. 成立了安全生产领导小组,明确了各级领导、各部门在安全生产工作中的职责。

2. 制定和完善了安全生产管理制度、安全技术操作规程、岗位责任制等。

3. 加强了安全生产教育培训,提高了员工的安全意识和技能。

4. 投入资金对生产设备进行了更新改造,确保设备安全运行。

5. 加强了现场安全管理,严格执行安全操作规程,杜绝违章作业。

三、延期原因及困难1. 不可预见因素:近期,我国某地区发生地震,导致我公司部分生产设备损坏,影响了正常生产。

同时,地震也造成了周边道路的损坏,影响了原材料和产品的运输。

2. 技术难题:在安全整改过程中,发现某项技术难题,需要进一步研究解决。

由于时间紧迫,目前尚无法完成整改。

3. 人员短缺:近期,我司部分安全管理人员因工作调动等原因离职,导致安全管理人员短缺,影响了安全整改工作的进度。

4. 经费不足:在安全整改过程中,部分项目需要追加经费,但由于公司资金紧张,难以满足需求。

四、延期申请鉴于以上原因,为确保安全生产整改工作的顺利进行,保障员工的生命财产安全,特向贵局申请将安全整改延期至XXXX年XX月XX日。

在此期间,我司将继续加大安全生产整改力度,确保整改工作按期完成。

矿山整改延期申请书模板

矿山整改延期申请书模板

尊敬的有关部门:您好!我代表XXX矿山企业,向您提交关于矿山整改延期申请的报告。

首先,我们对此次矿山整改工作表示诚挚的歉意,并感谢您在整改过程中给予的支持与指导。

鉴于我矿在整改过程中遇到了一些不可预测的困难,我们恳请您考虑我们的延期申请,给予一定的宽限时间,以保证矿山整改工作的顺利完成。

一、矿山整改工作进展概述自XXXX年XX月XX日有关部门对我矿山开展整改工作以来,我矿高度重视,严格按照整改要求,对矿山环境、安全生产、资源利用等方面进行了全面排查和整治。

在各级政府及有关部门的指导下,我矿整改工作取得了明显成效,具体表现在:1. 矿山环境得到有效治理,生态破坏问题得到基本解决;2. 安全生产设施得到进一步完善,安全隐患得到有效排除;3. 资源利用效率得到提高,合法开采和资源保护意识得到加强。

然而,在整改过程中,我们也遇到了一些困难,导致整改进度受到影响。

二、矿山整改延期原因1. 不可抗力因素:在整改期间,我国部分地区出现了罕见的自然灾害(如洪涝、地震、泥石流等),直接影响了矿山设备的运输和整改工作的开展。

此外,全球范围内的疫情爆发,也对矿山整改工作带来了巨大影响,导致人员不足、物资短缺等问题。

2. 技术难题:在整改过程中,我们发现了一些技术性问题,如矿山水文地质条件复杂,治理难度较大;部分设备老化,需要更换或维修。

为了解决这些问题,我们需要额外的时间进行技术研究和设备更新。

3. 政策调整:在整改期间,国家及地方政府出台了一系列新的政策法规,对我们原本的整改计划产生了影响。

我们需要重新调整整改方案,以确保符合最新政策要求。

三、矿山整改延期方案针对以上原因,我们制定了如下延期方案:1. 延长整改期限:我们申请将矿山整改期限延长至XXXX年XX月XX日,以便我们有足够的时间完成整改工作。

2. 优化整改方案:根据最新政策法规,我们对整改方案进行调整,确保整改工作合法、合规、有效。

3. 加大投入:我们将继续加大资金、人力和物力投入,确保矿山整改工作顺利进行。

应急预案整改延期申请

应急预案整改延期申请

申请单位: XX科技有限公司地址: XX市XX区XX路XX号申请日期: 2023年10月26日尊敬的XX市应急管理局:我单位XX科技有限公司在近期接受了贵局组织的应急预案评审,评审过程中发现我公司在应急预案的编制和实施方面存在一些不足,为确保应急预案的有效性和实用性,我们根据评审专家的意见进行了认真整改。

然而,由于以下原因,我们申请将整改延期,具体如下:一、整改情况概述1. 补充编制依据:我们根据评审意见,补充了应急预案编制依据中的相关法律法规,确保预案的合法性和规范性。

2. 完善单位概况:对经营的危险化学品年销量进行了详细列表,并对危险化学品进行了正确分类,明确了是否属于国家重点监管的危化品、易制毒化学品、易制爆品、剧毒化学品等。

3. 应急组织体系:完善了公司应急组织体系,明确了各应急职责,确保在突发事件发生时能够迅速响应。

4. 危险源监控:完善了危险源监控、信息报告与处置、响应程序等内容,提高了应急响应的效率。

5. 保障措施:结合公司实际制定了保障措施,确保应急预案的有效实施。

二、整改延期原因1. 外部环境因素:近期我国部分地区遭遇极端天气,导致部分原材料供应紧张,影响了应急预案相关物资的采购进度。

2. 内部协调问题:由于公司业务发展迅速,内部各部门之间的协调沟通存在一定难度,导致整改工作进度受到影响。

3. 技术难题:在应急预案的编制过程中,我们发现部分技术难题需要进一步研究和解决,以确保预案的科学性和实用性。

三、延期整改计划为确保整改工作按期完成,我们制定了以下延期整改计划:1. 成立专项小组:成立应急预案整改专项小组,负责协调各部门工作,确保整改工作顺利进行。

2. 加强与外部合作:积极与相关供应商、科研机构等合作,解决原材料供应和技术难题。

3. 优化内部管理:加强内部沟通协调,提高工作效率,确保整改工作按计划推进。

四、结语我们深知应急预案整改工作的重要性,将严格按照贵局要求,全力以赴完成整改任务。

责令整改延期申请书模板

责令整改延期申请书模板

尊敬的监管部门:您好!我单位在收到贵局发出的《责令整改通知书》(编号:[通知书编号])后,立即进行了整改工作的部署和实施。

但由于一些不可抗力因素以及实际操作中遇到的一些困难,我们无法在规定的时间内完成整改。

因此,我们特此向贵局申请延期整改,并承诺在延期期间全力推进整改工作。

一、延期整改的原因1. 不可抗力因素:在整改期间,我国部分地区出现了罕见的自然灾害(如洪涝、地震、台风等),严重影响了我们的生产和工作秩序,导致整改工作无法按计划进行。

2. 实际操作中的困难:在实施整改过程中,我们发现部分问题涉及的技术改造、设备更新以及人员培训等方面超出了我们的预期,需要更多的时间来解决。

3. 合作伙伴的配合问题:由于合作伙伴的原因,导致整改工作中的一些环节受到了影响,使得整体整改进度滞后。

二、延期整改的方案1. 重新制定整改计划:我们将对整改工作进行全面梳理,重新制定详细的整改计划,并明确各阶段的完成时间节点。

2. 加大投入力度:我们将进一步加大人力、物力、财力的投入,确保整改工作的顺利进行。

3. 加强协调沟通:我们将加强与相关部门和合作伙伴的沟通协调,确保整改工作中的各个环节能够顺利推进。

4. 强化监督检查:我们将加强对整改工作的监督检查,确保整改措施的落实到位。

三、延期整改的承诺1. 我们将认真履行社会责任,确保整改工作不影响社会稳定和公共安全。

2. 我们将严格遵守相关法律法规,切实加强企业内部管理,提高产品质量和服务水平。

3. 我们承诺在延期整改期间,严格按照监管部门的要求,及时报告整改进展情况。

4. 我们将在延期整改期间,认真研究监管部门的指导意见,不断完善整改措施,确保整改工作取得实效。

综上所述,我们诚恳地希望贵局能够批准我们的延期整改申请。

在延期期间,我们将继续全力以赴推进整改工作,为维护社会公共利益和企业长远发展做出贡献。

此致敬礼![企业名称][企业地址][联系人][联系电话][日期]。

延期改正申请报告范文

延期改正申请报告范文

尊敬的[相关部门名称]:报告编号:[报告编号]报告日期:[报告日期]一、引言根据《[相关法律法规或政策名称]》的规定,我单位[单位名称]于[原定截止日期]前应完成[具体事项,如:整改、验收、报告提交等]。

然而,由于[具体原因,如:突发状况、客观因素等],我单位在规定时间内无法完成该项工作。

为此,现就延期改正事项向贵部门提出申请,恳请予以批准。

二、具体情况说明1. 项目背景[简要介绍项目背景,包括项目名称、项目性质、项目目标等。

]2. 原定计划及截止日期根据《[相关法律法规或政策名称]》的规定,我单位应在[原定截止日期]前完成[具体事项]。

为此,我单位制定了详细的工作计划,明确了各个阶段的工作内容和时间节点。

3. 突发状况及影响(1)突发状况:[具体描述突发状况,如:自然灾害、疫情爆发、人员离职等。

](2)影响:由于[突发状况],我单位在[具体事项]方面的工作进度受到了严重影响,无法在原定截止日期前完成。

4. 现有工作进展截至目前,我单位已按照原定计划完成了[已完成工作内容]。

但由于突发状况,部分工作仍需进一步推进。

三、延期改正理由1. 突发状况不可抗力[具体说明突发状况的性质,如:自然灾害、疫情爆发等,以及其不可抗力的原因。

]2. 项目复杂性[说明项目本身的复杂性,如:涉及多个部门、技术难度高、协调难度大等。

]3. 人员配置不足[说明人员配置不足的原因,如:人员离职、临时任务等。

]4. 其他客观因素[说明其他可能影响项目进度的客观因素,如:供应商延迟交付、设备故障等。

]四、延期改正计划为确保[具体事项]按时完成,我单位将采取以下措施:1. 加强组织协调,确保各部门协同配合,提高工作效率。

2. 优化人员配置,补充缺失人员,确保项目顺利进行。

3. 积极沟通协调,争取供应商支持,确保设备、材料等及时到位。

4. 加强项目监控,及时发现问题并采取措施予以解决。

5. 严格按照延期改正计划执行,确保项目按期完成。

环保整改延期申请报告

环保整改延期申请报告

尊敬的XX环保局领导:我单位为XX有限公司,根据《中华人民共和国环境保护法》及相关法律法规的规定,于XX年XX月对厂区内污染源进行了整改。

然而,由于种种原因,原定整改期限即将到期,但我单位认为,在现有条件下,无法在规定期限内完成整改任务。

为此,特向贵局申请延期整改,现将有关情况报告如下:一、项目背景XX有限公司成立于XX年,主要从事XX产品的生产与销售。

近年来,随着企业规模的扩大,生产过程中产生的废气、废水、固体废物等污染物对周边环境造成了影响。

为响应国家环保政策,我单位于XX年启动了环保整改项目,旨在降低污染物排放,改善环境质量。

二、整改进度及原因1. 整改进度截至目前,我单位已完成以下整改工作:(1)废气治理:对生产过程中的废气进行了收集,并安装了废气处理设施,使废气排放浓度达到国家标准。

(2)废水治理:对生产过程中的废水进行了收集,并建设了废水处理设施,使废水排放达到国家标准。

(3)固体废物处理:对生产过程中的固体废物进行了分类收集,并委托有资质的单位进行处理。

2. 延期原因(1)资金问题:环保整改项目涉及设备购置、安装调试、人员培训等多个环节,需要投入大量资金。

由于市场环境变化,我单位资金周转出现困难,导致部分整改项目进度受到影响。

(2)技术难题:在整改过程中,我们发现部分设备性能不稳定,存在技术难题。

为确保整改效果,我单位需对设备进行优化升级,这将耗费一定时间。

(3)环保政策调整:国家环保政策不断调整,部分整改项目需根据最新政策进行调整,导致整改进度放缓。

三、延期整改计划为顺利完成环保整改任务,我单位拟采取以下措施:1. 积极筹措资金,确保整改项目顺利进行。

2. 加强与设备供应商、技术人员沟通,解决技术难题,提高设备性能。

3. 密切关注国家环保政策动态,及时调整整改方案。

4. 加大对环保整改工作的宣传力度,提高员工环保意识。

5. 加强对整改项目的监督,确保整改效果。

四、延期申请鉴于以上原因,我单位特向贵局申请将环保整改期限延长至XX年XX月。

矿山整改延期申请书范本

矿山整改延期申请书范本

尊敬的有关部门:您好!我代表XXX矿山企业,向您提交关于矿山整改延期申请的书面报告。

请您予以审阅并批准。

一、矿山整改背景根据我国相关法律法规和政策要求,为了实现矿产资源的合理开发和可持续发展,保护生态环境,确保人民群众生命财产安全,我公司所属矿山进行了为期一年的整改工作。

在各级政府部门和相关部门的指导下,矿山整改工作取得了一定的进展。

然而,由于矿区地质条件复杂,整改工程难度较大,加上近期连续降雨等不可抗力因素的影响,矿山整改工作未能按原定计划完成。

二、矿山整改延期原因1. 地质条件复杂:矿区地质条件复杂,整改工程中发现了许多未预见的地质问题,如溶洞、断层等,使得整改工程进度受到严重影响。

2. 降雨天气影响:近期连续降雨,导致矿山整改施工现场泥泞不堪,设备难以正常运转,工人作业条件恶劣,严重影响了整改工程的进度。

3. 施工难度加大:矿山整改工程涉及到高边坡治理、地质灾害防治等多个方面,施工难度较大,需要专业人员进行详细的技术论证和设计。

4. 整改标准提高:随着国家对生态环境保护的重视,矿山整改标准不断提高,要求矿山企业在整改过程中采取更为严格的环境保护措施,这也使得整改工程进度受到影响。

三、矿山整改延期措施1. 调整整改方案:针对矿区地质条件复杂的问题,我们将重新组织专家对矿山整改方案进行论证,优化整改设计,确保整改工程的科学性和合理性。

2. 增加施工力量:为了加快整改进度,我们将增加施工人员,优化施工组织,确保矿山整改工程的高效推进。

3. 保障施工安全:针对矿山整改工程中的安全隐患,我们将进一步加强安全管理,严格执行安全生产规定,确保施工现场的安全稳定。

4. 加强环境保护:在整改过程中,我们将严格按照国家环保政策要求,采取有效措施,确保矿山整改对生态环境的影响降到最低。

四、矿山整改延期申请鉴于以上原因,我们特向有关部门申请,将矿山整改工程延期至2023年12月31日。

我们承诺,在延期期间,将加大施工力度,确保矿山整改工程按期完成。

消防整改延期申请报告

消防整改延期申请报告

一、申请单位及背景申请单位:XX市XX科技有限公司地址:XX市XX区XX路XX号背景:根据我国《消防法》及《消防安全责任制实施办法》的相关规定,为确保公司消防安全,预防和减少火灾事故的发生,我公司于2023年5月15日接受了XX市消防救援支队的消防监督检查。

经检查发现,我公司存在以下消防安全隐患:1. 部分消防设施设备未及时更换,存在老化现象;2. 部分疏散通道存在障碍,影响人员疏散;3. 部分电气线路存在安全隐患,需要整改。

针对上述问题,我公司已制定了整改方案,并投入了相应的人力、物力和财力进行整改。

然而,由于部分整改项目涉及较大资金投入,且部分工程需要专业施工队伍进行,故导致整改进度较慢。

现根据实际情况,特向贵支队申请延期整改。

二、延期整改理由1. 资金问题:部分整改项目涉及较大资金投入,我公司目前资金紧张,需要向上级部门申请资金支持。

申请资金程序较为复杂,需要经过设计、预算、审批、招标等环节,预计需耗时3个月。

2. 施工难度:部分整改项目需要专业施工队伍进行,目前市场上专业施工队伍较为紧张,预约施工时间较长,预计需耗时2个月。

3. 施工周期:根据整改方案,部分整改项目需要在非工作时间进行,如周末和节假日,这将进一步延长整改周期。

4. 安全保障:为确保施工期间的安全,我们需要对施工现场进行严格的安全管理,这也将占用一定的时间和人力。

三、延期整改计划1. 针对资金问题,我们将积极向上级部门申请资金支持,并严格按照相关规定进行使用。

2. 针对施工难度,我们将提前预约专业施工队伍,确保施工进度。

3. 针对施工周期,我们将合理安排施工时间,尽量缩短施工周期。

4. 针对安全保障,我们将加强对施工现场的安全管理,确保施工期间的安全。

四、延期整改期限鉴于以上原因,我公司申请将消防整改期限延期至2023年12月31日。

五、保障措施为确保整改工作的顺利进行,我们将采取以下保障措施:1. 成立消防整改工作领导小组,负责整改工作的统筹协调和监督落实。

行政整改延期申请报告

行政整改延期申请报告

报告编号:[填写编号]报告日期:[填写日期]一、报告背景尊敬的[上级主管部门名称]:根据我单位[填写单位名称]在[填写时间]接收的[填写整改事项名称]整改任务,经认真研究、分析,现就整改延期申请一事,向贵单位提出如下报告。

二、整改任务概述[填写整改事项名称]整改任务由[填写上级主管部门名称]于[填写时间]下达,要求我单位在[填写原定完成期限]内完成整改。

本次整改任务旨在[填写整改目的和意义],通过整改,旨在提高[填写单位名称]在[填写相关领域或工作方面的]工作水平,确保[填写相关要求或标准]得到有效落实。

三、整改工作进展及存在问题1. 整改工作进展自接到整改任务以来,我单位高度重视,立即成立了由[填写负责人姓名]为组长的整改工作领导小组,制定了详细的整改方案,明确了整改目标、责任分工和完成时限。

(1)已完成工作:[列举已完成的整改工作内容,如制定整改措施、开展内部培训、组织自查等](2)正在进行工作:[列举正在进行中的整改工作内容,如设备更新、流程优化、人员培训等]2. 存在问题(1)[填写具体问题一]:由于[填写原因],导致[填写具体问题一]整改工作进度缓慢。

(2)[填写具体问题二]:[填写具体问题二]整改工作涉及多个部门,沟通协调难度较大,影响了整改工作的推进。

(3)[填写具体问题三]:[填写具体问题三]整改工作所需资金、技术支持等资源尚未到位,影响了整改工作的开展。

四、整改延期申请理由鉴于上述问题,为确保整改工作质量,避免因整改工作拖延导致不良后果,我单位特提出以下延期申请:1. [填写延期理由一]:[详细说明延期理由,如设备采购周期较长、跨部门协调难度大等]2. [填写延期理由二]:[详细说明延期理由,如资金筹措需要时间、技术支持需要协调等]3. [填写延期理由三]:[详细说明延期理由,如整改工作涉及面广,需要更多时间进行内部培训、完善制度等]五、延期整改计划为确保整改工作按时完成,我单位将采取以下措施:1. 加强组织领导,明确责任分工,确保整改工作有序推进。

《延期整改报告》

《延期整改报告》

《延期整改报告》微山县建筑工程管理处:贵单位于xx年7月24日综合安全检查中,在我公司瀚临苑商业1-4#楼项目查出以下安全隐患:1、未出示安全技术内业资料;2、施工用电不规范,电缆乱拉乱扯无防护,未使用“四代箱”;使用不合格接地线,施工机具无接地“一闸多用”3、部分防护棚搭设不规范缺少防砸板;4、施工道路未全面硬化,围挡封闭不严,部分裸露土覆盖不完全;5、总监不在现场;6、现场无视频监控pm10设备,无洗车台。

因原因,我项目不能按期完成整改,特申请延期整改。

原定整改期限:(xx年7月24日至7月31日)申请延期天(xx年8月日)申请单位:盖章项目负责人申请日期:第二篇:延期整改申请报告金沙县新化乡龙宫煤矿二号井安全隐患整改延期申请报告xx年六月十三日金沙县新化乡龙宫煤矿二号井安全隐患整改延期申请报告局主管部门:贵州煤矿安全监察局毕节煤监分局执法人员于xx年4月19-21日对我矿进行安全检查,下达(黔)煤安监毕处[xx](3105)号文书,发现我矿安全隐患共计29项,除第16条安全隐患外,其余均也于xx年5月10日前整改完毕;其中第16条安全隐患为:一采区轨道上山未按设计安装提升绞车,责令xx年6月20日前整改完毕。

该条隐患矿井现阶段正在积极整改,因集团公司申购设备和安装影响整改工期,整改期限需要向后延期二十天,预计于xx年7月10日前整改完毕,特向贵局申请延期整改。

特此申请报告金沙县新化乡龙宫煤矿二号井xx年6月13日第三篇:延期整改申请报告矿井安全隐患延期整改申请报告河南地方煤炭集团季布煤业有限公司xx年九月一日矿井安全隐患延期整改申请报告局主管部门:贵局执法人员xx年8月23日对我矿进行安全检查,发现我矿存在以下两个问题:1、矿井安全监控系统不能上传;2、煤矿安全仪器无定期检测。

以上两条隐患矿井现阶段正在积极整改,多方筹措资金与联通公司和煤炭局安全仪器检测中心取得联系,有关事项正在办理中,整改期限可能需要延期到十月中旬整改到位。

消防整改申请延期报告

消防整改申请延期报告

消防整改申请延期报告
消防整改申请延期报告
消防整改部分项目延期申请公安消防支队大队:
贵大队年月日对我单位进行了全面、细致、深入的安全检查,根据检查结果对我单位发出了整改通知。

我单位第2-5项已经完成整改,第1项临时仓库的整改,因市场滞销、库存暂时无处放置,没有及时处置。

目前此处暂时放置物品绝大多数是制品,属于难燃材料。

同时我单位将尽快按照消防要求,进行分区分割处理。

特此申请此项延期至年月日,我单位将动员一切力量,在年月日前,完成整改。

延期整改期间,我单位将尽快处置,采取各种措施,确保消防安全。

再次对贵单位的`长期支持和扶助表示衷心的感谢!
有限公司
二O 年月日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金沙县新化乡龙宫煤矿二号井安全隐患整改延期申请报告
二0一七年六月十三日
金沙县新化乡龙宫煤矿二号井安全隐患整改延期申请报告
局主管部门:
贵州煤矿安全监察局毕节煤监分局执法人员于2017年4月19-21日对我矿进行安全检查,下达(黔)煤安监毕处[2017](3105)号文书,发现我矿安全隐患共计29项,除第16条安全隐患外,其余均也于2017年5月10日前整改完毕;其中第16条安全隐患为:一采区轨道上山未按设计安装提升绞车,责令2017年6月20日前整改完毕。

该条隐患矿井现阶段正在积极整改,因集团公司申购设备和安装影响整改工期,整改期限需要向后延期二十天,预计于2017年7月10日前整改完毕,特向贵局申请延期整改。

特此申请报告
金沙县新化乡龙宫煤矿二号井
2017年6月13日
精品文档资料
精品文档资料。

相关文档
最新文档
