土方回填技术方案

合集下载

土方回填施工方案

土方回填施工方案

土方回填施工方案
一、土方回填工程简介
基础施工完成之后清理基坑内建筑垃圾、抽干积水,再进行土方回填,回填土土采用抗渗性较好、压实性较好的2:8灰土,回填时对称进行并分层碾压压实,压实系数不小于0.94;综合考虑场地标高,平整时将高处挖出来的土方往低处平衡。

二、土方回填工程施工流程
1、施工组织安排
进行基础周边回填时,采用自卸汽车由场外运往现场从工地出入口进场,基础周边回填土采用分层、分段沿基础周边逐步回填到设计标高,回填土压实工具采用蛙式打夯机夯实。

2、施工流程
基坑底清理→检验土质→分层铺土→分层夯实→检验密实度→修整找平→验收。

3、土方回填施工方法
(1)填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。

(2)检验土质:检验回填土料的种类、粒径、有无杂物、是否符合规定,以及土料的含水量是否在控制的范围内;回填土含水量控制在10%左右。

(3)打夯时,夯迹应相互搭接,防止漏压或漏夯。

长宽比较大
时,填土应分段进行。

每层接缝应作成斜坡形,碾迹重叠0.5~1.0m 左右,上下层错缝距离不应小于1m。

(4)填方超出基底表面时,应保证边缘部位的压实质量。

填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡修平拍实,宽填可为0.2m。

(5)在机械施工碾压不到的填土部位,应配合规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。

工程土方回填方案

工程土方回填方案

工程土方回填方案一、方案概要土方回填是指在工程建设中,将从挖掘或挖掘出来的土石方料回填至工程地基,以满足工程设计和土地平整的需求。

土方回填方案是指制定一套合理的土方回填施工方案,以保证工程施工的质量、安全和环保。

本方案将对土方回填的施工过程、方法、材料、质量控制等进行详细说明,以确保土方回填工程的顺利进行。

二、施工方案1.前期准备在进行土方回填之前,需要对工程地基进行清理和整理。

首先对地理环境和地质条件进行勘察和分析,确定土方回填的工程范围和回填量。

其次进行地基的平整和打造,清理出符合设计要求的土方回填范围。

2.土方回填材料的选取土方回填的材料通常包括挖掘的土石方料以及矿渣、砂石料等其他填充材料。

在选取土方回填材料时,需要考虑土方的透水性、稳定性以及与周边环境的协调性。

对于土石方料的选取,需要对土壤进行分类和分级,确定合适的土方回填料。

同时,需要对其他填充材料进行筛选和测试,保证其质量符合工程要求。

3.施工方法土方回填的施工方法通常包括机械回填、人工回填和半机械回填等多种方式。

在具体施工时,应根据地基的特点和回填材料的性质选用合适的回填方法。

对于土石方料的回填,需要进行分层回填,并采用适当的夯实措施,确保回填土方的稳定性和均匀性。

对于其他填充材料,也需要采用适当的施工方法和工具进行回填,保证填充材料的质量和均匀性。

4.质量控制在土方回填过程中,需要对回填过程进行实时监控,确保回填的质量和安全。

这包括对回填材料的质量、回填层厚度的控制、回填坡度的调整等多个方面。

同时,需要进行回填层的夯实测试,确保回填土方的密实度符合设计要求。

在土方回填结束后,需要进行回填层的验收和检测,确保回填质量满足设计要求。

三、施工环保措施在土方回填过程中,需要采取一系列环保措施,减少土方回填对环境的影响。

首先,在施工现场周边设置围挡和障碍物,控制土方回填材料的扬尘和污染。

其次,要对回填材料进行排水和固化处理,减少回填材料对地下水和地表水的影响。

土石方工程回填方施工方案

土石方工程回填方施工方案

土石方工程回填方施工方案一、工程概况土石方工程回填方是指在交通、水利、建筑等工程中,对挖方或开挖的土石方进行回填的工作。

回填方工程是工程建设中的一个重要环节,其施工质量直接关系到工程的稳定、安全和持久使用。

本工程回填方施工方案适用于土方回填、挖方填方、挖填方、挖土回填、挖土方、挖土方填补等工程类型的回填工程。

其主要包括回填的施工工艺、施工工艺、回填土材料的要求、施工安全注意事项、施工质量控制、监理监测要求等内容。

二、施工工艺1. 回填方的施工工艺应符合深度、均匀、层次等要求,采用半自动或全自动回填机械进行作业,提高作业效率、保证施工质量。

2. 挖方坡度应符合设计要求,尽量减少挖方边坡的坡度,避免对边坡的破坏。

开挖结束后,应及时对边坡进行支护或者坡面加固处理。

3. 回填土取用现场开挖土方,经处理后适用于回填工程,回填土应根据设计要求进行合理的调配,充分发挥土方的利用价值。

4. 在回填方施工中,从上至下依次回填,控制回填厚度,使回填面具有均匀厚度。

对于山体等特殊地形的回填,应通过爆破、卸土等方式进行回填,同时加强边坡的支护工作,确保施工安全。

三、回填土材料的要求1. 回填土的材料应符合相关规范的要求,应有一定的稳定性和抗渗性能。

2. 回填土的压实度应符合设计要求,压实度应进行现场检测,确保回填土的密实度。

3. 回填土应经过合理的加工处理,去除杂物和有机质,保证回填土的质量和稳定性。

四、施工安全注意事项1. 回填方施工过程中,要严格遵守安全操作规程,做好现场安全防护措施,确保施工人员的人身安全。

2. 注意回填过程中的边坡和坡面稳定性,及时发现并处理因施工引起的滑坡、坍塌等问题。

五、施工质量控制1. 回填方施工过程中,要加强对回填土的压实度、厚度、均匀性等方面的质量控制,及时发现并处理存在的质量问题,保证回填土质量达标。

2. 回填方施工结束后,要做好验收工作,对回填的质量进行评估,确保工程质量。

六、监理监测要求1. 回填方施工过程中,应加强监理监测工作,及时了解施工过程中存在的问题,做好施工过程的记录和监测。

(完整版)土方工程回填施工方案

(完整版)土方工程回填施工方案

(完整版)土方工程回填施工方案土方工程回填施工方案 (完整版)一、项目背景本工程为一山区土方工程回填项目,旨在填平山区内的空地,以便后续建设工作能够顺利进行。

二、施工目标本施工方案的目标是实现将土方回填到规定的高度,并保证回填后的地表平整度达到设计要求。

三、施工流程1. 土方取料:根据设计要求,从工地附近的可开采土源地取出所需土方材料。

2. 运输:将土方材料运输到施工现场,并将其堆放在合适位置。

3. 破碎:对土方材料进行破碎处理,使其颗粒尺寸均匀分布。

4. 平整:使用推土机等设备对土方进行平整,并按设计要求确定回填高度。

5. 压实:在土方回填完成后,使用压路机等设备对土方进行压实,提高地基的稳定性。

6. 毁护:对施工现场进行清理工作,确保场地整洁无障碍。

四、施工要点1. 施工现场的周边应设置围挡,并进行警示标识,确保施工安全。

2. 施工人员应佩戴个人防护装备,遵守安全操作规程。

3. 土方取料地应按照环境保护要求进行规范管理,避免对周边环境造成影响。

4. 运输过程中应采取防止土方溢出和遗洒的措施,确保道路畅通和环境整洁。

5. 破碎设备操作时应注意安全,防止发生意外事故。

6. 平整工作应按照设计要求进行,确保回填后的地表平整度达标。

7. 压实工作应分层进行,确保地基的密实性和稳定性。

8. 施工现场应定期清理,垃圾和废弃物应妥善处理,确保场地整洁无障碍。

五、安全措施1. 施工现场应设置警示标识,明确安全区域和禁止区域。

2. 施工人员应定期进行安全培训,掌握施工安全知识和操作技能。

3. 建立施工现场安全责任制度,明确各方责任和义务。

4. 施工现场应配备急救箱和消防设备,以备发生突发事件时的应急处理。

六、质量控制1. 施工过程中应定期进行现场检查,确保施工质量符合要求。

2. 检测土方材料的质量,保证其符合标准。

3. 对土方回填后的地面进行测量,确保回填高度和地表平整度符合设计要求。

以上是土方工程回填施工方案的完整版,施工过程中请严格按照方案要求进行操作,确保施工质量和安全。

道路工程土方回填方案

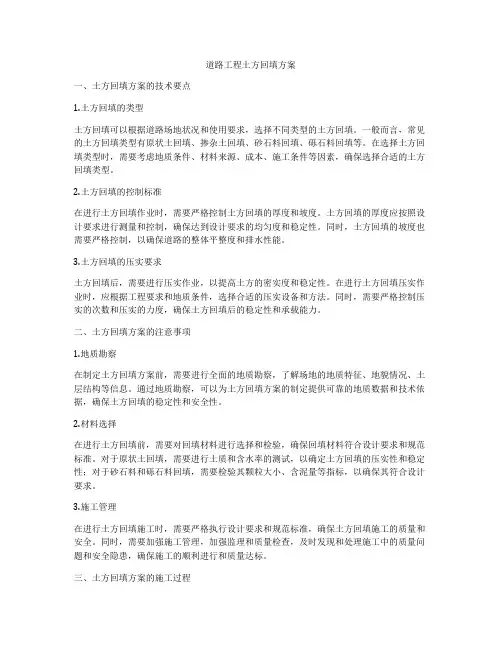

道路工程土方回填方案

道路工程土方回填方案一、土方回填方案的技术要点1.土方回填的类型土方回填可以根据道路场地状况和使用要求,选择不同类型的土方回填。

一般而言,常见的土方回填类型有原状土回填、掺杂土回填、砂石料回填、砾石料回填等。

在选择土方回填类型时,需要考虑地质条件、材料来源、成本、施工条件等因素,确保选择合适的土方回填类型。

2.土方回填的控制标准在进行土方回填作业时,需要严格控制土方回填的厚度和坡度。

土方回填的厚度应按照设计要求进行测量和控制,确保达到设计要求的均匀度和稳定性。

同时,土方回填的坡度也需要严格控制,以确保道路的整体平整度和排水性能。

3.土方回填的压实要求土方回填后,需要进行压实作业,以提高土方的密实度和稳定性。

在进行土方回填压实作业时,应根据工程要求和地质条件,选择合适的压实设备和方法。

同时,需要严格控制压实的次数和压实的力度,确保土方回填后的稳定性和承载能力。

二、土方回填方案的注意事项1.地质勘察在制定土方回填方案前,需要进行全面的地质勘察,了解场地的地质特征、地貌情况、土层结构等信息。

通过地质勘察,可以为土方回填方案的制定提供可靠的地质数据和技术依据,确保土方回填的稳定性和安全性。

2.材料选择在进行土方回填前,需要对回填材料进行选择和检验,确保回填材料符合设计要求和规范标准。

对于原状土回填,需要进行土质和含水率的测试,以确定土方回填的压实性和稳定性;对于砂石料和砾石料回填,需要检验其颗粒大小、含泥量等指标,以确保其符合设计要求。

3.施工管理在进行土方回填施工时,需要严格执行设计要求和规范标准,确保土方回填施工的质量和安全。

同时,需要加强施工管理,加强监理和质量检查,及时发现和处理施工中的质量问题和安全隐患,确保施工的顺利进行和质量达标。

三、土方回填方案的施工过程1.准备工作在进行土方回填施工前,需要进行场地清理和修整,确保施工场地整洁平整,为土方回填施工提供良好的施工条件。

同时需要对施工设备和材料进行检查和调试,确保施工设备运转正常,施工材料符合要求。

土方回填施工方案及技术措施

土方回填施工方案及技术措施

土方回填施工方案及技术措施
一、施工方案:
1.施工前充分了解工程的土质情况以及需回填的土方性质,制定相应
的施工方案。

2.将施工所需的设备、器具和材料调运到工地,并进行验收和检查,
确保施工顺利进行。

3.设计合理的施工路线和堆放场地,以提高工作效率并保证施工安全。

4.制定施工进度表和质量控制计划,监测施工过程的质量和进度。

二、技术措施:
1.土方回填前,对土方进行清理和平整,清除植物根系和杂物,并确
保土方表面湿润。

2.根据土方性质和土质特点,进行土方的优化处理,如添加石灰、水
泥等掺合料,以提高土方的稳定性和抗冲刷能力。

3.选择适当的填筑方法,如分层填筑、夯实等方式,确保回填土方的
稳定性和均匀性。

4.在填筑过程中,应严格控制填筑层厚度,避免过高或过低,以确保
填筑层的均匀性和稳定性。

5.在填筑层之间设置合理的接缝,以消除土方应力集中,防止出现裂
缝和变形。

6.施工过程中保持清洁,定期清理施工场地,清除杂物和泥浆,确保
施工质量。

7.根据需要,可进行地下水排水处理,避免施工过程中地下水涌入,影响土方回填效果。

8.施工完毕后,对回填土方进行加固,如进行夯实或振动加固,以提高填筑层的稳定性和密实度。

9.在施工结束之后,进行验收和检查,确保施工质量符合规定要求,完成土方回填施工任务。

总结起来,土方回填施工方案及技术措施的目的是为了保证施工过程中土方的稳定性和质量,确保土方回填后符合工程规范要求。

通过科学的施工方案和合理的技术措施,可以提高施工效率,保证施工质量,降低土方回填施工带来的风险和问题。

土方回填专项施工方案

土方回填专项施工方案

土方回填专项施工方案一、项目背景土方回填是土木工程中常见的施工环节,其质量直接影响到工程的稳定性和安全性。

本文将针对土方回填工程,提出专项施工方案,确保施工质量。

二、施工前准备在进行土方回填之前,需要对现场进行详细的勘查和设计。

确定土方回填的范围和深度,并清理现场杂物,确保施工区域干净整洁。

三、施工工艺1.挖土–挖土时应按设计要求进行,控制挖土深度和坡度,确保土方回填后符合设计要求。

2.运输–挖取的土方应及时运输到回填现场,避免土方散失和交叉污染。

3.回填–回填应分层进行,控制每层厚度,采用适当的夯实措施。

4.压实–回填完成后,进行压实工作,确保土方的密实度和稳定性。

5.表面处理–最后对土方回填的表面进行修整处理,使其平整顺滑。

四、施工质量控制1.现场监督–施工现场应有专人负责监督,并及时发现和解决问题。

2.质量检测–对土方回填进行质量检测,确保回填的密实度和稳定性符合要求。

3.记录备案–对施工过程中的关键节点和数据进行记录备案,以便后期查验和追溯。

五、安全防护1.施工人员–施工人员应严格遵守安全规定,佩戴安全帽、安全鞋等必要防护用具。

2.施工设备–确保施工设备完好,定期维护和检查,避免设备故障导致安全事故。

3.现场环境–确保施工现场通风良好,排水畅通,避免污水积聚和气体积聚危害工人健康。

六、施工结束1.验收–施工完成后,对土方回填进行全面验收,确保施工质量符合设计要求。

2.清理–施工结束后,及时清理现场,恢复原状,保持现场整洁。

七、总结土方回填是土木工程中不可或缺的环节,通过本文提出的专项施工方案,可以有效保障施工质量和工程的安全稳定。

希望本文能为土方回填施工提供参考和指导,确保土方回填工程的顺利进行。

土方回填工程的施工方案

土方回填工程的施工方案

土方回填工程的施工方案施工方案一:回填土方作业前准备工作1. 实地勘测和测量:在施工前,需要对回填区域进行实地勘测和测量。

此项工作的目的是确保回填土的准确用量以及施工的准确位置。

2. 土壤分析:进行土壤分析是为了确定回填土的性质和特点,从而选择合适的土壤材料用于回填作业。

在土壤分析中,需要注重土壤的密度、水分含量、剪切力和压缩性等指标。

3. 土方开挖:在确定回填区域后,需要进行土方开挖工作。

这项工作的目的是清除原有的土壤材料,为回填土的施工做好准备。

土方开挖工作应严格按照规定的尺寸和深度进行,并注意地质情况和周围环境的影响。

施工方案二:回填土方的选择和处理1. 土质选择:根据实地勘测和土壤分析结果,选择与回填区域土壤特点相匹配的土壤材料。

回填土的选择应考虑土壤的亲和力、可塑性和稳定性等因素,以确保工程的安全性和稳定性。

2. 土壤处理:对选取的回填土进行处理,以满足工程要求。

处理包括去除杂质、破碎块状土壤、调整土壤的水分含量和密度等。

处理过程应使用适当的设备和方法,严格控制处理的质量和效果。

施工方案三:回填土方的施工1. 分层回填:根据回填土的厚度和回填区域的尺寸,将回填土逐层分批进行回填。

每层回填应进行均匀压实,以确保回填土的密实度和稳定性。

2. 湿度控制:在进行回填作业过程中,需要注意合理控制回填土的湿度。

过高或过低的湿度都会影响回填土的压实效果和稳定性。

湿度的控制应根据土壤特性和环境条件进行调整。

3. 压实作业:在每层回填完成后,进行相应的压实作业。

压实工作应使用合适的设备和方法,确保回填土的密实度和稳定性。

施工方案四:回填土方的验收和维护1. 验收:回填土方的施工完成后,需要进行验收,以确保回填土工程符合设计要求和技术标准。

验收包括对回填土质量、密实度和稳定性等方面进行检查和测试。

2. 维护:回填土方的维护工作是为了保持施工完成后的土方稳定性和减小地表沉降的风险。

维护工作包括定期检查、排水措施和加固措施等,确保回填土的长期稳定性。

土方回填施工方案及技术措施

土方回填施工方案及技术措施

土方回填施工方案及技术措施土方回填施工是指在土地开挖之后,将挖出的土方进行回填,使地面恢复原状。

这是一项常见的工程施工活动,主要应用于道路、桥梁、建筑物等项目的基础施工中。

为了确保回填施工的质量和安全,下面将给出一套完整的土方回填施工方案及相关的技术措施。

一、施工准备1.确保施工场地的周边环境安全,清除杂物和危险物品。

2.制定详细的施工方案并组织施工人员进行技术培训,确保施工人员能够明确工作职责和要求。

4.采购和配备必要的施工机械和设备,如挖掘机、铲车等。

二、土方开挖1.对土方开挖区域进行清理,确保开挖区域的平整和无杂物。

2.根据施工方案,使用相应的挖掘机进行土方开挖。

3.注意遵守土方开挖的施工深度和坡度,避免出现坡面塌方等事故。

三、土方运输1.在土方开挖时,同时安排合适的土方运输车辆进行土方的运输,以减少施工周期。

2.车辆运输过程中,要确保土方的稳定和不漏出,避免对周边环境和道路交通造成影响。

四、土方回填1.将挖出的土方进行清理和筛分,去除其中的杂质和大块石块。

2.根据施工方案,将清理和筛分后的土方均匀回填到开挖区域,注意土方的均质性和密实度。

3.对于较大的回填区域,可以采用多次回填的方法,逐渐增加土方的填充量,以提高土方的密实度。

4.在土方回填过程中,要注意安排施工人员进行现场监控,及时调整回填方案,确保回填质量。

五、土方压实1.在土方回填完成后,使用压路机或振动压实机对回填土方进行压实,以提高土方的密实度和稳定性。

2.根据施工方案,对不同类型的土方设置不同的压实次数和压实深度,确保土方的压实效果。

3.在压实过程中,要注意避免对管道、设施等地下构筑物造成破坏。

六、施工验收1.在土方压实完成后,进行施工质量验收,检查土方的均匀性、密实度和稳定性。

2.如果发现土方回填施工存在问题,及时进行整改并重新压实,直到达到要求的施工质量。

3.完成土方回填施工后,对施工现场进行清理和整理,保持场地的整洁,为后续工序做好准备。

土方回填专项施工方案三篇

土方回填专项施工方案三篇

土方回填专项施工方案三篇篇一:土方回填专项施工方案一、概况工程概况项目名称:项目建设单位:项目设计单位:项目监理单位:项目施工单位:1.2施工策划1.2.1指导思想:为确保在基坑回填土施工,应遵循两个“万无一失”的原则,即“安全万无一失”,对周围环境“万无一失”。

1.2.2本工程工期紧,施工面积较大,施工难度大。

在充分考虑基坑回土、基础土方平衡、进出道路、保洁、配合等各方面和因素,必须采用最佳的施工方法,合理安排,确保本工程顺利施工至结束。

在基础土方回填开始施工前,提前施工好现场施工道路,在基础承台、基础梁土方回填时预先准备好挖土机行走时所需铺垫的钢板,以保证基础土方回填正常有序顺利进行。

1.3编制依据建筑工程施工质量验收统一标准GB50300—20XX建筑地基基础工程施工质量验收规范GB50202—20XX建筑边坡工程技术规范GB50330-20XX施工现场临时用电安全技术规范JGJ46-20XX建筑施工现场环境与卫生标准JGJ146-20XX施工现场机械设备检查技术标准JGJ160-20XX建筑施工土石方工程安全技术规范JGJ180-20XX建筑基坑支护技术规程JGJ 120-20XX二、施工现场平面布置图及施工道路设计基础土方回填时,项目基地内在东、西、南侧布置6米宽的施工主干道,在回填时基坑内主道路采用4米宽素土基层。

空车便道和候车区采用现场的空旷地,运土通道利用现场的施工道路。

洗车平台配备两台高压洗车水泵。

三、土方回填施工顺序与工艺1、回填顺序:基坑底地坪上清理整平→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收2、施工准备(一)技术准备(1)由技术负责人组织,施工、质量、安全及相关人员进行详细交底。

(2)注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作。

(3)做好土壤夯实取样试验的准备工作。

(4)测量员测设好分层标高。

(5)灰土应注意覆盖保护,防止雨淋。

土方回填施工方案

土方回填施工方案

土方回填施工方案
1、土方回填工艺流程
基层隐蔽验收→回填土料进场→分层碾压、夯打密实→环刀取样→检验合格进行下一层→回填验收
2、土方回填施工方法
1)机械回填施工方法
表10.1.1-1机械回填施工方法
2)人工回填施工方法
表10.1.1-2人工回填施工方法
3)土方回填技术措施
1、在夯实后对每层填土进行质量检查,采用环刀法取样测定土的干密度,求出
土的密实度。

每层按100~500m2取样一组,取样部位在每层压实后的下半部。

2、回填时,设置标高控制线,防止一次填土过厚,无法保证质量。

3、非机电设备操作人员不准擅自动用机电设备。

使用蛙式打夯机时,两人操作,其中1人负责移动胶皮电线。

操作打夯机人员,必须戴绝缘手套,以防触电。

4、保证交通道路畅通安全。

现场设置足够照明,碾压机由专人指挥,防止碰撞柱子及混凝土墙体。

5、雨季施工时严格控制土的含水量,避免形成橡皮土。

土方回填施工方案与技术措施

土方回填施工方案与技术措施

土方回填施工方案与技术措施1.前期准备2.土方回填的选择根据工程要求和地质条件,选择适合的回填土方。

一般情况下,选择与原土质地相近的土方作为回填土方,以保证回填体的稳定性和一致性。

3.土方回填的施工工艺根据具体的土方回填要求,制定施工工艺。

一般的施工工艺包括:开挖现场、运输土方、回填土方、压实土方等。

4.土方回填的施工方法(1)机械回填法:采用挖掘机等机械装备进行土方的回填和压实。

这种方法适用于大面积的土方回填,施工效率高。

(2)人工回填法:采用人工进行土方的回填和压实。

这种方法适用于小面积的土方回填,施工费用较低。

(3)水泥混凝土回填法:采用水泥混凝土进行土方的回填和压实。

这种方法适用于土方回填的强度要求较高的情况。

5.土方回填的压实措施(1)静压法:利用静压力对土方进行压实,一般适用于回填土方的高度较大的情况。

(2)振动法:通过振动装置对土方进行振动压实,适用于回填土方的高度较小的情况。

(3)动压法:利用动力装置对土方进行冲击压实,适用于回填土方的高度较小的情况。

6.土方回填的检测与监控在土方回填施工过程中,需要进行土方的检测和监控,以保证回填土方的质量和稳定性。

常用的检测和监控方法有:排土坡度检测、回填土方的密实度检测、回填土方的含水率检测等。

7.回填土方的养护措施在土方回填完成后,需要进行回填土方的养护工作,以确保土方的稳定性和强度。

一般的养护措施包括:保持回填土方的湿润状态、防止降雨侵蚀等。

以上是一个土方回填施工方案与技术措施的简要介绍,具体的回填方案和措施需要根据实际工程情况进行具体制定。

在土方回填施工过程中,还应注重施工安全、环境保护等方面的工作,以确保施工的顺利进行和工程的质量安全。

土方回填施工方案(精选12篇)

土方回填施工方案(精选12篇)

土方回填施工方案(精选12篇)1.《关于土方回填施工的几点建议》:本文从施工环节、监理、安全措施、质量保证等多个层面提出几点回填方案建议。

2.《土方回填施工的6项注意事项》:本文详细介绍了土方回填工程的准备工作、施工现场管理、施工技术等6个注意事项。

3.《土方回填工程中设计师需要注意的几点问题》:本文从设计师角度出发,分析了土方回填施工的土方支撑要求、回填压实要求、回填断面要求等几个方面。

4.《浅析土方回填施工的几个技术难点》:本文介绍了土方回填施工中常见的技术难点,如土方支撑、回填压实、回填材料等,并提出了相应解决办法。

5.《土方回填工程中的质量控制及检验》:本文主要介绍了土方回填施工的质量控制、验收标准、检测方法等方面。

6.《回填土的材料选择及质量标准》:本文分析了影响回填土质量的因素,如土壤类型、含水量、含沙量等,并提出了材料选择和质量标准。

7.《渐进式土方回填施工工艺》:本文介绍了渐进式土方回填施工的流程、施工工艺及其优缺点。

8.《探析土方回填施工中的安全管理》:本文从安全管理的角度,分析了土方回填施工中常见的安全风险,如高处作业、机械设备操作等,并提出了相应的预防措施。

9.《土方回填施工中施工队伍的管理》:本文介绍了土方回填施工中常见的施工队伍问题,并提出了管理提升建议,如加强协调沟通、理顺工作分工等。

10.《土方回填施工中施工场地的平整要求》:本文详细介绍了土方回填施工的场地平整要求,如场地去杂草、去杂物、去除不平整等。

11.《浅析土方回填施工的经济效益》:本文分析了土方回填施工的经济效益,如施工成本、施工周期等,以及优化建议。

12.《土方回填施工应注意的环境保护问题》:本文介绍了土方回填施工中的环境保护问题,如扬尘、噪音、废弃物处理等,并提出了相应应对措施。

土方回填施工方案3篇

土方回填施工方案3篇

土方回填施工方案土方回填施工方案精选3篇(一)土方回填施工方案是指在施工现场将挖掘出的土方进行回填、压实的工作。

根据施工情况和土方特点,可以制定以下施工方案:1. 土方回填前准备:- 确定回填土方的来源和质量,确保符合要求。

- 清理回填区域,清除杂物和障碍物。

2. 土方回填施工工艺:- 采用合适的挖掘机、推土机等机械设备进行土方的回填作业,根据土方的性质和用途,选择合适的施工方法。

- 根据土方的特点,分批次进行回填,逐层回填,逐层压实,确保土方的稳定性。

- 在回填的同时,进行必要的施工检测和监测,确保回填土方的质量和稳定性。

3. 土方回填施工要点:- 控制回填土方的湿度和松实度,需根据土方的特性进行调整。

- 对于特殊地区或特殊土方,可以采用防滑措施,以确保施工安全。

- 在回填施工过程中注意加强施工现场的管理和交通安全。

4. 环境保护及施工后清理:- 进行土方回填施工后,及时清理施工现场,清除杂物和垃圾。

- 对于回填区域的环境保护要求,进行必要的处理和修复。

总之,土方回填施工方案应综合考虑土方性质、工程要求、环境保护及安全等因素,确保施工质量和安全,并严格按照相关规范和标准进行操作。

土方回填施工方案精选3篇(二)土方开挖施工方案1. 土地勘测:在施工前进行土地勘测,确定地下水位、土壤类型和土地平整度等情况,为后续开挖施工提供依据。

2. 划定开挖范围:根据设计要求和施工需要,确定开挖范围,标出开挖线和边坡线。

3. 清理工作:清理施工区域内的杂物和障碍物,确保施工区域的清洁。

4. 控制开挖深度:根据设计要求,控制开挖深度,使用测量仪器或指示杆进行测量,确保开挖深度的准确性。

5. 采用适当施工方法:根据土壤类型和场地条件选择适当的土方开挖方法,常见的方法包括手工挖掘、机械挖掘和爆破开挖等。

6. 土方运输和堆放:将挖掘出的土方运输到指定的堆放地点,堆放时要注意整齐堆放,避免对周围环境造成污染或损坏。

7. 边坡和土方支护:根据设计要求和土壤情况对开挖边坡进行支护和加固,以确保施工安全。

土方回填施工方案

土方回填施工方案

土方回填施工方案目录:1、土方回填施工方案2、地下室外围土方回填施工方案土方回填施工方案一、项目简介略二、土方回填前的准备(一)回填料的确定本工程回填料主要利用本工程开挖料,土建工程师认为不合格的填筑料一律不得使用。

(二)标准击实试验土方回填料确定后,项目部质检员、抽样员邀请监理工程师共同在回填料场进行取样,抽取的土样应具有代表性,各个土层和性状的土都应包括其中。

土样抽取后送工地实验室做标准击实试验,确定最优含水率下的最大干密度。

通过实验做出土方回填料的最优含水率为××%,最大干密度为××g/cm3。

根据合同技术条款回填土压实度D≥××%的要求,确定出施工中控制的最小干密度为××g/cm3×××%=××g/cm3,再查“含水量与干密度曲线图”确定合格干密度下的含水率区间为××~××%。

(三)现场碾压试验标准击实试验完成后,即在施工现场安排碾压试验,碾压试验有以下目的。

1.核查土料压实后是否能够达到设计压实干密度值。

2.核查压实机具的性能是否满足施工要求。

3.选定合理的施工压实参数:铺土厚度、土块限制粒径、含水量的适宜范围、压实方法和压实遍数。

4.确定有关质量控制的技术要求和检测方法。

碾压试验在标定的四个回填区域分别进行,不同的回填区域采用不同的压实机具:蛙夯夯实遍数从第4遍开始用环刀法抽取试样,测定干密度值,达不到要求再夯实6遍、8遍直到合格;履带式推土机从第6遍开始测定,然后测定第8遍、第10遍,最后通过测定确定合适的碾压遍数、铺土厚度、土块限制粒径等参数。

(四)施工前技术交底土方回填前,由技术部向作业班组质检员进行详细的技术交底,将回填区域的划分情况、根据碾压试验确定的压实参数、施工方法等问题交代清楚。

三、施工部署本工程回填按箱涵的施工顺序进行,为适应主体建筑物的施工及满足建筑物回填需要达到的条件,按每×××米左右为一填筑段,其填筑速度与建筑物施工速度相匹配,回填作业连续进行。

土方回填施工方案

土方回填施工方案
4.2.4 回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上,在不损坏管道的情况下,方可采用机械回填和压实。在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填。
4.3 安全、环保措施
4.3.1 施工人员进入施工现场必须戴安全帽,严禁吸烟。
4.2.2回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理个彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。
4.2.3回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯压实。
4.1.3 夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
4.1.4 基础或管沟的现浇混凝土应达到一定强度,不致因回填土而受破坏时,方可回填土方。
审核人
交底人
接受交底人
本表由施工单位填写。
技 术 交 底 记 录
编 号
00-00-C2-01
工程名称
交底日期
年月日
1.5 施工部位
审核人
交底人
接受交底人
本表由施工单位填写。
技 术 交 底 记 录
编 号
00-00-C2-01
工程名称
交底日期
年月日
施工单位
分项工程名称
土方回填施工方案
交底提要
土方回填施工方法及技术要求
交底内容:
①基础外墙上口800mm,下口宽600mm度范围
②车库顶板
③房心
1.6 现场准备

建筑土石方工程回填方案

建筑土石方工程回填方案

建筑土石方工程回填方案一、工程概述建筑土石方工程回填是指,在建筑施工完成后,对于土石方料场、垃圾堆放场及其他需要填方的场地进行填方处理。

填方是指用土石料将地面高出机构桩头或其它标高要求的地面填回到规定标高的操作。

建筑土石方工程回填对于保护地基、保障机构的正常使用以及环境保护都有重要作用。

因此,合理的回填方案对于工程的质量与进度都有着重要的影响。

下面将针对建筑土石方工程回填的方案进行阐述。

二、回填原则1. 合理利用要充分利用现有的土石料,尽量减少资源的浪费。

可以通过建筑现场拆除的废弃物料和临时填埋的材料进行回填。

同时,要合理调配土石料,使填方量最大化。

2. 强度与稳定性回填的土石料要求具有一定的强度和稳定性,能够承受地基的重压,并保证机构的安全使用。

3. 结构合理回填要按照规划的方案进行,合理布局,保证填方后的地面符合设计要求。

4. 生态环境保护回填过程中要注意环境保护,防止土石料的风化、流失对周围的环境造成污染。

三、回填工程流程1. 开展回填前的准备工作在进行回填工程前,要对回填的土石方料场、垃圾堆放场进行清理,清除其中的杂物、垃圾等无用物料。

同时,要对回填的土石料进行调查,了解其性质、用途以及可利用率。

2. 制定回填方案根据回填的场地情况,制定合理的回填方案,包括填方的布局、材料的来源、施工工艺等。

3. 场地平整根据回填方案进行场地的整平,将场地清理干净,并进行必要的排水处理。

4. 调配土石料根据前期的调查,合理调配土石料,使其能够最大化地利用。

5. 进行填方工程按照回填方案进行填方工程,将土石料按照设计要求进行填方,并进行加固处理。

6. 完工验收填方工程完成后,对的地面进行整体的验收,确保地面符合设计要求。

四、回填材料回填材料一般有土、砂、石料等。

在回填的过程中,要根据设计要求选择合适的填方材料。

1. 土料土料是指土壤、沙土等,这些材料具有良好的压实性能,能够承受一定的压力和振动。

在回填的过程中,可以将大块土方料通过机械设备进行破碎,提高其填方效果。

土方工程回填施工方案

土方工程回填施工方案

土方工程回填施工方案
一、工程概述
该土方工程主要包括土壤的开挖、运输和回填。

本施工方案主要针对回填工程进行详细说明,包括材料选择、施工过程、质量控制等方面。

二、材料选择
土方回填的填土材料应为粘质土或粘质砂土,含土块不超过150mm,无有机质、垃圾等杂物。

应进行必要的试验,确保材料质量符合要求。

三、施工过程
1. 开工前准备
- 确保开挖区域的安全,设置必要的围栏和警示标志。

2. 土方开挖
- 采用挖掘机进行土方开挖,根据设计图纸和现场地质情况,进行逐层开挖。

3. 回填施工
- 回填材料应进行逐层压实,每层厚度不得超过150mm。

- 使用压实机进行压实,直至达到设计要求的压实度。

4. 结构物的保护
- 在回填过程中,应注意保护好周边的结构物,防止因回填引起的地面沉降或形变。

四、质量控制
- 严格按照设计图纸和施工规范进行施工,确保施工质量。

- 对回填土的压实度进行定期检测,确保达到设计要求。

- 施工过程中应定期进行自检、互检以及专项检查,对于发现的问题及时进行整改。

五、安全措施
- 挖掘过程中,应严格遵守施工安全规定,防止坍塌和滑坡。

- 施工人员应穿戴防护装备,如安全帽、防护鞋等。

- 严禁施工过程中随意堆放材料,以防造成安全事故。

六、环保措施
- 对于施工过程中产生的废弃土方,应及时清理,防止对周边环境造成影响。

- 应尽量减少施工噪声和尘土污染,做好防尘、减噪工作。

以上就是我们的土方工程回填施工方案,我们将严格按照该方案进行施工,以确保工程质量和安全。

土方回填施工方案与技术措施

土方回填施工方案与技术措施

土方回填施工方案与技术措施土方回填施工是土木工程中常见的施工工艺之一,主要用于对挖掘、开挖或疏浚等工程完成后的回填处理。

土方回填旨在恢复地表原貌、保护地面的完整性和稳定性,同时也是为了承受上部结构的荷载和保证工程安全。

本文将从施工方案、技术措施等方面详细介绍土方回填的相关内容。

一、施工方案1.土方回填的顺序与方法(1)根据工程需要和地形地貌,确定土方回填的区域和范围。

(2)对于大面积土方回填,可以采用分阶段回填的方法,以减少回填后地表的沉降。

(3)根据土方的性质和堆积状况,合理选择回填土方的种类和混合比例。

(4)遵循按层回填、均匀压实的原则,确保回填土方的稳定性和均匀性。

2.土方回填的施工时机(1)一般在周边环境已经稳定的情况下进行土方回填,如挖掘、开挖、疏浚等工程已经完成。

(2)避免在雨季或其他气候条件不利的时候进行土方回填,以免影响土方的稳定性和工程进度。

3.土方回填的施工设备和工具(1)土方回填施工需要使用挖掘机、推土机等大型施工机械进行土方的平整和压实。

(2)工具方面,可使用铲子、铁锹等进行人工修整和打土。

二、技术措施1.土方回填前的处理措施(1)在进行土方回填前,对现场进行勘测和测量,确定土方的厚度和均匀性。

(2)对于较大区域的土方回填,可以采用分块施工的方法,先进行一部分回填,等待其沉降稳定后再进行下一批次的回填。

2.上层土方回填的技术措施(1)根据设计要求,在土方回填的上层应适当加设排水管或排水井,以确保地下水的畅通。

(2)土方回填层的表面可进行抛石、铺设草坪或适当施加覆土等措施,以提高土方回填的稳定性和美化效果。

3.土方回填压实的技术措施(1)在土方回填的过程中,应采用分层回填、均匀压实的方法,确保土方回填层的稳定性和均匀性。

(2)采用振动压路机进行土方回填的压实,可提高土方的密实度和稳定性。

4.土方回填后的监测与维护措施(1)土方回填完成后,应及时进行沉降观测和监测,以确保回填土方的稳定性和均匀性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.土方回填技术
土壤是植物生活的基础环境,其质量好坏直接影响着栽植后苗木的生长势和景观效果。

用于绿化工程的土壤应土层深厚,具有良好的排水透气性和保水保肥能力。

本工程的土方工作量较大,因此此项是重点项目之一。

1)地形整理及场地平整措施
(1)对施工绿地进行全面的平整、清除杂物。

在整地过程中根据施工图进行地形的处理改造,并用石滚压平,凹凸保证不大于2cm。

(2)确保地形处理符合设计思想,符合设计高程和坡度要求,满足景观需要。

在处理的过程中使土壤具有良好的排水透气性和保水保肥能力。

(3)平整地形要确保土壤结构保持团粒状态,PH值符合植物的生理习性,适合植物生长。

2)对部分不适宜苗木生长的种植土进行改良
(1)种植土改良:对于土壤中可能出现的心土、未成熟土进行熟化处理,采用填加有机复合肥或购置优质种植土混合使用的措施进行改良。

对于紧实的土壤要结合机耕细耙和人工耙锄,直到疏松为止。

(2)局部土壤处理。

不同植物对于土壤要求是不一致的。

对于需要特殊土壤环境才能正常生长的植物,采取局部土壤的措施以满足植物生长需要。

(3)开挖时将路床用土在指定存土点存放成大堆,路床用土和回填用土不得和农田表层土混合。

(4)清废按道路标高为基准点,草坪为基准点以下清30cm,绿篱为基准点以下清50cm,乔木为基准点以下清80cm,花灌木为基准点以下清60cm,回填土亦按此深度回填。

(5)土方开槽、清废及回填时尽量使用机械。

局部因场地限制采用人工清废及回填。

施工时注意保护各种地下管线及周围建筑物不被破坏。

(6)土方运输过程中加强组织协调,写土地点要明确,施工现场要有专人指挥调度,施工人员随时指点,避免混乱和窝工。

种植土填垫过程中要全程监控,并随机抽样化验。

(7)场地整理,根据设计要求,结合苗木、草坪的生态学特性及立地条件,对所有苗木种植面进行处理,清除种植面上的残枝、杂草、石头、渣土等杂物,保证种植土具有较好的通气、透水和保肥性能。

(8)场地平整,对不符合设计要求的种植面进行局部的土方调整。

滨进行更加细致的平整,使种植面满足设计和合同要求,场地整理完毕,报请监理工程师验收合格后转入下一工序施工。
