电梯井及集水坑降水方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

一、工程概况 (2)

二、编制依据 (2)

三、气象条件 (2)

四、场地地质条件 (3)

五、场地水文条件 (4)

六、降水设计方案 (5)

6.1降水说明 (5)

6.2集水坑(电梯井)的土方开挖 (5)

6.3集水坑(电梯井)的平面布置 (9)

6.4集水坑(电梯井)设计与构造 (10)

6.5排水管的设置 (13)

6.6降水监测与控制 (14)

6.7封井(堵管)方案 (15)

七、施工部署 (18)

7.1施工管理体系 (18)

7.2质量保证体系 (18)

7.3劳动力组织计划 (19)

7.4机械设备计划 (19)

八、施工安全及环保措施 (19)

8.1降水安全措施 (19)

8.2降水环保措施 (21)

一、工程概况

本工程用地位于南部城区,温州路以东,北邻香港路,毗邻青年水库,规划总用地面积76902平方米。计容总建筑面积161494平方米,其中住宅计容建筑面积152607平方米,配套公建计容建筑面积8887平方米,容积率2.10,住宅共1149套。住宅部分包括8栋多层住宅和17栋高层住宅,住宅均设地下室,配套公建包括2层的沿街商业网点、2层的集中商业、另在部分住宅楼底部设置物业办公和居委会.我公司承建的其中18#,19#,23#,24#,25#主楼及部分地下车库。

二、编制依据

1.青岛地矿岩土工程有限公司提供的《住宅小区岩土工程勘察报告》

2.现行建筑施工规范大全》

3.项目18#、19#、23#、24#、25#楼及地下室车库施工图纸;

4.我公司多年来在青岛地区的施工经验。

三、气象条件

青岛市地处暖温带季风型气候区域,属温带季风气候,因受海洋调节影响,表现出海洋性季候特点:空气湿润、温度适中、四季分明。具有春迟、夏凉、秋爽、冬长但不严寒之特点。

青岛地区历年最高气温37.5○C,最低气温-16.4○C,历年平均气温12.2○C;历年相对湿度73%;风向以ES、WN向为最多,6级以上大风以N-NW向最多,出现频率N-NW向为16.8%,WN向为13.8%;瞬间最大风速44.2m/s,累年平均风速5.5m/s,11月至翌年2月风速最大,平均为6.2m/s,7、8月最小,为4.7m/s;年平均受台风侵袭或外围影响13次;近五十年最大降水量1227.6mm,最小降水量386.3mm,平均降水量679.44mm,降水集中在6~9月份(占全年降水量的70%~76%)。

青岛地区季节性冻土标准冻结深度不大于0.50m。

四、场地地质条件

拟建场地起伏较平坦,场地最南侧为坡地,地面标高7.93~13.59m,最大高差5.66m,地貌类型主要为洪冲积平原。根据区域地质资料,此区域属华北板块东缘鲁东地块,胶莱坳陷Ⅲ级构造单元内,场地内中北部有一近东西向的断裂(盛福村断裂)通过,形成时代为白垩纪晚期,规模属于中型,长11km,性质为张性,北倾,为隐伏性断裂,被较厚的第四系覆盖,北盘(上盘)为王氏群红土崖组泥质砂岩,南盘(下盘)为白垩纪莱阳群杜村组的砾岩和砂砾岩。该断裂带活动表现为北盘(上盘)沉降,自第四纪以来,未发现明显活动迹象。场地地质构造简单,区域构造背景稳定,无大的断裂构造和活动性断裂通过。自第四纪以来,未见新构

造运动迹象。拟建场地及其影响范围内的周边环境内未发现影响场地稳定性的岩溶、滑坡、危岩和崩塌、泥石流、采空区、地面沉降等不良地质作用,不良地质作用不发育。从区域地质资料分析,拟建场区及其附近无活动性断裂通过,也未发现新构造运动迹象,区域稳定性良好,地形比较平缓,不易产生滑坡、崩塌等不良地质作用,开挖期间,也未发现有地裂缝、岩溶、土洞塌陷、建筑边坡等影响场地整体稳定性的不良地质作用和埋藏的河道、沟浜、墓穴、防空洞、孤石等对工程不利的埋藏物,场地稳定性较好。作为建筑场地是适宜的。

五、场地水文条件

所建场地的地下水类型为第四系孔隙潜水,主要赋存于第②层粉细砂、第④层砾砂及第⑤层圆砾中,补给与排泄均以侧向迳流为主。与场地南侧青年水库水力联系较密切,河水为地下水提供了良好的补给通道,具体表现为:河水丰水期,地下水位上升;河水贫水期,地下水位下降。勘察期间稳定水位埋深1.30~3.90m,稳定水位标高为6.63~7.00m,根据地下室基底标高,地形起伏情况,本工程地下室抗浮设防水位标高按7.00m考虑。根据区域水文地质资料,地下水位变幅为1.00m左右。

六、降水设计方案

6.1降水说明

设计抗浮水位取-2.45m(绝对标高7.000m) ,自然水位标高大约在-2.45米,根据本场地水文地质条件及甲方要求,边挖土边设置临时降水井加泵不断地进行降水,至清基前水位控制大约在-6.47米水平线下。为了控制水位,防止基础及地下室倾浮,降水需降至地下室结构施工结束。而本工程施工图中所有柱承台、集水坑、电梯井底标高均超过-6.47米,人防区集水坑底标高为-7.97米(土方完成面),民用车库集水坑底标高为-7.67米,主楼电梯井坑底标高分别为-8.72米,-9.02米,主楼集水坑底标高分别为-8.37米,-8.52米,-8.82米。据本场地水文地质条件及基坑开挖深度,结合本公司基坑降水经验,本基坑内降排水采用集水坑(电梯井)降水,敷设暗管排水,坑外采用明沟拦水,盲沟排水的方案。(利用图纸上现有集水水坑、电梯井及临时增设部分降水井等进行降水)

6.2集水坑(电梯井)的土方开挖

集水坑(电梯井)的土方开挖包括定位放线、土方挖运等。放线根据定位确定的轴线位置划出集水坑(电梯井)开挖线。坑上口尺寸应满足设计图纸要求及规范。本工程集水坑(电梯井)采用小型挖掘机开挖,小型四轮自卸车(不能用大型自卸

车)往外运土。人工配合清槽的方法。按设计图纸及规范放坡角度45°(60°)。放坡至-7.97(-7.67,-8.37,-8.52,-8.82)米处,挖到到基底;(底口尺寸见附图),基坑底预留砖模砌筑位置,立面24砖模放大350。土方施工过程中,挖超-6.47米标高时易出现积水,无法正常施工。应采取沉箱和暗管降水,降低水位,施工人员再穿水鞋进行施工作业。由于边降水、边施工,水易从边坡沙中流出,容易出现边坡塌方危险,所以照原设计基坑底口尺寸,四周应放大1.5~2米左右,然后用小型挖掘机挖出,装在小型四轮自卸车上运出场外。

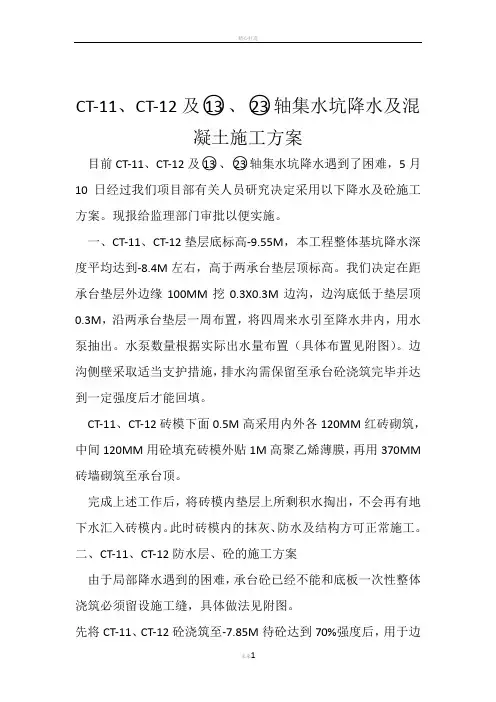

集水坑(电梯井)开挖平面图及剖面图如下:
