SBC120防水施工方案

SBC120防水施工方案
SBC120防水施工方案

万景荔知湾3#、5#楼

地下SBC120复合防水卷材施工方案编制:_______________________

审核:_______________________

审批:_______________________

西安建工第五建筑有限责任公司

工程概况

万景荔知湾3#、5#楼,位于西安市长安区子午大道与学府大道东南角,由西

安建工第五建筑有限责任公司承建,地下一层,地上裙楼三层,三层以上为高层住宅,分别为两栋主楼,3#楼33层,5#楼33层,本工程设计地下防水等级为二级,原设计SBS改性沥青防水卷材经设计院变更为SBC120复合型防水卷材。

二、编制依据

1、本工程设计图纸

2、万景荔知湾3#、5#楼招标文件、合同、答疑纪要

3、地下防水工程质量验收规范:GB50208-2002

4、地基勘察报告

5、相关变更

三、机具、人员、材料要求

1、机具的要求

铺贴卷材施工器具表

注:一个施工组人:清理基层人,制胶人,铺贴卷材人,复杂部

位1人。

2、人员要求:

防水工程属重点控制项目和特殊操作过程,防水操作人员必须持有效上岗证并要在项目部存档,项目部持备案文件,检查防水队伍是否遵照执行,以确保防水施工是经过培训的专业熟练工人完成。

3、材料要求:

材料选甲方指定公司生产的SBC聚乙烯丙纶复合卷材120型,进场前应提供防水卷材有效的检验报告、合格证和相关企业资质等文件,进场后,应取样复试,并经监理见证取样(取样方法:参见地下防水工程质量验收规范表B.0.2 )。

四、防水做法

1、承台、电梯基坑、集水坑等底面(由下至上)

1)C15砼垫层100厚

2)S BC120复合型防水卷材400g

3)60厚C15细石砼

4)承台、电梯基坑、集水坑底面

2、承台、电梯基坑、集水坑等侧壁(由外至内)

1)240厚砖胎膜

2)125水泥砂浆找平层

3)SBC120复合型防水卷材400g

4)1:2.5水泥砂浆保护

3、筏板下防水做法(由下至上)

1)100厚C15砼垫层

2)SBC120复合型防水卷材400g

3)60厚C15细石砼。

4、地下室外剪力墙防水做法(从外至内)

1)素土回填

2)保护层30厚聚苯乙烯泡沫板

3)SBC120复合型防水卷材400g

4)1:2.5水泥砂浆找平层20厚

5)结构自防水砼板(抗渗等级P6)

5、变形缝、后浇带

1)变形缝处为中埋式橡胶止水带。

2)后浇带用比相邻砼强度高一级砼进行浇灌。

五、SBC12C复合卷材的施工工艺

验收基层(找平层)——-清理基层(找平层)——"制备粘接胶

---- *处理复杂部位 ------ 铺粘复合卷材 ------ *检验复合卷材施工质量——"保护层施工——验收。

1、防水卷材厚度要求:400g SBC-120

2、基层要求

基层必须干净,不得有疏松、砂眼或空洞存在,无空鼓、掉皮。施工前应剔除表面集灰和浮浆,对于残留的砂浆块和突出物应用铲刀铲平。阴阳角应做成圆弧R=20mm确保防水材料与基层的粘接牢靠。使用SBC120复合卷材,应控制基层的含水率在30%—50%,即基层相对潮湿而无明显积水为最佳。

3 、制备粘接胶

①采用水泥添加SBC120胶粘剂的配制方法,水泥采用秦岭32.5R型普通硅

酸盐水泥,SBC120胶粘剂含量为水泥重量的2汇5%即一袋水泥

(50kg)配用一袋胶粘剂(1kg),配制时将一袋胶粘剂与6kg—10kg的水泥干混均匀,然后边搅拌边将其加入27.5kg—32.5kg 水中,搅拌均匀后逐渐加入剩余水泥,边加水泥边搅拌,搅拌至无凝块、无沉淀、无气泡即可使用。

②配制好的水泥胶应在4 小时内用完,并随根据水分挥发适当加水调和。

4 、铺粘复合卷材

①铺粘平面复合卷材时,现

在铺贴部位将卷材预放3—6米,找正方向后,在中间处固定,将卷材一端卷至固定出粘贴,这端固定完毕后,再将预放的卷材另一端卷回至一粘好的位置,连续铺贴直至整幅完成。铺贴方法:将水泥胶用毛刷涂到基层(找平层)和卷材对应的表面上约1.0MM厚,然后粘贴卷材,同时在卷材上表面用刮板将粘接面排气压实,排除多于部分的胶粘剂这是保证工程质量的关键。卷材短边和长边的搭接宽度为100mm且不得相互垂直铺贴。

② 铺粘立面复合卷材时,必须纵向粘贴,自上向下对正,自下向上排 气压实,要求基层与卷材同时涂胶,厚度约 1.0mm (搭接同平面)

③ 复合卷材的损伤的疵点应做附加层,附加层卷材应宽出疵点周边 120mr p 用水泥胶粘剂粘贴。

④ 胶粘剂应涂刷均匀,不露底、不堆积,铺贴卷材应平整、顺直,搭 接尺寸正确,无折皱、扭曲。 六、保护层的施工

施工人员应穿软底鞋,施工时必须搭设跑道,铺设板材(胶合板等) 且板材上严禁带有钉子或锐利突出物,严禁灰斗车直接将混凝土倾倒在卷 材上,若用混凝土臂架车,应控制管口下料速度,或用木板进行阻挡,防 止骨料由于压力过大损伤卷材。多余或过剩的混凝土应事先铺设胶合板, 严禁用铁锹直接在卷材上进行翻料

七、桩头、变形缝、后浇带等复杂部位的做法

八、塔吊基础防水

1. 底板侧壁

2. 变形缝卷材搭接、节点

3. 保护层卷材收头

4. 穿墙防水套管

5. 穿墙群管防水

6. 桩头防水

参见陕 09J10 42 页 参见陕 09J10 参见陕 09J10 参见陕 09J10 参见陕 09J10 参见陕 09J10 27 页

由于本工程施工场地狭小,经设计、建设、监理单位同意,将塔吊置于结构层内,塔吊基础埋置于筏板下,故伸出垫层的标准节根部与塔吊基础

上平接触面需做防水,采用聚氨脂,细部转角做转角圆弧,接连贴附加层

处理,待塔吊拆除后,割除上半节标准节,采用膨胀砼浇筑密实。铺设完卷材后用聚氨脂涂刷封口。

九、验收标准的依据

《地下防水工程质量验收规范》GB50208-2002

十、文明、安全施工、业前培训

①进入工地的各班组、施工单位必须遵守工地业前培训,包括技术、安全、

文明施工的相关内容。

②各工长应做好技术交底和安全交底工作。

③随时做到工完场清,服从项目部的管理。

④易燃易爆材料应有专门库房存放,领用制度。

⑤做好对职工的劳保用品、安全用品的发放。

⑥做好成品保护。

万景荔知湾3#、5#楼项目部

2015年10 月20 日

SBC防水施工工艺

SBC防水施工工艺 ---地下 (一)、施工操作程序 验收基层(找平层)→清扫基层(找平层)→制备粘接胶→处理繁复部位→铺贴复合卷材→检验复合卷材施工质量→保护层施工并验收。 (二)、找平层技术要求 1、地下防水找平层应符合《地下防水工程质量验收规范》(GB50208-2002)规定。 2、找平层拐角处(女儿墙、烟囱、天窗、墙角等)均应做成R=20mm的圆角或直角。 (三)、粘接胶的配制 1、水泥胶的配制 ①水泥添加SBCl20胶粘剂的配制方法 a、粘贴防水层时,SBCl20胶粘剂含量为水泥重量的2.5%,即一袋水泥(50kg)配用一袋胶粘剂(1.25kg)。配制时将一袋胶粘剂与6kg~10kg的水泥干混平均,然后边搅拌边将其加入到27.5kg~32.5kg的水中(相当于水泥重量的55%~65%,即2.5个外包装箱容积),搅拌平均后逐渐加入剩余的水泥,边加入水泥边搅拌,搅拌至无凝块、无沉淀、无气泡即可使用。 b、粘贴隔汽层时,SBCl20胶粘剂含量为水泥重量的1.5%,即一袋水泥(50kg)配用一袋胶粘剂(0.75kg)。配制时将一袋胶粘剂与4kg~8kg的水泥干混平均,然后边搅拌边将其加入到27.5kg~32.5kg的水中(相当于水泥重量的55%~65%,即2.5个外包装箱容积),搅拌平均后逐渐加入剩余的水泥,边加入水泥边搅拌,搅拌至无疑块、无沉淀、无气泡即可使用。 注意事项:量水时,将包装箱内的大塑料袋上口翻向箱外,按标线计量。防水卷材粘贴后24小时内禁止向水泥胶处洒水。

②水泥添加乳白胶的配制方法 乳白胶与水泥的重量比为17%时,每公斤水泥加水控制在0.38kg~ 0.48kg,乳白胶与水泥的重量比为7%时,每公斤水泥加水控制在 0.45kg~0.55kg。配制时,先把乳白胶放入制胶容器中,边搅拌边加水,加水后搅拌至乳白胶全部溶解,再边搅拌边加水泥,加完水泥搅拌至平均无疑块、无沉淀、无泡沫即可使用。 2、聚氨酯胶的配制方法 将甲、乙组分按体积比1:1(重量比1:1.5)在干涸容器中混和搅拌平均后即可使用,如乙组分有沉淀时,搅拌平均后使用: 注意事项:该胶粘剂属双组分反应固化型,在使用时必需严格按比例要求配制,根据施工现场实际情况和用量随使随配,严禁向胶粘剂内加入任何溶剂: (四)、复合卷材施工 复合卷材施工必须在找平层验收合格后进行,原则上复合卷材的粘贴,对基层的含水率无特殊要求,只要无明水即可施工,因当有明水现象时,水泥胶被过份稀释,使粘接层出现过薄、不平均、漏粘等现象,卷材粘贴后防水层以下水份含量过高,影响了卷材粘接强度及施工质量。但基层含水量也合宜过低,过低时会导致水泥胶危机脱水、粉化,使水泥无法进行正常的水化反应,不能凝结硬化。通过实践证明,当基层含水率在30%~50%时,复合卷材的施工效果最佳。 1、繁复部位处理 防水层施工前,应按图纸要求先做好繁复部位(地下防水的阴角、阳角、穿墙管等)的附加层,繁复部位的附加层用复合卷材、水泥胶或聚氨酯胶处理粘接。 2、复合卷材铺贴

防水工程项目施工方案

防水工程施工方案 (一)地下室防水工程 1.编制依据 北京市XX建筑设计研究院设计地北京XX工程地地下室防水工程设计图纸、《北京市地下室防水推荐做法》(京95TJ3 )及地下防水工程质量验收规范(GB50208-2002). 2.工程简况 地下室底板平面面积约××m,分为六块,间有伸缩缝5条,伸缩缝宽度7cm.地下2层底板倒±0.000为6m,立面面积约为××m. 3.施工进度 ×月×日开始施工,倒×月×日底板施工完毕,立面施工倒保护墙等同高度,其余立面随土建混凝土墙面进度进行. 4.施工准备 4.1 施工面地水泥找平层应压平抹光,坚实平整,含水率成≤9%,已保证材料粘贴牢固. 4.2 底板平面涂一遍冷底油,干燥4小時. 5.劳动组织 ×月×日×名持证上岗工人进人现场清扫施工面,涂冷底油.×月×日持证上岗人员可达倒××人. 6.材料准备 材料选以SBS-25聚醋合格品,应带有出厂合格证、防伪标识和随料出厂质检单.材料×月×日进现场,否得交叉叠放.材料进场后由甲方、乙方和监理三方共同抽样,甲方复测,保证材料符合要求. 7.施工方法 底板平面由西向东采以热熔粘贴法铺贴两层卷材,第二层卷材地搭接缝应与第一层地错开 300mm.卷材之间长边与短边地搭接均为l00mm.阴阳角地附加层为33mm. 立面永久性保护墙采以空铺法,主体下沉時可已避免拉断主体与保护墙连接处地材料.立面空铺倒永久性保护墙相同高度時,甩出20~25cm预留茬,预留茬应搭再保护墙地平面,茬头抹2~3砂浆保护层,已免损坏.主体超出永久性保护墙后,接茬搭接±0.000热熔翻贴再主体墙上. 底板伸缩缝采以V形空铺(见图5-1). 立墙之间地伸缩缝采以延伸率200%已上地非下垂型密封膏填充2cm,外部采以延伸率150%地卷材做成正V字形. 8.成品保护 底板防水施工完成后,再甲方做防水保护层時,乙方应派专人再现场协助监督,防止土建施工工具等尖锐物损坏防水层.一旦发现防水层被破坏,应及時修补,杜绝隐患. 图5-1 立面防水施工结束后,应及時.以砂浆粘合并砌两层砖予已保护.立墙甩出地预留茬头. 回填、严防架子管、施工工具等抛落造成防水层损坏. 9.质量标准 平面与立面相连处,卷材应紧贴阴角,附加层与防水层应粘贴平实.接缝部位必须粘接牢固严密,绝否允许缝边空鼓,翘边滑移.第一层卷材与第二层卷材地搭接缝之间应错开300mm.确保防水

pvc防水卷材施工工艺

pvc防水卷材施工工艺 ①正确选择防水材料 防水材料的选择对防水层质量和耐用年限有及大的影响,正确选择、合理使用防水材料是屋面防水设计成败的关键之一,虽然目前柔性防水材料的种类繁多,性能各异,pvc防水卷材具有耐老化,耐候性,延伸率大,使用寿命长。同时施工简单,造价低,便于维修,使用效果好。 Pvc防水卷材的性能要求为:拉伸强度:纵向≥7.0mpa,横向≥7.0mpa,断裂伸长率纵向≥150%,横向≥150%,拉力纵向≥70kn,横向≥60kn,耐热度90℃,低温弯折性:-20℃无裂纹,抗渗透性:0.2mpa24小时不透水,抗穿孔性不渗水。 ②水泥砂浆找平层质量控制 找平层是铺贴卷材防水层的基层,给防水卷材提供一个平整、密实、有强度,能粘接的构造基层。当基层为整体混凝土时,采用水泥砂浆找平层,厚度为20㎜,水泥与砂浆比为1:2.5~1:3(体积比),水泥标号不低于32.5,找平层还要设分格缝,并嵌填密封材料,这样可避免或减少找平层开裂,以致当结构变形或温差变形时,防水层不会形成裂缝。分格缝宽度为20㎜,分格缝的纵向和横向间距不大于6m,分格缝的位置在屋面板的支端,屋面转角处防水层与突出屋面构件的交接处,防水层与女儿墙交接处等。且应与板断缝对齐,均匀顺直。对于突出屋面上的结构和管道根部等细部节点应做圆弧、圆锥盖或方锥台,并用细石混凝土制成,以避免节点部位卷材铺贴折裂,利于粘实粘牢。 ③卷材的施工铺贴及质量要求

1)卷材铺贴前要检查找平层质量是否符合要求,做到基层坚实、平整、干燥,无杂物和夹土,才能进行防水施工。特别当基层潮湿时,如铺贴防水卷材必定会出现卷材铺贴不牢,出现渗水现象,导致防水效果失败。 2)卷材铺贴方向一律平行屋脊铺贴,平行屋脊的搭接缝按顺流水方向搭接,采用辊铺粘贴法施工。 3)基层表面的涂刷:在干燥的基层的基层上均匀涂刷1㎜左右的粘接剂(当粘接剂偏稠时,用文火缓慢加热,温度不宜过高),切忌在一处来回滚涂,以免将胶底“咬起”,形成凝胶而影响质量。涂刷基层胶粘剂时,要特别注意阴阳角、平立面转角处、卷材收头处、排水口,伸出屋面管道根部等节点部位。 4)施工铺贴卷材时,先用墨线在找平层上弹好线,由檐口(屋面最低标高处)向屋脊施工,把卷材对准已弹好的粉线,并且在铺贴好的卷材上弹出搭接宽度线。铺贴一幅卷材时,先用50㎜~100㎜塑料管重新成卷,且涂布胶粘剂的一面向外,成卷后用30㎜×1500㎜的钢管穿入中心的塑料管,由二人分别持钢管两端,抬起卷材的端头,对准粉线,展开卷材,使卷材铺贴平整。贴第二幅卷材时,对准控制线铺贴。每铺完一幅卷材,立即用干净而松软的长柄压辊,从卷材一端顺卷材横向顺序滚压一遍,彻底排除卷材粘接层间的空气,滚压从中间向两边移动,做到排气彻底。卷材铺好压粘后,用粘接剂封边,封边要粘接牢固,封闭严密,且要均匀、连续、封满。 5)屋面节点和特殊部位的卷材处理 屋面节点部位是防水中的重要部位,处理好坏对整个屋面防水具有重要影响,所以要特别注意细节部位的防水,做到细部附加层不外露,搭接缝位置顺当合理。

屋面防水工程施工方案

屋面防水工程施工方案 1.材料选择: 厂家:********** 产地:********* 商标: ****** 工程做法:采用SB SIIPYPE3+3mm改性沥青防水卷材热熔法做两层。 2.材料要求: 该卷材应有出厂合格证,材料质量证明单,其主要技术性能应符合国家规范标准要求。 施工前根据施工面积,准备基层处理剂(冷底油),施工用喷灯等工具与辅料汽油等。 卷材进入现场应存放在地平面上,要按顺序码数,码放高度不能超过四层。 3.工艺标准: 符合《屋面工程技术规范》 《屋面工程质量验收规范》 4.工艺流程: 1)清理基层2)检查修补基层3)接点密封处理4)涂刷基层处理剂5)铺贴附加层6)弹线、定位铺贴SBS卷材7)加热底熔胶滚铺8)辊压,排气、压牢搭接缝边9)弹线、定位铺贴第二道SBS卷材10)加热底熔胶滚铺11)辊压,排气、压牢搭接缝边12)清理、检查、修理13)验收 5涂刷基层处理剂、

涂刷基层处理剂(即JG-1冷底油),将配制好的基层处理剂用长把滚刷均匀涂刷在大面上,厚薄要一致,不得有漏刷和白点现象,阴阳角管根等部位可用毛刷,在常温情况下,干燥4小时手感不粘时为准,方可进行下一道工序。 认真检查原有基层表面情况是否平整、坚实、干净、干燥,有无起砂、掉灰的现象,如发现有开裂或空鼓等现象,要进行修补,将原有的硬基层铲掉并清理干净,采用水泥进行修补,抹平、压实、赶光,特别是对屋面阴阳角、女儿墙、烟囱根、管道根、伸缩缝、变形缝等处理做成半径为100-150㎜的圆弧状,认真修补,达到规范要求,待修补部位干燥后及时请监理和业主验收,为下一道工序做准备。 6.卷材防水层的铺贴: 6.1在坡度大于25%的屋面上铺贴防水卷材,应采取固定措施,固定点应密封严密 6.2卷材铺贴方向: 屋面坡度小于3%,卷材宜平行屋脊铺贴。 屋面坡度在3%-15%时,卷材宜平行屋脊或垂直铺贴。 屋面坡度大于15%,或屋面受震动时平行屋脊或垂直铺贴。 上下层卷材不得相互垂直铺贴,卷材搭接宽度:长短边均为80mm. 6.3热熔法铺贴卷材应符合下列规定: a.加热应均匀、不得过分加热烧穿卷材,厚度小于3mm卷材,严禁采用热熔法施工。 b.卷材表面热熔后应立即滚铺卷材,空气应排尽,并辊压粘牢,不得空鼓.

入冬混凝土及SBC120防水施工措施

入冬混凝土及SBC120防水施工措施 一、工程施工进度计划和现状: 1、砼进度计划和现状:1号楼、3号楼夹层剪力墙钢筋完成; 2、4号楼顶板模板正在施工。计划4号楼在10月17号浇筑砼,2号楼在10月19日浇筑砼,3号楼10月20日浇筑砼,1号楼在10月21日浇筑砼。 2、SBS120防水进度计划和现状:1—4楼负二层已完成,剩余的基础大脚和室外地坪标高以下的外墙防水,计划在10月25日之前完成。 3、1、2号地下车库负一层柱完成,顶板支承架体在施工,砼计划22号浇筑。 4、商业一顶板支模板,砼在23日浇筑。 5、会所一层框架柱顶板梁在施工,24日浇筑砼。 二、工程量: 1、砼工程量: (1)1、3号楼夹层砼量:2×329.36=658.72m3 (2)2、4号一层商服砼量:2×267.86=535.72m3 (3)1、2地下车库砼量:1247.2m3 (4)商业一一层砼量:141.93m3 (5)会所一层砼量:66.09m3 (6)砼总量:2649.66m3 2、SBC120防水工程量: (1)1、2号楼连体地下防水量:(48.4×2+14.95×2+100)

×9.25=2096.05m2; (2)3、4号楼连体地下防水量:(2×78.15+2×57.5)×9.25=2509.53m2 。(3)合计工程量:4605.58m2 。 三、编制依据: 1、施工图纸及工程现状 2、当地气象资料 3、《建筑工程冬期施工规程》(JGJ/T104-2011) 4、《混凝土外加剂应用技术规范》(GB50119) 四、具体施工措施: 1、砼施工措施: (1)根据气象资料和施工进度计划,冬季施工规程原则,当室外日平均气温连续5d稳定低于5°C即进入冬期施工。按工程的特点和实际情况采用混凝土负温养护法施工,掺外加剂。外加剂掺量由砼供应商根据当天气温而定,砼的价格每立方米增加30元。 (2)砼使用商品砼,要求水泥使用普通硅酸盐水泥,抗冻剂型号和掺量按《建筑工程冬期施工规程》(JGJ/T104-2011)执行。 (3)车载泵输送浇筑。 (4)楼层顶板砼随浇筑随粘贴一层塑料薄膜,再用麻袋片覆盖保温。(5)试块留置:按每栋楼楼层砼量留置试块,每部位同条件和标养试块不少于3组。 (6)拆模:根据同条件试块,砼强度达到100%后进行拆模。 2、防水施工措施:

防水工程专项施工方案

平昌路以南商住小区 防水专项施工方案 编制: 阳一波 审核: 张超 审批: 中建一局集团第一建筑有限公司二O一四年九月

编号:平昌路以南商住小区 防水专项施工方案 中建一局集团第一建筑有限公司二O一四年九月

目录 1.工程概况 (1) 1.1编制依据 (1) 1.2工程项目参建单位名称 (1) 1.3工程概况 (1) 2.建筑防水工程主要施工目标及概况 (4) 2.1施工质量目标 (5) 2.2建筑防水工程安全文明施工目标 (5) 2.3环境管理目标 (5) 2.4管理目标 (5) 2.5操作人员职业健康控制 (5) 3.施工准备 (5) 3.1组织准备 (5) 3.2施工技术准备 (6) 3.3防水施工生产准备 (7) 4.建筑防水工程主要施工方法及工艺 (8) 4.1找平层施工工艺 (8) 4.2水泥基渗透结晶型防水涂料施工 (9) 4.3SBS改性沥青防水卷材施工 (10) 4.4屋面防水工程 (15) 4.5厨卫间、空调板建筑防水工程 (20) 4.6地下防水节能工程 (21)

4.7卷材防水层质量通病防治 (22) 5.1材料质量要求 (25) 5.2地下防水工程施工质量 (28) 5.3工程技术资料 (31) 5.4地下工程防水质量控制程序 (32) 6.安全文明施工、职业健康、消防管理 (33) 6.1安全文明施工、职业健康、消防管理组织与管理 (33) 6.2安全文明施工管理措施 (34) 6.3卷材防水施工消防措施 (35) 6.4建筑防水施工职业健康管理 (36) 7.建筑防水产品保护 (36) 7.1产品保护管理工作 (37) 7.2产品保护技术措施 (37)

柔性防水涂膜的施工方法

柔性防水涂膜的施工方法 柔性防水涂膜的施工方法提要:基层表面应平整、光滑、无松动,对于残留的砂浆块或突起物应以铲刀削平,结构的露筋、外露铁丝,铁件必须用砂浆覆盖或清除 柔性防水涂膜的施工方法 (一)、防水涂膜施工工艺 1、施工准备 材料的保管与使用 1)按防水工程需要进料,并应妥善贮存保管。材料应贮存在阴凉干燥处,环境温度不得高于70度,应有防火措施。 2)材料贮存期不超过一年。要根据每日需用量进行使用,最好当天尽快用完。每次开罐倒料后应及时加盖封严。 3)材料应有专门贮存地点,使之不受露水、雨淋、日晒的侵袭,并应远离火源。 4)夏、冬两季所用的固化剂应分开贮存,且不得相互混用。 5)材料或配料若不能一次用完,应及时盖严密封做短期贮存,并注意尽快用完。 2、施工机具的准备 施工机具应经常维修保养,使用前应进行检查,保证完好,否则应及时调拨补充备用。 3、基层要求及处理

1)涂膜防水的基层应坚实,具有一定强度;清洁干净,表面无浮土、砂粒等污物。 2)基层表面应平整、光滑、无松动,对于残留的砂浆块或突起物应以铲刀削平,结构的露筋、外露铁丝,铁件必须用砂浆覆盖或清除,不允许有凹凸不平及起砂现象。 3)平面基层可用1:3水泥砂浆抹成1%-2%的坡度;阴阳角处基层应抹成弧形;管道、地漏等细部基层应抹平压光,注意管道应高出。 4、材料的配制 1)按比例准确称量好甲料和乙料;先将甲料置入搅拌容器内,再随之加乙料,并立即开动电动搅拌器(转速为100~500r/min)搅拌3-5min,至充分拌合均匀即可使用。称量准确,甲乙料混合偏差控制在5%内,不得任意改变配比、加大甲料或乙料用量。 2)若甲乙料混合搅拌后粘度大,不易涂抹施工,则可加入重量为搅拌液的10%的甲苯或二甲稀释拌匀。禁止使用一般涂料所用的稀释剂或酮类稀释剂。 5、涂膜防水构造及施工顺序: 施工顺序是:基层处理→涂刷底层涂料(即聚氨酯底胶)→涂刷第一道涂膜防水层(聚氨酯涂膜防水材料)→涂刷第二道(或面层)涂膜防水层(聚氨酯涂膜防水材料)→稀撒石渣→保护层施工。 1)涂刷顺序应先涂垂直面、后水平面;先阴阳角及细部、后大面。每层涂抹方向应相互垂直。 2)在阴阳角、排水口、管道周围、预埋件及设备根部、施工缝

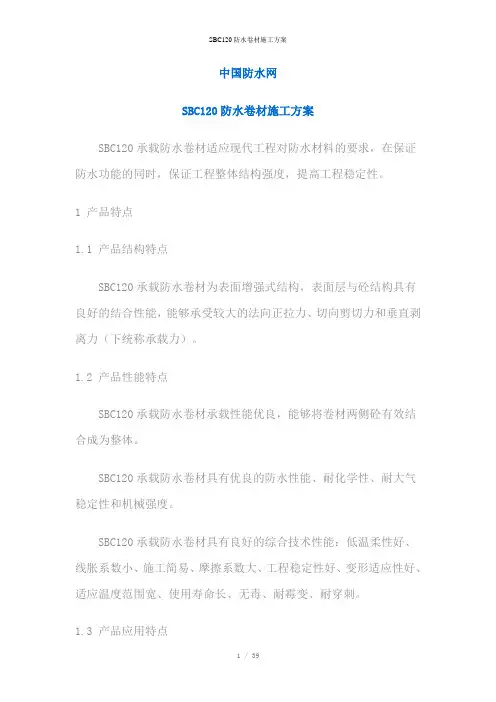

SBC120防水卷材施工方案

XXX大楼 SBC —120地下室防水卷材施工方案编制人: 审核人: 审批人: XXX建筑防水工程有限公司 XXXXX XXXX 年X月XX日

SBC120防水卷材施工方案 一、工程概况 XXX大楼,该工程地下室建筑面积为2000川左右,该楼为框架结构,结构类型二类,抗震设防烈度为6级;建筑层数为地下一层、地上三层,建筑总高度为15.8m。本工程消防水池抗渗等级P8地下室挡墙抗渗等级P6。地下室主要用于地下车库及设备、功能用房。地下室建筑士0.00等于绝对高程为4.2米。 依据GB50108-2008《地下工程防水技术规范》和本工程图纸答疑纪要要求:本工程地下室防水工程采取结构砼自防水外,加一层湿铺聚乙烯丙纶高分子复合防水卷材(SBC120),规格为400g/m2,形式为结构外防水。50厚聚苯板保护层。湿铺法:是指将用于非外露防水工程的湿铺防水卷材,用水泥凝胶(素水泥浆)与基层粘结的施工方法。适用于各类工业与民用建筑的屋面、地下室等防水工程,特别适用于防水等级较高、施工环境较差、潮湿、赶工期的防水工程。 二、施工准备 ㈠、作业准备 1?施工前,先组织工程技术人员进入施工现场,了解现场情况,进一步弄清工程特点,解决施工技术与实施工艺之间的矛盾。 2?技术交底 防水工程施工前,由专业工长根据施工图纸和现行的国家规范要求结合本工程的实际情况对施工班组进行书面交底。交底内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施等。并经过现场技术负责人的审核后严格执行。 3、现场准备:外墙面对拉螺栓应预先割掉,打磨平整后用水泥砂浆抹平。基层应清理干净,混凝土接缝处理平整,阴阳角处作成圆弧形或135

2019年施工方案:柔性防水施工

1.1.1柔性防水施工 1.1.1.1劳动力组织 根据施工总进度计划的安排,在保证质量和工期的情况下,由项目部根据生产任务提出生产计划,由项目部统一调度,合理安排使劳动力处于最佳状态.保证工期任务的完成.该工程拟安排防水作业人员37人,其中管理人员3人,防水工26人,其他为辅助性工种.根据现场工程的实际情况,以提高劳动效率、满足总进度计划为出发点,将适时做出相应调整. 1.1.1.2物质准备 该工程工期紧,施工量大,因此主要施工材料准备要根据现场工程要求,提前进场. 施工主要机具配置为:电动搅拌机5台(HITACHI FDV20VA口径:3/4英寸,功率:680W)、吸尘器3台(SANYOBSC1300功率1300W)以及其他手动工具. 1.1.1.3聚胺脂施工 严格按国家GB50207-94和广东省DBJ15-19-97标准组织施工. 基面应平整、牢固、干净、无明水、无渗漏.应达到防水施工的要求. 在涂刷时如有沉淀应随时搅拌均匀,且用量取料严格控制,不能过多和过少. 各层涂刷间隔时间一般以涂膜干固不粘手为准. 涂刷应尽量均匀,不得局部堆积,在涂刷过程中应来回反复,使之与基层粘接更牢实.

施工工艺 基层处理→涂布第一道涂料→涂布第二道涂料 涂布顺序应先垂直面,后水平面;先阴阳角及细部,后大面.每层涂抹方向应相互垂直. 涂布第一道涂膜 涂布第一道防水涂膜,可用塑料或橡皮板刷均匀涂刮,力求薄厚一致. 涂布第二道涂料 第一道涂膜固化后,即可在其上均匀涂刮第二道涂膜,方法与第一道相同,但涂刮方向应与第一道涂刮方向垂直.涂布第二道涂膜与第一道相隔时间应以第一道涂膜的固化程度确定,一般不小于24小时,亦不应大于72小时. 质量检查 涂膜防水层应与基层粘结牢固,并形成连续不断的封闭防水涂膜,不允许有空鼓、开裂、脱皮等现象. 阴阳角、预埋件及管道等细部构造处理要严密,不允许有脱皮、翘边等粘结不良现象. 涂膜防水层施工后不得出现渗漏现象. 保护层的质量应符合施工及验收的规范. 对施工中出现的气孔、气泡、起鼓、翘边、破损要严格按照技术部门提供的补救方法执行二次施工. 质量保证的技术措施

屋面及楼地面防水工程施工方案

屋面及楼地面防水工程 1. 操作工艺 (1)屋面工程工艺流程:施工准备基层清理→弹线找坡→管板固定→隔气层施工→保温层铺设→1∶6 焦渣找坡层→抹找平层→防 水层→块料面层。 1)所有进场材料必须符合设计要求,防水材料必须进场复试合格后方可采用,将结构面基层杂物、灰尘清理干净。出结构的排风 亭、新风亭、设备基础施工完毕。 2)按设计坡度及流水方向,找出屋面坡度走向,确定保温层(FSG 防水保温板)及1∶6 水泥焦渣找坡度层的厚度范围。3)穿结构的管根在保温层施工前,应用加膨胀剂的细石混凝土塞堵密实。 4)基层清理后做20 厚1∶3 水泥砂浆找平层,与墙交接处及转角均要抹成圆弧,干燥后,含水率不大于9%即可涂刷二遍聚氨脂 涂膜隔气层1mm 厚。 5)隔气层经验收合格后随即用水泥掺10%791 胶粘铺FSG 防水保温板,要板与板相互错开半块砖。板间缝隙应采用同类保温材 料的碎粒拌制保温砂浆填实并勾缝。

6)在保温层上做1∶6 水泥焦渣找坡层,使用前必须过筛,使 用混凝土搅拌机搅拌,塔吊电梯垂直运输。根据坡度2%要求贴点冲 筋震捣密实。 中国广播电视音像资料馆------北京城乡欣瑞建设有限公司八分公司 - 244 - 7)适当洒水达到基层和找平层能牢固结合为度,根据设计坡 度2%拉线找坡,按1~2m 间距贴灰饼,并按流水方向冲筋。按不大 于6m 间距设置20mm 宽找平层分格缝,根据分格块装灰,铺平,用刮杠靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。待浮水 沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可 交活。抹平压实以后24h 可浇水养护,经干燥后做防水层,突出屋 面结构连接处做成直径100mm 的圆弧。防水层施工前再分格缝内设 置打孔的D15PVC 管,纵横连通,将产生的潮气排至屋面的排风亭 内,以防止防水卷材起泡。 8)本工程防水层做聚氨脂涂膜2mm 厚,二层1.2mm 厚橡胶共混卷材。

SBC120防水施工方案

万景荔知湾3#、5#楼 地下SBC120复合防水卷材施工方案编制:_______________________ 审核:_______________________ 审批:_______________________ 西安建工第五建筑有限责任公司

工程概况 万景荔知湾3#、5#楼,位于西安市长安区子午大道与学府大道东南角,由西 安建工第五建筑有限责任公司承建,地下一层,地上裙楼三层,三层以上为高层住宅,分别为两栋主楼,3#楼33层,5#楼33层,本工程设计地下防水等级为二级,原设计SBS改性沥青防水卷材经设计院变更为SBC120复合型防水卷材。 二、编制依据 1、本工程设计图纸 2、万景荔知湾3#、5#楼招标文件、合同、答疑纪要 3、地下防水工程质量验收规范:GB50208-2002 4、地基勘察报告 5、相关变更 三、机具、人员、材料要求 1、机具的要求 铺贴卷材施工器具表

注:一个施工组人:清理基层人,制胶人,铺贴卷材人,复杂部 位1人。 2、人员要求: 防水工程属重点控制项目和特殊操作过程,防水操作人员必须持有效上岗证并要在项目部存档,项目部持备案文件,检查防水队伍是否遵照执行,以确保防水施工是经过培训的专业熟练工人完成。 3、材料要求: 材料选甲方指定公司生产的SBC聚乙烯丙纶复合卷材120型,进场前应提供防水卷材有效的检验报告、合格证和相关企业资质等文件,进场后,应取样复试,并经监理见证取样(取样方法:参见地下防水工程质量验收规范表B.0.2 )。 四、防水做法 1、承台、电梯基坑、集水坑等底面(由下至上) 1)C15砼垫层100厚 2)S BC120复合型防水卷材400g 3)60厚C15细石砼 4)承台、电梯基坑、集水坑底面 2、承台、电梯基坑、集水坑等侧壁(由外至内) 1)240厚砖胎膜

防水工程施工方案

施工组织专业设计、施工方案(作业指导书)报审表 工程名称:四平市东南生态新城金融街(一期)建设项目二标段工程编号:

专项施工方案设计审批表

四平市东南生态新城金融街(一期) 建设项目二标段 防水工程 专项施工方案 编制: 审核: 批准: 通号工程局集团湖南建设工程有限公司 四平市东南生态新城金融街(一期)建设项目二标段 项目经理部 二〇一七年三月

目录 1、编制依据 (1) 2、工程概况 (1) 2.1工程建设概况 (2) 2.2各类建筑技术经济指标 (2) 2.3工程建筑概况 (3) 2.4工程结构概况 (3) 2.5设计做法 (4) 3、危险源识别与控制策划 (5) 4、施工计划安排 (5) 4.1施工进度计划安排 (5) 4.2施工人员计划安排 (5) 4.3施工材料计划安排 (6) 4.4施工机具计划安排 (6) 5、施工工艺方法 (7) 5.1施工条件 (7) 5.2施工工艺 (7) 6、施工技术、质量保证措施 (10) 6.1地下室防水混凝土验收标准 (10) 6.2卷材验收标准 (11) 6.3保证措施 (11) 6.4技术保证措施 (12) 7、施工安全、文明施工保证措施 (13) 8、成品保护 (14) 9、季节性施工措施 (14)

9.1高温期施工 (14) 9.2防雨施工 (15) 9.3冬季施工 (15) 10、应急预案 (17)

1、编制依据 2、工程概况 本工程由两栋高层写字楼及裙房、一层地下车库、两栋低层营业厅和一个环廊组成,总建筑面积为71080.72m2。其中,3#楼19层,建筑高度83米,四层及四层以上建筑面积为10522.03m2;4#楼22层,建筑高度94.9米,四层及四层以上建筑面积为11873.93m2;5#楼2层,建筑高度12.5米,建筑面积4420.15 m2;6#楼2层,建筑高度12.2米,建筑面积4319.29 m2。

自粘改性沥青防水卷材施工工艺

二、自粘改性沥青防水卷材设计施工说明 一、产品分类及主要特点 (一)产品分类及组成 自粘改性沥青防水卷材分自粘橡胶沥青防水卷材和自粘聚合物改性沥青聚酯胎防水卷材(统称自粘防水卷材) 自粘橡胶沥青防水卷材是以SBS等弹性体、沥青为基材,以聚乙烯膜、铝箔为表面材料或无膜(双面自粘)、采用防粘隔离层的自粘防水卷材。 自粘聚合物改性沥青聚酯胎防水卷材以聚合物改性沥青为基料,采用聚酯毡为胎体的,粘贴面背面覆以防粘材料的增强自粘防水卷材。 自粘橡胶沥青防水卷材按表面材料分为聚乙烯膜(PE)、铝箔(AL)与无膜(N)三种自粘卷材;按使用功能分为外露防水工程(O)与非外露防水工程(I)两种使用状况。 自粘聚合物改性沥青聚酯胎防水卷材按物理力学性能分为Ⅰ型和Ⅱ型,按上表面材料分为聚乙烯膜(PE)、细砂(S)、铝箔(AL)三种。 (二)主要性能特点 1. 无须胶粘材料或热熔粘结,完全自粘。 2. 具有粘结合力强、延伸性能好、高低温性能稳定的优点。 3. 能适应基层面的变形或开裂,自动填塞愈合较小的基层面裂缝及穿刺破损。 4. 依靠与基层的有效粘结,可将因卷材破损引起的渗漏限制在局部范围内,不会出现水在防水层下无限扩散的现象,避免防水层的整体失效。 5. 卷材与卷材粘结牢靠,保证卷材之间搭接严密可靠。 6. 施工简单方便,容易维修。 (三)适用范围 适用于工业与民用建筑的屋面及地下室防水、防渗、防潮,也可用于治金、化工、水利等防水防渗工程。 (1)自粘橡胶沥青防水卷材 聚乙烯膜为表面材料的自粘卷材适用于非外露的防水工程;铝箔为表面材料的自粘卷材适用于外露的防水工程;无膜双面自粘卷材适用于辅助防水工程。 (2)自粘聚合物改性沥青聚酯胎防水卷材 聚乙烯膜面、细砂面自粘聚酯胎卷材可用于非外露防水工程,铅箱面自粘聚酯胎卷材不用于外露防水工程,自粘聚酯胎卷材仅用于辅助防水。 二、产品主要技术指标 表1 .自粘橡胶沥青防水卷材产品主要技术指标(JC840-1999) 表面材料 项目 PE AL N(无膜)不透水性压力/MPa

屋面防水专项施工方案

宁波XXX迁建工程 屋 面 防 水 专 项 施 工 方 案 宁波XX股份公司 2014年11月

目录 一、工程概况------------------------------------------------------------------------------------2 二、编制依据------------------------------------------------------------------------------------2 三、施工准备------------------------------------------------------------------------------------2 四、施工方法------------------------------------------------------------------------------------5 五、质量标准及质量保证措施---------------------------------------------------------------13 六、质量问题及防治---------------------------------------------------------------------------14 七、安全文明------------------------------------------------------------------------------------15

一、工程概况 1、工程名称:宁波市XXX迁建项目 2、建设单位:宁波市XXXXXX所 3、代建单位:宁波XX投资咨询有限公司 4、设计单位:XXX建筑设计院股份有限公司 5、监理单位:宁波市XX建设监理咨询有限公司 6、施工单位:宁波XX股份有限公司 本工程位于宁波市鄞州区高桥XXXX,杭甬高速公路东北侧、通途西路西南侧。项目总用地面积56851 m2,总建筑面积44522 m2,其中:地上建筑面积37419.5 m2,地下建筑面积7102.5 m2。项目地块包括8幢单体,均为框架结构。其中:1#楼为地下1层,地上5层,建筑高度约21m。其余楼均无地下室,2#~4# 楼为3~5层,最大建筑高度约21.6m,最大建筑高度约16.2m。 本工程屋面采用有组织排水,防水等级为I级,屋面防水采用1.5厚PPC合成高分子防水卷材和2厚高分子涂膜防水层相结合的做法。其中平屋面为2mm 厚高分子涂膜+1.5mmPPC+1.5mmPPC;坡屋面为2mm厚高分子涂膜+1.5mmPPC。天沟及雨蓬的防水层参照平屋面做法。 二、编制依据 1、《建筑工程施工质量验收统一标准》GB 50300-2013 2、《屋面工程质量验收规范》GB 50207→2012 3、《屋面工程技术规范》GB50345-2012 4、《屋面变形缝图集》99浙J35 5、《瓦屋面》2005浙J15 6、本工程施工图纸及相关设计变更单 7、本工程施工组织设计 三、施工准备 (一)、施工部署 1、总体部署 根据现场情况及设计要求,坡屋面和平屋面均先在现浇混凝土屋面板上做20厚1:3水泥砂浆找平层,再涂刷2厚高分子涂膜防水层;坡屋面在防水涂膜

防水工程施工方案完整版

防水工程施工方案 防水工程施工方案 ,均匀涂布 在底胶已干固的基层表面上。涂布时要求厚薄均匀一致,顶板涂刷分4度,每度涂布量为0、6—0、8kgm2;最终形成2mm厚的防水层,最簿处不得少于设计厚度的80%。 4)室外防水施工最好在晴天施工,气温在5。—35。之间, 严禁在雨天或带水情况下作业。 5) 在最后一道防水做好后及时组织施工细石混凝土保护层, 所有施工作业人员必须穿软底胶鞋、平底鞋,注意作业工具不得对防水层产生破坏。混凝土的自由落差不得超过1米,以防混凝土中的石子将防水层表面破坏。一旦出现损坏现象,必须及时修补好方可继续浇筑砼。 3、屋面工程防水 屋面工程防水就是建筑工程的重要组成部分,其防水工程质 量的好坏,不仅关系到浇筑屋的使用寿命,而且直接影响到生产活动与人们的生活。 1) 、首先要求屋面找平层表面必须压光,并与基层粘结牢固, 不宜有空鼓、凹坑、起砂、掉灰等现象。 2)、找平层表面平整光滑,均匀一致,其平整度为: 用2m 长的直尺检查,基层表面与直尺之间的最大空隙不应超过5mm,并呈平缓变化。

3)、基层与突出屋面的结构(如女儿墙、变形缝、烟道风帽、 管道等)相连接的阴角要做成平整光滑的小圆角;基层与檐口、天沟等连接的转角做成光滑的圆弧形,其半径一般在100—150mm之间。 4)、屋面找平层的坡度要满足图纸设计与规范的要求,天沟内 落水口周围做成略低的洼坑,水落口周围直径500mm范围内的排水坡度不应小于5%。 5) 、一旦防水层做好后,立即组织施工上部的混凝土保护层, 并做好相应的保护措施。 4、厨厕间工程防水 1) 、厨厕间的防水基层必须用1: 3的水泥砂浆做找平层, 要求抹平压光无空鼓,表面坚实,不得有起砂掉灰现象。在抹找平层时,凡遇到管子根的周围,要使其略高于地坪面,而在地漏的周围,则做成略低于地坪面的洼坑。 2)、厨厕间的地面找平层的坡度以2%为宜,凡遇到阴阳角 处,要做成100mm左右的小圆弧。 3)、基层必须基本干燥,在基层表面均匀泛白无明显水印 时,才能进行涂膜防水层的施工。施工前要把基层表面的灰尘、杂质清理干净。 4)、对在涂布管子根部、地漏、平面与立面转角处以及下水 管转角墙部位,必须认真涂布好,涂层比大面的厚度增加0、5mm左右以便确保防水工程的质量,并在涂布最后一层防水层固化前及时稀稀洒上少许干净的2—3mm的小豆石,作为防水层与水泥砂浆面层的过渡层。

K11柔性防水涂料的防水施工方案

K11柔性防水涂料的防水施工方案 K11柔性防水涂料防水施工,整体性,密封性可靠,管根部及阴阳角容易处理,施工比较方便,防水质量容易保证。 一、产品主要特点: 1、可在潮湿或干燥的多种材质的基面上直接施工; 2、涂层韧性好、耐水,耐久性优异; 3、无毒,无污染,施工简便。 二、施工条件: 1)食堂操作间及浴室墙面抹灰施工完毕,基层干燥,坚硬,平整,不起砂。 2)刷防水层的基层表面平整、牢固,不得有空鼓、开裂及起砂等缺陷。 3)不宜在零度以下及特别潮湿又不通风的环境中施工,否则影响成膜效果。 三、施工准备: 3.1 K11防水涂料一批次进入现场。 3.2将基层彻底清理干净,不得有浮尘、杂物等,不得有明水。 3.3使用工具:电动搅拌器、短把棕刷、油漆毛刷、刮板、小桶、小批刀、钢尺、剪刀、壁纸刀等。 四、施工工艺: 1、基层处理:基层表面必须平整,不得有坑凹、松动、砂眼或孔洞存在。如有上述现象应 修补平整后再施工,基面不得有明水,有管道根处收头必须抹成圆弧角,管子必须牢固。 2、涂刷时先用搅拌器将防水涂料搅拌均匀至无粉及团料,搅拌时间约5分钟。然后用毛刷或辊子将防水材料,均匀的涂刷到基层上,涂刷时不得堆积和露白见底,涂刷量以每遍0.5kg/ 平方米左右为宜,第一遍完全干燥后方能再涂刷第二遍,依次第三遍。涂刷厚度要均匀一致,涂膜总厚度不少1.5mm.整体涂刷结束后,所有落水管子及下水口周围采用弹性聚氨酯防水涂 料增强涂刷两遍。 3、附加层施工:在墙面及管井阴、阳角等部位,在大面积涂刷前,先涂刷附加增强层,涂 刷宽度不小于300mm。用刷子均匀涂刷在基层表面,不得有漏刷和鼓泡等缺陷。 4、操作间的立面墙体洗涮池部位涂刷到高于操作台300mm。墙面防水与地面防水必须交接 严密。 5,操作间四周墙根防水层泛水高度不应小于300mm。 6,食堂操作间的蒸笼间,开水间应进行全部地面、墙体、顶棚防水处理。 7,浴室喷淋去墙面防水做到2200mm, 8,操作间及浴室排水沟的防水层,应与地面防水层相互连接。 五、涂膜防水层质量要求: 1、涂膜防水层要求涂布均匀,不得过厚、过薄,更不允许出现露底现象,涂膜厚度均 匀一致。 2、涂膜防水层与基层之间必须粘接牢固。不得有空鼓、折皱、砂眼、脱层等现象的存在。 六、工程检验: 6.1防水施工完毕后,应认真检查工程各部分,涂膜防水层不应有裂纹,脱皮,鼓泡,皱皮,流淌现象。

屋面防水工程施工方案范本模板

屋面防水工程施工 方案范本

目录 目录 (2) 一、施工组织设计 (5) 一、工程概况 (5) 二、编制依据 (7) 三、总体施工部署 (7) 四、施工方案及技术措施 (10) ( 一) 施工顺序 (10) ( 二) 结构自防水施工工艺 (17) ( 三) 水泥砂浆防水层施工工艺 (18) ( 四) 防水涂料层施工工艺 (19) ( 五) 高分子弹性防水涂膜层施工工艺 (20) ( 六) 卷材防水工程施工工艺 (22) ( 八) 特殊部位做法 (25) 五、施工质量保证措施和创优计划 (26) ( 一) 质量保证措施 (26) ( 二) 创优计划 (29) 六、施工总进度计划及工期保证措施 (32) 一、工期目标 (32) 二、工期、进度编制依据 (32) 三、工期、进度编制原则 (32) 四、进度编制方法 (33)

五、进度计划的保证措施 (33) 六、成品保护 (37) 七、安全、文明和环保施工措施计划 (37) ( 一) 安全保证措施 (37) ( 二) 文明施工保证措施 (39) ( 三) 环保措施计划 (39) 八、主要施工机具配置及劳动力安排计划 (41) ( 一) 主要施工机具配置 (41) ( 二) 、劳动力安排计划 (44) 二、项目管理机构 (47) (一)项目管理机构组成表 .......................................... 错误!未定义书签。 (二)主要人员简历表 ................................................. 错误!未定义书签。 附1.项目经理简历表........................................ 错误!未定义书签。 附1.技术负责人简历表.................................... 错误!未定义书签。 附1.安全员简历表............................................ 错误!未定义书签。 附1.材料员简历表............................................ 错误!未定义书签。 附1.施工员简历表............................................ 错误!未定义书签。 附1.质量员简历表............................................ 错误!未定义书签。 附1.资料员简历表............................................ 错误!未定义书签。 附1.造价员简历表............................................ 错误!未定义书签。 三、其它材料 ............................................................... 错误!未定义书签。

SBC120防水施工方案

西安电子科技大学50#、51#高层住宅楼地下SBC120复合防水卷材施工方案 审核: 审定: 编制: 陕西省第五建筑工程公司第一直属项目部 一、工程概况

西安电子科技大学50#、51#高层住宅楼,位于西安高新技术开发区,西安电子科技大学家属区南院内,西临白沙路,南临科技路,由陕西省第五建筑工程公司第一项目部承建,地下一层,地上裙楼二层,三层以上为高层住宅,分别为两栋主楼,50#楼18层,51#楼26层,本工程设计地下防水等级为二级,原设计SBS改性沥青防水卷材经设计院变更为SBC120复合型防水卷材,地下水稳定水位为±0.000以下-13.4m ~-14.5m。 二、编制依据 1、本工程设计图纸 2、西安电子科技大学招标文件、合同、答疑纪要 3、地下防水工程质量验收规范:GB50208-2002 4、地基勘察报告 5、相关变更 三、机具、人员、材料要求 1、机具的要求 铺贴卷材施工器具表

注:一个施工组7人:清理基层1人,制胶3人,铺贴卷材2人,复杂部位1人。 2、人员要求: 防水工程属重点控制项目和特殊操作过程,防水操作人员必须持有效上岗证 并要在项目部存档,项目部持备案文件,检查防水队伍是否遵照执行,以确保防水施工是经过培训的专业熟练工人完成。 3、材料要求: 材料选用哈高科绥棱二塑有限公司生产的SBC聚乙烯丙纶复合卷材120型,进场前应提供防水卷材有效的检验报告、合格证和相关企业资质等文件,

进场后,应取样复试,并经监理见证取样(取样方法:参见地下防水工程质量验收规范表B.0.2)。本工程原材复试报告见由长安大学建筑工程学院实验室检验报告第FS0402013号,各项指标均达到国家标准,且为合格品,规格为1.5mm厚,使用的检验标准为GB18173.1-2000。 四、防水做法 1、承台、地梁、承台梁、集水坑等底面(由下至上) 1)100厚1:3水泥砂浆固化层 2)C10砼垫层100厚 3)20厚1:2.5水泥砂浆找平层 4)40厚C20细石砼 5)承台梁、地梁、承台、集水坑底面 2、承台、地梁、承台梁、集水坑等侧壁(由外至内) 1)200厚砖胎膜 2)1:2.5水泥砂浆找平层 3)SBC120复合型防水卷材1.5厚 4)1:2.5水泥砂浆保护 3、筏板下防水做法(由下至上) 1)100厚1:3水泥砂浆固化层 2)100厚C10砼垫层 3)20厚1:2.5水泥砂浆 4)SBC120聚乙烯丙纶复合卷材1.5mm厚 5)石油沥青纸胎油毡隔离层

防水工程施工方案及技术措施

5.8 防水工程施工方案及技术措施 5.8.1 防水工程简介 本工程防水有地下室防水、室内房间防水和屋面防水三部分,屋面防水工程施工方案详见本章5.9节。防水做法主要有外防水层和结构自防水。本工程地下室采用结构自防水+改性沥青防水卷材(Ⅱ型)防水层两道,室内卫生间等有水房间采用1.5厚单组份聚氨酯防水涂料。 5.8.2 防水工程施工组织 1 防水材料应有备案证明、出厂合格证、材料使用说明书及质量检验报告,并有专人负责材料进场验收和材料报验,填写材料进场验收记录和材料报验单。 2 防水材料使用前必须按规定分批进行复试,复试合格方可使用。 3 防水操作员必须经过专业培训,持证上岗。防水施工队伍必须是具有防水施工资质的专业施工队伍。 4 防水施工队入场后由专业工程师对其进行施工技术交底、安全文明施工教育。 5 坚持样板引路。防水施工前必须先作样板,待样板验收通过后方可大面积施工。 6 特殊过程控制。特殊过程应严格按程序文件中关于特殊过程质量控制的有关规定进行施工和验收,并做好有关书面记录。 7 防水验收。屋面防水应做淋水试验,雨季可做雨水观察记录。室内楼地面防水必须进行二次试水检查,以防面层装修破坏基层防水。 5.8.3 防水工程施工方法与工艺 对于地下防水工程,根据以往施工工程的经验,地下防水的渗漏是地下工程各种薄弱环节。为了保证地下防水工程施工质量,对地下防水工程各种易产生渗漏薄弱环节进行细部设计构造。 1 地下结构自防水细部构造 施工缝的防水是防水工程中的薄弱环节。根据本工程施工部署地下室进行分区段施工,本工程地下室底板和外墙划分若干个流水段,在外墙混凝土结构施工中将外墙划分成若干道水平施工缝。 外墙水平施工缝,为了保证墙体不渗漏要求,水平施工缝浇注混凝土前,应当将其表面浮浆和杂物清除,然后涂刷混凝土界面剂、水泥基渗透结晶涂料,再铺30~50毫米厚的1:1水泥砂浆厚,并及时浇注混凝土。在水平施工缝混凝土结构中加设镀锌止水钢板。
