安装算量手算的要点总结

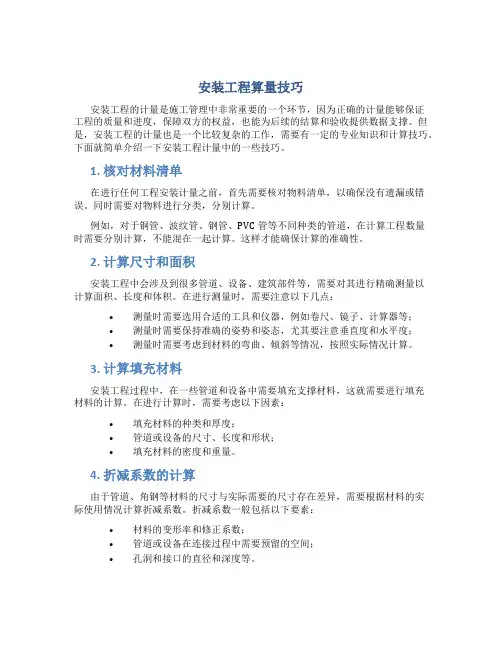

安装工程算量技巧

安装工程算量技巧安装工程的计量是施工管理中非常重要的一个环节,因为正确的计量能够保证工程的质量和进度,保障双方的权益,也能为后续的结算和验收提供数据支撑。
但是,安装工程的计量也是一个比较复杂的工作,需要有一定的专业知识和计算技巧。
下面就简单介绍一下安装工程计量中的一些技巧。
1. 核对材料清单在进行任何工程安装计量之前,首先需要核对物料清单,以确保没有遗漏或错误。
同时需要对物料进行分类,分别计算。
例如,对于铜管、波纹管、钢管、PVC管等不同种类的管道,在计算工程数量时需要分别计算,不能混在一起计算。
这样才能确保计算的准确性。
2. 计算尺寸和面积安装工程中会涉及到很多管道、设备、建筑部件等,需要对其进行精确测量以计算面积、长度和体积。
在进行测量时,需要注意以下几点:•测量时需要选用合适的工具和仪器,例如卷尺、镜子、计算器等;•测量时需要保持准确的姿势和姿态,尤其要注意垂直度和水平度;•测量时需要考虑到材料的弯曲、倾斜等情况,按照实际情况计算。
3. 计算填充材料安装工程过程中,在一些管道和设备中需要填充支撑材料,这就需要进行填充材料的计算。
在进行计算时,需要考虑以下因素:•填充材料的种类和厚度;•管道或设备的尺寸、长度和形状;•填充材料的密度和重量。
4. 折减系数的计算由于管道、角钢等材料的尺寸与实际需要的尺寸存在差异,需要根据材料的实际使用情况计算折减系数。
折减系数一般包括以下要素:•材料的变形率和修正系数;•管道或设备在连接过程中需要预留的空间;•孔洞和接口的直径和深度等。
5. 考虑浪费在安装工程的计量中,还需要考虑到浪费因素,避免不必要的浪费对工程的计量产生影响。
在计算浪费量时,可以考虑以下因素:•材料的特性和用途;•施工人员的工艺水平;•工程环境的特殊性。
6. 合理分摊费用在安装工程计量过程中,需要把材料和人工费用合理地分摊到每个部分和项目中。
需要注意的是,不同的工程项目对费用的分类和分摊可能不一样,因此需要根据实际情况进行计算。
安装工程手算(3篇)

第1篇一、前言随着我国建筑行业的快速发展,安装工程在建筑工程中的地位日益重要。
安装工程涉及电气、给排水、暖通、消防等多个专业,施工过程中需要精确计算各种材料和设备的使用量,以确保工程质量和经济效益。
本文将从安装工程手算的基本原理、计算方法、注意事项等方面进行阐述。
二、安装工程手算的基本原理1. 依据设计图纸:安装工程手算的基础是设计图纸,通过图纸了解工程的结构、尺寸、材料要求等信息。
2. 确定计算单位:安装工程手算通常以平方米、米、吨、个等为单位,根据实际情况选择合适的计算单位。
3. 查阅资料:在计算过程中,需要查阅各种标准规范、材料价格、设备参数等资料,以确保计算结果的准确性。
4. 精确计算:在计算过程中,要注重细节,确保计算过程严谨,避免因计算错误导致材料浪费或工程延期。
三、安装工程手算的计算方法1. 电气工程手算(1)电缆计算:根据电路负荷、电压、电流等参数,计算出电缆截面积,选择合适的电缆型号。
(2)灯具计算:根据房间面积、灯具功率、照度要求等,计算出灯具数量和类型。
(3)插座计算:根据房间功能、插座数量、间距等,计算出插座类型和数量。
2. 给排水工程手算(1)管道计算:根据给排水系统设计参数,计算出管道直径、长度、数量等。
(2)阀门计算:根据管道直径、压力、温度等,选择合适的阀门型号和数量。
(3)卫生器具计算:根据房间面积、卫生器具数量、类型等,计算出卫生器具数量和类型。
3. 暖通工程手算(1)管道计算:根据空调负荷、管道直径、长度等,计算出管道直径、长度、数量等。
(2)风机计算:根据风量、风压、风机效率等,选择合适的风机型号和数量。
(3)散热器计算:根据房间面积、散热器类型、散热面积等,计算出散热器数量和类型。
4. 消防工程手算(1)消防管道计算:根据消防系统设计参数,计算出管道直径、长度、数量等。
(2)消防设施计算:根据建筑类型、火灾荷载等,计算出消防设施的数量和类型。
四、安装工程手算的注意事项1. 仔细阅读设计图纸,确保计算依据准确。
有关电气安装算量手算的要点总结

有关电气安装算量手算的要点总结拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步。
符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。
所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
切记要核实图上的比例是否是正确的。
(一)电气工程(包括强电部分、弱电部分及防雷接地部分)一、强电部分:1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。
所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆。

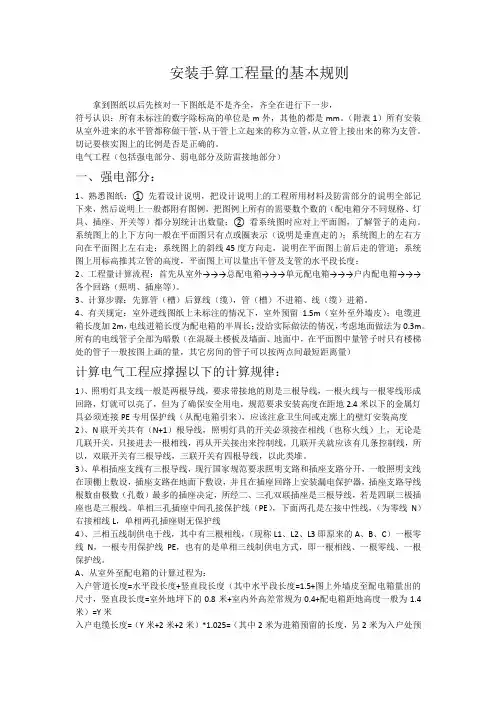

安装手算工程量的基本规则

安装手算工程量的基本规则拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步,符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。
(附表1)所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
切记要核实图上的比例是否是正确的。
电气工程(包括强电部分、弱电部分及防雷接地部分)一、强电部分:1、熟悉图纸:① 先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;② 看系统图时应对上平面图,了解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。
所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆。
建筑工程机电安装手算工程量要点经验总结

建筑工程机电安装手算工程量要点经验总结在建筑工程的机电安装工作中,手算工程量是一个非常重要且常见的任务。
在进行手算工程量时,需要掌握一些经验和技巧,以确保计算的准确性和高效性。
以下是我在机电安装工作中的一些经验总结:一、认真阅读施工图纸和技术规范施工图纸和技术规范是手算工程量的依据。
在进行手算工程量之前,首先要认真阅读施工图纸和技术规范,了解项目的具体要求和细节,以便在计算过程中遵循正确的标准。
二、熟悉各类机电设备和安装细节机电安装工程中涉及到各种各样的设备,例如输电设备、照明设备、电气设备等等。
在手算工程量之前,需要对这些设备有较为深入的了解,熟悉安装细节和要求,以便在计算过程中不会出现错误。
三、准确计算设备数量在手算工程量时,需要准确计算设备的数量,包括可以从图纸上直接测量得到的数量和需要通过公式计算得到的数量。
在计算数量时,需要注意单位的转换和小数点的处理,以确保计算结果的准确性。
四、注意设备的配照行程和材料消耗在手算工程量时,不仅要关注设备本身的数量,还要考虑到设备的配照行程和材料的消耗。
例如,输电设备需要铺设电缆线路,照明设备需要安装灯具等等。
在计算配照行程和材料消耗时,需要参考施工图纸和技术规范,以确保计算结果的准确性。
五、合理划分工程分部分项和措施项目在手算工程量时,需要将工程分解成不同的分部分项和措施项目,以便在计算过程中进行分类和统计。
在划分工程分部分项和措施项目时,需要根据具体的项目要求和施工图纸的要求,以确保计算结果的准确性和规范性。
六、审查计算结果和核对清单在完成手算工程量后,需要认真审查计算结果和核对清单,确保计算的准确性和完整性。
在审查计算结果时,需要仔细检查计算过程和计算得到的数值,以确保没有错误和遗漏。
在核对清单时,需要将手算的工程量和图纸上的工程量进行对比,以确保一致性。
综上所述,手算工程量是建筑工程机电安装的重要环节,在进行手算工程量时,需要认真阅读施工图纸和技术规范,熟悉设备和安装细节,准确计算设备数量,注意配照行程和材料消耗,合理划分工程分部分项和措施项目,并在计算完成后进行审查和核对。
预算员必须掌握的安装工程手算要点

预算员必须掌握的安装工程手算要点拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。
(附表1)所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
切记要核实图上的比例是否是正确的。
(一)电气工程(包括强电部分、弱电部分及防雷接地部分)一、强电部分:1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。
所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆。
安装工程算量需注意事项

安装工程算量需注意事项安装工程算量是指在进行建筑或设备安装工程之前,对工程的各项施工内容进行量化计算,并制定施工方案和施工进度计划的一项工作。
安装工程算量的准确性和合理性对于工程的顺利进行和质量控制至关重要。
下面是在进行安装工程算量时需要注意的事项:1.准确获取工程图纸和技术资料:在进行安装工程算量之前,需要全面认真地研究施工图纸和技术资料,确保对于各项施工内容和要求的准确理解。
2.根据工程特点合理划分工程分部工程和分项工程:针对复杂的安装工程,应根据工程的实际情况和施工特点,合理划分为多个分部工程和分项工程,并对每个分项工程进行单独的计量和计算。
3.结合工程特点选择适当的计算方法:在进行安装工程计量和计算时,应根据工程的特点和计算要求,选择适当的计算方法。
例如,在计算管道工程量时,可以采用线路长度乘以管径计算法或管道断面积计算法等。
4.合理设定工程计量单位:在进行安装工程计量和计算时,需要根据工程的实际情况设定合理的计量单位,以便于施工和量价计算的便利性。
5.考虑工程的难度和施工条件:在进行安装工程算量时,需要充分考虑工程的难度和施工条件,对于施工难度大、施工条件特殊的分项工程,需要进行适当的增加工程量的计算。
6.综合运用经验和标准定额:在进行安装工程算量时,需要综合运用自身的经验和相关的标准定额进行计算。
经验可以帮助对工程进行全面的考虑和估算;标准定额则可以提供各项工程的参考数值和计算方法。
7.仔细核对和审查计量结果:在进行安装工程计量和计算后,需要对计量结果进行仔细的核对和审查,确保计算结果的准确性和合理性。
如发现错误,应及时进行修正。
8.注重与其他工程的协调:在进行安装工程算量时,需要注重与其他工程的协调和配合,尤其是与建筑施工和设备供应的关系。
只有充分考虑到各个方面的因素,才能做出准确和合理的安装工程算量。
9.科学制定施工方案和进度计划:安装工程算量完成后,需要根据计量结果,科学制定施工方案和进度计划。
安装算量手算规则

的比例是否是正确的。
强电部分解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几3)、单相插座支线有三根导线,现行国家规范要求照明支路和插座支路分开,一般照插座支路导线根数由极数(孔数)最多的插座决定,所经二、三孔双联插座是三根导线,若是四联三极插座也是三根线。
单相三孔插座中间孔接保护线(PE),下面两孔是左接中性线,(为零线N)右接相线L,单相两孔插座则无保护线4)、三相五线制供电干线,其中有三根相线,(现称L1、L2、L3即原来的A、B、C)一根零线N,一根专用保护线PE,也有的是单相三线制供电方式,即一根相线、一根零线、一根保护线。
A、从室外至配电箱的计算过程为:入户管道长度=水平段长度+竖直段长度(其中水常规为0.4+配电箱距地高度一般为1.4米)=Y米入户电缆长度=(Y米+2米+2米)*1.025=(其中2米为进箱预留的长度,另2米为入户处预留的长度)入户电缆头为1个B、从配电箱至配电箱的计算为:管子长度=水平段长度+竖直段长度(其中水平段长度为图上所量尺寸,竖直段长度=(配电箱距地高度+0.2米)*2 =Y米各种规格的电线长度=(Y米+配电箱的半周长+另一个配电箱的半周长)*线的根数各种规格电线端子的个数=有几根电线就有几个端子*2(其中2面配电箱都有)C、从配电箱至照明回路的计算为:(照明回路一般沿顶板敷设)管子长度=水平段长度+竖直段长度(其中水平段长度为图上所有灯具和开关相连量出的尺寸,竖直段长度=(层高-配电箱距地高度)+(层高-开关距地高度)*此照明回路开关的个数=Y米各种规格的电线长度=(Y米+配电箱的半周长)*线的根数各种规格电线端子的个数=有几根电线就有几个端子*1(其中1指一侧有配电箱)D、从配电箱至插座回路的计算为:(插座回路一般沿地面敷设)管子长度=水平段长度+竖直段长度(其中水平段长度为图上同一插座回路相连量出的尺寸,竖直段长度=(配电箱距地高度+0.2)+(插座距地高度+0.2)*此插座回路插座头的个数=Y米各种规格的电线长度=(Y米+配电箱的半周长)*线的根数各种规格电线端子的个数=有几根电线就有几个端子*1(其中1指一侧有配电箱)配电箱二次接线是指该配电箱与连接各配电箱之间的干线及其用户支线的连接线头个数,一根导线进或出配电箱就有一个接线头,一根电缆(不论几芯)进、出配电箱就是一个电缆终端头。
安装算量的要点总结

安装算量的要点总结在进行算量(计算机算力)部署时,正确的安装和配置过程对于保证系统的性能和稳定性至关重要。
本文将总结一些安装算量的要点,帮助您顺利完成这一过程。
1. 硬件准备在开始安装算量之前,您需要确保硬件设备满足以下要求:•处理器和内存:算量对于处理器和内存要求较高。
确保使用的处理器至少是四核,并拥有足够的内存,以便高效处理计算任务。
•硬盘空间:安装算量需要占用一定的硬盘空间,在安装之前请确保硬盘有足够的可用空间。
•网络连接:算量通常需要与网络进行通信,确保您的硬件设备已连接到可靠的互联网连接。
•电源供应:算量可能会消耗大量的电能,确保您的硬件设备能够稳定供电,以避免在计算过程中意外断电造成数据丢失或设备损坏。
2. 系统安装算量软件通常需要在特定的操作系统上运行。
根据您选择的算量软件,请确保按照其官方文档要求安装所需的操作系统。
以下是一些安装系统时的一般性要点:•操作系统选择:选取符合算量软件要求的操作系统版本,并确保安装与您的硬件兼容的版本。
•操作系统更新:在安装操作系统后,立即检查并安装所有可用的更新和补丁程序,以确保您的系统的安全性和稳定性。
•系统设置:根据算量软件的要求和建议,进行必要的系统设置,例如设置正确的时区、网络配置等。
3. 算量软件安装算量软件的安装通常包括以下步骤:•下载软件包:从算量软件的官方网站或其他可信赖的来源下载软件包。
•解压缩:如果软件包是一个压缩文件,使用适当的解压工具将其解压缩到您选择的目录。
•配置:根据算量软件的文档,对软件进行必要的配置。
这可能包括设置参数、指定输入输出路径、配置日志文件等。
•安装依赖项:某些算量软件可能需要特定的依赖项。
确保安装所有必需的依赖项,并根据软件文档进行配置。
4. 测试和调试安装算量后,建议进行以下测试和调试步骤以确保系统正常运行:•功能测试:运行一些简单的算量任务,以验证系统是否能够正常工作。
•性能测试:运行一些复杂的算量任务,测量系统的性能和稳定性。
安装工程量计算要点

安装工程量计算要点1.工程项目划分:将整个安装工程项目根据其性质和特点进行适当的划分,划分的依据可以是建筑物的功能区域、工种分类、施工工艺流程等,确保工程量计算的科学性和可操作性。
2.工程量计算方法:根据不同的安装工程项目特点,选用合适的计量单位,例如长度、面积、体积、重量等,以及相应的计算方法和公式,对各项工程量进行准确计算。
3.建立清单:按照工程项目划分的结果,编制相应的清单,清单中列明每一项工程量的名称、计量单位、数量、单价等信息,清单要具备完整性、准确性和可读性,便于后续的计算和核对。
4.实地勘测:在进行工程量计算之前,需要进行实地勘测,了解工程项目的具体情况,包括施工条件、施工环境、材料存放和进出场等情况,以便计算时能够更加准确地考虑到这些因素。
5.材料估算:根据工程项目的需求和规格要求,对所需材料进行估算,包括主材、辅材、附件等,根据实际情况合理选取材料品牌和型号,确保满足质量要求的前提下,尽量节约成本。
6.设备估算:对所需设备进行估算,包括起重机械、砌筑和灌浆设备、安装辅助设备等,根据工程项目的工艺、工期和效率要求,选取适当的设备类型和规格。
7.人工估算:根据工程项目的规模和施工进度,估算所需人工数量,包括管理人员、技术工人和普通劳动工人等,根据实际情况合理分配工种和工时,确保施工进度的合理安排。
8.综合计算:在进行各项工程量的计算后,需要将各项计算结果进行综合,计算出总工程量和各项子工程量的合计,以及对应的总造价和单价,这些都是项目管理和投标报价的重要依据。
9.计算结果核对:在完成工程量计算后,需要对计算结果进行核对和审查,确保计算的准确性和可靠性,以免出现计算错误导致工程进度延误或造成不必要的经济损失。
安装算量手算要点

一、给水部分:(一般地下地下全部采用PP-R或PVC-U塑料管或衬塑钢管)1、先数给水入口处及室内的给水器具(如阀门、水表等),根据管径不同分开统计.2、算量时先算干管,再算立管,最后算支管;根据管径不同合计出其总量;变径点选在有接管的地方或是接了设备的地方.3、一般情况下室外进户预留1.5m,接用水设备(如洗脸盆、大便器、洗涤盆等)的短立管每个接点高度按0。
3m考虑。
4、算完量时需把穿墙、穿楼板套管数出来,如果是钢管的情况下需算其支架重量及除锈刷油面积(32及32以下的钢管和所有的塑料管不用算支架因为定额里综合了);若是室外的或是地沟内的给水管道应按图纸说明上的要求计算保温体积。
5、套价时一般都看设计说明,说明上说用什么管,就套什么管材;说明上说刷几遍漆就套几遍漆;说明上说做什么保温就套什么保温;最后的给管道冲洗一遍(所有饮用水都需冲洗).给水入户干管的计算1、数给水入户的入户装置(一般按标准图集进行数,如没有写图集就按图上画的数,切记入户的管子多大规格,所有的入户装置为多大规格,一般为阀门、水表等)2、入户不同干管的长度=1.5(为外墙皮预留的)+干管图上量出的长度(砖混楼在一层地沟图上量,砖混楼一般干管在地沟里安装,高层结构在地下一层图上量,一般在地下一层顶板下安装)3、室外1。
5米管道的挖土方(一般如安装和土建是一个单位施工的,不给计算)给水立管的计算1、立管的长度=1。
5(为干管入户的标高)+每一层的层高*层数(一般看系统图就可算出)2、立管上的阀门(阀门规格与立管的规格相同)3、立管穿楼板套管(多大规格的立管套管为多大规格)给水支管的计算1、给水支管的长=图上从管井量出的水平段长度+返到地面垫层里的高度+0.3*所接给水设备的个数(在计算给水支管时一定要按系统图上标明的规格分开进行计算,一般都在给排水大样图上画)2、穿墙套管(一般为管井中的立管接出的支管处有此套管)3、给水支管上接的对应规格的水表、阀门(在套定额时一般水表里包括一个阀门,所以此处的阀门不需再进行套定额了)给水工程套定额的项目:1、各种规格的给水管子2、各种规格的阀门3、各种规格的水表、4穿楼板套管5、穿墙套管6、管道冲洗7、室外1.5米给水管道的挖土方二、排水部分:(一般±0.000以下及出屋面的排气管采用铸铁管,±0.000以上采用U—PVC 塑料排水管)排水工程分有压排水管道和无压排水管道(在高层建筑中排地下集水坑中的水所用的排水管道为有压排水管道,一般民用的排水全部为无压排水管道),高层建筑中有地下和地上全部采用铸铁排水管的,需好好看图纸的说明。
安装工程算量实训心得

安装工程算量实训心得摘要:1.引言2.安装工程算量的基本概念与重要性3.实训过程中的心得体会4.算量技巧与方法的运用5.不足之处及改进措施6.总结与展望正文:作为一名从事安装工程领域的职业写手,我有幸参加了一次安装工程算量实训,对此有了更深入的了解。
在此,我将分享我的实训心得,以期为广大读者提供一些实用的建议。
首先,我们要明确安装工程算量的基本概念。
安装工程算量是指在安装工程中,根据工程图纸、技术规范和相关标准,对安装工程的工程量、材料用量等各项指标进行计算的过程。
它的重要性不言而喻,不仅可以为施工提供依据,还能有效控制工程成本。
在实训过程中,我深刻体会到了安装工程算量的实战操作性。
要想做好安装工程算量,不仅要熟练掌握相关理论知识,还要学会运用各种算量软件。
此外,与实际工程相结合,不断总结经验、提高自己的动手能力也是至关重要的。
在实际操作中,我发现了一些算量技巧与方法。
例如,合理划分工程部位,按照部位进行算量,可以有效提高工作效率;掌握各种管材、线材的计算公式,能快速准确地计算出所需材料用量;同时,要关注细节,如螺栓、垫片等附件的计算,以免遗漏。
然而,在实训过程中,我也发现了自己的不足之处。
如在算量过程中,有时会出现数据错误,这就要求我们加强基本功训练,提高自己的计算准确性。
此外,要注重与实际工程的沟通与交流,了解施工需求,才能更好地为施工服务。
针对这些不足,我采取了一系列改进措施。
首先,加强业务学习,不断提高自己的专业素养;其次,多请教有经验的同事,学习他们的宝贵经验;最后,注重实践,多参与实际工程,不断提高自己的动手能力。
总之,安装工程算量实训让我受益匪浅。
通过这次实训,我对安装工程算量有了更加深入的了解,也为今后的职业生涯打下了坚实基础。
安装六大专业手算要点

拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步,符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。
(附表1)所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
切记要核实图上的比例是否是正确的(一)电气工程(包括强电部分、弱电部分及防雷接地部分)一、强电部分:1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。
所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆。
有关安装算量手算的要点总结

拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步。
符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。
所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
切记要核实图上的比例是否是正确的。
电气工程强电部分1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。
所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆。
安装手算工程量的基本规则

安装手算工程量的基本规则拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步,符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。
(附表1)所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
切记要核实图上的比例是否是正确的。
电气工程(包括强电部分、弱电部分、防雷接地部分)一、强电部分:1.熟悉图纸:① 首先看设计说明,在设计说明中写下本工程所用材料和防雷部分的所有说明,然后在说明中附上图例,并清点图例上所有所需数字的数量(配电箱分为不同规格、灯具、插座、开关等);② 在查看系统图时,您应该按照平面图了解管道的方向。
系统图上的上下方向通常由平面图中的点或圆表示(表示垂直);系统图上的左右方向在平面图上向左和向右;系统图上的斜线方向为45度,表示管道在平面图上来回移动;立管的高度由系统图上的标高推动,主管和支管的水平段长度可在平面图上测量;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3.计算步骤:先计算管道(槽),再计算线路(电缆)。
管道(槽)不会进入盒子,而管线(电缆)会进入盒子。
4.相关规定:如图中未注明室外进线,则室外预留1.5m(室外至外墙皮);电缆进箱长度增加2m,进箱导线长度为配电箱周长的一半;如果未给出实际方法,则认为地面方法为0.3m。
所有电线和管道均为暗装(在混凝土地板、墙壁和地面上,在平面图中测量管道时,通常只按图纸测量楼梯处的管道,其他房间的管道可按两点之间的最短距离测量)计算电气工程应撑握以下的计算规律:1) . 照明灯具的支线一般为两根线,要求三根线接地。
当带电导线与零线形成回路时,灯可以点亮。
但是,为了确保安全用电,本规范要求安装在离地2.4m以下的金属灯具必须与PE专用保护线(从配电箱)连接,需要注意的是,卫生间或走廊上的壁灯(2)和n接头开关的安装高度总共有(n+1)根电线。
安装算量手算规则【范本模板】

水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
强电部分示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1。
5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2。
4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就堆。
3)、单相插座支线有三根导线,现行国家规范要求照明支路和插座支路分开,联插座是三根导线,若是四联三极插座也是三根线。
单相三孔插座中间孔接保护线(PE),下面两孔是左接中性线,(为零线N)右接相线L,单相两孔插座则无保护线4)、三相五线制供电干线,其中有三根相线,(现称L1、L2、L3即原来的A、B、C)一根零线N,一根专用保护线PE,也有的是单相三线制供电方式,即一根相线、一根零线、一根保护线.A、从室外至配电箱的计算过程为:入户管道长度=水平段长度+竖直段长度(其+室内外高差常规为0.4+配电箱距地高度一般为1.4米)=Y米入户电缆长度=(Y米+2米+2米)*1。
025=(其中2米为进箱预留的长度,另2米为入户处预留的长度)入户电缆头为1个B、从配电箱至配电箱的计算为:管子长度=水平段长度+竖直段长度(其中水平段长度为图上所量尺寸,竖直段长度=(配电箱距地高度+0。
安装工程量手算要点

安装工程量手算要点(照明、防雷)照明系统1)计算规则:各种配管工程量的计算,不扣除管路中间接线箱、接线盒盒(接线,开关、插座、灯头)所占的长度,配管工程均未包括接线箱、盒、支架的制作安装。
2)计算方法:首先要确定工程有哪几种管材,明确每一种管材的敷设方式并分别列出。
计算顺序可以按管线的走向,从进户开始计算,在选择照明干线,然后计算支管。
合计时候分层、分单元或分段逐级统计,以防止漏算重算。
配管工程量=各段的平面长度+各部分的垂直长度+各部分的预留长度3)平面长度计算:用比例尺量取各段平面长度,量取以两个符号中心为一段或以符号中心至线路转角的顶端为一段逐段量取。
4)垂直长度计算:统计各部分的垂直长度,可以根据施工设计说明中给出的设备和照明器具的安装高度来计算。
5)配电箱(1)上返至顶棚垂直长度=楼层高- (配电箱距地的高度+配电箱高+1/2 楼板)(2)下返至地面垂直长度=配电箱底距地的高度+1/2 楼板6)开关、插座(1)上返下来时,垂直长度=楼层高-(开关+插座安装高度+1/2 楼板厚)2)插座下返下来时:垂直长度=安装高度+1/2 楼板厚7)线路中的接线盒:安装在墙上,一般在顶棚下0.2m 处,每处需计算进出接线盒次数,考虑楼板的厚度,每一处的垂直长度=(0.2m+1/2 楼板厚度)X (n-1),n代表进出接线盒的次数,1是其中一路算入了电器具的垂直长度。
8)电缆敷设各部分预留长度;序号预留长度名称预留长度说明(1 )电缆附加长度(敷设驰度,波形弯度、交叉、接头等)2.5% 按电缆全长计算(2)电缆进入建筑物2.0m 规范规定的最小值(3)电缆进入沟内或者掉架时引(上、下预留) 1.5m(4)变电所进线、出线1.5m(5)电力电缆头终端头1.5m 检修余量最小值(6)电缆中间接头盒两端个2m(7)电缆进控盒、保护屏或模拟盘等高+宽按盘面尺寸(8)高压开关柜及低压动力配电盘、箱2.0m 底下进出线(9)电缆至电动机0.5m 从电动机接线盒起算(10)厂用变压器3.0m 从地坪算起(11)电梯电缆及电缆架固定点每处0.5m 规范规定最小值(1 2)电缆绕过梁、柱等增加长度按实际计算按被绕过物的断面情况计算增加长度防雷接地系统(常用)1)接地极制作安装:(电气工程接地装置制作安装利用底板钢筋作接地极(定额4-5)单位是m2,它的计算原则是基础底板的面积,定额中每平米内含了10 个圆的镀锌圆钢0.099 公斤,请教一下土建预算人员底板的面积即可)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装算量手算的要点总结拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步,符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。
(附表1)所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。
切记要核实图上的比例是否是正确的(一)电气工程(包括强电部分、弱电部分及防雷接地部分)一、强电部分:1、熟悉图纸:① 先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;② 看系统图时应对上平面图,了解管子的走向。
系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等)。
3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。
4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0.3m。
所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2.4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆。
3)、单相插座支线有三根导线,现行国家规范要求照明支路和插座支路分开,一般照明支线在顶棚上敷设,插座支路在地面下敷设,并且在插座回路上安装漏电保护器,插座支路导线根数由极数(孔数)最多的插座决定,所经二、三孔双联插座是三根导线,若是四联三极插座也是三根线。
单相三孔插座中间孔接保护线(PE),下面两孔是左接中性线,(为零线N)右接相线L,单相两孔插座则无保护线4)、三相五线制供电干线,其中有三根相线,(现称L1、L2、L3即原来的A、B、C)一根零线N,一根专用保护线PE,也有的是单相三线制供电方式,即一根相线、一根零线、一根保护线。
A、从室外至配电箱的计算过程为:入户管道长度=水平段长度+竖直段长度(其中水平段长度=1.5+图上外墙皮至配电箱量出的尺寸,竖直段长度=室外地坪下的0.8米+室内外高差常规为0.4+配电箱距地高度一般为1.4米)=Y米入户电缆长度=(Y米+2米+2米)*1.025=(其中2米为进箱预留的长度,另2米为入户处预留的长度)入户电缆头为1个B、从配电箱至配电箱的计算为:管子长度=水平段长度+竖直段长度(其中水平段长度为图上所量尺寸,竖直段长度=(配电箱距地高度+0.2米)*2 =Y米各种规格的电线长度=(Y米+配电箱的半周长+另一个配电箱的半周长)*线的根数各种规格电线端子的个数=有几根电线就有几个端子*2(其中2面配电箱都有)C、从配电箱至照明回路的计算为:(照明回路一般沿顶板敷设)管子长度=水平段长度+竖直段长度(其中水平段长度为图上所有灯具和开关相连量出的尺寸,竖直段长度=(层高-配电箱距地高度)+(层高-开关距地高度)*此照明回路开关的个数=Y米各种规格的电线长度=(Y米+配电箱的半周长)*线的根数各种规格电线端子的个数=有几根电线就有几个端子*1(其中1指一侧有配电箱)D、从配电箱至插座回路的计算为:(插座回路一般沿地面敷设)管子长度=水平段长度+竖直段长度(其中水平段长度为图上同一插座回路相连量出的尺寸,竖直段长度=(配电箱距地高度+0.2)+(插座距地高度+0.2)*此插座回路插座头的个数 =Y米各种规格的电线长度=(Y米+配电箱的半周长)*线的根数各种规格电线端子的个数=有几根电线就有几个端子*1(其中1指一侧有配电箱)配电箱二次接线是指该配电箱与连接各配电箱之间的干线及其用户支线的连接线头个数,一根导线进或出配电箱就有一个接线头,一根电缆(不论几芯)进、3出配电箱就是一个电缆终端头。
一般可以这样考虑:1、支线导线(除PE线外)与断路器接线也连接是无端子外部接线2、PE线与端子板连接是焊接线端子板连接,3、干线导线(除PE线外)并接、对接、或导线与设备连接是压接线端子接线。
5、计算时应注意的问题:① 电缆算出的实际量,需乘1.025的弯折系数,电缆头及电线端子图例上不给的,但是需要数,接配电箱时有几根数几个,接用电器时不需数;② 接线盒的数量为所有灯具和插座的总数,开关盒的数量是所有开关的总数;③ 套价时注意有没主材的需把主材加进去;④ YJV4*120的意思是指4芯120平方毫米的电缆1根,BV4*35的意识是指35平方毫米的电线4根。
二、弱电部分:(包括电视、电话、网络、对讲等)1、计算原理同强电的配电箱至插座回路的原理相同,只是弱电系统不用算线,只算管(槽),所有与线相关的量都不用计算了(如电缆头等)。
2、与强电不一样的地方:① 套价时弱电插座套面板,不能套插座;②算对讲系统时不需算室外进线(因为其是一个独立的系统,不需外引线),只需算一个电源供电的管和线;③ 一般情况下网络与电话为同管敷设的,也有不同管的,看情况而定,同管就算一次管就行了。
三、防雷接地部分:1、此部分只需算四部分的量:① 屋面上只需算避雷网的长度=把屋顶上图纸上画(╳╳)的全部加起来;如特殊情况有的工地做避雷网的混凝土块应按间距1 米将其数出来②首层算室内接地母线及室外接地母线的长度=首层接地图上的接地线全部加起来*1.039;③避雷引下线的长度=引下线的个数*引下线的高度(一般引下线高度应从檐口至钢筋混凝土基础处的标高);④在一层接地图上数断接卡子的个数。
⑤、在卫生间数局部等电位箱的数量⑥、在一层总配电箱位置数总等电位箱⑦、总等电位箱与局部等电位的接地母线的长度⑧、角钢接地极按图上数出根数⑨、高层结构每3层应将其塑钢窗户和引下线连接起来应计算均压环的长度=连接处同一层圈梁的长度电气工程相关套价的项目如下:强电部分1、不同规格的配电箱2、各种部位的插座3、各种形式的开关4、各种灯具、5、接线盒、6、开关盒、7、各种规格的管子8、各种规格的电线、(一般截面大于6MM2的全部套动力线路,小于6MM2的全部套照明线路)9、各种规格的电缆、10电缆头11、电缆端子(一般16MM2以下的端子全部为无端子, 16MM2以上的端子为焊端子)弱电部分:1、不同规格的配电箱2、各种插座3、接线盒4、各种规格的管子、避雷部分:1、避雷网2、避雷引下线路3、断接卡子4、角钢接地极5、户外接地母线6、户内接地母线7、总等电位箱8、局部等电位箱9、均压环10、接地网调试(二)给排水工程(包括给水及排水)一、给水部分:(一般地下地下全部采用PP-R或PVC-U塑料管或衬塑钢管)1、先数给水入口处及室内的给水器具(如阀门、水表等),根据管径不同分开统计。
2、算量时先算干管,再算立管,最后算支管;根据管径不同合计处其总量;变径点选在有接管的地方或是接了设备的地方。
3、一般情况下室外进户预留1.5m,接用水设备(如洗脸盆、大便器、洗涤盆等)的短立管每个接点高度按0.3m考虑。
4、算完量时需把穿墙、穿楼板套管数出来,如果是钢管的情况下需算其支架重量及除锈刷油面积(32及32以下的钢管和所有的塑料管不用算支架因为定额里5综合了);若是室外的或是地沟内的给水管道应按图纸说明上的要求计算保温体积。
5、套价时一般都看上设计说明,说明上说用什么管,就套什么管材;说明上说刷几遍漆就套几遍漆;说明上说做什么保温就套什么保温;最后的给管道冲洗一遍(所有饮用水都需冲洗)。
给水入户干管的计算:1、数给水入户的入户装置(一般按标准图集进行数,如没有写图集就按图上画的数,切记入户的管子多大规格,所有的入户装置为多大规格,一般为阀门、水表等)2、入户不同干管的长度=1.5(为外墙皮预留的)+干管图上量出的长度(砖混楼在一层地沟图上量,砖混楼一般干管在地沟里安装,高层结构在地下一层图上量,一般在地下一层顶板下安装)3、室外1.5米管道的挖土方(一般如安装和土建是一个单位施工的,不给计算)给水立管的计算:1、立管的长度=1.5(为干管入户的标高)+每一层的层高*层数(一般看系统图就可算出)2、立管上的阀门(阀门规格与立管的规格相同)3、立管穿楼板套管(多大规格的立管套管为多大规格)给水支管的计算1、给水支管的长=图上从管井量出的水平段长度+返到地面垫层里的高度+0.3*所接给水设备的个数(在计算给水支管时一定要按系统图上标明的规格分开进行计算,一般都在给排水大样图上画)2、穿墙套管(一般为管井中的立管接出的支管处有此套管)3、给水支管上接的对应规格的水表、阀门(在套定额时一般水表里包括一个阀门,所以此处的阀门不需再进行套定额了)给水工程套定额的项目:1、各种规格的给水管子2、各种规格的阀门3、各种规格的水表、4穿楼板套管5、穿墙套管6、管道冲洗7、室外1.5米给水管道的挖土方二、排水部分:(一般±0.000以下及出屋面的排气管采用铸铁管,±0.000以上采用U-PVC塑料排水管)排水工程分有压排水管道和无压排水管道(在高层建筑中排地下集水坑中的水所用的排水管道为有压排水管道,一般民用的排水全部为无压排水管道),高层建筑中有地下和地上全部采用铸铁排水管的,需好好看图纸的说明。
1、排水工程里需数地漏的个数,洗脸盆、洗菜池、坐便器、淋浴器等(一般一层为铸铁地漏,二层以上为塑料地漏需分开进行统计)洗脸盆等都给水里数就不用数了,只数一次就好;排水管道上有检查口,但是在算量里就不用数了(定额里都考虑了);,如果是铸铁的需除锈刷油。
2、排水管一般不和给水及采暖管一起走,它是独立的,直接排入市政排水管网;一般情况下首层和其他层分开计算,正负0以下及出屋面的均采用铸铁管道,正负0以上的一般都采用塑料管;而且首层为独立外排,不与其它层共排;排水短立管上接大便器的立管长度都按0.5米考虑,具体管径一般接大便器的管径都是等于100的,接其它排水设备的(具体看系统图上标注的)。
