施工现场临时用电安全技术规范图解
施工现场临时用电规范(示意图)

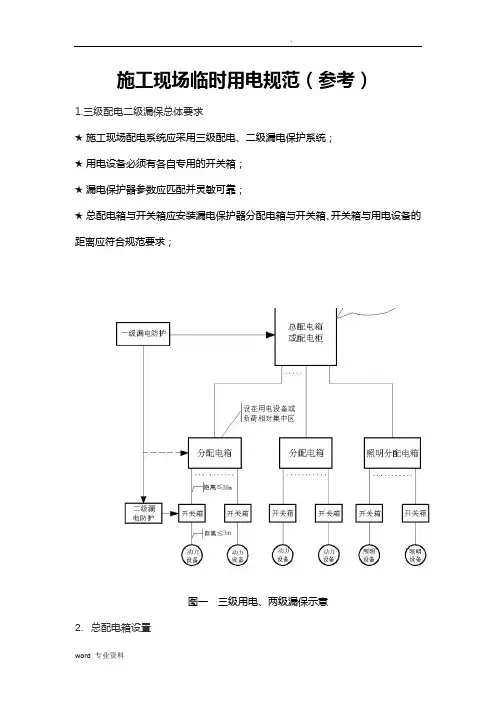

施工现场临时用电规范(参考)1.三级配电二级漏保总体要求★施工现场配电系统应采用三级配电、二级漏电保护系统;★用电设备必须有各自专用的开关箱;★漏电保护器参数应匹配并灵敏可靠;★总配电箱与开关箱应安装漏电保护器分配电箱与开关箱、开关箱与用电设备的距离应符合规范要求;图一三级用电、两级漏保示意2. 总配电箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、总配电箱以下可设若干分配电箱,分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
3、总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。
4、当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
5、当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
6、熔断器应选用具有可靠灭弧分断功能的产品。
7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
图二总配电箱箱内布置示意图图三总配电箱实体图3. 分配电箱、开关箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为 1.2~2.0mm,其中开关箱箱体钢板厚度不得小于 1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。
施工现场临时用电安全技术规范图解

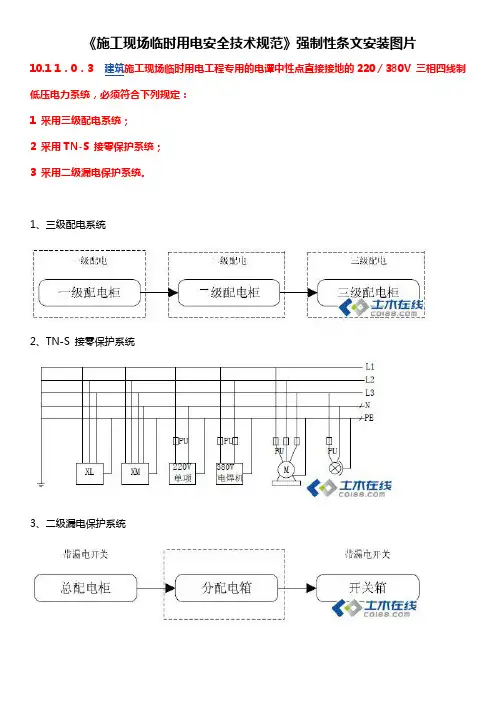

《施工现场临时用电安全技术规范》强制性条文安装图片10.1 1.0.3 建筑施工现场临时用电工程专用的电谭中性点直接接地的220/380V 三相四线制低压电力系统,必须符合下列规定:1 采用三级配电系统;2 采用TN-S 接零保护系统;3 采用二级漏电保护系统。
1、三级配电系统2、TN-S 接零保护系统3、二级漏电保护系统质量通病:工作零线与保护地线错接,导致设备外壳带电的危险,危及操作人员人身安全。
末级开关箱的漏电保清谁是主保护,谁是后备保护。
控制措施:严格按照施工验收规范规定的条文执行,加强施工质量管理及系统检测工作。
10.2 3.1.4 临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。
变更用电组织设计时应补充有关田纸资料。
质量通病:临电设计变更未经审核批准,现场随意改变临电设计。
专人管理严禁现场随意改变临电布置,根据审批后的临电设计变更做现场临电调整。
控制措施:临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,无以上流程不得施工。
10.3 3.1.5 临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
质量通病:未经过审核审批已开始施工,专人管理严禁随意使用,合格后方可投入使作。
控制措施:临时用电组织设计必须履行“编制、审核、批准”部门和使用单位共同验收,无以上流程不得施工。
10.4 3.3.4 临时用电工程定期检查应按分部、分项工程进行,对安全隐患必须及时处理,并应履行复查验收手续。
质量通病:检查及整改存在遗漏项目,针对检查内容编制专用表格防止产生遗漏项。
控制措施:施工现场的配电设施要坚持维修制度,一个月一检查,一个季度复查一次。
10.5 5.1.1 在施工现场专用变压器的供电的TN-S 接零保护系统中,电气设备的金属外壳必须与保护零线连接。
保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。
图解 JGJ46-2005 临时用电
四、外电线路防护
案例9:建设部通报-06年3月16日河南平顶山明 辉建筑公司在施工该市明源工业城2#公寓楼施工 中,作业人员在搭设二层西面外脚手架时,因钢 管脚手架立杆固定不牢,倒在建筑物西侧10Kv高 压线上,造成3人死亡,1人烧伤。 另外同一天,北京飞羽建筑公司在施工该市怀柔 区北房镇公司厂房过程中,作业人员使用移动式 工具脚手架进行厂房雨蓬安装作业,当将该脚手 架由中门向北门移动时,脚手架钢管立杆与10Kv 高压线接触,造成3人触电死亡
三、工具的分类
按电机保护方式
I类工具 II类工具 基本绝缘和双重绝缘 或加强绝缘,不需要 保护接地 III类工具 依靠安全特低电压 和在工具内部不会 产生高电压
依靠基本绝缘和 附加的安全措施
施工现场临时用电常见问题
1.临时用电施工组织设计的编制质量普遍较差,内容不全, 方案编制者基本上不是专业电器技术人员编制的。 2.临时用电安全技术档案不齐全。电气设备的试、检验凭 单和调试记录不全,接地电阻、绝缘电阻的检测资料假 的多真的少,漏电保护器漏电动作参数基本没有测定, 电工安装、巡检、维修、拆除工作记录大部分没有或不 全。 3.在外电架空线路附近施工、搭设临时设施、吊装时不编 制专项施工方案,外电防护符合要求的不多见
用于电焊机开关箱 中的空载二次降压 保护器 PE线接线端子板
漏电保护器
进出电缆线孔 纺织软铜线
开关箱电器配置
现场 总配 电箱 设置 情况
整齐 的电 器布 置存 在一 个较 大问 题?
移动 电箱 违章 设置 情况
九、机械设备用电要求
P71页
9.1.5:每一台电动建筑机械或手持式电动工具的开关箱内, 除应装设漏电保护电器外,还应装设隔离开关或具有可见分断点 的断路器,以及装设控制装置。正、反向运转控制装置中的控制 电器应采用接触器、继电器等自动控制电器,不得采用手动双向 转换开关(倒顺开关)作为控制电器。 9.2.7:在强电磁波源附近工作的塔式起重机,操作人员应戴 绝缘手套和穿绝缘鞋,并应在吊钩与机体间采取绝缘隔离措施, 或在吊钩吊装地面物体时,在吊钩上挂接临时接地装置。 9.1.1:施工现场中电动建筑机械和手持式电动工具的选购、 使用、检查和维修应遵守下列规定: *运行时产生振动的设备的金属基座、外壳与PE线的连接点不 少于2处。 *夯土机械PE线的连接点不得少于2处

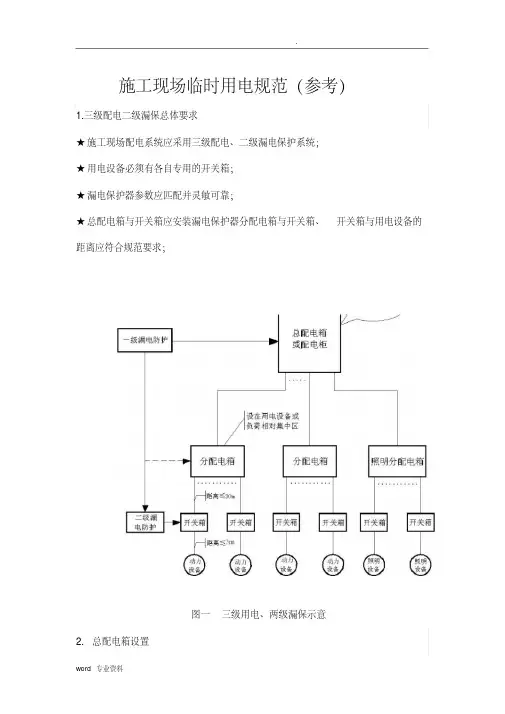

施工现场临时用电规范(示意图)
施工现场临时用电规范(参考)1.三级配电二级漏保总体要求★施工现场配电系统应采用三级配电、二级漏电保护系统;★用电设备必须有各自专用的开关箱;★漏电保护器参数应匹配并灵敏可靠;★总配电箱与开关箱应安装漏电保护器分配电箱与开关箱、开关箱与用电设备的距离应符合规范要求;图一三级用电、两级漏保示意2. 总配电箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、总配电箱以下可设若干分配电箱,分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
3、总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。
4、当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
5、当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
6、熔断器应选用具有可靠灭弧分断功能的产品。
7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
图二总配电箱箱内布置示意图图三总配电箱实体图3. 分配电箱、开关箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。
施工现场临时用电安全技术规范详解(PPT)
发现损坏或不符合安全要求的设施应及时进行维修或更换,确保用电设施始终处 于良好状态。
事故应急处理
制定应急预案
施工企业应制定临时用电事故应 急预案,明确应急组织、救援程 序和救援措施。
定期演练
施工企业应定期组织演练,提高 操作人员应对突发事故的能力和 自救互救能力。
及时报告与处理
一旦发生用电事故,应及时报告 并按照应急预案采取相应措施, 确保事故得到妥善处理,防止事 态扩大。
04
06
结论
安全意识的重要性
施工人员安全意识
提高施工人员的安全意识,确保他们了解并遵守施工现场的各项安全规定,是保障施工现场临时用电安全的重要 前提。
安全培训
定期开展安全培训,使施工人员掌握正确的用电知识和操作技能,提高应对突发情况的能力。
安全技术规范的推广与应用
制定安全技术规范
制定详细的安全技术规范,明确施工现场临 时用电的各项要求和标准,为施工人员提供 明确的操作指南。
安全技术规范更新与改进
安全技术规范的更新情况
介绍近年来施工现场临时用电安全技术规范的更新情况,包括新增内容、修改内容等。
安全技术规范的改进建议
针对现有规范存在的问题和不足,提出改进建议和展望,为进一步完善安全技术规范提 供参考。
05
施工现场临时用电安全 事故案例分析
事故原因分析
01
02
03
设备故障
减少施工现场事故
施工现场环境复杂,用电设备种类繁多,如果不采取相应的安全措施,很容易发生触电、 火灾等事故。因此,制定施工现场临时用电安全技术规范可以有效减少事故的发生。
提高施工现场工作效率
规范化的用电管理可以提高施工现场的工作效率,减少因用电问题导致的停工和维修,从 而降低施工成本。
施工现场临时用电安全技术规范
临时用电一、《施工现场临时用电安全技术规范》(JGJ46-2005)的强制性条文:1、施工用电采用三专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合下列规定:(1)采用三级配电系统;(2)采用TN-S接零保护系统;(3)采用二级漏电保护系统。
配电系统原理示意图TN-S系统典型结构原理图2、在专用变压器TN-S接零保护系统中,现场所有电气设备不带电的外露可导电金属外壳必须做保护接零。
保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器侧零线处引出。
3、采用TN-S系统做接零保护时,工作零线(N线)必须通过总漏电保护器,保护零线(PE 线)必须由电源进线零线重复接地处或想总漏电保护器电源厕零线处引出形成局部TN-S接零保护系统。
4、重复接地线必须与PE线相连接,严禁与N线相连接。
PE线上严禁装设开关或熔断器,严禁通过工作是电流,且严禁断线。
当现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致,不得一部分设备做保护接零,另一部分设备做保护接地。
5、TN-S系统中的保护零线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处做重复接地。
6、配电箱的电器安装板上必须分设N线端子板和PE线端子板。
N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电器连接。
7、配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
8、对混凝土搅拌机、钢筋加工机械、木工机械、盾构机械等设备进行清理、检查、维修时,必须将其开关箱分闸断电,呈现可见电源分段点,并关门上锁。
9、下列特殊场所应使用安全特低压照明器:(1)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V;(2)潮湿和易触及带电提产生的照明,电压电压不得大于24V;(3)特别潮湿的产生、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。
施工现场临时用电规范(示意图)
施工现场临时用电规范(参考)1.三级配电二级漏保总体要求★施工现场配电系统应采用三级配电、二级漏电保护系统;★用电设备必须有各自专用的开关箱;★漏电保护器参数应匹配并灵敏可靠;★总配电箱与开关箱应安装漏电保护器分配电箱与开关箱、开关箱与用电设备的距离应符合规范要求;图一三级用电、两级漏保示意2. 总配电箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、总配电箱以下可设若干分配电箱,分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
3、总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。
4、当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
5、当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
6、熔断器应选用具有可靠灭弧分断功能的产品。
7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
图二总配电箱箱内布置示意图图三总配电箱实体图3. 分配电箱、开关箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。
施工现场临时用电安全技术规范
施工现场临时用电安全技术规范《施工现场临时用电安全技术规范》在施工现场,电就像是我们的“生命线”,但这条线可不能随便拉,一不小心就会出问题。
所以啊,咱们得好好学学《施工现场临时用电安全技术规范》,这可是保障我们工地安全的“金钥匙”啊!首先得说说怎么选电线。
电线可是个大家伙,质量好坏直接关系到安全不安全。
咱们得挑那些有品牌、有质量保证的,别图便宜买那些三无产品。
记住了,一根好的电线,能让整个工地都亮堂堂的。
接下来说一说怎么接电线。
这活儿得专业,别让不懂行的人来搅和。
专业的电工师傅,就像咱们工地上的“超级英雄”,他们能确保电线接得牢、接得稳。
想象一下,如果电线像蜘蛛网一样乱糟糟的,那还了得?再来说说怎么用电线。
电线可不是随便放的,得按照规范来。
比如吧,电线要架空,不能埋在地下或水中,这样既能保证安全,又能防止被动物咬坏。
还有啊,电线接头处要包好绝缘胶布,就像给电线穿上了保护衣,这样才能确保电流不会乱跑。
再说说怎么检查电线。
安全嘛,总得有个保障,对吧?定期检查电线,就像给工地做体检,发现问题及时解决。
记得哦,每次检查都要仔细,别漏掉哪个角落。
最后说说怎么处理电线问题。
万一电线出了问题,比如烧焦了或者短路了,咱们得赶紧切断电源,然后找专业人员来修。
千万别手忙脚乱,那样只会让情况更糟糕。
好了好了,今天就聊到这儿吧。
记住了,《施工现场临时用电安全技术规范》就像咱们工地上的指南针,指引着我们走向安全的道路。
只要咱们遵守规范,用心去维护,工地上的日子就能过得舒舒服服的。
别忘了,安全第一,咱们工地才能稳稳当当的!。
5.施工现场临时用电安全技术规范(课件)12
电气防火措施
电气防火措施:技术措施、组织措施
电气防火技术措施要点
(1)合理配置用电系统的短路、过载、漏电保护电器。 (2)确保PE线连接点的电气连接可靠。
(3)在电气设备和线路周围不堆放并清除易燃易爆物和 腐蚀介质或做阻燃隔离防护。
(4)不在电气设备周围使用火源,特别在变压器、发电 机等场所严禁烟火。 (5)在电气设备相对集中场所,如变电所、配电室、发 电机室等场所配置可扑灭电气火灾的灭火器材。
1、黄、绿、红三相线分别接入到三相开关箱的隔离 开关。黄绿双色的PE线接入到PE板接线端子上 。 从隔离开关的接线端引出黄、绿、红三相线到漏电 保护器的接线端子上 。
2、黄、绿、红三相线从漏电保护器接线端引出 , 黄绿双色PE线从PE板的接线端子引出
此时动力设备可用
《规范》从确保防止人体间接接触触电危害角度 出发,对设置于开关箱和总配电箱(配电柜)的漏 电保护器的漏电动作参数作出了如下规定:
5、从第一级漏电保护器“N”出线端 接引到工作零接线端。
6、从第一级总漏电保护器引出相线 到多路分路隔离开关。
现以三路分三路为例, 详述总配电箱到分配电箱
的接法
1、从总配电箱的分配电开关分别引出黄、绿、红 (A、B、C)三相线,淡蓝色工作零线从工作零接 线端引出,黄绿双色PE保护零线从PE端子引出
动照分设规则
二个要点:
动力配电箱与照明配电箱宜分别设置:若动力与 照明合置于同一配电箱内共箱配电,则动力与照 明应分路配电。这里所说的配电箱包括总配电箱 和分配电箱(下同)。 动力开关箱与照明开关箱必须分箱设置,不存在 共箱分路设置问题。
压缩配电间距规则
压缩配电间距规则是指除总配电箱、配电室(配电柜) 外,分配电箱与开关箱之间,开关箱与用电设备之间的 空间间距应尽量缩短。按照《规范》的规定,压缩配电 间距规则可用以下三个要点说明。
建筑工程施工临时用电基本知识图解PPT
2021/10/10
6
注意事项:
• 1、三相五线制配电系统(两种电压、架空相序、分 色?),(面对负荷从左到右,三相四线:L1、N、L2、L3;三相五线:
L1、N、L2、L3、PE,但动照两层同杆时,上横担L1、L2、L3,下横担L1、 L2、L3、N、PE)(L1A、L2B、L3C、N、PE-黄、绿、红、淡蓝、黄绿相 间)(五线电缆:相线有黑棕白等,N-淡蓝、PE-黄绿相间不变)
• 铜线电阻率为0.0172,铝线电阻率为0.0283。对大部份用 电器来说,实际工作电压在额定工作电压的+-5%误差范 围内可正常工作。则220V设备允许最大压降10V,380V 设备允许最大压降20V。
• 例:6KW单相电热设备工作电流I=P/U=6000/220=27A, 线电阻为:R=U/I=10/27=0.3704欧,100米是总线长,包 括零火线,也就是距离为50米远。则铜线的截面积为 S=0.0172*(L/R)=0.0172*(100/0.3704)=4.6平方毫米,即 至少需要4.6平方的铜线才能使6KW的设备正常工作。
T — 电源中性点直接接地。 N — 电气设备外露可导电部份通过零线接地。 S — 工作零线(N线)与保护零线(PE线)分开的系统。
TN-C接零保护系统(三相四线制)(工作零线与保护零线为同一根)。 TN-C-S保护系统(电源进线为三相四线制、过总配电箱后变为三相五线
制)。 TT接地保护系统(三相四线、电源中性点接地、设备外壳接地)。
2021/10/10
37
• 2、大概估算
• 铜导线安全载流量及截面积与电流的倍率: • 1㎜²=10A (10) 2.5㎜²=23A (9) • 4㎜²=32A (8) 6 ㎜²=48A (8) • 10㎜²=70A (7) 16㎜²=98A (6) • 25㎜²=132A (5.5) 35㎜²=168A (5) • 50㎜²=196A (4) • ( 70㎜²、95㎜²、120㎜²) • ( 3.5 、 3 、 2.5 ) • (截面积越大过流能力越差、倍率越小) • 铝导线按铜导线的1.5-2的比例估算。
施工现场临时用电规范(示意图)
施工现场临时用电规范(参考)1.三级配电二级漏保总体要求★施工现场配电系统应采用三级配电、二级漏电保护系统;★用电设备必须有各自专用的开关箱;★漏电保护器参数应匹配并灵敏可靠;★总配电箱与开关箱应安装漏电保护器分配电箱与开关箱、开关箱与用电设备的距离应符合规范要求;图一三级用电、两级漏保示意2. 总配电箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、总配电箱以下可设若干分配电箱,分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
3、总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。
4、当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
5、当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
6、熔断器应选用具有可靠灭弧分断功能的产品。
7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
图二总配电箱箱内布置示意图图三总配电箱实体图3. 分配电箱、开关箱设置★箱体结构、箱内电器设置及使用应符合规范要求。
★配电箱、开关箱电器可靠、完好,进出线整齐。
设置要求:1、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。
施工现场临时用电安全技术规范ppt课件
L1 L2 L3
N PE
2
2
1 三相四线进线时保护零线引出示意图
●四芯电缆从甲方配电房送到工地总配电房,PE 线从总配电源侧、总RCD前的N线上引出
1177
补充:施工现场临时用电工程非专用的(与外电网公用)电源中性点直接接地的 220/380V三相四线制低压电力系统,必须符合下列技术原则:
(一)外电网为TN-S接零保护系统(N线与PE线分开): 1 采用三级配电系统; 2 采用TN-S接零保护系统; 3 采用二级漏电保护系统。
1—工作接地;2—PE线重复接地;3—电气设备金属外壳(正常不带电的外露可导电部
分);L1、L2、L3—相线;N—工作零线;PE—保护零线;DK—总电源隔离开关;RCD—总 9
漏电保护器(兼有短路、过载、漏电保护功能的漏电断路器);T—变压器
9
TN—S系统专DK用保RCD护零线的接法 1: L1 L2 L3
2. “三项技术原则”如何应用?
补充:施工现场临时用电工程非专用的(与外电网公用)电源中性点直接接地的 220/380V三相四线制低压电力系统,必须符合下列技术原则:
(一)外电网为TN-S接零保护系统(N线与PE线分开): 1 采用三级配电系统; 2 采用TN-S接零保护系统; 3 采用二级漏电保护系统。
L1 L2 L3
N PE
2
2
1 三相四线进线时保护零线引出示意图
1155
补充:施工现场临时用电工程非专用的(与外电网公用)电源中性点直接接地的 220/380V三相四线制低压电力系统,必须符合下列技术原则:
(一)外电网为TN-S接零保护系统(N线与PE线分开): 1 采用三级配电系统; 2 采用TN-S接零保护系统; 3 采用二级漏电保护系统。
施工现场临时用电安全技术规范图解
《施工现场临时用电安全技术规范》强制性条文安装图片相四线制低压电力系统,必须符合下列规定:1 采用三级配电系统;2 采用TN-S 接零保护系统;3 采用二级漏电保护系统。
1、三级配电系统2、TN-S 接零保护系统3、二级漏电保护系统质量通病:工作零线与保护地线错接,导致设备外壳带电的危险,危及操作人员人身安全。
末级开关箱的漏电保清谁是主保护,谁是后备保护。
控制措施:严格按照施工验收规范规定的条文执行,加强施工质量管理及系统检测工作。
术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。
变更用电组织设计时应补充有关田纸资料。
质量通病:临电设计变更未经审核批准,现场随意改变临电设计。
专人管理严禁现场随意改变临电布置,根据审批后的临电设计变更做现场临电调整。
控制措施:临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,无以上流程不得施工。
10.3 3.1.5 临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
质量通病:未经过审核审批已开始施工,专人管理严禁随意使用,合格后方可投入使作。
控制措施:临时用电组织设计必须履行“编制、审核、批准”部门和使用单位共同验收,无以上流程不得施工。
10.4 3.3.4 临时用电工程定期检查应按分部、分项工程进行,对安全隐患必须及时处理,并应履行复查验收手续。
质量通病:检查及整改存在遗漏项目,针对检查内容编制专用表格防止产生遗漏项。
控制措施:施工现场的配电设施要坚持维修制度,一个月一检查,一个季度复查一次。
与保护零线连接。
保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。
质量通病:接地端子压接不牢固,施工前进行技术交底,施工完成后进行测试。
控制措施:加强施工及调试过程中的管理。
10.6 5.1.2 当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。
不得一部分设备做保护接零,另一部分设备懂保护接地。
施工现场临时用电安全技术规范详解(PPT)
总则
建筑施工现场临时用电工程专用的电源中 性点直接接地的220/380V三相四线制低压电 力系统,必须符合下列规定:
1 采用三级配电系统; 2 采用TN-S接零保护系统; 3 采用二级漏电保护系统。 施工现场临时用电,除应执行本规范的规 定外,尚应符合国家现行有关强制性标准的 规定。
失效:磨损、疲劳、 变质等
环境:污染、飓风、 洪水等
触电事故分析
由电流形式的电能造成的事故,分为电击和电伤
1. 电击和电伤
(1) 电击电流直接作用于人体直接接触电击: 触及正常状态下带电的带电体
间接接触电击:触及故障状态下带电的带电体 电击特点:伤害内部 致命电流小 无明显痕迹
对地电压、接触电压和跨步电压
分布之二:操作使用中55%
施工装拆中25%
维护检修中18%
带有违章性质的触电死亡事故不下50%
3 临时用电管理
临时用电组织设计 施工现场临时用电设备在5台及以上或设备总容
量在50kW及以上者,应编制用电组织设计。 施工现场临时用电设备在5台以下和设备总容量
在50kW以下者,应制定安全用电和电气防火措施
电磁辐射事故由电磁波形式的电能造成的事故
辐射频率:>100kHz 辐射设备:无线电设备、高频金属加热设备、高频介质加热设 备 辐射危害:伤害人身、高频感应放电、高频干扰 辐射治理:认识、检测、轮换、屏蔽等 电路故障及事故 电能失控 短路、断线、过载、接地 设备损坏等
外来因素破坏:短 路、受潮、腐蚀、 断线、生物破坏、 燃烧等
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《施工现场临时用电安全技术规范》强制性条文安装图片1.0.3 建筑施工现场临时用电工程专用的电谭中性点直接接地的220/380V 三相四线制低压电力系统,必须符合下列规定:1 采用三级配电系统;2 采用TN-S 接零保护系统;3 采用二级漏电保护系统。
1、三级配电系统2、TN-S 接零保护系统3、二级漏电保护系统质量通病:工作零线与保护地线错接,导致设备外壳带电的危险,危及操作人员人身安全。
末级开关箱的漏电保护器与上一级分配电箱或总配电箱的漏电保护器在额定漏电动作电流和动作时间都是一样大,没有认清谁是主保护,谁是后备保护。
控制措施:严格按照施工验收规范规定的条文执行,加强施工质量管理及系统检测工作。
3.1.4 临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。
变更用电组织设计时应补充有关田纸资料。
质量通病:临电设计变更未经审核批准,现场随意改变临电设计。
专人管理严禁现场随意改变临电布置,根据审批后的临电设计变更做现场临电调整。
控制措施:临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,无以上流程不得施工。
3.1.5 临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
质量通病:未经过审核审批已开始施工,专人管理严禁随意使用,合格后方可投入使作。
控制措施:临时用电组织设计必须履行“编制、审核、批准”部门和使用单位共同验收,无以上流程不得施工。
3.3.4 临时用电工程定期检查应按分部、分项工程进行,对安全隐患必须及时处理,并应履行复查验收手续。
质量通病:检查及整改存在遗漏项目,针对检查内容编制专用表格防止产生遗漏项。
控制措施:施工现场的配电设施要坚持维修制度,一个月一检查,一个季度复查一次。
5.1.1 在施工现场专用变压器的供电的TN-S 接零保护系统中,电气设备的金属外壳必须与保护零线连接。
保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。
质量通病:接地端子压接不牢固,施工前进行技术交底,施工完成后进行测试。
控制措施:加强施工及调试过程中的管理。
5.1.2 当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。
不得一部分设备做保护接零,另一部分设备懂保护接地。
采用TN 系统做保护接零时,工作零线(N 线)必须通过总漏电保护器,保护零线(PE 线)必须由电源进线零线重复接地处或总漏电保护器电源侧零线处,引出形成局部TN-S 接零保护系统。
质量通病:接地端子压接不牢固,施工前进行技术交底,施工完成后进行测试。
没有重复接地或重复接地不符合要求。
控制措施:加强施工及调试过程中的管理。
5.1.10 PE 线上严禁装设开关或熔断器,严禁通过工作电流且严禁断线。
质量通病:PE 线上装设开关或接错,PE 线压接不牢或断线,一旦漏电触电危险很高。
控制措施:加强施工过程中的质量管理。
做好接地的保护工作。
5.3.2 TN 系统中的保护零线除必须在配电室或总配电箱处做重复撞地外,还必须在配电系统的中间处和末端处做重复接地。
在TN 系统中,保护零线每一处重复接地装置的接地电阻值不应大于10Ω。
在工作接地电阻值允许达到10Ω的电力系统中,所有重复接地的等效电阻值不应大于10Ω。
质量通病:加强施工及调试过程中的管理。
接地端子压接不牢固,施工前进行技术交底,施工完成后进行测试。
控制措施:建立安全检测制度,从临时用电工程竣工开始,定期对临时用电进行检测。
5.4.7 做防雷接地机械上的电气设备,所连接的PE线必须同时做重复接地,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,但接地电阻应符合重复接地电阻值的要求。
质量通病:防雷接地做法不符合规范要求。
没有重复接地或重复接地不符合要求。
施工前进行技术交底,施工完成后进行测试。
控制措施:加强施工及调试过程中的管理。
建立安全检测制度,定期对临时用电进行检测。
6.1.6 配电柜应设电源隔离开关及短路、过载、漏电保护电器。
电源隔离开关分断时应有明显可见分断点。
质量通病:分配电箱或开头箱无隔离开关, 或隔离开关与漏电保护器倒置。
控制措施:加强施工及检测过程中的管理。
6.1.8 配电柜或配电线路停电维修时,应挂接地线,应悬挂“禁止合闸、有人工作”停电标志着牌。
停送电必须由专人负责。
质量通病:配、用电无专人管理、无停送电挂警示牌、无定期检查维护等完善的制度和手续。
控制措施:加强检修过程中的安全管理,建立健全送电停电安全管理制度。
坚持电气专业人员持证上岗,非电气专业人员不准进行任何电气部件的更换或维修。
施工现场临电检修或维护时至少有两个电工,必须持证上岗,劳保用品应配备齐全。
6.2.3 发电机组电源必须与外电线路电源连锁,严禁并列运行。
质量通病:正常电源与备用电源没有电气连锁,或连锁故障造成电源反送电。
控制措施:加强施工过程中的质量管理,对机械连锁进行调试,确保万无一失。
6.2.7 发电机组并列运行时,必须装设同期装置,并在机组同步运行后再向负载供电。
质量通病:多台发电机运行没有设置同期装置,可能会出现电流电压不稳定,或者反送电现象。
控制措施:加强施工过程中的质量管理,对同期装置的安全及稳定性进行检测。
7,2.1 电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线。
需要三相四线制配电的电缆线路必须采用五芯电缆。
质量通病:施工电缆采用了三相四线制配电的电缆。
控制措施:严格按照施工验收规范要求选择临用电电缆,做好电缆进场的验收及检测工作。
7,2.3 电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。
埋地电缆路径应设方位标志。
质量通病:施工现场电缆拖地的现象经常是随处可见,尤其是工程到了装修阶段,应该常教育、抓制度、查重点。
控制措施:建立安全检查制度,从临时用电工程竣工开始,定期对临时用电进行检查。
施工现场的用电线路、用电设施的使用安装必须符合安全操作规程,严禁任意拉接电线。
8.1.3 每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制1 台及1 台以上用电设备(含插座)。
质量通病:把配电箱作为开关箱,直接控制多台电器设备。
控制措施:加强临时用电过程中的安全管理。
8.1.11 配电箱的电器安装板上必须分设N 线端子板和PE 线端子板。
N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电气连接。
质量通病:接地端子压接不牢固,施工前进行技术交底,施工完成后进行测试。
控制措施:平时应经常查看配电箱的进出线有没有承受外力,有没有被水泥砂浆浸污、被金属锐器划破绝缘,配电箱内N 线、P 线压紧螺丝有没有松动。
8.2.10开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于O.1s。
使用于潮湿或有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.Is。
质量通病:漏电开关经常出现问题是脱扣失灵,维修人员如果疏于检查,该修未修,该换未换。
控制措施:发现漏电开关损坏或失灵必须立即更换,严禁现场电工自行维修漏电开关,严禁漏电开关撤出或在失灵状态下运行。
8.2.11总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于o.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA􀀈s。
总配箱额定漏电动作电流250 mA(大于30 mA),额定漏电动作时间应大于o.1s。
质量通病:漏电开关经常出现问题是脱扣失灵,维修人员如果疏于检查,该修未修,该换未换。
控制措施:发现漏电开关损坏或失灵必须立即更换,严禁现场电工自行维修漏电开关,严禁漏电开关撤出或在失灵状态下运行。
8.2.15配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
质量通病:电缆进线插接造成电阻大,容易发热烧坏,缺少短路、漏电等保护。
存在极大的用电安全隐患。
控制措施:正确的选择电缆进线连接方式,严谨采用活动连接。
8.3.4 对配电箱、开关箱进行定期维修、检查时,必须将其前一级相应的电源隔离开关分闸断电,并悬挂“禁止合闸、有人工作”停电标志牌,严禁带电作业。
质量通病:配、用电无专人管理、无停送电挂警示牌、无定期检查维护等完善的制度和手续。
控制措施:加强检修过程中的安全管理,建立健全送电停电安全管理制度。
坚持电气专业人员持证上岗,非电气专业人员不准进行任何电气部件的更换或维修。
施工现场临电检修或维护时至少有两个电工,必须持证上岗,劳保用品应配备齐全。
9.7.3 对混疆土搅拌机、钢筋加工机械、木工机桩、盾构机械等设备进行清理、检查、维修时,必须首先将其开关箱分闸断电,呈现可见电源分断点,并关门上锁。
质量通病:用电无专人管理、无停送电挂警示牌、无定期检查维护等完善的制度和手续。
控制措施:建立健全定期检查维修制度,加强用电安全教育,责任落实到个人。
坚持电气专业人员持证上岗,非电气专业人员不准进行任何电气部件的更换或维修。
配电箱、开关箱应上锁,钥匙应由专人保管。
10.2.2 下列特殊场所应使用安全特低电压照明器:l 隧道、人防工程、高温、有导皂灰尘,比较潮湿或灯具离地面高度低于2.5m 等场所的照明,电源电压不应大干36V;2 潮湿和易触及带电体场所的照明,电源电压不得大于24V;3 特别潮湿场所、导电良好的地面照明,电源电压不得大于12V。
箱式变压器—照明配电总箱—隔离变压器—低压照明配电箱质量通病:工地现场照明系统设置随意,工地工棚大多低矮,线路高度小于的没有采用36V 以下的安全电压;照明线路未采用专用回路,电线采用软线,破皮老化,绝缘差;生活用电私拉乱接等现象较多。
控制措施:应该重视现场照明系统的管理,使用安全电压。
10.2.5 照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器。
质量通病:自耦变压器的 1 次侧,2 次侧绕组是相通的,高压侧的电气故障会波及低压侧,如果 1 次侧绕组绝缘破坏,1 次侧的电压就可以直接进入2 次侧。
控制措施:加强安全用电管理,严谨使用自耦变压器。
10.3.11 对夜间影响飞机或车辆通行的在建工程及机械设备,必须设置醒目的红色信号灯,其电源应设在施工现场总电源开关的前侧,并应设置外电线路停止供电时的应急自备电源。
质量通病:对在建工程没有设置影响飞机或车辆通行的红色信号灯。
或者是设置不正确。
控制措施:施工前做好设置信号灯设计及安装方案,施工验收合格后做好信号灯日常维护工作。
