深层平板载荷试验方案

合集下载

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介

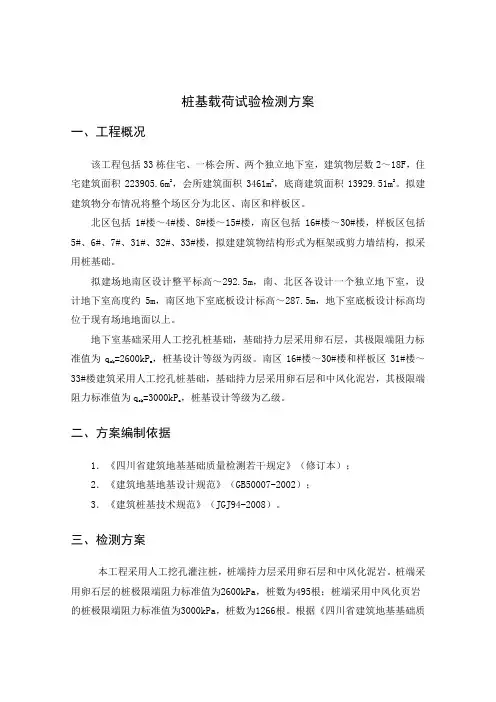

深层平板载荷试验检测方法简介Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-桩基载荷试验检测方案一、工程概况该工程包括33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929.51m2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采用桩基础。

拟建场地南区设计整平标高~292.5m,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高~287.5m,地下室底板设计标高均位于现有场地地面以上。

地下室基础采用人工挖孔桩基础,基础持力层采用卵石层,其极限端阻力标准值为qsk =2600kPa,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采用人工挖孔桩基础,基础持力层采用卵石层和中风化泥岩,其极限端阻力标准值为qsk =3000kPa,桩基设计等级为乙级。

二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008)。

三、检测方案本工程采用人工挖孔灌注桩,桩端持力层采用卵石层和中风化泥岩。

桩端采用卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采用中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测。

桩身完整性检测:采用低应变进行完整性检测,检测数量为100%,共1641根。

单桩竖向承载力检测:采用深层平板载荷试验和岩基载荷试验。

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介

桩基载荷试验检测方案一、工程概况该工程包括33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929.51m2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采用桩基础。

拟建场地南区设计整平标高~292.5m,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高~287.5m,地下室底板设计标高均位于现有场地地面以上。

地下室基础采用人工挖孔桩基础,基础持力层采用卵石层,其极限端阻力标准值为qsk =2600kPa,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采用人工挖孔桩基础,基础持力层采用卵石层和中风化泥岩,其极限端阻力标准值为qsk =3000kPa,桩基设计等级为乙级。

二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008)。

三、检测方案本工程采用人工挖孔灌注桩,桩端持力层采用卵石层和中风化泥岩。

桩端采用卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采用中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测。

桩身完整性检测:采用低应变进行完整性检测,检测数量为100%,共1641根。

单桩竖向承载力检测:采用深层平板载荷试验和岩基载荷试验。

深层平板载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取5个点。

岩基载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取54个点。

深层平板载荷试验检测方案

深层平板载荷试验检测方案

桩基载荷试验检测方案一、工程概况该工程包括33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929.51m2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采用桩基础。

拟建场地南区设计整平标高291.4~292.5m,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高286.4~287.5m,地下室底板设计标高均位于现有场地地面以上。

地下室基础采用人工挖孔桩基础,基础持力层采用卵石层,其极限端阻力标准值为qsk =2600kPa,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采用人工挖孔桩基础,基础持力层采用卵石层和中风化泥岩,其极限端阻力标准值为qsk =3000kPa,桩基设计等级为乙级。

二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008)。

三、检测方案本工程采用人工挖孔灌注桩,桩端持力层采用卵石层和中风化泥岩。

桩端采用卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采用中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测。

桩身完整性检测:采用低应变进行完整性检测,检测数量为100%,共1641根。

单桩竖向承载力检测:采用深层平板载荷试验和岩基载荷试验。

深层平板载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取5个点。

岩基载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取54个点。

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介

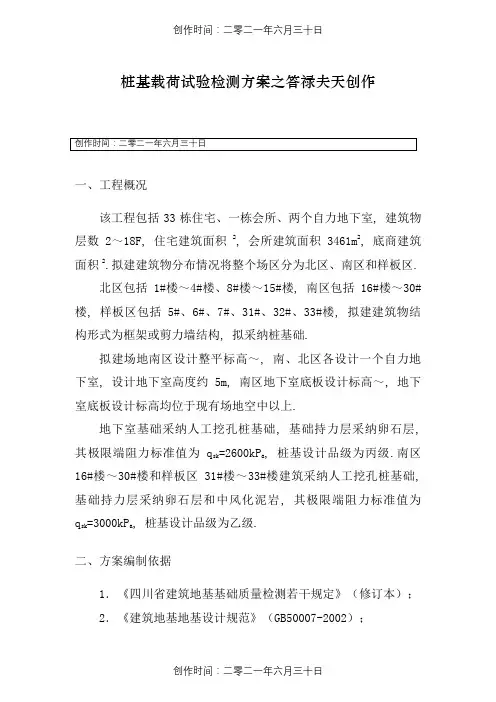

桩基载荷试验检测方案之答禄夫天创作一、工程概况该工程包括33栋住宅、一栋会所、两个自力地下室, 建筑物层数2~18F, 住宅建筑面积2, 会所建筑面积3461m2, 底商建筑面积2.拟建建筑物分布情况将整个场区分为北区、南区和样板区.北区包括1#楼~4#楼、8#楼~15#楼, 南区包括16#楼~30#楼, 样板区包括5#、6#、7#、31#、32#、33#楼, 拟建建筑物结构形式为框架或剪力墙结构, 拟采纳桩基础.拟建场地南区设计整平标高~, 南、北区各设计一个自力地下室, 设计地下室高度约5m, 南区地下室底板设计标高~, 地下室底板设计标高均位于现有场地空中以上.地下室基础采纳人工挖孔桩基础, 基础持力层采纳卵石层, 其极限端阻力标准值为q sk=2600kP a, 桩基设计品级为丙级.南区16#楼~30#楼和样板区31#楼~33#楼建筑采纳人工挖孔桩基础, 基础持力层采纳卵石层和中风化泥岩, 其极限端阻力标准值为q sk=3000kP a, 桩基设计品级为乙级.二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008).三、检测方案本工程采纳人工挖孔灌注桩, 桩端持力层采纳卵石层和中风化泥岩.桩端采纳卵石层的桩极限端阻力标准值为2600kPa, 桩数为495根;桩端采纳中风化页岩的桩极限端阻力标准值为3000kPa, 桩数为1266根.根据《四川省建筑地基基础质量检测若干规定》及设计要求, 需进行桩身完整性检测及单桩竖向承载力检测.桩身完整性检测:采纳低应变进行完整性检测, 检测数量为100%, 共1641根.单桩竖向承载力检测:采纳深层平板载荷试验和岩基载荷试验.深层平板载荷试验选取数量分别为总桩数的1%, 且很多于3个点, 本工程选取5个点.岩基载荷试验选取数量分别为总桩数的1%, 且很多于3个点, 本工程选取54个点.四、检测方法1.低应变试验采纳低应变试验检测桩身结构完整性, 检测采纳反射波法, 仪器采纳美国生产的桩身完整性动测仪(PIT).2.深层平板载荷试验试验采纳护壁-横梁反力装置, 由液压千斤顶分级加载, 压力由级压力表测定, 压板为直径80cm的圆形钢板.沉降由两只综合精度为%的位移计测定, 由SP-4A位移数显仪自动收集.静载试验装置示意图见图1.图1.深层平板载荷试验装置示意图(1)加载方式:单循环加载, 荷载逐级递增直到破坏, 然后分级卸载, 人工挖孔桩最年夜试验荷载即是桩极限端阻力标准值, 即2600kPa×2=1306kN(承压板面积2).(2)荷载分级:加荷品级可按预估极限承载力的1/10~1/15分级施加.沉降量测读:每级加荷后, 第一个小时内按间隔10、10、10、15、15min, 以后为每隔半小时测读一次沉降.(3)稳定标准:当在连续两小时内, 每小时的沉降量小于时, 则认为已趋稳定, 可加下一级荷载.(4)终止加载条件:当呈现下述现象之一时, 即可终止加载:1)沉降s急骤增年夜, 荷载~沉降(p~s)曲线上有可判定极限承载力的陡降段, 且沉降量超越0.04d(d为承压板直径);2)在某级荷载下, 24小时内沉降速率不能到达稳定;3)本级沉降量年夜于前一级沉降量的5倍;注:若限于加载能力, 荷载也应增加到很多于设计要求的两倍.3. 岩基载荷试验试验采纳护壁-横梁反力装置, 由液压千斤顶分级加载, 压力由级压力表测定, 压板为直径30cm的圆形钢板.沉降由两只综合精度为%的位移计测定, 由SP-4A位移数显仪自动收集.静载试验装置示意图见图2.图2、基岩荷载试验装置示意图(1)加载方式:人工挖孔桩最年夜试验荷载即是桩极限端阻力标准值, 即3000kPa×2=210kN(承压板面积2).(2)荷载分级:第一级加载值为预估设计荷载的1/5, 以后每级为1/10.(3)沉降量测读:加载后立即读数, 以后每10min读数一次.(4)稳定标准:连续三次读数之差均不年夜于.(5)终止加载条件:当呈现下述现象之一时, 即可终止加载:1)沉降量读数不竭变动, 在24小时内, 沉降速率有增年夜的趋势;2)压力加不上或勉强加上而不能坚持稳定.注:若限于加载能力, 荷载也应增加到很多于设计要求的两倍.4.检测桩抽检要求护壁在试验前应进行加强处置, 见图3.图3 护壁加强处置图五、检测桩抽检要求1.分布均匀性.2.地质情况较差的部位.3.上部结构荷载较年夜的部位.4.对施工情况有异议的部位.六、质量保证办法1.工程由检测工程师进行技术指导、总体把关, 检测技术员现场管理.2.开工前落实各类人员的岗位责任, 由检测工程师进行技术交底.3.检测仪器必需具有有效的标定证书.4. 发现问题及时处置.七、委托方需配合事项1.试验点要开挖至基底标高, 场地平整, 满足试验条件.2.接电至试验点.3.提供桩位平面位置图、桩施工方案及地质勘察陈说.4.试验时提供临时宿舍一间.5.协助检测方完成检测工作, 协助现场设备进进场.6.试验时, 配合3个普工.7.如桩底缺氧, 应配合送风送氧.八、检测日期及工期1.检测日期:根据建设方要求试验场地满足试验要求后进场(加强护壁应到达强度75%, 可对加强护壁加早强剂, 以提前检测时间).2.检测工期:深层平板载荷天/1点, 岩基静载1天/1点(雨天时间除外).3.单项工程检测完成后3个工作日内出具速报, 检测完成后7个工作日内出具正式陈说壹式陆份.。

平板载荷试验吊装方案

平板载荷试验吊装方案

平板载荷试验吊装方案一、工程概况。

咱们这个平板载荷试验呢,就是要对特定的地基或者基础啥的进行测试。

有个平板得准确地放到指定位置,这就需要吊装啦。

这个平板有一定的重量和尺寸,可不能小瞧了这个吊装工作。

二、吊装设备的选择。

1. 起重机的选型。

根据平板的重量、尺寸还有吊装的高度和距离来选起重机。

要是平板比较小、重量也轻,场地又比较开阔,那小型的起重机就够用了。

比如说,那种8吨的汽车起重机,就像个灵活的小力士,在一些小工程里可好使了。

但要是平板又大又重,那就得请出“大个头”,像25吨甚至50吨的汽车起重机了。

这就好比小活找小工,大活就得找大力士。

2. 吊索具的选择。

吊索具也很关键,就像系平板的“安全带”。

钢丝绳得选合适的直径和强度,得能稳稳地吊起平板。

一般根据平板的重量,咱们可以按照安全系数来计算钢丝绳的规格。

还有吊钩,要那种质量好、能承受住重量的,可不能在吊装的时候吊钩出问题,那就像提着东西走路突然断了手提袋一样,可就麻烦大了。

三、吊装前的准备工作。

1. 场地检查。

先看看吊装场地,就像出门旅行前先看看目的地的路况一样。

得确保场地平整、坚实,要是地面坑坑洼洼或者软乎乎的,起重机在上面站不稳,那可就危险了。

就像人站在晃动的船上,怎么能稳稳地干活呢?还要检查周围有没有障碍物,像一些乱七八糟的电线、杆子之类的,得把这些都清理或者避开,不然在吊装的时候碰到这些东西,那就像撞了电线杆子一样糟糕。

2. 设备检查。

起重机要进行全面的检查,就像给运动员做个全身检查一样。

看看那些起重臂、支腿、液压系统啥的有没有问题。

要是起重臂有裂缝,就像胳膊骨折了还让它干活,肯定不行。

还有支腿,得能稳稳地支撑住起重机的重量,要是支腿不牢固,那起重机就像三条腿的凳子一样容易倒。

吊索具也要仔细检查,钢丝绳有没有断丝,吊钩有没有磨损,都得看清楚。

3. 人员安排。

吊装可不是一个人能搞定的事儿,得有个小团队。

要有个经验丰富的起重机司机,就像车队得有个老司机一样。

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介

桩基载荷试验检测方案之老阳三干创作一、工程概况该工程包含33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积2,会所建筑面积3461m2,底商建筑面积2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包含1#楼~4#楼、8#楼~15#楼,南区包含16#楼~30#楼,样板区包含5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采取桩基础。

拟建场地南区设计整平标高~,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高~,地下室底板设计标高均位于现有场地地面以上。

地下室基础采取人工挖孔桩基础,基础持力层采取卵石层,其极限端阻力尺度值为q sk=2600kP a,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采取人工挖孔桩基础,基础持力层采取卵石层和中风化泥岩,其极限端阻力尺度值为q sk=3000kP a,桩基设计等级为乙级。

二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008)。

三、检测方案本工程采取人工挖孔灌注桩,桩端持力层采取卵石层和中风化泥岩。

桩端采取卵石层的桩极限端阻力尺度值为2600kPa,桩数为495根;桩端采取中风化页岩的桩极限端阻力尺度值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测。

桩身完整性检测:采取低应变进行完整性检测,检测数量为100%,共1641根。

单桩竖向承载力检测:采取深层平板载荷试验和岩基载荷试验。

深层平板载荷试验选取数量分别为总桩数的1%,且很多于3个点,本工程选取5个点。

岩基载荷试验选取数量分别为总桩数的1%,且很多于3个点,本工程选取54个点。

四、检测方法1.低应变试验采取低应变试验检测桩身结构完整性,检测采取反射波法,仪器采取美国生产的桩身完整性动测仪(PIT)。

深层平板载荷检测实施细则

深层平板载荷检测实施细则

深层平板载荷检测实施细则一、编制依据本细则依据《建设地基处理技术规范》(JGJ79-2002)《建筑地基基础工程施工质量验收规范》GB 50202-2002《建设地基基础设计规范》GB50007-2002编制。

二、编制目的为正确使用静力载荷测试仪,保证深层平板载荷检测静载试验操作过程的正确和结果的精确,制定本细则。

三、检测人员检测人员应经过培训,通过专项检测考试,具有相应的资质四、适用范围深层平板载荷检测适用于深部地基土及大直径桩桩端土层在承压板下力主要影响范围内的承载力。

五、设备仪器及其安装1、仪器设备1.1 JCQ-503D静力荷载测试仪.(设备有效期为一年)●荷载测试通道应变式测力或压力传感器1个荷载通道量程0-40000KN精度≤0.5%(含传感器)●位移测试通道.试桩沉降测试通道4个锚杆上拔测试通道4个精度≤0.1(含传感器)量程单次50mm,可多次累加测量1.2 QF型分离式油压千斤顶QF320T-20 起重量320T 2台QF320T-20 起重量320T 2台QF500T-20 起重量500T 2台QF500T-20 起重量500T 2台QF100T-20 起重量100T 1台1.3MFX 数显百分表规格50mm 精度0.01mm 4台1.4油压传感器型号-CYB-10S 量程0-80Mpa1.5荷载传感器量程1000kN2、仪器设备的安装2.1检测加载采用油压千斤顶。

油压千斤顶的中心与传力筒中心重合,它所提供的最大力不小于最大加载量的1.2~1.5倍。

不满足可采用两台及两台以上油压千斤顶并联同步工作,并联工作的油压千斤顶采用同型号、规格的油压千斤顶,油压千斤顶的合力中心与传力筒中心线重合。

2.2荷载测量可用放置在千斤顶上的测力计、荷重传感器直接测定;或采用并联于油压千斤顶油路的压力表或压力传感器测定油压力,根据油压千斤顶校验率定值(曲线)换算荷载。

测力计、荷重传感器的测量误差不大于1%,合理选择测力计或荷重传感器,最大试验荷载不小于测力计或荷重传感器量程的0.15倍。

深层平板载荷试验方案

深层平板载荷试验方案

深层平板载荷试验方案1. 简介深层平板载荷试验是一种用来测量土壤承载力和变形特性的试验方法。

该试验通常用于地基工程中,以评估地基的稳定性和承载能力。

本文档将介绍深层平板载荷试验的方案和步骤。

2. 试验目的深层平板载荷试验的主要目的是评估地基的承载能力和变形性能。

通过施加不同的荷载于地表上的平板上,并测量平板的沉降,可以推导出土壤的承载力和变形特性。

试验结果可用于设计地基工程和确定结构的安全性。

3. 试验装置和工具进行深层平板载荷试验需要以下装置和工具:•深层平板载荷试验仪:用于施加荷载和测量平板的沉降和变形。

•荷载施加系统:用于施加不同的荷载于平板上。

•测量设备:包括测量仪器和传感器,用于测量平板的沉降和变形。

•计算机和数据处理软件:用于记录和分析试验数据。

4. 试验步骤4.1 准备工作在进行深层平板载荷试验之前,需要进行以下准备工作:1.确定试验区域:选择适合进行试验的地点,并保证地面平整。

2.安装平板:将平板安装在试验区域的地面上,并确保平板的水平度。

3.安装荷载施加系统:将荷载施加系统安装在平板上,并确保其稳定性和准确性。

4.连接测量设备:将测量设备与平板连接,并确保其正常工作。

4.2 施加荷载按照设计要求,逐步施加不同大小的荷载于平板上。

在每个荷载水平下稳定后,记录并测量平板的沉降和变形。

重复此步骤,直到达到试验终点。

4.3 记录数据在每个荷载水平下,记录平板的荷载和对应的沉降和变形数据。

确保所有数据准确可靠,并妥善保存。

4.4 数据处理使用计算机和数据处理软件对试验数据进行处理和分析。

根据测量数据,绘制沉降曲线和变形曲线。

计算出土壤的承载力和变形参数,并进行数据统计。

4.5 结果解读根据试验数据和分析结果,评估地基的承载能力和变形特性。

根据结构设计要求,判断地基是否满足承载要求,并提出相应的建议和改进措施。

5. 安全注意事项在进行深层平板载荷试验时,需要注意以下安全事项:1.注意人员安全:只允许受过培训和具备相关知识的人员参与试验操作。

深层平板载荷试验检测方法简介之欧阳理创编

深层平板载荷试验检测方法简介之欧阳理创编

桩基载荷试验检测方案一、工程概况该工程包括33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929.51m2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采用桩基础。

拟建场地南区设计整平标高291.4~292.5m,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高286.4~287.5m,地下室底板设计标高均位于现有场地地面以上。

地下室基础采用人工挖孔桩基础,基础持力层采用卵石层,其极限端阻力标准值为q sk=2600kP a,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采用人工挖孔桩基础,基础持力层采用卵石层和中风化泥岩,其极限端阻力标准值为q sk=3000kP a,桩基设计等级为乙级。

二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008)。

三、检测方案本工程采用人工挖孔灌注桩,桩端持力层采用卵石层和中风化泥岩。

桩端采用卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采用中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测。

桩身完整性检测:采用低应变进行完整性检测,检测数量为100%,共1641根。

单桩竖向承载力检测:采用深层平板载荷试验和岩基载荷试验。

深层平板载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取5个点。

岩基载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取54个点。

深层平板载荷试验检测方法简介之欧阳道创编

深层平板载荷试验检测方法简介之欧阳道创编

桩基载荷试验检测方案一、工程概况该工程包括33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929.51m2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采用桩基础。

拟建场地南区设计整平标高291.4~292.5m,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高286.4~287.5m,地下室底板设计标高均位于现有场地地面以上。

地下室基础采用人工挖孔桩基础,基础持力层采用卵石层,其极限端阻力标准值为q sk=2600kP a,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采用人工挖孔桩基础,基础持力层采用卵石层和中风化泥岩,其极限端阻力标准值为q sk=3000kP a,桩基设计等级为乙级。

二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008)。

三、检测方案本工程采用人工挖孔灌注桩,桩端持力层采用卵石层和中风化泥岩。

桩端采用卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采用中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测。

桩身完整性检测:采用低应变进行完整性检测,检测数量为100%,共1641根。

单桩竖向承载力检测:采用深层平板载荷试验和岩基载荷试验。

深层平板载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取5个点。

岩基载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取54个点。

深层平板载荷试验方案

深层平板载荷试验方案

深层平板载荷试验检测技术方案工程名称:方案编制:技术审核:方案批准:检测单位:地址:电话:日期:目录1 编制依据2 工程概述3 场地工程地质及水文地质条件4 地基处理方案及设计参数5 检测质量目标和服务承诺6 检测人员7 检测工作计划和进度计划8 检测流程、检测方法和原理9 检测仪器和设备10 需有关单位配合的事项11 质量和安全保证措施12 预期成果附图1 深层平板载荷试验测试要求图附图2:作业平面示意图1. 编写依据⏹技术标准1.1《建筑地基基础设计规范》(GB50007-2011);1.2《建筑基桩检测技术规范》(JGJ106-2014);⏹技术文件1.1 该工程的《岩土工程勘察报告》(四川省地质工程勘察院);1.2 该工程的《基础施工方案》(中国建筑西南勘察设计研究院有限公司)。

2. 工程概述受成都安基置业有限公司的委托,我公司承担对/////////进行深层平板载荷试验工作。

该工程由//////设计,监理单位为////////////。

框剪结构, 3层,根据地勘资料,人工挖孔桩以中风化泥岩为持力层,要求人工挖孔墩墩持力层的承载力特征值不小于430kPa。

桩基施工由中国建筑西南勘察设计研究院有限公司承建。

本项试验工作的目的是:确定深部地基土及大直径桩端土在承压板下应力主要影响范围内的承载力和变形参数,为工程验收提供依据。

3. 场地工程地质及水文地质条件根据《岩土工程详细勘察报告》拟建场区地质情况表3-1。

表3-1 拟建场区地质情况一览表根据钻探结果:拟建场区地下水丰富,该水化学类型属HCO3-Ca-Mg-K+Na 型水,对混凝土结构和钢筋有微腐蚀性。

4. 地基处理方案及设计参数根据《工程施工组织设计》,本工程基础采用人工挖孔灌注桩进行地基处理,详见表4-1。

表4-1 人工挖孔灌注桩设计参数5.检测质量目标和服务承诺5.1 质量目标1、依据《检测和校准实验室能力的通用要求》GB/T15481-2000,健全和完善公司质量体系并持续有效地进行;2、本着“质量第一、诚信为本、顾客至上”的宗旨,努力贯彻“客观公正、科学准确、方便客户”的服务方针,使客户的满意率不低于95%;3、以公司的质量体系规范全员的行为,并以过硬的技术和良好的信誉服务于社会;4、保证检测设备的合格率和准确率达到100%,维持试验条件并不断完善管理水平;5、检验报告不出现结论性的差错,其它差错低于1%。

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介

桩基载荷试验检测方案一、工程概况该工程包括33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929。

51m2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采用桩基础。

拟建场地南区设计整平标高291。

4~292。

5m,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高286。

4~287.5m,地下室底板设计标高均位于现有场地地面以上。

地下室基础采用人工挖孔桩基础,基础持力层采用卵石层,其极限端阻力标准值为qsk =2600kPa,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采用人工挖孔桩基础,基础持力层采用卵石层和中风化泥岩,其极限端阻力标准值为qsk =3000kPa,桩基设计等级为乙级.二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007—2002);3.《建筑桩基技术规范》(JGJ94-2008).三、检测方案本工程采用人工挖孔灌注桩,桩端持力层采用卵石层和中风化泥岩。

桩端采用卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采用中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测.桩身完整性检测:采用低应变进行完整性检测,检测数量为100%,共1641根.单桩竖向承载力检测:采用深层平板载荷试验和岩基载荷试验。

深层平板载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取5个点.岩基载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取54个点。

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介

桩基载荷试验检测方案之阿布丰王创作一、工程概况该工程包括33栋住宅、一栋会所、两个自力地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929.51m2.拟建建筑物分布情况将整个场区分为北区、南区和样板区.北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采纳桩基础.拟建场地南区设计整平标高291.4~292.5m,南、北区各设计一个自力地下室,设计地下室高度约5m,南区地下室底板设计标高286.4~287.5m,地下室底板设计标高均位于现有场地空中以上.地下室基础采纳人工挖孔桩基础,基础持力层采纳卵石层,其极限端阻力标准值为q sk=2600kP a,桩基设计品级为丙级.南区16#楼~30#楼和样板区31#楼~33#楼建筑采纳人工挖孔桩基础,基础持力层采纳卵石层和中风化泥岩,其极限端阻力标准值为q sk=3000kP a,桩基设计品级为乙级.二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008).三、检测方案本工程采纳人工挖孔灌注桩,桩端持力层采纳卵石层和中风化泥岩.桩端采纳卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采纳中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根.根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测.桩身完整性检测:采纳低应变进行完整性检测,检测数量为100%,共1641根.单桩竖向承载力检测:采纳深层平板载荷试验和岩基载荷试验.深层平板载荷试验选取数量分别为总桩数的1%,且很多于3个点,本工程选取5个点.岩基载荷试验选取数量分别为总桩数的1%,且很多于3个点,本工程选取54个点.四、检测方法1.低应变试验采纳低应变试验检测桩身结构完整性,检测采纳反射波法,仪器采纳美国生产的桩身完整性动测仪(PIT).2.深层平板载荷试验试验采纳护壁-横梁反力装置,由液压千斤顶分级加载,压力由0.4级压力表测定,压板为直径80cm的圆形钢板.沉降由两只综合精度为0.3%的位移计测定,由SP-4A位移数显仪自动收集.静载试验装置示意图见图1.图1.深层平板载荷试验装置示意图(1)加载方式:单循环加载,荷载逐级递增直到破坏,然后分级卸载,人工挖孔桩最年夜试验荷载即是桩极限端阻力标准值,即2600kPa×0.5m2=1306kN(承压板面积0.5m2).(2)荷载分级:加荷品级可按预估极限承载力的1/10~1/15分级施加.沉降量测读:每级加荷后,第一个小时内按间隔10、10、10、15、15min,以后为每隔半小时测读一次沉降.(3)稳定标准:当在连续两小时内,每小时的沉降量小于0.1mm时,则认为已趋稳定,可加下一级荷载.(4)终止加载条件:当呈现下述现象之一时,即可终止加载:1)沉降s急骤增年夜,荷载~沉降(p~s)曲线上有可判定极限承载力的陡降段,且沉降量超越0.04d(d为承压板直径);2)在某级荷载下,24小时内沉降速率不能到达稳定;3)本级沉降量年夜于前一级沉降量的5倍;注:若限于加载能力,荷载也应增加到很多于设计要求的两倍.3. 岩基载荷试验试验采纳护壁-横梁反力装置,由液压千斤顶分级加载,压力由0.4级压力表测定,压板为直径30cm的圆形钢板.沉降由两只综合精度为0.3%的位移计测定,由SP-4A位移数显仪自动收集.静载试验装置示意图见图2.图2、基岩荷载试验装置示意图(1)加载方式:人工挖孔桩最年夜试验荷载即是桩极限端阻力标准值,即3000kPa×0.07m2=210kN(承压板面积0.07m2).(2)荷载分级:第一级加载值为预估设计荷载的1/5,以后每级为1/10.(3)沉降量测读:加载后立即读数,以后每10min读数一次.(4)稳定标准:连续三次读数之差均不年夜于0.01mm.(5)终止加载条件:当呈现下述现象之一时,即可终止加载:1)沉降量读数不竭变动,在24小时内,沉降速率有增年夜的趋势;2)压力加不上或勉强加上而不能坚持稳定.注:若限于加载能力,荷载也应增加到很多于设计要求的两倍.4.检测桩抽检要求护壁在试验前应进行加强处置,见图3.图3 护壁加强处置图五、检测桩抽检要求1.分布均匀性.2.地质情况较差的部位.3.上部结构荷载较年夜的部位.4.对施工情况有异议的部位.六、质量保证办法1.工程由检测工程师进行技术指导、总体把关,检测技术员现场管理.2.开工前落实各类人员的岗位责任,由检测工程师进行技术交底.3.检测仪器必需具有有效的标定证书.4. 发现问题及时处置.七、委托方需配合事项1.试验点要开挖至基底标高,场地平整,满足试验条件.2.接电至试验点.3.提供桩位平面位置图、桩施工方案及地质勘察陈说.4.试验时提供临时宿舍一间.5.协助检测方完成检测工作,协助现场设备进进场.6.试验时,配合3个普工.7.如桩底缺氧,应配合送风送氧.八、检测日期及工期1.检测日期:根据建设方要求试验场地满足试验要求后进场(加强护壁应到达强度75%,可对加强护壁加早强剂,以提前检测时间).2.检测工期:深层平板载荷1.5天/1点,岩基静载1天/1点(雨天时间除外).3.单项工程检测完成后3个工作日内出具速报,检测完成后7个工作日内出具正式陈说壹式陆份.。

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介

深层平板载荷试验检测方法简介桩基载荷试验检测方案一、工程概况该工程包括33栋住宅、一栋会所、两个独立地下室,建筑物层数2~18F,住宅建筑面积223905.6m2,会所建筑面积3461m2,底商建筑面积13929.51m2。

拟建建筑物分布情况将整个场区分为北区、南区和样板区。

北区包括1#楼~4#楼、8#楼~15#楼,南区包括16#楼~30#楼,样板区包括5#、6#、7#、31#、32#、33#楼,拟建建筑物结构形式为框架或剪力墙结构,拟采用桩基础。

拟建场地南区设计整平标高291.4~292.5m,南、北区各设计一个独立地下室,设计地下室高度约5m,南区地下室底板设计标高286.4~287.5m,地下室底板设计标高均位于现有场地地面以上。

地下室基础采用人工挖孔桩基础,基础持力层采用卵石层,其极限端阻力标准值为qsk =2600kPa,桩基设计等级为丙级。

南区16#楼~30#楼和样板区31#楼~33#楼建筑采用人工挖孔桩基础,基础持力层采用卵石层和中风化泥岩,其极限端阻力标准值为qsk =3000kPa,桩基设计等级为乙级。

二、方案编制依据1.《四川省建筑地基基础质量检测若干规定》(修订本);2.《建筑地基地基设计规范》(GB50007-2002);3.《建筑桩基技术规范》(JGJ94-2008)。

三、检测方案本工程采用人工挖孔灌注桩,桩端持力层采用卵石层和中风化泥岩。

桩端采用卵石层的桩极限端阻力标准值为2600kPa,桩数为495根;桩端采用中风化页岩的桩极限端阻力标准值为3000kPa,桩数为1266根。

根据《四川省建筑地基基础质量检测若干规定》及设计要求,需进行桩身完整性检测及单桩竖向承载力检测。

桩身完整性检测:采用低应变进行完整性检测,检测数量为100%,共1641根。

单桩竖向承载力检测:采用深层平板载荷试验和岩基载荷试验。

深层平板载荷试验选取数量分别为总桩数的1%,且不少于3个点,本工程选取5个点。

深层平板载荷试验要点

深层平板载荷试验要点

《公路桥涵地基与基础设计规范》附录C深层平板载荷试验要点C.0.1深层平板载荷试验可用于确定深部地基及大直径桩桩端在承压板压力主要影响范围内土层的承载力。

C.0.2深层平板载荷试验的承压板采用直径为0.8m的刚性板,紧靠承压板周围外侧的土层高度不应小于0.8m。

C.0.3加荷等级可按预估极限承载力的1/10~1/15分级施加。

C.0.4每级加荷后,第一个小时内按间隔10min、10min、10min、15min、15min,测读一次沉降,以后为每隔半小时测读一次沉降。

当在连续两小时内,每小时的沉降量小于0.1mm时,则认为已趋稳定,可加下一级荷载。

C.0.5当出现下列情况之一时,可终止加载:1沉降s急骤增大,荷载—沉降(p-s)曲线上有可判定极限承载力的陡降段,且沉降量超过0.04倍的承压板直径。

2在某级荷载下,24小时内沉降速率不能达到稳定。

3本级沉降量大于前一级沉降量的5倍。

4当持力层土层坚硬,沉降量很小时,最大加载量不小于设计要求的2倍。

C.0.6地基承载力特征值f a0的确定应符合下列规定:1当p-s曲线上有比例界限时,取该比例界限所对应的荷载值。

2满足本规范第C.0.5条前三款终止加载条件之一时,其对应的前一级荷载定为极限荷载,当该值小于对应比例界限的荷载值的2倍时,取极限荷载值的一半。

3不能按上述二款要求确定时,可取s/d=0.01~0.015所对应的荷载值,但其值应不大于最大加载量的一半。

C.0.7同一土层参加统计的试验点不应少于三点,当试验实测值的极差不超过平均值的30%时,取此平均值作为该土层的地基承载力特征值f a0。

当极差不满足要求时,应查明原因,必要时重新划分地基统计单元进行评价。

74。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

深层平板载荷试验方案一、工程、场地地层简介及试验概述1、工程概况1.1“xx”项目(酒店核心组团)产地位xx市,拟建场地东侧紧邻曼景法村民小组,东南侧与新建的民族博物馆相望,南侧紧邻雨林大道,北侧紧邻规划曼弄枫大道(3号路),西侧紧邻勐泐大道环道。

2本项目规划用地面积158667m,约238亩,总建筑面积约41万平方米,拟建项目主要包括酒店核心组团、售楼部及大剧院部分。

酒店核心组团部分,拟建建筑为6栋13,16层的高层建筑,建筑高度为39,55.5m,20栋3层的豪华公寓,1栋公共大堂及1栋SPA大堂,总建筑面积约20万平方米,拟建6栋高层建筑为剪力墙结构,其余为框架结构,基础型式预计采用桩基础及柱下独立基础或柱下条形基础。

2、试验场地的工程地质条件根据“xx”项目(酒店核心组团)岩土工程详细勘察报告,按岩土层分类原则将场地内各层土自上而下划分为7个主层,5个亚层,描述如下:ml2.1、第四系人工堆积(Q)层?层—耕土:黑灰色,成分以粘性土为主,局部含大量植物根茎,结构松散,湿,强度低且不均匀,欠固结土。

场地大部分钻孔揭露,揭露层厚0.40,0.80m,平均层厚为0.52m。

?层—人工填土:褐红色,褐灰色,成分以粘性土为主,局部1含碎石及角砾,稍湿,结构松散,未经压实处理欠固结,填筑年限约3~5年,人工堆积而成。

场地局部地段揭露,揭露层厚0.50~6.10m,平均层厚为2.48m。

al+pl2.2、第四系冲、洪积(Q)层?层——粘土:褐黄夹灰白、褐黄夹浅兰灰色,稍湿,坚硬状态,局部呈硬塑状态,韧性及干强度中等,土质均匀性一般,具中压缩性。

该层为膨胀土,自由膨胀率δ介于33.0~86.0%之间,具弱~中膨胀潜ef势。

场地均有揭露,揭露层厚0.5~7.5m,平均层厚为4.24m。

?层——粘土 :褐黄、褐灰色,稍湿,硬塑状态,韧性及刚强1度中等,土质均匀性一般,具中压缩性。

该层为膨胀土,自由膨胀率δ介于41.0~89.0%之间,具弱~中膨胀潜势。

场地部分钻孔揭露,揭ef露层厚0.50~3.8m,平均层厚为1.41m。

?层——粘土:褐黄色、棕红色,局部夹兰灰或灰白条纹,稍湿,坚硬状态,局部呈硬塑状态,韧性及干强度中等,土质均匀性一般,具中压缩性。

该层为膨胀土,自由膨胀率δ介于34.0~92.0%之间,ef具弱~中膨胀潜势。

场地均有揭露,揭露层厚0.5~16.7m,平均层厚为8.54m。

?层——漂石:兰灰、灰绿色,局部含灰黑斑点,湿,密实,1岩性性主要为闪长岩,以中风化为主,部分强风化状,漂石块径50cm以上,岩芯多数呈短柱状及块状产出,节长最长约为25cm。

场地局部偶有揭露,揭露层厚为0.40~2.70m,平均层厚为1.03m。

?层——粘土:褐黄色、兰灰色,稍湿,坚硬状态,局部呈硬塑状态,干强度及韧性中等,土质均匀性较差,局部夹有粉土薄夹层,具中等压缩性。

场地大部分钻孔揭露,揭露层厚2.60~16.00m,平均层厚为10.77m。

?层——砾砂:局部呈中砂、粗砂,褐黄夹灰白色,饱和,中1密~密实状,圆~亚圆形,粒径一般0.2~2cm,少量2~4cm,砾石含量一般为28.1~46.6%,母岩成分主要为砂岩,中~强风化状,以粉土及少量粘性土充填,颗粒级配一般,土质均匀性差,压缩性低。

场区内局部有揭露,主要位于场地西北侧,层位及厚度变化较大,揭露层厚0.410~12.30m,平均层厚为2.38m。

?层——黏土:褐黄、棕红色,局部夹兰灰色,稍湿,坚硬状态,局部呈硬塑状态,刚强度及韧性中等,土质均匀性差,局部夹强风化闪长岩角砾及残块,具中压缩性。

场地大部分钻孔揭露,揭露层厚1.80~11.30m,平均层厚为6.30m。

dl+el2.3、第四系残、坡积层(Q)?层——粘土:褐黄夹灰白、褐黄夹灰色,稍湿,坚硬状态,局部呈硬塑状态,干强度及韧性中等,土质均匀性差,局部含强风化闪长岩角砾及残块,具中压缩性。

场地局部揭露,揭露层厚1.70~12.80m,平均层厚为5.65m。

2.4、印支期(γl)闪长岩 5?层——强风化闪长岩:兰灰、灰绿色,粒状结构,块状构造,岩石中裂隙很发育,岩心多呈2~7m的块状,少量呈6~8cm长的短柱状,岩体破碎,属软质岩石,岩体基本质量等级为V级。

场地局部揭露,主要位于场地南侧,揭露层厚1.30~11.80m,平均层厚为6.05m。

?层——中风化闪长岩:兰灰、灰绿色,粒状结构,块状构造,1主要矿物成分为斜长石及角闪石等,节理裂隙稍发育,岩体较完整,岩芯多呈短柱状,节长一般为8~18cm,最长达45cm,少量较破碎,呈块状,块径3~8cm,岩石饱和单轴抗压强度值介于83.9~149.9Mpa,平均值为116.29Mpa,标准值为100.61Mpa,属坚硬岩石,岩石基本质量等级为?级,钻孔深度未揭穿该层。

3、试验概述3.1根据《岩土工程勘察规范》GB50021-2001要求,载荷试验是一种地基土的原位测试方法,可用于测定承压板下应力主要影响范围内岩土的承载力和变形模量。

深层平板载荷试验适用于深层地基土或地下水位以下的地基土。

3.2根据设计要求,本工程采用人工挖孔灌注桩,剪力墙下桩端持力层为?强风化闪长岩层,该层设计承载力极限标准值fak=6800kN。

3.3根据《岩土工程勘察规范》GB50021-2001要求,岩石载荷试2验承压板面积不宜小于0.07m,本次试验中承压板直径为0.8m(面2积为0.5m)。

选用压重平台作为反力装置,加载反力装置提供的反力不得小于最大加载值得1.2倍,即不小于8160 kN(816吨)。

二、检测目的及适用范围测试桩端持力层极限承载力值是否满足桩端持力层极限承载力设计值6800 kN 的要求。

适用于确定大直径桩端土层在承压板下应力主要影响范围内的承载力和变形参数。

三、检测依据1、《建筑地基基础设计规范》GB50007-2011;2、《岩土工程勘察规范》GB50021-2001;3、《建筑地基处理技术规范》JGJ79-2012。

四、检测数量根据《岩土工程勘察规范》GB50021-2001第10.2.2条规定,载荷试验应布置在有代表性的地点,每个场地不宜少于3个,当场地内岩土体不均时,应适当增加。

五、检测方法及检测装置5.1检测方法深层平板载荷试验是将承压板通过承压管下入孔底,地上千斤顶通过传力柱向承压板施加压力,从千斤顶的表压显示传力柱的荷载,孔底承压板的位移是在地表测量传力柱的下沉量得到的,传力柱沉降量通过安置于地表钢板上方对称安装的两只百分表进行测读得到。

5.2检测装置根据本工程检测要求,深层平板载荷试验装置由刚性承压板、传力柱、混凝土柱(钢柱)、油压千斤顶、油泵、百分表等组成,如图5.2所示。

图5.2 深层平板载荷试验装置结构示意图5.3试验堆荷载:使用预制混凝土配重块。

支墩选用合适预制混凝土配重块。

现场配合吊车进行吊装,配重块运输车进行运送。

5.4试验专用千斤顶、大量程百分表、抗震压力表如表5.4所示,整套仪器设备经过计量部门校准并在有效使用期内。

表5.4 试验专用仪器设备表序号仪器设备名称规格型号编号1 千斤顶 800T B3-32 大量程百分表 (0,50)mm B4-13 大量程百分表 (0,50)mm B4-24 大量程百分表 (0,50)mm B4-3 六、检测条件(需委托方配合)26.1深层平板载荷试验的承压板采用直径为0.8m(面积为0.5m)的刚性板,紧靠承压板周围外侧的土层高度应不少于80cm。

6.2试井底的岩土应避免扰动,保持其原状结构和天然湿度,并在承压板下铺设不超过20mm的砂垫层找平,尽快安装实验设备。

6.3试验现场须保证220V电源,临时停电应预先通知。

6.4检测时现场不得有重型机械、汽车,拖拉机,打桩机或其它非不可抗拒因素造成的较强振动。

6.5测试过程中若有与现场其它施工工序、项目等交叉,请委托方、监理方统一协调。

七、现场检测7.1检测流程图7.1 检测流程框图7.2加、卸载及沉降测读7.2.1荷载试验加荷方式应采用分级维持荷载沉降相对稳定法(常规慢速法);加荷等级宜取10,12级,并不应少于8级。

7.2.2慢速法,当试验对象是岩体时,间隔1min、2min、5min测读一次沉降,以后每隔10min测读一次,当连续三次读数差小于等于0.01mm时,可认为沉降已达相对稳定标准,施加下一级荷载。

7.2.3当出现下列情况之一时,可终止加载:?承压板周边的土出现明显侧向挤出,周边岩土出现明显隆起或径向裂缝持续发展;?本级荷载的沉降量大于前级荷载沉降量的5倍,荷载与沉降曲线出现明显陡降;?在某级荷载下24h沉降速率不能达到相对稳定标准;?总沉降量与承压板直径(或宽度)之比超过0.06。

7.2.4卸载与卸载沉降观测卸载分5级等量进行,每级卸载值为加载量的2倍,每卸一级荷载,读记回弹值,直至变形稳定。

7.2.5根据实测原始记录绘制荷载(p)与沉降(s)曲线,绘制各级荷载下沉降(s)与时间对数(lgt)曲线及沉降(s)与荷载对数(lgp)曲线。

八、资料收集及整理8.1现场检测前应向委托方收集施工场地的工程地质勘察报告、设计图纸、试验点及周围降水情况等。

8.2根据载荷试验成果分析要求,绘制荷载(p)与沉降(s)曲线,绘制各级荷载下沉降(s)与时间对数(lgt)曲线及沉降(s)与荷载对数(lgp)曲线。

8.3编写阶段性检测报告(或中间结果报告),出具最终正式检测报告。

九、检测工期9.1在试验点达到试验条件的前提下,试验起始日期按委托方通知为准。

9.2无不可抗拒因素影响时,日历工期约2天/点,试验进、退场各一天。

十、检测人员安排人员投入:检测员3人,均具备相应的检测资格,持证上岗,具体配置见表10所示:表10 检测人员安排情况姓名职务职称检测工作年限 xx 检测员助理工程师 4年 xx 检测员 / 3年 xx 检测员助理工程师 3年 / / / /检测进度计划及保证措施一、检测进度计划根据委托方确定最终检测数量后确定检测工期。

二、保证措施为保证试验工作能科学、安全、有序的进行,依据我中心质量保证体系文件,现制订保证措施如下:1、严格按照国家有关规范的要求进行试验 (包括设备组装、测试仪器仪表的安装、加、卸载及数据读取方式等等)。

所有计量试验设备、仪器,使用时必须在有效计量周期内。

2、实施岗位责任制,各项试验工作及其配套服务有专人负责,保证试验的有序性。

3、建立项目质量保证体系,落实质量管理责任制,明确岗位职责、岗位技术要求及质量要求,做到质量责任落实到人。

4、现场检测时应接受并遵守监督及委托方、监理方等对工程现场的各项合理要求、建议等。

5、设立现场试验安全技术管理机构,落实安全生产责任制,保证安全责任落实到人;现场实行分级配电管理,使用符合要求的配电箱,对试验用电和临时生活用电实行专人负责,保证试验人员安全; 进入现场必须戴安全帽,试验现场不吸烟、不使用明火。

相关文档
最新文档
