危险性较大分部分项工程预防监控措施范本

合集下载

危险性较大工程预防监控措施及应急预案

危险性较大工程预防监控措施及应急预案

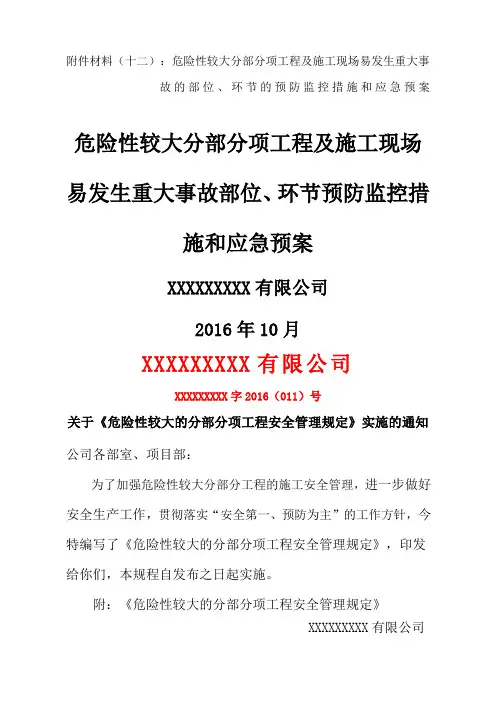

附件材料(十二):危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施和应急预案危险性较大分部分项工程及施工现场易发生重大事故部位、环节预防监控措施和应急预案XXXXXXXXX有限公司2016年10月XXXXXXXXX有限公司XXXXXXXXX字2016(011)号关于《危险性较大的分部分项工程安全管理规定》实施的通知公司各部室、项目部:为了加强危险性较大分部分工程的施工安全管理,进一步做好安全生产工作,贯彻落实“安全第一、预防为主”的工作方针,今特编写了《危险性较大的分部分项工程安全管理规定》,印发给你们,本规程自发布之日起实施。

附:《危险性较大的分部分项工程安全管理规定》XXXXXXXXX有限公司2016年3月9日主题词:危险性较大的分部分项工程实施通知发至:总经理各部室公司项目部XXXXXXXXX综合部 2016年3月9日印发共印20份目录危险性较大的分部分项工程安全管理规定第一条为加强危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,根据住房和城乡建设部《危险性较大的分部分项工程安全管理办法》(建质[2011]87号),并结合地方及我司实际情况,制定本实施规定。

第二条我公司所属各分公司、项目部区域内的房屋建筑工程和市政基础设施工程(以下简称“建设工程”)的新建,改建,扩将以及装修工程和拆除工程中的危险性较大的分部分项工程安全管理,适用本规定。

第三条危险性较大的分部分项工程及超过一定规模的危险性较大的分部分项工程范围适用住房和城乡建设部《危险性较大的分部分项工程安全管理办法》(建质[2011]87号)相关规定。

第四条XXXXXXXXX有限公司质量安全部(以下简称“质安部”)负责所有在建施工项目危险性较大的分部分项工程的安全监督管理工作,各分公司负责本辖区内危险性较大的分部分项工程的具体安全监督工作。

第五条项目经理部应当在危险性较大的分部分项工程施工前编制专项方案,报公司技术部审核批准;对于超过一定规模的危险性较大的分部分项工程,应当组织专家对专项方案进行论证。

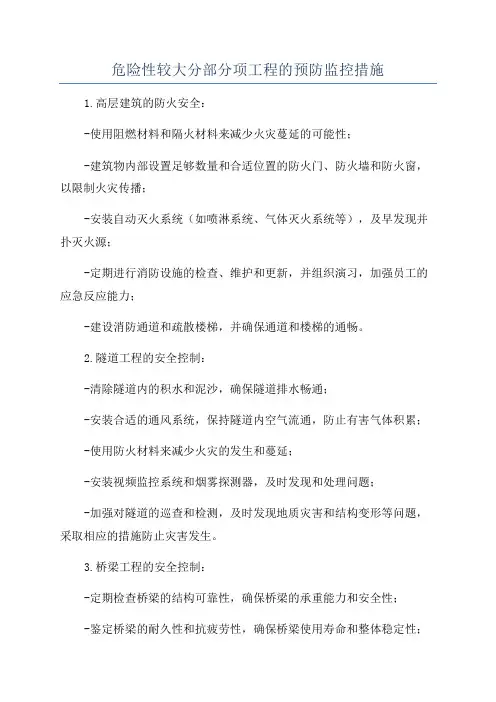

危险性较大分部分项工程预防监控措施

危险性较大分部分项工程预防监控措施

危险性较大分部分项工程预防监控措施1. 高处作业安全预防监控措施•增加安全防护设备:在高处作业时,安全防护设备是必不可少的。

相关工人务必戴上安全头盔以及安全带等物品。

同时,工地必须放置警示标语,以提醒相关工人注意作业安全。

•安排专业人员进行高空作业:除了工人必须具备必要的安全防护知识外,专业人员的参与也至关重要。

建筑施工单位应当按照专业技术要求选派高空作业人员进行工程监督和协助操作。

•搭建安全平台和防护网:为了使高处作业的施工人员在维护安全的同时也能够有效地进行工作,建筑施工单位应该及时搭建与安全要求相符合的平台和防护网,以确保工人的作业安全。

2. 承重结构安全预防监控措施•加强施工中的跟踪监督:在建筑、桥梁、道路等承重工程施工过程中,需要根据相关的施工安全规范和标准,及时开展安全监督和技术跟踪,以确保承重结构在施工过程中不会出现任何的重大安全隐患。

•建立承重结构检测机制:针对承重结构,建筑施工单位应该建立一套完整的检测机制,使得承重结构不断处于满足使用要求的状态。

仪器设备应保持有效并定期检测。

对于承重结构的监测要素,建筑施工单位应结合实际情况认真选取。

•进行钢结构的检测:钢结构是建筑工程当中一个安全比较重要的部分,因此,在安全监控中,建筑施工单位应该重点关注钢结构质量和安全状况。

定期的现场巡检和实验室检验,可以有效地降低钢结构出现问题的概率。

3. 危险化学品使用安全预防监控措施•及时排查有关危险物质的信息:在危险化学品的使用安全上,首先要做到及时的信息排查,确定有关危险物质的基本信息、物理化学性质、安全规范和应急处理方法等,以准确而充分的掌握相关的风险预防要求。

•设置安全装备: 对于使用危险化学品的工程,建筑施工单位必须提前准备好一些特殊的安全装备,如毒气探测仪、防毒面具、化学防护服等,以随时应对突发的化学事故。

•做好危险废料的管理:使用危险化学品时可能会产生危险废料,这些化学废料的处理和管理同样重要。

危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施

危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施

危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施建筑施工安全关系到建筑施工人员的生命财产安全,关系到改革发展和社会稳定大局,当前要进一步以施工安全生产工作为前提,对施工中的不利风险和不利环境影响进行有效控制.对在施工当中各个分部分项工程,都要制订安全防范措施,将事故发现与处理在萌芽状态,进行事前控制.有效地遏制重大伤亡事故的发生,大幅度地减少工伤事故的发生与出现。

为持续实现安全生产目标的完成,特制定以下安全防范措施:(一)、土方工程施工安全在土方工程施工中是一个很突出的问题,历年来建筑行业发生的工伤事故,其中大部分是土方塌方造成。

为此,特采取以下措施预防土方坍塌。

1、土方开挖前要做好排水处理,防止地表水,施工用水及雨水浸入施工现场或冲刷边坡。

2、开挖坑、槽、沟深度超过 1.5m时,一定要根据土质和开挖深度及按规定进行放坡或加可靠的支撑。

如果既未放坡,也不加可靠的支撑,不得施工。

3、坑、槽、沟边1m以内不得堆土、堆料和停放施工机械,1m以外堆土,其高度不宜超过1.5m,基坑与相邻的建筑物距离不得小于1.5m,危险时必须采取加固措施。

4、挖土方时不得在石头的边坡下,或贴近未加固的危险楼房基底下进行,操作时应随时注意土方上方的土质变形情况,如发现有裂缝或部分塌落应及时放坡或加固,严禁采用掏空底脚的挖土方式。

5、工人上下基坑,尽量走马道,或预先搭设稳固的安全阶梯,避免上下时发生坠落。

6、开挖深度超过2m的基坑、槽、沟边沿处,必须设两道 1.2m高牢固的栏杆和悬挂危险标志并在夜间挂红色标志灯,任何人严禁在坑内下面边沿处休息。

7、在雨季挖土方时,必须排水畅通,应特别注意边坡的稳定情况,下大雨时应暂停土方施工。

8、夜间挖土方时,应尽量安排在地形平坦、施工干扰较少和运输道路畅通的地段,施工场地应有足够的照明。

9、遇有桩基础工程,必须有预防坠物,防井筒坍塌、防人员窒息等安全措施,并设专人监护指定专人负责实施。

危险性较大的分部分项工程安全技术预防监控措施

危险性较大的分部分项工程安全技术预防监控措施

危险性较大的分部分项工程安全技术预防监控措施为确保危险性较大的分部分项工程的施工过程安全可靠,我们需要采取一系列的安全技术预防监控措施。

以下是针对该工程的详细措施:1. 安全技术预防措施的制定和实施- 由专业安全技术人员负责制定安全技术预防措施,并确保其实施。

- 根据工程特点和现场实际情况,制定详细的安全操作规程和工艺流程。

- 对施工人员进行安全技术培训,提高其安全意识和技能水平。

2. 安全设备的使用和检查- 确保所有使用的安全设备符合国家标准,并经过合格检测。

- 安全设备包括但不限于安全帽、安全鞋、防护手套、安全带等。

- 定期对安全设备进行检查和维护,确保其正常使用和有效性。

3. 施工现场的安全控制- 设置明显的安全警示标志,提醒施工人员注意安全。

- 划定安全区域,并设置围栏、警示线等措施,限制非相关人员进入。

- 定期组织安全检查,发现问题及时整改,确保施工现场的安全。

4. 高空作业的安全控制- 对于高空作业,必须使用专业的安全设备,如安全网、防护网等。

- 在高空作业区域设置安全网,确保人员和物品的安全。

- 对高空作业人员进行严格的培训和考核,确保其具备高空作业的技能和经验。

5. 电气设备的安全控制- 所有电气设备必须符合国家标准,并经过合格检测。

- 定期进行电气设备的巡检和维护,确保其正常运行和安全性。

- 对电气设备操作人员进行培训,提高其对电气设备安全的认识和操作技能。

6. 特殊工艺的安全控制- 对于特殊工艺,必须制定详细的安全操作规程,并组织专业人员进行操作。

- 在特殊工艺区域设置警示标志,提醒人员注意安全。

- 定期对特殊工艺进行安全评估和风险分析,及时采取相应的安全措施。

7. 紧急救援和应急预案- 制定详细的紧急救援和应急预案,确保在事故发生时能够迅速响应和处理。

- 设置紧急救援设备和应急通道,确保救援人员能够快速到达事故现场。

- 对施工人员进行紧急救援和应急预案的培训,提高其应变能力和救援技能。

危险性较大分部分项工程预防监控措施和应急预案

危险性较大分部分项工程预防监控措施和应急预案

危险性较大分部分项工程预防监控措施和应急预案一、预防监控措施1.制定详细的安全规程和操作规程,明确每个工作环节的操作方法、注意事项和风险提示。

2.设立监控系统,包括安全监控摄像头、报警器等设备,对工程现场进行24小时监控,实时了解工程施工情况和可能存在的隐患。

3.对参与工程施工的人员进行专门的培训,提高其安全意识和应急处置能力,定期进行安全教育和培训。

4.强化现场管理,设置明显的安全警示标识和安全防护设施,指导人员正确佩戴安全帽、防护眼镜、工作服等防护装备。

5.定期进行安全检查和隐患排查,发现问题及时整改,在施工过程中不断提升安全管理水平。

二、应急预案1.成立应急指挥中心,明确责任分工和指挥体系,建立完善的应急预警、信息发布、救援和恢复工作机制。

2.组织开展应急演练,模拟各种突发事件,熟悉应急预案,提高应急处置能力和协同作战水平。

3.配备必要的应急救援设备和物资,如急救箱、消防器材等,并进行定期检修和更新。

4.建立与相关部门的良好沟通与协作机制,及时沟通信息,共享资源,提高应急响应效能。

5.组织开展安全教育活动,普及相关应急知识和紧急避险方法,提高员工和周边居民的应急意识。

三、危险性较大分部分项工程预防监控措施和应急预案的案例分析以机床制造厂为例,其机床装配车间的操作环节包括机床装配、焊接、机械调试等。

这些工序涉及高温、高压、电气等危险因素,一旦发生故障或操作不当,将有可能造成严重事故。

该厂针对机床装配车间采取了一系列预防监控措施和应急预案,保证了生产安全。

1.制定了《机床装配车间安全规程》,明确了操作规范和注意事项。

2.在车间内设置了安全监控摄像头,实现了全方位监控。

3.对操作人员进行了专门的培训,举办了机床操作技能竞赛,并定期开展安全教育讲座。

4.在车间内设置了明显的安全警示标识,以及应急疏散标志牌,提醒人员注意安全。

5.定期进行安全检查,如检查焊接设备的电源线缆是否磨损,检查机床配电柜的散热情况等。

危险性较大分部分项工程的预防监控措施

危险性较大分部分项工程的预防监控措施

危险性较大分部分项工程的预防监控措施1.高层建筑的防火安全:-使用阻燃材料和隔火材料来减少火灾蔓延的可能性;-建筑物内部设置足够数量和合适位置的防火门、防火墙和防火窗,以限制火灾传播;-安装自动灭火系统(如喷淋系统、气体灭火系统等),及早发现并扑灭火源;-定期进行消防设施的检查、维护和更新,并组织演习,加强员工的应急反应能力;-建设消防通道和疏散楼梯,并确保通道和楼梯的通畅。

2.隧道工程的安全控制:-清除隧道内的积水和泥沙,确保隧道排水畅通;-安装合适的通风系统,保持隧道内空气流通,防止有害气体积累;-使用防火材料来减少火灾的发生和蔓延;-安装视频监控系统和烟雾探测器,及时发现和处理问题;-加强对隧道的巡查和检测,及时发现地质灾害和结构变形等问题,采取相应的措施防止灾害发生。

3.桥梁工程的安全控制:-定期检查桥梁的结构可靠性,确保桥梁的承重能力和安全性;-鉴定桥梁的耐久性和抗疲劳性,确保桥梁使用寿命和整体稳定性;-加强桥梁的监测,使用传感器等技术手段监测桥梁的结构变形、振动和裂缝等异常情况;-加强桥梁的防腐防锈、防撞击和紧急维修等管理措施;-设立合理的限载限速标志和监控设施,确保车辆的安全通行。

4.高耸设备的安全控制:-进行设备的全面检测和持续监测,确保设备的稳定性和运行安全;-加强设备的电气接地和防雷措施,避免雷击和电气故障;-建立完善的紧急停机和应急救援机制,保证迅速有效地处理突发事件;-加强操作人员的培训和管理,提高其安全意识和操作技能;-制定和执行严格的设备操作规程和维护制度,确保设备的正常运行和定期维护,及时发现和解决问题。

总之,针对危险性较大的分部分项工程,预防和监控措施非常重要。

通过采取上述所列出的预防和监控措施,可以有效降低事故和灾害的发生概率,保障工程的安全和稳定运行。

同时,还可以提高工程的质量和效益,节约维护成本,实现可持续发展。

因此,工程监理和相关责任方应高度重视工程安全,切实履行安全管理责任,确保工程的顺利进行和安全交付。

《危险性较大分部分项工程及施工现场易发生重大事故的部位环节的预防监控措施和应急预案》

《危险性较大分部分项工程及施工现场易发生重大事故的部位环节的预防监控措施和应急预案》

《危险性较大分部分项工程及施工现场易发生重大事故的部位环节的预防监控措施和应急预案》一、高空作业:1.预防监控措施:-在高空作业前,要进行必要的安全教育和培训,确保工人具备必要的安全操作知识和技能;-确保施工现场的临时设施和工具设备的可靠性和稳定性;-安装围护栏杆,设置警示标志,提供必要的安全防护设备,如安全带、安全网等;-定期检查和维护高空作业区域,确保设备和设施的正常使用;-尽可能选择无高空作业的施工方法,避免高空作业带来的安全风险;-在高空作业中设置专人监督,及时提醒和警示作业人员;-出现风雨等恶劣天气时,暂停高空作业,确保作业人员的安全;-在紧急情况下,及时组织撤离和营救,并启动事故应急预案,通知相关部门和人员进行支持和救援;二、起重作业:1.预防监控措施:-在进行起重作业前,进行必要的安全培训,确保起重机械操作人员具备操作证书和相关技能;-确保起重机械设备的安全可靠,定期进行检查和维护;-设置合适的起重机械操作区域,并进行围栏和警示标志的设置;-在进行起重作业时,确保周围区域的人员和设备远离作业区域;-安装安全装置,如限位器、风速传感器等,及时提醒和警示起重操作人员;-在起重作业中设置监控人员,及时提醒和警示起重操作人员;-出现疑似安全事故时,立即停止起重作业,确保人员的安全,同时通知相关部门和人员进行应急处理;-在紧急情况下,进行相应的紧急救援和营救,及时采取措施降低事故发生的影响;三、施工机械使用:1.预防监控措施:-确保施工机械设备的正常运行和可靠性,定期进行检查和维护;-在使用施工机械前,进行必要的安全培训,针对特殊设备进行有关操作技能的培训;-设置机械使用区域,并进行围栏和警示标识的设置;-操作人员必须穿戴个人防护设备,并按照操作规程严格操作;-在机械设备运行过程中,定期检查机械设备的工作状态和性能,发现异常情况及时处理;-出现机械设备故障或异常情况时,立即停止使用,保护好现场,防止事故进一步扩大;-及时组织维修和修复机械设备,确保设备安全可靠;-在机械设备故障发生时,及时通知相关人员和部门,启动应急预案,对现场人员进行撤离和救援;总之,对于危险性较大分部分项工程和易发生重大事故的部位环节,预防监控措施和应急预案的制定和执行非常重要。

危险性较大分部分项工程预防监控措施和应急预案

危险性较大分部分项工程预防监控措施和应急预案

危险性较大分部分项工程预防监控措施和应急预案一、高空作业:1.预防监控措施:-制定高空作业安全操作规范,确保操作人员具备相应的资质和技能;-检查和维护高空设备和安全防护设施的完好性;-搭建可靠的工作平台,确保操作人员的稳定和安全;-使用安全带、防护网等个人防护设备,减少事故发生的风险。

2.应急预案:-制定高空作业应急救援方案,包括事故报告程序、事故现场处理流程等;-配备专门的应急救援队伍,定期组织演练,提高应急处理能力;-配备必要的急救设备和物资,及时实施伤员救治措施;-定期开展高空作业安全培训和交流,提高工作人员的安全意识。

二、焊接切割:1.预防监控措施:-根据不同焊接切割工艺,选择合适的防护设备和材料,如防护面具、防火服、防火垫等;-对焊接切割设备进行定期维护和检查,确保其正常运转和安全使用;-在焊接切割区域设置警示标志和隔离设施,保持周围环境的安全;-考虑风向和通风情况,避免产生有害气体或烟雾。

2.应急预案:-制定焊接切割应急救援方案,包括事故报告程序、事故现场处理流程等;-配备灭火器材和应急喷淋系统,及时扑灭明火和控制事故扩大;-组织应急演练,熟悉应急处理流程,提高工作人员的应急反应能力;-对于严重的焊接切割事故,及时报警并启动事故应急预案,配合相关部门进行处置。

三、起重吊装:1.预防监控措施:-检查和保养起重设备和吊具的完好性,确保其安全可靠;-制定合理的起重吊装方案,根据重量、尺寸和形状等条件选择合适的吊装设备;-对吊装过程进行全程监控,确保各项操作符合规定,避免意外发生;-对吊装作业人员进行专业的安全教育和培训,提高其技能水平和安全意识。

2.应急预案:-制定起重吊装应急救援方案,包括事故报告程序、事故现场处理流程等;-配备应急救援队伍和相应的救援设备,保障人员安全和事故扑救能力;-定期组织起重吊装应急演练,提高救援队伍的应急处理能力;-做好事故事后处理工作,总结教训,完善相关制度和管理措施。

危险性较大的分部分项工程安全技术预防监控措施

危险性较大的分部分项工程安全技术预防监控措施

危险性较大的分部分项工程安全技术预防监控措施根据《建筑法》、《安全生产法》、《建设工程安全生产管理条例》等规定,进一步提高安全生产事故防控水平,减少和避免安全事故的发生,保障员工身心健康和企业财产安全。

对我司施工现场危险性较大的分部分项工程,制定以下预防监控措施。

一、基坑开挖工程土方施工,必须单独编制专项施工方案,编制安全技术措施,防止土方坍塌,尤其是制定防止毗邻建筑物坍塌的安全技术措施。

基坑或边坡(及高切坡)开挖,必须坚持“分层开挖、分段开挖”的原则,避免一次性开挖深度过深或长度过长,造成恶性事故的发生。

开挖前,应确定地下各类管线的埋臵深度、位臵及防护要求后,制定相应的安全防护措施及应急措施,经项目分管负责人审批签字后方可作业。

1、按土质放坡。

在施工中,要按土质类别制定放坡系数,浅基坑(开挖深度在5M以内),可采取放坡措施。

若因现场原因不能放坡时,必须采用护坡桩、锚杆、土钉墙护坡后方可开挖。

2、护坡桩、锚杆、土钉墙护坡。

深基坑(开挖深度在5M以上),采取护壁桩、锚杆、土钉墙等技术措施。

以上技术措施必须有相应资质的专业设计院的设计文件。

锚杆、土钉墙必须由有资质的专业单位施工,其施工安全技术方案(附安全验算结论)必须经过安全技术管理部门的审批。

3、降水处理。

对标高低于地下水以下的基坑,首先要降低地下水位,降水时对毗邻建筑物必须采取有效的安全防护措施,并定时定人进行观测记录。

4、基坑临边的荷载。

基坑边堆土要有安全距离,严禁在坑边堆放材料,防止动荷载对土体的震动造成原土层内部颗粒结构发生变化。

5、土方在挖掘过程中要加强监控,杜绝“三违”现象,基坑四周必须设挡水墙和排水明沟。

6、当基坑出现坍塌或存在安全隐患,要及时采取加固措施或回填,避免事态恶化造成人员伤亡和财产损失。

二、井桩开挖必须编制井桩施工专项施工方案和安全技术措施。

1、开挖前应掌握现场土质情况,随时观察土体松动情况。

当地下水位高于桩底标高时,必须降水,水位必须降至桩底标高以下,特别是有承压水的砂土层、滞水层、厚度较大的高压缩性淤泥层和流塑淤泥质土层中施工时,必须有可靠的技术措施和安全措施。

完整版)危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施和应急预案

完整版)危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施和应急预案

完整版)危险性较大分部分项工程及施工现场易发生重大事故的部位、环节的预防监控措施和应急预案为了遵守国家安全生产的法律法规,顺应《建筑法》第四十四条和五十一条的安全生产规定,XXX制定了建筑施工事故应急处理预案,以有效措施预防和应对施工现场的重大事故。

本企业的指导思想是“预防为主、自救为主、统一指挥、分工负责”,旨在充分发挥企业在事故应急处理中的作用,保障企业、社会及人民生命财产的安全,将事故造成的损失和影响降至最低程度。

建筑施工是一个技术复杂、隐患众多、事故多发的行业。

与工矿企业相比,建筑施工的特点在于产品形式多样、位置固定、施工流动性大、工艺变化大、手工操作为主等。

这些特点导致了施工现场存在大量的工人、建筑材料、设备和施工机具进行作业,各种机械设备、施工人员都要随着施工的进展而不停的流动,作业条件随之变换,不安全因素随时可能出现。

因此,建筑业是一个事故多发的行业,建筑业伤亡事故率仅次于矿山行业。

为了有效预防和应对施工现场的重大事故,本企业制定了建筑施工事故应急处理预案,以确保应急措施的及时性和有效性,保障企业、社会及人民生命财产的安全。

4、机械设备的维护和保养在机械设备运行和运转时,严禁进行维修、保养或调整等作业。

机械设备应按时进行保养,当发现漏保、失修或超载带病运转等情况时,有关部门应立即停止其使用。

中毒事故预防监控措施:1.可能发生中毒的环节地下施工存在各种毒气;现场焚烧有毒物质;食堂采购的食物中含有毒物质或工人食用腐烂、变质食品;工人冬季取暖时发生煤气中毒。

2.预防措施①地下施工时要进行毒气试验并配备通风设施。

②严禁现场焚烧有害有毒物质。

③工人生活设施符合卫生要求,不吃腐烂、变质食品。

炊事员持健康证上岗。

暑伏天要合理安排作息时间,防止中暑脱水现象。

火灾、化学物品爆燃或爆炸应急预案1、火灾事故预防监控措施:1)可能发生火灾的主要环节电气线路超过负荷或线路短路引起火灾;电热设备、照明灯具使用不当引起火灾,大功率照明灯具与易燃物距离过近引起火灾,电弧、电火花等引起火灾。

危险性较大分部分项工程及施工现场易发生重大事故的部位环节的预防监控措施和应急预案

危险性较大分部分项工程及施工现场易发生重大事故的部位环节的预防监控措施和应急预案

危险性较大分部分项工程及施工现场易发生重大事故的部位环节的预防监控措施和应急预案高处作业:1.预防监控措施:-确保使用可靠的扣点设备,实行双职工同步作业,确保人员安全。

-严格实行安全帽、安全绳等防护用具的佩戴制度。

-设置防护栏杆,确保走道畅通、安全。

2.应急预案:-预先设立可靠的紧急撤离通道,确保人员能够及时撤离。

-配备专门的高空作业救援队伍,处理高处作业突发事件。

-高处作业人员需接受专业岗前培训,熟悉逃生方法及紧急救援措施。

脚手架搭设:1.预防监控措施:-在脚手架搭设前进行严格的安全检查,确保材料和设备的质量。

-搭设脚手架时要按照规范进行,确保结构牢固,稳定可靠。

2.应急预案:-设置脚手架坍塌预警系统,一旦发现异常情况,能够及时发出警报。

-进行定期的脚手架安全检查,及时发现并修复可能存在的问题。

-提供安全指导和培训,确保脚手架搭设人员掌握脚手架的使用和安全规范。

塔吊操作:1.预防监控措施:-配备合格的塔吊操作员,严格按照操作规程进行操作。

-实行塔吊安全防护区,防止非操作人员进入危险区域。

-定期检查塔吊的稳定性、电气系统等设备,确保正常运行。

2.应急预案:-塔吊操作员需进行培训和考核,熟悉操作规程和紧急情况处理方法。

-训练操作员进行紧急情况的应急救援,确保及时采取措施解决突发事件。

-建立塔吊坠物防护措施,防止坠物对施工现场造成损害。

起重吊装:1.预防监控措施:-建立起重吊装计划,确保吊装过程合理、安全。

-确保吊装设备的质量和稳定性,防止吊物失控。

2.应急预案:-针对各种可能的吊装事故情况编制针对性的应急预案。

-配备足够的应急救援队伍和设备,能够迅速进行应急处置。

-提供全面的起重吊装安全培训和教育,确保工人掌握各种突发事件应对技巧。

总结以上为预防监控措施和应急预案,能够有效减少高处作业、脚手架搭设、塔吊操作和起重吊装等部位环节的重大事故发生。

然而,为保证安全施工,还应制定更加详细的预防措施和应急预案,以满足具体施工环境和项目需求。

危险性较大分部分项工程预防监控措施

危险性较大分部分项工程预防监控措施

危险性较大分部分项工程预防监控措施1.高空作业-建立高空作业管理制度,明确高空作业责任人和操作人员的职责;-提供适当的个人防护装备,如安全帽、防滑鞋、安全带等;-使用合适的高空作业设备,如防护栏杆、脚手架等;-定期对高空作业设备进行检查和维护,确保其安全可靠;-进行高空作业前的安全培训,提高作业人员的安全意识和技能。

2.脚手架搭建-严格按照脚手架搭建标准进行操作,确保脚手架的稳定性;-使用符合标准的脚手架材料,杜绝使用低质量材料;-搭建脚手架时,设置适当的支撑和固定措施,确保脚手架不会倾斜或塌陷;-在脚手架上设置防护措施,如安全带、防护栏杆等,防止人员从高处坠落;-定期检查和维护脚手架,及时修复损坏和松动的部分。

3.电气安装-使用符合国家标准的电气设备和材料,杜绝使用低质量和假冒伪劣产品;-电气设备的安装应由专业人员进行,确保安装质量和安全性;-对电气设备进行接地,确保设备的安全运行;-设置过载保护装置和漏电保护装置,防止电气设备因过载、短路或漏电而引起的事故;-定期对电气设备进行检查和维护,确保设备的性能和安全运行。

4.焊接工程-使用合格的焊工,具备相关的焊接技能和资质;-确保焊接区域的通风良好,防止有害气体对焊工产生危害;-采用防火措施,防止焊接过程中引起火灾;-使用符合标准的焊接设备和材料,杜绝低质量和假冒伪劣产品的使用;-对焊接工艺进行控制和监控,确保焊接质量符合要求。

总结来说,对于危险性较大的分部分项工程,预防监控措施要从管理制度、个人防护、设备质量、操作培训等多个方面综合考虑。

同时,定期的检查和维护也是很重要的,只有保持设备的良好状态和工艺的合理控制,才能有效预防和控制可能发生的事故风险。

危险性较大的分部分项工程及施工现场易发生事故的部位环节的预防监控措施及应急预案

危险性较大的分部分项工程及施工现场易发生事故的部位环节的预防监控措施及应急预案

危险性较大的分部分项工程及施工现场易发生事故的部位环节的预防监控措施为对危险性较大的分部分项工程及施工现场易发生事故的部位环节的预防监控、杜绝或减少重大伤亡事故的发生,根据我公司生产劳动的特点,制定本预防监控措施:一、土石方工程的安全技术要求和预防监控措施。

(一)、在施工组织设计中,要有专项土石方工程施工方案,对施工准备、开挖方法、放坡、排水、边坡支护应根据有关规范要求进行设计,边坡支护要有设计计算书。

(二)、人工挖基坑时,操作人员之间要保持安全距离,一般大于2.5m;多台机械开挖,挖土机间距应大于10m,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。

(三)、挖土方前对周围环境要认真检查,不能在危险岩石或建筑物下面进行作业。

(四)、基坑开挖应严格按要求放坡,操作时应随时注意边坡的稳定情况,发现问题及时加固处理。

(五)、机械挖土,多台阶同时开挖土石方时,应验算边坡的稳定。

根据规定和验算确定挖土机离边坡的安全距离。

(六)、深基坑四周设防护栏,人员上下要有专用爬梯。

(七)、运土道路的坡度、转弯半径要符合有关安全规定。

二、脚手架工程的安全技术要求和预防监控措施。

(一)、要有足够的牢固性和稳定性,保证在施工期间对所荷载或在气候条件的影响下不变形、不摇晃、不倾斜,能确保作业人员的人身安全。

(二)、要有足够的面积满足堆料、运输、操作和行走的要求。

(三)、构造要简单,搭设,拆除和搬运要方便,使用要安全,并能满足多次周转使用。

(四)、要因地制宜,就地取材,量材施用,尽量节约用料。

三、高处作业的安全技术要求和预防监控措施(一)、设置防护栏杆。

地面基坑周边,无脚手架的楼面与屋面周边,分层施工的楼梯口与楼段边,尚未安装栏杆或栏板的阳台、料台周边、挑平台周边、雨篷与挑檐边、井架、施工用电梯、外脚手架等同向建筑物的通道的两侧边,以及水箱与水塔周边等处,均设置防护栏杆。

(二)、架设安全网高度。

超过3.2m的楼层周边,以及首层墙高度超过3.2m的二层楼面周边,当外无脚手架时,必须在外围边沿架设一道安全平网。

危险性较大分部分项工程预防监控措施和应急预案

危险性较大分部分项工程预防监控措施和应急预案

危险性较大分部分项工程预防监控措施和应急预案根据本企业现场作业特点,我们经过充分评价,确定了基坑支护与降水工程、土方开挖工程、模板工程、起重吊装工程、脚手架工程等分部分项、环节容易发生重大事故,特制定预防监控措施和应急预案如下:一、基坑支护与降水工程预防监控措施1.目的为了更好的落实“安全生产,预防为主”的方针,加强施工现场人员的安全防范意识,杜绝伤害事故的发生,保证人员安全和减少财产的损失。

2.预防监控措施2.1在开挖前必须编制基坑支护专项施工方案2.2施工方案应有设计计算及绘制施工详图2.3应有审批,签字手续2.4基坑支护预防监控措施基坑支护是防止基坑土壁坍塌的一种临时性挡土结构。

适用于土质较差、深度较大而又挖成直槽时,或高地下水位砂性土质并采用表面排水措施时。

2.4.1基坑支护考前须知(1)撑板必须随挖土深度及时安装,雨季施工不得空槽过夜;(2)撑板应均匀地与槽壁紧贴,当有空隙时用土填实;(3)撑板必须牢固可靠,并应经常检查,发现松动及时加固;(4)在软土或其它不稳定土层中采用撑板支撑时,开始支撑的开挖沟槽深度不得跨越1.Om。

当前,挖深与支撑瓜代进行,每次瓜代的深度宜为0.4~0.8m;(5)劈裂、腐朽的木材不得作为支撑资料;(6)采用木料支撑时,横撑应在垂直垫板上,横撑端下方应钉木托;在水平垫板上,横撑端应用铁抓钉与水平托板钉牢,且横撑端头下方亦钉木托;(7)上下沟槽应设安全梯,严禁攀登横撑。

2.4.2拆除支护基坑内的施工过程全部完成后,应将支护拆除。

拆撑施工的注意事项如下:(1)、拆撑时应边回填土边拆除,拆除时必须注意安全,继续排除地下水;(2)、竖撑拆除时,一般先填土至下层撑木底面,再拆除下撑,然后还土至半槽再拆除上撑,拔出木板或板桩。

竖撑板或板桩一般采用导链或吊车拔出;(3)、水平撑拆除时,先松动最下一层的横撑,抽出最下一层撑板,然后回填土,回填完毕后再拆上一层撑板,依次将撑板全部拆除,最后将立木拔出,如果一次拆撑有危险时,必须进行倒撑,即另用撑木将上半槽撑好后,再拆除原有支撑;(4)、拆撑前应仔细检查沟槽两边的建筑物,电杆及其它外露管道等是否安全,必要时应进行加固。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

整体解决方案系列危险性较大分部分项工程预防监控措施(标准、完整、实用、可修改)编号:FS-QG-89174危险性较大分部分项工程预防监控措施Preventive monitoring measures for some dangerous projects说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、基坑支护与降水工程预防监控措施1、支护结构的选型应考虑结构的空间效应和基坑特点,选择有利支护的结构型式或采用几种型式相结合。

2、当采用悬臂式结构支护时,基坑深度不宜大于6m。

基坑深度超过6m时,可选用单支点和多支点的支护结构。

地下水位低的地区和能保证降水施工时,也可采用土钉支护。

3、寒冷地区基坑设计应考虑土体冻胀力的影响。

4、支撑安装必须按设计位置进行,施工过程严禁随意变更,并应切实使围檩与档土桩墙结合紧密。

档土板或板桩与坑壁间的回填土应分层回填夯实。

5、支撑的安装和拆除顺序必须与设计工况相符合,并与土方开挖和主体工程的施工顺序相配合。

分层开挖时,应先支撑后开挖;同层开挖时,应边开挖边支撑。

支撑拆除前,应采取换撑措施,防止边坡卸载过快。

6、钢筋混凝土支撑其强度必须达设计要求(或达75%)后,方可开挖支撑面以下土方;钢结构支撑必须严格材料检验和保证节点的施工质量,严禁在负荷状态下进行焊接。

7、应合理布置锚杆的间距与倾角,锚杆上下间距不宜小于2.0m,水平间距不宜小于1.5m;锚杆倾角宜为15o~25o,且不应大于45o。

最上一道锚杆覆土厚不得小于4m。

8、锚杆的实际抗拔力除经计算外,还应按规定方法进行现场试验后确定。

可采取提高锚杆抗力的二次压力灌浆工艺。

9、采用逆做法施工时,要求其外围结构必须有自防水功能。

基坑上部机械挖土的深度,应按地下墙悬臂结构的应力值确定;基坑下部封闭施工,应采取通风措施;当采用电梯间作为垂直运输的井道时,对洞口楼板的加固方法应由工程设计确定。

10、逆做法施工时,应合理的解决支撑上部结构的单柱单桩与工程结构的梁柱交叉及节点构造并在方案中预先设计,当采用坑内排水时必须保证封井质量。

11、基坑支护与降排水措施坑底面以上土层对基坑边坡的稳定性都将产生一定的影响,通过实验室土样试验指标,并结合当地经验,综合考虑,须对基坑井进行支护加固处理。

为确保基础施工能正常进行,必须采取降水措施。

为防止地表水及雨水流入基坑,坑顶地表水采用明沟排水,沿坑口周围设300×400砖砌排水沟,经沉淀后引至附近下水道排放。

在基坑土方开挖期间施工期间,安排专人用经纬仪、水准仪、目测等方法观测护壁的沉降、裂缝、位移情况,如发现有问题应及时反映,以便采取加固措施。

二、土石方工程预防监控措施进行土方工程前应已作了必要的调查和勘察工作;在靠近建筑物旁挖掘基坑的时候,应视挖掘深度,作好必要的安全措施。

挖掘土方应该从上而下施工,不得采用挖空底脚的操作方法,并应做好排水措施;挖掘基坑、井坑的时候,应视土壤性质、湿度和挖掘深度,设置安全边坡或者固壁支架。

对于土质疏松或者较宽、较深的沟坑,不得使用一般的支撑方法,应按照特定的设计进行支撑;拆除固壁支架的时候,应按照回填顺序,从下而上逐步拆除;更换支撑时,应该先装上新的,再拆下旧的,拆除固壁支架和支撑的时候,应由工程技术人员在场指导。

使用机械挖土前,应先发出信号;挖土的时候,在挖土机挺杆旋动范围内,不得进行其他工作;装土的时候,任何人不得停留在装土车上;一切爆炸物的运输,应指定专人负责;雷管和炸药不得放在同一舟车或者同一容器内运输,运送时应妥为包装捆扎,不能散装、改装,也不能震动、冲击、转倒、坠落和摩擦等;运输时不得抽烟。

三、模板工程预防监控措施模板及支架应具有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土自重、侧压力和施工中产生的荷载及风荷载。

各种材料模板的制作,应符合相关技术标准的规定。

模板支架材料宜采用钢管、门型架、型钢、塔身标准节、木杆等。

模板支架材质应符合相关技术标准的规定。

模板支架底部的建筑物结构或地基,必须具有支撑上层荷载的能力。

当底部支撑楼板的设计荷载不足时,可采取保留两层或多层支架立杆(经计算确定)加强;当支撑在地基上时,应验算地基的承载力。

各种模板的支架应自成体系,严禁与脚手架进行连接。

模板支架立杆底部应设置垫板,不得使用砖及脆性材料铺垫。

并应在支架的两端和中间部分与建筑结构进行连接。

模板支架立杆在安装的同时,应加设水平支撑,立杆高度大于2m时,应设两道水平支撑,每增高1.5-2m时,再增设一道水平支撑。

满堂模板立杆除必须在四周及中间设置纵、横双向水平支撑外,当立杆高度超过4m以上时,尚应每隔2步设置一道水平剪刀撑。

当采用多层支模时,上下各层立杆应保持在同一垂直线上。

需进行二次支撑的模板,当安装二次支撑时,模板上不得有施工荷载。

模板支架的安装应按照设计图纸进行,安装完毕浇筑混凝土前,经验收确认符合要求。

应严格控制模板上堆料及设备荷载,当采用小推车运输时,应搭设小车运输通道,将荷载传给建筑结构。

模板支架拆除必须有工程负责人的批准手续及混凝土的强度报告。

模板拆除顺序应按设计方案进行。

当无规定时,应按照先支的后拆,先拆主承重模板后拆次承重模板。

拆除较大跨度梁下支柱时,应先从跨中开始,分别向两端拆除。

拆除多层楼板支柱时,应确认上部施工荷载不需要传递的情况下方可拆除下部支柱。

当水平支撑超过二道以上时,应先拆除二道以上水平支撑,最下一道大横杆与立杆应同时拆除。

模板拆除应按规定逐次进行,不得采用大面积撬落方法。

拆除的模板、支撑、连接件应用槽滑下或用绳系下。

不得留有悬空模板。

四、起重吊装工程预防、监控措施各类垂直运输机械的安装及拆卸,应由具备相应承包资质的专业人员进行,其工作程序应严格按照原机械图纸及说明书规定,并根据现场环境条件制定安全作业方案。

转移工地重新安装的垂直运输机械,在交付使用前,应按有关标准进行试验、检验并对各安全装置的可靠度及灵敏度进行测试,确认符合要求后方可投入运行。

试验资料应纳入该设备安全技术档案。

起重机的基础必须能承受工作状态的和非工作状态下的最大载荷,并应满足起重机稳定性的要求。

除按规定允许载人的施工升降机外,其它起重机严禁在提升和降落过程中载人。

起重机司机及信号指挥人员应经专业培训、考核合格并取得有关部门颁发的操作证后,方可上岗操作。

每班作业前,起重机司机应对制动器、钢丝绳及安全装置进行检查,各机构进行空载运转,发现不正常时,应予排除。

起重机司机开机前,必须鸣铃示警。

必须按照垂直运输机械出厂说明书规定的技术性能、使用条件正确操作,严禁超载作业或扩大使用范围。

起重机处于工作状态时,严禁进行保养、维修及人工润滑作业。

当需进行维修作业时,必须在醒目位置挂警示牌。

作业中起重机司机不得擅自离开岗位或交给非本机的司机操作。

工作结束后应将所有控制手柄扳至零位,断开主电源,锁好电箱。

维修更换零部件应与原垂直运输机械零部件的材料、性能相同;外购件应有材质、性能说明;材料代用不得降低原设计规定的要求;维修后,应按相关标准要求试验合格;机械维修资料应纳入该机设备档案。

五、脚手架工程预防监控措施钢管、角铁、扣件、螺栓的质量应符合规范的要求。

不准使用锈蚀、弯瘪、滑牙和有裂缝的金属杆件。

不准使用锈蚀铁丝作拉结和绑扎辅料。

脚手架整体承受部位应夯实回填土并浇筑100厚C10混凝土垫层,宽度不小于2m,并做好排水措施。

做好脚手架的接地,接地用的地极一般可用三根L50×5mm长1500mm的角钢,埋入地下,再用一40×4扁钢引出与脚手架连接。

钢管脚手架剪刀撑、斜撑搭接长度不小于0.4m,且不少于2只扣件紧固。

施工操作层必须满铺脚手板,两端绑扎牢固。

铺设竹笆层时,应设置40cm踢脚笆、围护笆或不低于1m 的小眼安全网。

斜道:走人的斜道坡度不得大于1/3,运料的斜道坡度不得大于1/4,并应铺设竹笆或加设防滑措施。

斜道应设置不小于3.4m2的平台。

斜道纵向外侧及横向两终端应设置剪刀撑。

登高挂梯不得设置在脚手架通道中间。

登高挂梯架子纵向外侧应设置剪刀撑。

斜道坡度两侧应加设两道防护栏杆。

斜道平台、登高平台临边应设竹笆防护,不得采用40cm踢脚笆或安全网。

六、拆除、爆破工程预防监控措施建筑拆除施工必须编制专项施工组织设计,其内容应包括下列各项:1)对作业区环境包括周围建筑、道路、管线、架空线路等,准备采取的措施;2)被拆除建筑的高度、结构类型以及结构受力简图;3)拆除方法设计及其安全措施;4)垃圾、废弃物的处理;5)采取减少对环境影响的措施,包括噪声、粉尘、水污染等;6)人员、设备、材料计划;7)施工总平面布置图。

建筑拆除施工前,必须将通入该建筑的各种管道及电气线路切断。

建筑拆除作业区应设置围栏、警告标志,并设专人监护。

建筑拆除作业必须有统一指挥人员,施工前应向全体作业人员按施工组织设计规定,进行岗位分工和岗位交底,使全体人员都清楚作业要求。

建筑拆除过程中,需用照明和电动机械时,必须另设专用配电线路,严禁使用被拆除建筑中的电气线路。

由于建筑改造、装修工程,当涉及建筑结构的变动及拆除时,应由建设单位提供原设计单位(或具有相应资质的单位)的设计方案,否则不得施工。

爆破施工应按批准的允许经营范围施工,参加爆破作业人员应由专门培训考核取得相应资格证书的人员进行。

爆破作业前,应清理现场,并准备现场药包临时存放与制作场所。

严格遵守《爆破安全规程》的规定。

施工方案中应预估计拆除物塌落的震动及对附近建筑物的影响,必要时采取防震措施。

可采取在建筑物内部洒水、起爆前用消防车喷水等减少粉尘污染措施。

爆破时,可采用对爆破区周围道路的防护、避开道路方向或规定断绝交通时间等方法。

爆破作业应有设计人员在场,并对炮孔逐个验收以及设专人检查装药作业,并按爆破设计进行防护和覆盖。

爆破时,除对爆破体表面进行覆盖外,还应对保护物做重点覆盖或设防护屏障。

爆破时,必须待爆破稳定后,方可进入现场检查,发现问题应立即研究处理,经检查确认爆破作业安全后,方可下达警戒解除信号。

七、施工临时用电工程预防监控措施配电箱的电缆线应有套管,电线进出不混乱,大容量电箱上进线加滴水管。

支线绝缘好,无老化、破损和漏电,应沿墙或电杆架空敷设,并用绝缘子固定。

过道电线应采用硬质护套管埋地并作标志。

室外支线应用橡皮线架空,接头不受拉力并符合绝缘要求。

现场照明一般场所采用220V电压。

危险、潮湿场所和金属容器内的照明及手持照明机具,应采用符合要求的安全电压。

照明导线应用绝缘子固定,严禁使用花线或塑料胶质线,导线不得随地拖拉或绑在脚手架上。

照明灯具的金属外壳必须接地或接零,单相回路内的照明开关箱必须装设漏电保护器。

室外照明灯具距地面不得低于3m,室内距地面不得低于2.4m,碘钨灯固定架设,要保证安全。
