工程临水排水方案设计规范

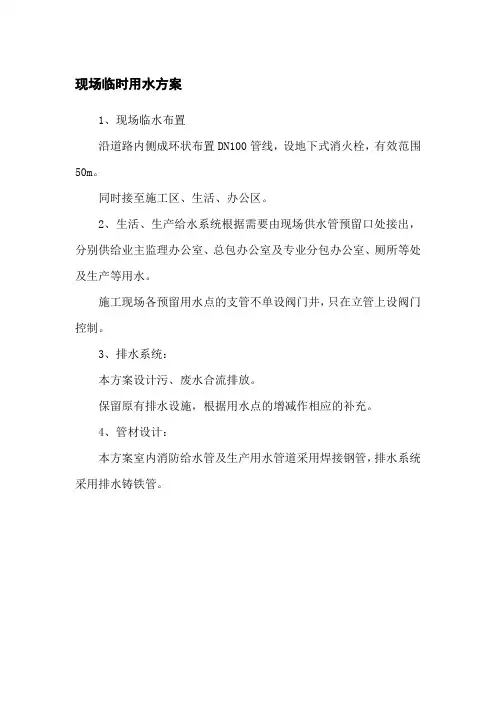

现场临时用水方案
现场临时用水方案
1、现场临水布置
沿道路内侧成环状布置DN100管线,设地下式消火栓,有效范围50m。
同时接至施工区、生活、办公区。
2、生活、生产给水系统根据需要由现场供水管预留口处接出,分别供给业主监理办公室、总包办公室及专业分包办公室、厕所等处及生产等用水。
施工现场各预留用水点的支管不单设阀门井,只在立管上设阀门控制。
3、排水系统:
本方案设计污、废水合流排放。
保留原有排水设施,根据用水点的增减作相应的补充。
4、管材设计:
本方案室内消防给水管及生产用水管道采用焊接钢管,排水系统采用排水铸铁管。

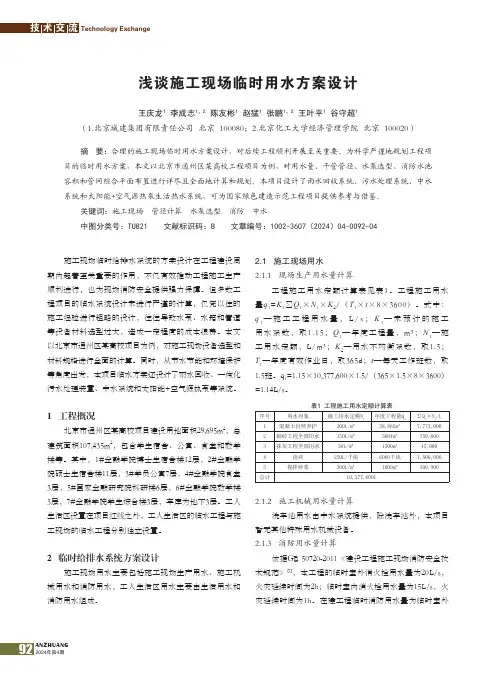

浅谈施工现场临时用水方案设计
王庆龙1 李成志1,2 陈友彬1 赵猛1 张鹏1,2 王叶平1 谷守超1(1.北京城建集团有限责任公司 北京 100080;2.北京化工大学经济管理学院 北京 100020)摘要:合理的施工现场临时用水方案设计,对后续工程顺利开展至关重要。
为科学严谨地规划工程项目的临时用水方案,本文以北京市通州区某高校工程项目为例,对用水量、干管管径、水泵选型、消防水池容积和管网综合平面布置进行详尽且全面地计算和规划。
本项目设计了雨水回收系统、污水处理系统、中水系统和太阳能+空气源热泵生活热水系统,可为国家绿色建造示范工程项目提供参考与借鉴。
关键词:施工现场 管径计算 水泵选型 消防 中水中图分类号:TU821 文献标识码:B 文章编号:1002-3607(2024)04-0092-04浅谈施工现场临时用水方案设计施工现场临时给排水系统的方案设计在工程建设周期内起着至关重要的作用,不仅有效推动工程施工生产顺利进行,也为现场消防安全提供强力保障。
但多数工程项目的临水系统设计未进行严谨的计算,仅凭以往的施工经验进行粗略的设计,往往导致水泵、水箱和管道等设备材料选型过大,造成一定程度的成本浪费。
本文以北京市通州区某高校项目为例,对施工现场设备选型和材料规格进行全面的计算。
同时,从节水节能和环境保护等角度出发,本项目临水方案还设计了雨水回收、一体化污水处理装置、中水系统和太阳能+空气源热泵等系统。
1 工程概况北京市通州区某高校项目建设用地面积29,695m2,总建筑面积107,435m2,包含学生宿舍、公寓、食堂和教学楼等。
其中,1#金融学院博士生宿舍楼12层,2#金融学院硕士生宿舍楼11层,3#学员公寓7层,4#金融学院食堂3层,5#国家金融研究院科研楼6层,6#金融学院教学楼3层,7#金融学院学生综合楼3层,车库为地下3层。
工人生活区设置在项目红线之外,工人生活区的临水工程与施工现场的临水工程分别独立设置。
2 临时给排水系统方案设计施工现场用水主要包括施工现场生产用水、施工机械用水和消防用水,工人生活区用水主要由生活用水和消防用水组成。
工程施工临水方案
工程施工临水方案一、背景及工程概况随着我国城市化进程的不断推进,水资源在城市中的地位越来越重要。
许多工程项目都涉及到水资源的保护和利用,因此在施工过程中,临水方案的制定和实施显得尤为重要。
本文以某河流治理工程为例,介绍工程施工临水方案的设计和实施。
该河流治理工程位于我国南方某城市,工程内容包括河道的疏浚、拓宽、加固以及沿岸绿化等。
工程区域内地势平坦,河流水系发达,流速缓慢,水位变化较大。
在施工过程中,如何合理利用和保护水资源,确保工程顺利进行,成为亟待解决的问题。
二、临水方案设计1. 水资源利用方案(1)施工期水资源利用:在施工过程中,充分利用河水作为施工用水,减少对外部水源的依赖。
针对工程区域内的水位变化,设置临时围堰,调节水位,确保施工用水需求。
(2)永久性水资源利用:结合工程特点,设计雨水收集、利用系统,将雨水引入河道,补充河道水源,提高河道水质。
同时,沿岸设置绿化带,增强水土保持功能,改善生态环境。
2. 水资源保护方案(1)污染防治:在施工过程中,严格控制污染物排放,对施工废弃物进行分类处理,减少对水资源的污染。
(2)生态修复:针对施工区域内的水生态系统,采取生态修复措施,恢复和保护水生生物的栖息环境。
三、临水方案实施1. 施工期水资源利用(1)设置临时围堰:根据工程需求,合理布置临时围堰,调节水位,确保施工用水需求。
(2)施工用水管理:建立施工用水管理制度,加强用水设备的维护和保养,提高用水效率。
2. 永久性水资源利用(1)雨水收集利用:设计雨水收集、利用系统,将雨水引入河道,补充河道水源。
(2)沿岸绿化:加强沿岸绿化带的建设,提高水土保持功能,改善生态环境。
四、临水方案效果评价1. 水资源利用效率提高:通过临水方案的实施,工程用水得到有效保障,水资源利用效率得到提高。
2. 水环境保护成效显著:临水方案的实施,有效减少施工过程中对水环境的污染,改善了河道水质。
3. 生态环境改善:沿岸绿化带的建设和水土保持措施的实施,使工程区域内的生态环境得到改善,为城市居民提供了更好的休闲空间。
临时用水施工方案
一、工程概况本工程位于院内。
建设单位:有限公司.勘察单位:西北有色勘察工程公司.设计单位:设计有限公司。
有限公司承建,监理有限公司监理,由陕西省铜川市质量安全监督站质量安全监督。
本工程质量要求达到;施工现场要求达到陕西省级文明工地标准。
结构类型为剪力墙结构. 地下1层,地上23层,建筑面积为19961。
34㎡。
建筑类别为高层住宅楼,耐火等级为一级,抗震设防烈度7级,设计使用年限50年。
根据本工程需要,临时用水主要包括:消防用水、施工现场用水,现场办公区及生活区用水,建设方所给水源在施工现场的西侧处。
二、临时用水设计1、设计原则:(1)满足现场各个需水点的要求,包括:生活区、砼养护、办公区、现场厕所、养护室等。
(2)满足现场消防用水需求2、施工及生活用水设计(1)本工程现场用水量包括:生活用水、消防用水、施工用水、实验用水、临时水的铺设采用暗敷设的方法(埋深不小于800mm)。
(2)水源接入点采用,PPR100热溶管《采用热溶方式》与建设单位提供的供水主管道,接水表后分成两路,分别为生活、办工区和施工现场,整个施工现场分为三个区域控制,DN65总阀门3个。
生活用水采用镀锌管丝扣连接,消防用水采用焊接镀锌钢管.3、施工用水管线布置(1)沿现场各建筑(基坑)周边敷设直径DN100焊接钢管作为环线水源,水管埋深不低于800mm,在建设方提供的连接点处设置水表井,内设总表和总阀门。
(2)结构施工和生产区用水布设基座引出给水点,在立管底处放置阀门,以保证施工用水。
在砂浆搅拌站处设给水点。
立管道不小于DN40,具体详见(附图),压力不足均以加压泵送至各个楼房作为主体结构、装修用水,在每层设置施工用水点。
4、办公区和生活区用水布置现场办公室和生活区分别引出支管做给水点,以满足食堂、卫生间、开水间等用水,并在给水点设水表,以便于计算分包单位用水量,在现场公共厕所设一给水点,并在厕所外设洗手池。
三、临时用水施工1、消防用水布设,在环线水源DN100的钢管上引出DN65的支管作为消防给水点,现场周边设2个消防栓(具体见附图)每个消防栓箱内配备一条25m长的消防水带及Ф19的喷射枪头,以满足周边消防要求,两个消火栓的距离不大于50m。
施工现场临水方案
施工现场临水方案1. 引言在施工现场中,临水工作是指工程施工过程中需进行与水域相关的工作。
这些工作涉及到水体保护、防水、排水等方面,对施工工艺和质量有着重要影响。
本文档旨在制定施工现场临水方案,以确保施工过程中的水域安全和工程质量。
2. 施工现场临水工作范围施工现场临水工作范围包括以下方面: - 水域保护:保护水体资源,防止污染和水体生态破坏。
- 防水工程:确保建筑物或结构能够有效地防止水的渗漏和侵入。
- 排水系统:包括雨水排水和废水排放系统的设计和施工。
3. 施工现场临水方案的制定原则制定施工现场临水方案时需遵循以下原则: - 安全性原则:保证施工人员和水域安全,避免事故发生。
- 环保原则:在临水工作中减少对水环境的污染,保护生态系统。
- 质量原则:确保工程质量符合规范要求,达到设计要求。
4. 施工现场临水方案的具体内容4.1 水域保护措施•在施工现场周边设置围栏和警示标志,防止未经许可的人员进入施工区域。
•水域工作区域临时封锁,设置防护网和屏障,防止施工材料和垃圾进入水体。
•提供临时储存区域,对施工废水进行集中处理和排放。
•定期清理施工现场,确保没有杂物和污染物进入水域。
4.2 防水工程•根据建筑设计要求,结合施工现场实际情况,制定防水方案。
•选择适当的防水材料,确保其质量符合国家标准。
•严格按照防水施工工艺,包括基层处理、涂刷防水材料和防水层硬化等步骤。
•检测和测试施工后的防水层,确保其质量和效果。
4.3 排水系统设计•根据工地地势和降水量,设计合理的雨水排水系统。
•设计合适数量的排水管道和排水口,确保及时排出降水。
•合理规划废水排放系统,设置废水收集和处理设施。
•排水系统施工前进行试验和检测,确保其正常运行。
5. 施工现场临水方案的实施和监管•制定具体的施工现场临水方案,并由相关部门进行审核。
•配备专业的施工人员,按照方案进行施工作业。
•定期开展水域保护和防水层检测,确保方案的有效实施。
工程临水排水方案设计

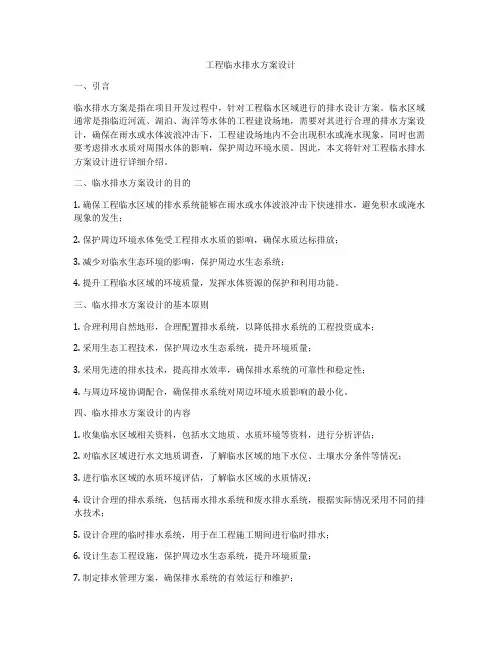

工程临水排水方案设计一、引言临水排水方案是指在项目开发过程中,针对工程临水区域进行的排水设计方案。
临水区域通常是指临近河流、湖泊、海洋等水体的工程建设场地,需要对其进行合理的排水方案设计,确保在雨水或水体波浪冲击下,工程建设场地内不会出现积水或淹水现象,同时也需要考虑排水水质对周围水体的影响,保护周边环境水质。
因此,本文将针对工程临水排水方案设计进行详细介绍。
二、临水排水方案设计的目的1. 确保工程临水区域的排水系统能够在雨水或水体波浪冲击下快速排水,避免积水或淹水现象的发生;2. 保护周边环境水体免受工程排水水质的影响,确保水质达标排放;3. 减少对临水生态环境的影响,保护周边水生态系统;4. 提升工程临水区域的环境质量,发挥水体资源的保护和利用功能。
三、临水排水方案设计的基本原则1. 合理利用自然地形,合理配置排水系统,以降低排水系统的工程投资成本;2. 采用生态工程技术,保护周边水生态系统,提升环境质量;3. 采用先进的排水技术,提高排水效率,确保排水系统的可靠性和稳定性;4. 与周边环境协调配合,确保排水系统对周边环境水质影响的最小化。
四、临水排水方案设计的内容1. 收集临水区域相关资料,包括水文地质、水质环境等资料,进行分析评估;2. 对临水区域进行水文地质调查,了解临水区域的地下水位、土壤水分条件等情况;3. 进行临水区域的水质环境评估,了解临水区域的水质情况;4. 设计合理的排水系统,包括雨水排水系统和废水排水系统,根据实际情况采用不同的排水技术;5. 设计合理的临时排水系统,用于在工程施工期间进行临时排水;6. 设计生态工程设施,保护周边水生态系统,提升环境质量;7. 制定排水管理方案,确保排水系统的有效运行和维护;8. 制定应急预案,应对排水系统可能出现的突发情况,保障临水区域的安全稳定。
五、临水排水方案设计的关键技术1. 雨水排水系统的设计雨水排水系统是指针对雨水排水需求进行的系统设计,一般采用雨水管道和雨水收集设施等工程措施。
临时用水施工方案
XXX工程临时用水专项方案目录第1章编制依据 (1)第2章工程概况 (1)第3章施工临时用水设计及计算 (2)3.1施工临时用水说明 (2)3.2工程用水量计算 (3)3.3工地生活用水量计算 (3)3.4消防用水量计算 (4)3.5施工工地总用水量量计算 (4)3.6供水管径计算 (4)3.7施工现场临水管网布置 (5)第4章临时用水施工 (6)4.1.施工准备 (6)4.2.施工工艺 (6)4.3.质量要求及应注意的问题 (7)4.4.成品保护措施 (8)4.5.安全注意事项 (8)第5章临时用水措施 (9)5.1.用水原则 (9)5.2.节水措施 (9)5.3现场排水系统及措施 (10)5.4.水污染的控制 (10)5.4.2控制措施 (11)第1章 编制依据第2章 工程概况序号 名称 编号 备注 1施工组织设计2 工程施工图纸3 建筑给水排水设计规范GB50015-2019 4 建筑施工手册 第五版 5 建筑施工安全检查标准 JJGJ59-2011 6 建筑施工工程质量验收规范 GB50300-2013 7建设工程施工现场消防安全技术规范GB50720-20112.1施工现场水源在施工现场有一条DN80(镀锌钢管)的市政给水管线供水压力为0.2 5MPa提供现场临时用水。
2.2施工现场用水施工现场用水包括施工用水、消防用水两个部分,施工现场采用消防主管和施工用水主管独立假设方式。
施工用水、消火栓采用多级泵加压方式。
1、施工现场用水:厂房及宿舍楼各设DN65,每层DN20施工用水口随施工层跟上;2、消防管道DN100在裙楼周边每60m设消防箱待消火栓一个;3、施工机械用水:使用量较小;4、食堂生活区、办公区用水:选用DN32镀锌钢管做临时给水管。
2.3用水量考虑本工程主要考虑施工现场施工、消防用水。
第3章施工临时用水设计及计算3.1施工临时用水说明(1)本工程临时供水主要包括:生产用水、生活用水和消防用水三种。
基坑支护工程临水方案规范
基坑支护工程临水方案规范一、前言基坑支护工程是一项重要的地下工程施工过程。
在地下水位高的地区,基坑支护工程临水方案更加重要。
如果处理不当,可能会导致基坑失稳、倒塌等安全事故。
因此,制定一套科学、合理的基坑支护工程临水方案规范是非常必要的。
二、规范适用范围本规范适用于地下水位高的地区基坑支护工程,特别是临水区域。
三、基坑支护工程临水区域的特点1、地下水位高,地下水流动强劲;2、地基土质通常为饱和土;3、临近建筑、道路等重要地下管线;4、施工场地狭小,施工条件较为复杂。
四、基坑支护工程临水方案制定的基本原则1、确保工程施工安全;2、保护周边环境和地下管线的安全;3、尽可能减少对地下水的干扰;4、合理利用现场资源,降低成本;5、遵循法律法规、行业标准。
五、基坑支护工程临水方案的制定流程1、分析周边环境地质情况,确定地下水位高的范围;2、进行地下水文勘测,获得地下水流速、流向等数据;3、评估临水区域的地基土特性和稳定性;4、制定基坑支护工程临水方案,在设计方案中考虑基坑的排水系统和支护结构等内容;5、进行专家评审,最终确定临水方案;6、编制临水方案施工图,明确施工工艺流程和安全措施;7、施工前进行安全培训,确保施工人员了解并执行相关安全措施。
六、基坑支护工程临水方案的关键内容1、地下水位高范围内的基坑排水系统设计针对地下水位高的情况,必须设计合理的基坑排水系统,确保基坑内无积水。
排水系统应包括排水管道、井筒、泵站等设施。
选择合适的排水泵和排水管道材质,保证排水系统的稳定、高效运行。
2、基坑支护结构设计根据地下水位高的情况,支护结构应选用耐水材料,并且要有防水层的设计。
同时,还应注意基坑支护结构与地下管线、周边建筑的衔接,确保工程施工和使用过程中的安全性。
3、地下水位高地基土处理地下水位高地区的地基土通常为饱和土,其稳定性较差。
因此,在地下水位高的区域,必须进行地基土的处理,采用加固加固措施,提高地基土的承载能力和稳定性。
施工临时用水专项方案
目录一、工程概况 (2)二、临水用水 (2)三、排水系统布设 (7)四、临水施工要求 (8)五、施工准备工作 (9)六、施工准备工作内容 (9)七、施工方法 (10)八、管道试压 (11)九、管道冲洗 (12)十、管沟回填 (12)十一、质量标准 (12)十二、成品保护 (12)十三、安全措施 (12)十四、环保措施 (13)一、工程概况二、临时用水:建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。
生产用水包括工程施工用水、施工机械用水。
生活用水包括施工现场生活用水和生活区生活用水。
1、工程用水量计算:由于本工程为剪力墙结构且现浇砼采用商品砼,考虑流水施工,故在施工时用水量q1 按日搅拌零星砼10m3及砌砖100m3用水量考虑。
q1 =k1 ΣQ1 N1/ T1t×K1/ 8×3600式中k1 =1。
15 ,k2 =1.5,浇砼N1 =2400L/ m3,砌砖时N1 =250L/ m3q1 =1.15×1.5×(10×2400+100×250)/ 8×3600=2.94L/S2.施工机械用水q2 由于本工程桩基础冲孔桩灌注桩混凝土采用商品砼,所以生产用水主要为制备泥浆和钻进工程中的泥浆循环用水,故在施工机械用水量q2 按10台桩每个台班用水量考虑。
施工机械用水量计算公式:其中 q2 ──施工机械用水量(L/s);K1 ──未预见的施工用水系数,取1。
05;Q2 ──同一种机械台数(台),取值如下表;N2 ──施工机械台班用水定额,取值如下表;K3 ──施工机械用水不均匀系数,取1.50。
施工机械用水定额列表如下:3、生活用水量计算:施工工地用水量计算公式:其中 q3 ──施工工地生活用水量 (L/s);P1 ──施工现场高峰期生活人数,取500人;N3 ──施工工地生活用水定额,取值如下表;b ──每天工作班数(班),取1;K4 ──施工工地生活用水不均匀系数,取1。
室外排水工程的排水制度
室外排水工程的排水制度一、室外排水工程的设计原则室外排水工程的设计旨在将屋面和地面降雨水有效地排走,避免因积水而导致建筑物损坏或环境恶化。
在进行室外排水工程设计时,需要遵循以下原则:1.合理布局:根据建筑物的结构特点和周围环境情况,合理布置排水系统的管道、检查井和排水口等设施。
确保排水设施的布局合理、方便维护和使用。
2.顺畅排水:排水管道的设计要考虑到水流的顺畅,避免出现死角和堵塞问题。
管道的坡度应符合标准要求,保证排水畅通。
3.抗冲刷性能:考虑到雨水的流速较大,排水系统的设施需要具有一定的抗冲刷性能,避免在暴雨时出现设施损坏的情况。
4.防水性能:排水系统需要具有良好的防水性能,避免因管道渗漏或检查井渗水而导致排水系统失效。
5.节能环保:在设计排水系统时,需要考虑到节能和环保的因素,选择合适的材料和设备,减少能源消耗和减少对环境的污染。
二、排水系统的组成和运行原理室外排水系统通常由屋面排水系统和地面排水系统两部分组成。
屋面排水系统主要包括屋面排水口、排水管道和检查井等设施,用于将屋面的雨水排放到地面系统中。
地面排水系统包括雨水管道、雨水篦和雨水口等设施,用于将地面的雨水排放到雨水收集系统或污水处理系统中。
排水系统的运行原理主要是靠重力作用实现水流向下流动。
当雨水进入排水口时,通过排水管道和检查井等设施向下流动,在途中被雨水篦拦截杂物,最终通过雨水口或排水口排放到指定的地方。
排水系统的运行稳定性受到排水设施的设计和施工质量的影响,需要定期进行检查和维护。
三、排水工程的施工和维护排水工程的施工需要严格按照设计要求和相关标准进行,包括排水设施的安装、排水管道的铺设和连接等工作。
在施工过程中需要特别注意管道的坡度、连接处的密封和施工质量等关键环节,确保排水系统的顺利运行。
排水系统的维护是保证其正常运行的关键,主要包括以下几个方面:1.定期清理:清理排水口和检查井等设施内的杂物和污物,保持排水通畅。
2.检查漏水:定期检查排水系统的各个部位是否有漏水现象,及时进行修复。
市政工程临时用水施工方案
*******工程临时用水施工方案建设单位:设计单位:监理单位:施工单位:编号:编制时间:目录第一章编制依据 (3)1.1主要法律、法规和技术标准规程 (3)第二章工程概况 (3)2.1项目主要情况 (3)第三章临水场地线路布置........................................................... 错误!未定义书签。
3.1临水工程内容及特点 (3)第四章临水设计及步骤 (4)4.1现场勘查和初步设计 (4)4.2消防设施 (5)4.3临时用水布置情况 (5)4.4用水量和管径计算 (6)第五章临水管道布局和技术措施 (11)5.1消防、施工用水 (11)5.2生活用水 (12)5.3污水排放 (12)第六章临水日常维护和管理措施 (12)第七章工程防火防患措施 (13)第八章现场发生火灾急救措施 (14)第九章现场消防组织机构 (14)第十章现场消防应急预案 (15)附图一:中山市黑臭水体治理项目临水平面布置图; (16)第一章编制依据1.1主要法律、法规和技术标准规程第二章工程概况2.1项目主要情况2.1.1 项目介绍2.1.2 工程简要概况本项目建设范围包括3.1 临水工程内容及特点项目生活用水来自中山市大涌镇市政自来水接口,消防用水和施工用水来自施工现场的河道及洒水车供水。
采用雨、污分流,附以沉砂池、化粪池和隔油池的排放方式。
分别在临建项目部东侧及北侧、污泥处置厂南侧、变配电室、员工宿舍和综合楼、展示厅各建一个消防水池,以及相关泵房用来提升河道里的河水。
泵房采用自动操作模式,使用电传液位计、压力计控制水泵自动启、停,提高工作效率,保证生活、生产的有序进行。
临时用水工程包括施工现场临时用水管线敷设和临时用水泵房及其配套设备部分的安装,以及在整个施工过程中的临时用水管理。
本工程临时用水具有用水量大、跨度大、管线长、范围广的特点。
第三章临水设计及步骤4.1现场勘查和初步设计1.本项目主要为河道水治理工程,河道水量满足项目施工用水,故本项目施工生产用水取自项目施工范围河道。
【施工管理】临时排水沟施工方案
临时排水沟施工方案<div style='padding:10px 5px 0px 20px;margin:10px 0px 0px -15px;’1。
临时排水沟施工方案2。
临时排水沟修建施工方案3. 临时排水沟施工方案4. 现场临时排水施工方案1、临时排水沟施工方案由于位于宁都路旁有一大池塘需回填土,现需把池塘的水全部排出。
经现场观察,采取下放承接涵管的方式与赞贤路的一个污水井接通,达到排放的目的。
所以,我方准备建一个临时排水沟。
该排水沟位于K0+000~K0+130处,沟深不小于4米,沟底纵坡不小于3%,为一条直沟.经过现场测量与观察,赞贤路选用的污水井位于工程起点(X=2858776.675,Y=518490。
987)左上方9米处。
原污水井排水管的标高为99。
68米,池塘中心标高为100.15,池塘高于污水井,池塘的水能及时排出。
池塘出水口位于X=2858906.675,Y=518499。
987,H=104.11点.排水沟采用Φ500的涵管连接,沟槽深度4米,由于是临时建的排水沟,故不采用混泥土垫层,砂浆即可。
涵管下放好后用素土回填,检查井可省略。
2、临时排水沟修建施工方案创业服务中心项目占据原来沟渠位置,时值春灌期间,水量较大,原开挖的临时边沟不能满足排水要求,可能造成约30亩农田被淹,防患于未然,需挖通原有沟渠解决排水问题,经现场查勘,拟提出以下实施意见: 一、临时排水沟修建位置&#160;为了保证原有沟渠重新恢复排水,需新挖的临时排水沟约50m,位于创业中心西北面(详见附图)。
&#160;二、工程量预计&#160;经现场查勘,参照原有河道,拟新挖临时沟下底宽3米,上底宽5米,深2。
5米,共计土方开挖约500方。
&#160;三、工程承包价&#160;临时排水沟土方开挖综合单价按8元/方计算。
工程总承包价为4000元。
&#160;四、承包人确定&#160;工程承包人的确定由尚义镇负责落实,建议工程总承包价在以上范围内进行控制。
施工临时用水设计规范
施工临时用水设计规范篇一:临时用水施工方案第一章工程概况本工程位于盘锦辽滨经济开发区,该地区所处盘锦大洼县最南端,与东北第二大港口城市营口,隔辽河相望,区内地势平坦,地貌景观单一,地势由东北向西南倾斜,海拔介于1.7-4.0m之间,区内地下水丰富,但含盐量较高,达千分之五。
一期工程由13栋多层,20栋高层组成,建筑面积约为31万平方米。
多层正负零为4.9m,高层为4.2m,目前自然地坪在2.9m左右第二章设计依据2.1盘锦公务员小区项目一期施工总承包工程招标文件2.2答疑文件国家及地方相关法律、法规2.3主要规范、规程和标准一、主要设计规范、规程和标准①、GB50016-2006《建筑设计防火规范(2001年版)》②、GB50045-95《高层名用建筑设计防火规范》③、GB50067《汽车库、修车库、停车场防火规范》④、GB50222-95《建筑物内部装饰防火规范》二、主要施工规、范规程和标准①、GB50194-93《建设工程施工用电安全规范》②、JGJ33-2001《建筑机械使用安全技术规范》③、JGJ46-2005《施工现场临时用电安全按技术规范》④、JGJ59-99 《建筑施工安全检查标准》⑤、JGJ80-91 《建筑施工高处作业安全技术规范》⑥、《工程建设标准强制性条文2009年版》2.4编制原则1、根据盘锦公务员小区项目一期施工总承包工程的招标文件规定的要求工期,保证建设项目按时完成。
2、根据本工程的特点,选择科学合理的施工方案。
3、坚持科技创新,积极推广使用四新技术。
4、为业主服务,建造满意工程,以人为本,为职工创造美好生活。
2.5其他1、盘锦公务员小区项目一期施工总承包工程现场的现场踏勘情况及现场施工条件。
2、我公司类似工程的施工经验、管理能力3、我公司拥有的大型机械设备及技术力量4、体系文件①GB/T19001-2008质量管理体系标准;②GB/T24001-2004环境管理体系;③GB/T28001-2001职业健康安全管理体系;④我公司编制的《质量手册》和《程序文件》第三章临时用水设计方案3.1临时用水水源设计本工程临时用水总水源位于施工现场东南方向,水源由现场东南方向引入后加水表计量并砖砌水表井。
建筑工程临时施工用水方案
建筑工程临时施工用水方案临时用水施工方案一、工程概况本工程为高层综合办公楼,1#、3#楼地上26层,地下2层,2#楼地上4层,地下2层。
1#、2#、3#共用地下室,地下1层、2层为地下车库和设备用房,其中地下2层为平战结合的人防地下室。
1#、2#、3#楼1至4层为商场,其中1#楼为大唐的独立办公楼,1层、2层为办公门厅及接待,3层、4层为商业,5层至8层为招待所,6层至24层为标准层办公,25层为调度中心,26层为大会议室,屋顶作机房。
3#楼为商业办公楼,1层、2层局部做办公门厅及接待,其余部分及3层、4层为商业,5层至26层为标准层办公,屋顶作机房。
本工程总建筑面积为:.40平方米(含地下室和屋顶机房),其中地下室建筑面积:.79平方米,屋顶机房建筑面积为4810.02平方米。
地上:.59平方米。
占地面积:3630.24平方米。
建筑高度:1#、3#楼为98.6m,2#楼为19.7m。
二、现场临时用水布置原则1.按照本工程施工现场的特性,施工现场临时给、排、雨水管网考虑沿基坑边安置,干线明敷,歧路埋地暗敷设。
夏季气温低再按规范请求采取响应的保温步伐。
2.现场临时用水的水源均引自1#大门处市政管网的水源,在建筑物的西南角设消防水池和消防加压泵,一旦发生火警,消防泵立即启动,提供消防所需压力。
3.现场污水系统临时排水,颠末现场的沉淀池后,接纳DN150的UPVC排水塑料管管道排入市政污水管网。
4.现场雨水管网设雨水集水井,外加雨水篦子,沿现场护坡三面设置,门路均接纳明排水沟排入市政雨水管网。
三、施工准备一)材料准备:1.材料应具有出厂合格证,达到国家有关质量标准。
2.材料采用PVC管材,应使用新管材。
3.阀门必须逐个进行严密性试验,保证阀门能够灵活开启和关闭。
4.消火栓应采用消防局认可的产品。
二)作业条件:1.施工技术人员向班组作了施工方案交底。
1临时用水施工方案2.管材、管件、阀门及消火栓型号规格应查对无误,并具有产品及格证。
临时用水施工方案
临时用水施工方案目录第1章编制说明 (2)第2章工程概况 (2)第3章编制依据 (2)第4章组织架构.............................. 错误!未定义书签。
第5章施工部署.. (2)第6章临时用水量计算 (3)第7章供水管径计算书 (5)第8章临水、消防管网布置 (6)第九章安全施工组织措施 (8)第10章验收 (9)1第1章编制说明为满足本工程施工用水需要,满足现场消防及施工用水要求,防止火灾发生,结合施工总平面布置情况,特编制此方案,用以指导本工程现场施工临时用水安装的工作。
第2章工程概况1、工程概要工程名称:工程地点:建设单位:设计单位:监理单位:施工单位:勘察单位:第3章编制依据1.《建筑给排水及采暖工程施工质量验收规范》 GB50242-20022.《建筑施工安全检查标准》 JGJ59-20113.《施工现场安全生产保证体系》 DGJ08-19903-20034、我公司历年积累的有关建筑临水、消防经验资料;第4章施工部署一、施工准备1、勘测好施工现场,落实建设单位提供的临时供水位置。
2、通过建设单位给出的供水进场方向,规划好临时消防用水及好施工临时用水的走向。
3、根据施工方案进行现场临时用水施工,并确定加压水泵具体位置。
4、根据土建的用水量需求量,按照规范中规定的用水需求量,在现场设置各种管线走向图。
5、购买各种消防用具及各种材料,确定现场消防栓及灭火器的设置位置。
二、消防用水1、本工程消防用水可不经加压水泵,直接从市政供水管网接驳点接入消防管使用。
2、本工程消防水管主要沿四周道路及构造物布置。
4、沿消防水管全长,每30米设置一个消防箱,消防箱必须配置符合标准的消防水带和消防水枪。
5、根据计算,消防水管采用DN100镀锌水管。
三、施工用水本项目采取消防水系统与施工用水系统相结合的方式。
现场施工用水全部从消防水管接出,用PVC管引至施工用水处。
四、现场排水1、施工现场排水系统主要由排水明沟、集水井、沉淀池、污水井组成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程临水排水方案设计规范
一、概述
在城市建设和土地开发中,临水区域的排水问题一直是一个重要的环境保护和城市规划问题。
临水排水方案设计规范的制定是为了规范建设活动对水体生态系统和城市环境的影响,提高抗洪能力,保护水体环境质量,降低城市洪水风险,促进城市可持续发展。
二、适用范围
本规范适用于城市建设、房地产开发、基础设施建设等项目中的临水排水方案设计,包括
排水系统的设计、建设、管理和维护。
三、基本原则
1. 生态优先:保护水体生态系统,减少对水体生态环境的影响。
2. 风险管理:合理布局排水设施,降低洪水风险,提高城市防洪能力。
3. 节约资源:合理利用雨水资源,减少排水负荷,提升城市水资源利用率。
4. 安全可靠:排水系统应具备安全可靠的运行保障,确保城市排水畅通。
5. 规范管理:遵循国家相关政策法规,具备规范的设计、施工和管理措施。
四、设计要求
1. 方案选择:结合工程实际情况,综合考虑周边环境、天然水系、地形地貌等因素,确定
最优排水方案。
2. 排水系统设计:根据城市规划、土地利用规划和水务局要求,设计合理的排水系统,包
括雨水排水、污水排水、生态排水等。
3. 设施设置:设置雨水收集、蓄存、排放设施,保证城市降雨时排水畅通,减少洪涝风险。
4. 河道管理:合理规划河道宽度、河道曲率,保证河道通畅,避免河道淤积、泛滥等问题。
5. 绿地设计:增加城市绿地和湿地面积,提高雨水渗透和减缓径流速度。
6. 应急预案:设计洪水预警系统、应急排水方案,应对突发洪涝事件。
五、设计流程
1. 规划阶段:了解工程位置、周边环境、水体现状等情况,确定排水方案的基本框架。
2. 设计阶段:根据规划阶段确定的基本框架,进行具体的排水设施设计和管网布局设计。
3. 施工阶段:根据设计方案进行排水设施的施工,并进行工程监测和验收。
4. 运行管理阶段:实施城市雨水管理方案,实时监测并调整排水系统运行。
六、质量控制
1. 设计审查:排水方案设计按照国家相关标准和规范进行审核,确保设计方案合理可行。
2. 施工监理:对排水设施的施工过程进行严格监理,确保施工质量和安全。
3. 设施维护:定期检查排水设施,及时发现问题并进行维护修复,保证排水系统的畅通和
安全运行。
4. 监测评估:对排水系统进行定期监测和评估,及时发现问题并进行改进优化,确保排水
系统效果。
七、经济和社会效益
1. 提高城市排水效率,减少洪涝灾害,提升城市抗洪能力。
2. 保护水体生态环境,促进城市水环境质量提升。
3. 提高城市雨水资源利用率,降低城市用水成本。
八、结语
临水排水方案设计规范的制定和实施,是城市建设和土地利用规划的重要环节。
只有通过
规范的设计和管理,才能实现城市排水系统的安全、可靠、高效运行,保护水体生态环境,促进城市可持续发展。
希望广大设计者和工程师们能够严格遵循本规范,为城市临水排水
方案的设计和建设贡献力量。
