高速公路项目驻地办施工计量程序及办法
公路工程工程量计量规则及计量与支付
公路工程工程量计量规则及计量与支付公路工程的工程量计量规则及计量与支付是指在公路工程施工过程中,根据工程项目的实际情况和合同约定,对工程量进行计量并确定支付标准的一系列规定。
以下是公路工程工程量计量规则及计量与支付的详细内容。
一、公路工程工程量计量规则1.计量单位:公路工程的计量单位通常采用国家规定的标准计量单位,如米、立方米、平方米等。
2.计量方法:公路工程的计量方法应当符合相关的国家标准和规范,一般采用现场实测、计算和推算的方式进行。
3.计量依据:公路工程的计量依据是工程量清单和合同约定,其中工程量清单是计量的主要依据,合同约定是起补充和调整作用的参考依据。
4.计量人员:公路工程计量工作由具有相应资质的计量人员负责,他们应当熟悉相关的计量规则和操作规程,并具备一定的技术能力和计量经验。
5.计量记录:对于公路工程的计量结果,应当及时记录并进行核对,确保计量结果的准确性和可靠性。
6.计量周期:公路工程的计量周期一般为月度,具体可根据实际情况进行调整,但月度计量应该是基本的计量单位。
7.计量争议解决:对于计量结果产生争议的情况,双方应当根据合同约定的争议解决方式进行处理,遵循公正、公平、合法的原则。
1.计量依据:公路工程的支付依据是计量结果,即根据计量单位的数量及相应的单价来计算工程款项。
2.支付方式:公路工程的支付方式一般分为两种,一种是按阶段性支付,另一种是按照工程进度支付。
具体的支付方式可根据合同约定和工程实际情况进行确定。
3.支付时间:公路工程的支付时间应当在计量结果确认后的合理时间内进行,避免给施工方带来经济压力和损失。
5.支付延迟的处理:如果公路工程的支付存在延迟的情况,应当及时与施工方进行沟通和协商,合理解决支付延迟问题。
6.变更和索赔:如果在施工过程中发生工程变更或发生索赔,应当根据合同约定和相关的法律法规进行处理,确保变更和索赔的合法性和合理性。
总结起来,公路工程的工程量计量规则及计量与支付是公路工程施工过程中的重要环节,从工程量计量规则的确定到计量与支付的处理都需要遵循相关的规定和合同约定,确保计量结果的准确性和支付的合理性,保障公路工程的顺利进行和建设单位与施工方的权益。
高速公路计量管理办法
第章工程计量支付管理办法第一节总则1.为确保贵州省余庆至安龙高速公路平塘至罗甸段高速公路项目计量支付管理工作有序进行,特制定本管理办法。
2.本项目计量采用网络化计量软件进行计量。
3.工程计量除执行本管理办法外,还应遵照国家、交通部颁布的现行标准、规范、《贵州省公路局高速公路建设项目工程计量管理办法》及合同文件的规定执行。
4.如本办法存在与各单位合同文件约定条款发生冲突时,以原合同文件约定为准。
第二节计量支付原则1.计量支付的主要依据是项目招标文件、合同文件、技术规范、施工设计图、工程量清单及其说明、工程变更令、经批准成立的索赔审批表及项目办、总监办的其它有关文件、指令。
2.计量支付必须满足如下基本原则:计量支付必须遵守合同文件的各项规定。
工程质量必须符合相关标准和技术规范要求,且资料齐全。
实事求是,既不超计,也不漏计,严格按合同文件及技术规范规定的办法、范围、内容、单位进行计量。
合同中未在工程量清单中填入单价或总额的工程细目,在清单或技术规范写明其已包含在本合同的其它细目的单价和总额价中,将不另行计量支付。
对承包人超出施工设计图纸(含变更设计图)范围和因承包人原因造成返工的工程量,不予计量。
3.满足计量条件的工程还必须严格按照规定编制完成计量支付报表及附件资料,并逐级签审完毕。
4.通过计量并不改变承包人应尽的任何义务。
尽管要求计量的对象是合格品,但若事后发现已计量的工程有缺陷,仍不免除承包人无偿返工的责任,总监办计量科有权扣回已计量支付的工程款项。
第三节合同管理及支付合同管理的主要内容是对工程的变更、设计补充、工程延期、费用索赔、工程的分包转让、合同双方的违约、争端与仲裁、保险与保函等进行管理。
其内容包括:动员预付款、材料设备预付款、工程变更、价格调整、保留金等。
1、动员预付款即开工预付款,是建设单位提供给施工单位用于开工费用的无息贷款,本项目开工预付款比例按合同文件执行。
(1)总承包单位开工预付款的支付:开工预付款的金额约定为签约合同价的10%。

高速公路工程施工计量工作的加强措施 靳永平
高速公路工程施工计量工作的加强措施靳永平摘要:工程计量是一个对高速公路工程施工管理与监督工程款的过程,在高速公路的施工过程中是一个至关重要的环节。
计量工作主要针对的是工程开展期间所产生的各种费用、进度以及质量,是保证公路工程质量的重要保障。
在计量中,需要借助各种手段来保证计量的科学准确。
关键词:高速公路;施工计量;加强措施1当前施工计量程序1.1计量申报程序在施工计量过程中,首先由承包人上报相关计量目录表和现场核查表等,再依据申报的计量目录核查承包人的质检资料是否完全、能否进行接下来的计量工作。
在资质合格、质检资料齐备的情况下,由承包负责人、总监办、驻地办和项目办四方共同去现场查看并检查场地和物资,之后及时总结、填写、申报核查表。
完成核查表后,再经总监办核对资料,同时再进行一次现场检查以保证情况完全真实、数据属实。
此时,承包人就可以依照这些数据进行计算,待总监办确认签字后进入其它程序。
1.2异议审查程序由于监理部门和承包人之间是一种合作关系,所以双方在共享收益的同时共担责任、共担风险。
因此,双方都要对计量申报程序中的数据认真对待,共同承担数据的测定与统计分析。
但是某一方对计量结果承包人如果对计量结果存有意见,都需要由监理工程师进行不断的检查核对与数据修改,直到监理部门与承包商双方都对数据没有异议为止。
这一程序保证了测定数据的准确性,同时也为之后的施工过程减少了不必要的麻烦,也避免了一些法律上的纠纷,从而保证了双方的经济利益和时间效益。
2.加强施工计量工作的措施2.1提供合理可行的计划方案在工程计量过程中,业主方的工程设计方案是整个过程的主要依据。
一旦业主方在前期设计工作中有不够科学合理的地方或者引用的现场地质数据不够精确,就会给接下来的工作造成不可挽回的经济损失。
因此,业主方要在关注工程质量以及进度之外,主动承担起提供科学合理的工程计划的责任,到施工现场进行细致全面的地质勘察,以完善的前期规划减轻承包人之后的计量工作的负担。
公路工程各类工程的计量方法
1.路基工程计量方法1)场地清理(1)施工场地清理的计量应按监理工程师书面指定的范围(路基范围以外临时工程用地清场等除外)进行验收。
现场实地测量的平面投影面积以平方米计量。
借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
(2)砍伐树木仅计胸径(即离地面1. 3m高处的直径)大于lOOmm的树木,以棵计量。
(3)挖除旧路面(包括路面基层)应按各种不同结构类型的路面分别以平方米计量;拆除原有公路结构物应分别按结构物的类型,依据监理工程师现场指示范围和量测方法量测,以立方米计量。
(4)所有场地清理、拆除与挖掘工作的一切挖方、坑穴的回填、整平、压实,以及适用材料的移运、堆放和废料的移运处理等作业费用均含入相关子目单价之中,不另行计量.2)路基土石方(1)挖方路基①路基土石方开挖数量应以经监理工程师校核批准的横断面地面线和土石分界的补充测量为基础,按路线中线长度乘以经监理工程师核准的横断面面积进行计算,以立方米计量,其中包括边沟、排水沟、截水沟的开挖。
②挖除路基范围内非适用材料及淤泥(不包括借土场)的数量,应以承包人测量,并经监理工程师审核批准的断面或实际范围为依据的计算数量,分别以立方米计量。
③除非监理工程师另有指示,凡超过图纸或监理工程师规定尺寸的开挖,均不予计量。
(2)填方路基①填筑路堤的土石方数量,应以承包人的施工测量和补充测量经监理工程师校核批准的横断面地面线为基础,以监理工程师批准的横断面图为依据,由承包人按不同来源(包括利用土方、利用石方和借方等)分别计算,经监理工程师校核认可的工程数量作为计量的工程数量。
②零填挖路段的翻松、压实含入报价之中,不另计量。
③零填挖路段的换填土,按压实的体积,以立方米计量。
计价中包括表面不良土的翻挖、运弃(不计运距)、换填好土的挖运、摊平、压实等一切与此有关作业的费用。
④利用土、石填方及土石混合填料的填方,按压实的体积,以立方米计量。
计价中包括挖台阶、摊平、压实、整形等一切与此有关作业的费用。

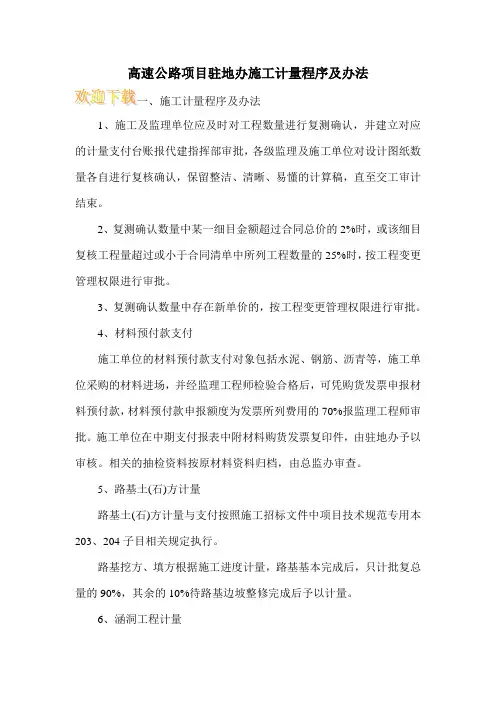

高速公路项目驻地办施工计量程序及办法
高速公路项目驻地办施工计量程序及办法1、施工及监理单位应及时对工程数量进行复测确认,并建立对应的计量支付台账报代建指挥部审批,各级监理及施工单位对设计图纸数量各自进行复核确认,保留整洁、清晰、易懂的计算稿,直至交工审计结束。
2、复测确认数量中某一细目金额超过合同总价的2%时,或该细目复核工程量超过或小于合同清单中所列工程数量的25%时,按工程变更管理权限进行审批。
3、复测确认数量中存在新单价的,按工程变更管理权限进行审批。
4、材料预付款支付施工单位的材料预付款支付对象包括水泥、钢筋、沥青等,施工单位采购的材料进场,并经监理工程师检验合格后,可凭购货发票申报材料预付款,材料预付款申报额度为发票所列费用的70%报监理工程师审批。
施工单位在中期支付报表中附材料购货发票复印件,由驻地办予以审核。
相关的抽检资料按原材料资料归档,由总监办审查。
5、路基土(石)方计量路基土(石)方计量与支付按照施工招标文件中项目技术规范专用本203、204子目相关规定执行。
路基挖方、填方根据施工进度计量,路基基本完成后,只计批复总量的90%,其余的10%待路基边坡整修完成后予以计量。
6、涵洞工程计量涵洞工程计量与支付按照施工招标文件中项目技术规范专用本419、420子目相关规定执行。
7、灌注桩计量灌注桩灌注完成尚未进行检测,但其它指标合格的计50%,无破损检测报告完成且合格再计量剩余的50%。
8、桥梁空心板、箱梁预制和安装的计量梁板预制完成且板张拉完毕后,经检查外观符合要求,按每片可计量完成数量的70%,其余的30%待梁、板安装就位并检查合格后计量支付。
9、路面工程计量砂砾底基层、水泥稳定砂砾基层、沥青混凝土面层铺筑完成,待强度报告及其它检测报告合格,完成交验后计量。
10、安全生产经费计量安全生产经费应专项专用,仅可用于施工安全防护用具及设施的采购和更新、安全措施的落实、安全生产条件的改善。
安全生产费用由监理工程师对《安全生产费用使用清单审查表》签字确认后,与当月工程款同时计量支付给施工单位。
公路工程标准施工工程量的计量管理办法
公路工程标准施工工程量的计量管理办法1.一般要求(1)本规范所有工程项目,除个别注明者外,均采用中国法定的计量单位,即国际单位及国际单位制导出的辅助单位进行计量。
(2)本规范的计量与支付,应与合同条款、工程量清单以及图纸同时阅读,工程量清单中的支付项目号和本规范的章节编号是一致的。
(3)任何工程项目的计量,均应按本规范规定或监理人书面指示进行。
(4)按合同提供的材料数量和完成的工程数量所采用的测量与计算方法,应符合本规范的规定。
所有这些方法,应经监理人批准或指令。
承包人应提供一切计量设备和条件,并保证其设备精度符合要求。
(5)除非监理人另有准许,一切计量工作都应在监理人在场的情况下,由承包人测量、记录。
有承包人签名的计量记录原本,应提交给监理人审查和保存。
(6)工程量应由承包人计算,由监理人审核。
工程量计算的副本应提交给监理人,并由监理人保存。
(7)全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计量。
(8)除监理人另有批准外,凡超过图纸所示的面积或体积,都不予计量与支付。
(9)承包人应严格标准计量基础工作和材料采购检验工作。
沥青混凝土、沥青碎石、水泥混凝土、高强度等级水泥砂浆的施工现场必须使用电子计量设备称重。
因不符合计量规定引发的质量问题,所发生的费用由承包人承担。
(10)如本规范规定的任何分项工程或其子目未在工程量清单中出现,则应被认为是其他相关工程的附属工作,不再另行计量。
2.重量(1)凡以重量计量或以重量作为配合比设计的材料,都应在精确与批准的磅秤上,由称职合格的人员在监理人指定或批准的地点进行称重。
(2)称重计量时应满足以下条件:监理人在场;称重记录;载有包装材料、支撑装置、垫块、捆束物等重量的说明书在称重前提交给监理人作为依据。
(3)钢筋、钢板或型钢计量时,应按图纸或其他资料标示的尺寸和净长计算。
搭接、接头套筒、焊接材料、下脚料和理论单位重量与实际单位重量的差异而引起材料重量与数量不相匹配的情况,计量时不予考虑。
高速公路计量工作的具体流程
高速公路计量工作的具体流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!高速公路计量工作具体流程。
1. 计量前准备。
确认计量任务书。
高速公路工程计量支付工作的内容和方法
高速公路工程计量支付工作的内容和方法
1.工程量的计量:根据设计图纸和施工方案,对高速公路工程进行测量和计算,确定工程量,包括土方开挖、填方、路基、路面、桥梁、隧道、涵洞、排水、绿化等各项工程量。
2. 单价的确定:根据招标文件或合同约定,确定各项工程的单价,并进行审定。
3. 进度的控制:对施工进度进行跟踪和监督,及时了解工程进
展情况,确保工程进度符合合同约定。
4. 质量的控制:对施工质量进行监督和管理,及时发现和处理
质量问题,确保工程质量符合标准要求。
5. 支付的审核:对承包商提交的工程量清单进行审核,确定支
付金额,并进行合同约定的支付方式。
高速公路工程计量支付工作的方法包括以下几种:
1. 传统计量支付:通过人工测量和计算,确定工程量,再根据
单价计算出支付金额。
2. 电子计量支付:利用计算机软件进行工程量计算和支付金额
确定,提高计量支付的效率和准确性。
3. 综合计量支付:将传统计量支付和电子计量支付相结合,根
据工程进展情况和质量要求,选择最合适的支付方式。
无论采用哪种计量支付方法,都需要严格按照合同约定进行操作,确保支付的准确性和合法性。
- 1 -。
公路工程计量的监理程序及步骤
公路工程计量的监理程序及步骤一、前期准备阶段1.确定监理目标和任务:明确监理工程的目标、任务和要求,确定监理工作的范围和重点。
2.制定监理计划:根据工程的实际情况和监理目标,制定监理计划,确定监理的时间节点和工作内容。
3.确定监理人员:确定监理人员的数量和职责,包括监理工程师、助理监理工程师、计量员等。
4.准备监理文件和工具:准备监理合同、监理规程、监理手册等文件,并准备好必要的工具和设备。
二、施工前准备阶段1.开展施工前的检查和核实工作:对施工现场进行勘察,核实是否符合设计要求,清查施工图纸情况、材料、设备等。
2.编制监理报告:根据施工前的检查和核实结果,编制监理报告,记录下现场情况及问题,并提出意见和建议。
3.进行施工前会议:组织召开施工前会议,与施工单位和设计单位进行沟通,明确双方的职责和工作安排。
三、施工过程监理阶段1.进场检查:监理人员进行进场检查,核实施工单位是否按照设计图纸和施工技术要求进行施工。
2.施工质量监理:监理人员对施工质量进行监督,包括各项工程质量检验和测试,确保施工质量符合规范要求。
3.安全生产监理:监理人员对现场施工的安全进行监督,确保施工过程中的安全措施得到落实。
4.进度控制监理:监理人员对施工进度进行监督,与施工单位协商解决施工过程中可能出现的延误问题。
5.事故处置监理:监理人员对可能出现的事故进行预防、处理和报告,及时采取措施避免事故的发生。
6.施工合同(招投标)监理:监理人员对施工单位的合同执行情况进行监督,确保合同条款得到履行。
四、竣工阶段1.竣工验收:监理人员对施工项目进行验收,并做好验收记录,确保施工项目符合设计要求和合同规定。
2.缺陷整改:如发现施工项目存在缺陷和质量问题,监理人员要求施工单位进行整改,并对整改情况进行跟踪监督。
3.竣工报告编制:根据竣工验收结果,编制竣工报告,并提出评价和建议。
4.监理结算:对施工工程进行监理结算,核实施工单位的计量工程量和计费工程量。
高速公路计量程序及注意事项---总工写的
昌栗高速计量流程及注意事项1. 计量比例:1.1 总则部份101-1 保险费,办理后一次支付。
102-1 竣工文件:竣工文档验收后一次支付。
102-2 施工环保费:每三分之一工期支付30%,交工验收证书签发后,再支付10%。
102-3 安全生产费:按实际发生的经监理审核的金额支付。
102-4 工程管理软件(暂定金额):按实际发生并经监理签认后支付90%,交工证书签发后支付10%。
102-5 光电缆保护费(暂定金额):按实际发生费用由业主核准后按总额支付。
102-8 关键工程远程监控系统费用(暂定金额):按实际发生并经监理签认后支付。
102-9 目标任务奖:根据实际发生额计量103-1-a 施工便道便桥修建及原有道路养护、照管和拆除:经监理人批准,按总额支付。
103-1-b 原有道路和桥梁的恢复(暂定金额):由发包人核准后按总额支付,由承包人办理计量并由发包人代为扣回。
103-2 临时用地(梁场、拌和站承包人驻地、取弃土场等):经监理人批准,按总额支付。
103-3-a 设施架设与拆除(供电):经监理人批准,按总额支付。
103-3-b 设施维修(供电):经监理人批准,按总额支付。
103-4 电信设施提供、维修与拆除:经监理人批准,按总额支付。
103-5 供水与排污设施:经监理人批准,按总额支付。
104-1 承包人驻地建设:分三次,每次计30%,撤场后再计10% 104-2 混凝土拌和站建设:分二次,每次计40%,撤场后再计20%。
104-3 小型预制构件场建设(共5项):分二次,每次计40%,撤场后再计20%。
1.2 路基工程路基土石方工程中期按90%计量,待路堤边坡绿化符合规范相关要求、路基交验完成后再计量余下的10%。
防护、排水工程中期按70%计量,混凝土工程待工程全部完成并通过交工验收后计量余下的30%,浆砌工程待工程全部完成并通过交工验收及审计后计量余下的30%。
1.3 路面工程路面工程(含垫层)中期按90%计量,待工程全部完成并通过验收后计量余下的10%。
张石高速石家庄段第四驻地办.
张石高速石家庄段第四驻地办施工阶段监理细则张石高速公路石家庄段第四驻地办二00六年三月十八日一、投资控制实施细则投资管理是施工监理工作的主要内容之一,监理工程师依据FIDIC条款以计量支付为主要手段,控制工程质量、工程进度等方面达到合同的要求,保证工程投资控制在工程概算计划范围内。
投资管理的主要内容是计量与支付。
(1).计量:计量的主要依据有工程量清单、合同条款、技术规范、施工图纸和其他有关资料。
监理工程师如何搞好计量工作,合同条款原则上规定了哪些应当计量,哪些不予考虑。
因此,监理工程师在计量工作中必须以合同条款为主要依据,其次是工程量清单说明。
监理工程师只有全面了解合同文件、技术规范、施工图纸以及相关文件,才能获得对工程的全面了解和计量的标准,否则将无法计量或计量不当。
计量的方式:①监理工程师独立计量:计量工作由监理工程师单独承担,然后将计量的记录送承包商。
承包商如果对监理工程师的计量有异议,可在规定时间内以书面形式提出,再由监理工程师对承包商提出质疑进行核实,最后做出决定。
②承包商进行计量:由承包商对已完的工程进行计量,然后将计量的记录以及有关资料报送监理工程师核实认可。
③监理工程师与承包商共同计量。
在进行计量前,由监理工程师通知承包商计量的时间与工程部位,然后由承包商派人员同监理工程师共同计量,计量后双方签字认可。
上述三种计量方式各有不同的特点。
由监理工程师独立计量,程序较为复杂,工程计量的结果被最后确认的时间较长,同时占用较多监理人员。
采用由承包商进行计量的方式可以减少监理工程师的工作量,但对计量的现场控制不如其他两种计量方式。
最好的方法是监理工程师与承包商共同计量。
该方法节省时间,有问题能研究,可以取得事半功倍的效果。
计量的条件:根据合同规定,工程量清单中开列的工程量,是该工程的估算工程量,它们不能作为承包人履行合同义务过程中应予确认的工程的实际的和准确的工程量。
因此应进行计量的工程量必须具备三个条件:①清单中的工程项目,清单中的工程项目全部需要进行计量。
高速项目驻地办施工计量程序办法
高速项目驻地办施工计量程序办法随着社会快速发展,路网建设也在不断推进,高速公路的建设难度也在不断提升,因此,在高速建设中施工计量较之往常也发生了不小的变化。
本文将详细介绍高速项目驻地办施工计量程序办法,旨在为相关人员提供便利。
一、施工计量程序概述高速公路项目中的施工计量是对工程量的量化指标,也是施工进度与工程成本测算的基础。
高速公路建设中的施工计量分为实物工程量和合同计量工程量,合同计量工程量的计算基于合同规定,而实物工程量是指工程实际完成的工作量。
应当分类检测并进行相应的施工计量。
二、高速公路项目的实物工程量计量2.1 实物工程量计量原则实物工程量计量的原则是以设计文件、施工规范和合同为依据,以实际完成的工程量为计量标准,经监理审定后,由业主、总承包方(施工单位)和监理方共同认可,进行计量支付。
2.2 实物工程量计量内容实物工程量计量内容包括:现场钻孔、固结灌浆、钢筋混凝土、土石方施工、路肩排水、桥墩、桥台、预应力锚固和混凝土衬砌施工等内容。
2.3 实物工程量计量方式实物工程量计量方式有两种:实物单项计量和实物综合计量。
其中,实物单项计量主要是对单项工程进行计量,实物综合计量是对多项工程进行综合计量。
三、高速公路项目的合同计量工程量计量3.1 合同计量工程量计量原则合同计量工程量计量的原则是以施工合同为依据,按照约定的工程量计算方式进行计算。
3.2 合同计量工程量的计算公式合同计量工程量的计算公式可通过施工合同中的规定进行计算,计算公式为:合同计量工程量=(单位工程数量*计量单价)+(工程变更量*变更后的计量单价)其中,单位工程数量是指计量单位内的单位工程数量,计量单价是指单位工程金额,工程变更量是指工程合同约定中的工程变更数量,变更后的计量单价是指工程变更后新加的计量单价。
3.3 合同计量工程量计量范围合同计量工程量计量范围是指工程合同中列出的工程量,应当根据工程合同中列出的工程量进行计量。
高速项目驻地办施工计量程序办法
高速项目驻地办施工计量程序办法一、引言本文档旨在规范高速项目驻地办的施工计量程序,包括测量、计算、审核和审批等方面,以提高施工计量工作的精度和规范性。
二、计量基准1.计量单位施工计量应使用国家统一计量单位,对于非国家统一计量单位,应进行换算后使用。
2.计量基准工程量应按照项目设计文件或施工图纸为依据,确定相应的计量基准。
如项目设计未明确计量基准的,应按照国家有关标准和规范进行计量。
三、测量程序1.测量方法根据项目需要,采用合适的测量方法,如全站仪、GPS等,进行测量。
测量过程中应保证设备运转正常,数据准确可靠。
2.测量记录每次测量完成后,应记录测量数据,包括起始点和终止点的坐标、高程、中间点等数据,以备计算使用。
测量记录应由专人负责,并签字确认。
四、计算程序1.统计数据施工计量应按照设计要求和测量数据进行统计,对于有多次测量的,应取平均数作为实际计量数据。
2.计算公式计量应采用规范公式进行计算,对于特殊情况,应根据实际情况确定计算公式。
计算公式应由专人审核,并签字确认。
五、审核程序1.计量审核计量台帐应由专门人员进行审核,并签字确认。
审核内容包括计量数据、计算过程是否正确、是否符合设计要求等。
2.内部审核内部审核应由专人负责,审核计量数据的真实性、合理性以及计算过程的准确性等。
审核人员应当有一定的计量基础和实际操作经验。
六、审批程序1.施工单位审批计量数据审核通过后,应由施工单位进行审批,确认计量数据与设计要求的一致性。
2.驻地办审批施工单位审批通过后,由驻地办进行审批。
审批通过后,方可进行结算或支付。
七、结论通过本文档的规范,可以保证高速项目驻地办的施工计量工作的精度和规范性,对提高施工质量和工程效益具有积极的推动作用。
高速公路计量办法
高速公路计量办法黄延高速公路扩能工程路基桥隧计量支付管理办法第一章总则第一条为加强黄延高速公路扩能工程建设项目计量支付工作的管理,使计量支付工作标准化、规范化和程序化,合理减少工作流程、有效提高工作效率,做到计量支付“准确、规范、及时”,制定本办法。
第二条黄延高速公路扩能工程建设项目路基桥隧计量支付按月进行,每月计量截止日期为25号。
第二章工程计量第三条计量原则根据合同文件约定,合同工程量清单仅作为投标报价的基础,不作为计量支付及最终结算的依据,工程计量以现场实际发生经监理工程师签认为准。
各施工单位在工程计量时应遵循下列原则:(一)工程质量检验合格,签认齐全。
(二)工程计量的范围、内容、方法和单位符合合同文件的约定。
(三)分项工程计量不得超过“分项工程计量台帐”中对应的数量。
(四)设计变更工程无批文不得正式计量。
(五)暂估价、奖罚金额、索赔金额、材料调差等其他款项的计量须附有关批复文件。
(六)开工预付款、材料预付款的支付,必须符合合同文件的有关约定。
(七)计量支付不解除施工单位应尽的任何合同义务,对已计量支付的工程在交工验收后出现质量问题,不免除施工单位无偿返工的责任。
(八)高驻办、总监办监理工程师在计量支付审查过程中应认真负责及时高效,对违规计量或超计的工程必须及时扣减。
第四条计量依据(一)合同文件。
主要包括合同协议书及附件、中标通知书、合同专用条款、合同通用条款、已标价的工程量清单及说明、技术规范、设计单位签认的施工图纸等;(二)审定的施工图工程量清单;(三)已批复的设计变更;(四)总监办、高驻办签认的工序验收、计量联测记录资料及工程质量合格等证明资料;(五)当期计量工程相应的工程质量责任卡已提交管理处存档,且质量责任可追溯至具体责任人;(六)计量工程相应的档案资料及影像资料已提交管理处存档;(七)其他补充协议或文件。
第五条计量方式(一)计量工程应提交高驻办签发的中间交工证书或其它质量证明资料,作为计量的基础依据,并抄报管理处质量安全科备案。
高速公路工程计量监理程序与方法
高速公路工程计量监理程序与方法摘要:随着我国交通基础设施建设投资的增加,出现了跨越式发展。
高速公路具有投资大,使用寿命长的特点,贯穿公路建设项目的重要工作是工程计量支付,这是确保项目质量控制的有效手段。
公路工程计量监督程序和方法:审查有关文件和资料;清楚,真实地填写中间计量表;制定标准化的计量支付程序,规范化,标准化的完成计量工作;并建立工程计量支付报表和台帐,为工程结算做好准备。
关键词:高速公路、工程计量、程序引言:公路工程计量的科学定义是监理工程师在公路工程施工过程中,确认承包商满足质量要求的实际完工量。
项目支付是根据合同单价计算的具体金额完成计量支付证书,业主根据支付证书向承包商支付的金额。
做好公路工程计量和支付工作,缩短合同条件允许范围内的支付周期,通过合理准确的计量和支付加快计量工作进度,及时准确把握各项进度。
公路建设项目,掌握工程变更,违约和计量支付,是工程建设的重要任务之一。
可以说这是一项非常重要的工作。
它是确保项目质量控制的有效手段,也是约束承包商履行合同义务的一种手段。
因此,工程计量的正确性将直接影响工程质量和工程投资的控制,也直接关系到业主和承包商的经济利益。
1做好高速公路工程计量工作的重要意义高速公路工程计量是一个专业术语,换句话说,工程量的计算,它可以衡量道路施工期间的施工质量和效率。
公路工程计量工作是项目工程量的计算,为工程造价提供可靠依据,可与工程进度计划进行比较,方便施工单位确保施工进度和质量。
因此,公路工程计量的准确性对公路工程的预算成本影响很大,同时影响了施工项目的顺利进行。
高速公路工程计量工作的意义不仅在于工程量的计算,还在于计算结果的应用。
当计算结果与工程计划不同时,施工单位可以及时发现问题原因并及时做出响应,使施工沿预期轨道前进。
同时,计量结果的偏差很可能影响整个施工,主要是因为施工材料和设备的不足影响了施工进度,或者过度采购材料造成的资源浪费,这将影响建设项目的成本,因此也影响到建设单位的收益。
深圳高速公路工程计量程序
深圳高速公路工程计量程序一、计量1、计量的概念及规定计量是指对承包人已完成的工程数量进行测量和计算的过程。
在计量过程中,必须符合以下规定:(1) 计量范围(a) 工程量清单所列项目;(b) 变更工程预算审查书中增补的项目。
(2) 主要计量依据(a) 工程量清单及说明;(b) 变更工程预算审查书;(c) 技术规范;(d) 图纸;(e) 三方联测资料;(f) 合同条件(g) 有关计量的补充协议。
(3) 计量原则(a) 工程数量必须根据实测的资料计算得来,经承包人申请,监理工程师审查,施管部批准,对结构物等可以根据施工图纸标注的设计尺寸进行准确计量的项目及不需联测的包干项目除外;(b) 分项工程未经工序检验,不得进行中间计量;未经完工验收,不得进行完工计量;(c) 计量不解除承包人应尽的任何合同义务,如事后发现已计量工程存在质量缺陷,不免除承包商无偿返工的责任;(d) 工程的计量以净值为准,除非合同另有规定。
(4) 工程(完工)计量需提供的主要文件(a) 计量对象的施工图纸;(b) 变更工程预算审查书(如果有);(c) 联测记录资料;(d) 与工程量计算密切相关的《工序质量检验单》,如换填物的顶标高检验等;(e) 高级监理工程师签发的计日工指示单。
2、计量工作的分类根据计量对象的特点,计量工作分为关键性计量和非关键性计量。
关键性计量是仅指计量对象不可恢复、或难以再现、或事后抽查成本极高的计量工作,与此相对应的其他计量工作为非关键性计量。
关键性的计量工作主要包括:原始地面线标高的测量;软基处理工程的范围、基底标高测量;土石分界线的测定和石方数量的确定;光面爆破数量的核定;隧道围岩类别的鉴定;废弃工程的数量核定;计日工的计量;单价构成分析中的关键基础数据。
3、联测程序联测是指由监理工程师负责组织的对承包人拟完成或已完成的工程的几何外型进行测量的过程,其工作程序如下:(1)联测申请当工程需要联测时,承包人应做好联测前的准备工作,并提前24小时向监理办提出联测申请。
高速公路工程计量管理办法
一、总则第一条为了承包人的资金周转,保质保量地进行工程施工,XX高速公路管理处对承包人已完成且经监理工程师检验合格的清单项目(包括XX高速公路管理处批准的变更设计)逐月进行中间计量,月度计量周期为上月21日~当月20日。
XX高速公路管理处根据核准完成的工程数量和工作量,原则上每月支付一次工程进度款,支付的最低限额为50万。
第二条计量表格的样式(一)中间计量单的表格包括:合同计量中间计量单、变更工程中间计量单、暂定计量中间计量单;(见附表1)(二)中间计量月报的表格包括:中期支付证书【支表2】、合同完成情况表【支表3】、变更完成情况表【支表4】、暂定完成情况表【支表5】;(见附表2)(三)支付表包括:付款通知单、中期支付证书【支表2】;(见附表3)(四)中间计量单及计量月报一式四份:承包人一份、总监办一份、管理处工程部一份、管理处计划合同部一份;(五)付款通知单一式一份存财务部,XX管理处存复印件。
第三条填报说明(一)计量表格均严格采用规定的表格(HCS系统中填报、下载和打印),各单位应按HCS 系统中格式认真填报,图文要清晰,装订要整齐,意见及签字(盖章)无遗漏,表中的数字均需打印,签字不得使用铅笔、圆珠笔和蓝色钢笔书写。
如发现问题应及时包管理处计划合同部确认。
(二)承包人应根据施工合同规定和合同清单格式如实填报已完成工程数量和工作量,不得超前计量、计价,复核人员要认真细致,实事求是。
变更报告(通知)未批准的工程不得计量。
(三)中间计量计算书应准确填写项目号、细目号、细目名称、里程桩号,桥、涵工程应写明计量工程部位,所有项目均需附上计算式,实体的项目需附上简图。
计算书由驻地监理、驻地办、总监办、管理处工程管理部、计划合同部依次进行审核。
(四)月度支付报表、月度支付报表(变更)中的工作量以元为单位四舍五入取整,任一分项项目最后一次累计计量不超过合同清单数量(变更工程最后依次累计计量也不得超过经甲方审核的数量)。
公路工程计量的监理程序及步骤
公路工程计量的监理程序及步骤Jenny was compiled in January 2021公路工程计量的监理程序及步骤工程施工生产需要占用大量的资金,而承包人无法也不愿垫付如此大的资金,因此要进行月进度款的计量与支付。
1、计量范围:《公路工程国内招标文件范本》(1999年版)中明确规定工程量清单中开列的工程量是根据本工程的设计提供的预计工程量,不能作为承包人在履行合同义务中应予完成的实际和准备的工程量,因此计量范围应为工程量清单及修订的工程量清单的内容和合同文件规定的各项费用的支付。
2、主要计量依据:(1)、工程量清单及说明(2)、合同图纸(3)、工程变更令及修订的工程量清单(4)、合同条件(5)、技术规范(6)、有关计量的补充协议(7)、索赔时间/金额审批表3、计量原则:(1)、不符合合同文件要求的工程,不得计量;(2)、按合同文件所规定的方法、范围、内容、单位计量;(3)、按监理工程师同意的计量方法计量。
4、计量时监理工程师审查的主要附件:(1)、《中间计量表》(2)、《分项工程开工申请批复单》(3)、《检验申请批复单》及有关自检材料(4)、工程质量检验表及有关的质量评定意见(5)、《工程变更令》(6)、《工程交工记录》5、工程计量的程序:(1)、计量通知和申请:工程需要计量,监理工程师应审查承包人提出的计量申请或向承包人发出计量通知。
(2)、审查有关文件资料:监理工程师必须检查承包人为计量准备的有关资料,发现问题或资料不全,应退还承包人,暂无进行计量。
(3)、填写中间计量表:必须清楚真实的填写计量结果,对承包人在合同规定的时间内提出的异议,应进一步检查计量记录。
6、在我省的几条高速公路的工程计量中,由于监理对计量严格按合同要求执行,所以,首先由现场负责技术员根据每月的实际施工进度,报出符合计量要求的工程量基础数据,然后按照项目办的要求,运用陕西公众软件有限公司《工程费用管理》软件打印出标准统一的《中间计量表》,与所要求的所有主要附件一同报现场监理工程师核签,各现场监理工程师签认后汇总各技术员的计量数据并送交驻地监理办计量工程师审核,计量工程师将再次对照各种规范以及项目办下发的计量要求,严格细致的复核每一项计量数据和汇总报表,审核无误后再报驻地高监签认。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高速公路项目驻地办施工计量程序及办法
高速公路项目驻地办施工计量程序及办法提要:正常监理服务费用:正常监理服务费用为施工准备阶段、施工阶段
于
高速公路项目驻地办施工计量程序及办法
一、施工计量程序及办法
1、施工及监理单位应及时对工程数量进行复测确认,并建立对应的计量支付台账报代建指挥部审批,各级监理及施工单位对设计图纸数量各自进行复核确认,保留整洁、清晰、易懂的计算稿,直至交工审计结束。
2、复测确认数量中某一细目金额超过合同总价的2%时,或该细目复核工程量超过或小于合同清单中所列工程数量的25%时,按工程变更管理权限进行审批。
3、复测确认数量中存在新单价的,按工程变更管理权限进行审批。
4、材料预付款支付
施工单位的材料预付款支付对象包括水泥、钢筋、沥青等,施工单位采购的材料进场,并经监理工程师检验合格后,可凭购货发票申报材料预付款,材料预付款申报额度为发票所列费用的70%报监理工程师审批。
施工单位在中期支付报表中附材料购货发票复印件,由驻地办予以审核。
相关的抽检资料按原材料资料归档,由总监办审查。
5、路基土方计量
路基土方计量与支付按照施工招标文件中项目技术规范专用本203、204子目相关规定执行。
路基挖方、填方根据施工进度计量,路基基本完成后,只计批复总量的90%,其余的10%待路基边坡整修完成后予以计量。
6、涵洞工程计量
涵洞工程计量与支付按照施工招标文件中项目技术规范专用本419、420子目相关规定执行。
7、灌注桩计量
灌注桩灌注完成尚未进行检测,但其它指标合格的计50%,无破损检测报告完成且合格再计量剩余的50%。
8、桥梁空心板、箱梁预制和安装的计量
梁板预制完成且板张拉完毕后,经检查外观符合要求,按每片可计量完成数量的70%,其余的30%待梁、板安装就位并检查合格后计量支付。
9、路面工程计量
砂砾底基层、水泥稳定砂砾基层、沥青混凝土面层铺筑完成,待强度报告及其它检测报告合格,完成交验后计量。
10、安全生产经费计量
安全生产经费应专项专用,仅可用于施工安全防护用具及设施的采购和更新、安全措施的落实、安全生产条件的改善。
安全生产费用由监理工程师对《安全生产费用使用清单审查表》签字确认后,与当月工程款同时计量支付给施工单位。
将安全生产计量报表汇总量计入100章支付子目中。
在《审查表》后须附每笔安全生产费用的使用发票和相应的财务凭证复印件,批量购买的安全生产材料和设备应有驻地办安全监理工程师的点收签认。
11、变更工程量的计量
对已批复的变更工程量进行计量时中期支付报表中要附批复文件复印件、批复变更费用计算表、变更令的复印件。
12、计量资料装订
计量资料的装订按《自治区公路建设标准化管理手册》中的相关要求执行。
13、其它未尽事宜按照施工合同文件及国家相关规定执行。
计量的程序
(1)分项工程验收合格,监理工程师签发中间交工证书。
(2)监理工程师审查承包人为计量准备的有关资料,发现问题或资料不全,应向承包人讲明情况退还给承包人,暂不进行计量,或计量后暂不支付。
(3)计量工作应由监理工程师和承包人按合同文件的规定进行,驻地处计量工程师具体负责,项目执行办计量工程师审核,其他专业工程师分别对分管工程进行计量审核。
(4)计量必须有负责检查、复核的人员和高级驻地监理工程师与项目执行办主任等有关人员签认,以确保计量的准确性。
(5)承包人对监理工程师审核通过的分项工程进行计量汇总后,按月报送有关资料,填写中间计量表。
中间计量表应清楚真实地填写计量结果,并根据实际情况绘制计算草图,并由参加计量的监理工程师和承包人代表签认,交驻地处计量工程师审签。
(6)经驻地处签认后,由项目执行办计量人员进行审定,最终由业主授权的执行办主任签认,计入中间支付证书。
计量的时限:
根据合同规定,应及时对质量合格的分项工程进行计量。
对于隐蔽工程,必须在隐蔽工程覆盖之前计量与复核。
每月汇总一次,按时报送对应的工程统计报表,各合同段计量截止日期为每月20日,计量汇总表在业主规定的时间上报。
二、监理费用支付程序周期及时限
监理服务费用由正常监理服务、附加监理服务和额外服务三个方面的监理费用组成。
1、正常监理服务的费用
正常监理服务费用为施工准备阶段、施工阶段、交工验收与缺陷责任期阶段的监理服务全部费用。
计量方法见监理费用的支付。
2、附加监理服务和额外服务的费用:计算方法见附加监理服务和额外服务的支付。
3、加班费:指法定节、假日加班和法定工作时间以外的延时工作的费用,已分摊在投标报价中,不另行支付。
监理费用的计量支付
正常监理服务费用:正常监理服务费用为施工准备阶段、施工阶段、交工验收与缺陷责任期阶段的监理服务全部费用。
高速公路项目驻地办施工计量程序及办法提要:正常监理服务费用:正常监理服务费用为施工准备阶段、施工阶段
于
1、施工阶段(含施工准备阶段)的监理费用:
⑴根据合同条款的相关规定,施工阶段监理服务费采用总价平均,按月向监理支付监理服务费用。
为全面履行监理合同,按照新疆自治区交通建设管理局的要求,结合本项目的实际,将本项目施工阶段(含施工准备阶段)的监理费用按6︰3︰1的比例拆分为人员费用、交通设施及维修使用费用、办公及生活设施费用三个部分,其中人员费用按1︰1的比例拆分为专监及以上资质监理人员费用和监理员、试验员费用两部分,按人月平均根据监理考勤据实支付,专监及以上资质监理人员费用计量总数不超过32人,监理员及试验员费用计量总数不超过64人。
⑵施工阶段监理服务费在合同约定的正常施工阶段期限内依据考勤据实支付;驻地办于每月26日前将上月监理服务费支付申请上报总监办,总监办应在收到监理支付申请后7
日内予以审批并上报代建指挥部。
⑶在施工阶段监理服务工作结束后7日内,监理人应将至交工证书申请之日前实际发生的监理服务费用,扣减动员预付款和监理人赔偿金后余额的支付申请上报至总监办,经总监办审核后上报代建指挥部,代建指挥部应在收到该支付申请7日内予以审批,在批复后14日内向监理人支付费用。
监理人在提交支付申请的同时应按发包人要求的格式、以履约担保额的50%为额度向发包人提交缺陷责任期保函,发包人在收到监理人提交的缺陷责任期保函后7日内向监理人返还履约担保。
2、交工验收与缺陷责任期阶段的监理服务费用:
⑴监理人依据合同条款第项的约定,于每月7日前将上月交工验收与缺陷责任期阶段监理服务费支付申请上报发包人,发包人在收到监理支付申请后7日内予以审批,在批复后14日内向监理人支付监理服务费。
具体支付办法另行通知。
⑵在签发工程缺陷责任终止证书后7日内,监理人应将工程缺陷责任期内未结清的监理服务费用和其他应由发包人向监理人支付的剩余款额,扣减其他应由发包人从监理人扣回的款项的支付申请上报至发包人,发包人应在收到该支付申请后7日内予以审批,在批复后14日内向监理人支付费用,同时发包人向监理人返还缺陷责任期保函。
