公用码头施工组织设计
某航运公用码头基建项目工程施工组织设计
某航运公用码头基建项目工程施工组织设计一、工程综述1.1、工程概况1.1.1、工程名称:某航运公用码头基建项目工程1.1.2、工程地点:拟建某航运公用码头基建项目工程位于**市大桥镇前进村长江北岸,上游侧紧临科进船厂码头,下游约1.5 km处为某水泥有限责任公司专用码头。
1.1.3、工程概况:**某港务实业有限责任公司由某投资有限责任公司和某建材有限公司共同出资组建,规划建设年吞吐能力2000万吨的5万吨级公用码头泊位3座,以及年产150万吨的超细矿渣粉磨生产线。
某航运公用码头基建项目工程位于江苏省**市经济开发区沿江公业园区,使用长江岸线830m及相应水域。
某航运公用码头基建项目工程包含一座主体码头和三座引桥,主体码头为高桩梁板式结构,长795m,宽30m,码头桩基采用Ф1000mmPHC(C型)管桩和Ф1000mmδ16钢管桩相结合的形式,引桥桩基岸侧部分采用Ф1000mm钻孔灌注桩,与码头衔接部分采用Ф1000mmPHC(B型)管桩。
1.1.4、建设单位:**某港务实业有限责任公司设计单位:某工程勘察设计院监理单位:某工程建设监理有限公司施工单位:某建设工程有限公司1.2、主要工程量1.3、自然条件1.3.1、施工现场地貌某航运公用码头基建项目工程现场为长江河漫滩地貌,在拟建工程范围内,沿江大部分段落基本直立,与坡脚高差达 3.0m。
头道堤距码头后沿距离在25~30m。
后方三道堤防之间现已经吹砂完成,形成的相应陆域标高在+6.0m左右。
头道堤外侧坡脚标高为+3.0m左右,现为长江漫滩,坡降比较平缓,漫滩近岸侧生长有芦苇、小灌木和水生杂草,并遗留有大量的护岸抛填块石。
头道堤外侧15.0m左右,岸坡突然变陡,坡降从-1.0m 急剧变化到-22.0m,码头前沿目前水深在-25.0m。
1.3.2、工程地质条件拟建场区地貌单元属长江下游冲积成因的河漫滩,土层主要为第四系冲积堆积物,据钻孔资料,场地内可分为10个岩土单元体,自上而下分述如下:①层素填土(Q4ml):灰色、灰黄色,松散,主要由粉细砂、粉质粘土组成。
港口码头工程施工组织设计(方案)
港口码头工程施工组织设计(方案)1. 项目背景港口码头工程是为了满足港口货物装卸、船舶停泊和交通运输需要而建设的基础设施。
本项目旨在对港口码头进行施工组织设计,以确保施工过程顺利、高效、安全。
2. 目标和任务本项目的目标是实现港口码头工程的按期交付,并满足以下任务:- 确定整个施工过程的组织结构和职责分工;- 制定施工计划,明确工期和工作内容;- 对施工场地进行布置和修整,确保施工环境安全和便利;- 管理施工人员,保证人员素质和安全意识;- 确保施工过程中的质量控制和安全管理;- 处理施工现场的变更和紧急情况;- 监督工程进展和成本控制。
3. 施工组织方案3.1 组织结构和职责分工在施工过程中,将设立以下组织机构:- 项目部:负责整个项目的管理和协调,包括制定施工计划、资源的调配和进度的控制等;- 施工班组:负责具体工程的施工任务,并按照施工计划的要求进行施工;- 安全监督组:负责施工过程中的安全管理和事故预防;- 质量监督组:负责施工过程中的质量控制和验收。
3.2 施工计划- 制定详细的施工计划,包括工期、工作任务、施工方法和资源的安排等;- 根据工期要求,合理分配施工人员和设备资源;- 定期检查施工进度,及时解决工期延误问题。
3.3 施工场地布置- 对施工场地进行布置,确保施工环境的安全和便利;- 根据施工需求,规划设施和道路,确保施工作业的顺利进行。
3.4 人员管理- 严格管理施工人员,确保人员素质和安全意识;- 建立施工人员的培训和考核机制,提高工作效率和安全意识。
3.5 质量控制和安全管理- 制定施工质量控制计划,确保工程质量;- 定期检查施工质量,及时处理质量问题;- 实施安全管理措施,确保施工过程中的安全。
3.6 变更和紧急情况处理- 建立变更管理机制,及时处理施工现场的变更;- 制定应急预案,应对施工现场的紧急情况。
3.7 工程进展和成本控制- 监督工程进展,及时汇报工程进度;- 控制施工成本,减少资源的浪费。
码头工程施工组织设计(DOC)

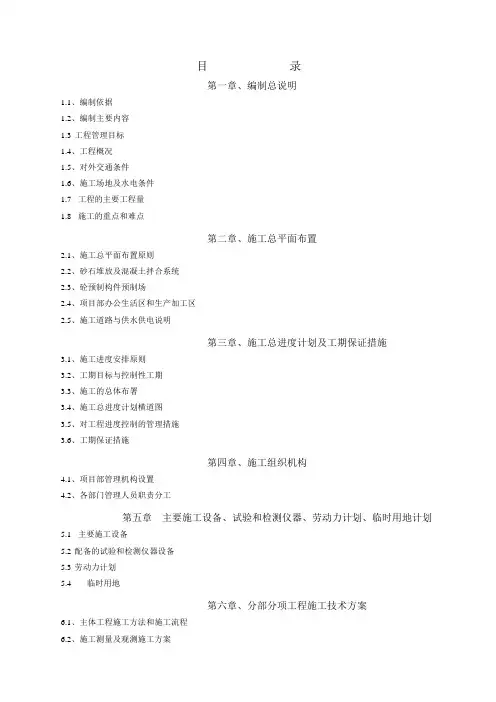

目录第一章、编制总说明1.1、编制依据1.2、编制主要内容1.3工程管理目标1.4、工程概况1.5、对外交通条件1.6、施工场地及水电条件1.7工程的主要工程量1.8施工的重点和难点第二章、施工总平面布置2.1、施工总平面布置原则2.2、砂石堆放及混凝土拌合系统2.3、砼预制构件预制场2.4、项目部办公生活区和生产加工区2.5、施工道路与供水供电说明第三章、施工总进度计划及工期保证措施3.1、施工进度安排原则3.2、工期目标与控制性工期3.3、施工的总体布署3.4、施工总进度计划横道图3.5、对工程进度控制的管理措施3.6、工期保证措施第四章、施工组织机构4.1、项目部管理机构设置4.2、各部门管理人员职责分工第五章主要施工设备、试验和检测仪器、劳动力计划、临时用地计划5.1主要施工设备5.2配备的试验和检测仪器设备5.3劳动力计划5.4临时用地第六章、分部分项工程施工技术方案6.1、主体工程施工方法和施工流程6.2、施工测量及观测施工方案6.3、土方工程施工方案6.4、筑岛施工方案6.5、钻孔灌注桩施工方案6.6、振冲碎石桩和强夯地基处理施工6.7、护岸工程施工方案6.8、钢筋混凝土总体施工6.9、上部结构施工6.10、道路工程施工方案6.11、堆场工程施工方案6.12、给排水及消防工程、供电设施管道、检查井施工方案6.13、附属设施施工6.14、冬、雨季施工措施第七章、工程施工质量保证措施7.1、质量控制目标7.2、质量管理体系7.3、质量管理制度第八章安全生产文明施工措施8.1安全生产、文明施工的目标8.2安全组织管理体系8.3安全管理8.4安全保护措施8.5治安保卫8.6应急救援预案8.7文明施工第九章环境保护措施9.1、施工人员健康保护9.2、大气环境和声环境保护9.3、防止和减轻水质污染9.4、工地卫生9.5、施工建筑垃圾等固体废弃物处理9.6、完工后现场清理处理9.7、水土保持、弃渣场防护和弃渣处理第十章施工期度汛、通航措施10.1度汛措施10.2施工期间保持航道通行措施第一章、编制总说明1.1、编制依据(1)****码头工程都京作业区一期工程装卸作业区土建施工工程施工招标文件及补遗文件;(2)《工程建设标准强制性条文》(J水运工程部分)。
码头施工组织设计

标件V 施工组织设计一、工程概况1、工程名称及建设地点本标工程系大连港矿石专用码头陆域开山回填工程,建址于大连市金州区大孤山半岛的东南岸,距大窑湾港区约4km。
2、工程范围及内容(1) 爆破开挖工程矿石码头堆场周边山体爆破开挖,开采用于场区回填的渣石及石英岩或灰绿岩大块石等特殊要求石料。
开挖的山坡面形成1:永久性或半永久性边坡( 不包括护坡及排水沟) 。
(2) 陆域回填工程堆场高程▽以下、辅建区▽以下、铁路装车线▽以下及临时施工场地▽以下范围的回填。
不含基础强夯处理工程。
(3) 土石方外运爆破开挖满足回填及块石分选的用量后,剩余的渣石外运至指定地点(3km) ,整平。
(4) 与相关单位配合与基础处理、护岸工程的施工便道配合及与高边坡维护基础分层碾压提供开山回填料的配合。
(5) 红线外至其它地点施工便道的维护、保养及环境保护等。
3、主要工程量爆破开挖石方约万m5,场区回填石料万m,外运土石方万m5,块石分选万m。
4、自然条件(1) 地形地貌港区陆域为丘陵地,地形复杂,地势起伏较大,树木茂密。
(2) 工程地质爆破开挖区纵深涉及▽60〜80m处,▽ 40m左右以下为板岩分布区,以上为石英岩。
①丘坡表面为厚〜松散的残坡积碎石层、混合粉土或粉质粘土;②强风化板岩控制厚度为〜,呈黄褐色、黄色,多风化成碎块或碎片状,呈土状较少;③中风化板岩为黄褐色、灰色、薄层状,控制厚度〜;④微风化板岩浅灰色,薄层状结构较致密,质地坚硬;⑤石英岩灰白色、灰色,以中风化为主,块状,坚硬,性脆,节理裂隙发育,控制厚度〜。
场区采石区内板岩和石英岩倾向SWS或SE倾角近于直立,节理和小断裂构造发育。
未发现较大的断裂破碎带。
区内分布的碎石块、各类风化岩均可作为填料。
回填区为浪蚀礁平台及水下岸坡上部,可直接接收回填。
板岩属中等可钻性及可爆性,石英岩属较难钻进及性能较好的岩石,岩石可采性较好,区内岩石稳定性较好。
年平均气温C,极端气温C、C。
公用码头施工组织设计
公用码头施工组织设计1第一章、概述第一节、编制依据及原则一、依据文件1、根据联合体设计单位编制的重庆港忠县港区乌杨公用码头一期工程初步设计图纸及相关地址资料;2、我方所调查得知的历年来长江忠县段水文信息;3、根据交通部颁布的有关技术规范、检验评定标准、预算定额;4、我公司同类项目的施工经验、设备能力及管理水平编写。
二、依据主要技术标准和规程、规范( 1) 《河港工程总体设计规范》( JTJ212- ) ;( 2) 《斜坡码头及浮码头设计与施工规范》( JTJ294-98 ) ;( 3) 《港口道路堆场铺面设计与施工规范》( JTJ296-96) ;( 4) 《港口工程荷载规范》(JTS 144-1- );( 5) 《港口工程地基规范》(JTS 147-1- );( 6) 《港口工程桩基规范》( JTS 167-4- ) ;( 7) 《港口工程灌注桩设计与施工规程》( JTJ248- ) ;( 8) 《港口工程嵌岩桩设计与施工规程》( JTJ285- ) ;( 9) 《水运工程混凝土结构设计规范》( JTS 151- ) ;( 10) 《水运工程抗震设计规范》( JTS146- ) ;( 11) 《水运工程节能设计规范》( JTS 150- ) ;( 12) 《建筑设计防火规范》( GBJ16-87) ( ) ;2( 13) 《供配电系统设计规范》( GB50052-95) ;( 14) 《工业企业通信设计规范》( GBJ42-81) ;( 15) 《建筑给水排水设计规范》( GB50015- ) ;( 16) 《室外给水设计规范》( GB50013- ) ;( 17) 《室外排水设计规范》( GB50014- ) ;( 18) 《民用建筑供暖通风与空气调节设计规范》( GB50736- ) ;( 19) 《建筑抗震设计规范》( GB50011- ) ;( 20) 《港口工程环境保护设计规范》(JTS 149-1- );( 21) 《船舶污染物排放标准》( GB3552-83) ;( 22) 《港口工程劳动安全卫生设计规定》( JTJ320-1997) ;( 23) 交通部颁布的《港口建设项目工程可行性研究报告编制内容及文本格式》;( 24) 国家颁发的相关设计规程、规范。
码头工程施工组织设计(两篇)
引言概述:码头工程施工组织设计是指在码头工程的施工过程中,根据工程的特点和要求,制定一套合理的施工组织方案和工程管理措施,确保施工顺利进行,保证施工质量和工期的达到预期目标。
本文将围绕码头工程施工组织设计展开讨论,结合实际案例和专业理论,对五个主要方面进行详细阐述。
一、工作区域划定1.根据码头工程的规模和功能,确定工作区域的划定范围,包括施工区域、物料储存区域、设备放置区域等。
2.考虑到航道的安全和通行要求,合理划定施工区域,并设置相应的警示标志和提示标识。
3.制定相关的施工序列和工作流程,确保各施工阶段的顺利连接和过渡。
二、施工设备配置1.根据码头工程的需求和施工要求,合理选择和配置施工设备,包括起重机械、挖掘机械、运输车辆等。
2.考虑到施工现场的情况和地形条件,确定施工设备的数量和型号,并进行合理的安排和调度。
3.制定施工设备的使用规范和安全操作规程,确保设备的正常运行和工作效率的提高。
三、施工人员组织1.根据码头工程的施工要求,确定施工人员的数量和技术要求,并进行合理的配备和组织。
2.制定施工人员的分工和职责,明确工作内容和责任范围,确保施工的协调和顺利进行。
3.提供必要的培训和指导,提升施工人员的技术水平和工作能力,增强施工团队的整体素质。
四、施工材料管理1.对码头工程所需的施工材料进行详细的清单、数量和质量要求的核对,确保材料的供应和质量的合格。
2.制定施工材料的验收标准和程序,加强对供应商和材料生产厂商的监督和管理,保证施工材料的质量和安全。
3.合理安排材料的储存和使用,避免浪费和损坏,节约成本和资源。
五、施工质量控制1.制定详细的施工质量控制计划和方法,包括对关键工序和节点进行把关和抽查,确保施工质量的达到预期要求。
2.加强施工现场的巡查和监督,进行隐蔽工程的检查和测试,确保工程的安全和稳定。
3.对施工中出现的质量问题和安全隐患,及时处理和解决,避免对工程造成不良影响。
总结:码头工程施工组织设计是完成码头工程施工任务的重要环节,合理的组织设计和科学的管理措施将直接影响施工质量和周期。
码头工程施工组织设计
码头工程施工组织设计1. 引言本文档旨在对码头工程的施工组织设计进行详细的规划和说明。
施工组织设计是一个确保工程顺利进行的关键步骤,它涉及到各种资源的合理利用、施工流程的优化等方面。
通过合理的施工组织设计,可以提高施工效率,确保工程质量和安全,从而达到项目目标。
2. 施工组织设计目标本次码头工程施工组织设计的目标如下: 1. 确保施工过程中的安全性和可靠性。
2. 提高施工效率,缩短工期。
3. 合理配置人力、物力和财力资源。
4. 保证施工质量,达到设计要求。
3. 施工组织设计内容3.1 施工总体方案在施工组织设计中,我们将制定一个完整的施工总体方案,其中包括施工的基本流程、任务分工、资源配置等内容。
总体方案将根据项目实际情况进行详细设计,以确保施工过程的顺利进行。
3.2 施工人员组织在施工组织设计中,我们将根据施工总体方案确定所需施工人员的数量和职责分工。
通过合理的人员组织,可以确保施工过程中的各项工作得到有效地协调和推进。
3.3 设备和材料管理在施工组织设计中,我们将制定相应的设备和材料管理方案。
该方案包括设备和材料的采购、调配、使用和维护等方面的要求。
通过合理的设备和材料管理,可以确保施工过程中所需的设备和材料能够及时提供,并保证其正常运作。
3.4 施工安全管理在施工组织设计中,我们将制定相应的施工安全管理方案。
该方案包括施工过程中的各项安全措施和应急预案。
通过严格执行安全管理方案,可以有效地避免和减少施工过程中的安全事故,保障施工人员的生命安全和财产安全。
3.5 施工质量控制在施工组织设计中,我们将制定相应的施工质量控制方案。
该方案包括施工过程中的各项质量要求和控制措施。
通过严格执行质量控制方案,可以确保施工过程中的各项工作符合设计要求,达到预期的质量标准。
4. 施工组织设计实施计划4.1 施工时间计划根据施工总体方案和项目任务的要求,制定详细的施工时间计划。
该计划将指导施工过程中各项工作的安排和推进,确保施工进度的顺利进行。
码头工程施工组织设计
码头工程施工组织设计码头工程施工组织设计一、前言码头工程施工组织设计是为了确保码头工程施工顺利进行和项目质量保障的一项重要工作。
本将详细介绍码头工程施工组织设计的各个方面内容,包括项目概况、工程划分、施工组织架构、施工流程、安全保障、质量保障等。
二、项目概况码头工程的项目概况包括项目地点、规模、用途、功能要求等内容。
详细描述了项目背景和目标,为后续的施工组织设计提供了基础信息。
三、工程划分码头工程一般可以按照功能划分为码头区、堆场区、办公区等。
本章节将详细描述不同区域的功能要求和施工要点,包括基础设施、设备需求、工序步骤等。
四、施工组织架构施工组织架构是指工程项目中各个职能部门和岗位的划分及职责分工。
本章节将详细说明施工组织的层级结构、职责分工和人员配置等。
五、施工流程施工流程是指整个项目从开始到完成的具体步骤和过程。
本章节将详细描述码头工程施工的各个阶段和具体的工序,包括施工准备、基础施工、结构施工、设备安装、收尾工作等。
六、安全保障安全保障是码头工程施工过程中必须重视的问题。
本章节将详细描述施工现场的安全措施和安全管理要求,包括人员安全、设备安全、交通安全等方面的要求。
七、质量保障质量保障是码头工程施工过程中确保工程质量的重要环节。
本章节将详细描述质量管理体系、质量检查要点、质量控制措施等内容,确保码头工程达到设计要求和标准。
八、附件1. 施工图纸:包括码头工程的平面图、剖面图、细部图等,以便施工过程中参考使用。
2. 技术规范:包括相关的国家、行业技术规范标准,作为施工过程中的参考依据。
3. 合同文件:包括项目合同、施工合同等,确保施工过程中的法律合规性。
九、法律名词及注释1. 建设工程法:指中华人民共和国《建设工程法》,对建设工程的法律规定进行了系统化和明确。
2. 施工许可证:指国家相关主管部门颁发的许可证,施工单位依法取得才能进行施工活动。
3. 质量检验:指对施工工程质量进行检查和验收,以确保工程达到设计要求和标准。
龙湾码头施工组织设计。
龙湾码头施工组织设计1. 引言施工组织设计是在工程项目中至关重要的一步。
针对龙湾码头工程,本文将分析施工组织的设计、管理与执行,以确保项目的顺利进行和高质量完成。
2. 施工组织设计原则在进行施工组织设计时,需要考虑以下原则:2.1 安全第一安全是施工过程中最重要的因素。
施工组织设计应包括合理的安全预防措施,确保施工现场的安全。
2.2 有效协调施工组织设计应涵盖各种施工工序和人员的安排,以确保整个项目的协调运转。
团队应密切合作,确保施工进度的顺利进行。
2.3 资源优化合理分配和利用资源是施工组织设计的关键。
通过优化资源的分配,可以提高施工效率并节约成本。
3. 施工组织设计步骤为了充分考虑上述原则,并确保项目按时按质完成,下面是龙湾码头施工组织设计的步骤:3.1 确定项目目标在施工组织设计之前,首先需要明确项目目标和要求。
这包括项目的规模、技术要求、工期等。
3.2 制定施工计划根据项目目标和要求,制定详细的施工计划。
这包括每个施工阶段的工作内容、工期、资源需求等。
3.3 分析施工过程中的风险对施工过程中可能出现的各种风险进行评估,并制定相应的应对措施。
如施工现场安全管理、施工设备维护等。
3.4 确定施工组织结构在施工组织设计中,需要确定项目的组织结构和责任分工。
这包括项目经理、施工队伍等的职责和工作范围。
3.5 确定施工资源根据工作内容和工期,确定所需的施工资源。
这包括人力资源、物资资源、设备资源等。
3.6 确定施工方法和工艺根据项目需求和资源条件,确定合适的施工方法和工艺。
这包括施工顺序、施工工序、施工技术等。
3.7 制定施工标准和规范制定合理的施工标准和规范,确保施工质量符合要求。
这包括施工验收标准、施工质量控制规范等。
3.8 制定施工组织计划综合考虑以上因素,制定详细的施工组织计划。
这包括项目各个阶段的具体工作安排、资源分配等。
4. 施工组织设计的管理与执行施工组织设计的管理与执行是确保项目按计划进行的关键。
码头工程施工组织计划
一、工程概况本工程为新建码头工程,位于我国某沿海城市,工程总占地面积约200亩,新建码头长度为500米,宽度为30米,设计年吞吐量为500万吨。
本工程主要包括码头主体结构、护岸工程、陆域填筑、道路、排水、供电等工程。
二、施工组织原则1. 严格按照国家有关法律法规、行业标准和规范进行施工,确保工程质量、安全、进度和投资效益。
2. 合理安排施工顺序,确保各施工阶段紧密衔接,避免窝工、返工现象。
3. 优化资源配置,提高施工效率,降低施工成本。
4. 强化安全文明施工,确保施工过程中无安全事故发生。
三、施工组织安排1. 施工准备阶段(1)组织相关人员对施工现场进行实地考察,了解周边环境、地形地貌、水文地质等情况。
(2)编制详细的施工组织设计,明确施工方案、施工进度、资源配置等。
(3)组织施工人员、技术人员、管理人员进行培训,提高人员素质。
(4)做好施工材料、设备的采购、租赁、验收工作。
2. 施工实施阶段(1)按照施工组织设计要求,分阶段、分部位进行施工。
(2)严格执行施工方案,确保施工质量、安全、进度。
(3)加强施工过程中的质量控制,做好质量检查、验收工作。
(4)加强施工安全管理,做好安全防护、安全培训、安全检查等工作。
(5)加强施工过程中的环境保护,做好废水、废气、噪声等污染治理。
3. 施工收尾阶段(1)完成所有施工任务,对施工现场进行清理、整修。
(2)组织验收,确保工程质量符合要求。
(3)做好工程资料的整理、归档工作。
四、施工进度计划1. 施工准备阶段:预计需3个月完成。
2. 施工实施阶段:(1)基础工程:预计需6个月完成。
(2)主体结构工程:预计需8个月完成。
(3)护岸工程:预计需4个月完成。
(4)陆域填筑、道路、排水、供电等工程:预计需6个月完成。
3. 施工收尾阶段:预计需2个月完成。
五、施工资源配置1. 人员配置:根据工程规模和施工进度,合理配置施工人员,确保各工种人员充足。
2. 设备配置:根据施工需求,合理配置各类施工设备,确保施工顺利进行。
码头工程施工组织设计
码头工程施工组织设计一、项目基本情况1.1 项目名称:某某港码头工程1.2 项目地址:某某省某某市某某区1.3 项目概况:本项目是某某港的一个重要配套设施,总投资约为5000万元,包括船舶进出口岸、货物装卸区、码头设施等。
项目总建筑面积为20000平方米,共设置10个泊位,可容纳大型船舶停靠。
二、施工单位情况2.1 施工单位名称:某某建筑工程有限公司2.2 施工单位地址:某某省某某市某某区2.3 施工单位资质:本单位具有建筑工程施工总承包资质,拥有丰富的码头工程施工经验,并拥有专业的技术人员和施工队伍。
三、施工组织设计3.1 项目部成立:为了保证项目施工的顺利进行,项目部将在施工单位内成立项目部,负责项目的具体施工和管理工作。
项目部包括总工程师、施工经理、质量工程师、安全工程师、材料管理员等职务。
3.2 项目部人员梯队建设:项目部将根据项目的实际情况,合理配置项目部人员,并进行相应的培训和考核,以确保项目施工的高效性和质量。
3.3 施工方案制定:项目部将根据项目的施工要求和施工进度,制定详细的施工方案,包括施工工序、施工方法、施工进度计划等内容。
3.4 施工技术交底:在施工前,项目部将对施工人员进行技术交底,明确各项施工要求和技术标准,确保施工人员对施工内容的理解和掌握。
3.5 施工设备准备:项目部将提前准备所需的施工设备和工具,确保施工进度的顺利进行。
3.6 安全生产措施:项目部将制定安全生产管理计划,加强对施工现场的安全监督和管理,确保施工过程中的安全生产。
3.7 环境保护措施:项目部将制定环境保护方案,加强对施工现场的环境监测和治理,确保项目施工对环境的影响降到最低程度。
四、施工进度计划4.1 施工总进度计划:项目部将根据项目的实际情况和要求,制定全面的施工进度计划,包括工期、分部工程、工序计划等内容。
4.2 施工进度监管:项目部将加强对施工进度的监督和管理,及时调整施工计划和方案,确保项目的按时完成。
码头工程施工方案
码头工程施工方案一、工程概况本项目为某港口码头工程,主要包括新建一个5000吨级的多功能码头,码头长度为120米,宽度为25米,前沿水深为10米,码头结构采用沉箱式混凝土结构。
工程还包括配套的栈桥、引桥、排水系统、照明系统等。
二、施工目标1. 确保工程质量:严格按照设计文件和施工规范施工,确保码头结构安全、可靠、耐久。
2. 保证工程进度:确保工程按时完成,满足业主方的需求。
3. 确保施工安全:加强施工现场安全管理,杜绝安全事故的发生。
4. 保护环境:在施工过程中,采取有效措施,减少对环境的影响。
三、施工组织与管理1. 施工组织:本工程采用项目管理式施工组织方式,成立项目经理部,负责工程的整体组织、协调和管理工作。
2. 施工管理:施工过程中,严格执行施工组织设计,加强施工现场的监督和管理,确保工程质量、进度和安全。
四、施工技术方案1. 沉箱施工:采用预制沉箱施工技术,沉箱在工厂内预制,然后运输至施工现场进行安装。
沉箱预制过程中,严格控制混凝土的质量和养护条件,确保沉箱的强度和稳定性。
沉箱安装时,采用浮船式起重机进行吊装,确保安装精度。
2. 混凝土施工:混凝土浇筑采用现场搅拌、泵送施工技术。
混凝土配合比根据设计要求和现场条件进行优化,确保混凝土的强度和耐久性。
混凝土浇筑过程中,加强模板和支架的检查,防止变形和破坏。
3. 栈桥和引桥施工:栈桥和引桥采用预制构件施工技术,构件在工厂内预制,现场拼装。
预制构件的制作和拼装过程中,严格控制构件的尺寸和连接质量,确保栈桥和引桥的结构安全。
4. 排水系统和照明系统施工:排水系统和照明系统采用现场施工技术,严格按照设计文件和施工规范进行施工。
施工过程中,加强管线布置和焊接质量的控制,确保系统的正常运行。
五、施工进度计划本工程计划工期为12个月,具体施工进度计划如下:1. 前期准备:1个月2. 沉箱预制和安装:3个月3. 混凝土浇筑:4个月4. 栈桥和引桥预制和安装:2个月5. 排水系统和照明系统施工:2个月6. 工程验收和交付:1个月六、施工安全措施1. 施工现场设置安全警示标志,明确安全通道和作业区域。
码头施工施工组织设计完整版
码头施工施工组织设计完整版.pdf一:珠江码头施工施工组织设计1.1 施工概述珠江码头施工位于广州市珠江边,总建筑面积xxxx㎡,由于建筑地点复杂,施工条件有限,需进行详细施工组织设计。
本章节将详细介绍施工的整体概况,包括工程背景、施工目标、施工条件等。
1.2 施工本章节将详细描述珠江码头施工的具体,包括施工范围划定、施工工期安排、施工人员配备等。
1.3 施工组织架构本章节将详细介绍施工组织的架构,包括总包负责人、项目经理、施工班组等。
1.3.1 总包负责人1.3.2 项目经理1.3.3 施工班组1.4 施工方案本章节将详细描述珠江码头施工的具体方案,包括施工流程、施工方法、施工设备等。
1.5 施工安全与环境保护本章节将详细介绍珠江码头施工的安全措施和环境保护措施,确保施工过程中的安全和环保。
二:施工准备2.1 施工前期准备本章节将详细介绍珠江码头施工前的准备工作,包括施工人员培训、施工材料采购、施工设备验收等。
2.2 施工现场布置本章节将详细描述珠江码头施工现场的布置情况,包括施工区划、设备摆放、施工道路等。
2.3 施工材料管理本章节将详细介绍珠江码头施工材料的管理措施,包括材料采购、材料验收、材料仓库管理等。
2.4 施工设备管理本章节将详细介绍珠江码头施工设备的管理措施,包括设备购置、设备维护、设备出借等。
2.5 临时设施建设本章节将详细描述珠江码头施工过程中的临时设施建设情况,包括临时办公室、临时工棚、施工用电等。
三:施工过程管理3.1 施工进度管理本章节将详细介绍珠江码头施工进度的管理措施,包括施工进度计划、进度监控、工期控制等。
3.2 施工质量管理本章节将详细介绍珠江码头施工质量的管理措施,包括质量检查、质量验收、质量改进等。
3.3 施工安全管理本章节将详细介绍珠江码头施工安全的管理措施,包括安全培训、安全检查、事故处理等。
3.4 施工协调管理本章节将详细介绍珠江码头施工过程中的协调管理措施,包括与相关部门的协商、与施工单位的协调等。
码头配套工程施工组织设计
码头配套工程施工组织设计一、项目概况本项目为某港口新建货物码头及其配套工程,主要包括码头结构、堆场、道路、照明、排水、通讯、消防等配套设施。
项目总面积约50000平方米,计划用时12个月,总投资约5000万元。
二、施工组织设计内容1.施工组织基本思路本项目施工组织设计的基本思路是按照“安全、高效、节能、环保”的要求,以“专业化、集约化、精细化”为原则,合理分工协作,精心组织施工过程。
同时,注重施工过程中的安全管理和质量控制,确保施工工程质量和进度。
2.施工组织机构设置本项目施工组织机构包括总指挥部、项目部、质量安全管理部、技术管理部、物资管理部、施工队伍等。
总指挥部负责项目整体的组织管理,项目部负责具体的施工组织和协调工作,质量安全管理部负责质量和安全管理,技术管理部负责技术方案设计和技术支持,物资管理部负责物资采购和管理,施工队伍负责具体施工实施。
3.施工过程安全管理在施工过程中,要严格执行《建筑施工安全生产管理条例》,建立完善的安全管理制度,落实各个责任人员的安全责任,加强安全教育和培训,提高员工安全意识,防止各类安全事故的发生。
同时,要定期进行安全检查和隐患排查,加强施工现场的安全防护,做好应急处置准备工作。
4.施工质量控制在施工过程中,要严格按照设计要求和施工规范进行施工,提高施工质量和工程验收合格率。
要设置专人负责质量控制工作,建立质量检查制度,加强施工现场的质量监管,及时解决施工过程中出现的质量问题,确保工程质量达标。
5.施工进度管控在项目施工过程中,要合理制定施工进度计划,明确施工任务和节点,及时调整施工进度,保证项目按时完工。
要设定明确的施工目标和标准,建立施工进度监控系统,随时了解施工进度情况,及时发现并解决影响进度的问题,确保施工工程按时交付使用。
6.施工环境保护在进行码头配套工程施工时,要注重环境保护工作,遵守环保相关法律法规,采取有效措施减少施工对周边环境的影响。
要合理排放废水和废气,做好垃圾处理和污染防治工作,保护周边生态环境,确保施工过程对环境的影响最小化。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章、 概述
第一节、 编制依据及原则
一、依据文件
1、根据联合体设计单位编制的重庆港忠县港区乌杨公用码头一 期工程初步设计图纸及相关地址资料;
2、我方所调查得知的历年来长江忠县段水文信息;
3、根据交通部颁布的有关技术规范、 检验评定标准、 预算定额;
4、我公司同类项目的施工经验、 设备能力及管理水平编写。
顺江而下至万州80km。陆路紧邻G50高速,工程区有公路从工程沿线 经过距忠县县城也较近,水陆交通条件均较为便利。
二、 施工用水、 用电
本工程紧邻乌杨镇,普通施工的用水用电均可由集镇的水电系统提 供。但根据本工程特性,我施工方需自备
三、施工临时设施
现场临时设施场地由甲方提供地点 负责。
四、现场通信 由施工单位自行解决。
( 23)交通部颁布的《港口建设项目工程可行性研究报告编制内容 及文本格式》;
( 24)国家颁发的相关设计规程、 规范。
第二节、 工程简介
一、 工程概况
重庆港忠县港区乌杨公用码头一期工程位于长江右岸岸坡乌杨镇 将军村七组,为忠县移民生态工业园招商引资的主要配套工程。工程共 有5个5000吨级泊位,其中散货出口泊位1个,散货进口泊位2个,件 杂货泊位2个。码头占用岸线总长753m,后方陆域建设面积9.94万m2,主要布置有煤炭堆场、 件杂堆场、 件杂仓库、 综合办公楼、 候 工楼、1#中心变电所等配套设施。本工程分近期实施和远期实施进行 建设,近期实施内容包括: 1#、2#散货泊位和5#件杂泊位水工建筑物和 装卸工艺设备购置及安装、 陆域堆场及疏港道路、 护岸工程、 生产 及生产辅助建筑物等,远期实施内容包括: 3#散货泊位和4#件杂泊位水 工建筑物和装卸工艺设备购置及安装等。
件杂泊位后方陆域布置件杂堆场、 件杂仓库,堆场面积18570m2,仓库面积2340m2。靠近疏港道路侧布置综合办公楼、1#中心变电
所、 机修间、 候工楼等。
第三节、 施工条件
一、 交通情况
本工程位于忠县乌杨镇移民生态园区,距乌杨场镇较近,位于长江右 岸紧邻.对外交通主要有水路和陆路。水路由长江上行245km到重庆,
本工程陆域占地面积103713m2,陆域纵深96〜230m,南北向长约827m,呈长条状。
散货泊位后方陆域布置煤炭堆场,堆场面积34254m2。陆域下游 端部布置消防及喷淋水池、 泵房、 沉淀池等。另在2#、3#泊位引桥
之间,靠近陆域前沿现状地面高程较高处布置一块临时煤炭堆场,堆场 面积4900m2。
2、本工程土方开挖量虽不大,但均作为弃方处理。因此需在该工 程区域外借开山石,进行墙后回填。
3、挡墙回填需要分层碾压。
4、考虑到水位因素,本工程斜坡道梁为预制吊装。
5、根据掌握的水文资料及气候特点,应提防10月中旬至11月中 旬可能出现的秋季洪水,施工安排时应加以考虑。
二、 本工程重难点分析
1、排架墩施工:
散货泊位采用浮码头方案,码头前沿线布置在138.00m等高线附 近。每个泊位由1艘钢质趸船、1艘钢质浮趸、2跨60m钢引桥和1跨接岸栈桥组成,趸船平面尺度为75x18m,钢质浮趸平面尺度为14X9m,钢引桥平面尺度60x4.5m,接岸栈桥长15m,宽7m。
件杂泊位采用斜坡码头方案,码头前沿线布置在126.00m等高线附 近。每个泊位由1艘钢质趸船和2条架空缆车斜坡道组成,趸船平面尺 度为75x15m,架空斜坡道坡度为1: 2.75,斜坡道坡顶高程181.5m,坡 底高程149.50m,水平投影长89m,单条斜坡道宽度13.5m,检修踏步道 位于两条缆车道中间。
五、主要材料
水泥可使用忠县乌杨园区海螺水泥 买。
六、施工期 本工程施工尽量选择在低水季节施工
七、质量目标
我公司对本工程质量的目标为合格。
第四节、 工程主要特点及重难点分析
一、本工程主要特点
1、经过现场多次踏勘,本工程施工条件良好位置交通方便,生产和 生活设施易于设置,施工场地开阔,很容易形成施工工作面,施工干扰小,便于集中优势队伍展开连续均衡的机械化施工。
( 6)《港口工程桩基规范》(JTS167-4- ) ;
( 7)《港口工程灌注桩设计与施工规程》(JTJ248-) ;
( 8)《港口工程嵌岩桩设计与施工规程》(JTJ285-) ;
( 9)《水运工程混凝土结构设计规范》(JTS151- ) ;
( 10)《水运工程抗震设计规范》(JTS146-) ;
( 11)《水运工程节能设计规范》(JTS150- ) ;
二、依据主要技术标准和规程、 规范
( 1)《河港工程总体设计规范》(JTJ212-) ;
( 2)《斜坡码头及浮码头设计与施工规范》(JTJ294-98) ;
( 3)《港口道路堆场铺面设计与施工规范》(JTJ296-96);
( 4)《港口工程荷载规范》(JTS144-1- );
( 5)《港口工程地基规范》(JTS147-1- );
( 18)《民用建筑供暖通风与空气调节设计规范》(GB50736-) ;
( 19)《建筑抗震设计规范》(GB50011-) ;
( 20)《港口工程环境保护设计规范》(JTS149-1- );
( 21)《船舶污染物排放标准》(GB3552-83);
( 22)《港口工程劳动安全卫生设计规定》(JTJ320-1997);
( 12)《建筑设计防火规范》(GBJ16-87)( ) ;
( 13)《供配电系统设计规范》(GB50052-95);
( 14)《工业企业通信设计规范》(GBJ4ቤተ መጻሕፍቲ ባይዱ-81);
( 15)《建筑给水排水设计规范》(GB50015-) ;
( 16)《室外给水设计规范》(GB50013-) ;
( 17)《室外排水设计规范》(GB50014-) ;
本工程设计施工水位为黄海高程150m。件杂位码头设计为斜坡 道 式 码 头,斜 坡 坡 率 为1:3.15,前 沿 排 架 墩 桩 基 顶 面 设 计 高 程 为147.389m,帽梁顶面设计高程为150.5m。
该项目5#件杂码头泊位沿斜坡道共设计7排桩基,每排4根灌注 桩。其中靠近码头前沿的3排桩基处原河底面高程低于149.00米,需搭 架设钢平台辅助进行灌注桩施工。按8月进场考虑,此时水位较高,且 临近秋汛。出于安全考虑,暂时不进行排架桩施工,优先展开陆域堆场
