高层建筑梁式转换层的施工技术探析高层建筑在设计中常常需要进行层高的变化,而梁式转换层是一种比较常用的方法。

梁式转换层构造简便,效率高,且能够实现建筑物快速、高效的层高转换。

本文将对梁式转换层的施工技术进行探析。

1.梁式转换层的基本构造梁式转换层是通过在建筑物的立柱之间设置一定数量的梁,将上层结构的荷载传递至下层结构。

梁式转换层的核心部分是转换梁,其结构包括主梁(上下层之间负责传递荷载的承载构件)、剪力墙(主要起到抵抗侧向荷载的作用)以及辅助梁(支撑主梁的构件)。

梁式转换层的施工技术较为复杂,需要严格遵守相关规范和标准,以确保安全稳定。

2.施工前准备在施工前,需要首先进行转换层的设计和计算,确定合适的结构形式和尺寸。

同时,还需要确定梁的材料和规格,并进行梁的制作和质量检验。

在梁制作完成后,需要对其进行标记,并制作详细的安装图纸和方案。

3.梁的安装在进行梁的安装过程中,需要确保梁的平稳、整齐和精准,避免因施工不当导致建筑物结构出现偏差。

梁的安装过程可以分为以下步骤:1)现场清理:清理转换层安装区域内的杂物和残渣,并保持安装区域干燥、清洁。

2)放样和测量:根据安装图纸和方案,确定梁的位置、高度和标高等参数。

3)定位和支撑:根据测量结果,在准确的位置设置支撑体系,并将梁按照预定位置放置到支撑架上。

4)连接和固定:根据标记和方案,将梁的连接部位与支撑点进行固定,使其具有稳定的承载能力。

5)检验和质量控制:在梁的安装完成后,进行质量检查和测试,确保梁的安装符合要求。

4.剪力墙的施工剪力墙是转换层结构的重要部分,常常起到支撑和抵抗侧向荷载的作用。

剪力墙的施工可以分为以下步骤:1)墙体的制作:现场制作钢筋网格、混凝土和板材等材料,按照设计要求将其组装成墙体的形状,同时保证墙体的强度和稳定性。

2)现浇混凝土:在墙体的基础上进行混凝土现浇,确保墙体具有足够的强度和密实度。

5.辅助梁和其他细节的处理在梁式转换层的施工中,还需要对辅助梁和其他细节进行处理,包括对梁的连接部位进行强化、对转换层之间的连接进行加固、对支撑点进行调整等。

高层建筑结构转换层施工工艺

高层建筑结构转换层施工工艺

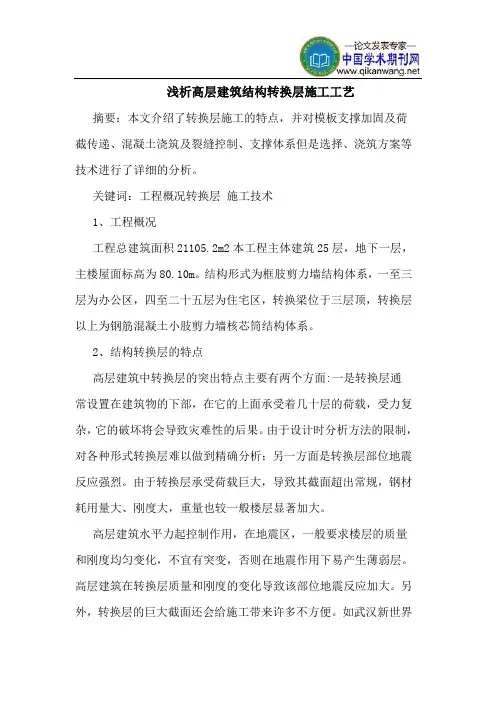

浅析高层建筑结构转换层施工工艺摘要:本文介绍了转换层施工的特点,并对模板支撑加固及荷截传递、混凝土浇筑及裂缝控制、支撑体系但是选择、浇筑方案等技术进行了详细的分析。

关键词:工程概况转换层施工技术1、工程概况工程总建筑面积21105.2m2本工程主体建筑25层,地下一层,主楼屋面标高为80.10m。

结构形式为框肢剪力墙结构体系,一至三层为办公区,四至二十五层为住宅区,转换梁位于三层顶,转换层以上为钢筋混凝土小肢剪力墙核芯筒结构体系。

2、结构转换层的特点高层建筑中转换层的突出特点主要有两个方面:一是转换层通常设置在建筑物的下部,在它的上面承受着几十层的荷载,受力复杂,它的破坏将会导致灾难性的后果。

由于设计时分析方法的限制,对各种形式转换层难以做到精确分析;另一方面是转换层部位地震反应强烈。

由于转换层承受荷载巨大,导致其截面超出常规,钢材耗用量大、刚度大,重量也较一般楼层显著加大。

高层建筑水平力起控制作用,在地震区,一般要求楼层的质量和刚度均匀变化,不宜有突变,否则在地震作用下易产生薄弱层。

高层建筑在转换层质量和刚度的变化导致该部位地震反应加大。

另外,转换层的巨大截面还会给施工带来许多不方便。

如武汉新世界中心,转换层采用1.6m厚的厚板,这种厚度的板不但配筋、混凝土浇筑困难,施工质量难以控制,而且施工时对其下部的模板支撑体系要求严格。

0.5kn/m2以上的浇筑重量,常规的模板支撑不适用,还需另行设计制作,增加了工程的费用。

一般地,由于转换层以上是小开间的剪力墙结构,而转换层以下是以柱为主要承重的大空间结构。

很明显,转换层以上的结构剪切刚度大于转换层以下的结构剪切刚度,这必须进行调整。

3、施工方案转换层结构混凝土施工有一次浇筑和二次浇筑两种方案。

一次浇筑的优点是结构整体性好,钢筋安装质量易保证,施工速度快;缺点是支模难度大,支撑材料用量大。

二次浇筑的优点是浇筑第二层混凝土时的自重可充分利用第一层已达到一定强度的混凝土承担,支撑用量少;缺点是对结构的整体性有一定影响,分层面处理较困难,施工速度慢。

梁式转换层高层建筑施工技术

梁式转换层高层建筑施工技术

梁式转换层高层建筑施工技术摘要:为了便于实现和适应建筑物结构形式、柱网布置结构型式的变化过渡,转换层便应运而生。

而在工程设计和施工实践中,梁式转换层得到了广泛的采用和认可,它可以较好地解决高层建筑中上下部结构在竖向不连续的问题。

关键词:概述施工要点控制措施1 转换层概述为了便于建筑实现多功能的需要,一定要在结构中设置转换结构构件,从而实现自上而下结构模式,轴线布置的自然过渡。

转换结构的构件所在的楼层就属于转换层。

按照转换层所实现的结构转换可以分为三类:上、下层结构类型的转换;上、下层柱网、轴线间的改变;同时转换结构形式和结构轴线布置。

2 模板及支架的施工混凝土梁式转换层的模板工程技术是施工技术的重要组成部分,根本离不开施工技术的基本属性和特点,这就是条件的多变性、参数的难控性以及理论和实际情况的差异性。

模板工程的设计主要包括:模板装置的结构和构造设计:模板装置的设置和装拆设计与模板装置的使用及周转设计。

2.1斜撑的施工要点所有斜撑杆按小于或等于45°角设置,排距沿柱面竖向为1m,梁底斜撑杆同梁底模板的外钢楞相协调,间距为400mm,其上端伸至模板底并与梁度模外钢楞相扣接,并作双扣件抗滑移保险,斜撑杆的下支点主柱面预留的内设定位短筋的凹槽,最下排斜撑杆的下支点为所在楼层的柱根部。

梁底斜撑支架尽量与梁下排架同时搭设,如跟不上,也必须保证在大梁钢筋骨架就位前搭设完毕,以确保斜撑支架与梁下排架同步受力。

2.2立杆和扫地杆的施工要点立杆的上端直接与梁底的内楞、外楞分别相扣接,因此形成了双扣件抗滑移保险。

立杆的下端支撑在楼面上铺设的通长木板上,设置的钢垫块上。

梁下排架下设置了扫地杆,中间设了两道大小横杆,梁底排架两侧,横向设置斜撑,纵向设置双肢剪刀撑,与此同时将梁下排架与楼层满堂架和为一体,来增加排架的空间刚度。

2.3钢管支撑的施工要点支撑体系中,必须要注意检查木楔是否顶紧、钉钉子、防滑动,这样可以避免钢管直接作用于楼板形成集中荷载的关键。

高层建筑工程梁式转换层施工技术分析

高层建筑工程梁式转换层施工技术分析

高层建筑工程梁式转换层施工技术分析高层建筑工程中,梁式转换层施工技术是一个关键的环节,它的施工质量直接影响到建筑物的整体结构和安全性。

下面对梁式转换层施工技术进行分析。

梁式转换层施工技术是指通过设置梁和板设施,在高层建筑中实现楼层布置的变化。

这种施工技术在建筑物中起到承重、分布荷载的作用,能够保证建筑物的稳定性和强度。

梁式转换层施工技术的主要步骤包括:梁的设置、梁板的浇筑、梁板连接、梁板拆模等。

首先是梁的设置。

在施工过程中,需要根据设计要求,在楼板之间设置梁,用于承担楼板的荷载和传递力量。

梁的设置需要满足相关标准和规范,确保梁的强度和稳定性。

其次是梁板的浇筑。

在设置好梁后,需要进行梁板的浇筑工作。

梁板浇筑前,需要将梁的底模板安装好,并加固好钢筋。

然后进行混凝土浇筑,保证梁板的强度和均匀性。

梁板的浇筑需要注意材料的配比和施工工艺,以保证梁板的质量。

然后是梁板的连接。

梁板之间需要进行连接,形成一个整体结构。

梁板的连接方式有多种,常见的有搭接连接和焊接连接。

搭接连接是指将两个梁板相互搭接在一起,通过连接件进行连接。

焊接连接则是通过焊接将两个梁板连接在一起。

连接的质量和强度直接影响到整个结构的稳定性和安全性。

最后是梁板的拆模。

在梁板的浇筑完成后,需要在混凝土达到一定强度后进行拆模工作。

拆模时需要注意操作的规范和安全,以防止损坏梁板的同时确保施工人员的安全。

梁式转换层施工技术是高层建筑工程中一个关键的环节。

通过合理的梁的设置、梁板的浇筑、梁板的连接和梁板的拆模等步骤,可以保证梁式转换层的施工质量和安全性。

施工人员需要具备相关的知识和技能,严格按照相关规范和标准进行操作,以确保梁式转换层的稳定性和强度。

浅谈高层建筑结构中梁式转换层施工技术

浅谈高层建筑结构中梁式转换层施工技术

置 ,排距 沿柱 面竖 向为 l m,梁 底斜 撑杆 同梁底 模板 的外 钢 钢楞相 扣接 , 作双 扣件 抗滑 移保 险 , 撑 杆 的下 支 点主 柱 并 斜
面预 留的 内设定 位短 筋 的凹槽 ,最 下 排斜 撑 杆 的下 支点 为
所 在 楼 层 的 柱 根 部 。所 有 斜 撑 杆 要 尽 量 与 梁 下 排 架 的立 杆 、
位” 现象 十分突 出 。任何 一根 主 筋 的就位 错误 , 会造成 大 均 量 的返工 。因此 ,准 确地 翻样和 下料 是 钢筋顺 利 施工 的前 提 。( ) 1 钢筋 翻样 前必须 弄清 设计 意图 ; 审核 、 熟悉设计 文件
横杆 相扣 接 ( 用转 向扣 件) 同时 与 楼层 满 堂 架连 体 , , 以增 强 斜撑 支架 的整体 性和稳 定性 。 2立杆 和扫地杆 的施 工要 点。 杆的上端直接 与梁底的 内 . 立 楞、 楞分别相 扣接( 外 外楞紧贴 在 内楞 下 面)从 而形成 双扣 件 , 抗滑移保险 。立杆 的下 端支撑在楼 面铺设 的通长木板 上设 置 的钢垫块上 。梁下排架下设 扫地杆 , 中间设 两道大 小横杆 , 梁
钢 管立柱 承受 的是 轴 向力 。作 用 在模 板支 架上 的荷 载特别 大 , 钢管 碗扣脚 手 架做 支撑 , 中最 关键 的 问题是 绝对不 用 其
能 出现模板支 撑倒 塌事故 , 否则 , 失 和影响极 大 。因此 , 损 即
使在 排架 三维 间距 均 满足 设计 要 求条 件下 ,仍 须采 取必要
件》 的规 定要 求 。( ) 级共 同制定 施工 方案 , 逐级进行技 3各 并 术交 底 ,参 照公 司的碗 扣 式脚 手 架施 工工 法及 已施 工 的梁 式转 换架 体支 设 的经验进 行施 工 , 行 《 合钢 模板 技术 规 执 组

浅谈高层建筑梁式转换层工程施工技术

浅谈高层建筑梁式转换层工程施工技术

浅谈高层建筑梁式转换层工程施工技术摘要:在高层建筑工程中,梁式转换层具有传力直接、受力明确、造价较节省的优点,能较好地解决高层建筑中上下部结构在竖向不连续的问题,因此得到了广泛的采用和认可。

本文针对高层建筑转换层钢筋工程中遇到的问题及处理措施进行了探讨。

关键词:高层建筑;梁式转换层;施工技术随着城市建设的快速发展,很多高层建筑向多功能、多用途方向发展,由于建筑物各部分使用功能和要求不同,越来越多的高层建筑采用了框支剪力墙结构,以转换层来满足不同建筑功能的需求。

框支剪力墙结构具有转换层中梁截面尺寸及结构施工荷载均较大的特点。

其中梁式转换层中,框支柱及梁的含钢量高、主筋长度长、梁柱节点区钢筋密集,因此正确的翻样和下料,合理安排好钢筋就位次序是梁式转换层钢筋工程施工的关键。

1工程概况某高层建筑位于广东韶关,属多功能商住楼,地下二层,地上22层;总高69.1m。

首层至四层为商业门店,五至二十二层为住宅。

其中一至四层为框支剪力墙结构,四层为梁式转换层;五至二十二层为剪力墙结构。

2梁式转换层框支柱及框支梁的特点2.1 构件截面尺寸大,主筋及箍筋种类多且直径较大转换层层高5.53m,框支柱截面尺寸为1200×1200、1200×1800;框支梁截面为1200×2000、800×1800两种。

框支柱主筋直径为36mm、32mm及28mm,框支梁的主筋直径为32mm及25mm,且均为三级钢筋。

大直径钢筋重量大不易倒运,在制作过程对钢筋机械设备磨损较大,所以要安排好人力及设备以保证钢筋下料的及时性。

箍筋的种类繁多且直径较大,在制作过程中严格按照图纸尺寸进行加工。

一次制作的数量不要过多以免箍筋尺寸产生误差,导致绑扎过程中箍筋无法绑扎到位。

制作好的箍筋要按次序分类堆放,吊装至作业面时减少了施工人员挑料的时间,加快施工进度。

2.2直螺纹连接技术要求高由于钢筋直径较大且自重较大,所以钢筋连接采用对焊或电弧焊都不妥,不易操作且不能保证施工质量,在实际操作中采用剥肋滚压直螺纹连接技术。

阐述高层建筑工程梁式转换层施工技术

阐述高层建筑工程梁式转换层施工技术

阐述高层建筑工程梁式转换层施工技术摘要:在我国城市不断的发展与建设过程中,建筑业应该更加适应我国社会发展和城市建设的需要,随着社会的进步,高层建筑成为建筑行业的大方向,当下高楼林立,随着施工技术的改进,人们对建筑物提出更多更高的要求,建筑物也越发向多功能综合化方向靠拢,伴随着建筑结构的多样化,建筑质量及结构的稳定性成为困扰人们的关键问题,运用梁氏转换层施工技术对其进行优化,保证建筑结构的稳定性,便于人们日后放心使用。

关键词:建筑工程;梁式转换层;模板施工技术高层建筑工程在施工的过程中,梁式转换层作为应用最为普遍的转换层结构,将其应用于高层建筑施工中,能够对高层建筑结构的受力情况进行均衡,从而提高建筑结构的稳定性,提高整个建筑的安全性能。

在高层建筑工程梁式转换层施工的过程中,模板施工、钢筋施工以及混凝土施工是其中的主要施工内容,所以在探究高层建筑梁式转换层施工技术时,也必须要从这三方面出发,有效提高施工的质量。

1梁式转换层施工技术概述梁氏转换层指在楼层建筑中即楼层间设置托梁,以便支撑楼层,当前多使用单向、双向及斜向托梁,提高建筑物的承载力,保证其稳固性,由于当前建筑结构过于复杂不同楼层可能因为功用的不同其结构有所差异,各楼层墙体的承受重量将有所不同,如果未事先做好转换层施工势必会对建筑质量产生影响。

因此在建造高层建筑时一定要根据建筑情况科学分析建筑物的结构选择最佳的方式进行转换层处理,切实保证建筑物的质量,最大程度的发挥其功能,方便人们使用,推动建筑行业可持续发展。

2梁式转换层施工技术2.1梁式转换层中的模板施工技术(1)斜撑方面的作业。

进行斜撑杆方面的施工工作时,需要避免其角度超过45度,沿柱面的竖向排距为1米,并且需要使梁底模板外钢楞及底部斜撑杆之间处于平衡的状态,将间距设置为0.4米,将上部延伸到模板底部位置,同时保持与梁度模外钢楞相扣,并且通过双扣件完成抗移滑等方面的保险工作,预留其下支点主柱面短筋凹槽,并且将该楼层柱根位置设定为最下排斜撑杆下支点。

试论高层建筑钢筋混凝土梁式转换层施工技术

试论高层建筑钢筋混凝土梁式转换层施工技术

试论高层建筑钢筋混凝土梁式转换层施工技术高层建筑钢筋混凝土梁式转换层施工技术是指在高层建筑结构中,为了适应不同层间高度的变化,使用钢筋混凝土梁式转换层来实现层间的平稳过渡和连接。

下面将从施工准备、施工流程和技术要点等方面对高层建筑钢筋混凝土梁式转换层的施工技术进行论述。

施工准备包括施工材料的准备和现场准备工作。

施工材料主要包括混凝土、钢筋、模板等。

要保证材料的质量合格,并根据设计要求进行备料、验收。

现场准备工作包括场地平整、施工区域定位和搭建施工设施等,确保施工现场的安全和便利。

施工流程主要包括梁构件测量、梁模板制作、钢筋绑扎、混凝土浇筑和养护等。

梁构件测量是指根据设计要求测量梁的尺寸和展布,确定每个构件的位置和焊接箍筋的数量。

梁模板制作是根据梁尺寸和形状制作梁的模板,确保模板的平整度和刚度,以便保证混凝土的浇筑质量。

钢筋绑扎是按照设计图纸进行钢筋的绑扎,确保钢筋的位置准确和连接牢固。

混凝土浇筑是将事先准备好的混凝土通过泵送或人工浇筑到模板中,确保浇筑的质量和连续性。

养护是指对浇筑的混凝土梁进行水养护和定期养护,以保证混凝土的强度和耐久性。

高层建筑钢筋混凝土梁式转换层的施工技术要点包括模板安装、钢筋焊接、深基坑加固和混凝土浇筑控制等。

模板安装要保证模板的平整度和稳定性,并根据设计要求安装横向支撑和纵向撑杆,以确保模板的刚度和抗震性。

钢筋焊接要严格按照设计图纸和要求进行焊接,焊接质量要达到规定的强度和规范要求。

深基坑加固是指在混凝土浇筑前对基坑进行加固,增加基坑的稳定性和支撑力,确保浇筑过程中的安全和顺利进行。

对混凝土浇筑控制要严格按照浇筑顺序和浇筑控制点进行操作,确保浇筑的连续性和质量。

高层建筑钢筋混凝土梁式转换层的施工技术包括施工准备、施工流程和技术要点等方面。

在施工过程中,要严格按照设计要求和规范进行操作,确保施工质量和安全。

只有在施工过程中各个环节的连贯配合和精细施工,才能最大程度地实现高层建筑结构的稳定和安全。

高层建筑梁式转换层的施工技术探析

高层建筑梁式转换层的施工技术探析

高层建筑梁式转换层的施工技术探析随着城市化进程的加快,高层建筑已成为城市建设的重要组成部分。

在高层建筑中,梁式转换层是承受楼板荷载,传递墙体荷载的重要构件。

其施工技术对建筑结构的安全性和稳定性具有重要影响。

本文将探析高层建筑梁式转换层的施工技术,以期为相关从业者提供参考。

一、施工前准备在进行高层建筑梁式转换层的施工前,首先需要进行充分的施工前准备工作。

具体包括:1.设计文件审核:在施工前,需要对设计文件进行详细的审核,保证设计文件符合国家标准和规范,并保证设计文件的完整性和准确性。

2.材料准备:梁式转换层的施工需要大量的材料,包括钢筋、混凝土、脚手架等。

需要提前做好材料的采购和储备工作,以保证施工过程中能够有足够的材料供应。

3.技术人员培训:施工前需要对相关技术人员进行培训,确保他们具备施工所需的专业知识和技能。

4.安全生产准备:施工前需要对施工现场进行安全检查,确保施工现场符合安全生产的相关要求,并为施工人员提供必要的安全防护设备。

二、模板搭设模板搭设是梁式转换层施工的重要环节。

梁式转换层的模板搭设需要符合设计要求,保证结构的准确性和稳定性。

在模板搭设过程中,需要注意以下几点:1.模板材料选择:梁式转换层的模板一般采用钢模板或竹胶合板模板。

在选择模板材料时,需要考虑其强度、耐用性和可塑性等因素。

2.模板支撑:模板支撑是模板搭设的关键。

模板支撑的稳定性将直接影响施工质量。

在进行模板支撑时,需要根据设计要求进行严密的计算和布置。

3.模板安装:模板安装需要保证在施工过程中能够随时调整和修正,以适应工程需要。

需要确保模板的安装精度和牢固性。

三、钢筋加工和安装梁式转换层的钢筋是承受楼板荷载的主要承载结构。

钢筋的加工和安装质量直接影响梁式转换层的结构安全性和稳定性。

在进行钢筋加工和安装时,需要注意以下几点:1.钢筋加工:钢筋加工需要符合设计要求,确保钢筋的长度、弯曲角度和连接方式等符合设计要求。

2.钢筋安装:钢筋安装需要保证根据设计要求进行正确的位置和间距,并进行牢固的连接。

高层建筑钢筋混凝土梁式转换层施工技术

高层建筑钢筋混凝土梁式转换层施工技术

高层建筑钢筋混凝土梁式转换层施工技术2山东邦安工程项目管理有限公司,山东省济南市250000摘要:高层建筑规模不断增加,建筑结构复杂性、功能多元化。

高层建筑的主要组成部分就是转换层,需要做好转换层质量研究工作。

鉴于此,文中选择梁式转换层结构为着手点,结合钢筋混凝土分析做好施工技术质量与控制的措施,进一步提高高层建筑建设质量。

关键词:钢筋混凝土;梁式转换层;施工技术高层建筑施工中钢筋混凝土梁式转换层较为常见,可以满足异形建筑需求,切实满足人们个性化需求,有助于提高建筑建设质量。

尤其是当前广泛使用钢筋混凝土材料,需要做好梁式转换层施工研究分析工作,进一步提高高层建筑转换层施工质量。

1、做好梁式转换层施工前准备在混凝土技术的具体施工之前,工程项目的总负责人需要召集相关的工作人员对设计的图纸、合同以及招标文件进行全面审核。

如果发现文件存在问题,需要及时与建设单位沟通,并根据项目的具体情况及时进行调整,以免对后续的工作造成不利影响。

并且,在准备阶段,需要全面掌握项目的具体规模,并对混凝土技术的施工量进行精确计算,依据混凝土技术施工进度完成施工计划编制,奠定后续工作开展的基础[1]。

混凝土技术施工时需要建设科学配置混凝土,工程单位进行配比设计,并及时确定混凝土的使用量以及材料级配。

在正式使用之前,需要做好混凝土设计单位的监测工作。

在明确配合比之后,需要及时与技术人员进行沟通,从而根据实际计算出材料的规格数量,保证原料有序进场,按时完工。

由于混凝土技术的施工涉及到多个方面、多个环节,因此为了保证工期内高质量完成相关工作,通常会采用连续作业的方式。

因此管理人员需要具备一定的责任意识和管理能力,对于关键的工序需要及时安排专业的技术人员,并且保证不同班次的人员能够满足施工的具体需要,提高施工工序质量,降低出现安全事故的可能性,奠定混凝土技术高质量施工的基础。

2、梁式转换层施工技术要点分析2.1 模板、支架施工模板支架施工时,需要扣接立杆的上端与梁底内外楞,避免出现滑移情况。

试论高层建筑钢筋混凝土梁式转换层施工技术

试论高层建筑钢筋混凝土梁式转换层施工技术

试论高层建筑钢筋混凝土梁式转换层施工技术高层建筑钢筋混凝土梁式转换层施工技术是一个复杂的施工过程,将建筑物从一种结构类型转换到另一种结构类型,通常由钢筋混凝土梁和柱子组成。

这种技术需要专业工程师和施工人员,严格的规划和标准操作程序来完成。

在本文中,将介绍高层建筑钢筋混凝土梁式转换层施工技术的主要内容和步骤。

钢筋混凝土梁式转换层是现代高层建筑中常见的一种结构形式。

它通过悬挂钢筋混凝土梁和柱子的方式,将上部结构转换为下部结构。

在施工过程中,需要根据设计和规范要求,制定详细的施工方案和程序。

首先,施工前需要进行现场勘察和评估。

在勘察过程中,需要对建筑结构进行详细的检查和评估,以确保结构的完整性和稳定性。

同时,需要评估所需要的材料和人力资源,确定施工的可行性和时间框架。

其次,根据勘察和评估结果,制定施工方案和程序。

施工方案应包括各项工程的具体安排,如拆除、制作、运输和安装钢筋混凝土梁的过程。

施工程序应明确各项工程的时间进度、技术要求和质量标准,以确保工程进度和质量。

第三步,进行前期准备工作。

包括场地清理和平整、通风设备的安装和调试、材料清单的准备和采购、施工团队的组建和培训等。

第四步,进行支模的制作和安装。

支模是支撑和固定钢筋混凝土梁和柱子的重要设备,支模的质量和稳定性对施工进度和工程质量有重要影响。

支模应符合设计和规范要求,并经过严格的验收和测量。

第五步,进行钢筋混凝土梁和柱子的制作和加固。

钢筋混凝土梁和柱子应符合设计和规范要求,采用高强度混凝土和钢筋。

在制作过程中,需要考虑到梁和柱子的质量和尺寸的精度,保证施工进度和工程质量。

第七步,进行后续工作,包括测量验收、施工记录和技术文档的整理和归档、设备和材料的退库处理等。

同时,需要进行工程质量的评估和监督,发现和处理施工中的问题和缺陷,保证工程质量的稳定和可靠。

综上所述,高层建筑钢筋混凝土梁式转换层的施工技术是一个繁琐和复杂的过程,需要专业的设计和施工人员,严格的规划和标准操作程序。

试论高层建筑钢筋混凝土梁式转换层施工技术

试论高层建筑钢筋混凝土梁式转换层施工技术

试论高层建筑钢筋混凝土梁式转换层施工技术高层建筑的转换层是连接不同结构体系的关键部分,它承担着转换荷载和抵抗剪切力的重要作用。

钢筋混凝土梁式转换层是目前应用最为广泛的一种结构形式,具有施工简便、经济高效等优点。

本文将从施工技术的角度对高层建筑钢筋混凝土梁式转换层的关键技术进行论述。

一、梁式转换层的结构特点1. 梁式转换层通常由梁、柱和楼板组成,梁和柱之间设置钢筋混凝土墙体。

2. 转换层的构造高度一般在3~5层之间,根据不同的建筑结构体系,转换层的高度也会有所不同。

3. 梁式转换层的梁柱布局采用框架式结构,梁柱节点处一般采用梁柱节点钢筋套筒连接。

二、梁式转换层的施工材料1. 混凝土:根据设计要求,进行配合比设计,选用标号合格的水泥、石子和砂等原材料进行搅拌浇筑,且应符合相关强度要求。

2. 钢筋:选用符合国家标准的螺纹钢筋,进行弯曲、切割等加工后使用。

3. 混凝土模板:采用标准化、规范化的钢模板或木模板。

1. 梁柱节点施工(1)梁柱节点的施工首先进行梁柱钢筋接续的加工与预埋连接套筒的设置,梁头的搭接接缝部位应采用搭接螺纹连接。

(2)梁柱节点的模板安装:在梁柱节点处设置模板支撑架,并严格按照设计要求设置模板,严格控制节点尺寸。

(3)梁柱节点的混凝土浇筑:采用机械或手工方式逐层浇筑混凝土,严格控制浇灌过程中的振捣和养护。

3. 楼板的施工(1)楼板混凝土浇筑:首先进行楼板模板的安装,根据设计要求设置支撑和构架,并进行混凝土的浇筑和养护。

(2)楼板预埋件的设置:在楼板混凝土浇筑之前,要对楼板预留的预埋件进行设置,且位置准确、高度一致。

(3)楼板钢筋加工和安装:楼板的钢筋进行加工、安装和调整,确保钢筋的位置和尺寸符合设计要求。

1. 施工过程中严格按照设计图纸要求进行施工,特别是在梁柱节点、梁端搭接等处,要严格控制尺寸和位置。

2. 施工过程中要加强对混凝土浇筑的质量控制,及时修补裂缝、保证混凝土浇筑的质量和强度。

分析高层建筑梁式转换层的施工技术

分析高层建筑梁式转换层的施工技术

2 梁式转换层结构 的研究
梁 式 转换 层 结 构 采 用 的 方 法 是 工 程 上 经 常使 用 的 梁 式 框 支剪力墙结构 . 将 上 部 剪 力墙 落在 下部 转 换 大 梁 的 框 支架 上 .
剪 力 设 计 有 一 个原 则 。假 若 上 部 剪 力 墙 结 构 和 转 换 粱 的 整 体
L 0 W c A R B 0 N Wo R L D 2 0 1 5 , 3
建筑 ・ = 能
分 析 高层 建 筑梁 式 转换层 的施 工技 术
裴宏杰 ( 十一冶建设集团 有限 责任公司 第一 建筑安 装工程分公司, 广西 柳 州市5 4 5 0 0 7 )
【 摘 要 】 建筑物某楼层 的上部 与下部 因平面使用功 能不 同, 该楼层 上部与下部采用 不同结 构类型, 并通过该楼层 进行结构转换 , 则该楼层称
为结 构 转换 层 。 目前 很 大 一部 分 的 临街 建筑 均 采 用 这种 结 构 , 很 好地 满足 了人 们 对 建 筑 上 下 部 不 同使 用 功 能 的 需 求 。 但 高 层 建 筑 转 换层 的 施工 是一个技术难点 , 施 工 过 程 中还 是 会 遇 到 各 种 各 样 的 问题 。 在 本 文 中 , 笔 者 主 要 针 对 高 层 建 筑 梁 式 转换 层 的部 分 施工 技 术 进 行 深 入 分 析 , 以供 参考。
在经济快速发展的推动 下. 建 筑 行 业 不 断发 展 , 建 筑 施 工 将 计 算结 果 和 整 体 的 分 析 结 果 进 行 比较 . 选 择 较 大 的截 面 在 上 下 两 部 分 的 体 系差 异 . 或 者 距 离增 大 或 者 轴 线 不 协 调 。 所 时 . 设 计 值 。 以高 层 建 筑在设 计 时需 要 布 置上 下 楼层 间的 转换 层 结 构 转 换 对 于不 满足 框 支 架 条 件 的 上 部 无 完 整 剪 力墙 的 设 计 。 应 层 常 用 的 结构 形 式 有 : 梁一 柱式、 空腹 桁 架式 、 斜杆桁架式、 箱 形 和板 式 。 其 中 梁一 柱 体 系的应 用最 为 广 泛 , 本 通 过 对 建 筑 实践 的 探讨研 究, 对 梁式 转换 层 在 施 工 中的 应 用进 行 分析 阐述 。

高层建筑中梁式转换层施工技术

高层建筑中梁式转换层施工技术
【 文章编号 】 1 0 0 4 — 7 3 4 4 ( 2 0 1 3 ) 0 6 — 0 3 3 9 — 0 2
__ _-
同 层建 筑 中梁 式转换 层 施 工技 术
Ej
I _ _ .
阮 立 新
( 通 山 振兴 建筑 有 限 公 司 )
摘 要: 随着建筑 施工技 术的飞速 发展 , 高层建筑 已经逐渐 成为建 筑行业 的发展 方向 , 而且 随着人 们生活 品质 的提升 , 感 官观念 的变化 , 高层 建筑从简 单的“ 高” 变 成“ 高、 美、 多用 ” , 设计人员 们在设 计高层 建筑 时 不仅仅考 虑到建筑 的海 拔 , 建筑功 能、 外观 也逐 渐 成为重 要参考指标 。现今高层 建筑 结构有一 个显著的特 点, 结构 复杂, 分层分类 , 当接 层历经不 同结构 时受力情 况就会发生 变化 , 这时 为 了提 高高层建筑 的稳定性 , 需要加设转换 层来平衡受 力。 梁式转 换层是 当前 我国使用最 多豹转换 层之 一 本文笔者结合 多年工作经 验, 对 梁式转换层施 工技术进行 了详 细 的探 讨, 希望能 够为梁 式转换 层的推广 和使用做 出一点贡献 。 关键 词 : 转换层 : 粱 式转换层施 工技术 ; 支 撑模板 ; 钢 筋绑 扎; 混凝 土施工
l 转 换层 概述
高层建筑 的受力情况是和建筑 楼层 相关的 ,越高 的楼层 受力越 少, 越低 的楼层受力越大 ,如果单纯这 样考 虑那么低楼层必须要 更多的粱、 柱、 墙来 承受压力 , 但是如果数量过 多不利于楼层的布局 , 整体外 观不和 谐。再加上楼层之间结构不 同会 引起受 力变化, 所 以综合考虑 需要在低 楼层 加设一层转换层以转换受力分布, 平衡荷载, 承上 启下。

探讨高层建筑中梁式转换层结构施工技术

探讨高层建筑中梁式转换层结构施工技术

探讨高层建筑中梁式转换层结构施工技术摘要:随着城市化进程的加快,用地矛盾日益突出,为此高层建筑愈发增加,在高层建筑结构中转换层的作用愈发凸显,应用越发广泛,本文对高层建筑梁式转换层的作用、传力方式和施工技术进行了分析。

关键词:高层建筑转换层;作用;传力方式;施工技术引言:随着城市建设的发展,很多高层建筑向多功能、多用途方向发展,对建筑物结构形式、柱网布置也就提出了不同的要求。

为了实现和适应这种结构型式的变化过渡,转换层应运而生。

而在工程设计和施工实践中,梁式转换层得到了广泛的采用和认可,它可以较好地解决高层建筑中上下部结构在竖向不连续的问题。

目前,梁式转换层的高层建筑在国内应用虽然很多,也在施工方面作了一些探讨和研究,但总体来说,都不够深入和全面。

本文真对钢筋混凝土梁式转换层的施工技术进行了探讨。

1.梁式转换层的作用1.1转换层为不同的建筑结构在交界楼层上设计的一种水平转换构件,有效地进行了解决了空间上的处理难度,有利于维持建筑建构的稳定性。

1.2借助于转换层,建筑结构中的剪力墙与框架结构之间的结构转换成为了可能,同时下层结构的柱间距得到了有效的增大,开间被扩大了。

1.3借助于转换层,建筑空间结构的设计上做到了上、下层结构上排布自由化、错位化,让业主在划分房间的时候更为自由,有利于装潢设计创意的发挥。

2.转换层结构的传力方式分析大量的理论研究和实验表明,转换层结构的传力路径通常为:进行转换层结构的设计,理清楚其结构的传力方式及其对应的转换梁的受力特点,是完成转换层结构的设计计算的基础,从传力形式上来看,转换层结构有着直接简单、可靠性能好、设计计算简洁、施工便利等等优点。

3.梁式结构转换层施工技术3.1支架的施工工艺3.1.1立杆和扫地杆实践经验表明,在立杆施工中,必须确保其上端分别与梁底的内、外楞进行直接的扣接。

实践中,扫地杆设置位于梁下排架的下方,在中间布置大小横杆两道,在梁底排架的两侧,将斜撑布置为横向,将双肢剪刀撑布置为纵向,实践经验表明,在具体的工程实施过程中要特别注意将梁下排架与楼层满堂架进行整体的布设,确保连为一体,目的在于明显地增加排架的空间刚度。

高层建筑梁式转换层施工工艺探讨

高层建筑梁式转换层施工工艺探讨

高层建筑梁式转换层施工工艺探讨摘要:梁式转换层模板工程技术是建筑工程施工技术的重要组成部分,这种转换层广泛应用于上部为剪力墙结构和框架剪力墙结构,它将上部剪力墙转化为下部的框架,以创造一个较大的内部自由空间。

本文针对某广场梁式转换层施工技术进行了分析。

关键词:梁式转换层;施工技术;质量控制广东湛江某商业广场,总建筑面积189411㎡,地下1层,局部两层,地上31层,由商业裙房及4座住宅塔楼组成,其中1-2层为商业及办公,3层为架空层,4层以上为单元式住宅。

主体结构采用框支剪力墙结构体系,梁式结构转换层设在主体结构3层,转换层层高5.6m结构标高为+15.040m。

转换梁的截面尺寸主要有800×1800,1000×1800,1200×2000等,板厚为200,框支柱最大尺寸为1200×2400。

转换层墙柱及梁板混凝土强度等级均为C50。

以上数据表明在结构设计上对该层做了特别加强,说明了结构转换层的重要性,因此,保证该转换层施工质量是本工程施工的重要环节。

1、施工难点(1)框支梁截面尺寸大,转换层的混凝土与钢筋自重及施工荷载非常大,必须保证转换层模板及其支撑要具有足够的承载力、刚度和稳定性。

(2)框支梁配筋量大,主筋要求通长设置,框支梁上层配筋要求下返锚入框支边柱中2.4m,对钢筋接头形式、位置、数量限制比较严格。

(3)梁柱节点钢筋密集,对砼浇筑带来很大难度,稍微的疏忽,极易造成节点砼难以下料。

(4)框支梁体积较大,需要浇筑大量的砼。

砼强度等级比较高。

单位水泥用量较大,水化热和收缩容易造成结构的开裂。

2、转换层结构设计优化鉴于转换层施工难度较大,为保证施工质量,经过同建设、监理和设计单位协商,从结构设计的角度采取以下优化方案。

(1)为尽可能降低水化热,减少混凝土的水泥用量,混凝土强度C50按45d 强度进行设计。

(2)优化框支梁柱钢筋,绘制框支节点详图,包括框支梁及柱位置关系、框支柱纵筋及箍筋定位、框支梁纵筋定位,使框支柱内钢筋和梁钢筋能协调配置,确保节点区混凝土有足够的浇筑空间。

小议高层建筑梁式转换层施工工艺

小议高层建筑梁式转换层施工工艺

小议高层建筑梁式转换层施工工艺唐嘉良何慧娟摘要:伴随建筑工程规模的不断扩大,其施工难度也随之增大,传统施工技术已经无法满足高层建筑结构施工要求,梁式转换层技术在高层建筑施工中的大量应用,可以有效解决建筑结构转换问题。

为此,本文主要分析了梁式转换层在高层建筑施工中的施工工艺,探寻质量控制方法。

关键词:高层建筑;梁式转换层;施工技术;质量控制某建筑工程1#楼A区共有32层位于地上,1层位于地下;2#楼共有31层位于地上,1层位于地下,其中商业门面主要集中于1—2层,架空层为2层,住宅楼为4—23层。

梁式转换层结构为三层梁板,标高为+4.750—+9.850m,5.1m 为其层高,200mm为其板厚。

C50为剪力墙与柱混凝土标号,C45为梁板混凝土标号。

由于转换层超大梁具有极大荷载,1m自重荷载能够与高支模需求相符,具有极大危险性。

由此可见,该模板工程可归纳到高大模板工程,为此,该位置可进行梁式转换层高支模施工。

1 建筑工程梁式转换层施工工艺1、模板施工选取18mm的胶合板作为板底,选取尺寸为50x100mm的木枋作为次龙骨。

选取直径为48的普通钢管作为主龙骨。

以普通钢管满堂支撑体系作为支撑体系,900x900mm为立杆之间的距离,通过U拖对立杆上端高度进行调节。

以钢管满堂支撑架用于超大梁支撑系统,沿梁长度方向梁底立杆设置450mm间距,按照具体施工现状进行顶部适当加密,顶部水平杆与顶托之间的距离则需控制在200mm,且贯通连接一般梁板的满堂架纵横向水平杆,以此对其稳定性有效提升,选取U托将立杆上端的高度进行调整,确保主龙骨传送的承载力能够向立杆直接作用,在U托顶口位置需进行2根直径为48mm钢管并排放置,以此将主龙骨卡住,防止滑动现象出现。

间隔3跨进行剪力撑双向设置,如长度在4m以上的梁,可遵循施工规定进行2%起拱作业。

并将一道U托支撑于梁侧中部位置,稳固连接满堂架。

2、高大模板支架搭设选取单立杆用于高大排架,选取直径48扣件式钢管进行施工,以顶托支撑作用于顶部,同时以高大排架双向连接柱子柱箍的方式作为固结点连接方法,并按照从下到上的顺序在外侧进行竖向连续式剪力撑设置,纵向方面可按照从上到下的顺序间隔10m进行竖向连续式剪力撑设置,除此之外,还需将水平剪力撑设置到剪力撑位置的顶部、扫地杆位置。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高层建筑中梁式转换层的施工工艺
【摘要】现代建筑为了满足人们的多样化需求,在高层建筑中梁式转换层越来越多,梁式转换层施工较之其它层施工无论是要求还是难度都要大得多。

本文结合湖南某商务酒店实例,介绍高层建筑梁式转换层的模板支撑体系设计、钢筋工程和混凝土施工,对施工中的重点和难点进行了深入剖析并提供了解决方案。

【关键词】转换层;混凝土;钢筋;支撑;施工工艺
1、引言
近年来,国内外高层建筑迅速发展,现代建筑越建越大、越建越高,建筑向着功能多样化和综合化方向发展,许多建筑集公用、商用、住宅为一体,这些建筑在为人们提供良好的生活环境和工作条件同时,也给建筑业带来了不小的挑战。

在同一栋建筑中,不同用途的房间间隔要求是不一样的,会沿房屋高度方向发生变化,为了应对这种变化,现代建筑大多都设计了转换层,转换层拥有重大梁,施工难度大,由于转换层承载力大,因此,转换层也是整个建筑安全的关键。

对转换层的施工应当引起工程建设方的高度关注。

2、工程概况
1)模板支撑系统
本转换层梁截面尺寸巨大,梁体自重及施工荷载非常大,且属高支模,施工的安全度和稳定性要求高。

因此,确定转换层梁板的支撑系统方案,确保支撑系统具有足够的承载力和整体稳定性,是施工首先要解决的问题。

2)钢筋连接与绑扎
转换层梁的配筋量大、主筋长、布置密,梁柱节点区钢筋纵横交错。

因此,关键是正确地翻样和下料,保证钢筋绑扎到位。

3)叠合层承载力验算
设置模板支撑系统后,转换结构施工阶段的受力状态与使用阶段是不同的,应对转换梁及其下部楼层的楼板进行施工阶段的承载力验算。

4)混凝土浇筑及裂缝控制
梁柱节点核心区钢筋密集,混凝土自由下落困难,截面尺寸巨大,大体积混凝土容易产生温差及收缩裂缝。

因此,关键是保证混凝土的密实度和防止裂缝的产生。

3、方案选择
4、模板及支撑系统
图1 转换梁模板支撑体系
5、钢筋工程
5.1 转换梁配筋加强
图2 转换梁配筋
5.2钢筋绑扎
梁底模支撑好后,进行转换梁钢筋绑扎,绑扎步骤:搭设钢筋支撑架→清扫工作面→对主筋纵向位置定位划线→用支撑及箍筋定好主筋的横向位置→在主筋上划好箍筋位置线,安放好箍筋并绑扎→把25mm垫铁放在梁底、梁边,同时取掉支撑把梁放下→在模板上划好板底筋的位置线并绑好板底筋→等水电配管完毕后、同样分好板负筋位置并绑扎→最后调整间距并垫上足够马凳。

5.3钢筋加工与连接
1)为保证转换梁内钢筋连接质量和方便施工,梁中所有受力钢筋均采用直螺纹套筒连接。

2)转换梁钢筋在柱中插空放置,同方向框支梁钢筋需上下兼顾,让尽可能多的钢筋拉通,不得在节点处截断锚固。

大部分纵筋应紧靠柱筋内侧,和柱箍筋位于同一垂直面。

梁下部钢筋和上部钢筋在同一根梁内应位于同一垂直面上,不得交错放置。

3)梁柱核心区箍筋是重点也是难点,在梁筋绑扎前按照设计图纸100mm 间距,计算出柱头内箍筋数量,在安放好梁底筋后加入柱箍筋,保证转换梁腰筋分布均匀,严禁多加或者少加,并在未封柱模板前安设完毕,并绑扎好。

5)由于转换梁内钢筋骨架很重,为保证保护层厚度,采用短钢筋作垫块,保护层垫块成排布置(排距1.5m),统一垫在主筋下、在梁骨架就位前放置。

混凝土浇筑后,对垫块表面作防锈处理。

6)转换层钢筋应严格按设计要求进行施工,节点处梁上、下部钢筋应尽量位于同一垂直面上保证柱有足够的振捣空间,确保有4个振捣点能够上下贯通便于振捣。

6、转换层混凝土施工
转换梁内浇筑C35混凝土,由于梁截面大,钢筋密集且在5月中旬施工,时逢高温季节,如何保证转换梁内混凝土的浇筑质量是本工程转换梁施工的重点和难点。

6.1混凝土配制
2)细骨料采用细度模数为2.7~2.8的中砂,含泥量≤2%。

3)粗骨料采用连续级配的碎石,粒径为5~31.5mm,含泥量≤1%,具有良好的形状,质
地坚硬,细长和片状颗粒≤10%,不含分化颗粒。

4)掺入适量高效低碳的微膨胀剂UEA。

5)掺入缓凝型的RW-3高效减水剂,缓凝时间达到5h以上。

6)转换层梁板C35微膨胀混凝土配合比为(kg/m3):碎石∶砂∶水泥∶粉煤灰∶减水剂∶膨胀剂∶水=997∶693∶390∶75∶15.8∶60∶195。

6.2 混凝土浇筑
1)由于转换层钢筋量多,混凝土浇筑量大。

采取先浇筑柱、梁节点部位,后浇筑梁、板的施工方法。

2)混凝土的浇筑从中间向两边对称进行,以保证支撑体系稳定,转换梁、板混凝土采用“薄层浇筑,循序渐进”的原则。

3)混凝土采用定点浇筑方法,混凝土通过预先布设的在梁内的下料管进行下料,下料管随浇筑随上拔,以免凝固在浇筑的混凝土内。

6.3 混凝土振捣
1)钢筋稠密的地方采用直径为30mm振捣棒,振捣棒插点间距≤300mm。

振捣棒的操作要
做到“快插慢拔,直上直下”,按梅花点位置布置。

2)上层混凝土浇捣时插入下层混凝土深度≥50mm,每点的振捣时间以混凝土表面泛出灰浆,不再出现气泡为准。

3)混凝土的振捣顺序为从浇筑层的底层开始逐层上移,以保证分层混凝土之间的施工质量。

6.4 施工缝做法及处理
6.4.1 留齿形加筋施工
缝梁上、下部分间的水平施工缝沿纵向留出齿形,同时增设6?25附加插筋,纵向间距500m m(见图3),钢筋长1m,施工缝上、下各半以提高施工缝处的水平抗剪能力,加强梁上、下部分混凝土间的约束,缩短伸缩变形区段,分散因温差、收缩而产生的两部分混凝土间在施工缝处的约束变形应力,控制可能由此应力累积过大而产生明显的裂缝。

图3 框支梁水平齿形加筋施工缝示意
6.4.2 施工缝处理
6.5 混凝土温度控制与养护
2)本工程采用JDC-2建筑电子测温仪进行混凝土温度监控。

平面共布置9个测点,每个测点布置6个测温传感器及测温探头,在混凝土浇筑前埋入并固定保护。

在混凝土升温阶段
每2h测1次,降温阶段每4h测1次;后期6~8h测1次,同时测量大气温度。

经测量,本工程实测中心最高温度73.8℃,此时板底55.6℃,板面50.3℃,混凝土内外温差符合规范要求。

经测试,转换梁混凝土7d抗压强度达34.5MPa,28d抗压强度达47.9MPa,完全满足设计要求。

拆模后混凝土表面平整,无任何蜂窝、麻面现象;实测表面垂直度2mm、平整度3mm,实测点合格率达94%,均达到《混凝土结构工程施工质量验收规范》GB50204―2002(2011年版)的合格标准。

结语
转换层关系到整个建筑的安全,各种施工难度较之其它层都高,本工程中转换层钢筋密集,梁的自重大,施工非常困难,因此需要在前期方案制定时进行充分而严谨的论证,施工时,对钢筋绑扎和混凝土浇注要重点保证。

本工程的转换层施工具有广泛的代表性,工程中所使用的施工技术可供今后类似转换层的施工借鉴。
