最新室分内部光缆施工规范

合集下载

光缆施工要求规范

光缆施工要求规范

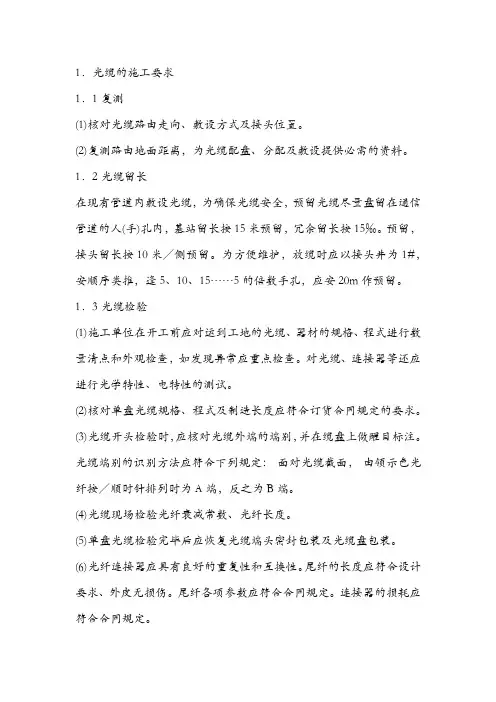

1.光缆的施工要求1.1复测(1)核对光缆路由走向、敷设方式及接头位臵。

(2)复测路由地面距离,为光缆配盘、分配及敷设提供必需的资料。

1.2光缆留长在现有管道内敷设光缆,为确保光缆安全,预留光缆尽量盘留在通信管道的人(手)孔内,基站留长按15米预留,冗余留长按15‰。

预留,接头留长按10米/侧预留。

为方便维护,放缆时应以接头井为1#,安顺序类推,逢5、10、15……5的倍数手孔,应安20m作预留。

1.3光缆检验(1)施工单位在开工前应对运到工地的光缆、器材的规格、程式进行数量清点和外观检查,如发现异常应重点检查。

对光缆、连接器等还应进行光学特性、电特性的测试。

(2)核对单盘光缆规格、程式及制造长度应符合订货合同规定的要求。

(3)光缆开头检验时,应核对光缆外端的端别,并在缆盘上做醒目标注。

光缆端别的识别方法应符合下列规定:面对光缆截面,由领示色光纤按/顺时针排列时为A端,反之为B端。

(4)光缆现场检验光纤衰减常数、光纤长度。

(5)单盘光缆检验完毕后应恢复光缆端头密封包装及光缆盘包装。

(6)光纤连接器应具有良好的重复性和互换性。

尾纤的长度应符合设计要求、外皮无损伤。

尾纤各项参数应符合合同规定。

连接器的损耗应符合合同规定。

1.4光缆敷设(1)新建管道内光缆均采用硬塑料管保护,塑料管一次布放的长度以方便光缆穿放为原则。

(2)光缆弯曲半径应不小于光缆外径的10倍,施工过程中不小于20倍。

(3)布放光缆的牵引力应不超过光缆允许的张力80%,瞬时最大牵引力不得超过光缆允许张力的100%,牵引力应加在光缆的加强件(芯)上。

光缆布放过程中应无扭转,严禁打小圈、浪涌等现象发生。

(4)布放光缆必须严密组织并有专人指挥,牵引过程中应有良好联络手段。

光缆布放完毕,应检查光纤是否良好。

光缆端头应做密封防潮处理,不得浸水。

(5)光缆穿入管道或管道拐弯或有交*时,应采用导引装臵或喇叭保护管,不得损伤光缆外护层,光缆一次牵引长度一般不应大于1000米,超长时应采用∞字分段牵引。

光缆线路施工规范文

光缆线路施工规范文

光缆线路施工规范文一、引言光缆线路的施工是保障通信网络运行的重要环节。

为了确保光缆线路的质量,减少故障率,提高网络的可靠性和稳定性,制定本施工规范文。

二、施工前准备工作1. 在施工地点周边进行现场勘测,确认线路的敷设路径和施工条件。

2. 制定详细施工方案,包括线路敷设方式、设备材料采购等。

3. 要求施工人员熟悉并遵守相关技术标准,如光缆敷设标准、光缆连接标准等。

三、光缆线路敷设1. 光缆线路敷设应遵循“直线优先、曲线次之、弯曲最少”的原则。

2. 光缆线路敷设时,应保持光缆的张力适中,避免过度绷紧或过度松弛。

3. 光缆的钢丝护套应能承受外力,不得被过度拉伸或损坏。

四、光缆连接1. 光缆连接前,应仔细检查光缆的断面,确保其完整无损。

2. 光缆连接时,应使用专用设备和工具,严禁使用锤击等粗暴的方式。

3. 光缆连接处应保持清洁,防止灰尘、油脂等杂质进入。

4. 光缆连接后,应进行充分的测试和检查,确保连接质量良好。

五、光缆保护和维护1. 光缆应设置合适的保护措施,如防护管、护套等,避免受到外界物体的损害。

2. 光缆线路应定期检查,发现问题及时修复,确保线路畅通无阻。

3. 光缆线路敷设在施工过程中,应随时注意周围环境的变化,及时进行调整或修复。

六、施工后验收1. 施工完成后,应进行光缆线路的验收工作,确保线路质量符合要求。

2. 光缆线路验收时,应进行充分的测试和检查,确保线路的性能和传输质量达标。

七、施工安全注意事项1. 施工人员必须佩戴必要的个人防护装备,遵守安全操作规程。

2. 施工现场应设置明显的警示标识,避免他人误入施工区域。

3. 施工人员应定期进行安全培训,增强安全意识。

八、总结本施工规范文旨在确保光缆线路施工的规范、安全和高质量,以提高通信网络的稳定性和可靠性。

各施工单位在施工过程中应严格遵循本规范文,确保施工质量达标,保障通信网络的正常运行。

光缆施工要求规范及要求

光缆施工要求规范及要求

光缆施工要求规范及要求光缆施工是指在光缆线路中进行光缆的铺设、连接和保护等工作。

光缆施工是光通信系统建设的核心环节,对光缆施工要求规范和要求的制定,能够确保光缆线路的可靠性和稳定性。

以下是光缆施工的要求规范及要求。

一、项目管理要求1.项目计划:制定详细的施工计划,明确施工时间、人员、材料等要求,并进行有效的管理和协调。

2.项目组织:成立专业施工组织,明确责任分工,做好项目管理和技术指导工作。

3.施工现场管理:按照标准要求建立施工现场,保证施工安全,确保施工质量。

二、施工人员要求1.技术要求:施工人员应具备良好的专业知识和技能,熟悉光缆施工的各项操作流程,并严格按照相关规范和要求进行施工。

2.安全要求:施工人员应遵守相关安全规范,穿戴必要的安全设备,并具备应急处理能力。

3.团队协作:施工人员应具备良好的团队合作意识,能够协调工作,配合其他施工人员完成任务。

三、材料设备要求1.光缆选择:根据工程要求和环境条件,选择适合的光缆,并确保光缆的质量可靠。

2.施工工具:使用适当的施工工具,保证施工过程中的安全和效率。

3.连接器和接头:选择符合要求的连接器和接头,并进行严格的检测和测试,确保连接的质量和稳定性。

四、施工流程要求1.现场勘察:在施工前,要进行详细的现场勘察,了解地形、地貌、建筑物等情况,为施工提供准确的信息和数据支持。

2.光缆铺设:根据设计要求进行光缆的铺设,包括直埋、管道铺设等方式,并保证光缆的弯曲半径和张力的要求。

3.光缆连接:进行光缆的连接和接头制作,保证连接的质量和稳定性,防止光缆的信号损耗和泄露。

4.保护措施:对光缆进行有效的保护和维护,包括受力环节的加固、施工现场的封闭措施等,保证光缆在使用过程中的安全和可靠性。

五、质量控制要求1.质量检测:对施工过程中的关键环节进行质量检测和测试,包括光缆的外观质量、连接的插损测试、光缆的耐压能力等。

2.质量记录:对施工过程中的关键数据和测试结果进行记录和保存,作为施工质量的证明和追溯。

光缆施工规范及要求

光缆施工规范及要求

光缆施工规范及要求光缆是现代通信领域中最为重要的数据传输媒介之一,对于光缆的施工规范和要求的遵守,对于确保通信质量和效果具有至关重要的作用。

以下内容将从光缆施工的准备工作、光缆施工的步骤和光缆施工的要求等方面详细阐述光缆施工规范及要求。

光缆施工的准备工作包括找线、图纸准备、设备检测等。

找线是指在施工现场,根据图纸确定光缆放置路径,并标注好地面标志等,确保光缆的准确放置。

图纸准备是指根据通信需求和相关标准要求,制定出光缆施工的规划图纸,其中包括光缆的放置路径、连接点位置等。

设备检测是指对光缆施工所需的设备进行检测和测试,确保设备的正常工作和操作。

光缆施工的步骤主要包括土建施工、管道敷设和光缆引入等。

土建施工是指在放置光缆前,进行地面的准备工作,包括损毁修复、光缆沟槽的开挖等。

管道敷设是指将光缆放置在预先铺设好的管道中,确保光缆的安全和可靠。

光缆引入是指将光缆从管道中引入到连接点,确保光缆与其他设备的连接质量。

光缆施工的要求主要包括光缆的保护、连接工艺和接地等。

光缆的保护要求是指在光缆敷设过程中,对光缆进行有效的保护,防止损坏和破损。

光缆连接工艺的要求包括连接点的选择、连接头的制作和连接质量的检测等,确保光缆的连接质量和性能。

接地是指将光缆与地面的接地系统连接起来,确保光缆的安全和稳定。

光缆施工还需要注意一些其他的要求,如安全操作、施工质量检测和相关记录等。

安全操作是指在光缆施工过程中,确保施工人员的安全和施工设备的正常运作。

施工质量检测是指在光缆施工完成后,对光缆的连接质量和性能进行检测和测试,确保施工质量符合相关要求。

相关记录是指在光缆施工过程中,对施工过程进行记录和保存,便于日后的维护和管理。

总之,光缆施工规范和要求对于保证通信质量和效果具有非常重要的作用。

通过准备工作的合理安排、施工步骤的规范执行和要求的严格遵守,可以确保光缆施工的质量和可靠性,提高通信系统的稳定性和可用性。

同时,施工中还需要注重安全操作和施工质量检测,以确保施工过程的安全和施工质量的合格。

光缆施工规范及要求

光缆施工规范及要求

光缆施工规范及要求
一、施工准备阶段:
1.施工前进行现场勘察,确保施工地点的地质条件、周边环境等满足光缆敷设的要求。

2.光缆敷设路径要避免与其他地下设施相交叉,如水电管道、煤气管道等,确保不会对其他设施产生影响。

3.施工前要对光缆敷设路径进行充分的标识,包括地面标识、警示标识等,以防止误伤造成人身伤害。

4.施工前,施工人员应进行相关岗前培训,了解光缆敷设的规范及要求。

二、施工步骤及要求:
1.敷设光缆前,需进行移动隔离松土,确保敷设路径平整、无杂物。

2.光缆敷设过程中,需保持一定的拉力,避免缆套破损或弯曲过大。

3.光缆敷设过程中,需注意避免可能产生的机械损坏,尤其对于交通部位的敷设,设置临时隔离设施,确保安全施工。

4.光缆敷设完成后,需对敷设路径进行记录,包括敷设深度、回填方式、沟槽开挖宽度等,以备后期施工维护和管理。

三、光缆接续及连接要求:
1.光缆端头的接续要采用专用的光缆接续盒,并按照规范要求进行接续,避免过度弯曲或打结。

2.光缆接续时,要注意接续盒的密封,防止水分和腐蚀物侵入导致光传输性能下降。

3.光缆连接时,要保持连接头的清洁,避免灰尘、油脂等物质附着,影响传输质量。

四、光缆保护及维护要求:
1.光缆施工完成后,需将敷设路径进行保护固定,包括设置护栏、铺设砖石等,避免被外力破坏。

2.光缆入户及机房内的接续箱和配线箱要密封、防潮,以防止湿气对光缆的损害。

3.光缆施工完成后,需进行验收测试,确保光缆的传输性能符合规范要求。

总之,光缆施工规范及要求是保证光缆工程质量和安全的重要保障,需要施工人员严格按照规范进行操作,确保光缆的安全、可靠工作。

光缆施工规范

光缆施工规范

光缆施工规范篇一:通信光缆施工规范具体要求通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。

光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。

2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。

3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。

4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。

5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。

6)近公路边的电杆拉线应套包发光棒,长度为2米。

7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。

2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。

2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。

3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。

4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。

子孔在人手孔中的余长应露出管孔15cm左右。

5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。

6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。

7)光缆出管孔15cm以内不应作弯曲处理。

8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。

3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。

2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。

3)吊线程式采用7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。

光缆线路施工规范(3篇)

光缆线路施工规范(3篇)

光缆线路施工规范一、前期准备工作1.确定施工方案:依据工程设计方案和现场实际情况,确定光缆线路的施工方案,包括线路走向、敷设方式、挖沟方案等。

2.土壤勘察:对线路敷设区域进行土壤勘察,了解地质情况,评估施工的可行性,确保光缆线路的稳定性和安全性。

3.施工图设计:根据实地勘察结果,制定详细的施工图设计,包括线路走向、敷设深度、沟槽开挖宽度等。

4.材料准备:根据施工需求,准备好光缆、各类接头盒、光缆管道、护套管等材料。

二、施工过程1.开挖沟槽:根据施工图设计,开挖沟槽,保证沟槽的宽度、深度和平整度,避免对周围环境造成影响。

同时,制定相应的安全措施,确保施工人员的人身安全。

2.铺设光缆:根据设计要求,先铺设护套管,然后将光缆从起点到终点逐段拉入护套管中,注意保持光缆的良好弯曲半径,避免对光缆产生损伤。

3.连接光缆:按照设计要求,在光缆的终点及每个连接点处进行光缆的接续和连接。

连接前,需先清洁光缆及接头盒的内部,确保连接的质量。

4.固定光缆:在光缆铺设完成之后,根据设计要求,使用适当的固定设备将光缆固定在护套管内,避免光缆因外力而移位或受损。

5.测试和调试:在完成光缆线路的敷设和固定后,进行光缆线路的测试和调试,验证线路的正常运行。

三、施工验收及注意事项1.施工验收:在光缆线路施工完成后,进行施工的验收工作。

包括检查光缆的敷设质量、接头端面质量、连接的稳定性、光缆系统的传输性能等。

2.维护保养:完成光缆线路的施工后,应及时进行线路的维护保养工作。

定期进行光缆维护和清洁,确保线路的正常运行。

3.安全措施:施工过程中,需严格按照安全操作规范进行施工,确保施工人员的人身安全。

同时,要注意施工现场的环保要求,避免对周围环境造成污染。

4.遵循相关规范:在光缆线路施工过程中,需遵循国家相关的规范和标准,如《通信建设工程施工及验收规范》、《通信建设工程土方工程技术规范》等。

总结:光缆线路施工是一项技术含量较高的工程,在施工过程中,需要严格按照规范要求进行操作,保证线路的质量和可靠性。

光缆工程施工规范

光缆工程施工规范

光缆工程施工规范一、施工前准备1.施工方案设计:在进行光缆工程施工前,需要设计合理的施工方案。

施工方案应考虑到光缆的敷设路径、敷设方式、材料准备、施工人员安排等因素,以确保施工过程的顺利进行。

2.施工人员培训:施工前需要对施工人员进行培训,使其了解工程施工相关要求和安全注意事项,确保施工人员具备相应的技术和安全意识。

3.工程勘测:在施工前需要进行现场勘测,确定光缆的敷设路径和敷设方式,避免在施工过程中出现不必要的问题。

4.材料准备:根据施工方案的设计,准备好所需的材料和设备,包括光缆、管线等相关配件,确保施工过程能够顺利进行。

二、施工过程1.光缆敷设:在光缆工程施工过程中,应注意光缆的敷设质量,避免光缆损坏或受到外部环境影响。

光缆的敷设应按照设计要求进行,保持光缆的整齐排列和弯曲半径,避免出现折弯、压损等问题。

2.管线建设:在敷设光缆前,需要建设好管线,保证光缆的安全敷设和保护。

管线建设应考虑到地形、地质等因素,在施工过程中要避免出现管线破损或移位等情况。

3.连接接头:在光缆的敷设过程中,需要进行光缆的连接接头,确保光缆的信号传输质量。

连接接头时应注意光缆的清洁和保护,避免接头松动或污染导致的信号传输问题。

4.施工安全:在光缆工程施工过程中,要注意施工安全,遵守相关安全规定,确保施工人员的人身安全和设备安全。

施工现场要保持整洁,设立警示标识,避免事故的发生。

5.施工质量检查:在光缆工程施工结束后,需要对施工质量进行检查和验收。

检查施工质量是否符合设计要求,排除可能存在的问题,确保光缆工程可以正常使用。

三、施工后维护1.光缆设备保养:光缆工程施工结束后,需要对光缆设备进行定期的检查和保养,确保设备的正常运行。

定期检查光缆连接接头的状态,清洁设备表面,保持设备的性能。

2.故障处理:在光缆工程使用过程中,可能会出现光缆故障或信号传输问题,需要及时处理。

对于常见的光缆故障,需要做好相应的处理和维修工作,确保通信网络的正常运行。

光缆线路施工规范

光缆线路施工规范

光缆线路施工规范
是指在光缆敷设和安装过程中需要遵守的标准和要求,其目的是确保光缆线路的质量和可靠性。

以下是一些常见的光缆线路施工规范:
1. 施工前准备:施工前需进行光缆线路的设计和规划,确保敷设路径的顺畅以及光缆的缆线类型和参数的正确选择。

2. 线路敷设:光缆线路的敷设应遵循最短距离原则,避免与其他电缆或管道的干涉。

对于地埋光缆线路,应确保敷设至少
40cm的土壤覆盖层,并进行足够的保护措施。

3. 线缆连接:光缆的接头和连接应使用符合标准要求的接头盒、光纤连接器和保护套管。

连接过程应进行光纤端面清洁和检查,确保良好的光传输性能。

4. 线路标识:光缆线路应进行标识,包括起点、终点、敷设路径、光缆类型和编号等信息。

标识应清晰可见,以便于以后的维护和管理。

5. 敷设保护:光缆线路的敷设过程中,应避免过度弯曲、拉力过大、挤压和其他机械损伤。

特别是在穿越道路和河流等地方,应进行额外的防护和保护。

6. 施工记录:施工人员应及时记录施工过程中的重要信息,包括施工日期、施工人员、敷设长度和光缆质量检验结果等,以备以后的维护和管理。

以上是光缆线路施工规范的一些常见要求,具体的规范和标准可能因地区和项目而有所不同,施工单位应进行充分的了解和遵守相关要求。

在施工过程中,应注意安全防护和环境保护,并进行严密的质量控制,确保光缆线路的长期稳定性和可靠性。

光缆施工规范标准

光缆施工规范标准

光缆施工规范标准篇一:通信光缆线路施工规范 (XX年修订版)光缆线路工程施工规范一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些特路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于条)。

当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装臵辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位臵应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B 端的方向递增编号,字体为白底黑色宋体,最下面字体距地面米。

具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。

2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m时装设两条拉线,每条拉线分别装在对应的线条张力方向的反侧,两条拉线出土点应相互内移30cm-45cm之间;8、一般情况下,在直线段内每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。

光缆线路施工规范(新版)

光缆线路施工规范(新版)

光缆线路施工规范(新版)Safety management refers to ensuring the smooth and effective progress of social and economic activities and production on the premise of ensuring social and personal safety.( 安全管理)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改光缆线路施工规范(新版)光缆线路施工是建设高质量光纤通信系统的重要环节与电缆相比较,光缆质量轻、直径小,给施工带来便利,但光纤直径小、韧性差,又对施工机具、仪表和施工技术提出了更高的要求,增加了施工的难度。

中继光缆施工涉及的主要内容包括:路由复测、光缆敷设、光缆接续、工程测量,我公司将严格按照按以下规定、措施进行保障工程施工工艺及质量:一、路由复测路由复测是以施工图为依据进行复核。

通过复测,确定光缆敷设的具体路由位置、丈量地面的准确距离,为光缆配盘、敷设和明确地段等提供必要的依据。

保障措施如下:1、按设计要求核定光缆路由走向、敷设方式、环境条件及中继站站址。

2、丈量、核定中继间的地面距离(管道路由要测出各人孔间距离)3、核定穿越铁路、公路、河流、水渠以及其它障碍物的技术措施及地段,并核定设计中各具体措施实施的可能性。

4、核定“三防”(防机械损伤、防雷、防白蚁)地段的长度、措施及实施可能性。

5、核定青苗、园林等赔补地段、范围以及对施工困难地段“绕行”的可能性。

6、初步确定接头位置。

7、为光缆配盘、分囤及敷设提供必要的数据资料。

8、核定、修改施工设计。

9、绘图绘图按下列步骤进行。

①核定复测的路由、中断站(光放站)位置与施工图设计有无变动。

对于变动不大的可利用施工图进行部分修改。

(完整版)光缆线路施工规范

(完整版)光缆线路施工规范

光缆施工工艺和质量光缆线路施工是建设高质量光纤通信系统的重要环节与电缆相比较,光缆质量轻、直径小,给施工带来便利,但光纤直径小、韧性差,又对施工机具、仪表和施工技术提出了更高的要求,增加了施工的难度。

中继光缆施工涉及的主要内容包括:路由复测、光缆敷设、光缆接续、工程测量,我公司将严格按照按以下规定、措施进行保障工程施工工艺及质量:一、路由复测路由复测是以施工图为依据进行复核。

通过复测,确定光缆敷设的具体路由位置、丈量地面的准确距离,为光缆配盘、敷设和明确地段等提供必要的依据。

保障措施如下:1、按设计要求核定光缆路由走向、敷设方式、环境条件及中继站站址。

2、丈量、核定中继间的地面距离(管道路由要测出各人孔间距离)3、核定穿越铁路、公路、河流、水渠以及其它障碍物的技术措施及地段,并核定设计中各具体措施实施的可能性。

4、核定“三防”(防机械损伤、防雷、防白蚁)地段的长度、措施及实施可能性。

5、核定青苗、园林等赔补地段、范围以及对施工困难地段“绕行”的可能性。

6、初步确定接头位置。

7、为光缆配盘、分囤及敷设提供必要的数据资料。

8、核定、修改施工设计。

9、绘图绘图按下列步骤进行。

①核定复测的路由、中断站(光放站)位置与施工图设计有无变动。

对于变动不大的可利用施工图进行部分修改。

②路由因路面变化等原因变动较大时,应重新绘图。

二、单盘检验光缆在敷设之前,必须进行单盘检验和配盘工作。

单盘检验工作包括:对运到现场的光缆及连接器材和规格、程式、数量进行核对、清点、外观检查和光电主要特性的测量。

能过检验以确认光缆和器材的数量、质量是否达到设计文件或合同规定的有关要求。

保障措施如下:根据光缆出厂合格证和测试记录,及厂方提供的等效折射率用OTDR 测试长度及衰减。

测试长度时,用1310nm 波长进行;测试衰减时,用1310nm 和1550nm 两个波长进行,并测试光缆外护套绝缘电阻。

测试结果应符合设计文件及定货合同要求,详细填写测试记录并存储;检查测试完毕后,端头应密封固定,恢复包装。

光缆施工规范和标准最新

光缆施工规范和标准最新

光缆施工规范和标准最新光缆施工是通信基础设施建设的重要组成部分,其规范和标准对于确保通信网络的稳定性和安全性至关重要。

以下是最新的光缆施工规范和标准概述:1. 施工前准备:施工前,必须进行详细的现场勘查,了解地形地貌、地下管线情况,以及可能存在的障碍物。

同时,需要准备相应的施工设备和材料,包括光缆、接头盒、熔接机等,并确保施工人员具备相应的专业技能和安全意识。

2. 光缆敷设:光缆敷设应遵循最小弯曲半径的规定,避免过度弯曲导致的光缆损伤。

敷设过程中,应使用适当的敷设设备,如牵引机、卷扬机等,确保光缆敷设的平稳性和均匀性。

在特殊地形或地下管线密集区域,应采取保护措施,如使用保护管或进行地下探测。

3. 光缆接续:光缆接续是施工中的关键环节,需要使用专业的熔接机进行熔接,并确保熔接质量符合标准。

接续后的光缆应进行性能测试,包括光衰、回损等指标,确保接续质量。

4. 光缆保护:敷设完成后,光缆需要进行适当的保护措施,如使用保护管、铠装光缆或进行地面标识,以防止光缆在后续施工或使用过程中受到损伤。

5. 施工安全:施工过程中,必须严格遵守安全操作规程,包括但不限于个人防护装备的佩戴、施工现场的安全警示、以及施工机械的安全使用等。

6. 环境保护:施工过程中应尽量减少对环境的影响,如合理规划施工路线,减少对植被的破坏,以及施工结束后对现场进行恢复。

7. 施工验收:施工完成后,应进行严格的验收程序,包括光缆敷设质量、接续质量、以及整体施工质量的检查。

验收合格后,方可进行后续的网络调试和投入使用。

8. 维护与更新:施工完成后,应建立光缆维护和更新机制,定期对光缆进行检查和维护,确保通信网络的长期稳定运行。

随着技术的发展和行业标准的更新,光缆施工规范和标准也在不断完善。

施工单位和个人应密切关注相关规范的最新动态,确保施工过程符合最新的行业要求。

光纤分布施工要求规范(设备部分)

光纤分布施工要求规范(设备部分)

光分布系统设备施工规X一、总如此制定此工程技术规X,旨在为有效贯彻落实各项施工规定和规章,以防止因施工不当和疏忽而造成设备损坏或系统开通工作出现困难和错误,造成工程质量问题、工期延误等损失;确保各项工程能按时高质量完成。

本规X具体规定工程施工的施工标准、技术要求和工程验收标准;工程技术人员必须具备专业知识,熟悉施工过程与设备性能。

二、适用X围适用于某某公司所有数字光分布工程项目。

三、施工规X1、接入单元:可支持机柜、室内壁挂方式安装。

1.1 设备的安装位置、设备型号必须符合设计文件〔方案〕的要求。

1.2 设备尽量安装在机房内或馈线井道内,安装位置应便于调测、维护和散热需要。

1.3 安装位置确保无强电场、强磁场和腐蚀性气体对设备的干扰、侵蚀;设备安装场所无易燃品,室内温度、湿度不得超过主机工作温度、湿度的X围,环境应枯燥、灰尘小且通风良好。

1.4 壁挂安装时应保持死角挂耳结实的固定的墙壁上,底面与水平面垂直,安装正确、结实、无损伤、掉漆的现象,每个有源设备都要贴上标签,粘贴位置合理显眼,标明编号。

1.5 挂壁式安装时,设备底部距离地面一般应不小于1.2米或业主同意的高度;在移动机房、交换机房等特殊机房内安装时,设备底部或顶部应与其它原有壁挂设备底部或顶部保持在同一水平线上。

1.6 AU设备接入信源信号强度不得超过允许承受的最大值,且频段信源不得接错。

1.7 所有设备均需接地,且必须与大楼主地线结实连接,所有接地线均需用横截面直径不小于16平方毫米的黄绿接地线进展接地,两端均需用铜鼻子结实连接。

2、扩展单元:支持机柜和壁挂方式安装,有室外防水型和室内型两种。

2.1 室内型安装方式根本与接入单元一样。

2.2 室外安装时需要安装防水型机箱,设备机箱和主机均要进展接地。

2.3 室外安装时线缆不得预留在机箱内,接入机箱的线缆应从箱体底部进入,进线孔应使用密封材料封堵。

2.4 设备应安装安装在无关人员不易接触的安全位置。

光缆施工规范及要求

光缆施工规范及要求

通信光缆的敷设方式普通分为三种:管道、直埋和架空敷设方式。

(1)路线工程实施前应按设计图纸进行复测,重新丈量线路路由长度、人孔井位置。

复测中因外界环境变化而导致路由不通或者存在危及路线安全隐患的地段,要及时反馈给建设单位和设计单位,并在下达设计变更通知单后再进行调整、实施。

(2)施工前应根据光缆盘长和路由情况进行合理配盘,应尽量按盘号顺序敷设,以减少光纤参数差别所产生的接头本征损耗;光缆单盘标准长度:管道光缆以2km 做为配盘基数,架空光缆按3 公里配盘,直埋光缆按3 公里配盘;挨近局站侧的单盘长度不宜小于500 米,严禁使用短段光缆。

(3)光缆敷设安装的最小曲率半径应符合下表的要求:光缆允许的最小弯曲半径指标表安装后(静态弯曲) 安装时(动态弯曲) 10 倍光缆外径20 倍光缆外径12.5 倍光缆外径25 倍光缆外径15 倍光缆外径30 倍光缆外径(4)敷设管道光缆要严格按照设计给定的管孔位置布放。

波纹管和钢管管孔内应穿放子管道,其子管道总外径不应超过原管孔内径的85%,子管道内径不宜小于光缆外径的15 倍。

(5)光缆引上部份均采用Φ 80mm 钢管保护,钢管内穿放 2 根子管,子管规格为Φ 28/32mm 聚乙烯塑料管。

钢管下部延伸至人(手)孔内或者地下,钢管上方管口以及子管管口应作阻塞处理。

(6)光缆路线在施工过程中要考虑光缆必要的预留长度,主要包括光缆接头处的预留长度、光缆弯曲增加长度、局站 内预留长度等。

光缆的预留长度要严格按照下表要求实施, 对特殊地段可结合工程现场实际情况确定。

光缆预留长度表光缆接头重叠长度人(手)孔内自然弯曲增加长度 光缆沟或者管道内弯曲增加长度 架空光缆弯曲增加长度地面局站内每侧预留(进线室内)因水利、道路、桥梁等建设规划导致的预留XX 局为 A 端, XX 中继站为 B 端。

(1)电杆的规格及选用架空杆路全程采用油木电杆,电杆稍径φ14-20 厘米。

杆路建造标准杆高为 8 米,标准杆距为 50 米,超过 65 米按 长杆档处理。

光缆施工规范方案与要求

光缆施工规范方案与要求

光缆施工规范方案与要求一、引言光缆是现代通信领域中的重要组成部分,其施工质量直接影响到通信网络的稳定性和可靠性。

因此,光缆施工必须按照一定的规范和要求进行,以确保光缆在使用过程中具有良好的性能和信号传输质量。

二、施工前的准备工作1.方案设计:根据光缆线路的特点和要求,确定施工方案,包括光缆的敷设路径、敷设方式、光缆的数量和规格等。

设计方案应充分考虑光缆的阻力、弯曲半径、敷设环境以及各种风险情况,确保施工质量。

2.材料准备:根据设计方案和需要,准备光缆、保护管、接头盒、固定件等材料,并对这些材料进行质量检查,确保符合技术要求和标准。

3.现场勘测:在施工前对现场进行勘测,了解现场环境和地形情况,确保施工过程中的安全性和顺利性。

三、施工过程1.短缆段的处理:对短缆段进行处理时,应注意保护缆芯和光纤的连接部分,以避免光纤的弯曲和接头的损坏。

同时,在处理短缆段时,应保持操作环境的干燥和清洁,以免灰尘和湿度对光纤的影响。

2.敷设管道:光缆的敷设应尽量选择干燥、通风的环境,避免与其他设备和电缆共用管道,以防止干扰和损坏。

敷设管道应尽量遵循直线原则,避免多次弯曲和过度拉伸,以减小光缆传输信号的损耗。

3.进行接头处理:在光缆敷设的过程中,必然需要进行接头处理。

接头处的光缆应保证光纤的质量和信号传输质量。

接头处应采用合适的保护盒进行固定和保护。

4.测试和调试:在光缆施工完成后,应进行全面的测试和调试工作,以确保光缆的通信正常。

测试应包括光缆连通性测试、光纤的质量测试、光缆传输质量测试等,在测试过程中应采用专业的光纤测试仪器和设备,以保证测试的准确性和可靠性。

四、施工质量控制1.施工人员的要求:具备相关光缆施工经验和技术能力,熟悉操作规程和安全操作规定,具备良好的安全意识和团队精神。

2.工具设备的要求:使用符合国家标准和规定的工具设备,确保施工的安全和质量。

3.质量控制的要求:在施工过程中,应严格按照设计方案和要求进行施工,确保光缆和光纤的质量符合要求。

光缆工程建设施工基本规范

光缆工程建设施工基本规范
(2)管孔规格分为两种SK1(90*90cm),SK2(55*84cm),管孔内有 接头时多用SK1,一般为SK2,手孔底部低于管孔底部10公分左右,防止 管道进水,手孔壁为24墙,手孔内抹灰平整、美观,手孔内多余管材切掉 ,保证手孔内干净整齐;
(3)井内子管封堵严密,手孔井盖略高于地面,防止管道内进水,且井 盖使用树脂井圈井盖,缆线井内管孔封堵严实,穿缆后所有入楼子孔均应 封堵好。
(4)局前井至光交箱处采用梅花管或波纹管内铺设多个子管(根据设计 要求),子管排列整齐规范美观;
(5)箱体上黏贴小区或村庄名称,名称及光交箱喷号规范、美观,字 体清楚,不能过大亦不能过小;
(6)道路光交在光交箱雨檐下方喷与光交箱颜色相近的反光警示漆。
2、壁挂光交
(1)条件允许的情况下,光交高度在2.8-3.2米之间,用四个膨胀螺丝 将其固定在墙上,不可用射钉枪固定,安装应牢固无倾斜。
(3)新建吊线与电力线交越处,在布放吊线时,加电力保护和过 路警示。
2、墙壁光缆
(1)光缆经过墙角、十字吊、丁字吊处套网纹管保护;
(2)光缆沿墙壁钉固时,依照现场情况,50公分一个卡钉,钉固 整齐美观,小区内光缆钉固,沿楼体侧面黑色缝隙钉固,村庄内钉 固光缆,在屋檐下钉固;
(3)进楼光缆加滴水弯,进楼孔洞封堵严密。
2、架空光缆
(1)光缆沿杆路敷设时,每根水泥杆过杆处做伸缩弯处理并套 网纹管保护,伸缩弯长度为1米(水泥杆两侧距杆中心各50公分), 吊线下方20公分;
(2)光缆挂钩的间距应为50公分,允许偏差3公分,挂钩型号 同光缆芯数、条数相匹配;
(3)光缆和吊线在跨路处,套过路警示管,几个车道套几根警 示管(每根警示管为2米); (4)光缆布放过程中不允许出现打死弯现象。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

⑦ODB内纤芯需排放整齐
错误图例
纤芯排放混乱
⑨ODF面板标签规范:光缆成端测试完毕后,按要求打印正确 标签,包括光纤AB端情况,光纤长度,测试情况,示意图等。
正确图例
⑩金属加强芯,屏蔽护层,新装ODF箱均应接入防雷地排
正确图例
金属加强芯, 屏蔽护层和 ODF箱均有接 地
光缆金属加强 芯,屏蔽护层 无接地。
错误图例
。 需要接地的原因很简单,就是为了防止雷击
⑾ 地线安装
ODF接地:接入间机房内地线引线采用16mm2。
地网施工工艺:规范,符合设计要 求。 地线沟:路由、长度、深度合理。
1.地线排规格宜用30cm(长 )×10cm(宽) ×0.8cm(厚) 或30cm(长)×15cm(宽 )×0.8cm(厚)镀锡铜板, 也 可视具体情况而定, 但一定要符合落地性能要 求。
室内光缆: 业主有线 槽的光缆 一律按线 槽布放
⑤室分光缆布放
错误图例
室内光缆:无线 槽的光缆布放严
禁裸纤 (不规范图例)
⑥室分光缆布放
错误图例
涉及到光缆布 放路由在业主 天台、外墙等 区域需用子管 保护,严禁裸

错误图例
室内无线槽区 域:光缆施工 参照室分馈线 施工工艺。套 联塑PVC管、
波纹管
接地引入线: a:接地引入线局房不小于
2.每个铜排上下各钻两排 孔,上排7个、下排8个, 孔与孔之间的距离为1.52cm;
120mm2的铜导线,接入间(中继 站)机房不小于95mm2的铜导线 ;
b:应与接地体焊接牢固,并作 好焊点的防腐处理;
c:防雷地、工作地、保护地引 入点应分开,间距合理;
d:出地面穿管保护,防水处理
3.再安装满0.8 cm×25mm 的螺丝。 4.安装地线顺序是从下到 上,从左到右安装。
5.地线排安装在墙上要加 绝缘板做底板绝缘,地线 排宜安装在走线架的上方 。
6、设备地线时,要做到标 签明确,标签要打印过塑 。
; 室内外接地排工艺:符合设于5欧姆。
6、在收缩热可缩 管时,喷灯的加温 必须均匀、收缩适 当。
7、手孔内光缆接头宜用两个钢 箍安装在较高位置,减少积水 浸泡,做好标志,余留光缆盘 成圈后,固定井边挂钩上。
3
④光缆接续:光缆接续应连续作业,以确保接续质量,当日确实 无法完成的光缆接头应采取端帽密封的方式进行,不得让光 缆受潮。必须认真执行操作工艺要求,光缆A、B端相接光纤 按序号对应连接,不得有误。光缆接续的环境必须整洁,应在 有遮盖物的环境着进行,严禁露天操作。光缆接续时不准用 汽油代替专用清洁剂去除填充物;接续中光纤在1310nm和 1550nm波长的熔接损耗平均值应小于0.05dB,每个接头的 最大值应小于0.1dB。光缆加强芯必须按需要长度截断并按 工艺要求进行连接;光缆连接完成后,接头盒内光纤盘留2 米另计。余缆的盘绕方向要一致,光缆接头盒应尽量安装在 人(手)孔内较高的位置,避免人(手)孔中积水浸泡,安装位置不 应影响人(手)孔中其他光缆、接头盒的固定牢靠、应气密良 好,不得漏潮。
室分内部光缆施工规范
②光缆接头盒施工规范
3、根据光缆端别, 核对光纤.铜导线 并编号作永久性标 记.
4、接头套管内应装 防潮剂.光纤全部接 续完成后将余纤盘在 光纤盘内,盘绕方向 一致.并做好记录,责 任人签名。
2
③光缆接头盒施工规范
5、接头护套 内的密封防水 处理.裸纤盘 放有序. 接头 合或成纤盘里 面的裸纤需用 胶布适当的固 定以免松动并 贴上现场工作 人员名字.日 期.局向.
11
