水泥混凝土面层传力杆施工工艺
1、准备工作
施工前,对基层表面进行清理,使表面清洁无任何松散石料,遇
有局部发软或松散的表面应将其铲除,然后用素砼填补。对所需的各
类机械设备进行调试,以满足工程需要。
2、混合料配合比设计
根据技术规范和设计图纸要求,对进场砂、石材料进行颗粒分析、
相对密度、石料压碎值试验、重型击实试验等多项技术指标试验。路
面面层水泥必须采用经过监理工程师或业主批准的旋窑生产的425
标号水泥,在进场后对此材料重新进行配合比设计和试验,配合比设
计应由监理工程师批准且参加试验。根据配合比设计确定最佳水泥用
量及各种材料用量。
3、施工
在路面基层施工完毕,达到养护期,经监理工程师批准后,方可进行
路面混凝土面层的施工。

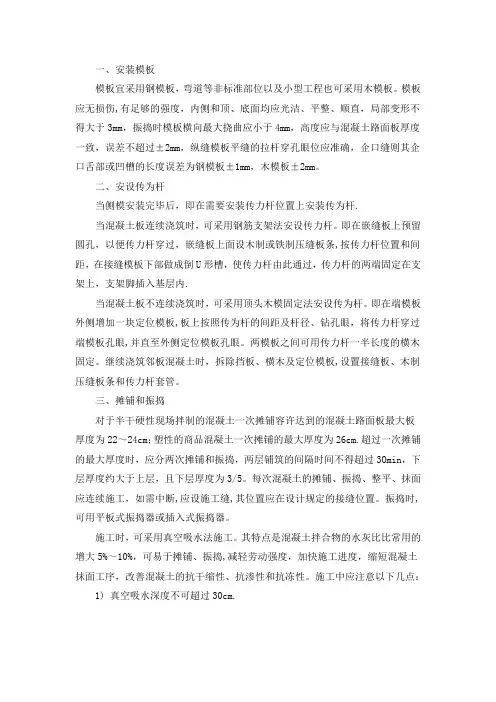

(1)立模板
根据测量放出的线位及标高,安装边模板。拟采用槽钢用做边模板,
按预先规定的位置安放在基层上,两侧用铁钎打入基层以固定位置。
模板顶面用水准仪检查其标高,不符合要求时予以调整,直到满足设
计和规范要求。
模板的平面位置和高程控制都很重要,稍有歪斜和不平都会反映到面层,使其边线不齐、厚度不准和表面不到平整呈波浪形。因此,立模
板是一项非常重要的工作,施工过程中要有专人经常校验,严格控制模板的位置。模板安装完毕后,模板内侧涂脱模剂。
(2)安设传力杆
当两侧模板安装好后,在需要设置传力杆的胀缝或缩缝位置上安置上安设传力杆。混凝土板连续浇筑时设置胀缝传力杆,一般是在嵌缝板上预留圆孔以便传力杆穿过;嵌缝板上面设木制式或铁制压缝板条;其旁再放一块胀缝模板,按传力杆位置和间距,在胀缝板下部挖成U 形槽,使传力杆由此通过。
对于混凝土板不连续浇筑结束时设置的胀缝,宜用顶头木固定传力杆的安装方法。即在端模板外侧增设一块定位模板,板上同样按传力杆间距及杆径钻成孔眼,将传力杆穿过端模板孔眼并直到外侧定位模板孔眼。两模板之间可用按传力杆一半长度的模木固定。继续浇筑邻板时,拆除挡板、横木及定位模板,设置胀缝板,木制压缝条和传力套管。
(3)制备与运送混凝土混合料
拟采用带有全电脑自动计量装置混凝土拌合设备集中拌合混凝土混
合料,自由卸车运输至浇筑地点。
混凝土的拌制过程中,关键要按配合比设计要求,准确掌握配合比,特别要严格控制水泥用量和用水量。每天开始拌制前,根据天气变化情况测定砂、石材料的含水量,以调整拌制时的实际用水量。运输过程中要注意防止出现离析现象。(4)摊铺和振捣
混凝土混合料采用三轴摊铺仪摊铺。对三轴摊铺仪施工工艺作如下要
求:
a. 混凝土摊铺
混凝土混合料由自卸汽车直接分摊到基层上,如发现混合料离
析,应人工用铁锹翻拌均匀。用铁锹摊铺时,应采用“扣锹”方式,
严禁抛掷和搂耙,以防止离析。
混合料摊铺的松铺厚度,应根据试验路确定,其松铺系数一般可取
1.05.
应现场取摊铺混合料检查混凝土坍落度;现场制作抗折、抗压试件,
以使准确检测铺筑的混凝土抗折强度或抗压强度。
b. 混凝土振捣与表面整修
摊铺好的混凝土混合料,应立即用配套的排式振捣机进行均匀振捣。
振捣时间和振捣速度经试验,可参考以下方式确定,以获得较理想的
振捣效果。
排式振捣棒的有效作用半径为r,间距不大于1.5r,离模板边缘不超
过0.8r,振捣机的移动速度v=1.5r/t,式中v不振捣机移动速度
(m/s),r为振动棒有效作用半径(m),t为振动密实所必须的时间,
一般取20~30s。并用202KW平板振捣器普振一遍。
经过上述初步振捣后,应检查混凝土表面的大致平整情况,对于明显
的高或低由人工铲除或补平。工人应在横梁(板)上完成找平作业,
不得直接踏入混凝土混合料中,严禁用纯水泥砂浆过行找平填补。当混凝土表面找平后,可开始三轴摊铺仪作业,其作业单元长度宜控
制在20m左右,先按“前过振动,后退静滚”方式作业2~3遍后,
