1.焊材库的工作任务是从项目部一级库领入焊材,保管和发放焊接材料,这是工程焊接质量重要的一环,保证焊接材料质量、杜绝错用焊接材料是本库的首要任务。

2.凡在现场进行焊接的施工人员,焊接材料必须由焊接工地的二级库统一发放和管理。

3. 除焊接工地外,其它各专业工地及外协队伍自己做计划需要使用的焊接材料,必须保证先入焊接二级库,再使用。并且将施工项目及所做焊材数量提供给焊接工地。

4.所有入库的焊接材料,必须具有焊材合格证明,并且对合金焊材进行复检,合格后方可入库。

5.焊接材料的入库应建立台帐,台帐内容应详尽、清楚。

6.焊材必须在干燥通风良好的室内仓库中存放。焊材贮存库内,不允许放置有害气体的和腐蚀性介质。室内应保持整洁。

6.焊材应存放在架子上,架子距离地面高度不小于300m m,距离墙面间距不小于200m m,室内应至少有一台除湿机和加热烘干措施,严防焊条受潮。

7.焊材码放时应按种类、品牌、批次、规格、入库时间分类堆放。每垛应有明确标识,避免混乱。

8.焊条在6个月内应保证使用完,入库的焊条应做到先入库先使用。

9.特种和贵重焊条的贮存与保管应高于一般性焊条,应堆放在专用仓库或指定区域。

10.对于受潮、药皮变色、焊芯有锈迹、包装损坏的焊条须经烘干后进行质量评定。若各项性能指标满足要求时方可入库,否则不准入库。

11.为避免错用焊条,所有焊材领用均由焊工本人持焊接工艺卡领用,且只允许领取当天使用的焊条,如有其它原因领用焊材当天未使用完应在下班前返库。

12.参加施焊的人员,在新项目开工前必须拿着施工图纸到焊接工地由技术员进行技术交底并开施工工艺卡。

13.施焊焊工凭施工工艺卡到焊接二级库领取焊条。

14.焊条库的管理人员,应根据施工工艺卡进行焊条的发放,严禁无工艺卡发放焊材,防止错发错用,造成质量事故。

15. 焊工在领用焊条时,尽量一次拿够半日使用的焊条,但也注意不要多领,

防止多次烘干。不准在现场焊材不够时让其他人或铁工代领。不准在其它场地放置焊接材料。

16.焊工应熟悉焊接材料的性能、使用要求,知道一般应用的范围。

17.焊工使用焊接材料前应接受技术员的指导或交底,在领取焊接材料时应明确知道自己的施工项目和使用的焊材。

18.在领用焊条时应到焊材管理员处将焊材状况登记在自己的领用卡上,然后写明工程项目、签字。

19.焊工在拿到焊接材料时,应检查一下焊材和外观,注意焊材的标记,焊条的烘干状况等,发现疑问马上提出,焊材库应予更换,如果存在问题应报告工地主管焊接技术员。焊工不准自己到烘干箱抓取或投放焊条。

20.焊工在使用现场不得乱放焊条,在施工时应先注意附近有无其它焊接材料,如有应及时清理掉,防止混用。

21.焊条贮存库内,应设置温度计、湿度计。

国内焊条:温度不低于5℃,相对空气湿度低于60%。

进口焊条:温度不低于15℃,相对空气湿度低于50%。

22.焊条包装物不得有破损、受潮或雨淋等现象方可准予入库保管。

23.要认真核对进库焊材的品种、规格、牌号、批号等,核对无误后方可准予入库保管。

24.存放一年以上的焊条,在发放前应请质量检验部门,重新做各种性能检验,符合要求时方可发放,否则不应发放。

25.焊条库的管理人员应熟悉各类焊条的一般性能和要求,以及常用钢材使用的焊接材料。

26.定期查看所保管的焊条有无受潮、污损等情况发生,及时处理。对各类焊材的码放位置应经常核对,防止焊条错存、错放、错发、错用,造成质量事故。

27.焊条保管人员要懂业务会管理。发放焊条时应做到先入库的焊条先发放,如贮存中发现焊条出现质量问题及时报告妥善处理解决。

28.焊条、焊剂使用前应按其说明书要求进行烘焙。重复烘焙不得超过两次,焊丝使用前应清除锈垢和油污,至露出金属光泽。

29.烘干焊条时,禁止将焊条突然防进高温炉内,或从高温炉中突然取出冷却,防止焊条因骤冷骤热而产生药皮开裂、脱皮、结露等现象发生。

30.焊条烘干时应记录,记录上应有牌号、批号、温度、时间等项内容。

31.在焊条烘干期间,应有专门负责的技术人员,负责对操作过程进行检查和核对,对每批焊条不得少于一次。

32.烘干焊条时,焊条不应成垛或成捆地堆放,应铺放成层状,每层焊条堆放不能太厚(一般1~3层),避免焊条烘干时受热不均和潮气不易排除。33.露天操作隔夜时,必须将焊条交回焊条库保管,不允许露天存放,应在低温烘箱中恒温保存,否则次日使用前还要重新烘干。

34.焊接重要部件的焊条,领取时应装入温度为100~150℃的专用保温筒内,保温筒需提前通电预热,严禁把热的焊条直接放入冰冷的保温筒内,造成二次受潮结露,使用时随用随取。

35.焊条库管理人员还应做好温、湿度记录,每天不少于二次。

36.焊条头应由施工人员每天收回,放回焊条库统一处理。

焊材管理制度

焊材管理制度

1.焊材库管理人员岗位职责 2.焊接材料烘焙规范及操作规程 3.焊接材料回收制度 4.焊材的贮存与保管制度

焊材库管理人员岗位职责 1、检查入库焊材的质量证件及包装质量是否符合要求。 2、核对入库焊材的品种、规格、牌号、批号、数量是否符合要求,并按类堆放, 作好标识。 3、掌握各类焊条的烘干要求。根据焊材领用通知单,对所需要焊材烘干并作好烘干记录。 4、根据焊接材料领用单上的焊材品种、规格、数量发放焊材,并作好记录;焊接材料实行回收,作好焊条头、余留焊材回收登记。 5、定期检查焊材库内的环境温度、湿度、使之符合规定要求,并作好温、湿度记录。 6对需要计量的仪器设备,如烘烤箱、湿度记录仪、温度计等提出计量要求, 定期计量。 7、按月统计每月焊材总消耗量及单种焊材消耗量,统计每月使用焊材数量及回收数量,上交物资管理部门。 8、对库内焊接材料定期进行质量检查,如发现焊接材料质量不符合要求协同焊接技术人员、质量人员作出处理。 附件1:焊接材料烘焙规范及操作规程

焊接材料烘焙规范及操作规程 1、焊条的烘焙温度和保温时间,严格按焊条生产厂家推荐的烘焙规定或有关的技术规范要求进行。国外焊材的烘焙要求,按所提供的焊材质保书或有关技术规范要求进行烘焙。 2、如焊条生产厂家无烘焙规定或有关技术规范,则按下表的烘干规范进行: 注:⑴酸性焊条储存时间短且包装良好的,使用于一般结构件焊接,在使用前不再烘焙。 ⑵碱性焊条对含氢量有特别要求的,烘焙温度应提高到400~450C,保温1~2h 3、焊条烘干时,应缓慢升温、保温、缓慢降温,严禁将需烘干的焊条直接放入 已升至高温的烘箱内,或者将烘至高温的焊条从高温炉中突然取出冷却,以防止焊条药皮因骤冷或骤热面产生开裂或脱落现象。 4、同一烘干箱每次只能入同种烘干规范的焊条进行烘干,对烘干规范相同,但批号、牌号或规格不同的焊条,堆放时必须有一定的物理间隔,且焊条堆放不宜过高(一般为1~3层),以保证焊条烘干均匀。 5、烘干后的焊条,应贮放在温度为50~100C的恒温保温箱内,随用随取。 6当焊条在施工现场放置超过4个小时以上时,应对焊条重新烘干处理,但焊条反复烘干次数不得超过三次。 附件2:焊接材料回收制度

半成品仓库管理流程

半成品仓库管理流程 一、制定目的 1、明确生产部门与仓库部门的权责范围。 2、规范公司的半成品入库管理。 3、规范公司表单传递,保证财务记录的真实性、完整性和准确性。 二、车间半成品入库作业流程及要点 1、车间对生产完工的半成品开具“半成品入库单”。 2、“半成品入库单”一式三联,第一联仓库作为收货依据,第二联申请入库部门留存, 作为生产统计的依据;第三联财务部门作为记账依据. 3、“半成品入库单”必须注明生产批号、产品名称、规格型号等详细资料。 4、车间通知质检部门进行半成品检验工作。 5、质检部门根据公司制度,采用抽样或其他检验方法进行半成品检验,经质检合格的半 成品方能办理半成品入库手续。 6、车间根据质检结果,填写完全的“半成品入库单”后,提请质检部门在“半成品入库 单”上签字确认。 7、车间将“半成品入库单”及实物转入公司仓库。 8、仓库部门收到“半成品入库单”后,应先审核是否有经质检部门进行检验确认,对于 经检验注明的不合格品,如确需存入仓库,必须分别存放,并在入库单及实物上明确 注示。 9、仓库部门点检后,根据实际收货数量在“半成品入库单”上的“实际入库”栏内填写 收货数量,同时在“半成品入库单”上签字确认。 10、每日工作结束前,仓库管理人员必须将当日的所有“半成品入库单”归集整理好,

登记入账。 11、仓库人员每日根据“半成品入库单”填写“半成品收、发、存日报表”的本期入库 数。 12、仓库每月根据“半成品收、发、存日报表”,应于月末指定时间前将本月“半成品 收、发、存月报表”整理完成,同时将电子报表传至财务部门。 13、财务部门收到仓库管理部门报送的“产成品(半成品)入库单”及“半成品收、发、 存月报表”后,应及时进行核对,登记产成品明细账,对数据有误差的部份应及时与 仓库管理部门联系、并要求差错方进行修正。 三、控制重点 1、仓库收到“半成品入库单”时,应先审核是否经质检部门进行检验,对质检不合格又 确需入库的,是否有明确标识及注明; 2、仓库必须对当日的“半成品入库单”及时登记入账。 3、仓库必须及时整理入库单据、填报“半成品日报表”并于指定时间前报送财务部门。 4、财务部门必须每月核对仓库报送的资料,必要时到仓库进行实物核对。 四、车间领用半成品作业流程及要点 1、车间根据生产任务,需要领取仓库半成品时,必须填写“半成品领料单”(现阶段由半 成品仓管代填)。 2、“半成品领料单”一式三联,第一联领料部门留存,第二联仓库部门作为发料的依据, 第三联财务部门会计作为记账依据,。 3、“半成品领料单”填写必须齐全,内容包括:领料部门(人员)、物料名称、物料批号、 物料规格、单位、请领数量。车间领料时需按批分品规整批领用。 4、仓库部门根据“半成品领料单”上请领数量发料,并在“实发数量”一栏内填写实际 发料数。发料完成,仓库发料人在“领料单”上签名确认,并将“领料单”第一联交 领料人。

焊条使用管理规定

焊条使用管理规定

焊条使用管理规定 第一章总则 第一条目的和适用范围 本规定的目的是加强焊条的规范管理。 第二条适用范围 本规定适用于焊条的领取、发放、使用、增补、退库。所有与焊条领取、发放、使用、增补、退库有关的管理工作应严格按照以下规定执行。 第二章焊接材料的领取 第三条焊工领用焊条时需凭“焊条领用卡” (“焊条领用卡”由车间队长及队长以上人员签发, 由班长或副班长填写,要求领用卡上的项目名称填 写清楚、字迹工整。此焊工干什么项目,就领取哪 个项目的焊条,不允许各项目之间混用焊条)。焊 条烘干人员根据“焊条领用卡”填写“焊材发放记 录”(如一个项目由多个平台或设施组成,焊条烘 干房所作的焊条发放记录应具体到每个平台或设 - 5 -

施)。 (一)车间队长或副队长于当日安排好次日的焊接工作,焊工班长或副班长填写次日的焊条领用卡, 在当日下班前将领用卡交给本班焊工。 (二)焊工领用焊条时需带保温筒,领用量不得超过四小时的焊条用量。 (三)次日上班时,焊工持焊工证件直接来焊条烘干房领取焊条。焊工应当时核对领取焊条的型号、 数量,如发现有不符的情况要立即提出。 (四)回收的焊条 1.回收的剩余焊条放在指定地方以便识别烘干次数。 2.重复烘干的焊条应优先发放,焊条的烘干 次数不应超过两次。 第三章焊条的使用 第四条坚决禁止焊接材料在现场使用过程中的浪费行为。焊工要严格按照焊接工艺的要求进 行焊接,碳钢、低合金钢焊条剩余长度不得超过 50mm;不锈钢焊条剩余长度不得超过100mm。 对于出海施工剩余的焊条,要在施工完毕后及时进 行焊条的退库,各车间不得私自存放工程剩余焊 - 5 -

焊材二级仓库贮存及管理制度

焊材二级仓库贮存及管理制度

一、焊材必须在干燥通风的室内仓库存放。焊材贮存库内,不允许放置有害气体和腐蚀性介质,室内保持整洁。 二、焊材存放在专用架子上,货架离地面高度间距不小于300mm,离墙壁间距不小于300mm,严格防备焊材受潮。焊条的堆积的体积不能过大,宽度不大于两排,高度不超过1.2m。 三、焊材堆放时应按种类、牌号、规格、入库时间分类堆放,每垛应有明确标记,避免混乱。 四、焊材在供应给使用单位之后,保质期至少保证在6个月之内。入库的焊材应做到先入库批次先发放。 五、特种焊材贮存与保管应高于一般性焊材。特种焊材应堆放在专用仓库或指定区域。 六、对受潮或包装损坏的焊材,未经处理不允许入库。 七、管理人员必须熟悉各种焊材的性能、存放要求,定期检查库房内存放的焊材有无受潮、损坏等情况发生,如有发生,待采取措施后,经验证符合要求时,才能发放。 八、一般焊材一次出库不能超过一天的用量。已经领出库的焊材,焊工必须保管好。当天使用不完的焊材当天退回焊材仓库。 九、焊材贮存库内,应设置去湿机、温湿仪且运行正常。低氢型焊材室内温度不低于5℃,相对空气湿度低于60%

十、焊材的烘焙应按照要求进行记录,(附:表1); 车间焊条领用记录,(附:表2); 车间埋弧焊丝领用记录,(附:表3); 车间CO2焊丝领用记录,(附:表4); 车间焊剂领用记录,(附:表5); 车间碳棒等辅材领用记录,(附:表6); 车间焊材返还记录,(附:表7).

焊接材料烘焙规范及操作规程 一、焊条 1、焊条的烘焙温度和保温时间,严格按焊条生产厂家推荐的烘焙规定或有关的技术规范要求进行。国外焊材的烘焙要求,按所提供的焊材质保书或有关技术规范要求进行烘焙。 2、如焊条生产厂家无烘焙规定或有关技术规范,则按下表的烘干规范进行: 注:⑴酸性焊条储存时间短且包装良好的,使用于一般结构件焊接,在使用前不再烘焙。 ⑵特种焊条烘焙温度应按说明书烘培温度操作。 3、焊条烘干时,应缓慢升温、保温、缓慢降温,严禁将需烘干的焊条直接放入已升至高温的烘箱内,或者将烘至高温的焊条从高温炉中突然取出冷却,以防止焊条药皮因骤冷或骤热面产生开裂或脱落现象。 4、同一烘干箱每次只能入同种烘干规范的焊条进行烘干,对烘干规范相同,但批号、牌号或规格不同的焊条,堆放时必须有一定的物理间隔,且焊条堆放不宜过高(一般为1~3层及不超过50mm),以

半成品库存管理制度

半成品库存管理制度 一、总则 第一条为了规范公司半成品收发存管理,完善仓库保管,合理保证资产安全、完整,根据企业管理和财务管理的一般要求,结合本公司的一些具体情况,特制订本制度。 第二条适用范围 本制度适用于公司各类半成品的入库管理,出库管理和库存、安全管理。 第三条半成品仓库管理工作的任务: (1)根据本规定做好半成品入库和出库工作,并使半成品储存、入库、出库各环节平衡衔接。 (2)做好半成品的保管工作,如实登记半成品收发存实物台账,经常清查、盘点库存物资,做到账、标签、物相符。 (3做好半成品库的清洁卫生工作,确保物资的安全、完整。 二、半成品的入库 三、第一条生产车间制造工根据上级下达的生产任务结合研发部给到的产品生产工艺生产半成品,制作完成后通知,质量部取样检验检测。 四、第二条质量部(收到样品后据产品相关标准检验各项理化指标,)检验后开具《半成品检测报告》,合格的半成品通知生产部门做入库工作,不合格的半成品追诉原因做进一步处理。 五、第三条生产部门据质量部开具的《检测报告》合格的半成品填列入库单,半成品正式验收入库前通知财务部做好品名编号,《入库单》和《检测报告》一式二份,自留一份,转至财务部一份。生产部门与财务部门做好同步入库工作。 六、第四条对于不合格的半成品需要及时查询原因,追究责任因果,做及时处理。 第五条《半成品检测报告》必须详细列明如生产批号批次品名,生产日期,检测结果等内容,《入库单》必须根据合格的《检测报告》内容填列日期、品名、数量、规格型号等内容。 第六条三、半成品的出库 第七条第一条生产工人根据上级下达的生产任务开具《半成品出库单》填列编号、品名、数量等详细内容后,生产管理人员签字认可,由工人到半成品仓库领用半成品,出货时核对包装物上的品名等生产要素,如有不同生产日期的半成品,以先进先出为原则。 第八条第二条据质量部给到的各款产品的称量标准称量产品,每瓶产品灌装后均要过秤称量,已达到质量标准。 第三条生产管理人员根据上级下达的生产任务应合理算出半成品出库数量,并确认出库数量。如果测算与生产有差异,采用多退少补的方式。 第四条《半成品退库单》填列必须与原出库单除了数量外其他内容一致。

焊条管理制度

焊材库管理人员岗位职责 1、检查入库焊材的质量证件及包装质量是否符合要求。 2、核对入库焊材的品种、规格、牌号、批号、数量是否符合要求,并按类堆放,作好标识。 3、掌握各类焊条的烘干要求。根据焊材领用通知单,对所需要焊材烘干并作好烘干记录。 4、根据焊接材料领用单上的焊材品种、规格、数量发放焊材,并作好记录;焊接材料实行回收,作好焊条头、余留焊材回收登记。 5、定期检查焊材库内的环境温度、湿度、使之符合规定要求,并作好温、湿度记录。 6、对需要计量的仪器设备,如烘烤箱、湿度记录仪、温度计等提出计量要求,定期计量。 7、按月统计每月焊材总消耗量及单种焊材消耗量,统计每月使用焊材数量及回收数量,上交物资管理部门。 8、对库内焊接材料定期进行质量检查,如发现焊接材料质量不符合要求协同焊接技术人员、质量人员作出处理。

焊条保管制度 1、焊条入库时的外包装必须完好,产品说明书、合格证和焊材材质证书等应齐全,入库时必须有企业焊接监督人员签字认可。 2、焊条应存放在专用库房内,库房温度应保持在20℃以上,相对湿度保持在60%以下,库房内干净、整洁。 3、焊条堆放时不许直接放在地面上,应距地面300mm 以上,距墙壁100mm 以上。 4、焊条应按类别、型号、规格、批次、产地、入库时间等分类存放,并有明显标记。 5、焊条发放时应轻拿轻放,以防焊条受损。 6、定期检查焊条,如发现有受潮、污损、错存、错发等应及时处理,库存数量应根据生产用量进行储存。 7、烘干焊条时,必须核查其牌号、型号、规格等,注意不同类型焊条一般不能在同炉中烘干。烘干时,每层焊条堆放不能太厚(以1-3层为好),以免焊条受热不均,影响焊条质量。常用焊条再烘干工艺参数见下表 8、发放低氢型焊条时必须给领用者配备焊条保温筒,以保证焊条质量,同时作好发放记录。 9、库房管理人员应随时到现场巡视有无用剩的焊条,用剩的焊条应拿回烘烤箱内,不能露天存放,低氢型(如J506)焊条次日使用前还要再烘干(在低温烘箱中恒温保管的除外)。 10、如因存放时间长而导致焊条表面上有白色结晶(发毛),但药皮无成块脱落,焊接时无大量飞溅,且焊后无气孔、无裂纹等缺陷,仍可用于一般构件焊接。 11、如果焊芯严重锈蚀,药皮严重受损或严重脱落则应报废,报废的焊条的焊芯可以回收。

制造业半成品管理规定准则

制造业半成品管理规定准 则 Last updated at 10:00 am on 25th December 2020

【最新资料,WORD文档,可编辑】

半成品管理规定 1.总则 1.1.制定目的 为提高半成品管理水准,规范各项作业,特制定本规定。 1.2.适用范围 适用本公司生产之半成品的各项管理作业。 1.3.权责单位 1)总经理室负责本规定制定、修改、废止之起草工作。 2)总经理负责本规定制定、修改、废止之核准。 2.管理规定 2.1.定义 本规定指称之半成品,系指经过本公司制造单位加工、生产、装配之部分环节,尚未完成客户之所有要求,不能直接销售的产品,又称在制品。半成品之范围包括了除原材料与成品之外的所有物料状态: 1)各大制程之完成品。

2)装配半成品,即仅欠缺部分附属品而未能完成之产品。 2.2.检验作业 对本公司各大制程(除最后之装配部门外)之完成品,其检验作业依公司《最终检验规定》办理,流程如下: 1)制造单位依制造命令、生产计划安排生产。 2)分批次由制造单位将本制程完工之关成品送品管部检验。 3)品管部依相关检验规定检验。 4)检验结果有合格(允收)、不合格(拒收)、特采(让步接收)三种。 5)判定不合格之半成品由制造单位重检处理后,再交品管部检验。 2.3.入库作业 1)判定合格或特采之半成品,由制造单位物料人员送往半成品仓库办理入库手续。 2)仓管人员核对入库单及待检卡上是否有品管的合格签章。 3)仓管人员核对入库单上的制造命令、客户、规格、编号、数量与实际物料、待检 卡是否一致。 4)仓管人员核对该制造命令应入库数、已入库数,以确认本批物料可否入库。

[指导]仓库对半成品及成品管理制度

[指导]仓库对半成品及成品管理制度仓库对原料、半成品及成品管理办法 一、总则 1.为保障公司正常生产的连续性和秩序,使仓库作业合理化,减少库存资金占用,特制定本办法。 2.本办法适用于公司生产、销售、办公所需各种原辅材料、在制品、半成品、成品、包装物、备品备件、工具、办公、卫生用品等物料的库存管理规定。二、管理原则和体制 1.公司实行仓库分散管理体制。各类物料分别由其使用部门设立仓库保存。其中,原辅材料仓库由采购部主管,在制品、半成品、包装物仓库由生产制造部门主管,成品、备品备件、工具仓库由营销部门主管,办公、卫生用品仓库由行政总务部门主管。 仓库管理应保证满足公司生产经营所需的物资需要,不缺货断档,并使库存物2. 资、采购成本总额资金费用最小化。 3.公司各仓库根据仓库工作量和重要性,设专职或兼职仓库管理员。 4.仓库对各类物资进行分类统计,分为A类、B 类、C类,分别以重点、次要和一般性级别管理。 5.根据公司生产经营时间特点,制定仓库入、出库工作时间。三、存货计划与控制 1.仓库以适质、适量、适时、适地之原则,供应所需物资,避免资金呆滞和供货不足。

2.仓库会同有关部门,根据销售记录与计划、生产计划等制定最优订购点、订货理、安全库存、订购提前时间等标准。 3.仓库对订有标准的物资品种进行控制,实际库存量降到订购点时,即可提出补充采购计划申请。 四、入库 1.所有物料,无论是新购入、退货、领后收回,均应由仓管部门检验后方准物品 入库。 2.办理入库手续时,对照物品与订购单、提货单、验收单、发票所列的品名、型号、或规格是否相符。如发现品名、型号或规格或包装破损的,应通知采购主办处理。 3.仓管员于物料入库时发现问题,未及时于次一个工作日内报告处理的,该物料视为合格。 4.仓库管理员对所有入库物品及时入帐,对在存仓库物品造册登记。五、出贷 1.凡持经各级主管签批的领用单、领料单经确认后,方可领料出库。仓库管理员对所有库物品及时入帐。 2.仓管部门对领用要求,于规定的时间内发货或调拨。如缺货或不足,则应回复预定或供货的日期。 3.供领双方在确认出库物料的品种、规格、数量和质量后,均应在一式多联领料单据上签字,各联分送、留仓管、领用、财务等有关部门。 4.领料人于物料出库时发现问题,未及时当场处理的,该物料视为合格。 5.物料出库提运过程中,禁止领料人随意进入仓库内部场所,对不听规劝的可拒绝出货并报主管。

焊接管理制度 (1)

焊接管理制度 1、评定管理 执行公司焊接工艺评定控制,焊接工艺评定管理工作由公司所属焊检公司负责实施,由项目焊接技术人员根据工程焊接情况和要求(规格、材质)提出申请,由焊检公司出据由公司总工批准能够覆盖整个工程焊接的工艺评定一览表,作为项目工程焊接编制焊接工艺卡的依据及指导性文件来执行。 2、焊机管理 3.1、公司所有焊机统一有机具站管理调拔,各专业工区需用焊机直接向本项目机具站工区租赁. 3.2、焊机由公司机具站负责维护保养.按《设备管理维修制度》执行。 3.3、焊接热处理设备由热机公司负责管理,使用的计量仪表应处于有效期内。 3、管理 4.1、焊材采购采用专业工区计划报批,由项目经营部(物资)统一采购,采购严格执行公司质保程序,焊材进库必须验证,方准入库,验证由项目安质部(质量)焊接专工负责,验证焊材质保书及包装质量,并随机抽取焊材,检查内部质量,检查合格后,填写焊接材料验收记录表。进入焊材一级库,焊材保管严格按公司焊材储存与保管制度执行,库房设施达到要求,焊材进入一级库后,再有各专业工区按各自工区所承担的焊接工作量,所需焊材领用,多余焊材进入焊材二级库,二级库由专业工区自行负责建立,焊材保管必须达到公司制定的焊材储存与保管制度要求才能储存,否则不允许储存,焊材烘干由专业工区自行负责烘干.发放. 4.2、焊接材料的储存和保管 4.2.1、焊材必须在干燥通风的室内存放,焊材储存库内,不允许放置有害气体和腐蚀性介质,室内保持整洁。 4.2.2、焊材存放在专用架子上,严防受潮。 4.2.3、焊材堆放时应按种类、牌号、规格、入库时间分类堆放,每垛应有明确标记,避免混乱。 4.2.4、焊材在供应给使用单位之后至少在6个月之内可保证使用,入库的焊材应做到先入库的先使用。 4.2.5、特种焊材储存与保管应高于一般性焊材,特种焊材应堆放在专用仓库或指定区域。 4.2.6、对受潮或包装损坏的焊材未经处理不许入库

焊材管理规定

焊接材料管理规定 1、编制目的 为确保公司脱硫、脱硝等项目钢结构焊接质量,规范公司的焊接材料管理,特别编制本规定。 2、编制依据 2.1 JB/T 323-1996 《焊接材料质量管理规程》 2.2 GB/T 983-1995 《不锈钢焊条》 2.3 GB/T 984-2001 《堆焊焊条》 2.4 GB 3669-2001-T 《铝及铝合金焊条》 2.5 GB/T 3670-1995 《铜及铜合金焊条》 2.6 GB 3864-2008-T 《工业用气态氮》 2.7 YB/T 5092-2005 《焊接用不锈钢丝》 2.8 GB 4842-2006 《氩气》 2.9 GB/T 5117-1995 《碳钢焊条》 2.10 GB 5293-1999T 《低合金钢焊条》 2.11 GB 6052-1993 《工业液体的二氧化碳》 2.12 GB/T8110-2008 《气体保护电弧焊用碳钢、低合金钢焊丝》2.13 GB/T 9460-2008 《铜及铜合金焊丝》 2.14 GB 10044-2006 《铸铁焊条及焊丝》 2.15 GB 10045-2001 《碳钢药芯焊丝》 2.16 GB 10858-2008 《铝及铝合金焊丝》 2.17 GB 12470-2003 《低合金钢埋弧焊用焊剂》

2.18 GB/T 13814-2008《镍及镍合金焊条》 2.19 GB/T 15620-2008《镍及镍合金焊丝》 2.20 JB/T 3168 《喷焊合金粉末技术》 2.21 JB/T 6964-93 《特细碳钢焊条》 3、焊接材料的采购 3.1为确保焊接质量稳定、降低检验成本,焊材订货采购要遵循“质优价廉”的原则,尽量采用国内大中型名牌焊材企业生产的焊材。3.2 供应部门提供的焊材应符合GB/T5117-1995《碳钢焊条》、GB/T5118-95《低合金钢焊条》、GB/T5293-1999《埋弧焊用碳钢焊丝和焊剂》、GB/T12470-2003《埋弧焊用低合金钢焊丝和焊剂》GB/T10045-2001《碳钢药芯焊丝》GB/T8110-2008《气体保护电弧焊用碳钢、低合金钢焊丝》等标准要求。 3.3每批购进焊材、同型号、同规格的焊材尽量为同一批号。 3.4采购焊材的生产时间不应超过六个月。 3.5订货时必须要求焊材制造厂提供产品质量合格证明书。 4、焊接材料的验收入库 4.1焊材进厂必须检查验收合格后方可办理入库,否则不准入库,更不许在工程中使用。 4.2焊材检验程序、项目和方法: 4.2.1进厂的焊材必须包装完好、无破损、标记清楚与产品实物相符、不得雨淋受潮。 4.2.2审查质量保证书的内容:内容不详、或制造标准不符、或与实

制造业半成品管理规定准则

【最新资料,WORD文档,可编辑】

半成品管理规定 1.总则 1.1.制定目的 为提高半成品管理水准,规范各项作业,特制定本规定。 1.2.适用范围 适用本公司生产之半成品的各项管理作业。 1.3.权责单位 1)总经理室负责本规定制定、修改、废止之起草工作。 2)总经理负责本规定制定、修改、废止之核准。 2.管理规定 2.1.定义 本规定指称之半成品,系指经过本公司制造单位加工、生产、装配之部分环节,尚未完成客户之所有要求,不能直接销售的产品,又称在制品。半成品之范围包括了除原材料与成品之外的所有物料状态: 1)各大制程之完成品。

2)装配半成品,即仅欠缺部分附属品而未能完成之产品。 2.2.检验作业 对本公司各大制程(除最后之装配部门外)之完成品,其检验作业依公司《最终检验规定》办理,流程如下: 1)制造单位依制造命令、生产计划安排生产。 2)分批次由制造单位将本制程完工之关成品送品管部检验。 3)品管部依相关检验规定检验。 4)检验结果有合格(允收)、不合格(拒收)、特采(让步接收)三种。 5)判定不合格之半成品由制造单位重检处理后,再交品管部检验。 2.3.入库作业 1)判定合格或特采之半成品,由制造单位物料人员送往半成品仓库办理入库手续。 2)仓管人员核对入库单及待检卡上是否有品管的合格签章。 3)仓管人员核对入库单上的制造命令、客户、规格、编号、数量与实际物料、待检卡 是否一致。 4)仓管人员核对该制造命令应入库数、已入库数,以确认本批物料可否入库。

5)如送交物料尚属可入库数量范围,仓管人员与物料人员当面点收并办理入库手续; 如送交物料多于可入库数量,则仅接收可入库数以内之物料。 2.4.保管作业 1)为方便各种半成品的保管,应尽可能将不同制程之完成品存入对应之不同半成品仓 库。 2)确因客观条件所限,需存于同一仓库之不同制程的完成品(半成品),应严格按仓 库区域予以区分,并将物料名称、编号、规格予以明确标示,以防混淆。 3)同一制程之完成品,应按客户别、制造命令别区分保管。 4)遵循先进先出的原则整理和保管半成品。 5)将半成品仓库之定置图,悬挂于仓库醒目位置,以利管理方便。 6)应注意物料之防潮、防晒、防腐、防火等各项安全保护。 2.5.出库作业 1)依下一制程的《领料单》发放物料。 2)相近之半成品发放时应注意避免错发,要核对名称、规格、编号、客户、制造命令 等项目。

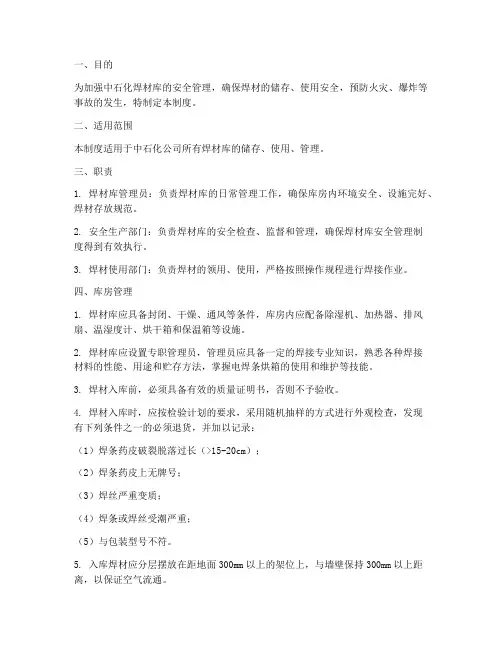

焊材库管理规定

目录 1. ............................................................................................................ 目的 2 2. .................................................................................................... 适用范围 2 3. 职责与分工 (4) 4. ........................................................................................ 焊材库管理制度 4 5. ............................................................................................................ 解释 6 6. ............................................................................................................ 附件 6 附件一焊材接收记录 (7) 附件二焊材库温/湿度记录 (8) 附件三焊材烘烤记录 (9) 附件四焊材发放回收记录 (10) 附件五焊材领用卡 (11)

1. 目的 为规范巴拉丹德海运油库总站项目焊材库管理,加强焊接质量预控,保证焊材的预期使用。 2. 适用范围 凡在巴拉丹德海运油库总站项目现场进行施工的分包安装单位(以下简称安装单位)必须遵守本规定。 3. 职责及分工 3.1 EPC总包负责制定、修改、升版焊材库管理规定;负责抽查安装单位焊材库管理规定执行情况。 3.2 负责指导、督促安装单位焊材库的建立及焊材库管理规定的执行;不定期抽查安装单位焊材库管理制度执行情况;对不按规定建立焊材库或焊材库管理混乱的安装单位进行处罚。 3.3 负责批准安装单位焊材库的使用;定期检查安装单位焊材库管理制度及执行情况;检查设备的检定情况及专人管理人员的资质。 3.4 安装单位负责按规定建立标准化焊材库,完善管理制度并按方案报审程序报监理批准后认真执行。 4. 焊材库管理制度 4.1焊材库管理 4.1.1焊材库应根据安装单位各自所承建的工程量和焊材使用量具体规划建立,焊材库应有足够的面积,以保证烘烤设备、存放焊材和必要的办公设施的布置空间。 4.1.2焊材库应划分出中转焊材存放区和烘烤区,存放区与烘烤区应隔离封闭。存放区分为待检区、合格区二个区域,明牌标识。对检验不合格的焊材不得存放于焊材库。 4.1.3存放区必须配备除湿机、温、湿度计等设备及供焊材分类存放的货架。烘烤室应配备烘烤箱、电热恒温箱、温、湿度计、干粉灭火器等设备,烘烤箱和恒温箱应保证

焊条库的管理规定

焊条库的管理规定 1.焊材库的工作任务是从项目部一级库领入焊材,保管和发放焊接材料,这是工程焊接质量重要的一环,保证焊接材料质量、杜绝错用焊接材料是本库的首要任务。 2.凡在现场进行焊接的施工人员,焊接材料必须由焊接工地的二级库统一发放和管理。 3. 除焊接工地外,其它各专业工地及外协队伍自己做计划需要使用的焊接材料,必须保证先入焊接二级库,再使用。并且将施工项目及所做焊材数量提供给焊接工地。 4.所有入库的焊接材料,必须具有焊材合格证明,并且对合金焊材进行复检,合格后方可入库。 5.焊接材料的入库应建立台帐,台帐内容应详尽、清楚。 6.焊材必须在干燥通风良好的室内仓库中存放。焊材贮存库内,不允许放置有害气体的和腐蚀性介质。室内应保持整洁。 6.焊材应存放在架子上,架子距离地面高度不小于300m m,距离墙面间距不小于200m m,室内应至少有一台除湿机和加热烘干措施,严防焊条受潮。 7.焊材码放时应按种类、品牌、批次、规格、入库时间分类堆放。每垛应有明确标识,避免混乱。 8.焊条在6个月内应保证使用完,入库的焊条应做到先入库先使用。 9.特种和贵重焊条的贮存与保管应高于一般性焊条,应堆放在专用仓库或指定区域。 10.对于受潮、药皮变色、焊芯有锈迹、包装损坏的焊条须经烘干后进行质量评定。若各项性能指标满足要求时方可入库,否则不准入库。 11.为避免错用焊条,所有焊材领用均由焊工本人持焊接工艺卡领用,且只允许领取当天使用的焊条,如有其它原因领用焊材当天未使用完应在下班前返库。 12.参加施焊的人员,在新项目开工前必须拿着施工图纸到焊接工地由技术员进行技术交底并开施工工艺卡。 13.施焊焊工凭施工工艺卡到焊接二级库领取焊条。 14.焊条库的管理人员,应根据施工工艺卡进行焊条的发放,严禁无工艺卡发放焊材,防止错发错用,造成质量事故。 15. 焊工在领用焊条时,尽量一次拿够半日使用的焊条,但也注意不要多领,

半成品管理规定

半成品管理规定 1.总则 1.1.制定目的 为提高半成品管理水准,规范各项作业,特制定本规定。 1.2.适用范围 适用本公司生产之半成品的各项管理作业。 1.3.权责单位 1)总经理室负责本规定制定、修改、废止之起草工作。 2)总经理负责本规定制定、修改、废止之核准。 2.管理规定 2.1.定义 本规定指称之半成品,系指经过本公司制造单位加工、生产、装配之部分环节,尚未完成客户之所有要求,不能直接销售的产品,又称在制品。半成品之范围包括了除原材料与成品之外的所有物料状态: 1)各大制程之完成品。 2)装配半成品,即仅欠缺部分附属品而未能完成之产品。 2.2.检验作业 对本公司各大制程(除最后之装配部门外)之完成品,其检验作业依公司《最终检验规定》办理,流程如下: 1)制造单位依制造命令、生产计划安排生产。 2)分批次由制造单位将本制程完工之关成品送品管部检验。 3)品管部依相关检验规定检验。 4)检验结果有合格(允收)、不合格(拒收)、特采(让步接收)三种。 5)判定不合格之半成品由制造单位重检处理后,再交品管部检验。 2.3.入库作业 1)判定合格或特采之半成品,由制造单位物料人员送往半成品仓库办理入库手 续。 2)仓管人员核对入库单及待检卡上是否有品管的合格签章。 3)仓管人员核对入库单上的制造命令、客户、规格、编号、数量与实际物料、待 检卡是否一致。 4)仓管人员核对该制造命令应入库数、已入库数,以确认本批物料可否入库。 5)如送交物料尚属可入库数量范围,仓管人员与物料人员当面点收并办理入库手 续;如送交物料多于可入库数量,则仅接收可入库数以内之物料。 2.4.保管作业 1)为方便各种半成品的保管,应尽可能将不同制程之完成品存入对应之不同半成 品仓库。 2)确因客观条件所限,需存于同一仓库之不同制程的完成品(半成品),应严格 按仓库区域予以区分,并将物料名称、编号、规格予以明确标示,以防混淆。 3)同一制程之完成品,应按客户别、制造命令别区分保管。 4)遵循先进先出的原则整理和保管半成品。 5)将半成品仓库之定置图,悬挂于仓库醒目位置,以利管理方便。 6)应注意物料之防潮、防晒、防腐、防火等各项安全保护。

焊材库的管理规定

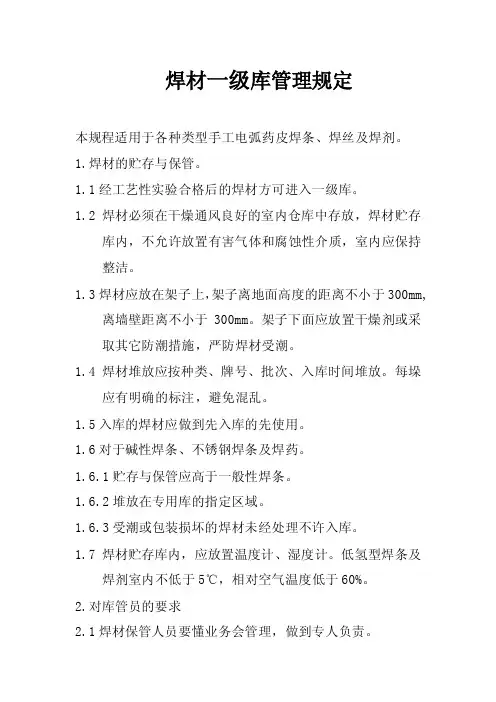

意本阀门有限公司 焊材一级库管理规定 1、一级库内必须保持空气干燥、通风良好,不允许放置有害气体和腐蚀性介质,室内应保持整洁。 2、焊材应存放于室内的架子上,架子离地面的距离应不小于300mm,离墙壁的距离应不小于300mm。在室内应放置干燥剂,严防焊条受潮,焊丝生锈。 3、焊材应按种类、牌号、批次、规格、入库时间分类堆放,每垛应有明确标签,避免混乱。 4、焊材的存放应做到先入库的先使用。 5、特别焊条的贮存和保管制度,应严于一般焊条,受潮或包装损坏的焊条未经处理不许入库。 6、对于受潮、药皮变色、焊芯有锈迹的焊条须经烘干后进行质量评定,待各项性能指标满足要求时方可入库。 7、一级库内应挂放大功率灯泡和设置去湿机,要求保持室内温度不低于15℃,相对空气湿度应低于60%。 8、一级库内应有明确标志,标明已验焊材和待验焊材。两类焊材应严格分开存放。 9、存放一年以上的焊条,发放前应重新做各种性能试验,符合要求时方可发放,否则不应出库焊材二级库的任务是烘干焊条、焊剂,控制发放焊材并回收焊剩的焊条和焊条头。 编制:黄金成审核:马晓杰批准:唐述勇

意本阀门有限公司 焊材二级库管理规定 1目的及适用范围 1.1对焊材二级库中的焊材(焊条、焊丝、焊剂等)实施有效的管理,确保焊材的贮存、烘焙、发放、回收符合规定的要求。 1.2 本规定适用于焊材二级库的焊材管理。 2 职责 2.1工程公司负责焊材二级库的管理。 2.2焊材库保管员负责焊材的领取、贮存、烘焙、发放、回收工作。 2.3焊接质控系统责任人、铆焊检验员负责监督检查焊材的贮存、烘焙、发放、使用、回收工作。 3 焊材的领取和贮存 3.1焊材二级库应配置干燥、除湿、通风、焊材烘焙设备及干湿度计,库房应干燥、通风、干净,保证室温不低于15℃,相对空气湿度不超过60%。3.2 焊材应分区存放,将焊材划分为合格品区和不合格品区两大区域,在合格品区内划分为压力容器焊材区和非压力容器焊材区,各区域应有明显的标记和界线。 3.3 二级库保管员根据当月生产计划到一级库领取焊材,所领焊材应有合格证、批号和合格标记。焊材领入后,应进行登记,登记内容包括:焊材的名称、牌号、批号或炉号、检验标记号、入库日期、有效期、生产厂等。 3.4 焊材应存放于货架上,离墙离地距离不少于300mm,并应分类码垛,每垛的种类牌号、规格、炉批号应一致。库存期间不得损坏原包装。 3.5二级库焊材的存放数量应适当。 3.6二级库保管员每天要对库温、湿度进行记录并随时察看所保管的焊材有无受潮、污损等。当发现温度湿度不符合规定或焊材受潮、污损时,应立即报告焊接质控系统责任人,并采取相应措施。 4 焊材的烘焙 二级库保管员要严格按照《焊接材料烘干与使用管理规定》烘干和恒温存放焊条、焊剂,并如实做好焊材烘干记录。焊材的烘干温度、烘干时间、

焊材库管理制度

焊材库管理制度 1目的:加强焊材管理。 2 焊材库设置要求: 2.1 焊材库应具备封闭、干燥、通风等条件,库房内应配备除湿机、加热器、排风扇、温湿度计、烘干箱和保温箱。 2.2 焊材库配备的专职管理员,应具备一定的焊接专业知识,熟知各种焊接材料的性能、用途和贮存方法,掌握电焊条烘箱的使用和维护等技能。 3 焊材入库 3.1 焊材必须具备有效的质量证明书,否则不予验收。 3.2 焊材入库前按检验计划的要求,采用随机抽样的方式进行外观检查,验收合格的焊材在每个包装上做专门的标记。发现有下列条件之一的必须退货,并加以记录: (一)焊条药皮破裂脱落过长(>15-20cm); (二)焊条药皮上无牌号; (三)焊丝严重变质; (四)焊条或焊丝受潮严重。 (五)与包装型号不符。 3.3 检验焊接材料的包装是否符合相关标准要求,是否完好,有误破损、受潮现象。填写物资到货记录和进货检验记录,有复检要求的填写试验委托单,委托有关单位复检。

3.4 入库焊材应分层摆放在距地面300mm以上的架位上,与墙壁保持 300mm以上距离,以保证空气流通。 3.5 存放焊接材料的库内可根据需要划分为“待检”、“合格”及“不合格”等区域,各区域要有明显标记。 3.6 入库焊材应按不同的型号、规格、批号分类摆放整齐,并按证明书内容进行标识。严禁将不同型号、规格、批号的焊材混放在一起。 3.7 保管员应保持库房的环境卫生、保持干燥且通风良好,温度控制在5℃以上,湿度保持在60%以下,每天早晚如实填写“温湿度记录”(见附件1)。 3.8 随时对焊材库进行盘点;经常检查库房内设备的使用情况,以保证其正常运行;随时检查焊条的贮存质量情况,以防变质。发现有受潮现象,如微潮的,应立即晒干,或在150℃左右(低氢型的用300~500℃)烘烤1~2小时,并即时使用,不宜继续保管。 4 焊条烘干 4.1 用于重要结构管道和容器的焊条必须烘干,使用单位提前两天提出烘烤计划(见附件2),并注明使用部位,保管员依据计划安排烘干量。 4.2 烘干要严格遵循烘烤技术规定,随烘随用,严禁反复烘烤,以免药皮因多次热胀冷缩作用而脱块,焊条烘干不得超过两次。 烘烤焊条时,每层焊条堆放不能太厚(一般1~3层)以免焊条烘干时受热不均和潮气不易排除。

焊材管理制度

焊接材料库管理制度 一、从焊接材料生产单位购进的焊材必须具备质量证明书原件,且 应有焊材生产单位检验章;从非焊接生产单位获得的材质证书,应是质证书原件(且有生产单位检验章)或加盖供材单位检验章和经 办人章的有效复印件;材料责任师核对其质量证明书所提供的数据 是否齐全、清晰。 二、特殊要求的焊材入库前必须进行复验。焊接责任师确定复验项目,复验合格后放可办理入库,并填写《焊材复验报告》。 三、焊接材料的包装应是完好,无破损、受潮现象;识别标志应是 清晰、牢固、与产品实物相符。 四、存放焊接材料的库内可根据需要划分为“待检”、“合格”及“不合格”、“回收”等区域,各区域要有明显的标记。 五、验收合格的焊接材料应在每个包装上做专门的标记,放置到“合格”区。 六、验收合格的焊接材料应进行入库登记。焊材管理员应填写《焊 接材料入库/发放台帐》。其内容:焊材名称、型号(或牌号)、 规格、批号或炉号、数量(或重量)、生产日期、入库日期、有效 期(自验收合格之日起至规定的日期)、生产厂。 七、焊接材料入库后即应建立相应的库存档案,其包括质量证明书、《焊接材料入库/发放台帐》、《焊条库管理记录》等。 八、焊材库应保持适宜的温度及湿度。室内温度应在5℃以上,相 对湿度不超过60%。室内应保持干燥、清洁,不得存放有害介质。

九、焊条库应通风良好,配备防潮去湿设施。焊材存放处应离地、 离墙不少于300mm。品种、型号、规格及牌号、批号、入库时 间不同的焊接材料应分类堆放,并有明显的区别标志,以免混杂。 十、库存管理员定期对库存的焊接材料进行检查,若发现由于保存 不当而出现可能影响焊接质量的缺陷时,将检查结果作书面记录上 报有关部门,使其能及时处理。 十一、为了保证焊接材料在其有效期内得到使用,发放应按先入先 出的原则进行。 十二、焊接材料的出库应以领料单为出库凭证,经焊材管理员核准 之后方可发放。 十三、规定期限自生产日期始可按下述方法确定: 1.焊接材料质量证明书或说明书推荐的期限; 2.焊接材料及防潮包装密封良好的低氢型焊接材料为两年; 3. 石墨型焊接材料为一年。 库存期超过规定期限的焊条、焊剂及药芯焊丝,需经有关部门复验合格后方可发放使用。 十四、对于严重受潮、变质的焊接材料,应由有关职能部门进行必 要的检验,并作出降级使用或报废处理决定后,方可出库。 十五、焊材管理员应填写《焊条库管理记录》,由材料责任师审核。十六、焊接材料回收: 焊接工作结束后,剩余的焊接材料应回收。回收的焊接材料应 满足下列条件: 1. 标记清楚 2. 整洁,无污染。

半成品仓库管理制度

半成品仓库管理制度 半成品仓库管理制度 根据项目部质量管理标准要求,更好地提高工作效率,现对各单 位进入现场的原材料、、成品、半成品的管理工作制度要求如下: 1、工程开工前,各架子队及工地材料厂应尽快上报用于主体工程 的原材料、成品、半成品的生产供应商名单,经汇总后上报项目经理部,以便确定合格供应商名册。 2、对影响工程产品质量的主要物资,如钢材、木材、水泥、大堆料、外加剂等在采购前对供方均要进行评价,并建立合格供方花名册。 评价内容:a、对供方的质量管理体系或满足质量要求的能力进行 评价;b、对采购的样品、说明书等技术资料进行评价;c、对采购物资 的试验、检验结果、安装性能验证进行评价;d、对供方业绩、供应历史、信誉、质量保证能力以及经济实力进行评价。评审标准:e、生产 厂或供货商提供的各类物资必须符合规定要求。f、生产厂或供货商提 供的资质证明、管理体系文件必须符合规定要求。g、产品的价格、运距、运输方式、供货能力能够满足工程进度的需求。h、中间商提供的 营业执照、经营可信度、证书等要符合规定要求。 对采购的物资和顾客提供的物资以及顾客指定的物资均需在进库 前验收,发现实物与进货单、合同不符,技术资料不全等情况,有权 拒绝入库(场),保证不合格物资不得进入施工现场。对供货达一年的 主要物资,要填写《供方供货质量综合分析表》进行分析,并上报公 司工程部备案。 3、进货检验与验证:物资入库进场检验取样时,在顾客有特殊规 定标准时,应首先执行顾客标准,在顾客没有特别规定标准时,应执 行国家标准,具体标准与取样方法由试验部门提供的资料为准。物资 部门在物资进场二日内向试验室提供试验委托单和试验样品,做好采 购进货物资的试验、检测工作。认真做好进入现场的原材料、、成品、

焊材管理制度

XX工程有限公司XX项目部 焊材管理制度

2016年3月

焊接材料管理制度 一.焊条的保管 1.二级焊材库对本工程中所有使用的焊材进行统一管理,进行烘烤、发放、回收。 2.各类焊条应分类、分牌号和规格摆放避免混乱。 3.焊条在货架上应横竖交叉摆放,中间留有间隙,达到上下左右空气流通。 4.摆放或搬用时,应轻拿轻放以免损坏焊条表面药皮。禁止雨、雾、雪天气在露天搬用焊条。 二.焊条的烘烤 一般按照焊条厂家证件规定的参数烘干如无规定参照下列数据进行:1.酸性焊条的烘焙温度:150-250℃,保温1小时; 2.碱性焊条的烘焙温度:300-350℃,保温1-2小时。 3.焊条烘工要求: (1)烘干焊条时,不可将焊条突然防入高温中或突然拿出冷却,避免药皮因快速冷却产生开裂剥落。 (2)烘干焊条时应缓慢升温、保温并缓慢冷却。

(3)经烘干的碱性焊条,使用前应放入温度控制在80-100℃的焊条保温箱内。在现场焊接时应用温度控制在80-100℃焊条保温筒装用,以便随用随去。 (4)当天用多少焊条烘多少焊条。剩余焊条再用时仍需干燥。焊接重要部件的焊条反复烘干的次数不应多于两次。 (5)使用焊条的单位或班组应提前一天向二级库库管员提交第二天所用焊材的种类、规格、数量的焊材领用单,以便库管员对焊条进行准备和及时烘烤。否则库管员有权拒绝发放。 (6)库管员对每天进行烘烤焊条的各种数据应及时准确的做好记录。三.焊材的领用 1.二级库管员凭焊材领用预算单从一级库领用焊材到二级库,同时索取所领焊材的有效质保证件(材质证明),以便核查和可追溯性。2.库管员在领取焊材后依据“材质证明”和预算单核对焊材的合格证件、编号、批号、生产日期、焊材型号、规格、数量并记录好数据。3库管员应对领用的每一期焊材做好标记做到先领先发。 四.焊材的发放 1.库管员应根据焊材领用单内容向使用焊材的单位准确发放焊材。2.库管员应对每一天发放的焊材的各类数据记入焊材发放回收登记卡内,做好焊材发放台帐记录。
