水利工程建设监理工作报告
水利工程建设监理工作报告
水利工程建设监理工作报告水利工程建设监理工作报告(篇1)一、责任明确,措施有力年初与各站所、各科室签订了了安全目标管理责任书,实行层层逐级负责。
采取定期或不定期巡回检查,发现问题及时处理。
同时做到了组织机构健全,工作制度完善。
安全防范工作有人抓,有人管、有人干,服从服务于全局大局,为全局其它工作创造了一个良好的环境。
二、抓完成水利工程及设施的安全一度汛工作一是加大了对水库、山塘等已成水利工程的安全运行管理。
检查中突出了解重点,对水库放水设施的灵活运行进行了重点检查,确保水库安全度汛。
二是有针对地完善了病险水库、山塘等各项安全度汛措施和度汛预案,同时,加大了对此类工程安全运行的观测和运行记录,明确专人监管,确保了工程在汛期安全运行。
三是在汛前,组织专业人员,开展了多次认真的汛前大检查,并为水库安全度汛充实了专业技术人员,把工程安全运行技术关,以进一步加强了对水利工程及设施的管理。
同时储备了防汛应急所需的抢险物资和器材。
四是汛期坚持领导带班制度,和24小时值班制度,确保了通信畅通,做到了上情下达,下情上报。
无安全事故发生。
三、抓在建水利工程的施工安全管理一是进一步的完善在建施工安全度汛应急预案的编制工作,确保了工程施工安全度汛。
二是认真抓工程建设施工现场管理,督促完善相关制度和操作规程。
对现场专职安全生产管理人员的配备和有关证件进行了重点检查。
同时,检查专职安全生产管理人员是否负责对安全生产进行现场监督检查,是否做好安全检查记录等工作。
确保了施工现场安全、有序。
三是抓工程建设中的所涉及的爆炸物品及爆炸作业的监督管理工作,杜绝了无证作业,确保了安全。
四是抓工程建设质量关。
对在检查过程中发现的质量安全问题,责令施工单位现场作了整改。
经过多方共同努力,在建工程无安全事故发生。
四、抓内部管理一是抓办公楼、职工宿舍院落及办公设备的防火防盗和消防安全工作,确保了全年无盗窃现象发生。
二是重点抓单位车辆、人员和财务等方面的管理力度,确保了车辆出行安全,人员出差安全和资金使用安全。
水利工程项目监理报告
水利工程项目监理报告项目名称:水利工程项目报告日期:XXXX年XX月XX日1. 项目概述此次水利工程项目旨在解决区域内水资源管理和利用的问题,提供稳定的供水、灌溉和防洪等服务。
项目总投资XXXX万元,项目施工周期为XX个月,涵盖了水源调洪、水库建设、输水管道布置等多项工程。
2. 项目进展自项目启动以来,监理团队对工程实施过程进行全程监测和管理,以确保施工质量和时效。
截至目前,项目已完成了以下工作:2.1.水源调查和定点选址:通过调查分析,确定了合适的水源以及工程建设的最佳位置。
2.2.设计审查:对项目设计方案进行了全面审查,确保设计符合相关法规标准。
2.3.施工监控:监理团队对施工现场进行日常巡查和记录,确保施工过程中的安全和质量。
2.4.工程进度控制:监理团队对施工进度进行跟踪,并与施工单位沟通及时解决可能出现的问题。
2.5.质量检验:对工程质量进行抽样检验,并及时纠正存在的问题。
3. 问题和风险在项目实施过程中,我们发现以下问题和风险:3.1.施工进度滞后:由于某些不可抗力因素影响,导致部分施工工作未能按计划完成,需要施工单位采取措施加快施工进度。
3.2.质量问题:在施工过程中,存在一些施工质量问题,如某些材料不符合要求、施工工艺不当等,需要施工单位及时整改。
3.3.资源管理困难:由于项目规模较大,涉及多个部门和供应商,项目资源的统筹管理存在一定困难,需要加强协调和沟通。
4. 建议和改进措施基于以上问题和风险,我们提出以下建议和改进措施:4.1.加强施工进度监控:与施工单位密切合作,制定详细的施工进度计划,并加强对施工进度的监控,确保工期按时完成。
4.2.质量管理提升:强化对施工单位的质量管理要求,加强检验抽查力度,确保施工质量符合相关标准。
4.3.资源协调与合作:加强与相关部门和供应商的沟通与协调,优化资源管理,提高整体项目效率。
5. 后续工作计划根据项目进展和问题分析,我们制定了以下后续工作计划:5.1.持续监督工程进展:继续组织监理团队对施工工程进行现场监控,确保施工按照设计要求和施工标准进行。
水利工程监理工作报告
新密市东方红灌区大隗段节水配套改造工程—————————————————————————————监理工作报告—————————————————————————————编制单位:河南建园工程监理编制时间:二0一六年十一月新密市东方红灌区大隗段节水配套改造工程监理工作报告一.工程概况新密市东方红灌区位于新密市南约20km,全长32公里,贯穿超化、来集、大隗、刘寨、曲梁5个乡镇,43个行政村,183个村民组,渠首位于超化镇的王村,取双洎河水。
干渠兴建于1959年,1970年完成浆砌石硬化任务,干渠最大断面为2.8×1.8m,设计引水量1.8m³/s,随后经过多年的续建配套,完成灌区的支斗渠配套。
设计灌溉面积5.2万亩,其中自流灌溉3.6万亩,提灌1.6万亩。
干渠上共有水库4座,蓄水量600万m³,坑塘8座,蓄水量40万m³,起调节作用,水量大时灌库,灌溉量小时返回大渠补源浇地。
新密市东方红灌区〔大隗段〕节水配套工程位于新密市东南部,全长8.6km,涉及关寨、五里堡、大隗、北沟、龙王庙、孙沟、桃园、和合、黄湾寨、稥坊庄共10个行政村,75个村民组,本工程方案实施节灌面积17330亩,其中:自流灌溉面积10690亩,提灌面积6660亩。
二.监理规划1.监理依据1.1根据国家规定,合同协议书和业主授权,执行?水利水电建设工程验收规程?〔SL223-2021〕和水利部的有关规定;1.2施工设计图纸、说明及设计变更通知;1.3招、投标文件及施工、监理合同。
2.组织机构设置根据新密市东方红灌区大隗段节水配套改造工程建设需要,河南建园工程监理于2021年3月份组建新密市东方红灌区大隗段节水配套改造工程工程监理部,由三名监理人员组成,其中************担任总监,************任总监代表及专业监理工程师,************担任现场监理员。
3.采用的方法和主要设备工作中监理工程师按照合同文件的要求向承包方提出了质量检查的标准和要求,施工过程中采用了旁站、巡视、跟踪检测等监理手段。
农村水利监理工作总结报告

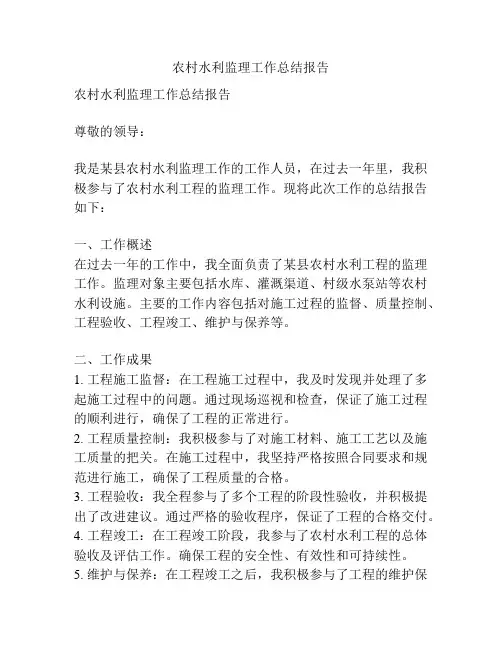

农村水利监理工作总结报告农村水利监理工作总结报告尊敬的领导:我是某县农村水利监理工作的工作人员,在过去一年里,我积极参与了农村水利工程的监理工作。
现将此次工作的总结报告如下:一、工作概述在过去一年的工作中,我全面负责了某县农村水利工程的监理工作。
监理对象主要包括水库、灌溉渠道、村级水泵站等农村水利设施。
主要的工作内容包括对施工过程的监督、质量控制、工程验收、工程竣工、维护与保养等。
二、工作成果1. 工程施工监督:在工程施工过程中,我及时发现并处理了多起施工过程中的问题。
通过现场巡视和检查,保证了施工过程的顺利进行,确保了工程的正常进行。
2. 工程质量控制:我积极参与了对施工材料、施工工艺以及施工质量的把关。
在施工过程中,我坚持严格按照合同要求和规范进行施工,确保了工程质量的合格。
3. 工程验收:我全程参与了多个工程的阶段性验收,并积极提出了改进建议。
通过严格的验收程序,保证了工程的合格交付。
4. 工程竣工:在工程竣工阶段,我参与了农村水利工程的总体验收及评估工作。
确保工程的安全性、有效性和可持续性。
5. 维护与保养:在工程竣工之后,我积极参与了工程的维护保养工作。
通过定期巡视和检查,确保了工程的正常运行。
三、存在问题在工作过程中,我也存在一些问题:1. 缺乏相关专业知识的不足,对一些技术问题处理不够娴熟。
2. 没有参与到一线工程施工中,对施工现场的情况了解不够深刻。
3. 在处理问题时,有时处理不够果断,导致问题得不到及时解决。
四、改进措施为了更好地开展农村水利监理工作,我将采取以下措施:1. 加强专业知识的学习和培训,不断提高自己的工作能力和水平。
2. 积极参与到施工现场,深入了解项目的具体情况,提高对工程的掌控能力。
3. 加强与施工单位的沟通与合作,及时解决问题,确保工程进度和质量。
五、工作收获通过一年的工作,我真切体会到了农村水利监理工作的重要性和艰巨性。
虽然遇到了一些问题,但通过不断地学习和实践,我逐渐积累了丰富的工作经验和技能。
水利建设监理报告书
水利建设监理报告书一、项目概况项目名称:XXXX水利工程项目地点:XXXX地区项目规模:总投资XXXX万元,建设内容包括XXXX等。
监理单位:XXXX水利工程监理有限公司施工单位:XXXX水利建筑工程有限公司二、监理工作内容1. 施工进度监理:确保项目按照合同约定的时间表顺利推进。
2. 工程质量监理:监督施工过程中的质量问题,确保工程质量符合国家标准。
3. 安全生产监理:对施工现场的安全生产进行监督管理,防止安全事故的发生。
4. 投资控制监理:审核施工过程中的投资支出,确保项目总投资控制在预算范围内。
5. 合同管理监理:协调处理合同履行过程中的问题,维护双方的合法权益。
三、监理工作流程1. 制定监理计划:根据项目特点和合同要求,制定详细的监理计划。
2. 开展监理工作:按照监理计划,对施工过程进行现场监督、检查、测试等。
3. 出具监理报告:定期向项目甲方和相关部门提交监理报告,反映工程进度、质量、安全等情况。
4. 整改落实:对监理过程中发现的问题,及时与施工方沟通,制定整改措施,并跟踪整改落实情况。
5. 竣工验收:参与项目竣工验收,对工程质量、进度、投资控制等进行评估。
四、监理工作总结1. 工程进度:项目总体进度符合预期,关键节点均按计划完成。
2. 工程质量:工程质量符合国家标准,未发现重大质量问题。
3. 安全生产:施工现场安全生产管理到位,未发生安全事故。
4. 投资控制:项目总投资控制在预算范围内,投资支出合理。
5. 合同管理:合同履行顺利,双方合法权益得到保障。
五、建议和措施1. 针对工程进度,建议施工方加大人力资源和设备投入,确保关键节点按时完成。
2. 针对工程质量,建议施工方加强质量管理体系,定期对施工现场进行自查。
3. 针对安全生产,建议施工方加强安全教育,提高施工现场的安全防护措施。
4. 针对投资控制,建议甲方加强投资审核,确保投资支出合理。
5. 针对合同管理,建议双方加强沟通,确保合同履行顺利。
水利工程监理工作总结报告范文(2篇)

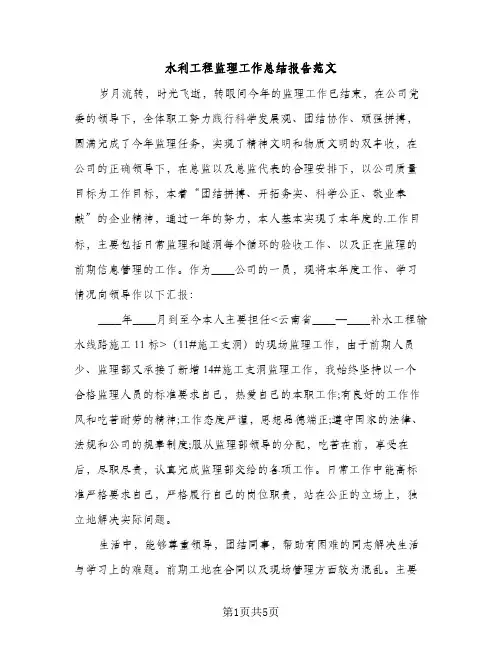

水利工程监理工作总结报告范文岁月流转,时光飞逝,转眼间今年的监理工作已结束,在公司党委的领导下,全体职工努力践行科学发展观、团结协作、顽强拼搏,圆满完成了今年监理任务,实现了精神文明和物质文明的双丰收,在公司的正确领导下,在总监以及总监代表的合理安排下,以公司质量目标为工作目标,本着“团结拼搏、开拓务实、科学公正、敬业奉献”的企业精神,通过一年的努力,本人基本实现了本年度的.工作目标,主要包括日常监理和隧洞每个循环的验收工作、以及正在监理的前期信息管理的工作。
作为____公司的一员,现将本年度工作、学习情况向领导作以下汇报:____年____月到至今本人主要担任<云南省____—____补水工程输水线路施工11标>(11#施工支洞)的现场监理工作,由于前期人员少、监理部又承接了新增14#施工支洞监理工作,我始终坚持以一个合格监理人员的标准要求自己,热爱自己的本职工作;有良好的工作作风和吃苦耐劳的精神;工作态度严谨,思想品德端正;遵守国家的法律、法规和公司的规章制度;服从监理部领导的分配,吃苦在前,享受在后,尽职尽责,认真完成监理部交给的各项工作。
日常工作中能高标准严格要求自己,严格履行自己的岗位职责,站在公正的立场上,独立地解决实际问题。
生活中,能够尊重领导,团结同事,帮助有困难的同志解决生活与学习上的难题。
前期工地在合同以及现场管理方面较为混乱。
主要是施工单位的施工力量较薄弱、施工队伍繁杂,承包方单独分包下属施工单位,与下属施工单位签订了不同管理合约,导致在施工过程中,交作业复杂,缺乏统一的管理,造成现场管理较混乱的局面,因人员和设备、资金均不能满足施工要求,一年之内换了四批作业队伍,以至于施工进度教缓慢。
这一年中本人严格公司出勤纪律,由于后期进入主动,同时向上下游开挖,里程逐渐拉长,支洞长、坡度陡、工期短、任务重、人员少,施工难度较大,作为该支洞的现场监理,我在监理过程中不断进取、刻苦钻研,积极配合现场工程施工进度每个循环的验收工作,做到____小时随时叫随时到,验收过程中严格按照有关的设计文件、图纸、规范规程验收,使工程质量、安全、工期均按照合同要求实施完成;而建设单位要求每天晚上必须召开工程进度协调会,做好会议纪要的整理工作,夜间加班已成为习惯,做到了____小时监理的目标,严格要求自己,做好各项验收、旁站值班记录。
水利工程(监理工作报告范文)
水利工程(监理工作报告范文)某某某某某河综合治理工程一期水利工程第Ⅴ监理标段竣工验收工程建设监理工作报告编制单位:某某某某某咨询监理有限公司二○一二年四月批准:审定:审核:主要编写人员:目录1工程概况............................................................. ............................................................... .....................11.1工程名称.............................................................. ................................................................ ..........1。
1工程概况1.1工程名称某某某某某河综合治理一期工程1.2监理范围某某某某某河综合治理工程一期工程第V监理标段所辖标段分别为第Ⅸ标段、Ⅹ标段、Ⅺ标段、Ⅻ标段、ⅩⅢ标段、ⅩⅣ标段。
等工程,河道起止桩号27+000-30+340。
1.3各标段工程概况及建设内容1.3.1南岸I某标段,河道桩号:27+000~27+260,长度260m,包括河道工程、洪园节制闸工程两个单位工程。
河道工程包括土方开挖、岸墙基槽开挖、岸墙抛石基础、岸墙工程、岸墙回填土等;洪园节制闸桩号为27+260~27+700,长度440m,节制闸7孔,单孔净宽13m,节制闸包括闸室、交通桥、上下游联结段岸墙、消能防冲段、金属结构、启闭机、控制室、大辛河入清口左侧岸墙等。
按照标段和单位工程分开写1.4完成工程量第Ⅸ标段:土方开挖52.00万m3、土方回填6.00万m3、石方0.50万m3、砼2.60万m3、钢材1800T、金属结构760T。
按照标段和单位工程分开写1.5参建单位质量监督单位:某某某某某水利工程质量监督站建设单位:某某某某某河开发建设投资有限公司项目管理单位:某某某某某建设项目管理中心勘察单位:某某某某某勘察测绘研究院某某某某某水利建筑勘测设计研究院设计单位:某某某某某水利建筑勘测设计研究院某某某某某市政工程设计研究院有限责任公司水利部河北水利水电勘测设计研究院监理单位:某某某某某咨询监理有限公司施工单位:某某某某某工程局(Ⅸ标段、ⅩⅣ标段)内某某某某某工程局股份有限公司(某标段、Ⅺ标段)某某某某某工程局(Ⅻ标段、分洪河涵闸、水坡及洪园提水泵站)某某某某某黄河工程局(ⅩⅢ标段)某某某某某工程建设(集团)有限责任公司(济青下游高速清淤)运行管理单位:某某某某某河管理处主要设备制造(供应)商:某某某某某设备有限公司(液压启闭机)某某某某某工程局(闸门)22监理规划2.1监理规划2.1.1监理工作依据①某某某某某河综合治理工程一期水利工程各标段施工合同②某某某某某河综合治理工程一期水利工程《工程建设监理合同》③某某某某某河综合治理工程一期水利工程各标段招标投标文件④经批准的工程建设项目设计文件及其他相关文件⑤《堤防工程施工规范》SL260-98⑥《水利水电工程施工质量评定与验收规程》SL176-2007⑦《水利工程建设项目施工监理规范》SL288-2003⑧《水闸施工规范》SL27-91⑨《堤防工程施工质量评定和验收规程》SL239-1999⑩《水利水电建设工程验收规程》SL223-2022⑾《水电水利工程钢闸门制造安装及验收规范》DL/T5081-2004⑿《水利水电工程启闭机制造、安装及验收规程》DL/T5019-94⒀《市政桥梁工程质量检验评定标准》CJJ2-90⒁《公路桥涵施工技术规范》JTJ041-200⒂《城市桥梁工程施工与质量验收规范》(CJJ2-2022)⒃《城镇道路工程施工和质量验收规范》(CJJ1-2022)⒄《公路工程质量检验评定标准》(JTGF80/1-2004)⒅国家及有关部门颁发的有关工程建设的、法规和规章⒆水利行业工程建设有关技术标准及其强制性条文。
水利工程建设监理工作报告
水利工程建设监理工作报告尊敬的领导:我是水利工程的监理工程师,在过去的一段时间内,我负责监督和管理水利工程项目的施工过程。
现将我负责的水利工程建设监理工作报告如下:一、工作概述:本项目位于市,总投资额超过数亿元。
目前已经进入施工阶段,工期约2年。
主要建设内容包括:水库大坝、闸门、引水渠等基础设施建设。
作为监理工程师,我负责监督工程施工的过程,确保按照设计要求和合同规定进行施工,并做好工程质量、安全和进度的控制。
二、工作内容及成果:1.施工进度管理:我与施工单位保持密切的沟通和协调,及时了解施工进展情况,并根据工期要求制定施工进度计划。
通过定期的现场巡查和检查,确保施工进度按照计划进行,并及时提出优化措施以保证工期的目标。
2.质量管理:我对施工单位的施工质量进行监督,确保施工符合相关标准和规范。
我对关键节点、重要工程部位和关键设备进行全面检查和把关,及时发现并纠正施工中的质量问题,并推动施工单位采取相应的整改措施。
3.安全管理:我重视工程施工中的安全风险,与施工单位共同制定并落实施工安全措施,并加强现场安全巡查。
及时发现和整改隐患,防范事故发生,确保施工过程的安全性。
4.合同管理:严格按照合同约定,监督施工单位的合同履行情况。
如果发现存在合同违约行为,及时提出整改要求,并向业主报告,维护业主的合法权益。
5.协调与沟通:我与施工单位、业主和设计单位之间保持良好的沟通和协调。
及时传达工程要求和技术要点,解决工程施工中的问题和纠纷,确保各方利益的平衡。
三、存在的问题:1.施工单位的人员配备不足,导致工程进度有所延误。
2.施工中发现一些质量问题,需要及时整改。
四、改进措施:1.与施工单位紧密配合,及时解决人员配备不足的问题,确保施工进度不受影响。
2.加强对施工单位的质量管理,增加检查频次和质量把关的力度,确保施工质量符合要求。
五、工作感悟:在监理工作中,我深刻体会到了监理工程师的重要性和责任。
监理工程师需要具备专业的知识和技能,要时刻保持高度的责任心和敬业精神,为保障工程的质量、安全和进度做出最大努力。
水利施工监理反馈报告
水利施工监理反馈报告
1. 项目背景
该报告是针对水利施工项目的监理反馈。
2. 监理情况总结
根据本次监理工作的实际情况,总结出以下几点:
1. 施工进展情况良好:施工工期严格按照计划进行,各项工程进展顺利。
2. 施工质量达标:施工过程中,施工单位严格按照相关规范和要求进行操作,施工质量得到有效控制。
3. 安全管理到位:施工单位严格执行安全管理要求,未发生较大的安全事故。
3. 问题反馈
在监理过程中,发现了以下一些问题,并提出相应的建议:
1. 施工工序安排不合理:部分施工工序之间存在时间冲突,需要施工单位重新调整工序安排,以确保施工进度的顺利进行。
2. 施工人员素质不高:部分施工人员技术水平较低,需要施工单位加强培训和管理,提高施工人员的专业素养。
3. 部分材料质量不达标:发现了部分材料存在质量问题,需要施工单位对供应商进行严格把关,确保材料质量符合标准要求。
4. 建议与措施
针对上述问题,我们提出以下建议和措施:
1. 施工单位应优化工序安排,合理分配资源,确保施工进度的顺利进行。
2. 施工单位应加强人员培训和管理,提高施工人员的技术水平和素质。
3. 施工单位应严格把关材料质量,与供应商进行有效沟通,确保材料质量符合标准要求。
4. 监理单位将继续加强对施工过程的监督和检查,确保施工质量和安全。
5. 结束语
本次水利施工监理反馈报告总结了施工进展情况,并提出了存在的问题和相应的建议和措施。
我们将继续配合施工单位,共同努力,确保项目顺利完成。
谢谢!。
水利工程监理工作总结报告
水利工程监理工作总结报告一、总结随着我国水利事业的快速发展,水利工程的建设与改造项目也日益增多,水利工程监理工作的重要性日益凸显。
本次水利工程监理工作总结报告旨在总结工程监理工作的经验与教训,为今后的工作提供参考。
在过去的一年里,我所参与的水利工程监理工作主要包括水库建设、排涝工程和水毁修复工程等。
在这些工程中,我主要负责监督工程的施工质量、进度管理和安全管理等方面的工作。
在工作中,我积极与设计院、施工单位和业主单位等各方进行沟通与协调,通过有效的监理手段,保证工程质量和安全。
二、工作亮点1.严格质量管理:在工程施工过程中,我严格按照设计要求和相关技术标准,对施工单位的施工质量进行全面监控。
通过定期巡视和抽查,及时发现和纠正施工中存在的质量问题,并指导施工单位进行整改。
通过这样的管理方式,保证了工程的质量。
2.优化进度管理:为了保证工程按时完成,我与施工单位密切配合,及时解决施工中的技术问题和难题。
同时,我还制定了合理的施工进度计划,并进行了有效的监督和管理,确保工程的进度按照计划进行。
3.强化安全管理:在工程施工过程中,我注重施工单位的安全管理。
通过定期召开安全生产会议、下发安全技术交底书和进行安全检查等措施,落实施工单位的安全责任。
同时,我还定期组织安全培训和演练,提高施工人员的安全意识和应急处置能力。
三、存在问题1.沟通与协调不畅:在工程监理过程中,我发现与设计院、施工单位和业主单位之间的沟通与协调存在问题。
有时由于信息不畅通或者意见不一致,导致工程进展受阻。
为了解决这个问题,我将加强与各方的沟通与协调,及时解决问题。
2.人员素质待提高:在工程监理工作中,我发现有些监理人员的专业素质和工作能力有待提高。
有些人员对工程监理任务不够重视,导致监理工作的执行不力。
为了提高人员素质,我将加强培训与交流,提高人员的专业水平和责任意识。
3.监理手段待完善:在工程监理过程中,我发现有些监理手段还不够完善,无法满足工程监理的需求。
2024年水利工程监理工作总结报告
2024年水利工程监理工作总结报告一、工程概况2024年是水利工程监理工作的关键一年。
全年共监理完成水利工程项目40个,总投资额达到300亿元。
其中,包括水利工程建设项目、水利设施改造项目和水利灾害防治项目。
项目分布在各地区和不同类型,涵盖了水库、堤防、渠道、泵站等多个领域。
本报告将对2024年的监理工作进行总结与分析。
二、工作重点及措施在2024年的监理工作中,我们主要抓住以下几个重点:1. 加强项目前期咨询和论证工作。
在项目立项初期,我们积极参与项目咨询和论证的工作,对项目建设的必要性、可行性和优化方案进行评估,为项目的顺利实施提供技术支撑和决策依据。
2. 加强施工过程的监控和管理。
我们通过现场巡查、工程资料审核和技术交底等方式,对工程施工过程进行全面监控和管理。
同时,与施工单位保持密切沟通,及时解决施工过程中存在的问题,确保工程按照设计要求和合同规定进行施工。
3. 加强工程质量的检验和评估。
我们组织专业人员进行工程质量的检验和评估,对施工单位提供的工程质量检测报告进行审核和评价,及时发现和解决工程质量问题,确保工程质量达到设计要求和相关标准。
4. 加强安全环保管理。
我们要求施工单位严格按照相关法律法规和安全生产标准进行施工,采取必要的安全措施和环境保护措施,确保工程施工过程中安全、无事故,并做好环境保护工作,防止水利工程对环境造成的污染和破坏。
5. 做好项目资料的整理和归档工作。
我们要求项目各阶段的监理人员及时整理和归档项目相关的资料和文件,包括工程设计文件、施工图纸、工程日志、质量检测报告等,形成完整的工程档案,为工程运营和后续的维护提供参考和依据。
三、工作成效及亮点通过2024年的监理工作,取得了以下成效和亮点:1. 项目建设进展稳步。
40个水利工程项目按计划顺利推进,目前已经完成20个项目,剩余项目也在相应进度上有所推动。
各项工程建设进展稳定,有力地推动了地方经济的发展和社会稳定。
2. 工程质量得到保障。
水利工程监理工作总结报告
水利工程监理工作总结报告推荐文章水利工程设计工作总结报告热度:水利工程建设工作总结报告热度:工程监理员岗位职责精编范例热度:工程监理员岗位职责监理员工作内容热度:工程监理工作职责基本职责热度:当工作进行到一定阶段或告一段落时,需要我们来对前段时期所做的工作认真地分析研究一下,肯定成绩,找出问题,归纳出经验教训,以便于更好的做好下一步工作。
下面就让小编带你去看看水利工程监理工作总结报告范文5篇,希望能帮助到大家!水利工程监理工作报告1一、个人思想:在浙江广川工程咨询有限公司领导的正确领导下,在项目部领导的合理安排下,本人以公司质量目标为工作目标,本着“团结拼搏、开拓务实、科学公正、敬业奉献”的企业精神,通过一年的努力,本人基本实现了本年度的工作目标,主要包括日常监理工作、以及正在监理施工的前期信息管理的工作。
作为监理公司的一员,现将本年度工作、学习情况向领导作以下汇报。
20____年度我主要担任温州平阳县麻步一期治理工程的总监工作,我始终坚持以一个合格监理人员的标准要求自己,热爱自己的本职工作;有良好的工作作风和吃苦耐劳精神;工作态度严谨,思想品德端正;遵守国家的法律、法规和企业的规章制度;服从组织分配,吃苦在前,享受在后,尽职尽责,认真履行监理合同,认真完成监理部各项工作。
日常工作中能高标准严格要求自己,严格履行自己的岗位职责,站在公正的立场上,独立地解决实际问题。
生活中,能够尊重领导,团结同事,帮助有困难的同志解决生活与学习上的难题。
二、质量管理:平阳县麻步一期治理工程比较复杂。
设计单位挂靠,施工单位挂靠,施工企业又是三级水利资质私营企业,挂靠人员又是当地农民老板,施工人员也是当地农民组织施工。
业主又是平阳县麻步镇政府人员,对水利工程更是一知半解。
仅仅我们监理单位是浙江广川工程咨询有限公司的正规监理人员。
施工单位对本工程在施工管理方面、资料管理方面、施工质量、进度、投资、安全管理方面根本不会引起高度重视。
水利工程建设监理工作报告【范本模板】
贵德县河西镇多勒仓村人饮管网改造工程工程建设监理工作报告甘肃科泰工程技术咨询有限责任公司二〇一六年十一月二十日批准:王吉审核:徐景青报告编写:徐景青参加人员:徐景青、李发明、高伟第一章工程概况一、概述贵德县位于海南藏族自治州的东南部,地理位置介于东经100°58′—-101°47′、北纬35°29′——36°23′之间,东与化隆、尖扎县接壤,东南与同仁县相邻,南和泽库县交界,西、西南与共和、贵南县毗连,北、东北与湟源、湟中县衔接。
东西宽65Km,南北长100Km,总面积3504。
54k㎡,海拔在2168—5011m之间,贵德县政府驻河阴镇,距西宁市116Km,距海南州府恰卜恰158Km.贵德县属于黄土高原与青藏高原的过渡地带,主要为黄河水系切割改造下的断陷盆地地貌景观。
盆地内沟壑纵横,山川相间,地势南北高,中间低,形成四山环抱的河谷盆地即贵德盆地.区域地貌按成因和形态特征,可划分为构造侵蚀中高山、构造侵蚀低山丘陵、山前冲洪积倾斜平原及河谷冲洪积带状平原几种基本类型。
1、水文、气象黄河县境内河流均属黄河水系,主要河流有十二条,常年有水的十条。
黄河北岸有多龙沟、浪麻沟、昨那、多拉、曲卜藏、龙春河、尕让、松巴八条河流;南岸有热水沟、西河、东河、清水河,其次清水河是出境河流,流往同仁县。
河流多年平均流量为11。
29m³/s,多年平均径流量3.56*108m³,其中过境水量为1.54*108m³,自产径流2。
02*108m³。
贵德县属高原大陆性气候.降水量较少,且时空分部不均,雨热同季。
降水量的90%集中在农作物生长期的5—9月,但生长前期3-5月降水量仅占30%左右,形成春旱秋涝;年夜雨平率为65%.日照充足,太阳辐射强,光能利用潜力大。
多年年均气温4℃,最暖月平均气温16。
3℃,最冷月平均气温—7.7℃,,无霜期气120d;多年平均降水量340mm;年日照时数2754h,年太阳走辐射量145。
水利工程监理工作报告
水利工程监理工作报告水利工程监理工作报告××××××小农水重点县项目工程监理工作报告×××小农水重点县项目监理部年月日一、工程概况×××小农水重点县项目建设的任务为:二、监理规划为了做好本期工程的施工监理工作,成立了有1名总监理工程师、2名监理工程师、1名监理员参加的“×××小农水重点县工程项目监理部”。
结合本工程的设计要求和《水利工程建设项目施工监理规范》(SL288-20xx)及国家现行有关规范、规定,编写了《工程监理规划》、《工程监理实施细则》。
为了更好的指导和监督现场监理人员全面实现监理目标,建立健全了监理“施工图会审及设计交底制度”、“施工组织设计审核制度”、“开工申请制度”“工程质量检验制度”、“施工现场紧急情况报告制度”、“工程验收制度”、“安全施工制度”和“监理人员守则”。
三、监理过程依据国家颁布的有关质量方面的法律、法规和规程、《×××工程设计》、及“监理合同”约定内容和建设单位授权范围,监理人员及时进驻工地,并和建设单位、设计单位、施工单位共同进行了设计图会审、控制点交桩。
施工过程中对质量实行了“三控制”管理。
1、事前控制:在工程开工前,对施工单位资质、施工组织设计、施工方案、准备进场机械等进行了审核控制。
2、事中控制:为确保施工质量能够得到有效控制,监理人员对所监理的工程项目进行了定期或不定期的检查、监督。
在施工现场对工程项目的重点部位和关键工序的施工,实施了连续性的全过程检查、监督。
在施工过程中,监理人员对基础开挖、坝身砌筑进行了旁站。
主要检查了承包人在施工中所用的设备、材料及拌合料是否与批准的配比相符,检查了是否按照技术规范和批准的施工方案、施工工艺进行施工,详细填写了监理旁站记录,并留取了照片。
水利建筑监理报告
水利建筑监理报告1. 项目背景本报告是对水利建筑项目进行监理工作的总结和评估,旨在提供项目的实时进展情况和存在的问题,以及对下一阶段的建议和改进措施。
2. 项目进展根据监理工作的记录和观察,项目进展如下:- 建设工作按照计划进行,目前已完成总体进度的60%。
- 水利建筑结构的基础施工已完成,符合设计要求。
- 水利设备的安装工作已经开始,但进展较慢,需要加快施工速度。
- 施工现场的安全措施得到了有效执行,暂无安全事故发生。
3. 存在问题在项目监理过程中,我们发现了以下问题:- 水利设备安装进展缓慢,可能会导致整体工期延迟。
- 施工现场的噪音污染问题,需要采取措施减少对周边环境的影响。
- 一些施工材料的质量不符合要求,需要及时更换。
- 项目管理人员之间的沟通不畅,需要加强协调和信息共享。
4. 下一阶段建议为了保证项目的顺利进行,我们提出以下建议:- 加强与承包商的沟通和协调,确保水利设备的安装进度符合计划。
- 加强现场管理,特别是在噪音控制和施工材料质量方面,确保符合相关标准和要求。
- 定期组织项目管理会议,加强各方之间的信息交流和协作。
- 加强对施工进度和质量的监督,及时发现和解决问题。
5. 结论综上所述,目前水利建筑项目整体进展良好,但仍存在一些问题需要解决。
通过加强沟通、协调和监督,相信项目能够按计划顺利完成。
我们将继续进行监理工作,并及时向相关方面汇报项目进展和问题解决情况。
以上报告仅基于监理工作的实际情况和观察所得,不涉及法律问题和法律建议。
请各方根据报告内容做出相应的决策和行动。
水利工程竣工验收监理工作总结报告(共10篇)
水利工程竣工验收监理工作总结报告(共10篇)篇一:水利工程建设监理工作报告水利工程建设监理工作报告目录一、工程概况1.1 工程简介1.2 工程总体布置二、监理规划2.1 监理机构及人员组成2.22.3 监理工作目标2.4 监理工作职责2.5 监理工作制度三、监理过程3.1 进度控制3.1.1 审批承建单位的施工进度计划3.2 质量控制3.2.1 事前控制3.2.2 事中控制3.2.3 事后控制四、监理效果4.1 工程进度4.2 工程质量4.3 工程投资五、对监理工程项目的评价5.1 进度控制评价5.2 质量控制评价5.3 投资控制评价六、经验总结七、附件7.1 工程大事记一、工程概况1.1 工程简介1、项目所在村基本情况新泰市东都镇祝福庄村位于东都镇东南部,祝福庄村包含:东岭、西山、坝前、坝后四个自然村,总户数350户,总人数1478人,劳动力总数700人,其中小型水库移民350户,移民人数1478人,劳动力总数700人,均为祝福庄村安置区。
本次农田水利配套工程的主要内容是:建设延伸机井200米、配套潜水泵1台套、铺设电缆200米、埋设直径160钢管300米、浆砌水渠700米、修建50立方米水池1座。
二、监理规划2.1 监理机构及人员组成东都镇祝福社区农田水利配套工程由我公司承担施工监理工作。
施工现场直接承担合同监理业务的实施责任组织。
现场监理部设驻地总监代表1名、监理工程师3名。
现场监理部根据国家有关工程建设监理法律与现行行政法规,国家部门制定办法的施工技术工程验收规范、规程、规定和质量检验标准,按照委托监理合同的范围要求开展监理工作。
在监理过程中遵循“守法、诚信、公正、科学”的职业准则和“勤奋、高效、独立、自立”的原则,依照业主单位授予的职责与权限。
与参建各方密切协作。
认真检查、监督工程,承建单位严格履行合同责任和义务,充分发挥监理单位的技术和经验优势,向建设单位提供优质高效服务。
2.2 本单位工程监理工作的主要依据(1) 东都镇祝福社区农田水利配套工程建设监理合同、工程施工合同;(2) 东都镇祝福社区农田水利配套工程设计文件、工程施工图纸;(3)《节水灌溉技术规范》(GB/T50363-2006)(4)《渠道防渗工程技术规范》(SL18-2004)(5)《灌溉与排水工程设计规范》(GB50288-99)(6)《农田灌溉水质标准》(GB5084-92)(7) 《砌体工程施工质量验收规范》GB50203;(8) 《水利水电工程施工测量规范》SL176—(9) 《水利水电工程施工质量检验与评定规程》SL176-2007;(10) 《水利水电建设工程验收规程》SL223-2008;(11) 《水利水电建筑安装安全技术工作规范》SD267-88(12) 《施工现场临时用电安全技术规范》JGJ46-88。
水利工程进度监理报告
水利工程进度监理报告1. 项目概述本报告旨在对水利工程项目的进度进行监理和评估。
项目名称为XXXX,项目地点位于XXXX。
该项目的主要目标是XXXX。
监理工作的目的是确保工程按照计划进行,合理控制进度,及时发现并解决可能影响工程进度的问题。
2. 监理工作内容2.1 工程进度分析:对项目的施工进度进行分析,包括计划进度与实际进度的比较,找出延迟或提前的原因,并提出改进措施。
2.2 进度调整建议:根据实际施工情况,提出可能的进度调整建议,以确保工期的合理安排和项目的高效推进。
2.3 风险评估:评估可能影响工程进度的风险,包括自然因素、人为因素和技术因素等,并提出相应的风险应对策略。
2.4 问题解决:及时发现并解决可能影响工程进度的问题,协调解决各方之间的分歧,确保工程进度的顺利推进。
3. 进度监测与评估3.1 进度监测:通过对实际施工情况的跟踪和监测,掌握工程进度的实时情况,及时发现并解决可能的偏差。
3.2 进度评估:根据工程进度的实际情况,对项目当前的进展进行评估,确定是否符合预期目标,并提出改进意见。
3.3 进度报告:定期向项目相关方提交进度报告,向他们汇报项目的进展情况,包括进度完成情况、存在的问题和解决方案等。
4. 与相关方的沟通与协调4.1 与施工单位的沟通:与施工单位保持密切联系,了解工程进度情况,解决工程进度方面的问题。
4.2 与业主方的协调:与业主方进行沟通和协调,确保他们对工程进度的期望与实际情况的一致,解决可能存在的分歧。
4.3 与监理单位的配合:与监理单位密切合作,共同监督工程进度,确保工程按照计划进行。
5. 结论与建议根据对项目的进度监理和评估,我们认为当前工程进展符合预期目标,但仍存在一些潜在的风险和问题。
为了确保项目顺利完成,我们建议:- 加强与施工单位和业主方的沟通,及时解决可能影响工程进度的问题。
- 定期更新进度报告,向相关方提供工程进展情况的透明度。
- 建立有效的风险管理机制,及时应对可能的风险和偏差。
水利工程单位工程验收监理工作报告
水利工程单位工程验收监理工作报告尊敬的领导:根据项目任务书和验收监理合同的约定,我从XX年XX月XX日开始,担任水利工程单位工程验收监理工作。
在验收监理阶段,我认真履行职责,充分发挥专业优势,按照要求开展各项工作,现将整个工作过程向您做以下报告。
工作背景分析:本项目是XX市水利工程的XX段,总投资XX万元,工期为XX个月,主要任务是XX。
由于工程复杂,施工过程中会面临很多技术难题和风险,因此进行验收监理具有重要意义。
我主要负责监理施工质量、监管工期、监控安全环保等工作,以确保工程的高质量和顺利完工。
工作过程:1.任务准备阶段:在任务准备阶段,我详细研读了设计文件、招标文件、合同等相关资料,对工程的设计理念、施工方案和质量要求有了充分的了解。
同时,我组织了监理团队,明确了各成员的职责和任务,并制定了详细的工作计划和监理方案。
2.施工前期阶段:在施工前期,我参与了施工单位的工程材料、设备的选择和验收工作,对施工单位的施工组织设计和施工方案进行了审查,并提出了合理化的建议。
在这个阶段,我与施工单位建立了良好的沟通渠道,确保双方在施工中的协同工作。
3.施工阶段:在施工过程中,我严格按照施工组织设计和质量控制计划进行监督,对各项工程质量进行检查和把关,及时发现并纠正施工单位的违规行为和不良现象。
同时,我逐步形成了监理日志和监理报告,及时向项目业主提供工程进展情况和存在的问题,并给出改进意见。
4.工程完成阶段:在工程接近完工阶段,我组织对工程质量进行最终验收,对已完成的工程进行全面检查,确保符合设计要求和验收标准。
同时,我与业主单位进行沟通,就工程质量和验收标准达成一致意见,并按照合同要求编写了优秀工程验收意见书。
工作成果及建议:我工作期间共完成了XX项监理工作,并形成了多份监理报告、监理意见书和监理整改通知书等文件。
在验收监理中,我与施工单位、设计单位和业主单位紧密合作,共同努力,最终圆满完成了任务。
根据对工程的实际情况和工作过程的反思,我提出以下建议:1.在施工前期,应加强与设计单位的沟通,尽早解决可能存在的疑问和矛盾,以确保施工顺利进行。
水利监理竣工工作总结报告
一、前言根据《水利工程建设项目施工监理规范》SL283-2003的要求,我监理部在项目施工过程中严格履行监理职责,确保工程质量、安全、进度等方面达到预期目标。
现将本年度水利监理竣工工作总结如下:一、项目概况本项目为XX地区某水利枢纽工程,主要包括大坝、溢洪道、电站等主体工程。
工程总投资XX亿元,建设周期为XX年。
我监理部于XX年XX月正式入驻现场,负责整个项目的施工监理工作。
二、监理工作概述1. 质量控制(1)严格审查施工图纸和技术文件,确保施工质量符合设计要求。
(2)对原材料、构配件和工程设备进行严格检验,确保其质量符合国家及行业相关标准。
(3)对施工过程进行全过程质量控制,及时发现并解决质量问题。
(4)加强施工现场管理,确保施工质量达到预期目标。
2. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全职责。
(2)加强施工现场安全巡查,及时发现并消除安全隐患。
(3)对施工人员进行安全教育培训,提高安全意识。
(4)严格执行施工现场安全操作规程,确保施工安全。
3. 进度管理(1)根据施工进度计划,合理安排施工资源,确保工程进度。
(2)对施工进度进行实时监控,及时发现并解决影响进度的因素。
(3)加强施工现场协调,确保各工序顺利进行。
4. 合同管理(1)严格审查合同条款,确保合同内容合法、合规。
(2)对合同执行情况进行跟踪,确保各方履行合同义务。
(3)及时处理合同纠纷,维护各方合法权益。
三、监理成果1. 工程质量:经过严格监理,本项目主体工程质量达到设计要求,合格率达到100%。
2. 安全生产:未发生重大安全事故,安全生产形势稳定。
3. 进度:工程进度符合合同约定,按时完成各阶段任务。
4. 合同执行:各方履行合同义务,合同执行情况良好。
四、存在问题及改进措施1. 存在问题:在监理过程中,发现部分施工人员对施工规范和操作规程掌握不够熟练,导致施工过程中出现质量问题。
改进措施:加强施工人员培训,提高施工人员素质,确保施工质量。
水利监理单位的述职报告4篇
水利监理单位的述职报告4篇跟随栏目小编的脚步探索“水利监理单位的述职报告”的故事吧,写范文的标准格式是怎样的呢?要处理好文档必须确保信息的准确性和真实性的处理,觉得撰写比较困难时,可以用到范文这个好帮手。
阅读范文可以帮助我们更好地把握整体构思在创新中的应用,敬请您阅读并收藏本文!水利监理单位的述职报告【篇1】近年来,我们坚持“科学规划、依法管水、规范管理”的指导思想,按照“提高管理水平、提高服务质量、提高经营效益”的工作目标,积极探索“自我维持、自求发展”的发展机制,使水利建设取得了一定成绩。
一、坚持建设管理并重,确保工程安全运行。
在古柏乡的水利工程中,绝大部分是六、七十年代修建的。
建设标准低且长期运行,原来的大部分工程已成问题水库。
加之渠系不配套,标准低,灌溉收益益不大。
经过实地调查,在政府和水利局的领导下,积极开展工作,科学规划、精心建设。
近年来水库建设的投入逐年加大,水库除险加固工程建设为改善水库现状提供了有利的条件,近年来,对两座水库进行了修整,能够基本保障夏可防洪,冬可预旱的任务。
还完成了28口三平塘的整治,经初步估算,能够使近千亩农田得到有效灌溉。
在06、__年整治和修建了近13公里的水渠,使古柏乡的水渠覆盖率有了很大的.提高。
在工程建设的同时,我们即开始考虑水库工程管理工作,为了充分调动各水利片区村民管理的积极性,我们制定了详细的管理办法、抓好村干部,让他们耐心细致地做好村民的管水思想工作,认识到水利建设的重要性。
加强宣传,依法管水,营造良好的工作环境。
我们一方面加强水法律、法规的宣传,教育群众以安全为重,保护水利工程;另一方面加大执法力度,及时制止并严肃处理违章事件;同时争取各级领导和当地村组干部的。
支持,帮助协调处理地方矛盾,经过长期细致的工作,大大改善了管理环境。
特别是通过确权划界,明确了水库管理范围,水管单位有了合法的管理权,水库管理的外部条件得以彻底改善。
并建立“以库养库库、自给自足”的运行机制,我们充分利用水面资源,大力发展水利渔业,努力提高经营效益和创收能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
淮阳县2011-2013年农村饮水安全工程结余资金项目建设监理工作报告编制单位:河南省山河建设工程管理有限责任公司二〇一六年七月目录一、工程概况工程简介工程总体布置二、监理规划监理机构及人员组成本单位工程监理工作的主要依据监理工作目标监理工作职责监理工作制度三、监理过程进度控制审批承建单位的施工进度计划质量控制事前控制事中控制事后控制四、监理效果工程进度工程质量工程投资五、对监理工程项目的评价进度控制评价质量控制评价投资控制评价六、经验总结七、附件工程大事记一、工程概况工程简介淮阳县2012—2013年农村饮水安全工程结余资金项目解决大连乡的龚桥、鲁台镇的王庄,王店乡的棠李、黄集乡的马庄等4个乡镇4个行政村18个自然村万人的不安全饮水问题,4个供水区均为集中式供水,全部为管网延伸供水,供水水源均采用深层地下水,本工程预计土方开挖万m³,土方回填万m³,管网铺设万m(含入户)。
本期工程总投资万元,其中建筑工程投资万元,临时工程投资万元,独立费用万元。
二、监理规划监理机构及人员组成淮阳县2012—2013年农村饮水安全工程结余资金项目由我公司承担施工监理工作。
施工现场直接承担合同监理业务的实施责任组织。
现场监理部设驻地总监代表1名、监理工程师2名,监理员1名。
现场监理部根据国家有关工程建设监理法律与现行行政法规,国家部门制定办法的施工技术工程验收规范、规程、规定和质量检验标准,按照委托监理合同的范围要求开展监理工作。
在监理过程中遵循“守法、诚信、公正、科学”的职业准则和“勤奋、高效、独立、自立”的原则,依照业主单位授予的职责与权限。
与参建各方密切协作。
认真检查、监督工程,承建单位严格履行合同责任和义务,充分发挥监理单位的技术和经验优势,向建设单位提供优质高效服务。
本单位工程监理工作的主要依据(1) 淮阳县2012—2013年农村饮水安全工程结余资金项目建设监理合同、工程施工合同;(2) 淮阳县2012—2013年农村饮水安全工程结余资金项目设计文件、工程施工图纸;(3)《村镇供水工程技术规范》(SL310-2004)(4)《生活饮用水卫生标准》(GB5749-2006)(5)《水利工程建设项目施工监理规范》(SL288-2003)(6)《工程建设标准强制性条文》(7)《水利水电工程施工质量检验与评定规程》(SL176-2007)(8)《水利水电建工程设验收规程》(SL223-2008)(9) 《给排水水构筑物施工及验收规范》(GBJ141)(10) 《给水排水管道工程施工及验收规范》(GBJ50268)(11) 《电气装置安装工程电气设备交接试验标准》(GB50150)(12) 《给水排水管道工程施工及验收规范》(GB5026-2008)(13) 《水利水电建筑安装安全技术工作规范》SD267-88(14) 《施工现场临时用电安全技术规范》JGJ46-88。
监理工作目标投资目标:控制工程投资在允许范围内;进度目标:满足合同要求,且不超过合同期;质量目标:确保工程施工质量合格,力争主要分部工程达到优良等级。
监理工作职责(1)审查施工单位提交的施工组织设计、技术措施和进度计划,提出意见;(2)审查施工单位提出的材料和设备清单所列的规格与质量,并进行抽查;(3)督促、检查施工单位要严格执行承包合同和工程技术标准;(4)检查工程进度和施工质量、验收分部、分项工程,签证工程计量;(5)督促施工单位整理合同文件和技术档案资料,编写施工管理报告;(6)提交相应的建设监理工作报告。
监理工作制度为了搞好本工程的“建设监理工作”进行建设监理规范化、程序化和标准化管理,监理部制定了《建设监理大纲》、《施工监理程序暂行规定》、《监理人员守则》、《监理人员岗位责任制》等监理内部管理及规章制度,并按工程项目下发了《监理实施细则》。
使工程建设的监理人员明确职责,熟悉监理工作程序,掌握技术规范要求,严明监理工作纪律。
为了搞好监理工作,首先必须提高监理人员本身的职业道德和业务素质。
学习与工程建设有关的监理文件和熟悉各项工程监理施工细则,通过学习保证全体监理人员遵纪守法、尽职尽责、公正廉洁,以良好的职业道德,热忱为工程建设服务。
坚持科学、求实、严谨的工作作风。
熟悉施工图纸、合同文件、技术规程规范和质量标准,熟悉施工环境和条件,正确运用权限,促进业务工作能力和监理工作水平的不断提高。
三、监理过程工程建设监理的工作主要内容是进行施工合同管理,按照合同控制工程建设投资、工期和质量,并协调建设各方工作关系和进行工地文明施工管理。
进度控制进度控制是工程项目建设管理工作中的三大控制目标之一,是十分重要的环节。
在建设过程中,各部位的施工进度应统一步调,与资金投入,设备及原材料供应等方面协调一致;进度控制就是以周密、合理的进度计划为指导,对工程施工进度进行跟踪、检查、分析、调查与控制。
审批承建单位的施工进度计划为了保证建设项目的顺序进行,首先要求施工单位根据合同工期编制施工进度计划,并经监理工程师批准。
监理部根据施工单位报送的计划,审查进度安排是否满足合同规定的开竣工日期,施工顺序的安排是否符合施工程序的要求;施工单位的劳力、材料、机器设备供应计划能否保证进度计划的实现,计划安排是否满足连续性、均衡性的要求,分析进度的合理性、可靠性和可行性。
同时以总进度计划为依据,当施工度拖延时,总监理工程师按合同文件规定,定期检查、督促,召开生产会议,要求施工单位采取赶工措施,以促进工程按计划实施。
质量控制是建设监理工作的核心内容,工程监理部采取了施工前、中、后控制工作,善始善终积极参入,组织协调和服务。
事前控制事前控制是搞好质量控制的前提,它能将工程事故苗头消灭在萌芽状态,确保工程的高标准施工。
事前控制首先审查施工单位的资质,五大员是否进岗到位;二是施工正式开工前,对施工单位提交的施工组织设计进行认真审查,对施工技术方案、技术措施,质保体系及管理制度做严格审查,对施工单位技术人员的数量和素质提出具体的要求。
对用于工程中原材料均有产品合格证、出厂检验报告,施工单位应按有关规定进行抽样检验,并报监理认可。
运到工地的施工机械设备也应进行检查和检测,凡未经监理人员同意的施工材料和设备不准进入施工现场,因此就避免了因准备工作不充分,施工措施不落实,人力物力不到位和质量安全措施不完备而仓促开工所产生的质量问题;三是检查测量放样成果;四是组织施工单位有关技术人员认真学习有关规程、规范和监理实施细则,使参与工程施工的技术人员明确本工程的施工方法、步骤、质量标准和控制方法、并对分项质量评定表作出详细填表说明。
工程监理部根据工程实际情况,标准要求,做了相关的如下工作:①监理实施细则交底监理部根据监理规划的总要求,结合本工程的特点,编制了坑槽开挖工程监理实施细则、管网铺设工程监理实施细则。
根据工程进展及时向施工单位进行监理实施细则交底,让施工单位技术人员知道质量控制程序、施工工艺以及质量标准。
②审查施工组织设计和质量保证体系开工前:监理部要求施工单位根据投标文件和工程实际情况编制更为详细的施工组织设计和质量保证体系。
监理部对此进行了审查,审查内容包括质量保证机构设置,质量检查设备、质量检测人员配备、施工工艺措施,施工机械配置、专业施工人员的安排等。
分析施工组织策划的合理性,同时进行现场检查,符合要求时,签发施工单位按施工组织设计方案组织施工。
③签发开工指令监理实施细则已交底,设计文件已签发,施工组织已批准通过,质量保证体已建立,施工测量放线和工艺控制性试验已完成,以及其他各项准备工作均就绪后,监理部于二〇一六年三月六日下达了单位工程开工令,同意开工。
事中控制事中控制就是施工过程控制,重点是工序质量控制,特别是关键工序质量控制。
我部为了有利于工程及规范监理活动,按照工程质量标准,要求对施工现场进行跟踪检查,实行监理旁站。
一是施工工艺质量控制,协助并督促施工单位完善工序质量检查制度,严格执行(本单位工程)“三检制”;三是严格各工序交接检查,特别是隐蔽工程检查和检验,未经监理检验签证或同意不得进入下道工序施工。
工程产品形成是由一道道工序环节构成的,事中控制就是针对每一工序环节,采取不同的施工方法和质量控制要点,使工程质量达到有效控制。
由工序环节质量保证终端质量,过程质量保证成品质量。
根据本工程项目的工艺特点,施工控制的要求,监理人员采取了现场巡视、跟踪检查、定点旁站、抽检验证相结合的方法,结合感官检查、仪器具量测、实验室试验等手段检测控制施工质量。
对施工单位的工作人员、施工设备、使用的材料、工艺方法、施工环境等质量影响因素进行动态控制。
发现并及时制止不规范的施工和现象,确保了工程质量。
质量控制质量是工程的生命,是工程建设的核心,在质量管理上贯彻“百年大计、质量第一”的方针,执行“质量问题一票否决制”。
监理应协助、督促施工单位建立健全质量保证体系、各级质量责任制、工程质量管理规章制度、质量保证措施等,促进施工单位“三级”检查制度的正常运行。
协助业主建立质量保证金制度,在质量上具有激励和约束机制的奖罚条例。
在监理工作中,对单位或单项、分部分项工程实行三阶段监控(事前预控、事中程控、事后终控);对影响工程质量的人、材、物、方法、环境等进行相应的监控;对重点、难点部位、关键项目实行跟踪监理,确保工程质量符合工程施工承包合同的要求,实现工程质量“零事故”的控制目标。
对影响工程质量目标的关键问题的理解与可行性分析本工程为水利工程,施工专业性强、战线长而分散是本工程的重要特点。
要实现质量控制目标,必须建立和完善质量管理体系,采用有效的质量控制措施和预防控制措施。
严格执行以单元工程为基础的单位工程、分部工程、单元工程的质量检验制度,严格实行施工工序控制和过程跟踪,优化质量管理。
①作好测量和施工放线工作是质量控制的基础,它是体现承包人能否满足设计图纸要求的关键,也是完成工程最准确计量的依据。
②工程的关键部位的施工质量是一个关键因素,必须在施工中加强隐蔽工程及关键部位质量管理,实行现场跟踪和旁站监理。
③严把管网铺设工程施工过程各工序的质量关。
④对技术含量高、施工难度大的,首先要做好技术交底,质量控制标准,做好检测仪器、仪表的率定工作,确保检测结果的真实性。
对进场的观测,及时检测的监理工作制度。
对检测对象出现可疑问题或不合格产品要及时解决或清除出施工现场。
对设备安装进行旁站监理,并做好各项监理记录。
质量控制的主要任务和内容⑴熟悉和掌握质量控制的技术依据,如:已批准的设计文件和施工图纸,水利工程施工验收规范、质量等级评定标准以及有关操作规程,施工合同中有关质量的条款;⑵组织施工图和设计变更的会审,提出会审意见,报告发包人,经发包人批准同意后,向被监理方签发设计及设计变更文件;⑶组织现场设计交底;⑷协助发包人做好施工现场准备工作,为施工单位提供符合合同要求的施工现场;⑸审核施工单位及分包单位的资质;⑹检查施工机械质量;⑺对进场的原材料、半成品、设备进行质量检验与到货验收;⑻审核施工单位提交的施工组织设计和施工方案;⑼控制施工工艺过程的质量,严格工序交接检查验收,进行隐蔽工程的检验。
