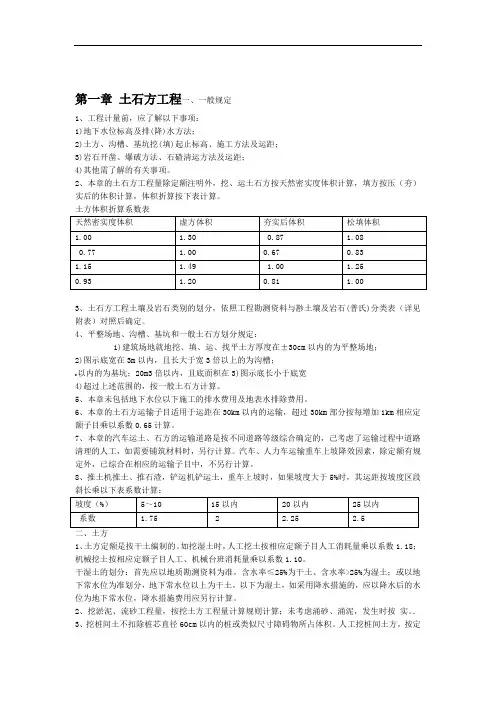

第一章土石方工程一、一般规定1、工程计量前,应了解以下事项:1)地下水位标高及排(降)水方法;2)土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3)岩石开凿、爆破方法、石碴清运方法及运距;4)其他需了解的有关事项。

2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。

土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与尠土壤及岩石(普氏)分类表(详见附表)对照后确定。

4、平整场地、沟槽、基坑和一般土石方划分规定:1)建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2)图示底宽在3m以内,且长大于宽3倍以上的为沟槽;20m3倍以内,且底面积在3)图示底长小于底宽2以内的为基坑;4)超过上述范围的,按一般土石方计算。

5、本章未包括地下水位以下施工的排水费用及地表水排除费用。

6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。

7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。

汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。

8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:二、土方1、土方定额是按干土编制的。

如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。

干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。

2、挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。

广东2010建筑定额说明及计算规则

广东2010建筑定额说明及计算规则

广东2010建筑定额说明及计算规则目录A.1土石方工程章筑工程章说明工程量计算规则A.6 金属结构工程章说明工程量计算规则A.9楼地面工程章棚工程章墙工程章说明工程量计算规则A.16油漆涂料裱糊工程章说明工程量计算规则A.19 石说明工程量计算规则A.21 模说明工程量计算规则A.23 垂直运输工程章说明工程量计算规则A.26混凝土泵送增加费章说明工程量计算规则A.1土石方工程章说明一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。

2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。

土方体积折算系数表<td width="166"style="width:124.7pt;border-top:1.5pt;border-left:1.5pt;border-bottom:1.0pt;border-right:1.0pt;border-color:windo wtext;border-style:solid;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">天然密实度体积<td width="133" style="width:100.0pt;border-top:solid windowtext 1.5pt;border-left:none;border-bottom:solid windowtext1.0pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">虚方体积<td width="133" style="width:100.0pt;border-top:solid windowtext 1.5pt;border-left:none;border-bottom:solid windowtext1.0pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">夯实后体积<td width="133" style="width:100.0pt;border-top:solid windowtext 1.5pt;border-left:none;border-bottom:solid windowtext 1.0pt;border-right:solid windowtext 1.5pt;padding:0cm 5.4pt 0cm 5.4pt;height:29.05pt">松填体积1.001.300.871.080.771.000.670.83<td width="166"style="width:124.7pt;border-top:none;border-left:solid windowtext 1.5pt;border-bottom:solid windowtext 1.0pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:33.75pt">1.151.491.001.25<td width="166"style="width:124.7pt;border-top:none;border-left:solid windowtext 1.5pt;border-bottom:solid windowtext 1.5pt;border-right:solid windowtext 1.0pt;padding:0cm 5.4pt 0cm 5.4pt;height:31.5pt"> 0.931.200.811.00。

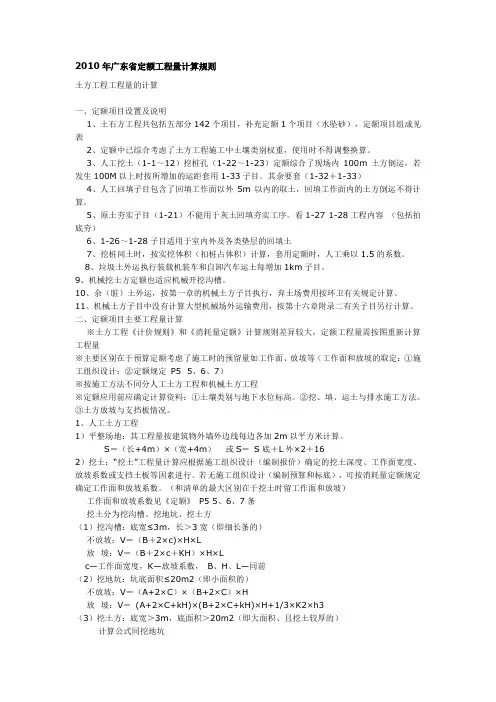

2010年广东省定额工程量计算规则

2010年广东省定额工程量计算规则

2010年广东省定额工程量计算规则土方工程工程量的计算一、定额项目设置及说明1、土石方工程共包括五部分142个项目,补充定额1个项目(水坠砂),定额项目组成见表2、定额中已综合考虑了土方工程施工中土壤类别权重,使用时不得调整换算。

3、人工挖土(1-1~12)挖桩孔(1-22~1-23)定额综合了现场内100m土方倒运,若发生100M以上时按所增加的运距套用1-33子目。

其余要套(1-32+1-33)4、人工回填子目包含了回填工作面以外5m以内的取土,回填工作面内的土方倒运不得计算。

5、原土夯实子目(1-21)不能用于灰土回填夯实工序。

看1-27 1-28工程内容(包括拍底夯)6、1-26~1-28子目适用于室内外及各类垫层的回填土7、挖桩间土时,按实挖体积(扣桩占体积)计算,套用定额时,人工乘以1.5的系数。

8、垃圾土外运执行装载机装车和自卸汽车运土每增加1km子目。

9、机械挖土方定额也适应机械开挖沟槽。

10、余(脏)土外运,按第一章的机械土方子目执行,弃土场费用按环卫有关规定计算。

11、机械土方子目中没有计算大型机械场外运输费用,按第十六章附录二有关子目另行计算。

二、定额项目主要工程量计算※土方工程《计价规则》和《消耗量定额》计算规则差异较大,定额工程量需按图重新计算工程量※主要区别在于预算定额考虑了施工时的预留量如工作面、放坡等(工作面和放坡的取定:①施工组织设计;②定额规定P5 5、6、7)※按施工方法不同分人工土方工程和机械土方工程※定额应用前应确定计算资料:①土壤类别与地下水位标高。

②挖、填、运土与排水施工方法。

③土方放坡与支挡板情况。

1、人工土方工程1)平整场地:其工程量按建筑物外墙外边线每边各加2m以平方米计算。

S=(长+4m)×(宽+4m)或S=S底+L外×2+162)挖土:“挖土”工程量计算应根据施工组织设计(编制报价)确定的挖土深度、工作面宽度、放坡系数或支挡土板等因素进行。

2010广东建筑工程定额说明及工程量计算规则

2010广东建筑工程定额说明及工程量计算规则

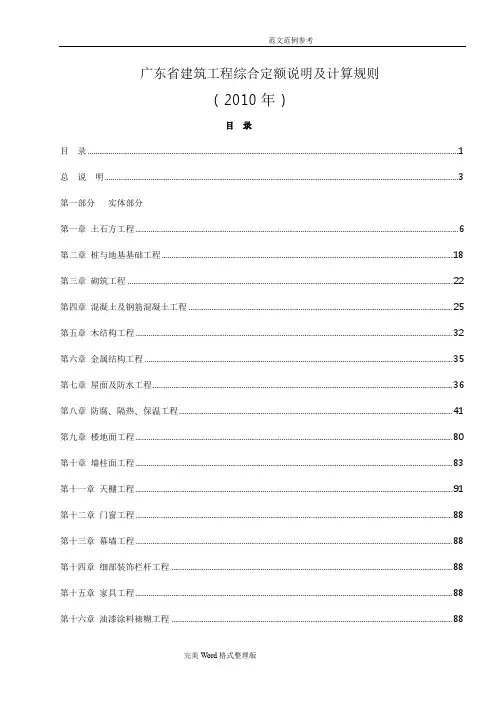

广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (3)第一部分实体部分第一章土石方工程 (6)第二章桩与地基基础工程 (18)第三章砌筑工程 (22)第四章混凝土及钢筋混凝土工程 (25)第五章木结构工程 (32)第六章金属结构工程 (35)第七章屋面及防水工程 (36)第八章防腐、隔热、保温工程 (41)第九章楼地面工程 (80)第十章墙柱面工程 (83)第十一章天棚工程 (91)第十二章门窗工程 (88)第十三章幕墙工程 (88)第十四章细部装饰栏杆工程 (88)第十五章家具工程 (88)第十六章油漆涂料裱糊工程 (88)第十七章广告牌工程 (88)第十八章景观工程 (88)第十九章石作工程 (88)第二十章其他工程 (88)第二部分措施项目第二十一章模板工程 (88)第二十二章脚手架工程 (88)第二十三章垂直运输工程 (88)第二十四章材料运输工程 (88)第二十五章成品保护工程 (88)第二十六章混凝土泵送增加费工程 (88)第二十七章安全文明施工措施项目工程 (88)第二十八章措施其他项目工程 (88)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。

2010广东省建筑工程定额说明及工程量计算规则

2010广东省建筑工程定额说明及工程量计算规则

广东省建筑工程综合定额说明及计算规则(2010年)目录总说明 (3)第一章土石方工程 (6)章说明 (6)工程量计算规则 (12)第二章桩与地基基础工程章 (15)章说明 (15)工程量计算规则 (16)第三章砌筑工程 (17)章说明 (17)工程量计算规则 (18)第四章混凝土及钢筋混凝土工程 (20)章说明 (20)工程量计算规则 (22)第五章木结构工程 (24)章说明 (24)工程量计算规则 (26)第六章金属结构工程 (27)章说明 (27)第七章屋面及防水工程 (28)章说明 (28)工程量计算规则 (29)第八章防腐、隔热、保温工程 (31)章说明 (31)工程量计算规则 (32)第九章、楼地面工程 (33)章说明 (33)工程量计算规则 (34)第十章、墙柱面工程 (35)章说明 (35)工程量计算规则 (36)第十一章、天棚工程 (37)章说明 (37)工程量计算规则 (38)第十二章、门窗工程 (39)章说明 (39)工程量计算规则 (41)第十三章、幕墙工程 (51)章说明 (51)工程量计算规则 (52)章说明 (52)工程量计算规则 (53)章说明 (53)工程量计算规则 (54)章说明 (54)工程量计算规则 (55)第十七章、广告牌工程 (61)章说明 (61)工程量计算规则 (62)第十八章景观工程 (62)第十九章石作工程 (63)第二十章其他工程 (64)章说明 (64)工程量计算规则 (65)第二十一章模板工程 (65)章说明 (65)工程量计算规则 (67)第二十二章脚手架工程 (67)章说明 (67)工程量计算规则 (69)第二十三章垂直运输工程 (71)章说明 (71)工程量计算规则 (72)第二十四章材料二次运输 (73)工程量计算规则 (73)第二十五章成品保护工程 (74)章说明 (74)工程量计算规则 (74)第二十六章泵送混凝土增加费 (74)章说明 (74)工程量计算规则 (74)第二十七章安全文明施工措施项目 (74)章说明 (74)第二十八章措施其他项目 (77)总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

广东省市政工程综合定额2010说明及工程量计算规则

广东省市政工程综合定额2010说明及工程量计算规则

《广东省市政工程综合定额(2010)》总说明一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13_2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。

二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。

三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。

四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。

五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。

六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.各专业工程之间的交叉作业正常。

3.水、电供应均满足施工正常使用。

4.正常的气候、地理条件和施工环境。

七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。

广东省建筑与装饰工程综合定额2010(章说明及工程量计算规则)

广东省建筑与装饰工程综合定额2010(章说明及工程量计算规则)

广东省建筑与装饰工程综合定额2010〔章说明及工程量计算规则〕目录A.1 土石方工程 (2)A.2 桩基础工程 (16)A.3 砌筑工程 (20)A.4 混凝土及钢筋混凝土工程 (24)A.5 木结构工程 (31)A.6 金属结构工程 (34)A.7 屋面及防水工程 (36)A.8 保温隔热工程 (41)A.9 楼地面工程 (43)A.10 墙柱面工程 (47)A.11 天棚工程 (51)A.12 门窗工程 (54)A.13 幕墙工程 (60)A.14 细部装饰栏杆工程 (62)A.15 家具工程 (64)A.16 油漆涂料裱糊工程 (66)A.17 广告牌工程 (75)A.18 景观工程 (76)A.19 石作工程 (79)A.20 其他工程 (81)A.21 模板工程 (83)A.22 脚手架工程 (86)A.23 垂直运输工程 (92)A.24 材料二次运输 (95)A.25 成品保护工程 (97)A.26 混凝土泵送增加费 (98)A.1 土石方工程章说明一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。

2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压〔夯〕实后的体积计算,体积折算按下表计算。

土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与"土壤及岩石(普氏)分类表"〔详见附表〕对照后确定。

4、平整场地、沟槽、基坑和一般土石方划分规定:1) 建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2) 图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3) 图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑;4) 超过上述范围的,按一般土石方计算。

2010广东省建筑工程定额说明及工程量计算规则

2010广东省建筑工程定额说明及工程量计算规则

广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (2)第一部分实体部分第一章土石方工程 (5)第二章桩与地基基础工程 (15)第三章砌筑工程 (19)第四章混凝土及钢筋混凝土工程 (22)第五章木结构工程 (29)第六章金属结构工程 (31)第七章屋面及防水工程 (32)第八章防腐、隔热、保温工程 (37)第九章楼地面工程 (71)第十章墙柱面工程 (74)第十一章天棚工程 (82)第十二章门窗工程 (80)第十三章幕墙工程 (80)第十四章细部装饰栏杆工程 (80)第十五章家具工程 (80)第十六章油漆涂料裱糊工程 (80)第十七章广告牌工程 (80)第十八章景观工程 (80)第十九章石作工程 (80)第二十章其他工程 (80)第二部分措施项目第二十一章模板工程 (80)第二十二章脚手架工程 (80)第二十三章垂直运输工程 (80)第二十四章材料运输工程 (80)第二十五章成品保护工程 (80)第二十六章混凝土泵送增加费工程 (80)第二十七章安全文明施工措施项目工程 (80)第二十八章措施其他项目工程 (80)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。

广东省建筑工程定额(2010)及工程量计算规则

广东省建筑工程定额(2010)及工程量计算规则

广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (3)第一部分实体部分第一章土石方工程 (7)第二章桩与地基基础工程 (17)第三章砌筑工程 (21)第四章混凝土及钢筋混凝土工程 (25)第五章木结构工程 (32)第六章金属结构工程 (35)第七章屋面及防水工程 (36)第八章防腐、隔热、保温工程 (40)第九章楼地面工程 (78)第十章墙柱面工程 (81)第十一章天棚工程 (89)第十二章门窗工程 (86)第十三章幕墙工程 (86)第十四章细部装饰栏杆工程 (86)第十五章家具工程 (86)第十六章油漆涂料裱糊工程 (86)第十七章广告牌工程 (86)第十八章景观工程 (86)第十九章石作工程 (86)第二十章其他工程 (86)第二部分措施项目第二十一章模板工程 (86)第二十二章脚手架工程 (86)第二十三章垂直运输工程 (86)第二十四章材料运输工程 (86)第二十五章成品保护工程 (86)第二十六章混凝土泵送增加费工程 (86)第二十七章安全文明施工措施项目工程 (86)第二十八章措施其他项目工程 (86)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。

广东省2010年建筑与装饰工程定额说明及计算规则

广东省2010年建筑与装饰工程定额说明及计算规则

A.1 土石方工程章说明一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。

2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。

土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与"土壤及岩石(普氏)分类表"(详见附表)对照后确定。

4、平整场地、沟槽、基坑和一般土石方划分规定:1) 建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2) 图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3) 图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑;4) 超过上述范围的,按一般土石方计算。

5、本章未包括地下水位以下施工的排水费用及地表水排除费用。

6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。

7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。

汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。

8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:二、土方1、土方定额是按干土编制的。

如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。

干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。

2010广东省建筑与装修工程综合定额(说明及计算规则)

2010广东省建筑与装修工程综合定额(说明及计算规则)

(上册)第一部分分部分项工程项目A.1 土石方工程章说明一、一般规定1、工程量计算前,应了解一下事项:1)地下水位标高及排(降)水方法;2)土方、沟槽,基坑挖(填)起止标高、施工方法及运距;3)岩石开凿,爆破方法,石碴清运方法及运距;4)其他需了解的有关事项。

2、本章的土石方工程量除定额注明外,挖、运土石方案天然密实度体积计算,填房案压(夯)实后的体积计算,体积折算按下表计算。

土方体积折算系数表3、土方工程土壤及岩石类别的划分,依照工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定。

4、平整场地,沟槽,基坑和一般土石方划分规定:1)建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2)图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3)图示底长小于底宽3倍以内,且底面积在20㎡以内的为基坑;4)超过上述范围按一般土石方计算。

5、本章未包括地下水位以下施工的排水费用及地表水排除费用。

6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以0.6 5计算。

7、本章的汽车运土、石方的运输道路是按照不同道路等级综合确定的,已考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。

汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应运输子目中,不另行计算。

8、推土机推土、推石碴,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以以下表系数计算:二、土方1、土方定额是按干土编制的。

如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。

干湿土划分:首先应以地质勘查资料为准,含水量≤25%为干土、含水量大于25%为湿土;或以地下水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用另行计算。

298409-广东2010定额说明及工程量计算规则

298409-广东2010定额说明及工程量计算规则

298409-广东2010定额说明及工程量计算规则东莞市华伦建设工程咨询有限公司广东省建筑与装饰工程综合定额2010(说明及工程量计算规则)一类地区:广州、深圳二类地区:珠海、佛山、东莞、中山三类地区:汕头、惠州、江门四类地区:韶关、河源、梅州、汕尾、阳江、湛江、茂名、肇庆、清远、潮州、揭阳、云浮A.1土石方工程----------------------------------------2A.2桩基础工程----------------------------------------6A.3砌筑工程------------------------------------------9A.4 混凝土及钢筋混凝土工程----------------------------12A.5 木结构工程----------------------------------------16A.6 金属工程------------------------------------------18 A.7 屋面及防水工程------------------------------------19A.8 保温隔热工程--------------------------------------22A.9 楼地面工程----------------------------------------24A.10 墙柱面工程---------------------------------------26A.11 天棚工程-----------------------------------------28A.12 门窗工程-----------------------------------------30A.13 幕墙工程-----------------------------------------33A.14 细部装饰栏杆工程---------------------------------34A.15 家具工程-----------------------------------------35A.16 油漆涂料裱糊工程---------------------------------36A.17 广告牌工程---------------------------------------42A.18 景观工程-----------------------------------------43A.19 石作工程-----------------------------------------45A.20 其他工程-----------------------------------------46A.21 模板工程-----------------------------------------47A.22 脚手架工程---------------------------------------48A.23 垂直运输工程-------------------------------------52A.24 材料二次运输-------------------------------------54A.1土石方工程说明(欠附表:土壤及岩石普氏分类表)一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。

广东省市政工程综合定额2010说明及工程量计算规则

广东省市政工程综合定额2010说明及工程量计算规则

《广东省市政工程综合定额(2010)》总说明一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13_2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。

二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。

三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。

四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。

五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。

六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.各专业工程之间的交叉作业正常。

3.水、电供应均满足施工正常使用。

4.正常的气候、地理条件和施工环境。

七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。

2010年广东省工程量计算规则

2010年广东省工程量计算规则

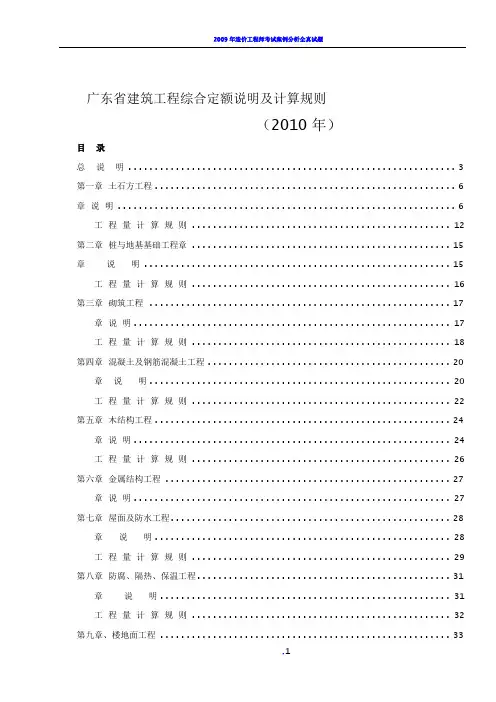

广东省建筑工程综合定额说明及计算规则(2010年)目录目录 1总说明 3第一部分实体部分第一章土石方工程 7第二章桩与地基基础工程 17第三章砌筑工程 22第四章混凝土及钢筋混凝土工程 26第五章木结构工程 33第六章金属结构工程 36第七章屋面及防水工程 38第八章防腐、隔热、保温工程 43第九章楼地面工程 88第十章墙柱面工程 91第十一章天棚工程 100第十二章门窗工程 97第十三章幕墙工程 97第十四章细部装饰栏杆工程 97第十五章家具工程 97第十六章油漆涂料裱糊工程 97第十七章广告牌工程 97第十八章景观工程 97第十九章石作工程 97第二十章其他工程 97第二部分措施项目第二十一章模板工程 97第二十二章脚手架工程 97第二十三章垂直运输工程 97第二十四章材料运输工程 97第二十五章成品保护工程 97第二十六章混凝土泵送增加费工程 97第二十七章安全文明施工措施项目工程 97第二十八章措施其他项目工程 97第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、 本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。

三、本定额适用于全省行政区域内新建、扩建、改建的工业与民用建筑、装饰装修工程。

广东2010定额说明及计算规则--定稿

广东2010定额说明及计算规则--定稿

A.1 土石方工程1、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。

人工挖桩间土方,按定额相应子目的人工消耗量乘以系数1.30;机械挖桩间土方,按定额相应子目的人工、机械台班消耗量乘以系数1.10。

2、机械挖土人工辅助开挖,按施工组织设计的规定分别计算机械、人工挖土工程量;如施工组织设计无规定的,按机械挖土方94%、人工挖土方6%计算。

3、地下室土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。

4、平整场地工程量,按设计图示尺寸以建筑物首层外墙外边线面积计算,包括落地阳台、地下室出入口、采光井和通风竖井所占面积。

原土打夯按设计图示尺寸以面积计算。

5、挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。

设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。

注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。

2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。

表二:放坡系数表以系数1.10A.3砌筑工程1、砖砌化粪池以外形体积计算,其高度按垫层底至池顶板面高度,长宽按池体图示尺寸计算,两端突出的体积不另行计算。

2、砖砌台阶工程量,按水平投影面积计算,台阶两侧砌体另行计算。

A.4钢筋及混凝土工程1、悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁另按梁有关规定计算。

悬挑板伸出墙外500mm以内按挑檐计算,500mm以上按雨篷计算,伸出墙外1.5m以上的按梁、板等有关规定分别计算。

2、雨篷、阳台板按设计图示尺寸以墙外部分体积计算,包括伸出墙外的牛腿和雨篷反檐的体积。

栏板、反檐包括其伸入砌体内的部分,栏板、反檐高度超过1.2m,按墙计算。

3、飘窗顶面、底面、侧面采用整体浇捣时按小型构件子目计算。

4、捣制混凝土斜板套用混凝土板子目,坡度在11°19′至26°34′时,人工耗量增加15%;超过26°34′时,人工消耗量增加20%。

广东省建筑工程定额(2010)及工程量计算规则

广东省建筑工程定额(2010)及工程量计算规则

广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (3)第一部分实体部分第一章土石方工程 (7)第二章桩与地基基础工程 (17)第三章砌筑工程 (21)第四章混凝土及钢筋混凝土工程 (25)第五章木结构工程 (32)第六章金属结构工程 (35)第七章屋面及防水工程 (36)第八章防腐、隔热、保温工程 (40)第九章楼地面工程 (78)第十章墙柱面工程 (81)第十一章天棚工程 (89)第十二章门窗工程 (86)第十三章幕墙工程 (86)第十四章细部装饰栏杆工程 (86)第十五章家具工程 (86)第十六章油漆涂料裱糊工程 (86)第十七章广告牌工程 (86)第十八章景观工程 (86)第十九章石作工程 (86)第二十章其他工程 (86)第二部分措施项目第二十一章模板工程 (86)第二十二章脚手架工程 (86)第二十三章垂直运输工程 (86)第二十四章材料运输工程 (86)第二十五章成品保护工程 (86)第二十六章混凝土泵送增加费工程 (86)第二十七章安全文明施工措施项目工程 (86)第二十八章措施其他项目工程 (86)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。

2010广东省建筑工程定额说明及工程量计算规则

2010广东省建筑工程定额说明及工程量计算规则

广东省建筑工程综合定额说明及计算规则(2010年)目录总说明 (3)第一章土石方工程 (6)章说明 (6)工程量计算规则 (13)第二章桩与地基基础工程章 (15)章说明 (15)工程量计算规则 (17)第三章砌筑工程 (18)章说明 (18)工程量计算规则 (20)第四章混凝土及钢筋混凝土工程 (21)章说明 (21)工程量计算规则 (24)第五章木结构工程 (26)章说明 (26)工程量计算规则 (28)第六章金属结构工程 (28)章说明 (28)第七章屋面及防水工程 (29)章说明 (29)工程量计算规则 (31)第八章防腐、隔热、保温工程 (33)工程量计算规则 (34)第九章、楼地面工程 (35)章说明 (35)工程量计算规则 (36)第十章、墙柱面工程 (37)章说明 (37)工程量计算规则 (38)第十一章、天棚工程 (40)章说明 (40)工程量计算规则 (41)第十二章、门窗工程 (42)章说明 (42)工程量计算规则 (44)第十三章、幕墙工程 (51)章说明 (51)工程量计算规则 (52)章说明 (52)工程量计算规则 (53)章说明 (53)工程量计算规则 (54)章说明 (54)工程量计算规则 (55)第十七章、广告牌工程 (61)章说明 (61)工程量计算规则 (62)第十八章景观工程 (62)第二十章其他工程 (65)章说明 (65)工程量计算规则 (65)第二十一章模板工程 (66)章说明 (66)工程量计算规则 (67)第二十二章脚手架工程 (68)章说明 (68)工程量计算规则 (69)第二十三章垂直运输工程 (72)章说明 (72)工程量计算规则 (74)第二十四章材料二次运输 (74)工程量计算规则 (75)第二十五章成品保护工程 (75)章说明 (75)工程量计算规则 (75)第二十六章泵送混凝土增加费 (76)章说明 (76)工程量计算规则 (76)第二十七章安全文明施工措施项目 (76)章说明 (76)第二十八章措施其他项目 (78)总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

广东省建筑工程定额(2010)及工程量计算规则

广东省建筑工程定额(2010)及工程量计算规则

广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (3)第一部分实体部分第一章土石方工程 (7)第二章桩与地基基础工程 (17)第三章砌筑工程 (21)第四章混凝土及钢筋混凝土工程 (25)第五章木结构工程 (32)第六章金属结构工程 (35)第七章屋面及防水工程 (36)第八章防腐、隔热、保温工程 (40)第九章楼地面工程 (78)第十章墙柱面工程 (81)第十一章天棚工程 (89)第十二章门窗工程 (86)第十三章幕墙工程 (86)第十四章细部装饰栏杆工程 (86)第十五章家具工程 (86)第十六章油漆涂料裱糊工程 (86)第十七章广告牌工程 (86)第十八章景观工程 (86)第十九章石作工程 (86)第二十章其他工程 (86)第二部分措施项目第二十一章模板工程 (86)第二十二章脚手架工程 (86)第二十三章垂直运输工程 (86)第二十四章材料运输工程 (86)第二十五章成品保护工程 (86)第二十六章混凝土泵送增加费工程 (86)第二十七章安全文明施工措施项目工程 (86)第二十八章措施其他项目工程 (86)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

东莞市华伦建设工程咨询有限公司广东省建筑与装饰工程综合定额2010(说明及工程量计算规则)一类地区:广州、深圳二类地区:珠海、佛山、东莞、中山三类地区:汕头、惠州、江门四类地区:韶关、河源、梅州、汕尾、阳江、湛江、茂名、肇庆、清远、潮州、揭阳、云浮A.1土石方工程----------------------------------------2A.2桩基础工程----------------------------------------6A.3砌筑工程------------------------------------------9A.4 混凝土及钢筋混凝土工程----------------------------12A.5 木结构工程----------------------------------------16A.6 金属工程------------------------------------------18A.7 屋面及防水工程------------------------------------19A.8 保温隔热工程--------------------------------------22A.9 楼地面工程----------------------------------------24A.10 墙柱面工程---------------------------------------26A.11 天棚工程-----------------------------------------28A.12 门窗工程-----------------------------------------30A.13 幕墙工程-----------------------------------------33A.14 细部装饰栏杆工程---------------------------------34A.15 家具工程-----------------------------------------35A.16 油漆涂料裱糊工程---------------------------------36A.17 广告牌工程---------------------------------------42A.18 景观工程-----------------------------------------43A.19 石作工程-----------------------------------------45A.20 其他工程-----------------------------------------46A.21 模板工程-----------------------------------------47A.22 脚手架工程---------------------------------------48A.23 垂直运输工程-------------------------------------52A.24 材料二次运输-------------------------------------54A.1土石方工程说明(欠附表:土壤及岩石普氏分类表)一、一般规定1、工程计量前,应了解以下事项:1) 地下水位标高及排(降)水方法;2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3) 岩石开凿、爆破方法、石碴清运方法及运距;4) 其他需了解的有关事项。

2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。

土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与 "土壤及岩石(普氏)分类表"(详见附表)对照后确定。

4、平整场地、沟槽、基坑和一般土石方划分规定:1) 建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2) 图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3) 图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑;4) 超过上述范围的,按一般土石方计算。

5、本章未包括地下水位以下施工的排水费用及地表水排除费用。

6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。

7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。

汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。

二、土方1、土方定额是按干土编制的。

如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。

干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。

2、挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。

3、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。

人工挖桩间土方,按定额相应子目的人工消耗量乘以系数1.30;机械挖桩间土方,按定额相应子目的人工、机械台班消耗量乘以系数1.10。

4、在有挡土板支撑下采用人工挖土方时,人工消耗量乘以系数1.20。

5、机械挖土人工辅助开挖,按施工组织设计的规定分别计算机械、人工挖土工程量;如施工组织设计无规定的,按机械挖土方94%、人工挖土方6%计算。

6、挖掘机在垫板上进行作业时,人工、机械台班消耗量乘以系数1.25,定额内未包括垫板铺设所需的工、料、机械台班的消耗。

7、人工挖桩间土和湿土时,按规定系数相加计算(1+0.3+0.18)。

8、人工挖土方深度超过1.5m时,按下表增加工日。

人工挖土方超深增加工日表9、地下室人工挖土深度超过1.5m时,按下表增加工日。

地下室人工挖土方超深增加工日表10、地下室土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。

11、推土机、铲运机推铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

12、推土机、铲运机推铲未经压实的积土时,按定额子目乘以系数0.73。

13、淤泥、流砂运输定额按即挖即运考虑。

对没有即时运走的,经凉晒后的淤泥、流砂按运一般土方子目计算。

三、石方1、石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料(除石方控制爆破子目外)另行计算。

2、定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。

3、定额中的爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算。

4、凿桩头运输按石方运输子目计算。

四、人工挖孔桩如遇淤泥、流砂需要插钢筋的,钢筋数量按实计算,套桩头插筋相应子目。

五、挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150cm,实际间距不同时,不作调整。

六、软基处理及支护加固1、地基强夯分满夯和点夯子目, 子目内不包括夯填料,夯填料按如下规定计算:1) 夯填料应根据夯沉量计算后乘以系数1.3或按实际填入量计算。

2) 填料场内运输按实计算。

2、如夯条形基础、管沟,按相应子目的人工、材料、机械台班乘以系数1.10。

3、地基强夯子目表内每100m2夯点数是点夯的最终夯点数。

4、地基强夯子目内不包括机下垫板,如需垫板时,每100m2增加松杂板材0.05m3。

5、整平包括夯前、夯间和夯后的整平。

6、夯击能量每tm按每10KN.m换算。

7、袋装砂井直径按7cm考虑,实际直径不同时按砂井截面积等比例调整砂用量,其他不变。

七、盖挖法(逆作法)1、盖挖法是指先施工地下室某层楼板结构,然后在该楼板结构以下开挖土方的施工方法。

2、盖挖法挖土方,按室内实际净面积乘以挖土方深度以体积计算。

3、全部采用人工开挖土方时,按人工挖土方相应项目的人工乘以系数1.80。

机械开挖土方为主、人工开挖土方为辅时,人工挖土方按相应项目的人工乘以系数1.60;机械挖土方按相应项目的人工、机械乘以系数1.30。

机械挖土方人工配合挖土时,有施工组织设计规定时,按规定计算。

施工组织设计无规定时,机械挖土方按总土方量的94%计算,人工挖土方按总土方量的6%计算。

4、以上系数未考虑洞内、暗室施工及土方的垂直提土运输、水平运输。

工程量计算规则1.1 挖基础土方出入口、采光井和通风竖井所占面积。

原土打夯按设计图示尺寸以面积计算。

1.1.2 挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。

设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。

表一:基础施工所需工作面宽度计算表注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。

清单不考虑放坡和工作面2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。

表二:放坡系数表注:1挖沟槽、基坑需支挡土板时,不得计算放坡。

2计算放坡时,在交接处的重复工程量不予扣除。

1 土方开挖深度,按基础垫层底至交付施工场地标高确定。

2 土方开挖宽度,按基础垫层底宽度加工作面宽度确定。

3 挖沟槽长度按下列情况分别确定:1)墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。

2)管道沟槽:按设计图示中心线长度计算。

4 各种井类及管道接口等处需加宽增加的土方量,区分不同类别管道按折算系数折算体积并入挖沟槽土方体积内计算,折算系数见下表:1.1.3 土方运输工程量,按挖、填土方结合施工组织设计按实以体积计算。

土方运输距离按施工组织设计以挖方区重心至填土区重心或弃土区重心之间最短距离确定。

其中:1 铲运机运土运距,按挖方区重心至卸方区重心加转向距离45m计算。

2 采用人力垂直运土运距折合水平运距7倍计算。

1 桩头钢筋截断工程量,按设计数量以根计算。

2 机械切割预制桩桩头工程量,按设计数量以个计算。

人工凿桩头工程量,除另有规定外,按设计要求以体积计算。

设计没有要求的,预算时其长度从桩头顶面标高计至桩承台底以上100mm,结算时按实调整。

凿灌注桩、钻(冲)孔桩的工程量,按凿桩头长度乘桩设计截面面积再乘以系数1.2计算。
