厦门市环岛路污水截流一期工程施工组织设计方案
厦门市人民政府关于印发推进城市污水管网建设改造和黑臭水体整治工作实施方案的通知-厦府〔2018〕8号
厦门市人民政府关于印发推进城市污水管网建设改造和黑臭水体整治工作实施方案的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------厦门市人民政府关于印发推进城市污水管网建设改造和黑臭水体整治工作实施方案的通知厦府〔2018〕8号各区人民政府,市直各委、办、局,各开发区管委会,各大企业,各高等院校,有关单位:现将《厦门市推进城市污水管网建设改造和黑臭水体整治工作实施方案》印发给你们,请结合实际,认真组织实施。
厦门市人民政府2018年1月5日厦门市推进城市污水管网建设改造和黑臭水体整治工作的实施方案根据福建省人民政府印发的《推进城市污水管网建设改造和黑臭水体整治工作方案的通知》(闽政〔2017〕34号),结合市委印发的《关于加快补齐民生短板确保全面建成小康社会的决定》(厦委发〔2017〕20号)和我市地下综合管廊、海绵城市建设试点,依据本市污水专项规划,制定以下实施方案。
一、总体目标坚持问题导向,突出重点,综合施策,建设维护管理并进,建立长效机制,加快推进污水管网建设改造和黑臭水体整治。
建成区要在2017前完成黑臭水体清淤疏浚、河道清障、沿河主要排污口截污、生态补水工程,基本消除黑臭水体任务的基础上,到2018年底前基本完善污水管网,达到长制久清。
2018年起全市每年新建改造建城区污水管网90公里以上。
到2020年城市污水处理率达到95%以上,各区污水处理率达到90%以上。
二、工作任务(一)加强污水管网建设1.制定污水管网建设改造方案。
各区政府、各开发区管委会、各指挥部及市政集团要在查找和整理已有污水管网档案的基础上,采取购买服务方式,开展污水管网深度排查。
污水截流工程施工组织设计
污水截流工程施工组织设计云南交通职业技术学院............................................... ................................................... (1)第一章、工程概况 ................................................ ................................................... . (2)工程范围: .............................................. ................................................... ................ 2 主要工程内容: .............................................. ................................................... ........ 2 工程地质概况: .............................................. ................................................... ........ 3 沿线地形及自然条件 ................................................ . (3)第二章、施工准备及施工组织机构设置 ................................................ . (4)施工组织机构设置 ................................................ ................................................... .. 4 施工准备 ................................................ ................................................... .................. 5 第三章、施工总体布署、进度计划及节点安排 ................................................ ................... 8 第四章、主要施工方案 ................................................ ................................................... .. (9)#污水泵站工程 ................................................ ................................................... ...... 9 外环线管道: .............................................. ............................................................... 9 钢筋砼压力井、窨井 ................................................ .. (10)顶管工作井、倒虹井 ................................................ .. (10)第五章、主要施工工艺及流程 ................................................ (11)#污水泵站工程 ................................................ ................................................... .... 11 外环线管道: .............................................. ................................................... .......... 13 钢筋砼压力井、顶管工作井、倒虹井 ................................................ ................... 23 第六章、工期、质量保证措施 ................................................ (27)确保工程质量的措施 ................................................ (27)确保工期的措施 ................................................ ................................................... .... 32 工程质量保证体系图 ................................................ .. (32)第七章、安全、文明施工措施 ................................................ (33)文明施工措施 ................................................ ................................................... ........ 33 安全生产措施 ................................................ ................................................... ........ 34 第八章、施工附图、表 ................................................ ................................................... (36)施工进度计划表 ................................................................................................... .... 36 拟投入本工程的施工机具设备表 ................................................ ........................... 36 拟投入本工程的测量、质量检验、试验仪器设备表 ........................................... 36 施工总平面布置图 ................................................ ...................................................36 第九章、交通组织及管线保护措施 ................................................ . (37)第1页云南交通职业技术学院第一章、工程概况工程范围:本合同段为昆明市大观河支流污水截流工程项目的一标段,该工程项目包括污水截流总管工程和地区污水收集系统工程两大部分。
厦门排水管道安装施工方案
一、项目背景随着城市化进程的加快,厦门市排水管道的建设和改造需求日益增长。
为提高城市排水能力,保障城市排水系统的正常运行,确保城市安全、卫生、美观,本项目拟对厦门市某区域排水管道进行安装施工。
二、工程概况1. 工程名称:厦门市某区域排水管道安装工程2. 工程地点:厦门市某区域3. 工程规模:全长约5000米4. 工程内容:排水管道安装、检查井施工、雨水口施工、管道连接等5. 工程工期:60天三、施工方案1. 施工准备(1)组织机构:成立项目施工管理小组,明确各岗位职责。
(2)施工图纸:熟悉施工图纸,明确工程量、施工工艺及质量要求。
(3)材料设备:提前采购排水管道、检查井、雨水口等材料,确保材料质量符合要求。
(4)施工队伍:组织施工队伍,进行技术交底和安全教育。
2. 施工工艺(1)管道安装1)根据设计图纸,测量放线,确定管道走向。
2)开挖管道沟槽,沟槽深度应满足设计要求。
3)铺设排水管道,管道接口应采用热熔连接或胶接连接,确保连接牢固。
4)管道铺设完毕后,进行管道回填,回填材料应选用符合要求的砂石料。
(2)检查井施工1)根据设计图纸,确定检查井位置。
2)开挖检查井基础,基础尺寸应满足设计要求。
3)制作检查井井筒,井筒材料应选用符合要求的钢筋混凝土。
4)检查井井筒安装完毕后,进行回填,回填材料应选用符合要求的砂石料。
(3)雨水口施工1)根据设计图纸,确定雨水口位置。
2)开挖雨水口基础,基础尺寸应满足设计要求。
3)制作雨水口井筒,井筒材料应选用符合要求的钢筋混凝土。
4)雨水口井筒安装完毕后,进行回填,回填材料应选用符合要求的砂石料。
3. 施工质量控制(1)材料质量:严格按照设计要求,选用符合标准的排水管道、检查井、雨水口等材料。
(2)施工工艺:严格按照施工规范和操作规程进行施工,确保施工质量。
(3)施工过程:加强施工过程监控,确保施工质量。
(4)验收标准:按照国家相关标准和规范进行验收,确保工程质量符合要求。
厦门市人民政府办公厅关于印发厦门近岸海域水环境污染治理方案的通知-厦府办〔2015〕67号
厦门市人民政府办公厅关于印发厦门近岸海域水环境污染治理方案的通知制定机关公布日期2015.04.23施行日期2015.04.23文号厦府办〔2015〕67号主题类别水污染防治效力等级地方规范性文件时效性现行有效正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 厦门市人民政府办公厅关于印发厦门近岸海域水环境污染治理方案的通知厦府办〔2015〕67号各区人民政府,市直各委、办、局:《厦门近岸海域水环境污染治理方案》已经市政府研究同意,现印发给你们,请认真贯彻执行,并将执行情况按时报厦门市海洋生态文明示范区建设领导小组办公室。
厦门市人民政府办公厅2015年4月23日厦门近岸海域水环境污染治理方案厦门位于九龙江入海口,海域面积约390 km2,海岸线总长约226km,海域沿城市周边布局,“城在海上,海在城中”是厦门的直接写照。
海洋是厦门的优势和生命线。
为了进一步改善厦门近岸海域水质,解决厦门海域水质面临的无机氮、活性磷酸盐等因子超标的问题,根据国家海洋局、省市政府领导的要求,结合《美丽厦门海洋生态文明建设工作方案》,在分析厦门海域水环境污染现状的基础上,制定本治理方案。
一、目标要求加强陆海统筹,建立陆海一体化的入海污染物总量控制制度;加快市政管网和污水处理设施建设,开展农村面源污染整治及小流域污染整治,减少陆源污染物入海;推进九龙江水环境综合治理;开展海域综合整治和生态修复,改善厦门海域水动力。
到2020年全市主要地表水环境功能区达标率为87%;本岛污水实现全截污、全处理;九龙江入海污染物得到有效控制;厦门海域水质基本达到功能区水质标准要求,其中河口区、西海域、同安湾海域、南部海域无机氮、活性磷酸盐达到三类海水水质标准;东部海域及大嶝海域无机氮、活性磷酸盐达到二类海水水质标准,海面干净、沙滩整洁。
环岛路施组
第一章编制说明及工程概况第一节总则一、编制范围厦门市环岛路(集美大桥-鳌山路)道路工程,桩号K0+000~K1+585.595,全长1585.595米;据图纸增加了厦门市环岛路(集美大桥-鳌山路)道路工程衔接集美大桥新环岛路互通立交工程A、B匝道分别约有314.11m和200m的工程量;桩号ZK0+124~ZK0+269U型槽、框架桥斜下穿主线路基;主线桩号K0+340、K1+555分别设有人行天桥。
施工内容为路基工程、雨水工程、桥涵工程。
二、编制依据1、厦门市环岛路(集美大桥~鳌山路)道路工程施工设计图;2、厦门市环岛路(集美大桥~鳌山路)道路工程招标文件;3、答疑纪要、工程量清单等;4、《公路路基施工技术规范》JTJ 033-95 ;5、《公路工程质量检验评定标准》(机电工程)(JTG F80/2—2004);6、《公路工程质量检验评定标准》(土建工程)(JTG F80/1—2004);7、《公路工程施工安全技术规程》JTJ076-95;8、《公路土工试验规程》JTJ 051-93 ;9、《公路桥涵施工技术规范》JTJ041-2000;10、《城市桥梁工程施工与质量工程验收规范》CJJ2-2008;11、《市政排水管渠工程质量检验评定标准》CJJ3-90;12、我单位既有的路基、桥涵施工机械设备和施工材料;13、近年来我单位施工的同类工程施工经验及施工技术;14、有关厦门市的水文、气象资料;15、有关厦门市建设工程现场文明施工管理办法,以及厦门市建设工程文明施工标准;16、本工程工期要求三、编制原则1、遵循与设计、规范和验收保持一致的原则。
在编写施工工艺时,严格按设计要求,认真执行现行施工技术规范和验收标准,确保工程质量。
2、坚持实事求是的原则。
在制订本施工组织设计时,根据我公司施工经验和管理水平,坚持科学组织,合理安排,均衡生产,确保优质、高效地完成工程施工。
3、坚持施工全过程、全方位严格管理的原则。
污水截流工程施工组织设计(2)

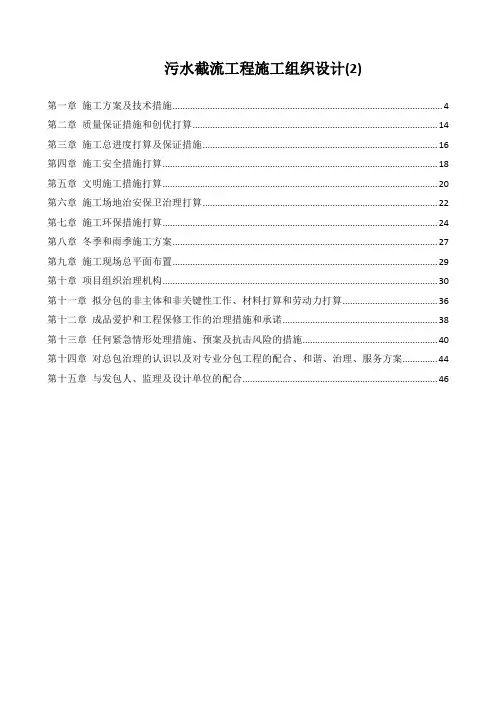

污水截流工程施工组织设计(2)第一章施工方案及技术措施 (4)第二章质量保证措施和创优打算 (14)第三章施工总进度打算及保证措施 (16)第四章施工安全措施打算 (18)第五章文明施工措施打算 (20)第六章施工场地治安保卫治理打算 (22)第七章施工环保措施打算 (24)第八章冬季和雨季施工方案 (27)第九章施工现场总平面布置 (29)第十章项目组织治理机构 (30)第十一章拟分包的非主体和非关键性工作、材料打算和劳动力打算 (36)第十二章成品爱护和工程保修工作的治理措施和承诺 (38)第十三章任何紧急情形处理措施、预案及抗击风险的措施 (40)第十四章对总包治理的认识以及对专业分包工程的配合、和谐、治理、服务方案 (44)第十五章与发包人、监理及设计单位的配合 (46)施工组织设计一、编制说明本工程严格执行编写好的施工方案。
①本工程设计图纸;②本工程的招标文件;③现行国家有关规范、标准、规程及扬中市地点规范、规程。
《中国人民共和国建筑法》《中华人民共和国消防法》《中华人民共和国劳动法》《测量规范》(GBJ50026 -93)《建筑工程施工质量验收规范》(GB50300-2001)《建筑工程文件归档整理规范》(GB /T50382-2001)《大连开发区小窑湾国际商务区操纵性详细规划》(GB50203-2011)《都市道路设计规范》(GB50300-2001)《沥青路面设计规范》(JGJ18-2020)《公路路基设计规范》(JGJ98-2010)《公路路面基层施工技术规范》(JGJ59-2011)《硫磺沥青路面施工技术指南》(JGJ46-2005)《建筑地基处理》(JGJ80-91)《强夯地基技术规程》(JGJ130-2011)《建筑地基基础工程施工质量验收规范》(GBJ50069-2002)《建筑施工工程安全技术规程》(GBJ141-90)《建筑工程施工现场治理规定》(GB50007-2002)《建筑机械施工安全技术规程》(J220-2002)《建筑安全监督治理规定》(J220-2002)二、编制原则本施工组织设计以确保施工安全,确保施工工期,确保工程质量,创一流治理的指导思想进行编制。
污水截流工程施工组织设计
污水截流工程施工组织设计一、项目背景污水截流工程是为了解决城市污水处理厂附近地区污水管网改造和维护的问题。
本工程位于某市A区,总长度约10公里,涉及A区的多个街道和小区。
该项目的目标是实现污水截流,确保污水能够顺利流入新建的污水处理厂,提高城市污水处理能力,改善环境质量。
二、施工组织设计目标1. 确保施工期间周边居民的生活不受影响,最大限度减少施工对居民的干扰。
2. 保证施工质量和安全,遵守相关法律法规和环境保护要求。
3. 合理安排施工进度,确保工期的顺利进行。
4. 优化施工方案,提高施工效率,降低成本。
三、施工组织设计内容1. 施工方案根据工程需求和现场实际情况,制定详细的施工方案,包括施工工艺、施工方法、施工顺序、施工机械设备的选择和使用等。
确保施工过程中的安全和质量。
2. 施工进度计划制定详细的施工进度计划,明确各个施工阶段的时间节点和工作内容。
合理安排施工队伍和施工资源,确保工期的顺利进行。
3. 施工组织机构建立合理的施工组织机构,明确各个职责和权限。
包括项目经理、施工队长、安全员、质量员等角色的设定,确保施工过程中的协调和管理。
4. 施工安全措施制定详细的施工安全措施,包括施工现场的安全防护、施工人员的安全培训、施工设备的安全操作等。
确保施工过程中的安全性。
5. 施工质量控制建立完善的施工质量控制体系,包括施工前的勘察和设计、施工过程中的质量检查和验收、施工后的质量评估等。
确保施工质量符合相关标准和要求。
6. 环境保护措施制定详细的环境保护措施,包括施工过程中的噪音、粉尘、废水等的处理和控制。
确保施工对周边环境的影响最小化。
7. 施工成本控制制定合理的施工成本控制措施,包括施工材料的采购、施工人员的管理、施工设备的使用等。
确保施工成本的合理控制。
四、施工组织设计实施步骤1. 确定项目经理和施工队长,并明确其职责和权限。
2. 制定施工方案,包括施工工艺、施工方法、施工机械设备的选择和使用等。
污水截流工程施工组织设计
施工准备及施工组织机构设置施工组织机构设置施工队伍准备:如我公司中标,我们将由以项目经理为首的经理部领导组成领导班子及时组织项目经理部有关人员尽快完成施工测量、及时办理施工许可证、管线监护绿卡及道路、航道施工许可;尽快完成施工现场的围护和建点工作,尽早开始工程施工。
施工组织机构设置:我们将组建项目经理部,下设四个施工工区并配备充足的施工机械、设备和有经验的施工人员组成的施工队伍,通过合理的、科学的施工组织设计和安排,分别负责泵站、泵站至漕宝路及以北段开槽埋管、漕宝路以南至23号窨井以北段开槽埋管、由23号窨井以南至标段终点段(包括顶管施工在内)的开槽埋管施工,以确保本工程能够按期、优质的完成。
详见施工组织机构设置图施工组织机构图(一)、施工测量设专门的测量组负责标段内的施工测量。
及时组织测量人员接桩、复测,并尽快完成施工现场的定线测量和施工放样,并对控制桩及时放设护桩;并将测量结果报工程师,以确保施工现场的围场、建点工作及时完成和工程施工的正常进行。
(二)、临时工程1、临时水、电施工用水、用电由C#泵站南侧业主提供的位置接水、接电后在围场范围内沿线供给至各用水、用电点;过漕宝路处采取架空电缆通过;顶管施工及距用电点较远处采用自备发电机供电或自行联系距施工点较近位置的电力供应。
C#泵站及沿线配备3台150KVA的发电机备用。
2、办公、生活用房及生产用房办公、生活用房在C#泵站南侧业主提供的位置搭设一栋彩色钢板房计8间做办公楼和一栋活动房计8间做生活及娱乐活动房;生产用房在C#泵站南侧业主提供的用地位置设水泥库、钢筋库、木工间及砼搅拌站,并与办公、生活用房隔离。
职工驻地设在我公司七宝基地。
沿线设临时工棚。
3、施工临时设施施工前,首先完成施工区域的围场,在漕宝路口、顾戴路口设大门开口,其余用围墙封闭;围场基础砌筑50cm高的24砖墙,并用水泥砂浆抹光;在外环线侧及漕宝路口段的高度不低于2.5米,其余不低于1.8米;围场后对施工动土范围进行物探,以确定管线位置;开槽埋管过漕宝路口施工时,采用先做窨井再分次封半幅路设临时围场的方法组织施工。
污水处理施工组织设计(完美版)
污水处理施工组织设计(完美版)第一章编制说明第一节编制说明在本施工组织设计大的编制中,我方认可招标文件所规定的各项条款。
本施工组织设计体现我方对本工程施工组织的总体构思与布置,并为业主选择施工企业提供依据,若有幸中标,我们将依据本施工组织设计所确定的原则,参照我企业《技术管理程序》要求,充分考虑现场的实际情况,编制详细的各分部分项工程《作业设计》用以指导、规范施工。
第二节编制依据1、业主提供的全套招标文件。
2、招标文件所规定使用的各级标准。
3、地方政府有关法规、政策、规定。
4、企业内部标准、工法、规范。
第三节工程实施目标1、工期目标:确保所有工程在2004年2月20日前完工,并通过试水及工程验收。
2、质量目标:确保合格以上。
实用文档3、环保目标:确保施工对环境的影响减少至最小,符合招标文件的规定要求。
4、安全生产目标:杜绝重伤及伤亡事故,杜绝火灾机械事故,杜绝边坡坍塌及交通事故。
第二章工程概况本工程为“中山大学珠海校区污水处理系统改造土建工程”工程地点位于“珠海市香洲唐家镇中山大学珠海校区内”,建设单位为“中山大学(珠海校区)”设计单位为“广东省石油化工设计院”。
第一节工程总体简介工程名称:中山大学珠海校区污水处理系统改造土建工程工程地址:珠海市香洲唐家镇中山大学珠海校区内建设单位:中山大学(珠海校区)设计单位:广东省石油化工设计院招标内容:本工程必须根据广东省石油化工设计院的“中山大学珠海校区污水处理系统改造工程”施工图进行施工。
主要内容包括:基坑开挖;设备基础制作;调节池及风机房土建施工;排污管进水管、排水管敷设;配电工程施工;基坑回填及地面设施、绿化恢复等工作。
主要工程量见施工图及附件(主要项目清单)。
实用文档第二节设计概述珠海校区由原珠海大学所建的12栋建筑物,其污水经化粪池通过污水管道直接排入湖塘及排洪渠,污染了环境,拟对其进行污水处理。
污水处理系统改造工程分为两部分,第一部分为工程设计及污水处理设备制安,第二部分为土建工程施工。
厦门本岛雨水排放口截污工程设计探讨
s y s t e m i n Xi a me n i s l a n d .T h e i n t e r c e p t i n g s e we r s y s t e m wo u l d n o t r e d u c e l f o o d d r a i n a g e c a p a c i t y i n a n
统 工作 难度 大 、 成本高 , 且工期长 , 根 据 相 关 理 论 和 经 验研 究 J , 末 端 截 流 式 合 流 制 排 水 系 统 能 够 更 好 地控 制初 期雨 水 的污染 。因此厦 门本 岛雨 水排 放 口截污 工程 对现 状 雨 水 暗 涵采 用 末 端 截 流 方式 , 将 旱 季 污水 和初期 雨 水 截 流 , 经 污水 泵提 升 至 污 水 管 网, 形成 截 污系 统 , 完 善厦 门排 水 系统 。
f u l f o r s i m i l a r i s l a n d i n t e r c e p t i o n p r o j e c t s .
Ke y wo r d s: s t o r mwa t e r o u t f a l l ; s e wa g e i n t e r c e p t i n g a t e n d; t i d a l c h a mb e r
第3 1 卷
第1 8期
中 国 给 水 排 水
CH I NA W ATER & W AS TEW ATER
V0 1 . 3 l N o . 1 8
Se p . 2 01 5
2 0 1 5年 9 月
厦 门本 岛雨 水 排 放 口截 污 工 程设 计 探 讨
许 东兴 , 芮道 强
厦门环岛污水管线施工方案共11页word资料
厦门环岛路五通至墩上段污水管线工程施工方案(Ι)1 工程概述厦门环岛路五通至墩上段污水管线工程主要是解决厦门环岛路道路两侧污水的排除,工程由中国市政工程中南设计研究院设计。
污水管线工程共有钢筋混凝土管3749米,.检查井165座;管道最大公称直径D600,管道最大埋深6.38米。
环岛路道路红线宽60米,道路下埋设给水、污水、电力、电信、燃气等多种管线,施工工艺较为复杂,工期较紧(仅180天),为了保证工程能够优质按期完成,特编制此方案。
2 编制依据2.1厦门环岛路五通至墩上段污水管线工程招标文件2.2厦门环岛路五通至墩上段污水管线工程施工图设计文件2.3《给水排水管道工程施工及验收规范》(GB50268-97)2.4《给水排水构筑物施工及验收规范》(GBJ141-90)2.5《给水排水标准图集》 S1,S2,S3.3 主要的施工方法及技术措施3.1施工工艺程序地管施工遵循先深,后浅;先主管,后支管;先大管,后小管的原则进行施工。
施工工艺程序如下:施工准备——测量放线——管沟开挖——管基施工——运管布管——管道下沟——接口组对——定位复测——井室砌筑——分段试验——管沟回填——系统试验——交工资料整理——竣工验收3.2 施工准备3.2.1 组织施工人员熟悉施工图纸及有关规程规范,了解现场地形地貌、地下水文资料和隐蔽工程的情况,参加设计交底和图纸会审,尽早发现和解决图纸上存在的问题。
3.2.2参与施工组织设计的编写,编制施工方案和施工进度计划。
制定安全、质量目标。
3.2.3布置和搭建施工现场临时设施,组织施工机械、设备和人员进场,并对机械设备进行检查和维修,保证施工机械设备处于良好状态。
3.2.4联系管道沿线的供水、供电部门,作好施工用水、用电的准备工作,并作好与路政、电力、通信、燃气等部门的联系协调工作。
3.2.5进行各种施工材料的询价、采购,并根据施工进度计划分批组织材料进场。
3.3 管沟沟槽的开挖3.2.1管沟沟槽的施工采用机械开挖,结合人工进行沟槽的清理。
厦门环岛污水管线施工方案
厦门环岛污水管线施工方案一、背景与概述厦门市位于中国东南沿海地区,是一座美丽的海滨城市。
为了保护海洋环境,提高城市污水处理能力,厦门市计划建设一条环岛污水管线,将沿海城区的污水收集起来进行处理。
本文将对厦门环岛污水管线的施工方案进行详细的介绍。
二、施工目标1.收集沿海城区的污水,避免直接排放到海洋中,保护海洋环境。
2.提高城市污水处理能力,保障居民生活和工业用水的安全。
3.减少污水处理厂的负荷,降低运营成本。
三、施工内容1.管道布设:环岛污水管线需穿越多个城区和地理障碍,包括道路、河流、公园等。
根据实地勘查情况,应采用地面、地下和水下三种布设方式,包括开挖沟槽、顶管和隧道。
2.管道材料:环岛污水管线应选用耐腐蚀、耐压力的材料,例如聚乙烯、玻璃钢等。
根据管道所处环境的不同,可采用不同的材料组合。
3.施工工期:施工工期应根据实际情况进行合理的安排,根据不同施工区段的难易程度和复杂性,制定相应的进度计划。
4.施工队伍:施工队伍应由经验丰富、技术过硬的施工人员组成。
同时,应配备专业的管理团队,确保施工过程的顺利进行,避免由于管理不善导致的延误等问题。
5.施工质量控制:施工过程中应进行严格的质量控制,包括材料验收、工艺操作规范、施工现场管理等方面。
在施工完成后,还需进行管道的压力测试和检查,确保管道的安全运行。
四、施工步骤1.前期准备:进行项目的技术论证、设计方案的优化和申报审批等工作。
2.施工区段划分:根据各施工区段的地形、地貌和交通情况进行划分。
根据工程进度和施工资源的分配,合理确定施工队伍的人员配置。
3.管道布设:根据设计方案,在各施工区段进行管道的布设,包括开挖沟槽、顶管和隧道。
4.管道连接:将不同区段的管道进行连接,确保污水能够顺畅地流向污水处理厂。
5.施工质量控制:在施工过程中进行质量控制,确保施工质量符合设计要求。
6.管道测试和验收:完成管道施工后,进行管道的压力测试和检查,确保管道的安全运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厦门市环岛路污水截流一期工程施工组织设计一、编制说明为确保“厦门市环岛路污水截流一期工程——厦港避风坞截流改造工程(管线部分)”施工的顺利进行,做到优质、文明、安全、按期完成施工任务,特编制本施工组织设计,用以指导整个工程的施工准备和实施性施工组织设计编制及为施工提供指导。
本施工组织设计编制依据为:1、厦门市环岛路污水截流一期工程——厦港避风坞截流改造工程(管线部分)施工招标文件;2、厦门市环岛路污水截流一期工程——厦港避风坞截流改造工程(管线部分)招标文件附件;3、厦门市环岛路污水截流一期工程——厦港避风坞截流改造工程(管线部分)招标、评标、定标标准方法;4、厦门市环岛路污水截流一期工程——厦港避风坞截流改造工程(管线部分)施工设计图;5、厦门市环岛路污水截流一期工程——厦港避风坞截流改造工程(管线部分)工程量清单;6、涉及相关现行的“规范”、“规程”、“标准”:《室外排水设计规范》GB50014-2006《建筑地基基础设计规范》GB50007-2002《建筑抗震设计规范》GB50011-2010《混凝土结构设计规范》GB50010-2010《给水排水工程埋地钢管管道结构设计规范》CECS141-2002《地基与基础工程质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002《给水排水管道工程施工及验收规范》GB50268-2008《城市工程管线综合规划规范》GB50289-98《给水排水工程管道结构设计规范》GB 50332-2002《砌体结构设计规范》GB50003-2001《城市道路和建筑物无障碍设计规范》JGJ50-2001J114-2001现行的其他国标、行业标准以及厦门地方法规。
本施工组织设计是依据工程招标文件、施工图、现场勘察等结合本公司管理水平、技术水平、施工队伍、机械设备及材料备料能力等具体情况编制而成。
二、主要施工方法一、施工测量和放样1、人员及仪器配备设立测量小组,配备人员共4人;仪器配备有两台拓普康全站仪、两台ZS3自动安平水准仪,以及其它辅助仪器和工具。
2、施工方法及主要技术措施2.1、导线复测根据监理工程师提供测区范围的导线点及水准点基本数据,使用全站仪进行复核验算,数据准确与否均需反馈给监理工程师。
2.2、三角控制网点布置交桩复核后,用全站仪布置次一级三角控制网点,要求距离适中且通视良好,控制网点均要布置于机械施工范围外的安全地点进行保护,并且在使用前进行核对。
2.3、施工放样要点2.3.1土方施工前,用水准仪布设高程控制点,以便施工中控制回填高度及排水坡度。
2.3.2测量放样及各工序施工完成后,应做好原始记录,并及时报送监理工程师校核审查,最后整理归档。
2.4、测量精度控制测量精度应满足设计要求,增加的三角控制网点还要满足以下要求:2.4.1水准点闭合差为±12*(L)mm(L为水准线路长度,km计);2.4.2测量导线方位角闭合差为±40*(n)s(n为测站数);2.4.3坐标相对闭合差见下表:2.5、测量人员配合工序质检验收,认真做好相关的工序测量验收工作。
二、拆除及恢复工程1、施工范围内的旧路面、旧构筑物和其它障碍物等给予拆除。
正在使用的旧涵洞、旧路面及其它排水结构物,在对其正常交通和排水做出妥善的安排之后,才能拆除。
2、拆除原有结构物或障碍物需要进行作业有可能损伤新结构物时,在新工程动工之前完成。
3、所有指定为可利用的材料,都避免不必要的损失。
为了便于运输,可分段或分片,按监理工程师指定的地点存放;对于废弃材料,按监理工程师的指示妥善处理。
4、将所有因拆除施工造成的坑穴回填并压实。
5、喷水降尘为了防止拆除及清理场地过程中粉状物料在露天堆放或运输过程中会产生大量的粉尘飘散在空中,造成环境污染,影响周边设备的正常运转,应用洒水喷枪喷水设备进行防尘、降尘。
三、围堰施工1、围堰施工的一般规定1.1围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
1.2围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。
围堰外形还应考虑水域的水深。
1.3堰内平面尺寸应满足基础施工的需要。
1.4围堰要求防水严密,减少渗漏。
2、土袋围堰施工采用人工土袋围堰2.1围堰两侧用编织袋装土堆码。
袋中装黏性土,装土量为土袋容量的1/2-2/3,袋口缝合。
土堰外边坡坡度小于1:1.5,内边坡坡度小于1:1,围堰中心部分填筑黏土及黏性土芯墙。
围堰顶宽2米。
2.2堆码土袋上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。
2.3 围堰采用编织袋内装黏性土,分层叠加、草袋间相互衔接式铺砌,外侧设土工布防渗避水,并土袋压重。
2.4草袋间相互衔接式铺砌,促使自身平衡,并且具有抗倾斜能力。
2.5填土土质不得含有砖、石、木块等杂物。
2.6围堰施工完成后在围堰内侧挖设宽度为400mm,深度为400mm的集水沟,并设1000mm×1000×600mm的集水坑,集水坑内设水泵1台,进行不间断排水,以保证正常施工。
2.7围堰外侧坡脚采用抛石填高压脚防护。
2.8在各分项施工过程中要注意天气变化,如遇阴雨天及时用土袋加高加固围堰,并增设排水设备,保证围堰的安全。
3、围堰拆除各分项工程施工完毕后,将围堰挖出,装车运至甲方指定地点。
4、抛石施工抛石料径下大上小,原则是大于50cm的石料抛于底部。
将石料运至抛投现场,用人工或机械均匀分层抛投。
直至片石露出淤泥面或水面,然后由推土机将小粒径的片石推平嵌缝。
抛石工程中注意安全。
四、桩基工程主要有钻孔灌注管、旋喷桩。
1、钻孔灌注桩施工方法1.1、灌注桩的施工流程见图1.2、施工准备1.2.1 技术准备①组织有关人员认真学习熟悉场地岩土工程勘察资料和工程设计文件,收集地下障碍物等资料。
②编制和报审施工组织设计或施工方案。
③向项目管理人员和施工人员进行工程施工质量技术交底和安全技术、环境保护、文明施工交底。
④测量放样。
1.2.2 现场准备①平整施工场地,修筑临时施工道路,接通水源、接通电源及架设电线电缆。
②修筑施工及生活临时设施,修筑泥浆池、循环槽等。
合理进行施工平面布置。
1.2.3 机械设备准备根据场地岩土层情况和设计要求,合理选择施工机械设备。
泥浆护壁成孔灌注桩施工的机械设备。
1.2.4 材料准备①作好钢筋、水泥、砂、石备料计划,并按计划进场。
当使用商品混凝土时,应向供应商提出所需混凝土的强度、坍落度、供货到现场的时间和数量等要求。
②所需原材料应送检,并经质量检验合格。
③在有较厚的砂、碎石土等原土不能造浆的场地施工时,应备足粘土或膨润土。
1.3桩机就位、埋设护筒1.3.1场地准备完毕后,桩机进场,安装、调试完毕。
1.3.2护筒一般用4~8mm厚的钢板卷制而成,其内径应大于钻头直径150mm。
护筒的顶部应开设溢浆口,并高出地面≥200mm。
1.3.3护筒用挖埋的方法埋置,挖埋时,护筒与坑壁之间用粘性土填实,护筒中心应与桩位中心应重合,偏差不得大于50mm,护筒埋置深度在粘性土中不宜小于1.00m,在砂土中不宜小于1.50m。
1.4 泥浆制备1.4.1根据场地情况合理规划布置泥浆池、沉淀池、循环槽等泥浆循环系统。
泥浆池的容积为钻孔容积的1.2~1.5倍,一般不宜小于8m3。
沉淀池一般设2个,可串联使用,每个沉淀池体积不宜小于6m3,循环槽应能保证冲洗液正常循环而不外溢。
1.4.2在粘性土层中成孔的泥浆,可在原土注入清水造浆。
在砂土中成孔的泥浆,应先在泥浆池中投入高塑性粘土或膨润土造浆。
1.4.3以原土造浆的循环泥浆比重应控制在1.1~1.3;以高塑性粘土或膨润土造浆的循环泥浆比重在砂土层中控制在1.2~1.3,在砂卵石层或容易塌孔的土层应加大至1.3~1.5,泥浆的控制指标:粘度18~22S;含砂率不大于8%;胶体率不小于90%。
1.5成孔(采用冲击钻成孔)1.5.1冲孔前,应在钢丝绳上作记号控制冲程。
开始冲孔时,应低锤密击,锤高0.4~0.6m,并及时加碎石和粘土,使孔壁挤压密实,直至孔深达到护筒以下3~4m后,将锤高提高到1.5~2.0m以上转入正常冲击。
正常冲击时,应控制好钢丝绳放量,勤放少放,防止钢丝绳放多减少冲程,放松过少,则不能有效冲击,形成“打空锤”,损坏冲击机具。
冲击钻头到底后要及时收绳提起冲锤、防止钢丝绳缠卷冲击钻具或反缠卷扬机。
1.5.2在冲孔中应根据岩土层情况合理调整冲程和泥浆比重。
1.5.3遇孤石、块石时,可抛填相似硬度的碎石,用高冲程或高低冲程交替冲击,将孤石、块石挤入孔壁或将孤石、块石冲碎成渣。
1.5.4冲孔中应经常检查纲丝绳磨损情况、卡扣松紧程度和转向装置是否灵活,以免突然掉锤。
1.5.5排渣可用泥浆循环或抽渣筒方法。
如用抽渣筒排渣,在冲击钻进4~5m深以后,每进尺0.5~1.0m捞渣一次,并及时补充泥浆。
1.5.6冲击进入坚硬岩石进尺300~500mm取一次岩样装箱,进入持力层后,每隔100~200mm取一次样。
岩样应装袋保存。
1.5.7清孔过程中应及时补给足够的泥浆并保持孔内浆液面稳定。
孔底沉渣允许厚度应符合设计要求。
1.6钢筋笼制作与安装1.6.1钢筋笼宜在平整的地面钢筋圈制台上制作。
制作质量必须符合设计和有关规范要求,钢筋净距必须大于混凝土粗骨料粒径3倍以上。
加劲箍设在主筋外侧,钢筋笼的内径应比导管接头处外径大100mm以上,钢筋外径应比钻孔设计直径小140mm。
1.6.2分段制作钢筋笼,以保证钢筋笼在吊装时不变形为原则。
两段钢筋笼搭接符合相关规范要求,其接头应互相错开,35倍钢筋直径区段范围内的接头数不得超过钢筋总数的一半。
1.6.3在钢筋笼主筋外侧设置定位钢筋环、砂浆垫块,其间距竖向为2m,横向圆周不得少于4处,并均匀布置。
钢筋笼顶端应设置吊环。
1.6.4钢筋笼可用吊车或钻机吊装,吊装时应防止钢筋笼变形,安装时要对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。
钢筋笼下放到设计位置后立即固定,防止移动。
1.7水下混凝土灌注1.7.1水下混凝土必须具有良好的可易性,坍落度宜为180~220mm。
1.7.2导管宜用无缝钢管制作,导管壁厚不宜小于3mm,直径宜为200~300mm,直径制作偏差不应超过2mm,导管的分节长度按工艺要求确定。
接头用法兰盘连接。
法兰盘周围对称设置连接螺栓孔不宜少于6个。
螺栓口径不宜小于12mm。
导管连接处用厚度为4~5mm的橡胶垫圈密封,严防漏水、漏气。
连接导管时要使导管平直,内壁光滑平整,安装后的导管轴线偏差不得超过20mm。
下孔前应作试压试验,试验压力为0.6~1.0MPa,保证导管密封性能可靠和在水下作业时导管不漏水。
1.7.3隔水塞宜用混凝土制成圆柱形,其直径宜比导管内径小20~25mm,隔水塞的混凝土强度与桩身混凝土强度一致。
