火电工程强制性条文执行计划范本
强制性条文执行计划51359
强制性条⽂执⾏计划51359忻州市⽣活垃圾焚烧发电⼯程主⼚房⽬录1⼯程概况⼯程概述1、⼯程名称:⼴钢环保迁建湛江项⽬⾃备电⼚2×350MW机组⼯程⽔⼯⼯程。
2、⼯程地点:⼴东省湛江市东海岛。
建设单位:宝钢湛江钢铁有限公司监理单位:上海宝钢建设监理有限公司总承包商单位:⼴东省电⼒设计研究院施⼯单位:⼴东省航盛建设集团有限公司勘测单位:中冶集团武汉勘察研究院有限公司⼯程规模⼴钢环保迁建湛江项⽬⾃备电⼚总体规划装机容量为4×350MW(掺烧煤⽓燃煤机组)+ 2×160MW燃⽓机组。
本⼯程为⼴钢环保迁建湛江项⽬⾃备电⼚2×350MW机组⼯程⽔⼯⼯程,主要内容为⽔⼯建筑及⽔⼯附属建筑。
⼯程承包范围1、⼯程内容本⼯程内容主要为⼴钢环保迁建湛江项⽬⾃备电⼚2×350MW机组⼯程⽔⼯⼯程。
2、本⼯程主要施⼯内容本⼯程主要施⼯范围包括循环⽔泵房;海⽔淡化取⽔泵房;循环⽔泵房前池、海⽔淡化取⽔泵房前池及两座泵房前池之间的引⽔沟道;敞开式引⽔明槽、取⽔⼝、取⽔⼝⾄泵房前池之间的引⽔管;排⽔⼝、排⽔闸门井、曝⽓池⾄排⽔⼝之间的排⽔箱涵等建筑⼯程。
3、主要⼯程量数量2编制⽬的中华⼈民共和国2006年版《⼯程建设标准强制性条⽂(电⼒⼯程部分)》是根据施⼯实际情况,多⽅⾯总结⽽来,内容详尽且针对性强,是实现⼯程质量、安全⽂明和环境保护⽬标的保证。
为确保⼯程安全、质量和施⼯⼯艺得到有效控制,突出中华⼈民共和国《⼯程建设标准强制性条⽂(电⼒⼯程部分)》(2006年版)在⼯程施⼯中的实施⼒度,同时为加强⼴钢环保迁建湛江项⽬⾃备电⼚2×350MW机组⼯程⽔⼯⼯程建设全过程控制,强化质量责任,按计划、按⼯序完整系统的强制性条⽂实施管理体系,尽可能的避免在执⾏中发⽣偏差、遗漏和违反强制性条⽂的情况,特制订本执⾏计划。
3编制依据4强制性条⽂实施组织机构5强制性条⽂的实施基本规定⼯程建设过程中,参建各单位必须严格执⾏强制性条⽂,不符合强制性条⽂规定的,应及时整改,并应保存整改记录。
强制性条文执行计划
广东茂名港博贺新港区粤电煤炭码头干煤棚制作与安装工程强制性条文执行计划编制:审核:审批:编制日期:年月日目录一、工程概况 (1)二、编制目的 (1)三、编制依据 (2)四、强制性条文执行管理组织机构 (2)五、强制性条文执行计划 (3)六、强制性条文执行细则 (4)七、强制性条文管理 (4)八、强制性条文标准清单 (5)《大体积混凝土施工规范》GB 50496-2018 (6)《混凝土结构工程施工规范》GB 50666-2011 (6)4.1一般规定 (6)4.4 制作与安装 (6)5.1一般规定 (7)5.2 材料 (7)第 8.1.8 条抽样检查应该按下列规定进行结果判定: (8)表 5.2.4一、二级焊缝质量等级及缺陷分级 (9)《建筑钢结构防火技术规范》GB51249-2017 (10)3、基本规定 (10)《砌体结构工程施工质量验收规范》GB 50203-2011 (11)《建筑电气照明装置施工与验收规范》GB 50617-2010 (11)4.1 一般规定 (11)《建筑物防雷工程施工与质量验收规范》GB 50601-2010 (12)《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011 (13)9安全管理 (14)强制性条文执行计划表 (16)强制性条文执行计划表 (17)强制性条文执行计划表 (18)强制性条文执行计划表 (19)强制性条文执行记录表 (20)一、工程概况1.工程名称:广东茂名港博贺新港区粤电煤炭码头干煤棚制作安装与采购。
2.工程地址:广东粤电博贺发电厂工程厂址位于广东省茂名市电白区电城镇,博贺湾东南部的东阁岭至蓬头岭沙坝附近的渴湖滩涂和海域(半岛区域),西南隔部分滩涂与蓬头岭相望。
3. 参建单位:建设单位:广东粤电博贺煤电有限公司设计单位:中交第四航务工程勘察设计院有限公司监理单位:山东省交通工程监理咨询有限公司施工单位:河北建设集团股份有限公司工程概况:本工程平面尺寸432m*211.7m,建筑面积45727.20m2,建筑高度(最高处球结点中心)56.791m;结构类型为钢筋混泥土+钢结构。
电厂强条执行计划参考
新疆金川热电有限责任公司绿原工业园2X13 5MW热电联产项目工程《工程建设标准强制性条文》实施计划编制_________________审批__________________新疆昆仑工程监理有限责任公司金川热电项目监理部2012年8月6日1目的为了保护资源、节约投资、提高经济效益和社会效益,防止发生危害人民生命财产安全、人身健康、环境保护和其他公众利益的事件,确保工程建设质量、杜绝发生质量事故,明确各责任主体执行《工程建设标准强制性条文》的责任,提高《工程建设标准强制性条文》的执行力,特制定本计划。
2目标安全目标:杜绝重大安全事故,不发生较大及以上安全事故;质量目标:杜绝重大质量事故,不发生较大及以上质量事故;3适用范围本计划适用于新疆金川热电有限公司绿原工业园区(2*135MW)热电联产项目施工、设备验收、安装、调试的全过程。
4编制依据文件4. 1《关于组织开展电力工程建设标准强制性条文实施情况检查的通知》国家电监会办公厅、建设部办公厅办输电(2 0 06)8号;4.2《实施工程建设强制性标准监督规定》中华人民共和国建设部令第81号;4o 3《建设工程质量管理条例》中华人民共和国国务院令第2 79号;4。
4《建设工程安全生产管理条例》中华人民共和国国务院令第393 号;4.5《工程建设标准强制性条文》(电力工程部分)2011年版;4。
6《工程建设标准强制性条文》(房屋建筑部分)2011年版;5组织机构设立《工程建设标准强制性条文》管理实施小组。
组长:杨金岭副组长:李留全成员:赵建民、谢晓光、周云春、赵伟、赵遂军6职责与分工6. 1 组长职责:6.1. 1全而负责《工程建设标准强制性条文》执行过程中的协调工作;6。
1. 2负责《工程建设标准强制性条文》实施计划的审核批准工作;6. 1.3主持召开阶段性《工程建设标准强制性条文》执行情况总结会,听取汇报。
6.2副组长职责6。
2。
1负责分管范围内《工程建设标准强制性条文》及相关文件的宣贯工作;6.2。

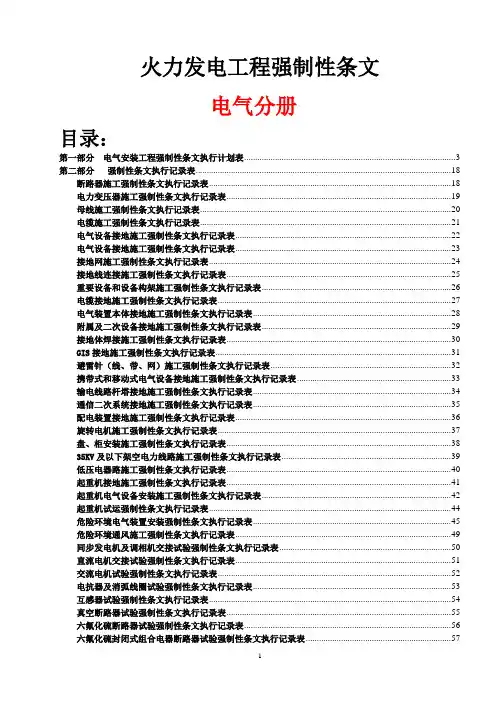

火力发电工程建设标准强制性条文执行表 电气分册
火力发电工程强制性条文电气分册目录:第一部分电气安装工程强制性条文执行计划表 (3)第二部分强制性条文执行记录表 (18)断路器施工强制性条文执行记录表 (18)电力变压器施工强制性条文执行记录表 (19)母线施工强制性条文执行记录表 (20)电缆施工强制性条文执行记录表 (21)电气设备接地施工强制性条文执行记录表 (22)电气设备接地施工强制性条文执行记录表 (23)接地网施工强制性条文执行记录表 (24)接地线连接施工强制性条文执行记录表 (25)重要设备和设备构架施工强制性条文执行记录表 (26)电缆接地施工强制性条文执行记录表 (27)电气装置本体接地施工强制性条文执行记录表 (28)附属及二次设备接地施工强制性条文执行记录表 (29)接地体焊接施工强制性条文执行记录表 (30)GIS接地施工强制性条文执行记录表 (31)避雷针(线、带、网)施工强制性条文执行记录表 (32)携带式和移动式电气设备接地施工强制性条文执行记录表 (33)输电线路杆塔接地施工强制性条文执行记录表 (34)通信二次系统接地施工强制性条文执行记录表 (35)配电装置接地施工强制性条文执行记录表 (36)旋转电机施工强制性条文执行记录表 (37)盘、柜安装施工强制性条文执行记录表 (38)35KV及以下架空电力线路施工强制性条文执行记录表 (39)低压电器路施工强制性条文执行记录表 (40)起重机接地施工强制性条文执行记录表 (41)起重机电气设备安装施工强制性条文执行记录表 (42)起重机试运强制性条文执行记录表 (44)危险环境电气装置安装强制性条文执行记录表 (45)危险环境通风施工强制性条文执行记录表 (49)同步发电机及调相机交接试验强制性条文执行记录表 (50)直流电机交接试验强制性条文执行记录表 (51)交流电机试验强制性条文执行记录表 (52)电抗器及消弧线圈试验强制性条文执行记录表 (53)互感器试验强制性条文执行记录表 (54)真空断路器试验强制性条文执行记录表 (55)六氟化硫断路器试验强制性条文执行记录表 (56)六氟化硫封闭式组合电器断路器试验强制性条文执行记录表 (57)电力电缆线路试验强制性条文执行记录表 (58)避雷器试验强制性条文执行记录表 (59)1KV以上架空电力线路试验强制性条文执行记录表 (60)接地装置试验强制性条文执行记录表 (61)第三部分强制性条文执行检查表 (62)SF6断路器施工强制性条文执行检查表 (62)主变压器施工强制性条文执行检查表 (63)母线安装施工强制性条文执行检查表 (64)电缆敷设施工强制性条文执行检查表 (65)电气设备接地施工强制性条文执行检查表 (66)电气设备接地施工强制性条文执行检查表 (67)电气设备接地施工强制性条文执行检查表 (68)GIS接地施工强制性条文执行检查表 (69)电缆接地施工强制性条文执行检查表 (70)屋内接地线施工强制性条文执行检查表 (71)屋外地网施工强制性条文执行检查表 (72)避雷针(线、带、网)施工强制性条文执行检查表 (73)接地线焊接施工强制性条文执行检查表 (74)旋转电机施工强制性条文执行检查表 (75)盘、柜安装施工强制性条文执行检查表 (76)35KV及以下架空电力线路施工强制性条文执行检查表 (77)低压电器施工强制性条文执行检查表 (78)起重机安装施工强制性条文执行检查表 (79)起重机安装施工强制性条文执行检查表 (80)起重机试运强制性条文执行检查表 (81)危险环境电气装置施工强制性条文执行检查表 (82)交接试验强制性条文执行检查表 (87)第四部分强制性条文执行汇总表 (89)火力发电工程电气强制性条文执行汇总表 (89)第一部分电气安装工程强制性条文执行计划表表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A表号:5-A电气安装工程强制性条文执行计划表表号:5-A第二部分强制性条文执行记录表断路器施工强制性条文执行记录表表号:5-B-1 编号:电力变压器施工强制性条文执行记录表表号:5-B-2 编号:母线施工强制性条文执行记录表表号:5-B-3 编号:电缆施工强制性条文执行记录表表号:5-B-4 编号:表号:5-B-5 编号:1/2表号:5-B-5 编号:2/2接地网施工强制性条文执行记录表表号:5-B-6 编号:接地线连接施工强制性条文执行记录表表号:5-B-7 编号:重要设备和设备构架施工强制性条文执行记录表表号:5-B-8 编号:电缆接地施工强制性条文执行记录表表号:5-B-9 编号:电气装置本体接地施工强制性条文执行记录表表号:5-B-10 编号:附属及二次设备接地施工强制性条文执行记录表表号:5-B-11 编号:接地体焊接施工强制性条文执行记录表表号:5-B-12 编号:GIS接地施工强制性条文执行记录表表号:5-B-13 编号:避雷针(线、带、网)施工强制性条文执行记录表表号:5-B-14 编号:携带式和移动式电气设备接地施工强制性条文执行记录表表号:5-B-15 编号:输电线路杆塔接地施工强制性条文执行记录表表号:5-B-16 编号:通信二次系统接地施工强制性条文执行记录表表号:5-B-17 编号:配电装置接地施工强制性条文执行记录表表号:5-B-18 编号:旋转电机施工强制性条文执行记录表表号:5-B-19 编号:盘、柜安装施工强制性条文执行记录表表号:5-B-20 编号:35KV及以下架空电力线路施工强制性条文执行记录表表号:5-B-21 编号:低压电器路施工强制性条文执行记录表表号:5-B-22 编号:起重机接地施工强制性条文执行记录表表号:5-B-23 编号:起重机电气设备安装施工强制性条文执行记录表表号:5-B-24 编号:(1/2)起重机电气设备安装施工强制性条文执行记录表表号:5-B-24 编号:(2/2)起重机试运强制性条文执行记录表表号:5-B-25 编号:表号:5-B-26 编号:(1/2)表号:5-B-26 编号:(2/2)危险环境电气设备接地施工强制性条文执行记录表危险环境电气设备接地施工强制性条文执行记录表表号:5-B-27 编号:(2/2)危险环境通风施工强制性条文执行记录表表号:5-B-28 编号:同步发电机及调相机交接试验强制性条文执行记录表表号:5-B-29 编号:。
施工强制性条文执行计划
国网甘肃平凉供电公司110kV平凉电站设备改造工程施工强制性条文执行计划编制:年月日审核:年月日批准:年月日甘肃平凉东方电力有限责任公司2017年09月27日目录一、总则 (1)二、工程概况 (1)三编制依据和规范性引用文件 (1)四、基本要求 (2)五、组织机构 (2)六强制性条文执行计划 (2)七、程序及措施 (8)八、强制性条文的执行 (8)九、工程强制性条文执行记录表 (9)一、总则为了贯彻执行《建设工程质量管理条例》、《建设工程安全生产管理条例》、强化本工程建设贯彻执行国家工程质量法律法规和《实施工程建设强制性条文》力度,保证工程建设质量,保障职工生命财产安全,保证设备长期安全稳定运行,特制定本工程建设标准强制性条文实施计划。
二、工程概况根据《国网甘肃省电力公司关于各供电单位2016 年生产技术改造和设备大修储备项目可研评审意见的批复(甘电司运检〔2015〕375号(盖章))》文件,平凉110千伏变电站一次设备改造包括:更换1112平天线电压互感器1台,更换35千伏电压互感器共6台,更换35千伏电流互感器10台;更换10千伏进线开关柜2面。
安装10千伏接地变2台。
三编制依据和规范性引用文件下列文件中的条款通过本规程的引用而成为本规程的条款。
其最新版本适用于本规程。
《电气装置安装工程高压电器施工及验收规范》(GBJ147-1990)《电气装置安装工程接地装置施工及验收规范》(B50169-2006)《配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装规范》(GB50303-2002 )《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)《电气装置安装工程电气设备交接试验标准》(GB50150-2006)《电气工程施工主要设备、材料、成品半成品进场验收规范》(GB50303-2002)《建筑物定位和施工测量规范》(GB 50026-93)《工程材料进场验收规范》(GB 50303-2002)《钢筋焊接及验收规范》(GB 50204-2002JGJ 18-2003)《混凝土结构工程施工质量验收规范-模板工程》(GB 50204-2002)《混凝土结构工程施工质量验收规范》(GB 50204-2002)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB50171-92)《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)《电力建设安全工作规程(变电所部分)》(GB5009.3-1997)四、基本要求1、施工项目部按要求编制《变电站建筑工程质量强制性标准条文执行计划及检查表》、《变电工程电气装置安装强制性标准条文执行计划及检查表》2、实施计划应结合本工程实际3、要把实施计划落实到工程建设管理的各个阶段五、组织机构1、项目部组织机构如下项目经理:何立国技术总工:李敏2、职责和分工项目经理在公司经理的授权下,代表公司经理对本工程全面负责,自觉维护委建单位及职工的权益;确保委建单位的要求和公司下达的各项经济技术指标的全面完成;组织协调好各部门之间的关系,使工程进展协调统一;在确保安全、质量的前提下,确保工程进度,提高经济效益。
强制性条文执行计划方案

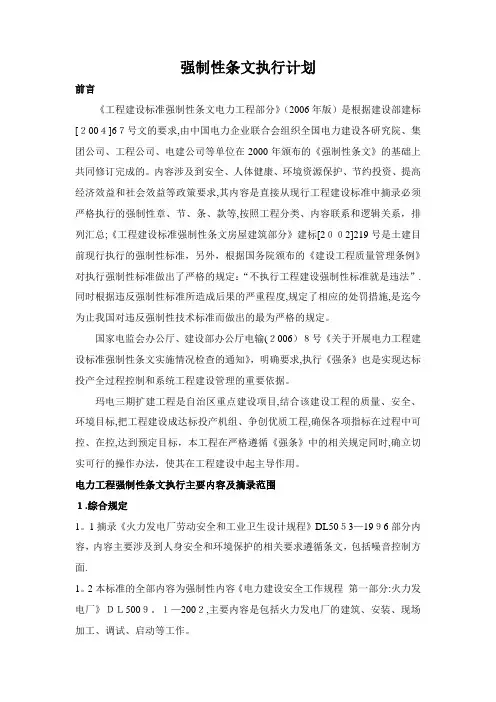

强制性条文执行计划前言《工程建设标准强制性条文电力工程部分》(2006年版)是根据建设部建标[2004]67号文的要求,由中国电力企业联合会组织全国电力建设各研究院、集团公司、工程公司、电建公司等单位在2000年颁布的《强制性条文》的基础上共同修订完成的。
内容涉及到安全、人体健康、环境资源保护、节约投资、提高经济效益和社会效益等政策要求,其内容是直接从现行工程建设标准中摘录必须严格执行的强制性章、节、条、款等,按照工程分类、内容联系和逻辑关系,排列汇总;《工程建设标准强制性条文房屋建筑部分》建标[2002]219号是土建目前现行执行的强制性标准,另外,根据国务院颁布的《建设工程质量管理条例》对执行强制性标准做出了严格的规定:“不执行工程建设强制性标准就是违法”.同时根据违反强制性标准所造成后果的严重程度,规定了相应的处罚措施,是迄今为止我国对违反强制性技术标准而做出的最为严格的规定。
国家电监会办公厅、建设部办公厅电输(2006)8号《关于开展电力工程建设标准强制性条文实施情况检查的通知》,明确要求,执行《强条》也是实现达标投产全过程控制和系统工程建设管理的重要依据。
玛电三期扩建工程是自治区重点建设项目,结合该建设工程的质量、安全、环境目标,把工程建设成达标投产机组、争创优质工程,确保各项指标在过程中可控、在控,达到预定目标,本工程在严格遵循《强条》中的相关规定同时,确立切实可行的操作办法,使其在工程建设中起主导作用。
电力工程强制性条文执行主要内容及摘录范围1.综合规定1。
1摘录《火力发电厂劳动安全和工业卫生设计规程》DL5053—1996部分内容,内容主要涉及到人身安全和环境保护的相关要求遵循条文,包括噪音控制方面.1。
2本标准的全部内容为强制性内容《电力建设安全工作规程第一部分:火力发电厂》DL5009。
1—2002,主要内容是包括火力发电厂的建筑、安装、现场加工、调试、启动等工作。
2。
施工及验收2。
火电工程强制性条文执行计划范本(参考)
1 前言 2000 年 1 月与 2003 年 11 月,国务院为确保工程质量、杜绝安全事故的频
繁发生,分别以 279 号令与 393 号令颁布了《建设工程质量管理条例》(以下 简称“质管条例”)与《建设工程安全生产管理条例》,对加强工程管理,对 业主的责任、行为,对设计、施工和监理单位的质量与安全责任,做出了一系
将依据《建设工程质量管理条例》和建设部 81 号令的规定进行处罚, 即平常所说的“事前查处”。 ② 在无充分理由且未经规定程序评定时,强制性标准中的非强制性条文 内容也应认真执行,不得突破.当发生质量安全问题后,强制性标准中 的非强制性条文也将作为判定责任的依据,即所谓的“事后处理”. 2)执行中要高度重视强制性条文和强制性标准的时效性
二是明确了列入强制性条文的所有条款都必须严格执行。就是说,如果 不执行强制性条文,政府主管部门就应当按照“条例"的有关规定,给予相应 的处罚。有一个条文不执行就要处罚,造成工程质量事故,必然要追究相应 的责任。
为加强对《强制性条文》执行情况的管理与监督检查,国家电力监管委 员会(以下简称“电监会”)办公厅和建设部办公厅联合以[办电输(2006)8 号文](以下简称“8 号文”)下发了《关于组织开展电力工程建设标准强制性 条文实施情况检查的通知》,部署、组织了全电力行业范围内的检查,并由电 监会发布情况通报。通报指出了电力工程建设执行强条存在的主要问题,针 对性地提出了整改措施和改进建议;同时要求进一步增强对《强制性条文》 的认识,提高贯彻实施强制性条文的自觉性,建立执行《强制性条文》的长 效机制,保障电力工程质量和安全。
8
无论强制性条文还是强制性标准均有一定的时效性。2002(2006)年版强 制性条文发布实施后,又有新标准批准发布,这些新标准中的强制性条文(黑 体字)将补充(对新标准而言)或替代(对修订标准而言)2002(2006)年版强 制性条文,2002(2006)年版强制性条文中的相应条文将同时废止。因此,现 行强制性条文应该是 2002(2006)年版和新发布标准中强制性条文的综合体。
火电工程建设强制性条文实施计划示范文本
火电工程建设强制性条文实施计划示范文本1. 引言本文档是针对火电工程建设中的强制性条文制定实施计划的示范文本。
火电工程建设是国家能源的重要组成部分,为了确保火电工程建设的安全、高效和可持续发展,必须制定并落实相关的强制性条文。
本文档旨在提供一个示范,供相关部门参考制定火电工程建设强制性条文实施计划。
2. 目标和目的2.1 目标本文档的目标是制定合理、科学和可行的火电工程建设强制性条文实施计划,确保火电工程建设过程中的安全、高效和可持续发展。
2.2 目的本文档的目的是指导相关部门制定具体的火电工程建设强制性条文实施计划,明确责任和时间表,确保条文的有效实施和监督。
3. 制定背景国家对火电工程建设的安全、高效和可持续发展提出了较高的要求,为了实现这些要求,必须制定相关的强制性条文。
制定强制性条文实施计划是确保条文有效实施和监督的重要环节。
4. 实施计划制定流程4.1 初步准备阶段首先,相关部门需明确制定火电工程建设强制性条文实施计划的目标和目的,制定工作计划,并明确责任分工。
4.2 资料搜集与分析阶段在本阶段,相关部门需要搜集和分析与火电工程建设有关的法律法规、标准和规范等资料。
同时,需进行问题识别和风险评估,确定强制性条文的重点和优先级。
4.3 计划制定与优化阶段根据资料搜集与分析的结果,相关部门制定并优化火电工程建设强制性条文实施计划,明确制定的内容、时间表、责任部门和责任人。
4.4 计划审核与评估阶段制定完成后,强制性条文实施计划需要进行内部审核和评估。
根据评估结果,对计划进行调整和完善。
5. 强制性条文实施计划内容强制性条文实施计划应包括以下内容:5.1 制定目标明确制定火电工程建设强制性条文实施计划的目标,例如:提高火电工程建设的安全性、提高资源利用效率、减少环境污染等。
5.2 条文内容列出需要实施的具体强制性条文内容,包括法律、法规、标准和规范等。
5.3 时间表明确每个强制性条文的实施时间,可以按照优先级和紧急程度进行安排。
火电厂土建专业强制性条文实施计划
火电厂土建专业强制性条文实施计划下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!火电厂土建专业强制性条文实施计划1. 引言在火电厂土建专业领域,为了确保工程施工安全、质量和进度的有效管理,制定了本强制性条文实施计划。
电力工程强制性条文执行计划
附件:施工强制性条文执行计划未来科技城南区电力隧道建设工程施工强制性条文执行计划施工单位(盖单位公章)2013 年12月11日目录1. 工程概况 (2)2. 编制目的 (2)3. 编制依据 (2)4. 强制性条文实施组织机构. (2)5. 强制性条文实施措施 (5)A强制性条文实施计划表 (8)B电力隧道施工强制性条文执行记录表 (8)C 施工安全强制性条文执行记录表 (9)1.工程概况未来科技城南区电力隧道工程共涉及 4条道路,分别为岭上北路(二期)、北七家村中路(二期)、八仙别墅南侧路、定泗路。
本工程线路全长 4797.6米, 管井 90座。
其中包含,敷设 8?150+2 ? 100CPVC管埋管 470.5m,敷设 8 ? 150+2 ? 100M-PP管埋管 117m,敷设 12? 150+2 ? 100CPVC管埋管 3990.4m,敷设 12 ? 150+2 ? 100M-PP 管埋管 75.7m,敷设 6 ? 150埋管 142m,埋管直线井 64座,埋管转角井 5 座,埋管三通井 3 座,埋管四通井16座,埋管直线多层井 2 座。
建设单位: 北京华商电力管道有限公司设计单位:北京电力经济技术研究院监理单位:北京吉北电力工程咨询有限公司施工单位:中铁二局股份有限公司2.编制目的为保证未来科技城南区电力隧道工程质量达到设计、合同规定的要求,实现工程的质量目标,特制定《未来科技城南区电力隧道工程强制性条文执行计划》,以下简称“计划”。
3.编制依据1、适用的规程、标准、规范(详见附录)及有关条例1)《建设工程质量管理条例》( 国务院令第279号)2)《建设工程安全生产管理条例》(国务院令第 393号)3)《建设工程勘察设计管理条例》(国务院令第 293号)4)《电力监管条例》(国务院令第 432号)5)《生产安全事故报告和调查处理条例》( 国务院令第 493号)6)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006)8 号)7)《电力建设工程质量监督检查大纲8)《实施工程建设强制性标准监督规定》(建设部令第 81号,2000.8.25)9)关于加强《工程建设标准强制性条文》实施工作的通知(建标(2002)248号)4.强制性条文实施组织机构项目经理部项目经理为本工程强制性条文执行的第一责任者,负责本工程每个分部工程强制性条文执行管理,研究质量状况、安全状况和改进措施,并对施工质量、安全负责,项目总工程师在技术上对施工质量负责,专职安全员在安全上对施工安全负责。
火电工程强制性条文制度
火电工程强制性条文制度第一章总则第一条为规范火电工程建设和运营管理,保障人民群众生命财产安全,促进火电工程科学发展和可持续利用,依据相关法律法规,制定本条文。
第二条火电工程指以燃煤、燃油、天然气等火焰或热量质燃料为能源,通过火燃烧和热能发电的工程项目,包括火力发电厂、热电联产厂等。
第三条火电工程建设和运营应遵循“安全第一、预防为主”的原则,加强安全风险管理,保障人员安全和环境保护。
第四条火电工程建设和运营应依法取得相应的许可证、资质证书,遵守国家规定的技术标准和环保要求。
第五条火电工程建设和运营单位应建立健全安全管理体系,设立专门的安全管理机构,配备专业技术人员,定期组织安全培训和演练。
第六条火电工程建设和运营单位应定期检查设备设施,维护维修安全设备,建立设备档案和日常巡检记录。
第七条火电工程建设和运营单位应建立健全事故应急预案,提前做好应急准备工作,及时响应、果断处置,最大限度减少损失。
第八条火电工程建设和运营单位应加强与相关部门、社会公众的沟通和交流,及时向社会公布重大安全信息,接受社会监督。
第二章火电工程建设规范第九条火电工程建设项目应依法取得工程规划许可证、土地使用权等相关手续,遵守土地规划、环境保护等相关规定。
第十条火电工程建设项目应符合国家规定的建设规模、技术标准和安全要求,同时考虑周边环境和社会影响,采取有效的环保措施。
第十一条火电工程建设项目应由具有相应资质的设计院或单位进行规划设计,且应符合国家固定资产投资项目立项审批程序。
第十二条火电工程建设项目应编制完整的工程预算和施工方案,保证投资合理、质量可控、进度可控,并报相关主管部门备案。
第十三条火电工程建设项目应进行严格的施工管理,建立施工现场安全保障制度,严格执行施工安全操作规程,确保人员安全和工程质量。
第十四条火电工程建设项目验收合格后,应办理竣工验收手续,取得相关许可证后方可投入运行。
第三章火电工程运营管理第十五条火电工程运营单位应建立健全运营管理体系,明确管理职责和权利,规范运行流程,确保设备设施安全、稳定运行。
变电站施工强制性条文执行计划【范本模板】
博乐小营盘110kV变电站工程施工强制性条文执行计划施工单位(章)2016年06月03日批准:年月日审核:年月日年月日年月日编写:年月日年月日为贯彻落实《国家电网公司基建质量管理规定》的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程质量安全,编制强制性条文实施计划应包括如下部分:1 工程概况2 编制目的3 编制依据4 强制性条文实施组织机构5 强制性条文实施措施附表:A 施工强制性条文执行计划表B 施工强制性条文执行记录表一、工程概况1。
1工程简述:本工程为博乐小营盘110kV变电站工程,变电所地址位于新疆博尔塔拉蒙古自治博乐市小营盘镇。
地形平坦,地质条件较好,交通便利,各项运输可直接到达施工现场.1.2工程性质及特点所区电气布置结合所址自然条件和地形特点,按功能全所区布置, 110kV配电装置布置在站区中心布置。
整个所区布置紧凑,形状规整,以利安全生产运行.该项目工程主要有主控楼、电缆沟、道路、围墙等附属工程。
主要建筑主控楼工程。
布置在站区中心,主控室平面呈矩形。
保护室、监控室分别布置在不同房间里。
总体布置紧凑合理。
1.3工程规模新建一座110kV智能变电站,本期新增1台50兆伏安主变,110kV出线1回(至滨河变),35kV出现3回,10kV出线8回,主变10kV侧安装2组容量为(4+6)兆乏并联电容器。
二、编制目的为贯彻落实国家电网科〔2009〕642 号关于《输变电工程建设标准强制性条文实施管理规程》通知的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程施工质量安全,编制施工强制性条文实施计划应包括如下部分:《工程建设强制性条文》是从各专业强制性标准规范的十余万条技术规定中,经反复筛选比较,挑选出重要的,对建筑工程质量、安全、环保、健康、公益等有重大影响的条款,编制成《工程建设强制性条文》.为了规范工程质量管理,国务院以行政立法程序颁发了《建设工程质量管理条例》、《建设工程安全管理条例》和《建设工程勘察设计管理条例》.《工程建设强制性条文》作为上述三个条例的技术支撑和配套规定,是工程建设现行国家和行业标准中直接涉及人民生命财产安全、人身健康、环境保护和公众利益的条文,因此,列入《强制性条文》的所有条文都必须严格执行. 为了确保博乐小营盘110kV变电站工程施工质量和安全,贯彻落实国家电网公司关于进一步加强《工程建设强制性条文》贯彻执行的文件精神,根据相关文件和标准,编制本计划,指导工程施工中全面、规范地执行强制性条文,推动公司输变电工程整体质量水平的进一步提高,实现工程创优目标.三、编制依据1、《建筑工程施工质量验收统一标准》GB50300—20012、《建筑基坑支护技术规程》JGJ120—20123、《建筑地基处理技术规范》JGJ79-20124、《建筑地基基础工程施工质量验收规范》GB50202-20025、《砌体工程施工质量验收规范》GB50203—(2011)6、《混凝土结构工程施工质量验收规范》GB50204—2002(2011版)7、《普通混凝土用砂、石质量标准及检验方法标准》JGJ52—20068、《混凝土外加剂应用技术规范》GB50119-20039、《钢结构工程施工质量验收规范》GB50205-200110、《建筑装饰装修工程质量验收规范》GB50210-200111、《建筑电气工程施工质量验收规范》GB50303-200212、《电气装置安装工程高压电器施工及验收规范》(GB50147—2010)13、《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GB50148—2010)14、《电气装置安装工程电缆线路施工及验收规范》GB50168-200615、《电气装置安装工程接地装置施工及验收规范》GB50169—200616、《电气装置安装工程起重机电气装置施工及验收规范》GB50256-199617、《电气装置安装工程电气设备交接试验标准》GB50150—2006四、强制性条文实施组织机构项目部成立强制性条文实施领导小组,负责工程强制性条文的计划编制、培训、实施落实、检查和记录工作。
火电厂 版土建强制性条文执行计划
02 电线导管、电缆导管和线槽敷设
03 电线、电缆穿管和线槽敷设
04 电缆头制作、接线和线路绝缘测试
05 专用灯具安装
施土表63 施土表64 施土表66
施土表61 施土表70
施土表71 施土表72 施土表73 施土表74
第 4 页,共 33 页
工程编号
机 系 单 子分 子分
位工 程
单 位
部工 程
分 部
06
●
建筑电气
01 室外电气安装工程
01
成套配电柜、控制柜(屏、台)和动力 、照明配电箱(盘)安装
●
02
●
电线、电缆导管和线槽敷设
施土表63 施土表64 施土表65
施土表71 施土表72
第 8 页,共 33 页
工程编号
责任单位
机 系 单 子分 子分
位工 程
单 位
部工 程
分 部
项 工
组 统 程 工程 工程
08 涂饰
01 水性涂料涂饰
第 7 页,共 33 页
责任单位 强制性条文
施工 监理 建设 执行表号 单位 单位 单位
●
施土表21
●
施土表23
●
施土表25
●
● ● ● ●
●
施土表27 施土表31 施土表28
施土表31 施土表21 施土表23 施土表25
●
施土表42
●
●
施土表43
●
施土表44
●
施土表45
●
●
施土表42
●
施土表42
●
●
施土表44
●
施土表45
●
施土表46
●
火力发电工程建设标准强制性条文执行表格(土建分册)
火力发电工程建设标准强制性条文执行表格(土建分册)篇一:火力发电强制性条文执行表格第2.1部分土建分册建筑施工验收管理强制性条文执行记录表表2-B-1 编号:82土石方及基坑工程施工强制性条文执行记录表83表7.1.7基坑变形的监控值(cm)注:1、符合下列情况之一,为一级基坑:(1)重要工程或支护结构做主体结构的一部分;(2)开挖深度大于10m;(3)与临近建筑物,重要设施的距离在开挖深度以内的基坑;(4)基坑范围内有历史文物、近代优秀建筑、重要管线等需严加保护的基坑。
2、三级基坑为开挖深度小于7m,且周围环境无特别要求的基坑。
3、除一级和三级外的基坑属二级基坑。
4、当周围已有的设施有特殊要求时,尚应符合这些要求。
84湿陷性黄土地区土石方及基坑工程施工强制性条文执行记录表表2-B-3 编号:85膨胀土土石方及基坑工程施工强制性条文执行记录表表2-B-4 编号:86篇二:火力发电工程建设标准强制性条文执行表格第二部分土建分册(1)火力发电工程建设标准土强制性条文执行表格建分册目录第一部分强制性条文执行计划表 (4)1.土建工程施工强制性条文执行计划表.................................................................................... 42.土建通用工程施工强制性条文执行计划表......................................... 错误!未定义书签。
第二部分强制性条文执行检查表............................................................... 错误!未定义书签。
1.建筑施工验收管理强制性条文执行记录表......................................... 错误!未定义书签。
2.土石方及基坑工程施工强制性条文执行记录表................................. 错误!未定义书签。
电力工程施工强制性条文执行计划(安全部分)
XXX66-220kV线路工程强制性条文执行计划(安全部分)分发号:持有者:www电力工程有限公司2000年00月00日XXX66-220kV线路工程强制性条文执行计划(安全部分)批准:年月日审核:年月日编制:年月日目录1、编制目的 (1)2、编制依据 (1)3、适用范围 (1)4、安全目标 (1)5、项目部强制性条文实施机构及职责 (1)6、编制说明 (2)7、强制性条文执行计划表 (2)为加强施工安全控制,强化安全责任,规范安全施工行为,确保工程建设严格执行强制性条文,保证施工安全,实现工程安全目标,特编制本工程强制性条文执行计划。
2、编制依据◆《中华人民共和国工程建设标准强制性条文》(电力工程部分)2006版;◆Q/GDW248-2008《输变电工程建设标准强制性条文实施规程》第1部分(通则)、第8部分(输变电工程施工安全);◆《电力建设安全工作规程(第2部分:架空电力线路)》DL 5009.2-2004;◆国家电网公司《电力安全工作规程(线路部分)》2009年8月1日◆《国家电网公司电力建设安全健康与环境管理工作规定》(国家电网工[2003]168号)◆XXX66-220kV线路工程业主项目部《工程安全强制性条文执行计划》3、适用范围本强制性条文执行计划适用于XXX66-220kV线路工程施工过程安全控制。
4、安全目标安全目标:总体目标努力实现安全“零事故”。
具体目标:不发生一般人身伤亡及以上事故。
不发生因工程建设引起的电网及设备一类障碍及以上事故。
不发生一般施工机械设备损坏事故。
不发生火灾事故。
不发生环境污染事件。
不发生负主要责任的重大交通事故。
达到甲方提出的现场安全文明施工要求。
5、项目部强制性条文实施机构及职责1、XXX66-220kV线路工程项目部执行条文实施机构组长:(项目经理)副组长:(项目总工)成员:项目部全体管理人员2、项目部职责1)组织强制性条文在工程文件中的编写;2)管理部门和施工队实施;3)检查落实情况;4)发现问题及时组织整改,形成闭环。
电力基建施工强制性条文执行计划(范本)
SXMB3*:施工强制性条文执行计划XXXXXX工程施工强制性条文执行计划(施工单位名称)(加盖施工单位公章)年月日批准:(企业分管领导) 年月日审核:(企业安全管理部门) 年月日 (企业质量管理部门) 年月日 (企业技术管理部门) 年月日编写:(项目总工) 年月日年月日目录一、工程概况 (1)二、编制目的 (2)三、编制依据 (2)四、强制性条文实施组织机构 (4)五、强制性条文实施措施 (4)六、附表 (8)施工强制性条文执行计划表安全强制性条文执行计划表一、工程概况(根据工程实际情况结合图纸描述)1.1建筑物概况(根据工程实际情况结合图纸描述)1.2建筑物内外装修(本节内容根据工程实际情况结合图纸描述)1.2.1墙体:1.2.2地面及楼面:1.2.3内墙装修:1.2.4顶棚:1.2.5屋面工程:1.2.6门窗:1.2.7外墙装修:1.2.8防水工程:泵房地下建筑及屋面防水:1.3结构部分(本节内容根据工程实际情况结合图纸描述)1.4土建电气(本节内容根据工程实际情况结合图纸描述)1.4.1动力系统:1.4.2照明系统:1.4.3电气消防1.4.4导线、设备选择及敷设方式1.4.5电话系统1.4.6 SF6气体探测报警系统1.4.7周界技防报警系统1.4.8防雷与接地1.5给排水部分(本节内容根据工程实际情况结合图纸描述)1.5.1水源1.5.2现有排水条件1.5.3管材、接口及敷设方式1.5.4排水系统1.6暖通(本节内容根据工程实际情况结合图纸描述)1.7通风空调(本节内容根据工程实际情况结合图纸描述)1.8工程特点根据工程的实际情况详细描写(环境、季节、地区特点、建筑型式、工程量、新技术、新方法、新材料、新设备)二、编制目的XXXX工程是北京市电力公司XXXX年的重点工程,该变电站的建设主要是为了缓解该地区用电负荷紧张的巨大压力,满足日益增长的用电需求,提高该地区供电可靠性,服务于地区经济建设的快速发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
火电工程建设强制性条文实施计划示范文本目录1 前言2 编制目的及适用范围3 编制主要依据4 执行计划组织机构、人员构成及主要职责管理制度的建立强制性标准的管理资金支持计划培训计划5 强条的执行、检查、考核与奖罚强条的执行(注意事项)强条的执行检查1)检查的主要内容2)针对企业的检查重点3)针对工程的检查重点(综合管理、勘测设计、施工及验收)检查方式与检查计划5.3.1 检查方式1)重点关键部位日常检查2)阶段性自查与专项检查3)质量安全监督部门阶段性检查4)主管上级检查5.3.2 检查计划执行记录、检查记录和表式执行情况的考核与奖罚整改闭环管理6 附表附表1:各专业《工程建设标准强制性条文》执行标准、存在问题及改进措施附表1-1-1~8土建施工质量附表1-2-1~2土建施工安全、环境、卫生附表1-3-1~3 机炉安装及验收附表1-4-1~2 电气安装及验收附表2:《工程建设标准强制性条文》》检查记录封面附表3:《工程建设标准强制性条文》检查记录表(通用,土建)附表4: 执行《工程建设标准强制性条文》不符合整改通知单附表5:执行《工程建设标准强制性条文》不符合整改报验单附表6:安装专业《工程建设标准强制性条文》执行情况检查表火电工程建设强制性条文实施计划示范文本(正文)1 前言2000年1月与2003年11月,国务院为确保工程质量、杜绝安全事故的频繁发生,分别以279号令与393号令颁布了《建设工程质量管理条例》(以下简称“质管条例”)与《建设工程安全生产管理条例》,对加强工程管理,对业主的责任、行为,对设计、施工和监理单位的质量与安全责任,做出了一系列明确的规定。
在“质管条例”中,国家首次以法规形式,明确了强制性条文的法律地位。
其中第 19、36、44条同时指出,不执行工程建设强制性技术标准就是违法,并根据违反强制性技术标准所造成后果的严重程度,规定了相应的行政处罚措施。
强制性条文的法律地位表现主要在以下两点:一是明确了强制性条文是参与建设活动各方执行工程建设强制性标准和政府对执行情况实施监督的依据;二是明确了列入强制性条文的所有条款都必须严格执行。
就是说,如果不执行强制性条文,政府主管部门就应当按照“条例”的有关规定,给予相应的处罚。
有一个条文不执行就要处罚,造成工程质量事故,必然要追究相应的责任。
为加强对《强制性条文》执行情况的管理与监督检查,国家电力监管委员会(以下简称“电监会”)办公厅和建设部办公厅联合以[办电输(2006)8号文](以下简称“8号文”)下发了《关于组织开展电力工程建设标准强制性条文实施情况检查的通知》,部署、组织了全电力行业范围内的检查,并由电监会发布情况通报。
通报指出了电力工程建设执行强条存在的主要问题,针对性地提出了整改措施和改进建议;同时要求进一步增强对《强制性条文》的认识,提高贯彻实施强制性条文的自觉性,建立执行《强制性条文》的长效机制,保障电力工程质量和安全。
电力工程建设的质量与安全是电力系统整体质量与安全的基础,是保证电力工业可持续健康稳定发展的基础。
电力工程建设标准强制性条文,是贯彻落实《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建设工程勘察设计管理条例》等法律法规的具体体现,是电力建设过程中参与建设活动各方应强制执行的技术法规,是从源头上、技术上保证电力工程安全与质量的关键所在。
贯彻工程建设标准强制性条文是电力行业落实科学发展观、构建和谐社会的一项重要工作。
参与电力工程建设的各责任主体必须认真学习与贯彻落实强制性条文,以确保工程建设质量与安全。
工程建设的过程就是执行强制性条文的过程。
强制性条文实施计划的编制与执行应与正常(日常)的质量与安全管理紧密地结合在一起,监督检查应与管理体系合规性检查有机地结合在一起,切忌“两层皮”和形式主义,避免不必要的重复劳动和增加额外的负担。
2 编制目的及适用范围编制目的为了在电力工程建设中强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,确保工程建设的质量与安全,特制定本实施计划。
适用范围本计划适用于火力发电工程,参与其工程建设的项目公司(建设单位)、勘察、设计单位、施工单位、调试单位、监理单位等均应贯彻执行。
3 编制主要依据1)《建设工程质量管理条例》(国务院令第279号)2)《建设工程安全生产管理条例》(国务院令第393号)3)《建设工程勘察设计管理条例》(国务院令第293号)4)《电力监管条例》(国务院令第号)5)《生产安全事故报告和调查处理条例》(国务院令第493号)6)《特种设备安全监察条例》(国务院令第373号)7)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006)8号)8)《电力建设工程质量监督检查大纲(火电、送变电部分,2005版)9)《实施工程建设强制性标准监督规定》(建设部令第81号,)10)《电力建设安全工作规程》(第一部分:火力发电厂D )11)《工程建设标准强制性条文》(汇编)①房屋建筑部分(2002版)②工业建筑部分(2002版)③电力工程部分(2006版)注1:除以上三个常用汇编外,火电工程还涉及水运工程(码头)、公路工程(厂内外道路)、铁路工程(厂内外铁路)等强条汇编。
天然气电厂还涉及到城市建设强条汇编中的“建筑燃气”-系统强度及严密性(压力)试验记,泄漏报警装置测试记录等注2:房屋建筑与工业建筑强条汇编(2002版)收资截止日期为2002年6月30日,其后发布或修订的新标准也应补充到强条汇编中。
12)《电力工程达标投产管理办法》(中国电力建设企业协会,2006年版)13)国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准4 执行计划组织机构、人员构成及主要职责1)建设项目成立强制性条文执行领导小组和办公室①领导小组:由各参建单位技术负责人组成。
建设单位总工程师任组长,监理单位总监和总承包单位(或主体施工单位)项目总工程师任副组长,其他施工单位的总工程师(或技术负责人)为其成员。
②办公室:设在建设单位质量(安全)部,由质量部主任兼任办公室主任;各施工单位质量部主任、监理单位分管质量的(副总)监理工程师为其成员。
2)各参建单位成立强制性条文执行小组(项目总工程师任组长、质量部主任任副组长、各专业主任工程师为组员)。
建设项目强制性条文执行组织机构和职责管理制度的建立:1)强制性条文培训学习制度2)强制性条文执行、检查与考核制度强制性标准的管理1)标准的收集、采购(获取渠道)、适用性识别与确认①获取渠道:公司采购发放、项目部采购发放、个人采购、网络下载等②适用性识别与确认:由各参建单位质量安全主管部门负责2)标准的发放、领用:应建立登记发放台帐,知道有几本,在谁手中3)本工程本专业有效法规、标准及影响因素清单应有四个清单,即:①本工程适用的法律、法规、法规性文件清单;②本工程各专业常用的技术规范标准清单;③本工程重大危险因素清单;④本工程重要环境因素清单。
清单应履行编审批手续。
4)各标段、各专业现行适用强条摘录汇编:应编制成册,形成书面版和电子版。
5)标准的动态管理①随新标准发行及时更新清单;②每半年应进行一次评审与确认;③及时掌握标准更新信息并及时传递;④标准存在局部修订情况,宜订阅《工程建设标准化》杂志,并经常上网查询,以保证强制性条文的现行和有效。
资金支持计划本工程执行《工程建设强制性条文》的预算经费计划-----万元。
其中建设单位-----万元;监理单位----万元;设计单位---万元;调试单位----万元,施工单位-----万元。
其用途包括:《工程建设强制性条文》的相关资料购置费、培训费、检查费、奖金等。
培训计划1)培训目的、要求为了使《工程建设强制性条文》在工程中得到很好的贯彻落实,必须加强对《工程建设强制性条文》的宣贯与培训工作,使有关人员熟悉并掌握其内容和要求,正确理解与执行。
要求各专业人员对本专业有关的《工程建设强制性条文》必须做到应知应会,知行合一,并纳入考核。
2)责任部门:各参建单位质量安全主管部门3)培训对象:参与工程建设质量安全管理的人员和主要施工人员(班组长和技工)4)培训内容:四个条例、有关强制性条文5)培训方式(外培、公司内培、现场内培、集中培训、自学、研讨等事先学习、事中学习新标准新条文)6)时间安排:开工前集中培训、每周1—2小时、新标准培训及时进行7)费用估算8)培训管理、考核和评价:由各单位质量安全部门负责,当发现不能满足要求时,应采取相应的措施5 强条的执行、检查、考核与奖罚强条的执行(注意事项)1)强制性条文与强制性标准的其它条款都应认真执行①对违反强制性条文规定者,无论其行为是否一定导致事故的发生,都将依据《建设工程质量管理条例》和建设部81号令的规定进行处罚,即平常所说的“事前查处”。
②在无充分理由且未经规定程序评定时,强制性标准中的非强制性条文内容也应认真执行,不得突破。
当发生质量安全问题后,强制性标准中的非强制性条文也将作为判定责任的依据,即所谓的“事后处理”。
2)执行中要高度重视强制性条文和强制性标准的时效性无论强制性条文还是强制性标准均有一定的时效性。
2002(2006)年版强制性条文发布实施后,又有新标准批准发布,这些新标准中的强制性条文(黑体字)将补充(对新标准而言)或替代(对修订标准而言)2002(2006)年版强制性条文,2002(2006)年版强制性条文中的相应条文将同时废止。
因此,现行强制性条文应该是2002(2006)年版和新发布标准中强制性条文的综合体。
3)现行强制性条文并不能覆盖工程建设领域的各个环节,一些推荐性标准所覆盖的领域、环节中可能也有直接涉及质量、安全、环保人身健康和公众利益的技术要求。
所以,作为工程技术人员,要确保工程质量安全,除必须严格执行强制性条文和强制性标准外,还应积极采用国家推荐性标准。
推荐性标准一但写进合同,就成为合同要求,就必须严格遵守。
4)在《强制性条文》执行中,要及时向《强制性条文》相应部分的管理委员会进行咨询和反馈信息。
,当遇到有争议的具体问题时,最好的办法是及时地向《强制性条文》相应部分的咨询委员会进行咨询,寻求帮助或确认。
当《强制性条文》在实际执行中遇到困难或技术上处理不妥时,应及时把有关的信息反馈给相应的咨询委员会,以便在修改《强制性条文》时处理,促使《强制性条文》的内容不断趋于合理。
5)应抵制与反对不执行《强制性条文》的行为。
执行《强制性条文》的规定,是参与建设活动各方的法定义务,遇到不按照《强制性条文》规定执行的情况时,一定要坚持原则,不可听之任之。
既可以坚决拒绝,也可以向有关主管部门反映。
强条的执行检查1) 检查的主要内容根据国家电监会和建设部“8号文”和建设部《实施工程建设强制性标准监督规定》(建设部令第81号)的要求,《电力工程达标投产管理办法》(2006版)对于《工程建设标准强制性条文》执行情况主要考核以下八个方面:①项目法人单位应建立本工程执行强制性条文的实施计划,根据本工程的实际情况制定出相应工作要求并对相关内容进行宣传贯彻和培训,应有记录(有关工程技术人员是否熟悉、掌握强制性标准);②对贯彻强制性条文有相应经费支撑;③建立对标准执行情况进行监督检查的制度,并有负责机构和人员;④能及时采用现行标准,建立有效的技术标准清单;⑤规划、勘查、设计、施工、调试、验收符合强制性条文规定;⑥工程采用材料、设备符合强制性条文的规定;⑦工程项目建筑、安装的质量符合强制性条文的规定;⑧工程中采用导则、指南、手册、计算机软件的内容符合强制性条文的规定。
