吊篮作业管理规定

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

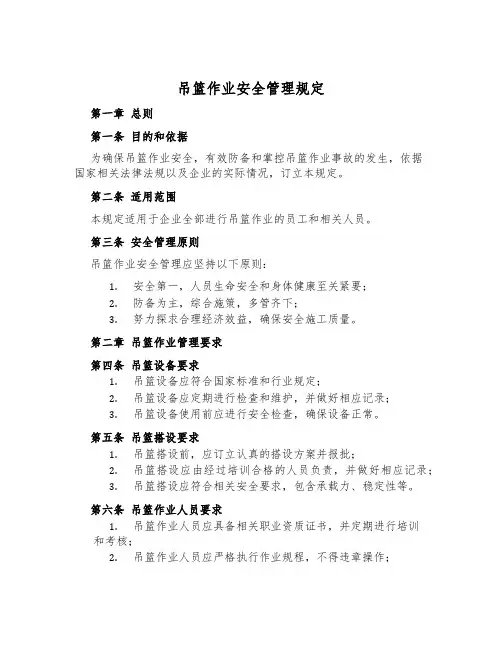

吊篮作业管理规定

1目的和范围

本规定以起重机支撑的吊篮为重点规定了吊篮使用的基本要求,防止吊篮使用中发生高处坠落或物体打击事故,努力保障员工安全。

本规定适用于DREP工程。

2总体要求

2.1大量的现场作业是在高处进行的。高处作业应优先考虑使用脚手架或升降机,只有在其他方法不可行时才考虑使用吊篮。吊篮作业必须至少提前24小时申办《吊篮作业许可证》(详见附件)。

2.2 设计

a) 吊篮应该由专业工程师设计,吊篮焊接要由有资质的合格焊工进行。

b) 吊篮宽度至少为635mm,最大不超过750mm,长度不超过3200mm。护栏高度至少为1200mm并有挡脚板。底板应制作坚固或使用孔眼不大于12mm金属板。

c) 吊篮设置4个吊耳,以保持吊篮平衡。吊篮内部必须设置扶手,避免因吊篮触及其它设备或附近的结构物而使手部有挤压的危险,扶手必须能够在任何方向上承受至少900N的作用力。

d) 吊篮设计应采用5倍的安全系数。吊绳的设计必须考虑作业人员、工具和平台的组合重量。

e) 用于悬挂吊篮的每个吊具和附件如卸扣、钢丝绳等至少有14倍安全系数。

2.3 试验记录

吊篮必须要由合格的人员进行试验和检查,清晰地标注下列信息:

a)标识号

b)安全工作载荷

c)吊篮自重

d)每次作业最多可容纳人数

e)检查验收人

2.4起重机使用

a)起重作业必须遵守起重作业相关规定。

b)起重机提升钢丝绳必须要有8倍的安全系数。

c) 吊篮总重(吊篮自重、吊篮载荷及索具重量)不超过起重机此工况下额定起重量的50%。

2.5 安全规定

吊篮时必须遵守的基本安全规定:

a)经批准的吊篮作业许可证应保存在起重机驾驶室里,并和吊装作业评估表、驾驶员日检查表以及与吊篮有关的证明文件附在一起。

b)吊篮的使用必须落实作业许可证上的规定。

c)每次使用吊篮前要检查,确保吊篮可靠且吊绳和安全绳处于可用状态。

d) 所有需要使用悬挂在起重机上的吊篮进行的作业必须要有一名吊装主管密切监督。

e)吊篮内的作业人员必须配戴安全带,并将安全带系挂在单独设置的安全绳上,该安全绳吊绳必须直接系挂在吊车吊钩上。如特殊原因无法设安全绳时,应系挂在作业部位可靠的支撑上,严禁挂在吊篮或钢丝绳上。

f) 任何时候都不能超过吊篮上规定的最大允许人数。

g)吊钩上的安全搭扣必须扣住安全绳及悬挂吊篮的钢丝绳或吊装带,以防止其脱离吊钩。

h) 为防止平台摆动,地面上要一直有人控制溜绳。

i) 在吊篮上作业期间,起重机驾驶员必须始终在信号工的视线内。驾驶员、吊装主管和吊篮内的作业人员之间在整个作业过程中要维持有效的沟通。

j)必须锁住吊绳上的卸扣和其上的销钉以防止松脱。

k)悬挂吊篮的起重机吊索必须用动力控制载荷下降,不允许通过脱开制动机构使吊篮自由落下。

l) 在确认吊篮和起重机械符合要求后,应先用吊篮作业负荷1.5~2倍的物体进行上下吊运和定位等试验,确认操作安全可靠后方可使用。

m)除非经DREP 项目经理部施工负责人、HSE负责人批准,否则人员不允许直接离开吊篮进入高处位置。

o) 使用吊篮进行施工生产作业时,作业区域下方应设置警戒标志和围栏并设专人监护;吊篮升降必须有专人指挥,吊篮处于三级以上(含三级)高处作业时,应配有专门的通讯设备。

n) 吊篮底部应设置不少于2根溜绳,控制其稳定。

p) 使用吊篮载送人员时,作业人员必须携带的小型工具和物品应放在工具袋内,且不应影响作业人员的正常活动。

q) 在吊篮内进行焊割作业时,对吊篮和吊绳应进行防火和绝缘保护。

h) 在风力超过20km/h、雷电和暴风雨或任何可能危害吊篮作业人员的不利天气条件下,都不允许使用吊篮。

3用其它方式支撑或悬挂的吊篮也要遵照上述规定执行,严格申办《吊篮作业许可证》,且与吊篮作业相关的机具、索具、系挂点都必须处于完好状态。

4附件

附件吊篮作业许可证

附件吊篮作业许可证

许可证编号:

相关文档
最新文档
