真空井点降水施工方案一、背景随着城市建设规模的不断扩大,地下水位逐渐上涨,给基础施工带来了许多问题。

其中,真空井点降水技术应运而生,被广泛应用于降低地下水位,保障基础施工的顺利进行。

本文将介绍真空井点降水施工方案及其实施步骤。

二、真空井点降水施工方案2.1 原理真空井点降水技术是利用负压气体将井筒内的水在地表处抽取至外部,从而使井筒内形成真空状态,降低地下水位。

通过管道和抽水设备将地下水抽取到外部排放,达到降水的目的。

2.2 施工准备在进行真空井点降水施工前,需要进行严格的施工准备工作,包括调查勘测、设计方案、设备购置、施工人员培训等。

确保施工过程顺利进行。

2.3 施工步骤1.井筒布置:根据设计方案确定井筒布置位置,在地下钻探井筒。

2.管道连接:连接井筒内部管道和抽水设备,确保管道畅通,无泄漏。

3.真空井施工:利用抽水设备对井筒内的水进行抽取,形成真空状态。

4.监测和调整:定期监测井筒内的水位变化,及时调整抽水设备的工作状态,保证降水效果。

5.施工结束:当地下水位降至规定的高度时,结束抽水工作,完成真空井点降水施工。

三、施工注意事项1.安全第一:施工过程中严格遵守安全操作规程,确保施工人员安全。

2.设备检查:保证抽水设备及管道的正常运行,定期检查维护。

3.环境保护:抽取的地下水需合理排放,避免对环境造成污染。

4.未来利用:降水后的地下水可以进行处理后再利用,实现资源的循环利用。

四、总结真空井点降水技术在城市基础施工中具有重要的应用价值,通过科学的施工方案和严格的施工操作,可以有效降低地下水位,提高基础施工的顺利进行。

在今后的工程中,真空井点降水技术将会得到更广泛的应用和推广,为城市建设发展提供有力支持。

以上是关于真空井点降水施工方案的全部内容,希望能对相关工程实践有所帮助。

新建铁路隧道试验段真空轻型井点降水设计方案(集水坑降水 深井井点降水)

新建铁路隧道试验段真空轻型井点降水设计方案(集水坑降水 深井井点降水)

新建铁路XX至XX线X X至X X段XX、XX隧道试验段降水设计方案XX勘察设计院集团有限公司2011年1月西安目录一、工程概况···························································· - 2 -1、XX隧道 ······························································ - 2 -2、XX隧道 ······························································ - 2 -二、工程地质和水文地质············································· - 3 -1、工程地质 ····························································· - 3 -2、水文地质 ····························································· - 4 -三、气象条件···························································· - 4 -四、施工揭示第三系粉砂岩概况 ···································· - 5 -五、降水方案···························································· - 6 -一、工程概况1、XX隧道XX隧道进口位于XX东站东端,出口位于XX市XX县XX村。

真空井点降水

真空井点降水

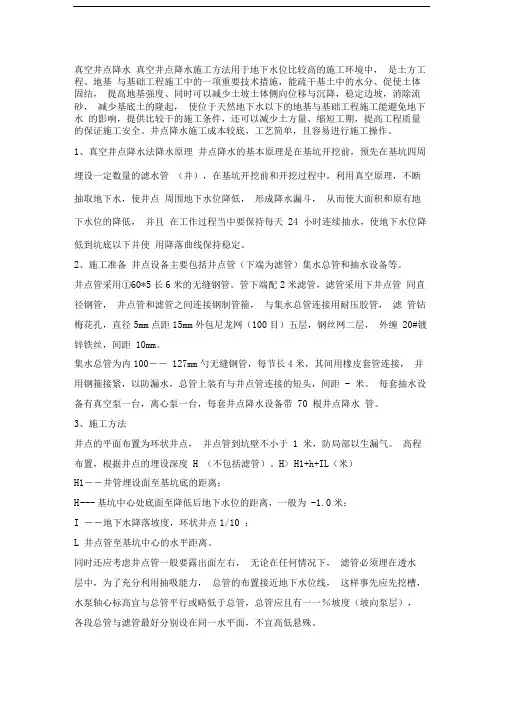

真空井点降水真空井点降水施工方法用于地下水位比较高的施工环境中,是土方工程、地基与基础工程施工中的一项重要技术措施,能疏干基土中的水分、促使土体固结,提高地基强度、同时可以减少土坡土体侧向位移与沉降,稳定边坡,消除流砂,减少基底土的隆起,使位于天然地下水以下的地基与基础工程施工能避免地下水的影响,提供比较干的施工条件,还可以减少土方量、缩短工期,提高工程质量的保证施工安全。

井点降水施工成本较底,工艺简单,且容易进行施工操作。

1、真空井点降水法降水原理井点降水的基本原理是在基坑开挖前,预先在基坑四周埋设一定数量的滤水管(井),在基坑开挖前和开挖过程中,利用真空原理,不断抽取地下水,使井点周围地下水位降低,形成降水漏斗,从而使大面积和原有地下水位的降低,并且在工作过程当中要保持每天24 小时连续抽水,使地下水位降低到坑底以下并使用降落曲线保持稳定。

2、施工准备井点设备主要包括井点管(下端为滤管)集水总管和抽水设备等。

井点管采用①60*5长6米的无缝钢管。

管下端配2米滤管,滤管采用下井点管同直径钢管,井点管和滤管之间连接钢制管箍,与集水总管连接用耐压胶管,滤管钻梅花孔,直径5mm点距15mm外包尼龙网(100目)五层,钢丝网二层,外缠20#镀锌铁丝,间距10mm。

集水总管为内100―― 127mm勺无缝钢管,每节长4米,其间用橡皮套管连接,并用钢箍接紧,以防漏水,总管上装有与井点管连接的短头,间距- 米。

每套抽水设备有真空泵一台,离心泵一台,每套井点降水设备带70 根井点降水管。

3、施工方法井点的平面布置为环状井点,并点管到坑壁不小于1 米,防局部以生漏气。

高程布置,根据井点的埋设深度H (不包括滤管)。

H> H1+h+IL(米)H1――井管埋设面至基坑底的距离;H --- 基坑中心处底面至降低后地下水位的距离,一般为-1.0米;I ――地下水降落坡度,环状井点1/10 ;L 井点管至基坑中心的水平距离。

井点降水施工方案)

井点降水施工方案)

井点降水施工方案)井点降水轻型井点系在基坑外围或一侧、二侧埋设井点管深入含水层内,井点管的上端通过连接弯管与集水总管连接,集水总管再与真空泵和离心水泵相连,启动抽水设备,地下水便在真空泵吸力的作用下,经滤水管进入井点管和集水总管,排出空气后,由离心水泵的排水管排出,使地下水位降低到基坑底以下。

本法具有机具设备简单,使用灵活,装拆方便,降水效果好。

可提高边坡的稳定,防止流砂现象的发生,降水费用较低等优点。

但需配置一套井点设备。

本工艺标准适用于渗透系数为0.1-5.0m/d的土及土层中含有大量的细砂和粉砂的土,或明沟排水易引起流砂、坍方的基坑降水工程。

一、材料要求1、井点管用直径38-55mm钢管,带管箍,下端为长2m的同直径钻有Ф10mm梅花形孔(6排)的滤管,外缠8号铁丝、间距20mm,外包尼龙窗纱二层,棕皮三层,缠20号铁丝、间距40mm。

2、连接管用塑料透明管、胶皮管,直径38-55cm;顶部装铸铁头。

3、集水总管用直径75-100mm钢管带接头。

4、滤料粒径0.5-3.0cm石子,含泥量小于1%。

二、主要机具设备按照抽水机组类型不同,主要有真空泵轻型井点、射流泵轻型井点两种。

前者设备组成规格及技术机能见1-13,国内有定型产品供应;后者设备组成、规格及技术机能见表1-14。

真空泵型轻型井点系统设备规格与技术性能表1-13名称数量规格与技术性能3V5型(W3型)或V6型;出产率 4.4m/min;真空度100kPa,电动机来去式真空泵1台功率5.5kw,转速1450r/minB型或BK型;生产率20m/h;扬程25m;抽吸真空高度7m,吸口直水环式真空泵2台径50mm,电动机功率7.5kw,转速2900r/min井点管100根,集水总管直径75-100mm,每节长 1.6-4.0m,每套29节,水环泵机组1套总管上节间距0.8m,接头弯管100根;冲射管用冲管1根;机组外形尺寸2600mm×1300mm×1600mm ,机组重1500kg注:1、地下水位降低深度为5.5-6.5m32、真空泵数目为一台备用。

关于井点降水的施工方案

关于井点降水的施工方案

井点降水的施工方案XXXXX工程污水管埋深较大,土质较差,沟槽大开挖以后容易坍塌,地下水位较高难以排出,为保证安全及工程能顺利进行,拟在部分污水管沟槽开挖前采真空式轻型井点进行深层降水。

主要施工方法如下:首先将沟槽大开挖至流沙层,设置井点降低地下水位,待地下水位降至比沟槽底标高低1m左右,再次开挖。

1、井点主要设备有:井点管(可用φ50mm镀锌管和2m长滤管组成);联接器(可用φ100mm双法兰钢管);胶管(可用φ50mm胶管);真空(可用射流真空泵);2、井点间距约1.5m左右,井点至槽边的距离不得小于1.5m。

3、井点长度的确定,视地质情况与基槽深度来确定。

可按下方法计算:H=(△地-△底)+0.5×[(B+2C)/16]+Z式中:△地、△底——指原地面高程与槽底最低点高程(m);0.5——降低地面水位比最低槽底的低下值(m);B——指敷设井点面上的开槽上口宽(m);C——井点距槽边的距离(m);Z——井点虑管的长度(m);4、一个井点机组带动的井点数,根据机泵性能,含水层土质,降水深度,水管及水泵进口高程等确定。

5、井点排水机组宜设于一个井点组的中部,井点干管的坡度可按0.1%~0.2%考虑,并使水泵进口处于最高点。

6、一个井点组最少应设置观测井管2根,一根设于排水机组附近,一根设于排水机组最远处。

7、井点管安装前,应对井点管件下列检查:(1)、虑管层绑扎牢固,下端装有丝堵;(2)、井实管长误差不大于10cm,接头不漏气。

(3)、管内冲洗干净,无泥砂。

8、井点管一般采用0.6~1.0Mpa高压水泵冲孔下沉,冲孔一般采用套管,管直径一般采用250或300mm,当土质条件好不塌方时,也可不用套管。

9、降低地下水深度与真空关系,可下式计算:降低地下水深度(m)=0.0135Hg式中Hg——井点系统的真空度(汞柱高度毫米)。

10、水冲井孔就位后,应在井点四周填以干净的虑料,填至原地下水位以上0.5m以上,上部可利用冲相邻点管的泥水自然淤填,并取粘土封顶,封顶厚度不少于0.8m。

真空井点降水施工方案

真空井点降水施工方案

降水施工方案施工单位:唐山市丰南区永诚隆土石方工程处一、工程概况1、项目基本概况:唐山LNG外电真空降水2、场地工程地质条件:唐山LNG场内吹填及回填场地。

3、本工程各项工程量统计如下:二、编制依据:(1)《建筑地基处理技术规范》(JGJ79-2002);三、开挖降水处理方案1、施工工艺及施工参数介绍经现场明开挖,结果为直接开挖不能满足现场施工条件,我司将采用真空降水的施工方法对现场进行降水施工。

降水区施工参数设定表(1)井点降水在开挖施工后,先进行井点降水(真空度-0.03MPa~-0.06MPa),有效降水(水位低于槽底地下不小于0.5m)后进行开挖,若开挖后遇到明水采用明排水法。

2、总体的施工顺序为:1.井点降水施工,外设明排水;2.开挖区内水位降水至槽底地以下0.5m处;3.进行开挖,留另降水管降水直到基坑回填结束;四、施工工艺1、井点降水施工1.1施工准备选择总管铺设位置,考虑真空泵的功率及能负担集水总管的长度,确定抽水水流方向及出水口位置,抽水泵位置的安放宜选择在同一侧,布置抽水泵安放位置的选择,在放置泵的方向外侧开挖集水槽排水。

抽水总管为直径50mmPVC管,插入井管为直径20mmPVC管,总管与井管的连接采用软塑管,各种规格的管材分类码放整齐。

1.2井点降水工艺流程井点降水工艺流程图1.3井点埋设(1)测放井点用钢尺测放井点,定位井管点用竹签插入地下做好标识。

经复测合格后的井点报监理方和甲方验收、确认。

(2)埋设井点井管为50mm直径PVC管,井管下端为滤管,滤管长0.6m,管壁上钻有φ8mm的星棋状排列滤孔,为避免滤孔堵塞,管壁外包尼龙丝布作为滤网,在滤网外再围一段螺旋形铁丝,将滤网固定在滤管上,防止滤网脱落或下滑,保护滤管。

井点管埋设采用导杆冲枪式水冲法成孔。

导杆式冲枪的由高压水泵、两端开口带有变径的镀锌铁管、高压橡胶软管等组成。

将冲枪枪口端略插入地面下,开启冲枪水泵,枪口喷射高压水流冲击土体成孔,枪体跟进枪头下沉,一直达到设计孔深。

井点降水施工方案

井点降水施工方案

一、工程概况本工程位于下沙城区东南,和钱塘江相望,北侧紧邻20号渠。

场地土质主要为砂纸粉土,且本工程存在大面积纯地下室区域。

根据现场地质勘察报告,地下水位较高,为确保基坑开挖和地基基础施工的顺利进行,本工程采用井点降水方法。

二、井点降水方法1. 井点降水方法选择:本工程采用自流深井降水方法,即在基坑周围埋设一定深度的吸水井点管,通过抽水设备将地下水抽离,降低地下水位。

2. 井点降水施工流程:(1)井点布置:根据基坑形状、地下水位、土质等因素,确定井点布置方案。

对于宽度小于6m的基坑,采用单排线状井点;宽度大于6m或土质不良时,采用双排线状井点。

对于面积较大的基坑,采用环状井点或U形井点。

(2)井点施工:根据井点布置方案,开挖井点孔,安装井点管,连接抽水设备。

(3)抽水作业:开启抽水设备,不断抽吸地下水,降低地下水位。

三、施工准备1. 技术准备:(1)收集施工区域内建筑物的工程地质勘察报告、施工图纸、地下管线和其它障碍物资料等相关资料。

(2)编写施工方案,确定井点降水方法、井点管构造、长度和数量、抽水机械型号和数量等。

2. 材料准备:(1)井点管:选用壁厚合适的塑料管或钢管,长度根据井点布置方案确定。

(2)滤管:选用单节长度约1m的混凝土滤管,外包尼龙砂网。

(3)连接管:选用壁厚合适的塑料管或钢管,用于连接井点管和总管。

(4)抽水设备:根据设计要求配备离心泵、真空泵或射流泵等。

(5)其他材料:泥浆、水泥、砂石等。

3. 人员准备:组织专业施工队伍,进行技术培训和安全教育。

四、施工工艺1. 井点布置:根据设计图纸和现场实际情况,确定井点布置方案,并在地面画出井点布置图。

2. 井点开挖:按照井点布置图,开挖井点孔,深度应大于地下水位。

3. 井点安装:将井点管插入井点孔,确保井点管垂直,然后连接滤管和抽水设备。

4. 抽水作业:开启抽水设备,不断抽吸地下水,降低地下水位。

五、施工质量控制1. 井点布置:严格按照设计图纸和现场实际情况进行井点布置,确保井点布置合理。

真空井点降水施工方案

真空井点降水施工方案

真空井点降水施工方案1. 引言真空井点降水是土木工程中常用的降水方法之一,旨在降低地下水位,保障施工安全。

本文将介绍真空井点降水的施工方案,包括施工前的准备工作、施工过程的步骤和注意事项。

2. 施工前准备在开始真空井点降水工程前,需要进行一系列的准备工作,以确保施工的顺利进行。

2.1 地质勘察在选择真空井点降水的施工位置前,需要进行地质勘察,了解地下水位、土层厚度、土层渗透性等关键信息。

这些信息将有助于确定真空井的布设位置和施工方案。

2.2 设计方案根据地质勘察结果,结合实际施工需要,确定真空井点降水的设计方案。

设计方案应包括真空井的数量、布设位置和间距,以及真空系统的选型等。

2.3 材料准备根据设计方案所需的材料清单,准备好所需的真空井管、真空泵以及相关配件和管材等。

同时,确保材料的质量符合相关标准要求。

2.4 施工人员培训对于施工人员,需要进行相关培训,确保他们了解真空井点降水的施工原理、操作流程和安全事项等。

同时,施工人员应具备相关证书,确保他们拥有必要的技能和资质。

3. 施工步骤3.1 真空井布设根据设计方案确定的位置和间距,在施工现场进行真空井的布设。

确保真空井与需要降水的区域之间的距离适当,并保证真空井之间的布设间距均匀。

3.2 管线铺设根据设计方案,铺设真空井系统所需的管线。

确保管线的连接牢固,避免泄漏。

对于长距离的管线,可以考虑使用压缩接头,以减少管道的损耗。

3.3 真空泵安装将真空泵安装在预定位置上,并与真空井系统的管线连接好。

确保泵的安装稳固,并检查各个连接部位的密封性。

3.4 启动系统在铺设完管线和安装好真空泵后,进行系统启动。

通过控制台上的按钮或开关,启动真空泵,观察系统是否正常运行,并检查真空井是否被抽通。

如果有异常情况,应及时检查并排除故障。

3.5 监测和维护在真空井点降水的施工过程中,需要定期对降水效果进行监测和记录。

如果发现降水效果不理想或有其他异常情况,应及时调整施工方案或进行维护。

x号风井真空井点降水施工方案

x号风井真空井点降水施工方案

目录1、工程概况 (1)1.1项目基本概况 (1)1.2自然条件 (2)2、编制原因 (3)3、编制依据 (3)4、施工机具准备 (4)5、井点降水处理方案 (4)6、施工工艺 (4)6.1施工准备 (4)6.2井点降水工艺流程 (5)6.3井点埋设 (5)6.4井管与主管连接 (8)6.5抽水 (8)6.6降水效果检查 (8)6.7井点降水系统的维护与保证措施 (8)7、井点降水应急处置预案 (8)7.1应急小组 (9)7.2应急准备 (9)7.3应急措施 (9)8、安全生产、文明施工和环境保护措施 (10)X地铁X线工程土建施工X同段X风井真空井点降水施工方案1、工程概况1.1项目基本概况。

区间主体采用盾构法施工,风井及竖井采用明挖法施工,联络通道采用暗挖台阶法施工,出入段线接口配线区及渡线区间隧道采用暗挖双侧壁导坑法和CRD法施工。

X风井位,明挖法施工,采用φ1000@1400钻孔灌注桩+钢内支撑体系围护结构,共设3道钢支撑1道换撑;主体为2层钢筋混凝土框架结构,结构尺寸长77.9m,宽23.9m,盾构井段基坑开挖深度21.3m,标准段基坑开挖深度19.8m。

基坑安全等级为二级。

X风井位置平面图X风井横剖面图1.2自然条件(1)工程地质根据《X地铁X线工程勘察X同段岩土工程勘察报告(详细勘察阶段)》(勘察编号:2015勘察067-8)及补充勘察资料,其工程地质情况如下:本区间自然地面下至55m深度范围内地层以粘性土、粉土及砂土层为主,分布有连续的卵砾石层。

一般自上而下可分为人工堆积层和第四纪沉积层两大类,表层主要以厚0.8~8.8m人工堆积的粉土素填土、杂填土为主,一般结构松散,含有物较复杂,物理学性质较差;人工堆积层以下为厚度较大的第四纪沉积粘性土、粉土及砂卵石层,该组地层土质结构较好,土质均匀,物理力学性质较好。

(2)水文地质根据水文地质资料,本段线路赋存五层地下水,地下水类型分别为上层滞水(一)、潜水(二)、层间水(三)、承压水(四)和承压水(五)。

真空降水施工方案

真空降水施工方案

真空降水施工方案真空降水施工方案一、施工内容真空降水是一种节水型施工方式,主要用于污水管道、雨水管道以及其他水管道的清洗施工。

本施工方案针对真空降水的实施步骤、所需设备、工艺流程等进行详细阐述。

二、施工步骤1. 设备准备:准备好真空泵、水箱、高压水枪等设备,并确保设备处于良好的工作状态。

2. 安全措施:施工前需严格按照安全操作规范进行安全检查,并对施工人员进行安全教育培训。

3. 管道准备:检查需清洗的管道,清除管道中的杂物和污水,并确认管道连接良好,无渗漏和损坏。

4. 真空降水操作:将真空泵连接到管道入口,并打开阀门,通过真空泵的负压作用,将管道内的污水抽空至水箱中。

5. 高压水清洗:连接高压水枪,将清水从水箱中抽出,通过高压水枪将管道内壁进行彻底清洗,确保清洁效果。

6. 管道检查:清洗完毕后,关闭阀门,利用检漏装置检查管道是否存在渗漏情况,并进行修复。

7. 清理工具:整理好工作用具,清理作业现场,确保无影响施工场地清理的杂物。

三、施工流程1. 制定施工计划:根据具体工程情况,制定真空降水的施工计划,包括施工时间、工序安排、材料准备等。

2. 设备准备:检查真空泵、水箱和高压水枪等设备的工作状态,确保正常使用。

3. 安全检查:对施工现场进行安全检查,落实安全措施,确保施工过程中无任何安全隐患。

4. 管道检查:对需要清洗的管道进行检查,排除管道内的杂物,并确保管道连接正常。

5. 真空降水操作:根据施工方案,操作真空泵和阀门,将管道内的污水抽出至水箱。

6. 高压水清洗:将清水从水箱中抽出,通过高压水枪进行管道内壁的彻底清洗。

7. 检查管道:清洗完毕后,关闭阀门,利用检漏装置检查管道是否有渗漏情况。

8. 清理工具:整理好施工工具,清理施工现场,确保无杂物。

四、施工要点1. 安全防护:施工前应制定安全操作规范,落实安全措施,确保施工过程中无任何事故发生。

2. 设备检查:对所需设备进行定期检查和维护,确保设备的正常运行。

真空深井降水施工方案

真空深井降水施工方案

目录一、工程概况 (2)二、降水目的 (6)三、降水深井布置工程量 (6)四、深井构造与设计要求 (7)五、成孔成井施工工艺与技术要求 (8)六、降水运行 (9)七、施工技术措施 (11)八、工期保证措施 (12)九、主要施工机械 (13)十、施工组织管理 (14)十一、质量保证措施 (16)十二、安全施工保证 (17)十三、文明保证措施 (20)十四、安全应急预案 (21)真空深井降水施工方案一、工程概况工程名称:XX中心广场基坑围护南坑工程工程地址:XX工业园区,北临苏绣路、南临苏惠路、西起星阳街、东至星港街建设单位:XX晶汇置业有限公司设计单位:招标单位:投标单位:A、本工程位于XX工业园区,北临苏绣路、南临苏惠路、西起星阳街、东至星港街;总建筑面积约110万平米,由7栋塔楼和大面积内圈商业组成。

基中最高建筑高度200米,地下三层(局部4层),基坑面积约13.8万平米,其中南地块6.74万平米,北地块7.06万平米。

开挖深度14-25米,土方开挖量约220万方。

其中南地块B-1、B-2区约3.79万平米,土方开挖量约58.9万方。

B、工程投标范围:负责南区基坑施工范围内外所有疏干口井、降压井、观测井兼应急回灌井的成井施工、运行维护以及地下室顶板施工完毕后部分回填降水井或者管井移交。

C、深井加高真空强排水井点降水可行性分析:本工程为地下-14m~-25m,属一级基坑。

4.4水文地质条件(1)地表水拟建场地分布有相门塘河,在东方之门施工区范围将相门塘河填平,隔断,东侧相门塘河穿过星港街与金鸡湖连通,勘察期间测得相门塘河水位标高为1.02~1.13m。

场区周围地表水水位主要受大气降水和相门塘水位、金鸡湖水位的影响。

(2)潜水孔隙潜水主要赋存于浅部土层中,富水性差,透水性不均,勘察期间,测得其初见水位标高 1.01-1.25m,稳定水位标高1.21~1.55m。

其补给来源为大气降水及地表水入渗补给,以大气蒸发为主要排泄方式。

真空井点降水施工方案

真空井点降水施工方案

真空井点降水施工方案一、施工背景在建筑施工过程中,经常会遇到地下水位较高的情况,为了保证施工的顺利进行,需要采取降水措施。

传统的降水方法包括地下水井点降水和人工井点降水,但这些方法存在一些问题,例如需要挖掘大量的地下水井或人工井,对施工现场造成一定的占地面积和安全风险。

因此,采用真空井点降水方案可以有效解决这些问题。

二、真空井点降水的原理真空井点降水是一种利用真空泵抽取地下水的方法。

首先,在施工现场的合适位置打孔,然后将无尘管或塑料管插入地下,管道末端连接真空泵。

当真空泵开始运行时,通过负压作用,抽取井点周围的地下水,从而降低地下水位,使施工现场保持干燥。

三、施工步骤1.选择适当的施工位置:根据地下水位的情况和施工需要,选择合适的施工位置。

施工位置应位于地下水位较高的区域,以便更好地抽水。

2.打孔:在选定的施工位置打孔,孔洞的直径和深度应适应井点降水的需要。

打孔过程中要保证孔洞的垂直度和水平度。

3.插入管道:将无尘管或塑料管插入地下孔洞。

插入过程中要保证管道的密封性,以防止地下水渗漏。

4.连接真空泵:将管道末端与真空泵连接起来。

真空泵的功率应根据施工现场的需求进行选择,以保证抽水效果。

5.启动真空泵:启动真空泵,开始抽取地下水。

根据施工需要,可以选择连续抽水或间歇抽水的方式。

四、施工注意事项1.施工现场的安全:在进行井点降水施工时,要严格遵守施工现场的安全操作规程,确保施工人员的安全。

2.抽水效果的监测:在施工过程中要不断监测抽水效果,确保地下水位的下降达到预期的要求。

3.运行维护:定期对真空泵进行维护和保养,确保其正常运行,避免发生故障。

4.施工期间的水位监测:在施工期间要进行定期的地下水位监测,及时调整井点降水的设备和方式,以适应地下水位的变化。

五、施工效果评估在施工完成后,要对真空井点降水的效果进行评估。

评估的主要指标包括地下水位的下降幅度、施工现场的干燥程度以及施工周期的缩短程度等。

根据评估结果,可以对施工方案进行调整和优化,以提高降水效果。

施工方案-真空井点降水施工方案

施工方案-真空井点降水施工方案

降水施工方案施工单位:唐山市丰南区永诚隆土石方工程处一、工程概况1、项目基本概况:唐山LNG外电真空降水2、场地工程地质条件:唐山LNG场内吹填及回填场地。

3、本工程各项工程量统计如下:二、编制依据:(1)《建筑地基处理技术规范》(JGJ79-2002);三、开挖降水处理方案1、施工工艺及施工参数介绍经现场明开挖,结果为直接开挖不能满足现场施工条件,我司将采用真空降水的施工方法对现场进行降水施工。

(1)井点降水在开挖施工后,先进行井点降水(真空度-0.03MPa~-0.06MPa),有效降水(水位低于槽底地下不小于0.5m)后进行开挖,若开挖后遇到明水采用明排水法。

2、总体的施工顺序为:1.井点降水施工,外设明排水;2.开挖区内水位降水至槽底地以下0.5m处;3.进行开挖,留另降水管降水直到基坑回填结束;四、施工工艺1、井点降水施工1.1施工准备选择总管铺设位置,考虑真空泵的功率及能负担集水总管的长度,确定抽水水流方向及出水口位置,抽水泵位置的安放宜选择在同一侧,布置抽水泵安放位置的选择,在放置泵的方向外侧开挖集水槽排水。

抽水总管为直径50mmPVC管,插入井管为直径20mmPVC管,总管与井管的连接采用软塑管,各种规格的管材分类码放整齐。

1.2井点降水工艺流程井点降水工艺流程图1.3井点埋设(1)测放井点用钢尺测放井点,定位井管点用竹签插入地下做好标识。

经复测合格后的井点报监理方和甲方验收、确认。

(2)埋设井点井管为50mm直径PVC管,井管下端为滤管,滤管长0.6m,管壁上钻有φ8mm的星棋状排列滤孔,为避免滤孔堵塞,管壁外包尼龙丝布作为滤网,在滤网外再围一段螺旋形铁丝,将滤网固定在滤管上,防止滤网脱落或下滑,保护滤管。

井点管埋设采用导杆冲枪式水冲法成孔。

导杆式冲枪的由高压水泵、两端开口带有变径的镀锌铁管、高压橡胶软管等组成。

将冲枪枪口端略插入地面下,开启冲枪水泵,枪口喷射高压水流冲击土体成孔,枪体跟进枪头下沉,一直达到设计孔深。

真空井点降水施工方案

真空井点降水施工方案
二、 编制依据: ...................................................................................................1....
三、 开挖降水处理方案 ........................................................................................1... 1、 施工工艺及施工参数介绍 ...........................................................................1... 2、 总体的施工顺序为: ...................................................................................2...
三、 开 挖降水处理方案
1、 施工工艺及施工参数介绍 经现场明开挖 ,结果为直接开挖不能满足现场施工条件,我司将采用
真空降水的施工方法对现场进行降水施工。 降水区施工参数设定表
井点 1、施工区域工作面四周外侧间隔 1 米设置 2m 深井点,四周环形布置。 降水
(1)井点降水 在开挖施工后,先进行井点降水 (真空度 -0.03MPa~-0.06MPa),有效降
施工准备
管井定位
水冲成孔
连接井管
安装集水总管
下沉井管
井点管周密封
试运转调试 井点降水工艺流程图
抽水外排
1.3 井点埋设 ( 1)测放井点
用钢尺测放井点, 定位井管点用竹签插入地下做好标识。 经复测合格后的 井点报监理方和甲方验收、确认。
( 2)埋设井点 井管为 50mm 直径 PVC 管,井管下端为滤管,滤管长 0.6m,管壁上钻

真空井点降水方案

真空井点降水方案

中海桃花源山庄真空井点降水方法固结基底工程施工方案编制单位编制人审核人审批人日期目录1 工程概况 (1)1.1 工程简介 (1)1.2 工程地质概况 (1)2 降水加固基底的必要性 (2)2.1 基底稳定性分析 (2)2.2 固底措施 (3)2.3 真空井点降水止水技术使用安全性 (3)3 真空井点降水方案设计 (3)3.1 井点计算 (4)3.2 真空井点布局 (5)3.3 选择抽水设备 (5)3.4 工期 (5)3.5 真空井点降水技术在施工中的作用 (5)3.6 应急预案 (6)附图:真空井点降水平面布置示意图真空井点降水剖面1 工程概况1.1 工程简介中海桃花源山庄工程位于珠海市唐家湾片区美丽湾.北侧临神前路.东侧距港湾大道约700米.拟降水的场地内建设七栋商住楼.建筑物高度20.70~97.20m。

现以6#、7#楼为例.对其基坑降水进行方案设计。

该两栋建筑设一层地下室.基坑底面积约为5272㎡.基坑开挖底板板底位置平均深度为5.0m, 承台深度约6.2m.开挖最深点电梯井深度约8.5m, 基坑周边长约290m。

1.2 工程地质概况1.2.1岩土工程地质条件根据工程地质勘察报告钻探揭露.按岩性、地质年代和成因类型来划分.需要降水的有关土层分四层.其中淤泥质粘土和粗砂层位局部为互层。

地层编号地层地层描述名称成因①人工填土Q4ml褐黄色.主要由粘性土组成.含中细砂10%左右.系新近堆填而成.其密实程度不均匀.尚未完成自重团结.结构呈松散状态。

各钻孔遇到该层.层厚为0.30~8.20m。

②淤泥质粘土Q4ml灰黑色.含有机质及未完全腐烂的植物根茎.略具臭味.摇震无反应.光泽反应光滑.干强度及韧性高.呈饱和、流塑状态。

层厚为0.90~7.40m。

③粗砂Q4mc 深灰、灰白、褐黄色.主要成分为石英质.含淤泥质粘土或粘性土10%~15%.饱和、主要呈松散~稍密状态.局部呈中密状态。

层厚为0.50~8.10m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

__--_____项目工程










公司
2016年11月12日
施工组织设计/(专项)施工方案报审表
工程名称:编号:
施工组织设计(方案)审批表
目录
一、工程概况 0
1、项目基本概况: 0
2、场地工程地质条件: 0
3、本工程各项工程量统计如下: 0
二、编制依据: 0
三、开挖降水处理方案 0
1、施工工艺及施工参数介绍 0
2、总体的施工顺序为: (1)
四、施工工艺 (1)
1、井点降水施工 (1)
五、拟投入的机械设备及材料 (4)
一、工程概况
1、项目基本概况:
唐山LNG外电真空降水
2、场地工程地质条件:
唐山LNG场内吹填及回填场地。

3、本工程各项工程量统计如下:
二、编制依据:
(1)《建筑地基处理技术规范》(JGJ79-2002);
三、开挖降水处理方案
1、施工工艺及施工参数介绍
经现场明开挖,结果为直接开挖不能满足现场施工条件,我司将采用真空降水的施工方法对现场进行降水施工。

(1)井点降水
在开挖施工后,先进行井点降水(真空度-0.03MPa~-0.06MPa),有效降
水(水位低于槽底地下不小于0.5m)后进行开挖,若开挖后遇到明水采用明排水法。

2、总体的施工顺序为:
1.井点降水施工,外设明排水;
2.开挖区内水位降水至槽底地以下0.5m处;
3.进行开挖,留另降水管降水直到基坑回填结束;
四、施工工艺
1、井点降水施工
1.1施工准备
选择总管铺设位置,考虑真空泵的功率及能负担集水总管的长度,确定抽水水流方向及出水口位置,抽水泵位置的安放宜选择在同一侧,布置抽水泵安放位置的选择,在放置泵的方向外侧开挖集水槽排水。

抽水总管为直径50mmPVC管,插入井管为直径20mmPVC管,总管与井管的连接采用软塑管,各种规格的管材分类码放整齐。

1.2井点降水工艺流程
井点降水工艺流程图
1.3井点埋设
(1)测放井点
用钢尺测放井点,定位井管点用竹签插入地下做好标识。

经复测合格后的井点报监理方和甲方验收、确认。

(2)埋设井点
井管为50mm直径PVC管,井管下端为滤管,滤管长0.6m,管壁上钻有φ8mm的星棋状排列滤孔,为避免滤孔堵塞,管壁外包尼龙丝布作为滤网,在滤网外再围一段螺旋形铁丝,将滤网固定在滤管上,防止滤网脱落或下滑,保护滤管。

井点管埋设采用导杆冲枪式水冲法成孔。

导杆式冲枪的由高压水泵、两端开口带有变径的镀锌铁管、高压橡胶软管等组成。

将冲枪枪口端略插入地面下,开启冲枪水泵,枪口喷射高压水流冲击土体成孔,枪体跟进枪头下沉,一直达到设计孔深。

成孔及井管的倾斜度≤50,成孔深度略深于井点管长度,井点管的长度应满足设计要求。

水冲法成孔后,关闭冲枪水泵,拔出冲枪,及时将井点管沉放孔中,用砂土将井点管与孔壁之间的缝隙填充密实,以防漏气。

该井管埋设结束后进行下一井点管的埋设。

1.3.3井管与主管连接
主管在井点管处接一变径三通,变径规格同井管,主管的变径端与井管端采用透明软塑管连接,连接时用胶封堵接头孔隙,软塑管两端的连接部位再用薄膜束缚,防止接头漏气影响抽水效果。

主管与井管连接示意图
1.4抽水
井管与集水管连接完成后需进行试抽,检查管路是否漏气。

抽水真空度宜控制-0.03MPa~-0.06MPa,真空度以真空泵端安装的真空表读数衡量。

如管路密闭即可开始抽水。

抽出的水通过集水槽流出。

有效降低水位至槽低地表面以下0.5m,根据类似工程场地施工经验,抽水时间约一周。

1.5降水水位观测
降水的目的是为了满足开挖施工和基础施工的需要,为了便于降水观测,在施工场地内设置1~2眼降水观测井。

1. 6井点降水系统的维护与保证措施
井点系统运转时,必须有专人操作与维护,通过一看、二听、三摸确保持续有效降水。

配备备用真空泵和动力机械设备,一旦设备发生故障,立即换上备用设备保证设备连续运转、降水连续进行。

五、拟投入的机械设备及材料
拟投入本工程的主要施工机械设备及材料表
20mmPVC管500米
25塑料软管200米
7.5KW排水泵1台
尼龙水带150mm,300米。
