大唐多伦煤化工46万吨年煤基烯烃项目
46万吨 年聚丙烯项目之净化装置试车中出现的问题及处理方法
![46万吨 年聚丙烯项目之净化装置试车中出现的问题及处理方法](https://img.taocdn.com/s3/m/485fd0df84254b35eefd345a.png)
46万吨年聚丙烯项目之净化装置试车中出现的问题及处理方法摘要:介绍了大唐多伦煤化工46万吨/年聚丙烯项目中净化装置各单元的试车情况,分析在开车过程中出现的一些问题:变换炉床层超温、酸气夹带甲醇严重、二氧化碳气和尾气中硫化氢超标、丙烯压缩机组反转等。
针对以上问题,提出了相应的解决措施。
经过半年多的运行,证实这些措施可以保证装置的稳定运行。
关键词:壳牌气化一氧化碳变换低温甲醇洗丙烯制冷1 装置简介在甲醇合成系统中,以煤为原料煤制造的原料气成份相当复杂,主要成份:H2、CO、CO2、H2S、CH4等,其中H2、CO、CO2是合成甲醇的必要原料,并且其比例要求非常严格,必须进行调整,而原料气中的硫化物又是甲醇合成触媒的毒物,能够造成触媒的失活影响甲醇的连续生产,所以原料气在进甲醇合成前必须引入净化系统,以调整H2、CO、CO2比例和脱除硫化物。
我公司净化系统包括变换、低温甲醇洗、克劳斯硫回收、丙烯制冷四个单元。
一氧化碳变换工艺采用五环科技股份有限公司自主开发的高浓度一氧化碳变换技术,采用Co-Mo系耐硫变换催化剂,调整来自气化装置的粗煤气中H2和CO的比例。
变换系统为三系列,与三系列的Shell煤气化装置相对应。
低温甲醇洗工艺应用的是德国鲁奇公司的专利技术,由五环工程公司完成详细工程设计,该工艺主要用来脱除变换气中的硫化物和CO2。
脱除的CO2送气化作为工艺气使用,酸气进克劳斯单元,生产硫磺同时防止硫化物污染大气。
丙烯制冷单元为低温甲醇洗和MTP装置提供+4℃和-44℃的冷量。
其中压缩机为3级离心压缩机,由高压过热蒸气透平机驱动,由德国西门子公司制造。
2011年6月份净化装置开始接气,并且甲醇分厂产出合格甲醇,8月份MTP分厂产出合格丙烯。
丙烯压缩机自2010年10月份开始调试,并稳定运行,2011年6月开始为低温甲醇洗甲醇降温提供冷量。
至目前为止,净化装置一直维持低负荷运行,基本能达到连续稳定运行,但是也出现了一些问题。
锡盟煤矿项目汇报材料(060209)
![锡盟煤矿项目汇报材料(060209)](https://img.taocdn.com/s3/m/7ae060c9aeaad1f346933f5f.png)
锡林浩特东胜利煤矿项目汇报材料1 胜利煤田概况1.1 煤田位置胜利煤田位于内蒙古自治区中东部的锡林浩特市北郊,东部边界距市中心约20公里,行政区划隶属锡林浩特市郊区胜利苏木。
胜利煤田有三个含煤层段:其中5号与6号煤层为露天开采主要煤层。
1.2 地质勘探根据大唐国际与内蒙古自治区煤田地质局签订的勘探协议,胜利煤田东二号露天矿勘探施工于2005年3月29日开始,6月25日结束,10月12日地质报告通过了国土资源部矿产资源储量评审中心的评审,2005年12月29日,国土资源部以国土资储备字[2005]321号出具了“关于《内蒙古自治区胜利煤田东区二号露天矿勘探报告》矿产资源储量评审备案证明”,东二露天矿总资源储量为596352.30万吨,其中适合露天开采的资源/储量(6下2以上):473181.65万吨,适合井工开采的资源/储量:123170.65万吨。
各煤层赋存、储量见表1、表2:表1 煤层赋存表1.3 自然地理本区属中温带干旱半干旱大陆性气候,春季风多易干旱,夏季温热雨不匀,秋季凉爽霜雪早,冬长寒冷冰雪茫。
年平均气温2.2℃(最低气温-42.4℃~最高气温39.2℃),年平均降水量289mm(最小146.7mm~最大降水量481.00mm),年平均蒸发量1850mm。
冻结期为10月初~12月上旬,解冻期为翌年3月末~4月中旬,最大冻土深度为2.89m。
1.4 交通情况集宁至通辽的集通铁路,全长943.35km,已于1994年5月建成通车。
锡蓝铁路,全长205.6km,其中锡(锡林浩特)桑(桑根达来)段154.4km,桑蓝(正蓝旗)段51.2km。
根据铁路建设事宜《框架合作协议书》(内蒙古集通铁路有限责任公司、大唐国际发电股份有限公司、锡林郭勒盟行政公署三方于2005年6月24日签订),锡林郭勒盟正蓝旗至多伦县铁路由集通公司投资建设,并改造现有锡桑铁路。
大唐国际拟建铁路:1、锡林浩特运煤铁路专用线(锡克线)铁路专用线起点为锡林浩特胜利煤田东二号露天矿,终点为克什克腾煤化工厂(含电厂),全长约163公里。
潜水搅拌器安装技术交底
![潜水搅拌器安装技术交底](https://img.taocdn.com/s3/m/3e87beb527fff705cc1755270722192e44365858.png)
潜水搅拌器安装技术交底standalone; self-contained; independent; self-governed;autocephalous; indie; absolute; unattached; substantive潜水搅拌器安装技术交底1、交底说明:本交底说明仅限用于大唐多伦煤化工年产46万吨煤基烯烃新增污水处理站项目----生化反应池单元潜水搅拌器的安装。
2、搅拌器的技术参数3、施工前的准备1)吊装:潜水搅拌机、起吊架、导杆各部分可以先用板车水平倒运至生化反应池南侧的空地上,然后用吊车将其吊到生化反应池池顶。
如图:搅拌器安装前,有关人员对搅拌器的螺栓孔尺寸验收。
与之连接的设备及基础资料同步,并按要求进行检查、复测,符合要求予以验收。
2)与搅拌器连接的搅拌器法兰的验收:a.在静设备上的搅拌器法兰,表面光滑,螺栓孔内无杂物与锈蚀。
b.在静设备上的搅拌器法兰的上表面无锈蚀及划痕;c.设备内部已经清理干净;3)搅拌器法兰的水平度偏差数值不得超过下表的规定;表二与搅拌器连接的凸圆水平度偏差4、搅拌器安装1)搅拌器安装前根据搅拌器所在生化反应池的内部空间及导杆的尺寸进行脚手架搭设,经有关部门验收合格后,进行搅拌器的安装。
2)将加强筋板焊在起重架上,池顶预埋件与起重架筋板底托用螺栓连接(四个搅拌器只配了两个起重架,所以采用螺栓连接,方便将来拆卸互用。
)3)按照导杆上的底座和支撑架的位置分别在池顶部和池底部打好膨胀螺栓将导杆与池顶部和池底部分别固定。
5、浆叶安装1.浆叶从上往下安装,当在轴上安装浆叶时,按照浆叶图纸和指导说明,确认浆叶方向与轴的旋转方向相符合;2.紧固件用扭矩扳手拧紧:搅拌器浆叶安装示意图3.设备的找正与找平:1)搅拌器:水平度、轴的垂直度2)箱的水平度,采用水准仪测量,其水平度应符合厂家要求。
3)设备找正找平合格后,应经有关人员检查,并立即作好设备安装记录联轴器对中应在搅拌器安装结束后进行。
由“8.14”大唐多伦煤化工爆燃事故看甲醇罐火灾扑救难点及对策
![由“8.14”大唐多伦煤化工爆燃事故看甲醇罐火灾扑救难点及对策](https://img.taocdn.com/s3/m/7cb2a967de80d4d8d05a4f42.png)

《安全》2018年第6期案例分析40由“8.14”大唐多伦煤化工爆燃事故看甲醇罐火灾扑救难点及对策何 宁公安部消防局【摘 要】 2016年8月14日,内蒙古自治区锡林郭勒盟大唐多伦煤化工有限公司一甲醇储罐发生爆炸火灾事故。
内蒙古公安消防总队调集锡林郭勒、赤峰、乌兰察布三地消防力量连续奋战11个小时,成功将大火扑灭。
笔者对事故处置过程进行了简要总结,归纳分析了甲醇储罐火灾扑救的难点,并就如何提升甲醇罐区火灾设防等级和应急救援能力提出了几点建议。
【关键词】 甲醇储罐;水溶性液体;抗溶性泡沫2016年8月14日,内蒙古自治区锡林郭勒盟大唐多伦煤化工有限公司一甲醇储罐发生爆炸火灾事故。
接警后,内蒙古公安消防总队立即调集锡林郭勒、赤峰、乌兰察布3个公安消防支队18辆消防车、126名消防官兵共同参与处置,历经11个小时艰苦奋战,成功扑灭了大火。
这是一起典型的醇类储罐爆炸火灾事故,与普通油品储罐火灾不同,醇类储罐火灾具有燃爆危险性大、热辐射强度高、烟气不明显等特点,火灾扑救难度极大,易发生复燃复爆。
对此,笔者分析了大唐多伦煤化工爆燃事故处置过程,研究了甲醇储罐火灾特点和处置难点,并就如何进一步提升甲醇储罐火灾设防等级和消防部队处置同类火灾事故能力提出了粗浅看法,以期抛砖引玉。
1 基本情况大唐多伦煤化工有限公司主要经营年产46万吨煤制烯烃项目。
该项目以煤为原料生产甲醇,再以甲醇为原料,经过甲醇制丙烯(MTP )工艺技术生产聚丙烯成品。
着火罐区共有5个甲醇储罐,单罐最大容积为7600m 3。
起火的甲醇储罐容积为3500m 3。
2 处置经过2.1 快速反应,跨区域力量协同作战灾情发生后,内蒙古公安消防总队第一时间启动跨区域增援预案,一次性调集锡林郭勒盟及周边赤峰市、乌兰察布市公安消防支队,共5个公安消防中队、3个企业专职消防队、18辆消防车、126名消防员到场处置。
同时,从周边公安消防部队、企业专职消防队、泡沫生产厂家调集抗溶性泡沫144.6t ,为压制火势、有效遏制灾情扩大赢得了主动权。
大唐国际多伦煤基烯烃项目进展
![大唐国际多伦煤基烯烃项目进展](https://img.taocdn.com/s3/m/13af686e9b6648d7c1c7468c.png)

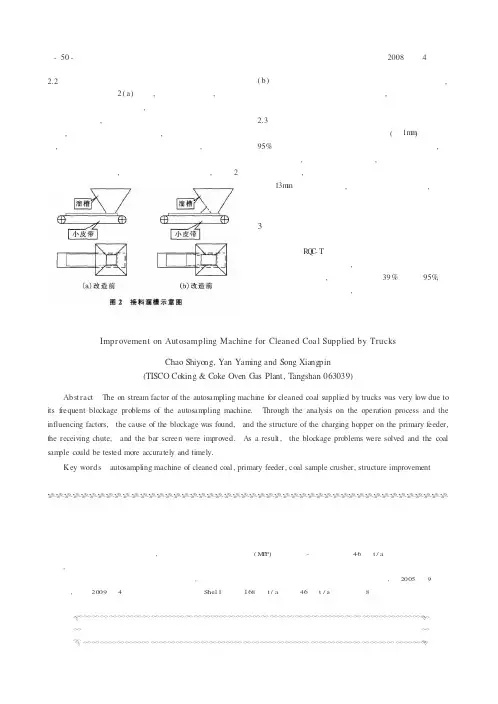

2008年第4期煤化工2.2初级给料机接料溜槽堵塞接料溜槽如图2(a)所示,小皮带运行时,煤料在皮带的带动下向前运行,由于溜槽底部与皮带之间的间距有限,一部分煤料被溜槽左边下部的钢板挡住,并在此部位又返回溜槽,在皮带摩擦力作用下,使煤料不断在溜槽出口处堆积并变硬,最后使溜槽堵塞。
根据这一情况,我们对溜槽进行了改造,如图2(b )所示。
把溜槽左侧向内倾斜的钢板改成向外倾斜,这样避免了煤料在溜槽出口处堆积,解决了溜槽堵塞影响正常运行的问题。
2.3煤样破碎机堵塞采样煤料经过破碎机破碎细度(<1m m )能达到95%以上。
破碎机出口篦条筛由于篦条的间距较小,经常发生堵塞,由于粉碎机的作用,堵塞煤料在此形成坚硬的煤块,给疏通造成很大困难。
在保证工艺要求<13m m 粒度的前提下,改变篦条筛筛条间距,解决了破碎机下料口堵料的问题。
3结语通过对R Q C -T 塔式汽运洗精煤自动采样机下料漏斗及接料溜槽等的改进,解决了设备运行过程中煤料堵塞和洒料问题,设备运行率由39%提高到95%,进厂汽运煤实现了自动取样,提高了煤样测定的准确性和及时性。
Impr ovement on Autosampling Machine for Cleaned Coa l Supplied by TrucksChao Shiyo ng,Yan Yaming and Song Xiang pin (TISCO Co king &Coke Oven Gas Plant,T angshan 063039)Ab st ractThe on stream factor of the autosampling machine f or cleaned coal supplied by trucks was very low due toits f requent blockage problems of the autosam pling machine.Through the analysis on the operation process and theinfluencing factors,the cause of the blockage was found,and the structure of the charging hopper on the primary f eeder,the receiving chute,and the bar screen were improved.As a result ,the blockage problems were solved and the coalsam ple could be tested more accurately and timely.Key word sautosampling machine of cleaned coal ,primary feeder,coal sample crusher,structure improvement!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!大唐国际多伦煤基烯烃项目进展据内蒙古自治区发改委消息,国家煤化工产业甲醇制丙烯(M T P)示范项目-内蒙古多伦46万t /a 煤基烯烃项目进展顺利,已完成投资近百亿元。
吊装方案
![吊装方案](https://img.taocdn.com/s3/m/9f262d8b941ea76e59fa0457.png)
大唐内蒙古多伦煤化工有限责任公司大唐多伦年产46万吨煤基烯烃项目净化分厂冷冻E76001A/B/C/D高压清洗项目EHA2800封头吊装方案1、编制说明1.1 本施工方案为净化分厂冷冻E76001A/B/C/D高压清洗项目中封头(EHA2800)的吊装而编制。
1.2本吊装工序因吊装物周围环境复杂吊装幅度大,给吊装带来了很大的风险。
吊装施工过程中应设置警戒线,精心组织,精心施工,严格按本方案执行。
为确保安全、优质、顺利的完成任务,吊装施工过程敬请建设单位和监理单位给予配合及现场的监督指导。
1.3本方案依据建设单位提供的检修项目表而编制。
2、工程概况2.1 本吊装为净化分厂冷冻E76001A/B/C/D高压清洗项目中封头(EHA2800)的吊装。
2.2本次吊装对象为四个重为8.1t的封头拆除吊装及清洗后恢复吊装工作。
其吊装高度分别为;其中两个高度约12.5m、剩余两个高度约16m。
吊装距离约35m。
2.3由于吊装场地环境复杂,障碍物较多,所以吊装时应特别注意安全,安全施工。
3、编制依据3.1 设计文件:建设单位提供的检修项目表。
3.2 国家和行业现行的施工及验收规范《现场设备工业管道焊接工程施工及验收规范》 GB50236—2011 《化工工程建设起重规范》 HGJ 201-83 《起重设备施工及验收规范》 GB 50278-2010 《建筑机械使用安全技术规程》 JGJ33-2012 《施工现场临时用电安全技术规范》 JGJ46-2012 《建筑施工安全检查标准》 JGJ59-2011 《建筑工程施工质量验收统一标准》 GB50300-2010 《起重吊装常用数据手册》4、吊装施工准备及资源配置计划4.1技术准备4.1.1编制方案,批复后组织施工人员进行方案交底。
4.1.2编制技术交底,对作业人员进行详细的书面交底。
4.1.3各职能人员按技术交底要求,提前做好吊装准备工作。
4.2现场准备4.2.1随时与车间沟通,使机具、设备及时进场4.3工装机具准备4.3.1按机具计划落实各种吊装、运输等机索具,并按计划进场。
设备吊装安全技术交底完整
![设备吊装安全技术交底完整](https://img.taocdn.com/s3/m/2b7e0bd9cfc789eb162dc877.png)
设备吊装安全技术交底(可以直接使用,可编辑实用优秀文档,欢迎下载)安全技术交底一、概况本安全技术交底特为此次蒸发结晶系统设备吊装编制。
1.大唐多伦煤化工年产46万吨煤基烯烃项目新增污水处理站蒸发结晶系统共有需要吊装的设备94台,蒸发结晶单元北侧是厂区管廊,东侧为污泥脱水间,西侧为低盐MBR厂房,南侧为鼓风机房及变电所,吊装现场场地狭窄,无拓展空间。
2..高空作业多,土建钢结构框架正在施工,交叉作业多。
3.在此工期紧任务重的大背景下,前提一定要确保安全,而后更好更快的完成本次吊装任务。
二、吊装时所需注意的事项:➢吊装作业人员必须持证上岗,遵守本工种安全操作规程,高空作业必须佩带安全带,进入现场必须戴安全帽。
➢吊装时,任何人不得在工件下面、受力索具附近及其它危险地方停留。
➢吊装作业警区应设明显标志,吊装时,严禁无关人员进入或通过。
➢各种机、索具和材料在使用前应认真检查,清除发现的缺陷和隐患。
无吊装作业令严禁吊装,正式吊装前应进行试吊,试吊中检查全部机、索具受力情况,发现问题应先将设备放回地面,故障排除后,重新试吊,确认一切正常方可正式吊装。
➢吊装作业(包括卸车)不得在夜间、大雾或能见度低,大雨、雷电、风力大于4级的情况下进行。
吊装期间专人负责每天监测预报工作。
➢试吊与正式吊装应遵循下列规定:对设备吊点处、变径、变厚度设备的危险截面宜实测其变形情况。
吊车吊装应观测吊装净距及吊车支腿处地基变化情况。
➢设备就位后,不得使吊索松的太多,待设备地脚螺栓压紧,螺帽全部装上后,由特派的吊装人员乘专用吊篮到塔顶卸下卡环,操作人员在吊篮中操作完成后,人先回到地面然后主吊车带卡环和绳索回到地面。
➢辅助吊车吊装速度宜与主吊车相匹配。
➢吊钩偏角不应大于30。
➢吊车不应同时进行两种运动。
➢禁止用吊车在地面上直接拖拉设备。
➢吊车吊装宜进行监测,应设置平衡装置。
➢吊车支腿应完全伸出,地面耐压力大于支腿压力。
➢吊车性能应满足吊装工艺要求,警报和液压系统必须可靠。
国内煤制气项目情况
![国内煤制气项目情况](https://img.taocdn.com/s3/m/9775ea30dd36a32d737581de.png)
国内煤制气项目1、多伦年产46万吨煤基烯烃项目选择壳牌干煤粉气化技术生产甲醇合成原料气体,鲁奇低压法甲醇合成技术生产甲醇,鲁奇MTP工艺技术生产丙烯。
采用SHELL干煤粉气化技术制取煤气(CO+H2)各主要装置生产能力为:(1)煤气化装置单炉投煤量:约为2870t/d,单炉产气量:157000Nm3/h,(2)甲醇装置:甲醇产量:168×104/a,(3)聚丙烯装置聚丙烯公称生产能力:46×104/a.说明:采用褐煤现已经投产2、辽宁大唐国际阜新煤制天然气项目大唐国际辽宁阜新煤制天然气项目利用内蒙古锡林浩特的煤炭资源在辽宁阜新建设一套公称能力为1200万Nm3/d合成天然气装置及配套的热电站和其它公用工程、辅助工程。
项目采用碎煤加压气化、变换、甲醇洗和甲烷化等工艺技术。
说明:采用褐煤现已经投产3、内蒙古大唐国际克什克腾日产1200万标方煤制天然气该项目选择固定床干法排灰纯氧碎煤加压气化技术生产天然气,低温甲醇洗净化、镍基催化剂甲烷化的生产工艺。
设计规模确定为公称能力1200万N m3/d。
说明:采用褐煤现已经投产4、神华包头煤制烯烃项目神华包头煤制烯烃项目总投资170亿元与2011年投产,采用中科院大连化物所自主研发的DMTO专利技术,是全球首套煤制烯烃工业化示范工程。
项目由联合化工装置、联合石化装置、热电装置、公用工程、辅助设施、厂外工程等6大系统共46套装置(单元)组成。
主要装置包括4台60000标米3/时制氧空分装置、7台(5开2备)1500吨/日投煤量煤气化装置、180万吨/年甲醇装置、60万吨/年甲醇制烯烃装置、30万吨/年聚乙烯装置、30万吨/年聚丙烯装置等,设计能力为年产聚乙烯、聚丙烯产品60万吨,同时副产硫磺2.2万吨、混合碳四及碳五12.5万吨。
说明:采用褐煤现已经投产。
5、内蒙古康乃尔化学工业有限公司在内蒙通辽筹建的36万吨/年苯胺项目及40万吨/硝酸铵项目包括:35000Nm3/h内压缩空分装置1套、100000Nm3/h煤制氢气装置(两套小时5万氢气产量航天炉及煤气净化装置)、年产30万吨合成氨装置1套、年产27万吨硝酸装置2套、20万吨硝酸铵装置2套(规划4套,先期建设2套)、年产48万吨硝基苯装置1套、年产36万吨苯胺装置1套、蒸汽动力装置1套(4台75吨/小时循环流化床蒸汽锅炉)、污水处理装置1套、配套公用工程等。
内蒙古大唐多伦项目46万吨煤制烯烃褐煤利用项目解析
![内蒙古大唐多伦项目46万吨煤制烯烃褐煤利用项目解析](https://img.taocdn.com/s3/m/096061cf81eb6294dd88d0d233d4b14e85243edf.png)
内蒙古大唐多伦项目46万吨煤制烯烃褐煤利用项目解析内蒙古大唐多伦项目46万吨煤制烯烃褐煤利用项目解析来源:百川资讯更新时间:2010-12-15 08:39 【打印】【收藏】关键字:制烯烃褐煤我国丰富的褐煤资源怎样利用最为理想,一直是各方探讨的一个重要课题。
后来专家们发现,褐煤气化利用是一个好途径。
气化是指在某种条件下对煤炭进行燃烧加工,以氧气和水蒸气为气化介质,将煤中所含的碳、氢转化为一氧化碳、氢气和甲烷等有效成分。
褐煤气化工艺包括原料准备、煤气的生产、净化、脱硫、煤气变换、煤气精制以及甲烷合成。
褐煤气化可生产城市煤气、管道煤气、氨、尿素、甲醇和烃的中间产物等。
于是,我国开始了利用褐煤发展煤化工的大胆尝试。
特性复杂煤气化技术成成败关键作为一家大型发电企业,大唐国际发电股份有限公司少不了与煤打交道。
当他们拥有了总储量达70亿吨的东胜利二号煤矿后,发现该煤矿的褐煤煤质更适合搞煤化工。
于是,从2005年开始,大唐国际投资195亿元,在离东胜利二号煤矿不远的内蒙古多伦县,开始兴建年产46万吨煤制烯烃项目。
而该项目所有原料煤和燃料煤均用褐煤。
不同的煤种,须选用不同的气化炉。
褐煤一般较多采用荷兰的壳牌炉,而优质煤一般选用美国的德士古炉。
壳牌加压气化法与德士古水煤浆加压气化法均为目前世界上较先进的气化技术,同属气流床加压气化法。
但两种炉型气化技术在许多方面又有着各自鲜明特点,对煤的适应性大不一样。
德士古炉适应于烟煤、无烟煤,而壳牌炉除了烟煤和无烟煤外,也适合褐煤和次烟煤。
由于煤质不同,神华包头项目采用德士古气化炉,而大唐多伦项目由于褐煤煤质的局限,只能选择壳牌气化炉。
据了解,这两种炉型在我国都有应用,但德士古炉在我国的应用已经十分成熟。
比如上海焦化上世纪70年代引进的8台德士古炉生产城市煤气,运行到现在已经达到“七开一备”的世界先进水平。
神华包头项目采用7台气化炉,也达到了一次开车成功,实现了“五开二备”的理想状态。
剥离煤化工板块的大唐发电再次陷入环保困局
![剥离煤化工板块的大唐发电再次陷入环保困局](https://img.taocdn.com/s3/m/ed0997da998fcc22bcd10d5e.png)
剥离煤化工板块的大唐发电再次陷入环保困局
北极星火力发电网讯:自2014 年开始就试近日,持续多日的大唐内蒙古多伦煤化工有限责任公司(以下简称大唐多伦)偷排污水事件终于触动大唐发电对其停产整顿。
新华社5 日援引大唐发电相关负责人称,大唐发电已责令大唐多伦立即停产。
大唐多伦主要运营号称世界首例大型工业化应用的煤制烯烃项目,总投
资上百亿。
该公司多年连续亏损,据大唐发电2015 年年报显示,其亏损额达到28.13 亿。
而大唐发电整个煤化工板块近三年来则已累计亏损超过116 亿元,同时煤化工项目环保问题频频发生。
值得注意的是,今年初,大唐发电与国新公司持续2 年的重组告吹,而其不得不试截至发稿,大唐发电尚未就此事发布公告。
记者致电其投资者关系
部门,但在记者表示关注大唐多伦环保问题后,对方直接挂断电话,随后记者
多次拨打但均未能接通。
煤化工项目陷环保争议
据新华社报道,5 月26 日,大唐多伦3 辆载满污水的罐车,向内蒙古锡林郭勒盟多伦县二道洼村偷排污水过程中,被当地村民发现并阻拦。
多伦县相
关部门调查后认定该事件为一起生产企业擅自排污违法案件。
根据该报道,今年4 月末,大唐内蒙古多伦煤化工有限责任公司曾发生蒸发塘坝体管涌事故,导致塘内废水泄漏,使多伦县二道洼村一队、二队、三队、六队的饮用水被污染,村民及牲畜出现饮水困难。
大唐多伦成立于2009 年,大唐发电全资子公司大唐能源化工有限责任公司持有股权60%,大唐集团持有股权40%。
年产46 万吨煤基烯烃项目的多伦煤。
大唐多伦项目与神华包头项目、神华宁煤项目对照表
![大唐多伦项目与神华包头项目、神华宁煤项目对照表](https://img.taocdn.com/s3/m/52ad456dbceb19e8b9f6ba62.png)
技术
及
工艺
路线
气化装置
煤气化装置采用荷兰壳牌粉煤气化技术。
3台六喷嘴气化炉,无备用炉。
每台炉入炉干基煤为2870t/d。
煤气化装置采用美国GE公司水煤浆加压气化技术。
设计5开2备,共7台气化炉.
每台气化炉投煤量约为1500t/d。
煤气化装置采用西门子GSP气化技术。
设计4开1备,共5台气化炉。
每台炉投煤量为2000t/d。
2、丙烯中乙烯含量过高的问题。正常聚合级丙烯中乙烯含量小于100PPM,由于脱乙烷塔系统操作不好,导致丙烯中乙烯含量达到几百个PPM。
3、工艺蒸汽中K+和Na+离子超标的问题。工艺蒸汽中K+和Na+离子超标,据了解,神华宁煤公司其含量一直在4ppm以上,而MTP催化剂对进料K+和Na+离子含量要求在50ppb以下。
投资额度
到目前为止,已完成投资208.4亿元,预计投资230.7亿元。
178亿元(不含前期费)。
到目前为止,已经完成投资约为178亿元,预计投资210亿元(不含前期费)。
多伦项目超概原因:1.气化炉采用壳牌技术且为世界最大、世界第一台,致使单项投资较大,同时后期出现大量变更。2.基建起和调试期延长,借款利息、联合试运费、项目法人管理费超概。3.多伦地处偏僻,项目无依托,增加铁路专用线建设等辅助系统投资。4.多伦项目设备采购期基本在2009年以前完成,国家增值税转型动产增值税的留抵政策只享受到3.5亿元,与包头、宁煤项目相比少10亿元以上。
设计煤种
采用褐煤,设计煤种发热量约为3400大卡。
设计煤种发热量为6722大卡。
设计煤种发热量为6000~7000大卡。
多伦项目采用劣质褐煤,符合近期国家发改委限制煤化工项目的要求:1. 新上甲醇项目的年产能须在100万吨以上,并重申在煤炭调入省份、缺水和环境容量不足的地方严格限制煤化工发展。2. 煤化工原料将以高硫煤与褐煤为主。
煤气化装置安装工程施工组织设计
![煤气化装置安装工程施工组织设计](https://img.taocdn.com/s3/m/1d8ad74e43323968011c92fe.png)
施工组织设计1编制说明和依据1.1编制说明由于设计图纸正处于完善阶段,仅有部分电子版,我们收集到的资料有限,因此该组织设计参照我单位在同类装置的施工经验,编写原则性的施工顺序和方法。
如果图纸到齐后,施工组织设计与设计图纸有冲突或施工方法需要修改时,我方将及时作出修改呈报甲方。
1.2编制依据1)多伦年产46万吨煤基烯烃项目3#煤气化装置部分电子版图纸2) 《大唐国际发电股份有限公司多伦年产46万吨煤基烯烃项目煤气化装置安装工程施工招标书》及其13个附件文件;3) 《化工建设项目施工组织设计标准》HG20235-93;4)国家、部颁和本公司有关标准规范。
5)类似工程施工经验6)部分施工图纸1.3编制原则1)坚持执行我公司“质量第一”的质量方针。
针对本工程的特点,我公司将充分发挥人员、装备、技术和管理方面的优势,制订切实可行的措施,确保工程质量达到我们承诺的目标。
2)坚持我公司“用户至上、为用户服务”的宗旨。
以满足业主的要求为基本点,与贵方同心协力,全心全意与贵方共同奋斗,共创优质工程。
3)坚持科学管理。
针对工程的特点,采用先进的施工手段与技术,编制出详细施工方案或作业指导书、工程进度计划、人力及机具使用计划、质量保证措施、安全保证措施等。
4)确保工期进度。
进度实行网络控制计划,统筹安排、滚动实施,保证关键线路和控制点的完成。
坚持质量第一、安全第一;进度服从质量,质量是进度的保证,有条不紊的程序化施工,确保工期目标的实现。
5)确保安全施工。
安全文明施工是工程建设中的一件头等大事,严格遵守施工生产安全操作规程规定,特别是遵守业主关于厂区内安全施工的有关管理制度。
杜绝因违章操作而造成生命、财产损失的事故发生。
6)落实文明施工,严格执行我公司关于施工现场文明施工的规定。
文明施工是反映企业管理水平的一个重要标志。
针对本工程制订专门的文明施工措施,坚决杜绝野蛮施工的现象发生,确保施工现场整洁有序。
2工程概况2.1工程基本情况工程名称:大唐国际多伦年产46万吨煤基烯烃项目3#煤气化装置建设单位:大唐国际发电股份有限公司。
生产准备方案
![生产准备方案](https://img.taocdn.com/s3/m/c61a520c31126edb6f1a1055.png)
生产准备方案目录1内蒙古大唐国际锡林郭勒盟煤化工项目筹备处文件关于启动生产准备工作的通知筹备处各部门、各单位:生产准备工作是基本建设的组成部分,贯穿于工程建设项目始终,是实现顺利试车及保证投产运行“安、稳、长、满、优”的重要基础保障。
为确保大唐国际多伦年产46万吨煤基烯烃项目开车成功、顺利达产、高效稳定运行,经内蒙古大唐国际锡林郭勒盟煤化工项目筹备处主任办公会研究决定,从即日起启动筹备处生产准备工作,现就有关事宜通知如下:一、加强领导、统一组织筹备处成立以主管领导和各部门、各单位负责人组成的生产准备工作领导小组,即:组长:赵景宽副组长:牛延军、孙硕、刘孝、崔连发、曹力力、肖伟、张国华成员:王群利、付清、石勇、胡建伟、谷荣标、李有禄、杨斌、廖超奇、刘焕山、逄增禄领导小组下设生产准备工作办公室,即:主任:牛延军副主任:龙连廷、石勇成员:黄志超、胡光华、胡毅、陈跃军、叶青、曲成志、杨财、2杨光勋、沈克柱、初春生、赵丽辉、完继光、王社志、林国友。
生产准备工作办公室负责组织、协调、落实各项生产准备工作。
各单位成立以第一负责人为组长的生产准备工作组,选派专业技术好、综合素质高的骨干,专职生产准备工作,并根据工程建设进展情况,逐步完善生产准备机构及人员。
各单位生产准备工作组机构及人员如下:1、煤气化分厂组长:王图钦副组长:黄志超成员:王社志2、净化分厂组长:廖超奇副组长:胡光华成员:赵建峰、梁晋飞3、超大甲醇分厂组长:刘焕山副组长:胡毅4、MTP分厂组长:夏春江副组长:陈跃军5、聚丙烯分厂组长:李中山副组长:叶青成员:完继光36、空分分厂组长:逄增禄副组长:曲成志成员:林国友7、公用工程车间组长:范爱军副组长:杨财8、电仪维护车间组长:杨光勋9、化验检测中心组长:兰冬梅副组长:沈克柱二、高度重视、明确责任各单位、各部门的负责人要把生产准备工作与基建工作放在同一高度予以重视。
各单位应统一组织、协调本单位生产准备工作,加强部门、单位间的联系与沟通,确保生产准备工作有序、协调、高效的开展。
多伦B标段仪表方案
![多伦B标段仪表方案](https://img.taocdn.com/s3/m/bbce8146a8956bec0975e339.png)
大唐国际发电股份有限公司多伦年产46万吨煤基烯烃项目甲醇装置建安工程B标段自动化仪表工程施工方案目录1.编制说明及依据2.工程概况3.施工部署4.施工程序及施工方法5、施工工机具及标准仪器仪表进场计划6.劳动力计划安排7.保证工期技术措施8.工程质量保证措施9.安全生产技术措施10.文明施工技术措施11.物资材料管理措施1.编制说明及依据1.1本施工方案为大唐国际发电股份有限公司多伦年产46万吨煤基烯烃项目生产装置的甲醇装置建筑安装工程施工招标书中B标段自动化仪表工程编制。
1.2 编制依据:1.2.1 《大唐国际发电股份有限公司多伦年产46万吨煤基烯烃项目生产装置建筑安装工程-甲醇装置建安工程施工招标书》(编号:MHG01-SG017)及电子版附件汇总。
1.2.2《工业自动化仪表工程施工及验收规范》(GBJ93-86)。
1.2.3《化工自制仪表安装图集》(HGT/21581-95)。
1.2.4《建设工程监理规范》(GB50319-2000)1.2.5《建设工程项目管理规范》(GB/T50326-2001)2. 工程概况2.1工程简介: 本项目包括低温甲醇洗、丙烯制冷、硫回收2.1.1、低温甲醇洗:酸性气体脱除工序采用低温甲醇洗工艺,以冷甲醇为吸收溶剂,利用甲醇在低温下对酸性气体溶解度极大的特性,脱除原料气中的酸性气体。
本工序低温甲醇洗工艺是德国LURGI公司提供的“三合一”专利技术.原料气的吸收:原料气进入氨洗塔,经锅炉给水洗涤后进入原料气/净化气合成器。
冷却后的气体进入甲醇洗涤塔,甲醇洗涤塔由贫液泵来的贫甲醇参与洗涤。
进入甲醇洗涤塔底部的气体在H2S洗涤段洗涤后,气体由下至上进入CO2洗涤段,从洗涤塔顶部出来的气体为净化气,进入原料气/净化气冷却器后送甲醇合成气压缩机。
出洗涤塔底的富H2S甲醇进入中压闪蒸塔下塔。
从洗涤塔中部出来的富CO2甲醇进入中压闪蒸塔上段闪蒸后进入闪蒸气压缩机压缩后又回到原料气管线。
煤化工人前途渺茫? 大唐煤化工引发的反思
![煤化工人前途渺茫? 大唐煤化工引发的反思](https://img.taocdn.com/s3/m/667d308ed4d8d15abe234e8b.png)
煤化工人前途渺茫?大唐煤化工引发的反思“留下还是离开?”这几天,王飞(化名)的心情早已跌入谷底,在单位即将被重组面临重新选择之际,他几乎每天都这样反问自己。
王飞四年前进入大唐国际发电公司,工作一直有条不紊。
直到公司开始涉足煤化工业务,他的工作便开始发生变化,从电力口直接跳进了煤化工。
“当时觉得煤化工前景好,能挣大钱,毕竟是公司的核心项目之一。
”他告诉记者。
众所周知,煤化工从来都是煤炭产业的一块肥肉,产业链的延伸可能意味着更多盈利。
在所有发电央企中,大唐是较早涉足煤化工领域并有实质行动的。
目前大唐集团共有内蒙古多伦煤制聚丙烯、克什克腾煤制天然气和辽宁阜新煤制天然气三大项目。
其中,设计年产46万吨聚丙烯的多伦项目,可以称得上是“明星项目”。
它是国内煤化工产业烯烃类(MTP)示范性项目,也是全球首例大规模利用低热值褐煤生产聚丙烯的示范项目。
但让王飞万万没想到的是,新工作熟悉没多久,便遭受致命一击。
7月7日,大唐国际发电公司发布公告,其与中国国新控股有限责任公司签署了《煤化工及相关项目重组框架协议》,拟就其煤化工板块及相关项目进行重组。
根据该协议,重组项目几乎完全覆盖了大唐所有煤化工业务。
此前,在大唐发电2013年的年报中则披露,煤化工业务经常性税前亏损达22亿元。
消息一出,立刻在业界掀起了轩然大波。
在煤化工领域打拼近十年,投资不菲,项目进展却一直磕磕绊绊,大唐煤化工业务的发展并不如预期那样顺利,给公司带来了沉重的财务负担。
“这对大唐是好事,甩了包袱。
但对那些离开电力口到煤化工的人来说前途就不知道是喜是忧了。
”一位大唐内部员工告诉记者。
这也正是王飞的担忧所在。
至此,大唐集团在发展自己新的支柱产业——煤制天然气和新型煤化工5年后,终于下定决心要否定自己原先的战略,将这个还没有发展起来的业务彻底剥离出去。
“没想到会出现这种局面。
”这既是大唐内部人士的感慨,也是王飞无解的困惑。
今年以来,电力企业重组煤化工业务的案例已经屡见不鲜。
磨煤机施工方案(安装)
![磨煤机施工方案(安装)](https://img.taocdn.com/s3/m/20a277a35022aaea998f0f94.png)
大唐多伦年产46万吨煤基烯烃项目2#煤气化装置磨煤及安装方案1编制说明和编制依据1.1编制说明1.2编制依据a.《建筑工程施工质量验收统一标准》GB50300-2001;b.《工业安装工程质量检验评定统一标准》GB50252-94;c.《ZGM133G型中速辊式磨煤机使用和维护说明书》;d. 《ZGM133G型中速辊式磨煤机技术图纸资料》。
2磨煤机概况2.1磨煤机概况大唐多伦年产46万吨煤基烯烃项目2#煤气化装置,共安装3台磨煤机。
磨煤机是由北京电力设备总厂制造的ZGM133G型中速辊盘式磨煤机,每台磨煤机标准处理量为129.9t/h。
分别布置在磨煤框架的3-4,B-E轴之间。
磨煤机旋转方向为顺时针(俯视)。
2.2磨煤机工作原理ZGM133G型磨煤机采用鼠笼式异步电动机驱动,通过立式伞齿轮行星齿轮减速机传递磨盘力矩。
减速机还同时承受因上部重量和碾磨加载力所造成的水平与垂直负荷。
其碾磨部分是由转动的磨环和三个沿磨环滚动的固定且可自转的磨辊组成。
须研磨的原煤从磨煤机的中心落煤管落到磨环上,旋转磨环借助于离心力将原煤运动到碾磨辊道上,通过磨辊进行碾磨。
三个磨辊按圆周方向均布于辊道上,碾磨力则由液压加载系统产生,通过静、定的系统,碾磨力均匀作用至三个磨辊上,历经磨环、压架、拉杆、传动盘、减速机、液压缸后通过底盘传至基础。
原煤的碾磨和干燥同时进行,一次风(热风)通过喷嘴环均匀进入磨环周围,将经过碾磨从磨环上切向甩出的煤粉混合物烘干并输送至磨煤机上部的分离器中进行分离,粗粉被分离出来返回磨环重磨,合格的细粉被一次风带出分离器。
难以磨碎且一次风吹不动的较重石子、煤、黄铁矿、铁块等通过喷嘴环落到一次风室,被刮板刮进排渣箱,由人工定期清理(或由自动排渣装置排走),清除渣料的过程在磨运行期间也能进行。
2.3技术数据2.3.1煤种参数a.煤种:烟煤、无烟煤、烟煤和无烟煤混合煤;b.发热量:16~31MJ/KG;c.表面水份:<18%;d.可磨性系数:HGI=40~80(哈氏);e.可磨质挥发份:25~40%;f.原煤颗粒:0~60mm;g.煤粉细度:R90=15~40。
污水处理站风险应急预案
![污水处理站风险应急预案](https://img.taocdn.com/s3/m/c3282db5a2161479171128b8.png)
江苏三兴建工集团有限公司大唐多伦年产46万吨煤基烯烃项目新增污水处理站施工工程应急预案江苏三兴建工集团有限公司大唐多伦项目部.201项目概况项目名称大唐年产46万吨煤基烯烃项目二标段新增污水处理站项目范围新增污水处理站主要施工工程包括基础开挖、结构施工等。
项目区域位置新增污水处理站主要施工区域位于大唐煤化工厂东侧。
2危险因素辨识新增污水处理站产生的比较危险的伤害有:塌方、火灾、爆炸、物体打击、高空坠落、机械伤害、触电、中暑等,详见表2-1。
表2-1 现场施工危险因素辨识表3应急组织机构为了在危害突发时,能够快速有序进行应急处理工作,最大限度地保护员工生命和国家财产的安全,把事故的危害和对环境的影响损失减少到最低程度,特成立应急领导小组。
新增污水处理站危险应急领导小组成员表4安全事故应急措施塌方施工现场一旦出现塌方事故,现场作业负责人首先按程序报警,随即维持好现场秩序,疏散现场人群,组织人员实施现场抢救,医疗救助人员进入现场。
从塌方中救出的人员,在现场进行紧急医疗处理后送当地医院进行抢救。
火灾、爆炸施工现场发生初期火灾或爆炸时,最先发现的人要大声呼叫,同时拨打119报警,并向现场HSE负责人及应急救援指挥部报告。
现场负责人组织人员组成现场救援队伍,隔离事故现场,设置警戒线,同时实施灭火、救援。
应急救援指挥部按部门职责向上级报告,同时制定救援方案,组织救援分队对事故现场进行救援。
现场救援措施具体如下:隔离事故现场,划定危险区,设置警戒线,疏散现场无关人员到安全区;隔离现场易燃易爆物质;如有人员伤亡,首先抢救伤员,同时拨打120请求紧急医疗救助;在消防队到达之前,由应急救援指挥部组织人员实施消防自救;在消防队到达之后,由应急救援指挥部组织人员协助消防队进行灭火救助;救援结束后,保护现场,调查事故原因,上报上级有关部门。
物体打击施工区发生物体打击事故后,最早发现的人迅速向现场HSE负责人应急救援指挥部报告,应急救援指挥部按部门职责,根据现场报告情况,迅速组织救援分队组织抢救。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大唐多伦煤化工46万吨/年煤基烯烃项目
新增污水处理站EPCC总承包项目招标公告
招标编号:11WEME0800NG026DL
所属行业:化工专业
资金来源:融资
所属地区:内蒙古多伦县
招标内容:
根据《中华人民共和国招标投标法》以及有关法律法规,遵循公开、公平、公正和诚实信用的原则,中国水利电力物资有限公司(北京国电工程招标有限公司)受大唐内蒙古多伦煤化工有限责任公司的委托,就大唐多伦煤化工46万吨/年煤基烯烃项目新增污水处理站EPCC总承包项目进行国内公开招标。
一项目法人:大唐内蒙古多伦煤化工有限责任公司
二建设地点:中国内蒙古自治区锡林郭勒盟多伦县盆窑梁
三项目名称:大唐多伦煤化工46万吨/年煤基烯烃项目
四招标内容:新增污水处理站EPCC总承包
五项目简介:
大唐内蒙古多伦煤化工有限责任公司建设的多伦年产46万吨煤基烯烃项目,是一个以煤为原料,采用煤气化工艺技术,经过后续工艺,最终年产46万吨聚丙烯的大型化工项目。
六合格的投标人应具有全面履行合同的能力,具体应符合下列条件:
1投标人在法律上和财务上独立并能合法运作,具有法人地位和独立订立合同的权力。
2在专业技术、设备设施、人员组织、业绩经验等方面具有设计、制造、质量控制、经营管理等相应的资格和能力。
3具有完善的质量保证体系及其质量认证证明,并应所投货物的产品生产许可证。
4投标人具有良好的银行资信和商业信誉,没有处于被责令停业或破产状态,且资产未被重组、接管和冻结。
5.具有EPC项目资质,投标方必须具有环境工程(水污染防治工程)专项甲级资质;
或有成功的鲁奇(碎煤加压气化)炉污水处理业绩;或有相应的类似污水水质处理业绩,并做过类似碎煤加压气化炉污水试验。
6本工程项目不接受联合体投标。
七招标文件售价:人民币3000元,招标文件售后不退。
八购买招标文件方式:
1 时间:2011-6-3至2011-6-23上午9:00-12:00 下午14:00-17:00
2 联系人:孙健,谢立忠
联系电话:,
九投标截止时间及开标时间:6月23日。
开标地点:北京,如有变动另行通知。
投标文件请于开标当日投标截止时间前递交至开标地点,逾期递交的投标文件将不予接受。
届时请各投标人派代表出席开标仪式。
1 / 1。
