龙湖苗木进场质量标准和种植土回填要求
苗木进场验收标准

苗木进场验收标准(总3页) -CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除苗圃苗木进场验收标准(初稿)为保证苗木成活率和景观艺术效果,防止因为苗木进场不合格而造成项目损失,特制订此苗木进场验收质量标准:1、苗木规格说明:(1)树高(H):指苗木经过正常修剪后地面至最高生长点之间的距离。
(2)胸径(Φ):指苗木土球顶往上1.3m处平均直径。
(3)地径:土球顶部平均直径。
(4)冠幅(P):经过正常修剪后,苗木主要观赏面的冠形投影直径。
小乔木、球类冠幅,指各个面平均冠幅,伸出外面的两三个单枝不在冠幅所指范围内。
(5)藤长(L):指藤本植物或匍匐状藤本地上部分的长度。
(6)土球大小:土球直径*土球厚度2、不合格苗木包括但不限于以下几种情况:(1)死亡苗木,如发现现场有运输过来死亡苗木。
(2)苗木规格不符合设计要求,具体包括胸径(地面往上1.3米处起量)偏小、冠幅高度等达不到要求、土球大小不符合规范要求等。
(3)有蛀干害虫和严重病虫害,如腐烂病、干腐病、溃疡病、根癌病等。
(4)土球严重偏小、达不到胸径8倍或散土球、假土球等。
(5)乔木二级以上主枝受损,有明显主干的苗木顶梢受损。
(6)嫁接苗木嫁接口以上基本死亡,冠形不完整。
(7)树干弯曲严重、偏冠等。
(8)特型植物、造型植物形状不显着或损坏原型者。
(9)苗木土球为红壤或沙壤者。
(10)地被、草坪运输时间过长,被捂热、黄等。
(11)苗木土球严重干旱、苗木出现脱水情况。
(12)容器苗容器偏小、容器破损等。
(13)花灌木脱腿严重,绿篱类苗木下部基本裸露。
(14)乔木主根劈裂。
3、苗木土球挖掘包裹标准:(1)土球为胸径8-10倍,不散土球,土球厚度保证为土球直径3/5以上。
(2)竹类:选2-3年生母竹,来鞭20-30cm,去鞭30-40cm,根系完整,软包装包裹,并喷水保湿。
(3)土球包装:土球修好后,应立即用草绳进行包装,一般用橘子包、井字包、五角包三种包装法。

苗木进场验收标准及技术规范总结

苗木进场的查收标准及技术规范一、苗木质量标准1、植株强健,苗干通直圆满,规格要求一致,枝条健壮,组织充分,木质化程度高。
乔木树主干明确;花灌木分枝平均;绿篱个体上下一致,下部不脱裸;球形苗木枝叶茂盛。
2、根系发达而完好,乔木树种苗木主根达到30厘米,有许多的侧根和须根,根系无劈裂。
3、拥有完好强健的顶芽。
4、苗木无机械损害,无病虫害,不失水,有旺盛的生命力。
5、苗木一定为圃地栽种苗。
如发现是窖藏或假植苗木一律不予查收。
现就景观常用的几种种类的植物的进场规格标准拟订以下。
景点树(孤植树)此类树木要求的质量特别高,依据在环境的不一样地点,对其树木的高度、冠幅、分枝点、干径有不一样的重视点,但最基本的要求以下:1.1正常的栽种季节。
落叶的乔木:第一依据设计保证干径、高度、冠幅。
生长强健,无显然的孤弱主枝,全树冠进场, 4级以上骨架枝型无损害常绿乔木:依据设计对干径、高度、冠幅进行选择。
生长强健,无显然的枯弱主枝,全树冠进场, 4级以上骨架枝无损害,树叶保存1/3。
1.2非栽种季节落叶的乔木:第一依据设计保证干径、高度、冠幅。
生长强健,无显然的枯弱主枝,全树冠进场, 3级以上骨架枝型无损害,可不保存树叶。
常绿乔木:依据设计对干径、高度、冠幅进行选择。
生长强健,无显然的枯弱主枝,全树冠进场, 4级以上骨架枝无损害,树叶保存1/5。
景观骨架树2.1正常的栽种季节落叶的乔木:第一依据设计保证干径、高度、冠幅。
生长强健,全树冠进场, 3级以上骨架枝型无损害。
常绿乔木:依据设计对干径、高度、冠幅进行选择。
生长强健,全树冠进场, 3级以上骨架枝无损害,树叶保存1/5。
2.2非栽种季节落叶的乔木:依据设计保证干径、冠幅、高度的要求。
生长强健,全树冠进场, 3级以上骨架枝型无损害,可不保存树叶。
常绿乔木:依据设计保证干径、高度、冠幅的要求。
生长强健,无显然的枯弱主枝,全树冠进场, 4级以上骨架枝无损害,树叶保存1/5。
苗木种植质量保证措施

苗木种植质量保证措施一、苗木种植工程质量保证措施1、带冠移植大规格落叶乔木必需带土球,吊运时吊车荷载吨位要大于土球和树体总重量,装车时土球朝前,树冠向后,保证土球完整,不散坨。
运输中树木不滚动,不损伤树皮和主枝。
2、栽植前要进行适当修剪,所有大规格落叶乔木必须保证树冠完整,修剪以疏枝为主,修剪总量不超过1/4-1/3,保持主枝、侧枝分布均匀。
有主干的树种如银杏等,要以疏枝为主,侧枝可结合整形适当短截,不伤害顶芽。
3、栽植时,树坑要视土球大小决定树坑大小,垂直下挖。
栽植时可使用生根粉。
严禁使用耕作层以下的深层土。
4、栽植后要设立支架保护,支架要牢固,高度一致,整齐美观,捆绑时要加垫层,不伤害树皮。
栽植后要及时浇水,浇完三遍水后,要进行苗木扶植整理。
5、移植大规格苗木要在阴天或傍晚进场,对不同树种特性,采取有针对性的控制树体水分流失,可采取避苫、喷蒸腾剂、搭荫蓬。
6、植物材料按计划要苗,随到随种,必要时假植,不使植物苗木失水。
二、堆筑土山工程质量保证措施1、根据工程特点按其整个宽度水平分层分区施工,每层铺土厚度和压实遍数,视土的性质、密实度和所使用压实机具的性能而定,一般应进行现场碾压试验确定。
根据所选用的压实机械和填土性质,每层摊铺厚度控制在300-500mm,根据工程经验,填土预留一定的下沉高度。
2、为保证填土压实的均匀性、密实度和避免滚子陷住,提高碾压生产率,在重碾压机碾压之前,宜先用轻型的压实机械(如推土机、自卸车等)低速行驶2-4遍,使表面平实。
碾压机械的行驶速度不宜超过额定行走速度,并要控制压实遍数。
3、回填应分层对称,防止造成一侧压力,出现不平衡,破坏基础或构筑物。
土方的碾压应从边缘开始,逐渐向中间推进,避免边缘土被向外挤压而引起塌落现象。
4、回填土应夯压密实,应在夯压前对干土适当洒水加以润湿。
在地形、工程地质复杂地区的填土,且对填土密实度要求较高时,应采取措施以防填方土粒流失,造成不均匀下拥塌等事故。
回填土技术要求及实验取样规定

一、一般规定:1 施工材料的规定:回填土:宜优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
石屑:不应含有有机杂质。
填土材料如无设计要求,应符合下列规定:碎石、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。
淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经过处理且含水量符合压实要求的,可用于填方次要的部位。
2 作业条件填土基底已按设计要求完成或处理好,并办理验槽签证。
基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度,基础分部经质监站验收通过。
大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数通过压实测试来确定。
室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
在建(构)筑物地面以下的填方,若填筑厚度小于,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
填土前,应做好水平高程的测设,基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
3 操作工艺当填方基底为积土或耕植土时,如设计无要求,可采用推土机或高程机械压实5~6遍。
在水田、沟渠或池塘上填方,应先排水疏干,挖除淤泥,换填砂砾或抛填块石等方法处理后再行填土。
填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先洒水湿润,增加压实遍数或使用大功率压实机械等措施。
使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)。

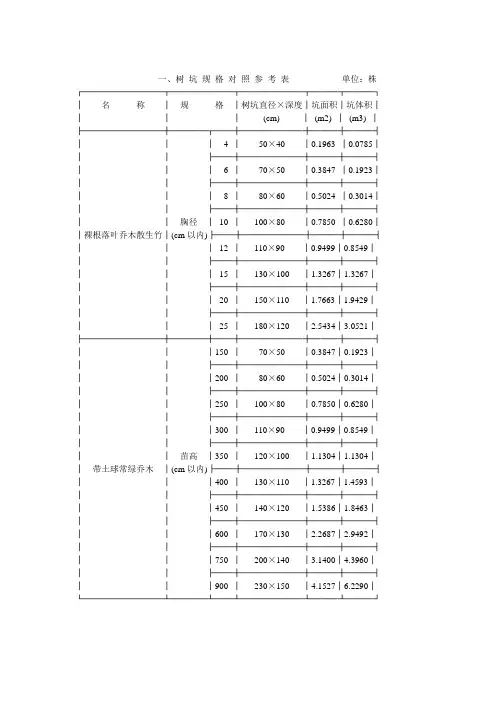

绿化苗木回填种植土规范

一、树坑规格对照参考表单位:株┌─────────┬───────┬───────┬───┬───┐│名称│规格│树坑直径×深度│坑面积│坑体积││││(cm) │(m2) │(m3) │├─────────┼────┬──┼───────┼───┼───┤│││ 4 │50×40 │0.1963 │0.0785│││├──┼───────┼───┼───┤│││ 6 │70×50 │0.3847 │0.1923│││├──┼───────┼───┼───┤│││8 │80×60 │0.5024 │0.3014│││├──┼───────┼───┼───┤││胸径│10 │100×80 │0.7850 │0.6280││裸根落叶乔木散生竹│(cm以内)├──┼───────┼───┼───┤│││12 │110×90 │0.9499│0.8549│││├──┼───────┼───┼───┤│││15 │130×100 │1.3267│1.3267│││├──┼───────┼───┼───┤│││20 │150×110 │1.7663│1.9429│││├──┼───────┼───┼───┤│││25 │180×120 │2.5434│3.0521│├─────────┼────┼──┼───────┼───┼───┤│││150 │70×50 │0.3847│0.1923│││├──┼───────┼───┼───┤│││200 │80×60 │0.5024│0.3014│││├──┼───────┼───┼───┤│││250 │100×80 │0.7850│0.6280│││├──┼───────┼───┼───┤│││300 │110×90 │0.9499│0.8549│││├──┼───────┼───┼───┤││苗高│350 │120×100 │1.1304│1.1304││带土球常绿乔木│(cm以内)├──┼───────┼───┼───┤│││400 │130×110 │1.3267│1.4593│││├──┼───────┼───┼───┤│││450 │140×120 │1.5386│1.8463│││├──┼───────┼───┼───┤│││600 │170×130 │2.2687│2.9492│││├──┼───────┼───┼───┤│││750 │200×140 │3.1400│4.3960│││├──┼───────┼───┼───┤│││900 │230×150 │4.1527│6.2290│└─────────┴────┴──┴───────┴───┴───┘续表单位:株┌─┬───────────────┬───────┬───┬───┐│名│规格│树坑直径×深度│坑面积│坑体积││称││(cm) │(m2) │(m3) │├─┼────────────┬──┼───────┼───┼───┤│丛││30 │50×40 │0.1963│0.0785│││├──┼───────┼───┼───┤││根盘丛径│40 │60×50 │0.2826│0.1413││生│(cm以内) ├──┼───────┼───┼───┤│││50 │70×60 │0.3847│0.2308│││├──┼───────┼───┼───┤│竹││60 │80×70 │0.5024│0.3517│├─┼────┬──┬────┼──┼───────┼───┼───┤│裸││50 ││100 │40×30 │0.1256│0.0377│││├──┤├──┼───────┼───┼───┤│根│冠径│100 │苗高│150 │50×40 │0.1963│0.0785│││(cm以内)├──┤(cm以内)├──┼───────┼───┼───┤│灌││150 ││200 │60×50 │0.2826│0.1413│││├──┤├──┼───────┼───┼───┤│木││200 ││250 │70×60 │0.3847│0.2308│├─┼────┼──┼────┼──┼───────┼───┼───┤│││50 ││100 │50×40 │0.1963│0.0785││带│├──┤├──┼───────┼───┼───┤│土│冠径│100 │苗高│150 │60×50 │0.2826│0.1413││球│(cm以内)├──┤(cm以内)├──┼───────┼───┼───┤│灌││150 ││200 │70×60 │0.3847│0.2308││木│├──┤├──┼───────┼───┼───┤│││200 ││250 │80×70 │0.5024│0.3517│├─┼────┴──┴────┼──┼───────┼───┼───┤│││100 │60×40 │0.2826│0.1130││独│├──┼───────┼───┼───┤│株│冠径│150 │70×50 │0.3847│0.1923││球│(cm以内) ├──┼───────┼───┼───┤│形││200 │80×60 │0.5024│0.3014││植│├──┼───────┼───┼───┤│物││250 │90×70 │0.6359│0.4451│├─┼────────────┴──┼───────┼───┼───┤││4年生以内│30×30 │0.0707│0.0212││攀├───────────────┼───────┼───┼───┤│缘│5年生以内│40×30 │0.1256│0.0377││植├───────────────┼───────┼───┼───┤│物│6~8年生│50×40 │0.1963│0.0785│└─┴───────────────┴───────┴───┴───┘二、绿篱沟规格对照参考表单位:m┌───────┬─────────┬───────┬───┬───┐│名称│规格│挖沟长×宽×深│坑面积│坑体积││││(cm) │(m2) │(m3) │├───────┼──────┬──┼───────┼───┼───┤│││40 │100×30×30 │0.30 │0.0900│││├──┼───────┼───┼───┤│││60 │100×35×35 │0.35 │0.1225│││修剪后苗高├──┼───────┼───┼───┤│单排绿篱│(cm以内)│80 │100×40×40 │0.40 │0.1600│││├──┼───────┼───┼───┤│││100 │100×45×45 │0.45 │0.2025│││├──┼───────┼───┼───┤│││120 │100×50×50 │0.50 │0.2500│├───────┼──────┼──┼───────┼───┼───┤│││40 │100×50×30 │0.50 │0.1500│││├──┼───────┼───┼───┤││修剪后苗高│60 │100×55×35 │0.55 │0.1925││双排绿篱│(cm以内)├──┼───────┼───┼───┤│││80 │100×60×40 │0.60 │0.2400│││├──┼───────┼───┼───┤│││100 │100×65×45 │0.65 │0.2925│├───────┼──────┼──┼───────┼───┼───┤│││40 │100×100×30 │ 1.00 │0.3000│││├──┼───────┼───┼───┤││修剪后苗高│60 │100×100×35 │ 1.00 │0.3500││片植绿篱、色带│(cm以内)├──┼───────┼───┼───┤│││80 │100×100×40 │ 1.00 │0.4000│││├──┼───────┼───┼───┤│││100 │100×100×45 │ 1.00 │0.4500│└───────┴──────┴──┴───────┴───┴───┘。
土方回填质量验收标准

土方回填质量验收标准
1、土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高,若基底为耕植土或松土方时,需在基底压实后再进行回填。
2、对填方土料应按设计要求验收后方可填入。
3、填方施工过程中应检查排水措施、每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质压实系数及所用机具确定。
如无试验依据,应符合下表规定。
填土施工时的分层厚度及压实遍数
4、填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表规定。
填方工程质量检验标准。
龙湖植物栽种及养护管理要求

植物栽种及养护管理要求第一章植物(乔木、灌木、花卉)养护管理要求一、修剪标准:1、绿篱、整形植物:凡有整形要求的植物应在嫩枝抽出15CM内进行修剪,绿篱修剪应确保平整,轮廓清晰,层次分明。
2、乔木每年修剪一次,常绿树种在春季修剪、落叶树种在秋季修剪,枯枝、病虫枝及时修剪,保持树形整齐优美,冠形丰满。
3、剪后的断枝随时拿下,集中一起清运处理,当日内运出小区,保持环境美观整洁。
二、病虫害防治:1、病虫害以预防为主,春夏季注意病虫害的多发期,提前做出书面防治计划书。
2、施药后的剩余物及包装应及时回收,不能随意放置或抛弃,工作场所保持整洁。
3、发现病虫害及时喷药以防止病害虫扩大蔓延,不得影响观瞻和景观效果。
4、打药时间:安排在每周的星期一至星期五完成,不得影响业主休息,同时提前向物管公司进行工作联系和周知准备。
三、补栽补种:1、确定已死亡的树木、灌木品种及数量,及时分析死亡原因和报补栽补种计划,根据季节特点进行补栽补种,周边的苗木、地被植物还原及时,无黄土裸露现象。
同时双方做好相关记录。
2、暴风雨后及时检查新栽树木是否倒斜,如有情况及时处理.最长处理时间不超过12小时.四、清除杂草1、花台、绿篱、造型植物中以及乔、灌木下无杂草、无枯枝败叶、绿地中无超过直径15cm的石块。
2、植物中的杂草应连根拔除。
每平方米植物内的杂草量不超过8株。
3、及时清理观叶植物、地被植物等叶片上的枯黄叶,不得影响观瞻。
4、工作垃圾及时清除,放置于生活垃圾中转站内,保持环境美观整洁。
五、施肥:1、在植物栽植三个月后根据植物生长周期施以不同的肥料,每年施全价肥料P、N、K共4次,以保证植物生长良好,无黄瘦现象。
2、施用有机肥需充分腐熟。
施肥时间一般在傍晚或阴雨天。
3、每次进行施肥工作时应通报甲方绿化工程师或物管公司绿化负责人,由甲方签字确认工作效果.六、观叶植物以及草花养护1、及时和准确适度地进行浇水,保证观叶植物、草花等无萎蔫现象。
种植土回填要求

种植土回填要求(一)土质要求:根据招标文件要求,种植土采用微酸性肥沃菜园土。
制作绿带地形时,所用土壤应符合园林绿化栽植要求,不能以市政建筑垃圾土填充和一般城市挖方淤泥土填充。
推土要均匀密实,排水、渗水性能良好,在堆土教充分的自然沉降,并补充堆土,形成均匀平整的上述要求的地形后,再进行绿化种植;避免绿化种植后,因土壤沉降不均匀而影响绿带景观效果。
(二)种植土质量控制要点(种植前应使该地区的土壤达到种植土的要求)1、种植土壤及地下水位深度必须满足种植植物的生长要求,并达到施工规范的要求;2、在种植土层下有不透水层,若遇有不透水层必须设法粉碎、穿孔使其透水淋溶;3、禁用推土机反复碾压堆土、造山或改造地形,这样做最易形成不透水层,特别在土壤含水量过高的情况下碾压堆土、造山或改造地形;4、地下水位必须在中等(100CM )水位以上,若地上水位属于50CM 的浅水位时,必须做排水设施处理;5、有建筑垃圾的土壤、盐碱地、重粘土、粉砂土及含有有害园林植物生长成份的土壤,必须用种植土进行局部或全部更换;6、种植土中影响植物生长发育的石砾、瓦砾、砖块,树根、杂草根、玻璃、塑料废弃物、泡沫等混杂物,施工企业必须清除;7、种植土的质量情况,提供有资质单位出具的土壤分析报告,若土源不同,必须提供另一土源的土壤分析报告,否则下道工序不准动工;(三)地形整理1、地形改造必须符合设计要求;2、谷、脊、坡的位置及走向必须符合设计要求;3、地形改造的标高必须在允许偏差之内,即>100cm ,允许偏差土5cm;100-300cm ,允许偏差土20cm; >300cm,允许偏差± 50cm;4、园林植物的品种,数量、定向、排列等都必须符合设计要求,若需变更,施工企业必须填报技术核定单,监理部复核后,呈建设单位批准方可实施;5、地形改造后的种植地,必须做到坡度恰当,无积水,无严重水土流失;6、地形改造后的种植地,若采用地下管道排水,必须符合国家有关规定;7、绿地地形整理应严格按照竖向设计要求进行,地形应自然流畅。
基层土及种植土回填技术标准

基层土及种植土回填技术标准香港置地景观部2013年12月基层土回填一、基层土回填及场地平整标准(非车库顶板区域):回填质量标准为:①按照设计及规范要求控制标高,误差不能超过10cm;②回填完成面往1米以内不能有建渣、白色垃圾及直径超过30公分的石头;③高挡墙及深回填区域(大于60cm)需进行分层夯实,单层小于300mm,压实系数大于0.85;④超过1.5米的深回填区域需进行分层回填碾压夯实,达到压实系数0.85。
种植土回填一、回填前准备①根据景观设计标高图及原始标高图,综合管网布置图,回填区域顺序图,编制填土施工方案;②在回填前,进行技术要求的交底工作。
③检查场地清理情况•应清除剩余的水泥锅巴、建渣、红砖等;•碎石内不应含有陶粒、泥土、水泥等杂质,以避免后期堵塞;•按图纸设计要求保证碎石摊铺厚度;•大车库区域建议增加土工管排水。
建渣清理碎石摊铺碎石摊铺种植土回填④铺设土工布•应使用90g/㎡以上的土工布;•土工布搭接宽度大于100mm,搭接位置用U型铁丝固定,间距3米;•土工布应该满铺,不允许出现边角不铺现象;无搭接边角不铺边角不铺种植土回填二、土质要求:①种植土宜选用土质疏松的田园土,土壤透水性好,ph值7-8.5;②土中不能有建筑垃圾、草根(有害性的、网状草根);③土中的石块含量小于10%,石块直径泥岩小于10厘米、砂岩小于5厘米,石块应及时予以清理。
照片 428土质标准石块清理种植土回填三、回填厚度要求:①种植土的厚度控制在600mm;(其中已经包含了沉降量)②种植土回填完成后的标高与设计图标高的误差控制在+10cm以内(松填土应考虑沉降高度),宜高不宜低,需造型的土方量另计;③回填厚度超过600mm时,应进行沉降夯实(夯实系数大于0.85);④填写《土方验收表》。
≈600mm 误差控制在+5~+10cm,宜多不宜少种植土回填四、成品保护:①施工期间必须有确保已形成的地下管网不被损坏的措施,破坏部分应及时修复。
龙湖选苗标准

龙湖选苗标准
在龙湖的园林景观设计中,选用适合环境的苗木是非常重要的一环。
以下是龙湖选苗的标准:
1. 健康:苗木应该没有病虫害和其他生长障碍。
2. 树形:苗木的树形应符合园林设计的需要,例如高低错落,形态优美等。
3. 根系:苗木的根系应该良好发达,形成成熟的根系。
4. 高度:苗木的高度应符合园林设计的需要,不过高或太低都不合适。
5. 年龄:苗木的年龄应该适中,不宜太老或太幼。
6. 适应性:苗木应该适应当地的气候和土地条件。
龙湖注重苗木的品质和适应性,以确保园林景观的美观和健康。
- 1 -。
土方回填标准

土方回填标准1 土方回填质量验收标准1.1土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高,如在耕植土或松土上填方,应在基底压实后再进行。
1.2 对填方土料应按设计要求验收后方可填入。
1.3 填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,应符合下表规定。
填土施工时的分层厚度及压实遍数1.4填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表规定。
填土工程质量检验标准(mm)3、表面平整度。
用水准仪或靠尺检查。
控制在允许偏差范围内。
土方回填前清除基底的垃圾、树根等杂物,去除积水、淤泥,验收基底标高。
如在松土上填方,在基底压实后再进行。
填方土料按设计要求验收。
填方施工中检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,可按表6.3.3 选用。
检查施工记录和试验报告。
第一章:地基与基础第一节:土方回填一、依据标准GB50202-2002 《建筑地基基础工程施工质量验收规范》JGJ79-91 《建筑地基处理技术规范》GBJ301-88 《建筑工程质量检验评定标准》GB/T50123-1999 《土工试验方法标准》GB50007-2002 《建筑地基基础设计规范》二、检验项目※干密度、※压实系数(主要是施工过程中)压实系数一般由设计单位根据GB50007-2002《建筑地基基础设计规范》的规定确定。
压实填土的质量控制注:1 压实系数λc 为压实填土的控制干密度ρd与最大干密度ρdmax的比值。
ωop为最优含水量。
2 地坪垫层以下及基础底面标高以上的压实填土,压实系数不应小于0.94(GB50209-2002 《建筑地面工程施工质量验收规范》中,基土的压实系数:当设计无要求时应不小于0.90)。
三、验收批、取样方法及数量1、每个工程在进行灰土地基、砂和砂石地基、粉煤灰地基和土方回填施工前,均应取有代表性的土样50kg,到试验检测单位做最大干密度试验。
回填土的技术质量要求

回填土的技术质量要求一、填土范围1.开发区学校规划用地西北侧芹菜水田壹块,长度平均为54米,宽度平均为39.5米。
2.填土深度以河底为淤土层向上0.8米,考虑到河塘底淤泥层和不确定因素,算账时高度按1米深度结算。
具体高度为2.21米,参照高度在芹菜塘南埂东段埂顶面。
二、填土料的质量要求:1.一般采用耕作净土或粘性无杂质净土作为填土料。
最佳含水量为12%-15%。
2含水量过大的粘性土、耕作土、淤泥质土不能作为填料。
3.建筑垃圾的碎砖杂质,冻土层,僵土,含有杂草和有机物垃圾不得用于填塘土。
三、回填土施工1.确定好运土机械车辆的行走路线,同时编好施工方案。
2.施工前,在场地上纵横向每隔一定距离做好水平高度标志布置。
3.填土时,一般采取横向或纵向路线分层卸土。
以利于行驶时进退场方便。
4.冬季填土时,遇有雨雪天气,应及时清除积水和雪块。
5.填土完成后填土层表面应按规定标高拉线找平。
6.在填土过程中自行负责解决周边群众矛盾的协调。
7.运土车辆行驶过程中要保证市区内交通路面及村庄路面干净、不掉土。
如发生矛盾自行解决。
8在施工过程中要加强对施工人员进行安全教育,如发生安全事故由乙方负责,与甲方无关。
四、回填土的检查、验收1.对进场土料,甲方不定期进行检查,不合格的土料不得用作填土。
2.填土完成后,甲乙双方共同验收复查,是否达到规定的填土深度。
3.土方填土各工序质量,必须按招标合同规范的内容进行自检,合格后报甲方验收。
宝应县开发区学校基建办公室2010.1.5。
绿化苗木回填种植土规范

一、树坑规格对照参考表单位:株┌─────────┬───────┬───────┬───┬───┐│名称│规格│树坑直径×深度│坑面积│坑体积││││ (cm) │ (m2) │ (m3) │├─────────┼────┬──┼───────┼───┼───┤│││ 4 │ 50×40 │0.1963 │0.0785│││├──┼───────┼───┼───┤│││ 6 │ 70×50 │0.3847 │0.1923│││├──┼───────┼───┼───┤│││ 8 │ 80×60 │0.5024 │0.3014│││├──┼───────┼───┼───┤││胸径│ 10 │ 100×80 │0.7850 │0.6280││裸根落叶乔木散生竹│(cm以内)├──┼───────┼───┼───┤│││ 12 │ 110×90 │0.9499│0.8549│││├──┼───────┼───┼───┤│││ 15 │ 130×100 │1.3267│1.3267│││├──┼───────┼───┼───┤│││ 20 │ 150×110 │1.7663│1.9429│││├──┼───────┼───┼───┤│││ 25 │ 180×120 │2.5434│3.0521│├─────────┼────┼──┼───────┼───┼───┤│││150 │ 70×50 │0.3847│0.1923│││├──┼───────┼───┼───┤│││200 │ 80×60 │0.5024│0.3014│││├──┼───────┼───┼───┤│││250 │ 100×80 │0.7850│0.6280│││├──┼───────┼───┼───┤│││300 │ 110×90 │0.9499│0.8549│││├──┼───────┼───┼───┤││苗高│350 │ 120×100 │1.1304│1.1304││带土球常绿乔木│(cm以内)├──┼───────┼───┼───┤│││400 │ 130×110 │1.3267│1.4593│││├──┼───────┼───┼───┤│││450 │ 140×120 │1.5386│1.8463│││├──┼───────┼───┼───┤│││600 │ 170×130 │2.2687│2.9492│││├──┼───────┼───┼───┤│││750 │ 200×140 │3.1400│4.3960│││├──┼───────┼───┼───┤│││900 │ 230×150 │4.1527│6.2290│└─────────┴────┴──┴───────┴───┴───┘续表单位:株┌─┬───────────────┬───────┬───┬───┐│名│规格│树坑直径×深度│坑面积│坑体积││称││ (cm) │ (m2) │ (m3) │├─┼────────────┬──┼───────┼───┼───┤│丛││ 30 │ 50×40 │0.1963│0.0785│││├──┼───────┼───┼───┤││根盘丛径│ 40 │ 60×50 │0.2826│0.1413││生│ (cm 以内) ├──┼───────┼───┼───┤│││ 50 │ 70×60 │0.3847│0.2308│││├──┼───────┼───┼───┤│竹││ 60 │ 80×70 │0.5024│0.3517│├─┼────┬──┬────┼──┼───────┼───┼───┤│裸││ 50 ││100 │ 40×30 │0.1256│0.0377│││├──┤├──┼───────┼───┼───┤│根│冠径│100 │苗高│150 │ 50×40 │0.1963│0.0785│││(cm以内)├──┤(cm以内)├──┼───────┼───┼───┤│灌││150 ││200 │ 60×50 │0.2826│0.1413│││├──┤├──┼───────┼───┼───┤│木││200 ││250 │ 70×60 │0.3847│0.2308│├─┼────┼──┼────┼──┼───────┼───┼───┤│││ 50 ││100 │ 50×40 │0.1963│0.0785││带│├──┤├──┼───────┼───┼───┤│土│冠径│100 │苗高│150 │ 60×50 │0.2826│0.1413││球│(cm以内)├──┤(cm以内)├──┼───────┼───┼───┤│灌││150 ││200 │ 70×60 │0.3847│0.2308││木│├──┤├──┼───────┼───┼───┤│││200 ││250 │ 80×70 │0.5024│0.3517│├─┼────┴──┴────┼──┼───────┼───┼───┤│││100 │ 60×40 │0.2826│0.1130││独│├──┼───────┼───┼───┤│株│冠径│150 │ 70×50 │0.3847│0.1923││球│ (cm 以内) ├──┼───────┼───┼───┤│形││200 │ 80×60 │0.5024│0.3014││植│├──┼───────┼───┼───┤│物││250 │ 90×70 │0.6359│0.4451│├─┼────────────┴──┼───────┼───┼───┤││ 4 年生以内│ 30×30 │0.0707│0.0212││攀├───────────────┼───────┼───┼───┤│缘│ 5 年生以内│ 40×30 │0.1256│0.0377││植├───────────────┼───────┼───┼───┤│物│ 6~8 年生│ 50×40 │0.1963│0.0785│└─┴───────────────┴───────┴───┴───┘二、绿篱沟规格对照参考表单位:m┌───────┬─────────┬───────┬───┬───┐│名称│规格│挖沟长×宽×深│坑面积│坑体积││││ (cm) │ (m2) │ (m3) │├───────┼──────┬──┼───────┼───┼───┤│││ 40 │ 100×30×30 │ 0.30 │0.0900│││├──┼───────┼───┼───┤│││ 60 │ 100×35×35 │ 0.35 │0.1225│││修剪后苗高├──┼───────┼───┼───┤│单排绿篱│(cm 以内)│ 80 │ 100×40×40 │ 0.40 │0.1600│││├──┼───────┼───┼───┤│││100 │ 100×45×45 │ 0.45 │0.2025│││├──┼───────┼───┼───┤│││120 │ 100×50×50 │ 0.50 │0.2500│├───────┼──────┼──┼───────┼───┼───┤│││ 40 │ 100×50×30 │ 0.50 │0.1500│││├──┼───────┼───┼───┤││修剪后苗高│ 60 │ 100×55×35 │ 0.55 │0.1925││双排绿篱│(cm 以内)├──┼───────┼───┼───┤│││ 80 │ 100×60×40 │ 0.60 │0.2400│││├──┼───────┼───┼───┤│││100 │ 100×65×45 │ 0.65 │0.2925│├───────┼──────┼──┼───────┼───┼───┤│││ 40 │ 100×100×30 │ 1.00 │0.3000│││├──┼───────┼───┼───┤││修剪后苗高│ 60 │ 100×100×35 │ 1.00 │0.3500││片植绿篱、色带│(cm 以内)├──┼───────┼───┼───┤│││ 80 │ 100×100×40 │ 1.00 │0.4000│││├──┼───────┼───┼───┤│││100 │ 100×100×45 │ 1.00 │0.4500│└───────┴──────┴──┴───────┴───┴───┘。
苗木栽植规范要求

苗木种植标准要求〔1〕根据苗木种植要求做好土方回填工作。
选择符合苗木生长的优质客土,落实好土源。
种植土土色为自然的土黄色或棕褐色,无白色盐酸,疏松不板结,透气性好,富有营养。
种植有效土层,乔木100CM以上,灌木60CM以上,地被30CM以上。
不采用砂质壤土。
盐碱土其含盐量必须小于10%,方可种植植物。
种植喜酸性植物,土壤PH 必须在5-7之间,石灰含量小于1%。
〔2〕清理建筑垃圾,尤其是有害垃圾,并及时外运。
〔3〕雨季施工时要备好抽水设备及时排除积水,保证苗木、草皮正常生长。
苗木种植时,应撤除不易腐烂的包装物;树干应采取保湿措施;种植土应分层踏实,深浅与原种植线一致;根系必须舒展;随填土随踏实,使根部与土严密结合。
绿化种植应尽量防止在大雨天进展,雨天种植时,由于施工人员的踩踏,土空隙郁闭,透气性大为降低,不利于苗木根的呼吸,容易死亡。
如遇大风应加固支撑物,特别是乔木。
〔4〕为减少土建施工时产生的灰尘对苗木生长产生的影响,应随时进展洒水或其它抑尘措施,使之不出现明显的降尘。
冲洗集料或含有沉积物的操作用水,应采取过滤、沉淀池处理或其它措施做到达标排放,防止排入苗木种植土中。
采取有效预防措施,防止施工场所占用的土地或临时使用的土地受到冲刷。
施工中的临时排水系统,应能最大限度地减少水土流失及对水文状态的改变。
施工区域、砂石料场,在施工期间和完工以后应妥善处理,以减少对苗木生长环境的影响。
〔5〕靠近公用设施的开挖作业,应通知有关部门,并邀请有关部门代表在施工时到场。
并将上述通知与邀请书的副本提交监理工程师备查。
〔6〕创造与苗木〔尤其是大乔木〕原生长地相似的环境,以防止苗木因突然改变生长环境而造成生长不良甚至死亡。
〔7〕尽量选用乡土树种。
〔8〕使用农药必须采用无残留不破坏生态环境的农药。
〔9〕建立保养人员例行检查制度。
每天上、下午各巡检一次,做好保养日志记录,如浇水、施肥、除虫治病、修剪等内容,做好疫情预防工作,对大乔大木进展编号登记,建立植物档案,随时记录有关内容。
种植土回填施工方案

)种植土回填施工方案一、施工准备1、种植土准备备料原则:就近取材、减少运距、控制成本。
备料途径:主动联系当地村民,结合国家法律、法规的要求,选择取土位置。
现取土场位置定于澄江镇吴栗村人头寺,运距为10KM。
质量要求:种植土符合园林绿化工程施工规范中的有关规定,且不含盐、碱及垃圾等对植物生长有害的物质。
经业主、监理工程师验收合格后取土。
2、机械设备准备:施工前及时组织施工人员、施工机械进场,进行施工调查、便道修筑、图纸审核等工作,避免因仓促上场手忙脚乱,组织、调查不力而耽误施工进度,或计划性失误,产生不必要的损失、隐患。
】针对本工程工期紧、质量要求高的特点,拟投入施工机械设备下表1:表1 拟投入的主要施工机械设备表【3、施工技术准备充分发挥我公司在技术上的优势,本着技术先行的原则,在施工前就技术上做好充分的准备。
组织施工管理人员认真熟悉施工图纸及有关技术资料。
针对本工程的特点,借鉴我公司以往承包施工的类似工程的施工技术、质量标准管理经验等,充分发挥我公司在施工技术上、管理上的优势,制定详细深入且有针对性的施工方案。
二、施工便道:为保证施工作业正常有序进行,合理选择施工便道,派专人负责对施工便道进行经常性的维护、加固。
取土场三、技术交底召开技术负责人、测量、试验、机械、后勤及现场施工作业班组的工程技术、安全、环保交底会议。
会议对有关工程技术、安全、环保等方面做出详细的交底,对工程进度、质量及可能遇到的各种问题做出了周密安排部署。
技术负责人向施工作业班组质检员进行详细的技术交底,将回填区域的划分、回填土造形、土壤改良、等施工方法交代清楚。
·四、地形整理对已达到种植土标高要求的地段,不必或少填回填客土,但必须进行地形整理,可采用手工劳作。
1、尽量清理种植范围内的建筑垃圾、石块、杂草、树根、废弃物等。
2、按设计标高翻耕土地深度达到30cm以上,平整场地达到排水顺畅,无低洼积水处。
3、对达不到不同植配的种植土厚度的局部地段一要回填,二对底层不透水层应作处理后,方可进行种植。
苗木采购、进场、种植操作规程

苗木采购、进场、种植操作规程编制:设计与工程技术管理中心二0一三年十一月目录目录 (1)第一章总则一、范围 (2)二、引用标准 (2)三、术语和定义 (2)第二章苗木采购、进场、种植标准一、苗木的基本要求 (3)二、各类型苗木规格质量标准 (4)三、苗木土球质量标准 (5)四、苗木检验标准 (5)五、苗木进场标准 (5)六、种植土回填标准 (6)七、种植穴、槽挖掘标准 (7)八、苗木修剪标准 (7)九、苗木种植标准 (7)十、草坪种植标准 (8)第三章检验方法一、检验方法 (9)二、检验标准 (9)第四章工作程序一、采购工作流程 (12)二、进场验货工作流程 (12)三、种植工作流程 (13)四、责任划分 (13)附录一、苗木验货检(抽)查记录表二、苗木验货汇总记录表三、流程图苗木进场验收操作规程第一章总则一、范围本规程规定了到场苗木的规格、质量、检验、验收等基本质量要求,用于指导各项目公司(甲方)对到场苗木的进场验收工作,亦可作为采购单位的采购参考标准,施工单位种植后观感检查标准。
二、引用标准1、《重庆市风景园林技术管理操作规程——园林绿化工程施工技术操作规程(试行)》2、《城市居住区规划设计规范》3、《城市绿化和园林绿地用植物材料木本苗》4、《城市绿化工程施工及验收规范》5、《园林栽植土》6、《城市绿化植树工程施工规范》7、《园林树木养护技术规程规范》8、《城市园林苗圃育苗技术规程》三、术语和定义下列术语和定义适用于本规程。
树高、冠宽、尺寸均不包括徒长枝,以徒长枝剪除后,量得的尺寸为准。
1、苗木类型按苗木的生物学特性分为常绿乔木、落叶乔木、常绿灌木、落叶灌木、常绿藤木、落叶藤木、竹类等种类;按苗木的自然形态分为丛生型、单干型、多干型、匍匐型等类型。
2、丛生型苗木自然生长的树形呈丛生状的苗木。
3、单干型苗木自然生长或经过人工整形后具1个主干的苗木。
4、多干型苗木自然生长或经过人工整形后具有3个以上主干的苗木。
土方回填施工质量标准

土方回填施工质量标准土方回填是建筑施工中一项重要的工序,它对于工程的稳定性和耐久性起着关键性的作用。
本文将对土方回填施工质量标准进行分析和说明,以帮助读者更好地理解和掌握土方回填施工的要点和标准。
1. 回填材料的选择:回填土应选用符合规定标准的土壤,其主要指标包括颗粒级配、含水率、液限和塑限等。
回填土的颗粒级配应符合设计要求,确保土壤的均匀性和可压实性。
同时,回填土的含水率应在合理范围内,一般控制在最大干密度附近,以利于土壤的压实。
2. 土方回填施工过程:(1)准备工作:在进行土方回填前,应对回填区域进行充分的前期准备工作,包括清理施工现场、整平地基以及处理不良地质等。
准备工作的完成有助于保证回填土的质量和施工的顺利进行。
(2)回填工艺:土方回填可以采用挖掘机、推土机等设备进行,也可以手工回填。
无论采用何种方式,都要保证回填过程中土方的均匀分布和适当的压实,以确保土方回填的质量。
3. 土方回填质量标准:(1)回填土厚度:回填土的厚度一般应符合设计要求,在确保地基承载能力的基础上,尽量减少土方的厚度,以节约材料和工程成本。
(2)均匀性:回填土应在回填区域内均匀分布,避免出现密实不良或者松散的现象。
在施工过程中,要对回填土进行适当的均匀性检查,确保其质量满足要求。
(3)压实度:回填土的压实度是衡量回填质量的重要指标之一。
在施工中要对回填土进行适当的压实控制,以确保回填土的密实性和稳定性。
4. 控制措施:(1)湿度控制:回填土的湿度应在合理范围内控制,过高的含水率会导致回填土密实度不高,影响工程质量;过低的含水率会使土方回填困难,增加施工难度。
(2)边坡处理:回填土的边坡应符合设计要求,确保边坡的稳定性和安全性。
在施工中要注意对边坡进行有效的加固和保护,以防止因坍塌引起的施工事故。
(3)质量检测:对回填土的质量要进行严格的检测和控制,包括颗粒级配、含水率、密实度等指标的检测。
只有通过有效的质量控制,才能保证回填土的质量和工程的稳定性。
绿化工程技术标苗木进场计划及苗木质量保证措施

绿化工程技术标苗木进场计划及苗木质量保证措施苗木进场计划及苗木质量保证措施1、苗木进场计划技术准备:技术准备在施工前由技术负责人对各项施工负责人进行施工方案技术交底,并由专业人员施工队长编写安全技术交底,对施工人员进行培训及现场作业指导。
材料准备:根据施工图纸和设计要求,采购工程所需要各种原材料。
确定材料符合图纸设计要求无误后,才得进入加工车间加工制作,确保不合格材料不得使用。
2、苗木质量保证措施苗木的选择:苗木的质量好坏直接影响栽植后成活和以后的绿化效果,所以施工前必须对提供的苗木质量状况和生长的情况进行调查了解,选择满足设计要求并且有利成活的苗木,对苗木选择应遵循以下要求:a、苗木的选择必须符合设计图纸提出的规格和树形要求。
b、苗木长势应健壮,无病虫害,无机械损伤;树形端正,根系发达。
c、苗木应该是在育苗期内经过移栽,根系集中在树兜的苗木。
d、乔木应该是具有挺直的树干、发育良好的枝杈。
e、露地花卉应符合以下要求:f、尽量选择和绿化地土壤性质相近苗圃的苗木。
g、不答应接纳代替品种,除非证实在承包期内的一般栽种季候收XXX不到划定的植物,只有经监理工程师同意,才答应栽种代替品种。
h、苗木选定后,应将供应商的情形和植物检疫证书及购货合同上报监理工程师批准。
(3)起挖及包装a、起苗时间和栽植时间最好能紧密配合,做到随起随栽。
b、在运出植物前,应有园艺人员按起苗、调运等技术要求,负责将植物挖出、包扎、打捆,以备运输;任何时候,植物根系应保持潮湿、防止暴晒和风干。
c、起挖树苗应多带宿土少伤根系;常绿树起苗应当带有完整的根团土球,土球的大小一般可按树木胸径的10倍左右确定,对出格难成活的树种要考虑加大土球,土球高度一般可比宽度少5-10cm,掘出的土球应用草袋或草绳包装,运到工地及栽种前,这些土球应结实、包装应齐备。
树冠应细致捆扎以防止树杈折断。
d、苗木发掘的其它方面及包装应符合现行行业标准《城市绿化和园林绿地用植物资料—木本苗CJ/34的划定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
植物进场标准
由于在景观上对植物的要求是多方面的,在不同的场地需要不同的树型的植物,现就景观常用的几种类型的植物的进场标准制定如下。
1 景点树(孤植树)
此类树木要求的质量非常高,根据在环境的不同位置,对其树木的高度、冠幅、分枝点、干径有不同的侧重点,但最基本的要求如下:
1.1正常的种植季节。
1.1.1落叶的乔木:首先根据设计保证干径、高度、冠幅。
1.1.1.1生长健壮,无明显的孤弱主枝,全树冠进场,4级以上骨架枝型无损伤,
1.1.1.2土球要求为树木的直径的6-8倍,
1.1.1.3土球进场的损伤的度不超过1/5。
1.1.2常绿乔木:根据设计对干径、高度、冠幅进行选择。
1.1.
2.1生长健壮,无明显的枯弱主枝,全树冠进场,4级以上骨架枝无损伤,树叶保留1/3。
1.1.
2.2土球要求为树木的直径的6-8倍。
1.1.
2.3土球进场的损伤的度不超过1/5。
1.2非种植季节
1.2.1落叶的乔木:首先根据设计保证干径、高度、冠幅。
1.2.1.1生长健壮,无明显的枯弱主枝,全树冠进场,3级以上骨架枝型无损伤,可不保留树叶。
1.2.1.2土球要求为树木的直径的8-10倍。
1.2.1.3土球进场的损伤的度不超过1/5。
1.2.2常绿乔木:根据设计对干径、高度、冠幅进行选择。
1.2.2.1生长健壮,无明显的枯弱主枝,全树冠进场,4级以上骨架枝无损伤,树叶保留1/5。
1.2.2.2土球要求为树木的直径的8-10倍。
1.2.2.3土球进场的损伤的度不超过1/5。
2 景观骨架树
2.1 正常的种植季节
2.1.1落叶的乔木:首先根据设计保证干径、高度、冠幅。
2.1.1.1生长健壮,全树冠进场,3级以上骨架枝型无损伤。
2.1.1.2土球要求为树木的直径的6-8倍。
2.1.1.3土球进场的损伤的度不超过1/5。
2.1.2常绿乔木:根据设计对干径、高度、冠幅进行选择。
2.1.2.1生长健壮,全树冠进场,3级以上骨架枝无损伤,树叶保留1/5。
2.1.2.2土球要求为树木的直径的6-8倍。
2.1.2.3土球进场的损伤的度不超过1/5。
2.2 非种植季节
2.2.1落叶的乔木:根据设计保证干径、冠幅、高度的要求。
2.2.1.1生长健壮,全树冠进场,3级以上骨架枝型无损伤,可不保留树叶。
2.2.1.2土球要求为树木的直径的8-10倍。
2.2.1.3土球进场的损伤的度不超过1/5。
2.2.2常绿乔木:根据设计保证干径、高度、冠幅的要求。
2.2.2.1生长健壮,无明显的枯弱主枝,全树冠进场,4级以上骨架枝无损伤,树叶保留1/5。
2.2.2.2土球要求为树木的直径的8-10倍。
2.2.2.3土球进场的损伤度不超过1/5。
3 灌木:根据设计要求,对进场的植物进行高度和冠幅进行检查,特别对每株灌木的纸条的密实度检查,要求垂直看单株灌木基本不能见土。
4 草坪
4.1 新进草皮的年度不超过2年。
4.2 枯黄和有病虫害的草坪不准进场。
4.3 草皮必须成块,零散度控制在10%内。
龙湖种植土回填要求
一、种植土回填准备
根据甲方提供的景观设计造型及标高图,综合管网布置图,回填区域顺序图,编制填土施工方案。
在回填前,进行技术要求的交底工作。
二、种植土质的要求
种植土宜选用土质疏松的地表土,土壤透水性好,土中不能有建筑垃圾,草根。
土中的石块含量少于10%,石块直径泥岩小于15cm,砂岩小于10cm。
三、种植土厚度
1.种植土的厚度控制在60cm。
(其中已经未包含了沉降量)
2.种植土回填完成后的标高与设计图标高的误差控制在±10cm以内(回填土应考虑沉降高度)。
3.回填厚度冲过600时,应进行沉降夯实。
四、成品保护
施工期间必须有确保已形成的地下管网不被损坏的措施。
车库屋面回填应随倒随平整。
