东北某工程冬季施工方案.doc
东北冬季施工方案
目录1 编制依据 (2)2工程概况 (2)3施工部署 (2)3.1 冬期施工管理目标 (3)3.2 冬期施工的计划安排 (3)3.3冬施领导小组 (3)3.4冬施施工阶段划分 (3)4.冬施准备工作 (7)4.1生产准备 (7)4.2技术准备 (8)4.3材料准备 (8)4.4劳动力计划安排 (9)5冬期施工技术措施 (9)5.1钢筋工程 (9)5.2模板工程 (9)5. 3砼工程 (10)5.4土方工程 (13)5.5防水工程 (14)5.6冬期施工测温 (14)6质量保证措施 (16)7.安全保证措施 (16)8消防保证措施 (17)9热工计算 (17)1 编制依据1.1滨海家园二期施工图1.2主要规程、规范1 混凝土结构工程质量验收规范 GB50204-20022 建筑工程冬期施工规程 JGJ104-972工程概况2.2设计概况本工程地点位于天津市生态城起步区中生大道与中天大道交口,本工程为滨海家园二期10~21#楼(带裙房和部分地下空间),地上十二~十七层,地下二层(地下一层为夹层)。
车库为地室下车库。
建筑总高度为25.61~49.5 m,计标高正负零相当于绝对标高4.6 m,室内外高差450㎜。
抗震设计烈度为8度;建筑场地类别:三类;耐火等级:地上二级,地下一级;建筑耐久年限为50年。
地下车库为钢筋混凝土框架结构,住宅为钢筋混凝土剪力墙结构。
主体上部层高2.80m,地下室层高3.6m,地下夹层2.11m。
3施工部署根据现场场地及施工安排,冬季主要施工项目为钢筋工程、模板工程、砼工程、土方工程、防水工程。
冬季期间施工的重点及难点在于砼质量的控制,包括运输、浇筑、养护、保温防冻、测温及试验等工作,必须严格按照规范要求操作并采取相应措施保证冬施砼的质量。
3.1 冬期施工管理目标冬季施工主要是采取切实可行的保温防冻措施及道路、工作面的防滑措施等,确保冬季正常的施工生产,不受季节性气候的影响,并确保结构工程钢筋砼施工质量及不发生安全事故。
东北绿化工程冬季施工方案
东北绿化工程冬季施工方案一、前言东北地区属于寒温带季风气候,冬季气温寒冷,雪量较大,对绿化工程的施工造成了一定的困难。
为了保证绿化工程的正常进行和工程质量,必须制定科学合理的冬季施工方案。
二、冬季绿化工程特点1.气温低:冬季东北地区气温很低,一般在零下十几度或者更低,这对施工人员的身体健康和设备的使用都提出了极高要求。
2.降雪严重:冬季降雪量大,积雪厚度较大,对施工场地和周边道路的施工造成了一定的困难。
3.植物休眠:东北地区的冬季植物大多处于休眠状态,需要根据植物的生长特点进行施工。
三、施工准备1.人员准备:需要有经验丰富的施工人员,特别是对于在寒冷环境中操作的机械设备的操作人员,需要有一定的经验和技能。
2.设备准备:必须保证机械设备在低温环境下的正常运行。
需要提前进行设备的检查和保养,以确保设备在施工中的正常使用。
3.材料准备:根据现场具体情况,需要提前准备好各种绿化施工所需的材料,如土壤、肥料、种子等。
4.施工计划编制:根据施工现场的实际情况,制定详细的施工计划和方案,包括施工工艺、工期安排等。
四、施工工艺1.土壤改良:冬季绿化工程中,土壤改良是非常重要的一环。
因为寒冷的气候、大量降雪容易导致土壤结冰,影响植物的生长。
因此需要对土壤进行改良,使其具备透水性和保温性。
2.植物选择:在绿化工程施工过程中要选择适应寒冷环境的植物进行绿化,尽量选择耐寒的花草树木和地被植物,确保绿化植物在冬季也能有较好的生长状况。
3.施工工具:在进行绿化工程施工时,需要使用一些特殊的施工工具,如保温隔离材料、保温套袋、保温材料等,以保护在冬季进行绿化的植物不受严寒影响。
4.施工时间安排:尽量选择气温较高的时段进行作业,避免气温过低对植物造成伤害。
五、施工安全措施1.保证施工人员的身体健康:严格要求施工人员着装,保证人员在极端天气下的安全。
2.设备安全使用:保证在低温环境下机械设备的正常使用,减少设备故障给施工带来的影响。
东北某工程冬季施工方案
目录目录 (1)一、概述 (2)1.1编制依据 (2)1.2编制目的 (2)1.3施工概况 (2)1.4冬期施工的起止时间 (2)1.5冬期施工遵循原则 (3)1.6冬期施工施工部署 (3)二、冬期施工准备 (4)2.1组织准备: (4)2.2现场准备: (4)2.3技术准备 (5)2.4物资准备 (5)2.5机械准备 (5)2.6冬期施工的组织管理 (6)三、冬期施工主要分部、分项工程技术措施 (7)3.1钢筋工程 (7)3.2模板工程 (7)3.3混凝土工程 (8)3.4防水工程 (14)3.5回填土工程 (14)3.6电气工程 (15)3.7现场给排水保温措施 (15)四、冬期施工安全技术措施 (16)4.1冬期施工各项保证措施 (16)4.2冬期施工关于‘五防’的特殊规定: (17)一、概述1.1编制依据1.1.1某工程施工图纸1.1.2《混凝土结构施工及验收规范》(GB50204-2011)1.1.3《混凝土强度检验评定标准》(GBJ107-87)1.1.4《建筑工程施工质量验收统一标准》(GB50300-2001)1.1.5《建筑工程冬期施工规程》(JGJ104-97)1.2编制目的1.2.1加强冬季施工技术管理,提高技术管理水平。
1.2.2确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
1.2.3确保施工安全,达到国家、地方、公司规定的目标。
1.2.4采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。
1.3施工概况根据合同要求,工期比较紧。
参照沈阳地区的冬施资料和历年的施工经验以及沈阳市的气象资料,沈阳地区日平均气温稳定低于5℃时间大约自10月25日至次年4月6日,长达五个多月。
根据总进度计划,1#楼18、19、20层,2#楼17、18、19层,3#楼3、4、5层,4#楼地下室、1层,地库筏板基础、负一层,6#楼地下室都将进入冬施阶段。
1.4冬期施工的起止时间根据历史的气象资料确定,在秋冬季节,当日平均气温连续5d稳定低于5℃的初始日至翌年的春季气温连续5d稳定高于5℃的终止日即为混凝土冬期施工的具体日期。
冬季施工方案2024大连
冬季施工方案2024大连2024年大连市冬季施工方案一、背景介绍大连市位于中国东北地区,地理位置特殊,冬季气候寒冷,气温较低,人们的生活和施工都会受到一定的影响。
因此,针对冬季施工情况,需要有一套科学、合理的方案来指导施工工作。
二、冬季施工的特点1.气温低:大连市冬季气温较低,对人员的工作和体力消耗会有一定的影响。
2.天气变化大:冬季大连市天气多变,时常出现大风、雪等极端天气,影响施工的进度和安全。
3.土壤结冻:冬季土壤容易结冻,对地下建筑工程施工造成一定的困难。
三、冬季施工方案为了确保冬季施工的顺利进行,制定以下方案:1.加强工人的防寒保暖措施:在施工现场增加临时棚房和取暖设备,给施工人员提供足够的防寒保暖用品,及时更换湿透的衣物,避免冻伤和感冒的发生。
2.控制施工时间:尽量选择白天气温相对较高的时间段进行施工,避免黎明和黄昏时分施工。
3.做好施工设备的保养工作:冬季施工设备容易出现故障,需要定期进行保养和检修,特别是保证设备的润滑系统正常运行,防止因为低温导致设备故障。
4.采取合理的施工方法:在地下建筑工程中,采取预埋法或者夹心法进行施工,减少对土壤结冻的影响。
对于气温较低的天气,可以采用加热设备对施工场地进行预热,提高施工效率。
5.加强安全监控:增设风速、温度等监测仪器,及时了解施工现场的气象变化情况,采取相应的安全措施,确保施工人员的安全。
四、冬季施工管理措施1.建立施工管理责任制:明确施工管理的责任和分工,落实好施工方案中的各项要求,保证施工质量和安全。
2.做好施工过程的记录和监测:定期记录施工过程中的温度、风速等数据,对施工进度和效果进行监测和评估,及时调整施工方案。
3.加强与当地气象部门的沟通和信息共享:及时获取天气预报信息,根据气温变化调整施工进度和工作安排。
4.提高施工人员的技术水平:加强冬季施工方面的培训,提高工人的技能和应对突发情况的能力。
5.加强施工现场的管理和清理:保持施工现场的整洁,及时清理积雪和冰川,防止施工人员因为操作问题导致意外事故的发生。
沈阳冬季施工方案
沈阳冬季施工方案一、引言沈阳是我国北方地区的重要城市,冬季气温较低,气候条件恶劣,施工条件极为不利。
因此,在冬季进行施工需要制定详尽的方案,以保证工程的顺利进行。
本文将就沈阳冬季施工方案进行探讨。
二、冬季冻土处理沈阳地区冬季土壤冻结较为严重,对土壤工程造成较大的困难。
因此,在施工前,需对土壤进行处理。
1.土壤改良:采用机械土壤改良的方法,如加入适量的砂石、石子等材料,以增加土壤的稳定性和抗冻性。
2.隔热层:在基坑中设置隔热层,可以采用聚乙烯膜或泡沫塑料等材料,以减少地温散失,防止土壤冻结。
三、临时工程设施建设在沈阳冬季施工中,需要建设一系列的临时工程设施,以提供良好的施工条件。
1.临时采暖系统:在施工现场设置临时采暖系统,保持施工环境温度适宜,提供工作人员的保暖措施。
2.临时防风墙:在施工现场的周围搭建防风墙,减缓外界寒风对施工的影响,保持施工现场的温度和稳定性。
3.临时遮阳棚:在工地上搭建遮阳棚,以遮阳挡雪,减少施工过程中受到的自然环境的干扰。
4.临时排水系统:由于冬季沈阳地区较多降雨和融雪现象,需要建立临时排水系统,确保施工现场的排水能力。
四、施工材料的保温沈阳冬季气温较低,施工材料易受冻。
为保证施工质量和进度,需要采取保温措施。
1.储存措施:对于敏感材料,如水泥、砂浆等,需要在施工现场内进行储存,防止受到冻结。
2.加热措施:对于施工现场暴露在外的材料,可通过加热的方式进行保温,如采用加热棚、电热毯等加热设备。
3.施工温度控制:对于一些特定材料,如湿铺石、一些胶黏剂等需要特殊施工温度的材料,需严格控制施工温度,确保施工质量。
五、机械设备的保养冬季沈阳地区气温较低,机械设备容易受到冻结和损坏,需要进行规范的保养工作。
1.预热设备:在使用机械设备之前,需要对其进行预热,确保其正常运行。
2.防冻措施:对于用水的机械设备,如打孔机、混凝土搅拌机等,需在停机后将水排净,防止水管、水泵等被冻坏。
3.定期保养:定期对机械设备进行保养,更换易损件,及时修理和检查设备,确保其正常运行。
北方冬季施工方案(新)
北方冬季施工方案(新)
在北方地区,冬季施工一直以来都是一个具有挑战性的问题。
由于低温、降雪等自然环境因素的影响,施工难度大大增加,进度也容易受到严重影响。
因此,制定一套科学合理的冬季施工方案对于保障施工质量、提高施工效率至关重要。
本文将结合北方地区的实际情况,提出一些新的解决方案,帮助施工单位更好地应对冬季施工挑战。
1. 施工计划调整
冬季施工应该根据气候特点,灵活调整施工计划。
可以考虑采取加班加点、提前启动等方式来弥补由于天气等原因造成的施工延误。
2. 施工材料选择
在北方地区的冬季,施工材料的选择至关重要。
合理选择能够适应低温环境的材料,提前进行保温处理,可以有效减少材料受冷拘束、强度降低等问题。
3. 施工设备保养
保证施工设备在冬季的正常运转,需要加强设备的保养工作。
定期检查设备的润滑、防冻、排水等工作,确保设备在恶劣环境下仍能正常工作。
4. 安全措施加强
冬季施工容易出现滑倒、跌倒等意外,因此安全工作尤为重要。
加强现场安全监管,设置警示标识、搭建安全防护网等措施是必不可少的。
5. 环保意识提升
在施工过程中,要注意减少对环境的污染。
合理处理施工废弃物、降低能源消耗等措施可以有效减轻对环境的影响,提升施工的可持续性。
结语
北方地区的冬季施工具有挑战,但只要我们根据实际情况做好充分准备,采取科学有效的施工方案和措施,就能够顺利完成工程,确保施工质量和进度。
希望本文提出的新的冬季施工方案能够对广大施工单位有所帮助,共同促进北方地区建设事业的发展。
冬季施工方案...(DOC)
冬季施工方案
一、背景
冬季是施工中常见的一个季节,气温骤降、降雪频繁等因素给施工带来了挑战。
在制订冬季施工方案时,需要考虑如何有效应对这些挑战,保证施工进度和质量。
二、施工准备
1. 现场准备
在冬季施工前,需要对现场进行充分的准备工作,包括清理现场、搭建临时工棚、电源供应等。
2. 设备检查
在冬季施工开始前,要对各种施工设备进行检查,确保设备正常运转,减少因
设备故障引起的延误。
三、施工流程
1. 土方工程
在冬季施工中,土方工程是一个重要的环节。
需要注意保持土方的合适湿度,
以及采取保温措施,避免土方结冻。
2. 混凝土工程
冬季施工中混凝土的养护是关键,需要采取保温措施,避免混凝土结冻或裂缝
的发生。
3. 钢结构工程
钢结构工程在冬季施工中也需要注意防冻保温,对于焊接工艺和材料的选择要
谨慎。
四、安全措施
1. 防滑措施
冬季施工中地面容易出现结冰现象,需要设置防滑措施,保障施工人员的安全。
2. 保暖措施
冬季施工中,要给施工人员提供保暖设备,保证施工人员在低温环境下的作业
舒适度。
五、总结与展望
冬季施工方案的制定是为了应对冬季施工中的各种挑战,保证施工进度和质量。
未来,随着技术的发展和设备的更新,冬季施工将变得更加高效和安全。
以上就是关于冬季施工方案的简要介绍,希望能帮助到大家顺利度过冬季施工期。
东北某工程冬季施工方案

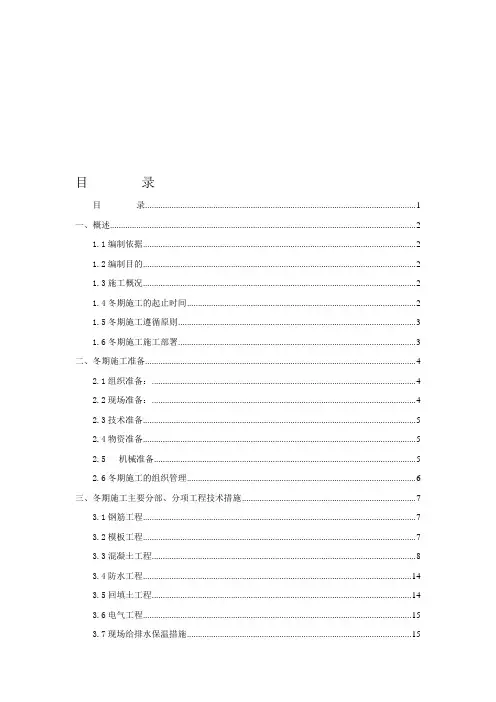

东北某工程冬季施工方案目录目录 (2)一、概述 (2)1.1编制依据 (2)1.2编制目的 (3)1.3施工概况 (3)1.4冬期施工的起止时间 (3)1.5冬期施工遵循原则 (3)1.6冬期施工施工部署 (4)二、冬期施工准备 (5)2.1组织准备 (5)2.2现场准备 (5)2.3技术准备 (6)2.4物资准备 (6)2.5机械准备 (7)2.6冬期施工的组织管理 (7)三、冬期施工主要分部、分项工程技术措施 (8)3.1钢筋工程 (8)3.2模板工程 (9)3.3混凝土工程 (10)3.4防水工程 (17)3.5回填土工程 (18)3.6电气工程 (19)3.7现场给排水保温措施 (19)四、冬期施工安全技术措施 (20)4.1冬期施工各项保证措施 (20)4.2冬期施工关于‘五防’的特殊规定 (21)一、概述1.1编制依据1.1.1某工程施工图纸1.1.2《混凝土结构施工及验收规范》(GB50204-2011)1.1.3《混凝土强度检验评定标准》(GBJ107-87)1.1.4《建筑工程施工质量验收统一标准》(GB50300-2001)1.1.5《建筑工程冬期施工规程》(JGJ104-97)1.2编制目的1.2.1加强冬季施工技术管理,提高技术管理水平。
1.2.2确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
1.2.3确保施工安全,达到国家、地方、公司规定的目标。
1.2.4采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。
1.3施工概况根据合同要求,工期比较紧。
参照沈阳地区的冬施资料和历年的施工经验以及沈阳市的气象资料,沈阳地区日平均气温稳定低于5℃时间大约自10月25日至次年4月6日,长达五个多月。
根据总进度计划,1#楼18、19、20层,2#楼17、18、19层,3#楼3、4、5层,4#楼地下室、1层,地库筏板基础、负一层,6#楼地下室都将进入冬施阶段。
东北某工程冬季施工方案
目录目录 (1)一、概述 (2)1.1编制依据 (2)1.2编制目的 (2)1.3施工概况 (2)1.4冬期施工的起止时间 (2)1.5冬期施工遵循原则 (3)1.6冬期施工施工部署 (3)二、冬期施工准备 (4)2.1组织准备: (4)2.2现场准备: (4)2.3技术准备 (5)2.4物资准备 (5)2.5机械准备 (5)2.6冬期施工的组织管理 (6)三、冬期施工主要分部、分项工程技术措施 (7)3.1钢筋工程 (7)3.2模板工程 (7)3.3混凝土工程 (8)3.4防水工程 (14)3.5回填土工程 (14)3.6电气工程 (15)3.7现场给排水保温措施 (15)四、冬期施工安全技术措施 (16)4.1冬期施工各项保证措施 (16)4.2冬期施工关于‘五防’的特殊规定: (17)一、概述1.1编制依据1.1.1某工程施工图纸1.1.2《混凝土结构施工及验收规范》(GB50204-2011)1.1.3《混凝土强度检验评定标准》(GBJ107-87)1.1.4《建筑工程施工质量验收统一标准》(GB50300-2001)1.1.5《建筑工程冬期施工规程》(JGJ104-97)1.2编制目的1.2.1加强冬季施工技术管理,提高技术管理水平。
1.2.2确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
1.2.3确保施工安全,达到国家、地方、公司规定的目标。
1.2.4采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。
1.3施工概况根据合同要求,工期比较紧。
参照沈阳地区的冬施资料和历年的施工经验以及沈阳市的气象资料,沈阳地区日平均气温稳定低于5℃时间大约自10月25日至次年4月6日,长达五个多月。
根据总进度计划,1#楼18、19、20层,2#楼17、18、19层,3#楼3、4、5层,4#楼地下室、1层,地库筏板基础、负一层,6#楼地下室都将进入冬施阶段。
1.4冬期施工的起止时间根据历史的气象资料确定,在秋冬季节,当日平均气温连续5d稳定低于5℃的初始日至翌年的春季气温连续5d稳定高于5℃的终止日即为混凝土冬期施工的具体日期。
冬期施工方案doc
冬期施工方案冬季是施工中最具挑战性的季节之一,恶劣的天气条件和低温会给施工工作带来一系列影响。
为了确保施工进度和质量,必须制定有效的冬期施工方案。
本文将讨论在冬季施工中应采取的一系列措施和策略。
1. 天气监测与调整在冬季施工中,天气状况时刻关注是非常重要的。
要利用当地气象部门提供的信息,及时了解天气变化,制定相应的应对计划。
如果遇到持续恶劣的气象条件,应及时调整施工计划,保障工程质量和安全。
2. 施工材料选择在冬季施工中,选择合适的施工材料至关重要。
对于水泥、混凝土等材料,要选择低温抗裂性好的产品,并采用保温措施。
此外,对于其他施工材料也要慎重选择,确保在低温环境下能够正常使用。
3. 保温措施冬季施工中,保温是一个重要的环节。
要在施工现场设置临时加热设备,对施工区域进行保温,保证施工过程中的温度和湿度处于合适的范围,以确保施工质量。
4. 施工时间安排在冬季施工中,要合理安排施工时间,避免在气温过低或极端天气条件下进行施工。
可以考虑调整施工时间,选择在气温较高的时段进行施工,提高工作效率同时减少安全风险。
5. 安全措施在冬季施工中,安全风险较大,要加强安全管理措施。
施工现场要加强防滑处理,设立安全警示标识,确保施工人员的安全。
同时要加强对施工人员的培训,提高他们的安全意识。
结语冬季施工是一个挑战,但只要采取合适的措施和策略,就能有效应对恶劣的天气条件,保障施工进度和质量。
通过天气监测、施工材料选择、保温措施、施工时间安排和安全措施等方面的综合考虑,可以有效制定出一套完善的冬期施工方案,确保工程顺利进行。
北方冬季施工专项方案
一、编制目的为确保北方地区冬季建筑施工质量和工程进度,提高施工效率,降低施工成本,制定本专项方案,以应对冬季严寒气候对建筑施工带来的挑战。
二、适用范围本方案适用于我国北方地区,包括东北、华北、西北等地区,适用于所有室外建筑施工项目。
三、编制依据1. 《建筑工程冬期施工规程》(JGJ104-97)2. 《建筑工程施工质量验收统一标准》(GB50300-2001)3. 《混凝土结构工程施工质量验收规范》(GB50204-2002)4. 《砌体工程施工质量验收规范》(GB50203-2002)5. 《建筑装饰装修工程施工质量验收规范》(GB50210-2001)6. 《建筑地基基础工程施工质量验收规范》(GB50202-2002)7. 《混凝土外加剂应用技术规程》(GB50119-2003)8. 《混凝土强度检验评定标准》(GB/T50107-2010)四、冬季施工时间根据《建筑工程冬期施工规程》(JGJ104-97)规定,当室外日夜平均气温连续5天稳定低于5℃时,即进入冬期施工;当室外日夜平均气温连续5天高于5℃时,解除冬期施工。
五、冬季施工准备1. 施工前的准备工作(1)收集施工地冬期气温变化的资料,了解当地气象情况。
(2)编制施工技术方案及施工材料清单。
(3)组织施工人员进行冬季施工技术培训。
2. 施工现场的准备工作(1)确保施工现场排水畅通,防止冬季结冰。
(2)加强施工现场的保温措施,如搭建临时保温设施。
(3)做好施工现场的防冻、防滑措施。
六、冬季施工技术措施1. 混凝土工程(1)采用蓄热法、暖棚法、加热法等施工技术,保证混凝土强度。
(2)合理调整混凝土配合比,降低水胶比,提高抗冻性能。
(3)严格控制混凝土浇筑温度,确保混凝土强度。
2. 砌体工程(1)选用抗冻性能好的砌体材料。
(2)砌体施工过程中,采用暖棚法、加热法等保温措施。
(3)砌体工程完成后,加强养护,确保砌体强度。
3. 钢筋工程(1)采用加热法、保温法等施工技术,保证钢筋焊接质量。
东北冬季施工措施
东北冬季施工措施
在东北地区的严寒冬季施工中,需要采取一些特殊的措施,以确保施工的顺利进行和施工质量的保证。
以下是一些常用的东北冬季施工措施:
1. 预热工程:在施工前,对土方或混凝土基础进行预热处理,以提高施工的温度条件和材料的流动性。
2. 保温措施:对需要保温的构件和设备采取保温措施,如使用保温隔热材料包裹,设置临时保温棚或加热设备等,以减少低温对建筑材料和设备的影响。
3. 施工时间调整:根据天气状况,选择较暖和的时间段进行施工,避免在恶劣天气条件下施工。
尽量避免在夜间或清晨低温时进行施工。
4. 水泥混凝土施工:在水泥混凝土施工中,可以采用加热混凝土、使用加速剂、调整掺合料比例等方法,以加快混凝土的凝固和强度发展。
5. 防冻措施:在基础、地下管道和水源等易受冻损的
部位,采取加热、保暖、抗冻液等措施,以防止冻裂和冻害。
6. 人员保护:施工现场人员需要合理穿戴防寒保暖装备,确保工人的健康和安全。
7. 设备保护:在施工现场对机械设备进行保护,例如加热设备、使用低温液压油、密封设备等,以确保设备的正常运行。
8. 定期检查:定期检查施工现场的设施、保护措施的正常性和有效性,及时调整和补充保温措施。
需要根据具体施工项目和现场条件综合考虑,确保施工过程的安全性、质量和效率。
同时,根据相关的技术规范和标准,遵循相关的安全操作规程进行施工。
东北室外工程冬季施工方案
东北室外工程冬季施工方案一、前言东北地区的冬季气候条件比较严酷,寒冷干燥,在这样的气候环境下进行室外工程施工需要特别注意防寒保暖、防冻防雪等工程安全问题。
为了保证施工过程的顺利进行,提高室外工程的质量、效率和安全性,制定一套符合东北地区冬季特点的施工方案是非常必要的。
二、环境特点东北地区的冬季气候条件主要体现在以下几个方面:1. 极端低温:东北地区气温极端低,最低温度可达到-30℃以下。
这样的极端低温会对施工人员和设备造成很大的影响。
2. 大风雪天气:东北地区冬季多风雪天气,极大地影响了施工作业。
大风雪天气不仅影响了工人们的工作效率,还会对工程建筑的安全性造成极大的影响。
3. 地面结冰:东北地区冬季地面易结冰,对建筑材料的运输和搭建带来了很大的不便,也给施工安全带来了很大的隐患。
基于以上环境特点,冬季室外工程施工需要根据实际情况对施工方案进行合理的调整,特别是在防寒保温、防冻措施以及安全生产等方面。
三、防寒保温措施1. 施工人员着装为了保证施工人员在寒冷的环境中能够正常工作,必须要求施工人员在施工现场穿戴合适的工作服装。
工作服装应该具备保暖、防风、透气、舒适等功能,特别是保暖性能应该更加重视。
可以在工作服内部添加保暖层,外部用防风雨的外衣。
同时,在头部、手部和脚部也需要做好保暖措施,头部可以戴帽子、手部和脚部可以戴手套和厚袜子,保持全身的热量是非常重要的。
2. 施工现场设施施工现场应该尽量减少寒风的直接影响。
在工地周围可以搭建简易的挡风墙,减少风力对施工人员和设备的影响。
另外,可以在施工现场适当设置暖风设备,保证施工人员在工作时能够获得一定的温暖。
3. 车辆设备保温冬季施工中,很多设备和车辆都会受到低温的影响。
这时需要对设备和车辆做好保温措施,可以在车辆的机器部分外套绝热材料,保持发动机的温度,防止冷启动困难。
对于机械设备,也可以采用加热设备进行保温。
四、防冻措施1. 混凝土浇筑在冬季混凝土的浇筑中,需要特别注意控制水泥的温度。
东北某工程冬季施工方案
目录目 录 一、概述 编制依据 编制目的 施工概况 冬期施工的起止时间 冬期施工遵循原则 冬期施工施工部署 二、冬期施工准备 组织准备 现场准备 技术准备 物资准备 机械准备冬期施工的组织管理 三、冬期施工主要分部、分项工程技术措施 钢筋工程 模板工程 混凝土工程 防水工程 回填土工程 电气工程 现场给排水保温措施 四、冬期施工安全技术措施 冬期施工各项保证措施 冬期施工关于‘五防’的特殊规定 一、概述编制依据某工程施工图纸《混凝土结构施工及验收规范》(☝)《混凝土强度检验评定标准》(☝☺)《建筑工程施工质量验收统一标准》(☝)《建筑工程冬期施工规程》(☺☝☺)编制目的加强冬季施工技术管理,提高技术管理水平。
东北桥梁工程冬季施工方案
东北桥梁工程冬季施工方案一、冬季施工的难点与挑战1、气候条件恶劣东北地区冬季气候寒冷且干燥,气温低,日照时间短。
这些恶劣的气候条件给桥梁工程的施工带来很大的困难,给施工人员的安全和身体健康带来很大的威胁。
2、冰雪天气东北地区冬季降雪量大,道路易结冰,给工程车辆的行驶和施工带来很大的阻碍。
3、保温难度大冬季施工对于混凝土浇筑、钢筋加工等需要保温的作业要求很高,而东北地区的气温下降很快,保温难度很大。
4、大风天气东北地区冬季大风天气频繁,给施工安全和作业条件带来很大的挑战。
二、冬季施工的方案与措施1、加强安全管理冬季施工安全管理工作至关重要,企业应加大对施工人员的安全教育力度,确保每位施工人员都具备冬季施工的基本安全常识,同时企业要建立健全健康监测机制,对施工人员的健康状况进行定期检查。
2、道路除雪保通畅工程施工过程中,应加强对道路的除雪作业,确保道路的通畅,保障工程车辆对施工现场的运输。
3、加强施工作业保温对于需保温施工作业的部位,如混凝土浇筑、钢筋加工等,应采取保温措施,使用保温棚、遮阳网等保温设备,确保施工作业的质量和效率。
4、严格施工质量管理冬季施工对于材料和设备的要求更高,企业应加强对材料和设备的检验,确保施工材料和设备的质量。
5、合理调配施工人员和设备冬季施工,作业时间短,要合理安排施工人员和设备,提前做好施工计划,确保施工的连续性和高效性。
6、加强现场管理加强施工现场的管理,施工现场的道路要保持干燥和清洁,杜绝积雪和积水,对施工现场进行及时清理和处理,确保施工现场的安全和整洁。
7、增加风雪天气的应急预案针对东北地区冬季大风雪天气频繁的情况,企业应制定相应的应急预案,做好应对大风雪天气的准备工作,保障施工安全和施工进度。
三、冬季施工风险的预防与控制1、加强施工现场的安全防护施工现场的设施和设备要保持良好的工作状态,对施工现场的危险源要加强防护,对施工人员的安全教育要持续加强。
2、定期检查和维护作业车辆冬季施工道路容易结冰,对作业车辆的安全性要求更高,企业应定期检查和维护作业车辆,确保车辆的安全和正常运行。
东北冬季施工方案
目录1 编制依据 (2)2工程概况 (2)3施工部署 (2)3.1 冬期施工管理目标 (3)3.2 冬期施工的计划安排 (3)3.3冬施领导小组 (3)3.4冬施施工阶段划分 (3)4.冬施准备工作 (7)4.1生产准备 (7)4.2技术准备 (8)4.3材料准备 (8)4.4劳动力计划安排 (9)5冬期施工技术措施 (9)5.1钢筋工程 (9)5.2模板工程 (9)5. 3砼工程 (10)5.4土方工程 (13)5.5防水工程 (14)5.6冬期施工测温 (14)6质量保证措施 (16)7.安全保证措施 (16)8消防保证措施 (17)9热工计算 (17)1 编制依据1.1滨海家园二期施工图1.2主要规程、规范1 混凝土结构工程质量验收规范 GB50204-20022 建筑工程冬期施工规程 JGJ104-972工程概况2.2设计概况本工程地点位于天津市生态城起步区中生大道与中天大道交口,本工程为滨海家园二期10~21#楼(带裙房和部分地下空间),地上十二~十七层,地下二层(地下一层为夹层)。
车库为地室下车库。
建筑总高度为25.61~49.5 m,计标高正负零相当于绝对标高4.6 m,室内外高差450㎜。
抗震设计烈度为8度;建筑场地类别:三类;耐火等级:地上二级,地下一级;建筑耐久年限为50年。
地下车库为钢筋混凝土框架结构,住宅为钢筋混凝土剪力墙结构。
主体上部层高2.80m,地下室层高3.6m,地下夹层2.11m。
3施工部署根据现场场地及施工安排,冬季主要施工项目为钢筋工程、模板工程、砼工程、土方工程、防水工程。
冬季期间施工的重点及难点在于砼质量的控制,包括运输、浇筑、养护、保温防冻、测温及试验等工作,必须严格按照规范要求操作并采取相应措施保证冬施砼的质量。
3.1 冬期施工管理目标冬季施工主要是采取切实可行的保温防冻措施及道路、工作面的防滑措施等,确保冬季正常的施工生产,不受季节性气候的影响,并确保结构工程钢筋砼施工质量及不发生安全事故。
东北地区 冬季施工组织设计(可编辑)
东北地区冬季施工组织设计冬季施工施工组织设计1编制依据以及适用范围编2施工准备3冬期施工措施及费用4冬期施工领导分工工程部冬期施工领导小组及各人员职责分工5技术质量平安管理6冬期施工重要环境因素的控制措施7冬期施工费用1编制依据以及适用范围11 编制依据com ?建筑工程冬季施工规程?JGJ104-2021?建筑施工手册?第四版12 适用范围东北地区2施工准备根据吉林省当地气象资料说明本地区冬期施工时间为11月5日至次年4月15日按照?建筑工程冬期施工规程?JGJ104-97规定本工程冬期施工的起止时间为当工地日平均气温连续5天低于5℃或最低气温低于0℃时进入冬季施工当日平均气温连续5天高于 5℃时结束冬期施工因此在进入冬期施工前必须做好施工准备工作21 组织措施com进入冬期施工的工程有安装工程外墙装饰楼地面工程吊顶工程涂料工程屋面工程com期施工前由工程部技术员专职平安员负责组织对测温保温人员进行平安技术交底明确职责com管理人员每天按时查阅天气预报在寒流突然袭击前作好防冻准备com负责测量冬期施工期间的室外气温并做好记录22 图纸准备凡已经安排在冬期施工的工程技术人员必须复核施工图纸及相关图集的细部做法当天气及气温的突变已经不能确保该项工程按照正常工序施工的质量时要坚决予以停止施工并组织实施冬期施工23 现场准备com物工程量提前组织有关机具和保温材料进场并且采取塑料布封闭主体实施外墙保温施工com工严格控制各分配电箱的容量防止发生超负荷运转com临时供水管道用再生毯或其他保温材料提前做好温防冻工作24 平安与防火com工时要采取防滑措施生活及施工道路架子坡道经常清理积水积雪结冰斜跑道要有可靠的防滑条com必须将架子上的积雪清扫干净并定期对架体进平安检查如有影响架体稳定的现象必须及时按设计方案处理com 施工时如接触汽源热水要防止烫伤com 现场火源要加强管理使用煤气时要防止爆炸并应注意通风换气防止煤气中毒 com 电源开关控制箱等设施要加锁防止乱拉电线并设专人负责管理防止漏电触电25 实施措施com 组织有关人员学习冬期施工规程成立冬期施工领导小组确定责任人把冬期施工的各种措施制度贯彻好实施好com 施工机械加强冬季保养对加水加油润滑部件勤检查勤更换防止冻裂设备com 检查职工住房及仓库是否到达过冬条件准备好加温及烤火器件当采用煤炉和暖棚施工时作好防火防煤气中毒措施保证通风良好并准备好各种抢救设备com 在进入冬季前施工现场提前作好防寒保暖工作对人行道路脚手架上竹架板和作业场所采取防滑措施com 施工现场严禁使用电炉如确实需使用须办理使用许可证3冬期施工措施31 安装工程com 管道焊接时应保证焊接区不受恶劣天气影响当环境温度较低时应采取适当措施如预热暖棚加热保证焊接所需的足够温度焊条应烘干后放入保温桶内在室外焊接时如风力大于4级应设防风屏障雨雪天应设挡雨棚com 安装工程中所用的塑料管必须妥善保管防止露天存放积雪覆盖造成管线变脆影响工程质量com好的管道内进行检查是否有存水尤其是进行水压试验后管内水要排放掉以防冰冻32 外墙施工针对本工程冬施期间外墙施工的关键施工环节龙骨以及避雷导线的安装和焊接面材的安装伸缩缝的打胶特制定以下措施com避雷导线的安装和焊接措施com1 钢材在储存和运输过程中会存在一定的变形在安装龙骨之前要进行矫直钢材运到现场后统一存放在一层钢材背后垫不小于5㎝的木方间距不大于15m 矫直前要对钢材进行详细检查对不合格的在一层加工场地用矫直机进行矫直并检查合格前方可利用-15℃不得进行钢材钻孔com2 矫直合格后的钢材在运输及上墙安装过程中裸钢管在绳索处要加防滑隔垫或防滑卡具如构件上有积雪结冰结露时要清理干净并不得破坏镀锌层com3 在转接件与埋件焊接在0℃以下时设引弧板和熄弧板严禁在焊接母材上引弧采用两层焊接竖向焊缝由下往上逐层堆焊两道接横向焊缝由中心向两边焊焊接方向要一致先焊横向焊缝再焊竖向焊缝每条焊缝应一次焊完不得中断如果发生中断再次焊接时先去除焊接缺陷检查合格后再进行施焊com4 焊条存放在枯燥的地方施工时按照标准要求进行烘焙com5 在焊接过程中如下雪搭设防护棚雪花不得飘落在炽热的焊缝上com6在温度低于0℃涂刷防绣漆银粉漆时要去除焊缝外表的焊渣等杂物并进行涂刷工艺的实验根据室外温度的实际情况在焊接结束后的适宜时间内进行涂刷要做到温度不得过高或完全冷却以保证涂层的粘接强度和附着力com7 由于各种原因引起的漏刷以及雨雪天或构件上有薄冰要在清理干净的根底上用热风烘干com安装伸缩缝打胶措施33楼地面工程com施工中水泥砂浆采用冷作法施工在水泥砂浆内参入NaCl防冻剂氯盐防冻剂可掺入硅酸盐水泥普通硅酸盐水泥矿渣硅酸盐水泥拌合砂浆中砂浆内氯化钠掺量如下表砂浆内氯化钠掺量占水重量的%项目室外温度℃ -50 -5 -10 地面干硬性砂浆 5 5-10com应由专人配置和使用配置是可先配置20%浓度的标准溶液然后根据气温在配置成使用浓度溶液34 吊顶工程com吊顶为纸面石膏板吊顶轻钢龙骨罩面板及其他吊顶材料在入场存放使用过程中严格管理保证不变形不受潮不生锈com施工前应对地面进行检查是否有结冰想象及时清理并做好防滑处理检查操作平台的架子跳板围栏的稳固性跳板用铁丝绑扎固定不得有探头板吊顶工程的脚手架搭设应符合建筑施工平安标准施工人员要做好防冻防滑等防护工作35涂料工程冬季气温变化较大对涂料工程质量影响较大应及时的收听天气预报做好每天的温度记录一旦温度不能满足涂料施工立即停止施工36屋面工程com.屋面工程的冬期施工应选择无风晴朗天气进行充分利用日照条件提高面层温度在迎风面宜设置活动的挡风装置com.屋面各层施工前应将基层上面的积雪冰霜和杂物清扫干净所用材料不得含有冰雪冻块com.找平层为水泥砂浆时砂浆的强度等级不得小于M5砂浆中可掺入氯化钠作防冻剂com.防水层采用卷材时冷粘法施工时气温不应低于-5℃当采用涂料做防水层时必须使用熔剂型涂料施工时气温不应低于-5℃4工程部冬期施工领导小组及各人员职责分工41 江源国土资源局食堂及车库工程部7>2021年冬期施工领导小组组长副组长组员42 工程部各级职责com理指挥现场的施工准备材料供给及劳动力组织等问题com责现场的施工组织及技术质量com监督作业过程中施工人员是否按照施工标准的要求作业com人负责试温度测量工作com根据原始测温记录天气变化安排冬季施工措施的落实情况com负责材料的及时供给com负责现场的平安文明施工5技术质量平安管理51 冬期施工前应将冬期施工所用的材料机械工具等备足备齐落实到人专人负责统一调度建立健全冬期施工领导班子确保冬期施工措施落到实处52 在冬期施工中多注意收集天气预报相关信息做好测温工作测温工作不仅提供温度数据对施工起参考作用而且也是对冬期施工工程质量的鉴定方法所以在冬期施工中由试验员专人负责坚持做好定时测温工作测温工作包括日天气的最高最低温度53 测温后应将温度变化及时反应以便采取相应处理措施做好每天气象记录并应及时公布天气预报情况54 冬天气温低各种钢制构件韧性偏差每日例行检查脚手架的连接扣件钢管连接等是否有裂缝和变形现象做到及时处理防患于未然并记录在案55 冬期施工中高空作业必须系平安带穿胶底鞋防止滑落。
东北绿化工程冬季施工方案
东北绿化工程冬季施工方案摘要该文档旨在介绍东北绿化工程的冬季施工方案。
由于东北地区冬季气温较低,而绿化工程需要进行土方、灌溉、栽植、养护等工作,因此需要特别注意保护冬季施工的安全和效果。
本文主要介绍冬季绿化工程的施工内容、施工时间、施工方法、技术要点等方面的内容,以帮助施工队在冬季顺利完成绿化工程。
施工内容绿化工程的冬季施工主要包括土方工作、灌溉系统建设、栽植和养护等。
具体包括以下内容:1. 土方工作在冬季进行土方工作需要注意以下几个方面:•充分考虑低温对土方施工的影响;•控制土方施工过程中的水分含量和土壤温度;•选择合适的土方机械和施工方法。
2. 灌溉系统建设冬季绿化工程建设中的灌溉系统建设需要注意以下几个方面:•水稳定剂的使用•准确控制灌溉量和灌溉时间;•选择合适的灌溉方式和灌溉设备。
3. 栽植冬季绿化工程栽植需要注意以下几个方面:•选择合适的植物品种,避免寒冷和缺水影响植物生长;•合理控制栽植深度和根系的伤害。
4. 养护冬季绿化工程养护需要注意以下几个方面:•加强施肥和浇水;•针对不同植物品种采取不同的保护措施;•加有机肥,利用现有养分。
施工时间东北地区冬季长,通常从11月下旬持续到次年的3月中旬。
在这段时间内,适宜进行冬季绿化工程的施工,因为冬季气候干燥、温度低,而且不易引起水土流失。
施工方法冬季绿化工程的施工方法需要根据不同的工作内容和不同的天气情况进行选择。
一般可以采用下列方法:1. 土方工作采用挖掘机、推土机、分层或冻土切割机等机械工具,控制好施工过程中的水分含量和土壤温度,掌握施工的时间、节奏、速度等。
2. 灌溉系统建设采用多种水稳定剂,配合灌溉设备和技术,准确控制灌溉量和灌溉时间。
3. 栽植选择合适的植物品种,保证根系的健康,掌握植物的生长环境、要素、要求等,采用专业技术和方法,保证植物的健康成长。
4. 养护采用较为保守的养护方法,掌握好施肥浇水、病虫害防治、人工劳动等要点,根据不同植物采取不同的养护措施。
东北某工程冬季施工方案.doc
目录目录 (1)一、概述 (2)1.1编制依据 (2)1.2编制目的 (2)1.3施工概况 (2)1.4冬期施工的起止时间 (2)1.5冬期施工遵循原则 (3)1.6冬期施工施工部署 (3)二、冬期施工准备 (4)2.1组织准备: (4)2.2现场准备: (4)2.3技术准备 (5)2.4物资准备 (5)2.5机械准备 (5)2.6冬期施工的组织管理 (6)三、冬期施工主要分部、分项工程技术措施 (6)3.1钢筋工程 (6)3.2模板工程 (7)3.3混凝土工程 (8)3.4防水工程 (14)3.5回填土工程 (14)3.6电气工程 (15)3.7现场给排水保温措施 (15)四、冬期施工安全技术措施 (16)4.1冬期施工各项保证措施 (16)4.2冬期施工关于‘五防’的特殊规定: (17)一、概述1.1编制依据1.1.1某工程施工图纸1.1.2《混凝土结构施工及验收规范》(GB50204-2011)1.1.3《混凝土强度检验评定标准》(GBJ107-87)1.1.4《建筑工程施工质量验收统一标准》(GB50300-2001)1.1.5《建筑工程冬期施工规程》(JGJ104-97)1.2编制目的1.2.1加强冬季施工技术管理,提高技术管理水平。
1.2.2确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
1.2.3确保施工安全,达到国家、地方、公司规定的目标。
1.2.4采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。
1.3施工概况根据合同要求,工期比较紧。
参照沈阳地区的冬施资料和历年的施工经验以及沈阳市的气象资料,沈阳地区日平均气温稳定低于5℃时间大约自10月25日至次年4月6日,长达五个多月。
根据总进度计划,1#楼18、19、20层,2#楼17、18、19层,3#楼3、4、5层,4#楼地下室、1层,地库筏板基础、负一层,6#楼地下室都将进入冬施阶段。
1.4冬期施工的起止时间根据历史的气象资料确定,在秋冬季节,当日平均气温连续5d稳定低于5℃的初始日至翌年的春季气温连续5d稳定高于5℃的终止日即为混凝土冬期施工的具体日期。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
、概述编制依据1.2 编制目的1.3 施工概况1.4 冬期施工的起止时间1.5 冬期施工遵循原则1.6 冬期施工施工部署二、冬期施工准备2.1 组织准备:2.2 现场准备:2.3 技术准备2.4 物资准备2.5 机械准备2.6 冬期施工的组织管理三、冬期施工主要分部、分项工程技术措施3.1钢筋工程3.2模板工程3.3 混凝土工程3.4 防水工程143.5 回填土工程143.6 电气工程153.7 现场给排水保温措施15四、冬期施工安全技术措施164.1冬期施工各项保证措施164.2冬期施工关于‘五防’的特殊规定: 17一、概述1.1编制依据《混凝土结构施工及验收规范》(GB50204-2011《建筑工程施工质量验收统一标准》(GB50300-2001)1.2编制目的确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。
1.3施工概况根据合同要求,工期比较紧。
参照沈阳地区的冬施资料和历年的施工经验以 及沈阳市的气象资料,沈阳地区日平均气温稳定低于 5C 时间大约自10月25日至次年4月6日,长达五个多月。
根据总进度计划,1#楼 18、19、20层,2#楼 17、18、19层,3#楼 3、4、5层,4#楼地下室、1层,地库筏板基础、负一层, 6#楼地下室都将进入冬施阶段。
1.4冬期施工的起止时间根据历史的气象资料确定,在秋冬季节,当日平均气温连续5d 稳定低于5°C的初始日至翌年的春季气温连续 5d 稳定高于5C 的终止日即为混凝土冬期施工的具体日期。
但也应注意,在上述期限以外,有时由于寒流袭来,最低气温可能暂 时突然降到0C 以下,但寒流过后气温又回升,因而在这个突然降温期也应注意 防止混凝土遭到冻害。
1.5冬期施工遵循原则1、工程施工必须严格贯彻执行国家颁发的各项工程施工和验收规范。
1.1.1 某工程施工图纸1.1.2 1.1.3 《混凝土强度检验评定标准》(GBJ107-87)1.1.4 1.1.5 《建筑工程冬期施工规程》(JGJ104-97)1.2.1 加强冬季施工技术管理,提高技术管理水平。
1.2.2 1.2.3 确保施工安全,达到国家、地方、公司规定的目标。
1.2.42、工程施工要结合施工现场所在地方具体情况,因地、因时、因工程而宜。
坚持质量第一、节约能源、注重安全生产的方针。
3、施工的具体措施、方法要体现技术上的先进性,经济上的合理性,质量安全上的可靠性。
4、项目经理部要加强冬季施工的领导,健全完善各项管理制度和岗位责任制,确保全面完成冬季施工任务。
5、冬期施工领导小组,技术部门制定切合实际的冬季施工技术措施,并负责监督检查计划和方案的实现。
1.6冬期施工施工部署(1)+ 5oC〜—5oC间(均为平均温度),措施为在混凝土中掺加复合型抗冻早强剂,同时在混凝土表面覆盖0.8mm厚防水聚乙烯塑料布,其上覆盖两层50mm厚阻燃保温材料保温。
(2)—5oC〜—10oC间(均为平均温度),措施为在混凝土中掺加复合型抗冻剂、早强剂,同时用0.8mm厚塑料布包裹柱、梁、板的模板四周,使之形成封闭的保温套,并在其上覆盖两层50mm厚阻燃保温材料保温。
构件迎风面及挑沿等薄弱部位覆盖三层50mm厚阻燃保温材料保温。
(3)—10oC〜—15oC间(均为平均温度),措施为采用在混凝土中掺加高效复合型抗冻早强剂,同时用双层0.8mm厚塑料布包裹柱、梁、板的模板四周,使之形成封闭的保温套,并在其上覆盖两层50mm厚阻燃保温材料保温。
构件迎风面及挑沿等薄弱部位覆盖三层50mm厚阻燃保温材料保温。
(4)—15oC以下(均为平均温度),措施为在平均气温为—10oC〜—15oC间的措施基础上,对梁,柱采用蒸汽加热法进行冬季施工,保证工程进度和质量。
二、冬期施工准备2.1组织准备1、冬期施工到来之前,技术负责人应对班组长以上管理人员进行方案交底, 工长根据冬施方案及施工分项对班组进行书面技术交底。
各部门管理人员根据自己的职责安排、落实在冬施之前作好准备工作。
2、材料部门应根据冬施材料计划提前做好准备,确保冬施所需要的材料、设备按时、按计划进场;劳务部门应作好冬施人员安排,并同工程、安全部门对特殊工种如测温工等进行安全培训、考核;工程部门负责实施作好现场冬施准备工作;保障冬季施工能安全有序的进行。
项目组织机构图如下:2.2现场准备1、机务人员和施工用电管理人员对各种机械设备,用电设备、线路进行检查、维修、保养,保证冬施正常进行。
2、设施保温:现场消防、施工、生活临时用水外露水管和混凝土泵管均用岩棉保温材料包裹外缠塑料布保护保温;混凝土浇筑泵防护棚均用阻燃保温棉被封闭严密外包塑料防水彩条布防护保温,在进料口设棉门帘,不用时放下封严。
3、施工层防风围护:冬施期间为了减小施工层冷风的吹袭,有利于保温,在施工层外脚手架外侧防护杆上用塑料防水彩条布封闭围护。
2.3技术准备1、编制冬期施工方案和试验工作计划。
2、准备冬期施工所需要的规范等技术资料。
3、准备本工程所需的计量、测量、检测、试验等仪器和仪表。
2.4物资准备1、对各种物资资源的生产和供应情况、价格、品种等进行详细的市场调查,以便及早进行供需联系,落实供需要求。
2、根据工程的施工进度及材料需用量计划,做好材料的申请、订货和采购工作,组织材料按计划进场,并做好保管工作。
主要冬施材料情况表2.5 机械准备入冬前组织对工地所有在用、停用、待修、在修及库存的机械设备,进行次全面彻底检查,如有问题及时整改,切实落实冬施期间机械设备的管理、维护及管理工作。
不用的机械设备入库存放,对各封闭和暂时停用的机械设备、车辆要将水放净挂好牌,防止冻坏、冻损伤。
调整油电路,清除积灰,换用冬期燃润油料,检查保温设施,放水开关是否完好,提高蓄电池液比重,确保冬期施工中在施机械设备完整齐备,各部性能良好可靠。
多班作业的机械设备,应按规定严格执行交接班手续,收班前认真做好班后的保养工作。
备好入冬物资:车辆机械设备应加设保温套,配好防冻液、防滑液等,准备冬期用各种燃料和润滑油料。
2.6冬期施工的组织管理1、树立保证冬期施工质量的观点;树立预防为主的观点;树立为业主服务、负责的观点;建立以数据为依据的观点。
2、建立以项目经理为领导的冬期施工质量保证体系。
要有组织,有考核,有反馈。
同时,做好项目部全员冬施工作的培训、教育、交底工作。
3、落实水源、水管、消火栓等部位的保温工作,保证冬施期间正常的供水。
4、正确选用混凝土运输容器和保温材料。
5、加强气象预报工作,建立现场测温制,安排专人测温,及时掌握寒流预报,通知各有关部门、人员加强保温维护,根据不同情况采取相应的冬季质量技术措施。
&冬期施工必须把好商品混凝土入模温度控制,不合格绝不接收。
7、加强冬季安全工作,建立健全的冬季安全岗位责任制,作好防滑、防冻、防煤气中毒工作。
脚手架、人马道采取防滑措施,霜雪天后及时清扫,严防高空坠落。
保证冬期施工顺利贯彻实施。
8、加强冬期施工消防管理,可燃、易燃材料存放地点远离火源,现场严禁明火取暖,动火要经有关部门同意,开当日有效的动火证,派专人看管。
三、冬期施工主要分部、分项工程技术措施3.1钢筋工程根据施工进度计划,本工程主体钢筋施工在冬施范围内,在负温条件下,钢筋的力学性能发生变化:屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,因此要加强施工过程中的管理和检验工作。
1、钢筋焊接A做好钢筋焊接过程中的保温工作,钢筋焊接要在保温棚中进行。
B、焊接前应清除预埋件或接头表面的污垢、杂物,焊条、焊剂应存放在干燥的库房内,受潮时在使用前应经烘焙干燥后方能使用,并作好烘焙记录,焊剂烘焙应在250〜300r烘焙2h。
焊接时,应调整焊接工艺参数使焊缝和热影响区缓慢冷却。
当风力超过3级时应采取相应的挡风措施后才能施焊;焊后未冷却的接头应避免受到雨雪侵袭,避免雨雪天露天施工。
当环境温度低于-20 r时不得进行施焊。
2、钢筋冷弯A钢筋加工设备、仪表和液压工作系统油液应根据环境温度选用,并应在使用温度条件下进行配套校验。
B、在负温条件下使用的钢筋,施工时应加强检查,钢筋在运输和加工过程中应注意防止撞击和刻痕,当温度低于-20o C时,不得对n、m级钢筋进行冷弯操作,以免在钢筋弯点处发生强化,造成钢筋脆断。
3.2 模板工程模板工程根据现场不同气温(温度)采用两种配支方法:1、气温在—5oC〜—10oC时,木模板外覆盖一层50mm厚阻燃保温材料保温。
2、气温在—10oC〜—15oC时,木模板外覆盖两层50mm厚阻燃保温材料保温。
3、气温在-15oC以下时,木模板外覆盖两层50mm厚阻燃保温材料保温。
柱、墙、梁、板保温示意图3、冬期施工期间模板及支撑系统的增加由于冬施期间大气温度较低呈逐渐下降走势, 混凝土早期强度增长较慢且在 负温下混凝土强度基本停止增长(处在休眠状态),故28天的强度值很难达到拆 模强度值要求(当跨度三8米时混凝土拆模强度值应达到设计强度值的100%),因此,为保证施工工期及施工进度的要求, 确保已施工部分结构的安全,冬施期 间所施工的模板及其支撑系统暂不拆除(强度达到设计要求后再拆) ,模板及支 撑系统投入至少满足三层结构施工的用量。
3.3混凝土工程1、一般要求A 拌制混凝土采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。
在掺用含有钾、钠离子的防冻剂混凝土中,不得采用活性骨料或在骨料中混 有这类物质的材料。
B 、外加剂优先选用早强型复合防冻剂,并应具有减水、引气作用,含气量宜控制在2%- 4%二层C_.) -层50厚草垫料薄膜 ■ 楼板 灭火器混 凝 土 外 墙 18 厚 木 模 板50彩 厚条 草布 垫 钢 20安 彩管 厚全 条 脚 保网 布手 温 架 被C 、混凝土原材料加热应优先采用加热水的方法,当加热水仍不能满足要求 时,再对骨料进行加热,水泥不得直接加热。
D 混凝土浇筑前,应清除模板和钢筋上的冰雪和污垢。
运输车辆应有保温措施。
E 新浇筑混凝土应及时在裸露混凝土表面铺双层塑料薄膜后再覆盖保温材料(50厚草帘),对棱角、边角部位的保温厚度应增加到大面积部位的 混凝土在养护期间应防风和防止混凝土失水。
F 、由于本施工现场无蒸气热源,应重点防止降雨降雪或突发降雨降雪对已绑扎完钢筋的梁板、柱模内造成挂冰或雨雪淤积,对已绑扎完钢筋的梁板、柱模在未浇筑混凝土前应及时用防水彩条布进行覆盖,应杜绝此类情况的发生。
G 对施工层脚手架四周应全封闭,防止薄板构件下过堂风对流将热量带走,过早降低构件的早期温度而影响强度增长。
保证供应的商品混凝土质量可靠、稳定;混凝土入模温度控制; 混凝土的覆盖保温养护;混凝土试块除正常规定组数制作外,还应增设两组与结构同条件养护一组用以检验混凝土受冻前的强度,另一组用以检验转入常温养护28d 的强度。
