道路工程水泥混凝土路面切缝横缝缩缝施工缝施工方案

合集下载

道路工程水泥混凝土路面切缝横缝缩缝施工缝施工方案(1)

道路工程水泥混凝土路面切缝横缝缩缝施工缝施工方案(1)

1.水泥混凝土路面施工工艺2.1 适用范围3.本施工工艺适用于市政道路水泥路面、公路水泥路面工程施工。

4.2 编制依据5.《混凝土结构工程施工质量验收规范》GB50204——20026.《公路工程水泥混凝土试验规程》JTJ053——947.《公路工程技术标准》JTJ001——978.《公路工程施工安全技术规程》JTJ076——959.《砼强度检验评定标准》GBJ107——8710.《水泥砼路面施工及验收规范》GB97——8711.《公路工程质量检验评定标准》JTJ071——9812.3 准备工作13.3.1主要施工机具设备14.常用施工机具有:强制式搅拌机、自行式砼摊铺机、自卸汽车、泵送车、砼搅拌运输罐车、切缝机、压纹机、垂直振动器、平板振动器切割机、园盘锯、平刨机、焊机、发电机、潜水泵、洒水车等。

15.3.2技术准备测方案等相应的的技术方案。

16.3.2.1认真熟悉图纸,明确各部位的的要求以及复算各种测量数据,如:平曲线的的起点、曲中点、曲终点和竖曲线的的各种改正数据以及平交交道口、立交道口的的交点,复测平面和主程平曲线、竖曲线等桩位。

17.3.2.2根据设计图纸编制水泥砼路面工程施工措施方案,测量施测方案等相应的的技术方案。

18.3.2.3原材料材质的的检验及确定水泥砼的的配合比。

19.3.2.4砼水泥路面基层应坚实、稳定,压实度和平整度、弯沉值等符合设计要求和规范要求。

20.3.3物资准备21.3.3.1准备砼水泥路面拌和物的的各种原材料,按规范规定并抽样送检,符合设计及规范要求。

22.3.3.2准备施工需用的的周转材料。

23.3.4灌施工准备24.3.4.1施工前,进行各工序各流程的的技术交底和安全交底。

25.3.4.2隐蔽资料经专检监理签字确认。

26.3.4.3砼浇筑会签单已办好,并签发砼施工配合比通知单和砼施工方案。

27.3.4.4检查基层质量,并且路基应有良好的的排水系统。

28.3.5施工放样29.3.5.1施工放样前对原有道路中心线控制点,水准点全部进行复测,全线进行闭合制度。

切缝、灌缝施工方案

切缝、灌缝施工方案

切缝、灌缝施工方案
一、切缝工艺流程
切缝是混凝土地面中常见的一种处理方式,旨在控制混凝土收缩开裂并改善混
凝土地面的平整度。

切缝施工应遵循以下工艺流程:
1.测量切缝位置:根据设计要求和混凝土地面情况,确定切缝的位置
和间距。

2.切割缝口:使用专用切割机械沿着标线切割混凝土地面,确保切口
整齐、垂直。

3.清理缝口:清除切口中的碎屑和杂物,保持切口清洁。

4.填充胶条:在清洁的切口中铺设合适规格的胶条,确保切口底部与
地面之间密实连接。

5.打浆:使用专用浆料将切口进行灌浆,填满整个切口并保证灌浆均
匀,确保混凝土地面强度。

二、灌缝材料选择
选择适用的灌缝材料对于切缝施工的质量至关重要。

通常可选用以下材料:•聚硫灌缝剂:具有良好的弹性和耐腐蚀性,适用于室内外混凝土地面切缝。

•聚氨酯灌缝剂:具有较高的抗张强度和耐磨性,适用于高强度要求的混凝土地面。

•环氧树脂灌缝剂:耐化学腐蚀和耐磨损,适用于对耐久性要求较高的混凝土地面。

三、施工注意事项
1.施工环境:施工时应确保环境通风良好,避免灌浆时材料挥发对身
体健康造成影响。

2.施工设备:使用专业的切割机械和灌浆设备,确保施工效果和质量。

3.施工质量:严格按照工艺要求操作,保证切口整齐、灌浆均匀,材
料选择合适。

4.施工验收:施工完成后应进行验收,确保切缝和灌缝工艺符合设计
要求。

通过以上切缝、灌缝施工方案,可有效控制混凝土地面的开裂和变形,提高地
面的使用寿命和美观度。

愿这份施工方案能为您的工程施工带来帮助和指导。

混凝土路面接缝设计方案

混凝土路面接缝设计方案

混凝土路面接缝设计方案
1、纵缝设计
一次铺筑宽度为3.75m,设置纵向施工缝,纵向施工缝采用平缝形式,上部应锯切槽口,深度为35mm,宽度为6mm,槽内灌塞填缝料。

纵向施工缝(单位:mm)
纵向缩缝:采用假缝形式,锯切的槽口深度应大于施工缝的槽口深度。

纵向缩缝(单位:mm)
2、横向接缝
横向施工缝其位置尽可能选在缩缝或胀缝处。

横向施工缝构造(单位:mm)
横向缩缝可等间距或变间距布置,采用假缝形式,顶部应锯切槽口,深度为面层厚度的1/5-1/4,宽度为6mm,槽内填塞填缝料。

横向缩缝构造(单位:mm)。

水泥砼路面的接缝构造与布置

水泥砼路面的接缝构造与布置

水泥砼路面的接缝构造与布置水泥混凝土路面的横向接缝(1)横向接缝①缩缝:保证板因温度和湿度的降低而收缩时沿该薄弱断面缩裂,从而避免产生不规则的裂缝.②胀缝:保证板在温度升高时能部分伸张,从而避免产生路面板在热天的拱胀和折断破坏,同时胀缝也能起到缩缝的作用。

③施工缝:因施工不连续,暂时停止施工时要设置施工缝。

常设置在缩缝、胀缝位置处,必须添加传力钢筋,保证纵向整体性.(2)横缝的构造与设置①胀缝的构造胀缝是贯通接缝、缝宽达到20mm左右、虽然设置传力杆,但是由于不断的伸长与收缩,再加上荷载的作用,是水泥混凝土最薄弱的环节。

目前只在结构物位置设置胀逢,设置胀逢的数量与水泥混凝土路面长度没有关系。

②缩缝的构造(a)假缝型(b)假缝+传力杆(c)企口缝+传力杆缩缝间距一般4~6m,同板长,根据气温状况、地质水文情况选择。

如:5m×4m的板块,按5m固定间距设置缩缝.③施工缝的构造施工缝一般尽量选择在胀缝、缩缝处设置,构造与重交通的缩缝构造(b)相似,或者选用企口缝。

(3)横向接缝的间距按面层类型和厚度选定①普通混凝土面层一般4—6m,面板的长宽比不宜超过1.30,平面尺寸不宜大于25平方米;②碾压混凝土或钢纤维混凝土面层一般6-10m ;③钢筋混凝土面层一般6-15m.3、水泥混凝土路面的纵向接缝(1)纵缝的构造与设置纵缝:平行于行车方向的接缝,用来控制路面板因翘曲应力与荷载应力共同作用下产生不规则的纵向裂缝。

原因:①混凝土摊铺机仅能摊铺一个车道宽度,纵缝做成真缝形式(平头缝)②混凝土摊铺机全路幅摊铺,摊铺宽度两侧做成真缝;摊铺宽度范围内按照车道宽度设置纵缝,做成假缝或者企口缝;(2)纵缝的位置①根据路面设计宽度,按3~4.5m设置,一般等间距.②一般选择在车道标线处;靠近中央分隔带的内侧车道,路缘带与车道间不另设纵缝;外侧车道,纵缝外移路缘带宽度;(3)拉杆的设置①拉杆:指用于纵缝,以保证板块间沿道路横向的联系为主要目的设置的钢筋。

市政道路工程:水泥混凝土路面接缝

市政道路工程:水泥混凝土路面接缝

利用计算机模拟掷硬币试验,给出试验结果的统计表和直观的折线图,使学生观察到随着试验次数的增加,随机事件发生的频率稳定在某个常数附近,从而给出概率的统计定义。概率的
两侧滑动。
意义是本章的重点内容。教科书从几方面解释概率的意义,并通过掷硬币和掷骰子的试验,引入古典概型,通过转盘游戏引入几何概型。分别介绍了用计算器和计算机中的Excel软件产 生(取整数值的)随机数的方法,以及利用随机模拟的方法估计随机事件的概率、估计圆周率的值、近似计算不规则图形的面积等。教科书首先通过具体实例给出了随机事件的定义,通 过抛掷硬币的试验,观察正面朝上的次数和比例,引出了随机事件出现的频数和频率的定义,并且利用计算机模拟掷硬币试验,给出试验结果的统计表和直观的折线图,使学生观察到随 着试验次数的增加,随机事件发生的频率稳定在某个常数附近,从而给出概率的统计定义。概率的意义是本章的重点内容。教科书从几方面解释概率的意义,并通过掷硬币和掷骰子的试
本教科书介绍的统计内容是在义务教育阶段有关抽样调查知识的基础上展开的,侧重点放在了介绍获得高质量样本的方法、方便样本的缺点以及随机样本的简单性质上。教科书首先通过
两侧路面层板在纵缝位置的紧密联系,以免沿路拱横坡向 大量的日常生活中的统计数据,通过边框的问题和探究栏目引导学生思考用样本估计总体的必要性,以及样本的代表性问题。为强化样本代表性的重要性,教科书通过一个著名的预测结 果出错的案例,使学生体会抽样不是简单的从总体中取出几个个体的问题,它关系到最后的统计分析结果是否可靠。然后,通过生动有趣的实例引进了随机样本的概念。通过实际问题情 景引入系统抽样、分层抽样方法,介绍了简单随机抽样方法。最后,通过探究的方式,引导学生总结三种随机抽样方法的优缺点。3.随机现象在日常生活中随处可见,概率是研究随机 现象规律的学科,它为人们认识客观世界提供了重要的思维模式和解决问题的模型,同时为统计学的发展提供了理论基础。因此,统计与概率的基础知识已经成为一个未来公民的必备常

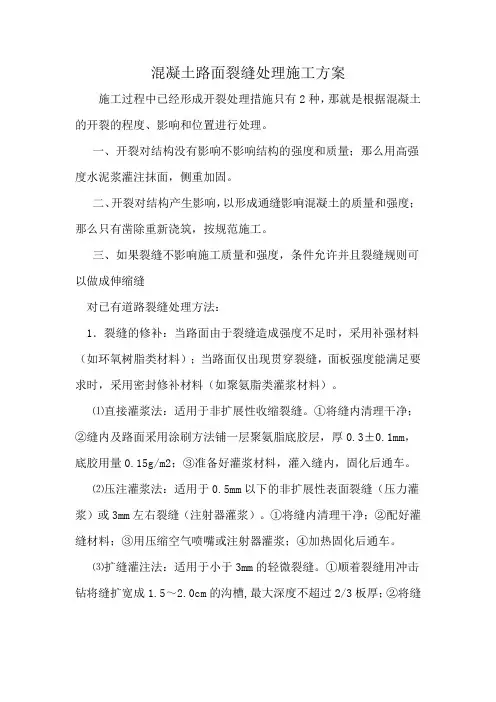

混凝土路面裂缝处理施工方案

混凝土路面裂缝处理施工方案

混凝土路面裂缝处理施工方案施工过程中已经形成开裂处理措施只有2种,那就是根据混凝土的开裂的程度、影响和位置进行处理。

一、开裂对结构没有影响不影响结构的强度和质量;那么用高强度水泥浆灌注抹面,侧重加固。

二、开裂对结构产生影响,以形成通缝影响混凝土的质量和强度;那么只有凿除重新浇筑,按规范施工。

三、如果裂缝不影响施工质量和强度,条件允许并且裂缝规则可以做成伸缩缝对已有道路裂缝处理方法:1.裂缝的修补:当路面由于裂缝造成强度不足时,采用补强材料(如环氧树脂类材料);当路面仅出现贯穿裂缝,面板强度能满足要求时,采用密封修补材料(如聚氨脂类灌浆材料)。

⑴直接灌浆法:适用于非扩展性收缩裂缝。

①将缝内清理干净;②缝内及路面采用涂刷方法铺一层聚氨脂底胶层,厚0.3±0.1mm,底胶用量0.15g/m2;③准备好灌浆材料,灌入缝内,固化后通车。

⑵压注灌浆法:适用于0.5mm以下的非扩展性表面裂缝(压力灌浆)或3mm左右裂缝(注射器灌浆)。

①将缝内清理干净;②配好灌缝材料;③用压缩空气喷嘴或注射器灌浆;④加热固化后通车。

⑶扩缝灌注法:适用于小于3mm的轻微裂缝。

①顺着裂缝用冲击钻将缝扩宽成1.5~2.0cm的沟槽,最大深度不超过2/3板厚;②将缝内清理干净,填入粒径0.3~0.6 cm清洁的小石屑(含泥量小于1%);③配好注浆材料,灌缝;④加热固化,达到强度后通车。

⑷条带罩面法:适用于贯彻全板厚度在3~15mm的中等裂缝。

①顺裂缝将两侧各约15cm,且平行裂缝切7~10cm深两条横缝,将此部分砼凿除;②沿缝两侧10cm,每隔50cm钻一对钯钉孔,并在二钯钉孔之间打入一对与钯钉直径相一致的钯钉槽;③用Φ16钢筋做成长20cm、弯钩长7cm的钯钉,将孔槽内填满快硬砂浆,安装钯钉;④将缝内切割凿毛,清理表面;⑤将修补面先刷一层同配比水泥砂浆,然后浇注快硬砼;⑥喷洒养生剂养生;⑦用切割机切缝,灌填筑料。

⑸全深度补块法:适用于裂缝宽度大于15mm、错台大于12 mm的严重裂缝,砼补块可以恢复裂缝传递板块间荷载的能力,并最大限度地减少垂直变形。

水泥混凝土路面接缝施工作业指导书

水泥混凝土路面接缝施工作业指导书

S12梅龙高速公路粤境程江至梅南段路面维修工程(K91+120~K103+404)水泥混凝土面板纵横向施工接缝处理作业指导书广东省路桥建设发展有限公司路达分公司2011年11月一、新浇筑水泥混凝土面板纵横向施工接缝处理根据现行《公路水泥混凝土路面施工技术规范》(JTG F30—2003)规定,新浇水泥混凝土面板宜按以下规定执行。

1.1 纵缝施工1.当一次铺筑宽度小于路面和硬路肩总宽度时,应设纵向施工缝,位置应避开轮迹,并重合或靠近车道线,构造可采用平缝加拉杆型。

当所摊铺的面板厚度大于等于260mm 时,也可采用插拉杆的企口型纵向施工缝。

采用滑模施工时,纵向施工缝的拉杆可用摊铺机的侧向拉杆装置插入。

采用固定模板施工方式时,应在振实过程中,从侧模预留孔中手工插入拉杆.2.当一次摊铺宽度大于4。

5m时,应采用假缝拉杆型纵缝,即锯切纵向缩缝,纵缝位置应按车道宽度设置,并在摊铺过程中用专用的拉杆插入装置插入拉杆。

3.桥面和搭板的纵缝拉杆可由横向钢筋延伸穿过接缝代替。

4.插入的侧向拉杆应牢固,不得松动、碰撞或拔出。

若发现拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。

当发现拉杆可能被拔出时,宜进行拉杆拔出力(握裹力)检验,混凝土与拉杆握裹力试验方法可参照规范附录C。

1。

2 横向施工缝每天摊铺结束或摊铺中断时间超过30min时,应设置横向施工缝,其位置宜与胀缝或缩缝重合,确有困难不能重合时,施工缝应采用设螺纹传力杆的企口缝形式.横向施工缝应与路中心线垂直。

横向施工缝在缩缝处采用平缝加传力杆型,见图1。

在胀缝处其构造与胀缝相同,见图2。

图1 横向施工缝构造示意图图2 胀缝构造示意图1.3 横向缩缝布置1.普通混凝土路面横向缩缝宜等间距布置。

不宜采用斜缝。

不得不调整板长时,最大板长不宜大于6.0m;最小板长不宜小于板宽。

2.在特重和重交通公路、收费广场、邻近胀缝或路面自由端的3条缩缝应采用假缝加传力杆型.缩缝传力杆的施工方法可采用前置钢筋支架法或传力杆插入装置(DBI)法,支架法的构造见图3。

路面切缝施工

路面切缝施工

路面切缝施工(1)接疑缝施工1.纵缝、横缝施工1)纵缝应根据设计文件的的规定施工,一般纵疑缝即纵向施工缝,采用平缝加拉杆型式,施工方便;过去也有采用企口缝加拉杆型式,其板与板之间的的传荷能力较强,但拆模不当时易损伤企口,施工麻烦。

如道路一侧的的二块板一次浇筑,则中间的的纵缝为设拉杆的的假缝横缩缝宜在混凝土硬结后锯切形成。

在条件不具备时,也可在新浇混凝土中压缝形成。

2)拉杆在立模后浇筑混凝土之前安设,纵缝施工缝的的拉杆则穿过横板的的拉杆孔安设,浇筑混凝土时应随时校正拉杆位置,使符合设计要求。

3)纵缝槽宜在混凝土硬结后用锯缝机锯切,并与实际施工缝一致使缝槽挺直美观。

也可以在浇筑过程中埋入接缝板,待混凝土硬结后拔出形成缝槽。

4)横缩缝槽缝深必须足够;在设置窨井处,宜调整横缩缝间距,使缩缝“骑”井框设置,但调整后的的缩缝间距要适当,不得大于设计规定的的间距;锯缝必须及时,在夏季施工尤应注意缩缝宜每隔3~4块板先锯一条,然后补齐。

如天气炎热干燥允许每隔3~4块板先压一条缩缝,防止混凝土板未锯先裂。

5)在邻近胀缝或自由端的的3条缩缝内均宜在板厚1/2处加设传力杆,在浇筑过程中埋设,传力杆的的一半稍多一些(5cm)长度涂沥青,但不设带空隙的的套筒。

2.横胀缝施工1)胀缝应与路中心线成90度,缝壁必须竖直,缝隙宽度一致,缝中不得连浆。

缝隙下部设胀缝板,上部灌封缝料。

2)胀缝两侧的的混凝土板,一般设滑动传达室力杆传递荷载。

传达室力杆穿过胀缝板,并用钢筋支架固定就位。

传达室力杆的的一半长稍多一些(5cm)涂沥青并套长10cm的的小套筒(塑料或白铁皮加工,)小套筒留3cm空隙,填以纱头等。

也有很多工程不设滑动式传达室力杆,改在两侧混凝土板端设置“鼠笼式”钢筋构架加强,钢筋构架在浇筑时埋设,施工方便,且可加强混凝土板板端强度,效果良好。

3)胀缝封缝槽可预埋套条留出封缝空间,近来更倾向于用两侧锯缝凿出封缝空间,后者胀缝两侧混凝土板平齐,平整度好。

道路工程水泥混凝土路面切缝横缝缩缝施工缝施工方案

道路工程水泥混凝土路面切缝横缝缩缝施工缝施工方案

中铁中铁建中交中水中冶中煤1.水泥混凝土路面施工工艺2.1适用范围3.本施工工艺适用于市政道路水泥路面、公路水泥路面工程施工。

4.2编制依据5•《混凝土结构工程施工质量验收规范》GB50204——20026.《公路工程水泥混凝土试验规程》JTJ053—-947.《公路工程技术标准》JTJ001—-978.《公路工程施工安全技术规程》JTJ076--959•《砼强度检验评定标准》GBJ107——8710.《水泥砼路面施工及验收规范》GB97——8711.《公路工程质量检验评定标准》JTJ071-—9812.3准备工作13.3。

1主要施工机具设备14.常用施工机具有:强制式搅拌机、自行式砼摊铺机、自卸汽车、泵送车、砼搅拌运输罐车、切缝机、压纹机、垂直振动器、平板振动器切割机、园盘锯、平刨机、焊机、发电机、潜水泵、洒水车等.15.3。

2技术准备测方案等相应的的技术方案.16.3.2。

1认真熟悉图纸,明确各部位的的要求以及复算各种测量数据,如:平曲线的的起点、曲中点、曲终点和竖曲线的的各种改正数据以及平交交道口、立交道口的的交点,复测平面和主程平曲线、竖曲线等桩位。

17.3.2。

2根据设计图纸编制水泥砼路面工程施工措施方案,测量施测方案等相应的的技术方案。

18.3.2。

3原材料材质的的检验及确定水泥砼的的配合比.19.3.2.4砼水泥路面基层应坚实、稳定,压实度和平整度、弯沉值等符合设计要求和规范要求。

20.3。

3物资准备21.3.3。

1准备砼水泥路面拌和物的的各种原材料,按规范规定并抽样送检,符合设32.36.5.1。

1 模板的的选用 38. (2)模板应无缺损,有足够的的刚度, 内侧和做顶、底面均应光洁、平整、顺直,局曲应小于4mm,,高度应与混凝土路面板厚偉应准确,企口缝则其企口舌 安装拉杆安装传力杆 *质量检验切缝灌缝计及规范要求。

22.3.3.2准备施工需用的的周转材料. 23.3.4灌施工准备24.3.4。

水泥砼路面缩缝、胀缝、施工缝的定义及设置规则

水泥砼路面缩缝、胀缝、施工缝的定义及设置规则

水泥砼路面缩缝、胀缝、施工缝的定义及设置规则————————————————————————————————作者:————————————————————————————————日期:水泥砼路面缩缝、胀缝、施工缝的定义及设置规则水泥砼路面有纵横、缩缝、胀缝、纵、横施工缝,对初学者可谓错综复杂,感觉繁琐。

怎样才能全部搞清楚它们之间的关系呢?需要系统的开一下小课。

ﻫ一、接缝设置的原因混凝上面层是由一定厚度的混凝土面板组成的,具有热胀冷缩的性质。

由于一年四季气ﻫ温的变化,混凝土板会产生不同程度的膨胀和收缩。

而在一昼夜户,白天气温升高,混凝土板顶面温度较底面为高,这种湿度坡差会造成面板的中部突起。

夜间气温降低,混凝土板顶面温度较底面为低,会使板的周围和角隅翘起;(如图2-8-6a)。

这些变形会受到面板与基础之间的摩阻力和粘结力,以及板自重和车轮荷载等的约束。

致使板内产生过大的应力,造成板的断裂(图2-8-6b)或拱胀破坏(图2-8-6c)。

由图2-8-6可见,由于翘曲而引起的裂缝,则在在裂缝发生后被分割的两块板体尚不致完全分离,还具有传递荷载的能力,倘若板体温度均匀下降引起收缩,则将使两块板拉开(图2-8-6c),从而失去传递荷载的能力。

ﻫ为了避免这些缺陷,水泥混凝土路面不得不在纵横两个方向设置许多接缝.把整个路面ﻫ分割成为许多板块。

水泥混凝土路面的接缝可分为纵缝和横缝两大类。

与路线中线平行的接缝称为纵缝,与路线垂直的接缝称为横缝。

接缝设计应能:①控制收缩应力和翘曲应力所引起的裂缝出现的位置;②通过接缝提供足够的荷载传递;③防止坚硬的杂物落入接缝缝隙内。

ﻫ二、纵缝及其构造1.纵向缩缝当一次铺筑的宽度大于4.5m时,应增设纵向缩缝。

纵向缩缝可采用假缝加拉杆型,其构造如图2-8-7所示。

设置拉杆,可以防止板块横向位移使缝隙扩大,拉杆应设置在板厚的1/2处;在缩缝上部设置的槽口,一般应在混凝土浇筑后,并达到一定的抗压强度(碎石混凝土为6.0~12.0MPa.砾石混凝土为9.0~12.0MPa)时,用切缝机进行切割,或在混凝土浇筑时振人木条。

水泥砼路面缩缝、胀缝、施工缝的定义及设置规则方案

水泥砼路面缩缝、胀缝、施工缝的定义及设置规则方案

水泥砼路面缩缝、胀缝、施工缝的定义及设置规则水泥砼路面有纵横、缩缝、胀缝、纵、横施工缝,对初学者可谓错综复杂,感觉繁琐。

怎样才能全部搞清楚它们之间的关系呢?需要系统的开一下小课。

ﻫ一、接缝设置的原因混凝上面层是由一定厚度的混凝土面板组成的,具有热胀冷缩的性质。

由于一年四季气ﻫ温的变化,混凝土板会产生不同程度的膨胀和收缩.而在一昼夜户,白天气温升高,混凝土板顶面温度较底面为高,这种湿度坡差会造成面板的中部突起。

夜间气温降低,混凝土板顶面温度较底面为低,会使板的周围和角隅翘起;(如图2-8-6a).这些变形会受到面板与基础之间的摩阻力和粘结力,以及板自重和车轮荷载等的约束。

致使板内产生过大的应力,造成板的断裂(图2—8-6b)或拱胀破坏(图2-8-6c).由图2-8—6可见,由于翘曲而引起的裂缝,则在在裂缝发生后被分割的两块板体尚不致完全分离,还具有传递荷载的能力,倘若板体温度均匀下降引起收缩,则将使两块板拉开(图2—8-6c),从而失去传递荷载的能力。

为了避免这些缺陷,水泥混凝土路面不得不在纵横两个方向设置许多接缝.把整个路面分割成为许多板块。

水泥混凝土路面的接缝可分为纵缝和横缝两大类。

与路线中线平行的接ﻫ缝称为纵缝,与路线垂直的接缝称为横缝。

接缝设计应能:①控制收缩应力和翘曲应力所引起的裂缝出现的位置;②通过接缝提供足够的荷载传递;③防止坚硬的杂物落入接缝缝隙内。

二、纵缝及其构造1ﻫ.纵向缩缝当一次铺筑的宽度大于4.5m时,应增设纵向缩缝。

纵向缩缝可采用假缝加拉杆型,其构造如图2-8-7所示。

设置拉杆,可以防止板块横向位移使缝隙扩大,拉杆应设置在板厚的1/2处;在缩缝上部设置的槽口,一般应在混凝土浇筑后,并达到一定的抗压强度(碎石混凝土为6.0~12。

0MPa.砾石混凝土为9。

0~12。

0MPa)时,用切缝机进行切割,或在混凝土浇筑时振人木条。

槽门深度要适中,过浅,则混凝土截面的强度削弱得不够,从而不能保证以后的开裂发生在接缝位置上;过深,则不规则断裂面面积过少,接缝传荷能力降低.根据经验,槽深-般为板厚的1/4—1/5,槽口宽度根据施工条件,宜尽可能窄些,通常为3~8m m。

建筑地面横向缩缝施工方案

建筑地面横向缩缝施工方案

建筑地面横向缩缝施工方案1. 简介建筑地面横向缩缝施工是建筑工程中的一个重要环节,用于控制地面板块的收缩和膨胀,以减少地面的开裂和变形。

本文档将介绍建筑地面横向缩缝施工的方案及注意事项。

2. 施工材料•横向缩缝道钢板•缩缝填充材料,如橡胶条或硅酮密封胶•抗裂钢筋3. 施工步骤3.1 准备工作•清理地面:确保地面平整清洁,去除杂物和尘土。

•确定缩缝位置:根据设计要求确定缩缝的位置和宽度。

3.2 固定横向缩缝道钢板•将横向缩缝道钢板与地面嵌接:将横向缩缝道钢板按照设计要求与地面嵌接,确保其嵌入深度符合要求。

•固定横向缩缝道钢板:使用螺栓或焊接等方式固定横向缩缝道钢板。

3.3 缩缝填充材料施工•预备填缝:将预留缝隙清理干净,确保无杂质。

•填充缩缝填充材料:使用橡胶条或硅酮密封胶等填充材料填缝,确保填充材料与横向缩缝道钢板紧密贴合。

•拉伸缩缝填充材料:使用适当工具将填充材料拉伸至适当位置,确保填缝完整无缺。

3.4 加设抗裂钢筋•安装抗裂钢筋:根据设计要求,将抗裂钢筋铺设在缩缝填充材料上方,以增强地面的抗拉强度。

3.5 后续处理•清理工地:清理施工现场,确保地面整洁无碍。

•进行验收:依据相关工程验收标准,进行地面缩缝施工的验收。

4. 注意事项•施工前应仔细检查地面结构,确保地面承载能力与施工要求相符。

•施工时应穿戴合适的个人防护装备,保证施工人员的安全。

•施工过程中应注意预留缝隙的光滑度和一致性。

•缩缝填充材料应选择具有良好弹性和耐候性的材料,并确保其与地面横向缩缝道钢板贴合严密。

•抗裂钢筋的增加能够有效增强地面的抗拉强度,减少地面开裂的可能性。

5. 结论建筑地面横向缩缝施工是确保地面整体性和稳定性的重要一环。

通过按照施工方案的步骤进行施工,并注意施工过程中的细节和注意事项,能够有效降低地面开裂和变形的风险,保证建筑的持久性和安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.水泥混凝土路面施工工艺2.1 适用范围3.本施工工艺适用于市政道路水泥路面、公路水泥路面工程施工。

4.2 编制依据5.《混凝土结构工程施工质量验收规范》GB50204——20026.《公路工程水泥混凝土试验规程》JTJ053——947.《公路工程技术标准》JTJ001——978.《公路工程施工安全技术规程》JTJ076——959.《砼强度检验评定标准》GBJ107——8710.《水泥砼路面施工及验收规范》GB97——8711.《公路工程质量检验评定标准》JTJ071——9812.3 准备工作13.主要施工机具设备14.常用施工机具有:强制式搅拌机、自行式砼摊铺机、自卸汽车、泵送车、砼搅拌运输罐车、切缝机、压纹机、垂直振动器、平板振动器切割机、园盘锯、平刨机、焊机、发电机、潜水泵、洒水车等。

15.技术准备测方案等相应的的技术方案。

16.的的要求以及复算各种测量数据,如:平曲线的的起点、曲中点、曲终点和竖曲线的的各种改正数据以及平交交道口、立交道口的的交点,复测平面和主程平曲线、竖曲线等桩位。

17.的的技术方案。

18.的的检验及确定水泥砼的的配合比。

19.物资准备20.的的各种原材料,按规范规定并抽样送检,符合设计及规范要求。

21.的的周转材料。

22.灌施工准备23.的的技术交底和安全交底。

24.的的排水系统。

25.施工放样 26.4 施工工序流程27.28.图1 施工工序流程29.5 水泥砼路面施工 30.模板工程 31.的的选用32.(1)模板宜采用钢模板。

弯道等非标准部位以及小型工程可采用木模板,其厚度宜为5cm (曲线处可减薄至3cm )。

33.(2)模板应无缺损,有足够的的刚度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm 。

振捣时模板横向最大挠曲应小于4mm ,高度应与混凝土路面板厚度一致,误差不超过±2mm 。

纵缝模板平缝的的拉杆空孔眼位应准确,企口缝则其企口舌或凹槽的的长度误差钢模板为±1mm ,木模板为±2mm 。

34.(3)模板周转使用前,应对前次拆下的的模板进行检验,如有变形损杯,应修至达到要求后才能使用。

等,否则应整修基层至符合要求才可立模铺筑混凝土。

36.(2)立模的的平面位置和高程应符合设计要求,其误差应严于混凝土路面板质量验收的的容许误差。

37.(3)模板应支立稳固,接头严密平顺。

模板的的接头以及与基层接角处不得漏浆。

38.(4)浇筑混凝土前,模板内侧应涂布脱模剂(隔离剂),一般可用肥皂液[皂:水=1:(5~7)]、机油、机油肥皂水[5:15:(80~85)]等。

39.(5)路上的的井框外围应立模分离,立模形状和井框外面的的混凝土路面板,此时模板支撑在框的的内侧,硬化拆模后,在其混凝土侧面涂没——60号沥青二度,找 平 砼伴和及运输施工准备支 模施工放样装铺砼拌和物取样振 捣做 面养 护 切缝灌缝质量检验检查井周边砼板加固检查井井底安装 收水井井座、雨水蓖安装 安装张缝板 安装拉杆安装传力杆雨水口周围胀缝板安装雨水口周围钢筋绑扎再安放好分隔胀缝板(油浸木丝板或软木反——按设计),将框内混凝土补浇平顺。

40.砼摊铺:41.的的准备工作42.(1)摊铺前应检查模板位置、高程、支设稳固和基层平整润湿、模板内侧面涂脱模剂、水泥混凝土板壁涂沥青,以及钢筋的的安设和传力杆、拉杆等设置情况,合格后方可摊铺。

43.(2)检查、维修混凝土运输通道以及设置安全护栏、纠察等。

44.(1)半干硬性现场搅拌混凝土拌和物一次摊铺容许达到的的混凝土路面板最大厚度GBJ97—87规定为22cm,交通部水泥混凝路面推言广小组(1991)建议放宽至24cm,近些年上海的的水泥混凝土路如杨高路、沪太路等均为24cm路面,一次摊铺。

塑性的的商品混凝土一次摊铺最大厚度为26cm。

45.(2)超过一次摊铺的的最大厚度时,应分两次摊铺和振实,但一次抹面。

两层铺筑的的间隔时间不得超过30min。

下层厚度宜略大于上层,即下层厚度宜为总厚度的的3/5。

46.(3)摊铺厚度应考虑振实预留高度。

此高度应在混凝土路面施工初期(试点阶段)试验确定,一般在10%左右。

47.(4)用铁锹摊铺时,应用锹反扣(扣锹法),禁止抛掷和耧耙。

48.(5)每仓混凝土的的摊铺、振捣、整平、做面应边疆进行,不得中断。

如因故中断,应设置施工缝,并宜设在设计规定的的接缝位置。

49.砼振捣、整平50.(1)摊铺好的的混凝土拌和物,应随即用插放式和平板式振动器均匀地振实。

塑性的的商品混凝土可省去平板振实工序。

51.(2)插入式振动器的的有效作用深度一般为18~25cm。

振实宜采用的的平板振动器(采用真空吸水工艺时可用功率较小的的平板振动器)。

振平可用的的平板振动器。

52.(3)振捣时应先用插入式振动器的的模板(或混凝土板壁)边缘、角隅处初振或全面积顺序初振一次。

同一位置振动时不宜少于20s。

插入式振动器移动间距不宜大于其作用半径的的倍,其至模板的的距离应不大于作用半径的的倍,并应避免碰撞模板和钢筋。

然后,再用平板振动器全面振捣,板与板间宜重迭10~20cm。

同一位置的的振捣时间,当水灰比小于时宜不少于30s,当水灰比大于时宜不少于15s,以不再冒出气泡并泛出水泥砂浆为准。

如有条件最好再用小功率平板振动器全面振平一次。

53.(4)混凝土拌合物全面振捣后,再用振动梁进一步拖拉振实并初步整平。

振动梁往返拖拉2~3遍,使表面泛浆,并赶出气泡。

振动梁移动速度要缓慢均匀,不许中途停顿,前进速度以每分钟~为宜。

凡有不平之处,应及时畏以人工挖填补平。

补填时宜用较细的的拌合物,但严禁用纯砂浆填补。

54.(5)最后用无缝钢管滚杠进一步滚揉表面,使表面进一步提浆调匀调平。

55.真空吸水施工56.(1)真空吸水为非必要工序,但有特定优点,可视情况采用。

57.(2)采用该工艺时,混凝土拌合物水灰比比常规增大5%~10%,可易于摊铺、振捣、减轻劳动强度,加快施工进度,并且还可缩短混凝土抹面工序的的等待时间,降低成型混凝土的的最终水灰比,从而增加了密实性,提高了强度,改善了搞干缩性、搞渗性和抗冻性。

但是增加此道工序也需相应地增加真空吸水设备和劳动配备。

58.(1)真空泵。

泵的的最大真空度宜小于或等于90%,最大抽整大于251/S。

可选用符合以上要求的的低真空大抽吸泵。

59.(2)真空吸垫。

有尼龙网格吸垫和气垫薄膜吸垫、无滤布吸垫等柔性吸垫。

无滤布吸垫使用简便,效果较好。

60.(1)真空吸水深度不可超过30cm。

61.(2)真空吸水时间宜为混凝土路面板厚的的倍(吸水时间以min计,板厚以cm计)。

62.(3)吸垫铺设,特别是周边应紧贴密致。

开泵吸水一般控制真空表1min内逐步高到400~500mmHg,最高值不宜大于650~700mmHg。

计量出水量至达到要求,并作记录。

关泵亦应逐渐减小真空度,并略提起吸垫四角,继续抽吸10~15s,以脱尽作业表面及管路中残余水。

63.(4)真空吸水后可用滚杠或振动梁以及抹石机进行复平,以保证表面平整和进一步增强板面强度的的均匀性。

64.板面处理(做面):65.(1)抹面时严禁在混凝土表面洒水或撒水泥。

66.(2)无真空吸水工艺时,抹面一般分两次进行。

第一次在整平后随即进行。

驱除泌水并压下石子。

第二次抹面须在混凝土泌水基本结束,处于初凝状态但表面尚湿润时进行。

67.(3)混凝土板面应平整密实,并用3m直尺检查平整度。

68.4)抹平后沿横方向拉毛或用压纹滚槽器压槽,使路面混凝土有粗糙的的纹理表面。

GBJ97—87规定;公路和城市道路、厂矿道路的的拉毛和压槽深度应为1~2mm。

民航机场道百拉毛的的平均纹理深度(铺砂法测量),在跑道、高速出口滑行道不得小于,在滑行道、停机坪不得小于。

对于行车很快的的高速公路、一级公路或城市快整路、主干路GB97—87中没进一步的的区别要求,上海的的做法是参照民航机场道面的的要求实施。

对纵坡大于2%的的水泥混凝土路面还要求用铺砂法测定平均纹理深度应为~。

69.(5)当烈日曝晒或干旱风吹时,做面宜在遮阳棚下进行。

70.钢筋网片的的设置:71.钢筋网片设置要求72.表1123.接疑缝施工124.(1)纵缝应根据设计文件的的规定施工,一般纵疑缝即纵向施工缝,采用平缝加拉杆型式,施工方便;过去也有采用企口缝加拉杆型式,其板与板之间的的传荷能力较强,但拆模不当时易损伤企口,施工麻烦。

如道路一侧的的二块板一次浇筑,则中间的的纵缝为设拉杆的的假缝横缩缝宜在混凝土硬结后锯切形成。

在条件不具备时,也可在新浇混凝土中压缝形成。

125.(2)拉杆在立模后浇筑混凝土之前安设,纵缝施工缝的的拉杆则穿过横板的的拉杆孔安设,浇筑混凝土时应随时校正拉杆位置,使符合设计要求。

126.(3)纵缝槽宜在混凝土硬结后用锯缝机锯切,并与实际施工缝一致使缝槽挺直美观。

也可以在浇筑过程中埋入接缝板,待混凝土硬结后拔出形成缝槽。

127.(4)横缩缝槽缝深必须足够;在设置窨井处,宜调整横缩缝间距,使缩缝“骑”井框设置,但调整后的的缩缝间距要适当,不得大于设计规定的的间距;锯缝必须及时,在夏季施工尤应注意缩缝宜每隔3~4块板先锯一条,然后补齐。

如天气炎热干燥允许每隔3~4块板先压一条缩缝,防止混凝土板未锯先裂。

128.(5)在邻近胀缝或自由端的的3条缩缝内均宜在板厚1/2处加设传力杆,在浇筑过程中埋设,传力杆的的一半稍多一些(5cm)长度涂沥青,但不设带空隙的的套筒。

129.(1)胀缝应与路中心线成90度,缝壁必须竖直,缝隙宽度一致,缝中不得连浆。

缝隙下部设胀缝板,上部灌封缝料。

130.(2)胀缝两侧的的混凝土板,一般设滑动传达室力杆传递荷载。

传达室力杆穿过胀缝板,并用钢筋支架固定就位。

传达室力杆的的一半长稍多一些(5cm)涂沥青并套长10cm的的小套筒(塑料或白铁皮加工,)小套筒留3cm空隙,填以纱头等。

也有很多工程不设滑动式传达室力杆,改在两侧混凝土板端设置“鼠笼式”钢筋构架加强,钢筋构架在浇筑时埋设,施工方便,且可加强混凝土板板端强度,效果良好。

131.(3)胀缝封缝槽可预埋套条留出封缝空间,近来更倾向于用两侧锯缝凿出封缝空间,后者胀缝两侧混凝土板平齐,平整度好。

132.(4)胀缝板事先预制,常用的的有油浸纤维板(或软木板)、海棉橡胶泡沫板等,其技术要求按JTJ012—94规定如下:133.表2157.(5)预制胀缝板嵌入前,应使缝壁洁净干燥,胀缝板与缝壁紧密结合。

158.(1)施工缝宜位于设计所规定的的缩缝或胀缝处。

159.(2)多车道道路,各个车道的的施工缝应注意避免设在同一个横断面上。

160.(3)施工缝如设于缩缝处,板的的1/2厚度位置应增设传达杆。

161.(1)锯缝应及时,在混凝土硬结后尽早进行,特别是在夏季施工不可拖延,但也不能过早,否则混凝土强度不足会导致粗集料从砂浆中脱落。

相关文档
最新文档
