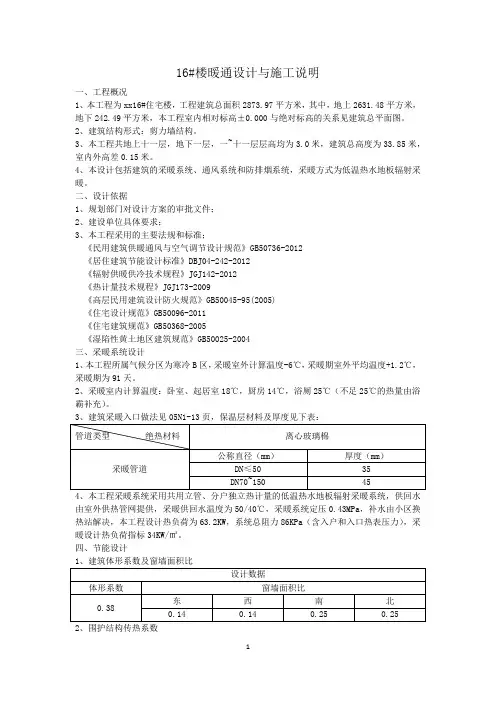

16#楼暖通设计与施工说明一、工程概况1、本工程为xx16#住宅楼,工程建筑总面积2873.97平方米,其中,地上2631.48平方米,地下242.49平方米,本工程室内相对标高±0.000与绝对标高的关系见建筑总平面图。
2、建筑结构形式:剪力墙结构。
3、本工程共地上十一层,地下一层,一~十一层层高均为3.0米,建筑总高度为33.85米,室内外高差0.15米。
4、本设计包括建筑的采暖系统、通风系统和防排烟系统,采暖方式为低温热水地板辐射采暖。
二、设计依据1、规划部门对设计方案的审批文件;2、建设单位具体要求;3、本工程采用的主要法规和标准;《民用建筑供暖通风与空气调节设计规范》GB50736-2012《居住建筑节能设计标准》DBJ04-242-2012《辐射供暖供冷技术规程》JGJ142-2012《热计量技术规程》JGJ173-2009《高层民用建筑设计防火规范》GB50045-95(2005)《住宅设计规范》GB50096-2011《住宅建筑规范》GB50368-2005《湿陷性黄土地区建筑规范》GB50025-2004三、采暖系统设计1、本工程所属气候分区为寒冷B区,采暖室外计算温度-6℃,采暖期室外平均温度+1.2℃,采暖期为91天。
2、采暖室内计算温度:卧室、起居室18℃,厨房14℃,浴厕25℃(不足25℃的热量由浴霸补充)。
3、建筑采暖入口做法见05N1-13页,保温层材料及厚度见下表:4、本工程采暖系统采用共用立管、分户独立热计量的低温热水地板辐射采暖系统,供回水由室外供热管网提供,采暖供回水温度为50/40℃,采暖系统定压0.43MPa,补水由小区换热站解决,本工程设计热负荷为63.2KW,系统总阻力86KPa(含入户和入口热表压力),采暖设计热负荷指标34KW/㎡。
四、节能设计1、建筑体形系数及窗墙面积比(1)外墙传热系数K=0.58(W/㎡.K)(2)门窗传热系数K=2.5(W/㎡.K)(3)屋顶传热系数K=0.38(W/㎡.K)(4)分割采暖与不采暖空间的隔墙(剪力墙)K=1.37(W/㎡.K)五、通风系统1、通风系统(1)卫生间设置主次风道的排风竖井,采用开窗自然进风,卫生间通风器机械排风。
《建筑施工手册(缩印本)》(建筑施工手册(第四版)组)
建筑施工手册缩印本精装可供建筑施工工程媒体评论目录1施工常用数据2常用结构计算3材料试验与结构检验4施工测量5脚手架工程和垂直运输设施6土方与基坑工程7地基处理与桩基工程8模板工程9钢筋工程10混凝土工程11预应力工程12钢结构工程13砌体工程14起重设备与混凝土结构吊装工程15滑动模板施工16屋面工程17地下防水工程18建筑地面工程19建筑装饰装修工程20建筑防腐蚀工程
编辑推荐 《建筑施工手册》(缩印本)(精装)反映了21世纪最新的施工技术水平,书中囊括了许多最新的科研成果、内容系 统、丰富、实用性强。是建筑工程技术人员的得力助手。 《建筑施工手册》(缩印本)(精装)可供建筑施工工程 技术人员、管理人员使用,也可供大专院校相关专业师生参考。
媒体评论
目录 1 施工常用数据2 常用结构计算3 材料试验与结构检验4 施工测量5 脚手架工程和垂直运输设施6 土方与基坑工程 7 地基处理与桩基工程8 模板工程9 钢筋工程10 混凝土工程11 预应力工程12 钢结构工程13 砌体工程14 起重设 备与混凝土结构吊装工程15 滑动模板施工16 屋面工程17 地下防水工程18 建筑地面工程19 建筑装饰装修工程20 建筑防腐蚀工程……主要参考文献
内容简介 《建筑施工手册》第四版缩印本是由《建筑施工手册》第四版1~5册缩印而成。全书共计36章内容。该书特点是: 对近年来发展较快的施工技术内容作了大量补充;反映了建设部重点推广的新材料、新技术、新工艺;紧密结合近 年来建筑材料、建筑结构设计、建筑安装施工质量验收等标准、规范、规程进行编写;根据国家施工质量验收规范 要求,增加了建筑安装技术内容;该书由全国各地有丰富施工经验的专家、教授、高级工程师共同编写。本次修订 突出了内容简洁、资料齐全、实用、查找方便、新技术信息含量高的特点。本书反映了21世纪最新的施工技术水 平,书中囊括了许多最新的科研成果、内容系统、丰富、实用性强。是建筑工程技术人员的得力助手。 本书可 供建筑施工工程技术人员、管理人员使用,也可供大专院校相关专业师生参考。
(建筑施工手册)16屋面工程(16-5 瓦屋面;16-6 金属板材屋面)
16 屋面工程16-5 瓦屋面瓦屋面防水是我国传统的屋面防水技术,它采取以排为主的防水手段,在10%~50%的屋面坡度下,将雨水迅速排走,并采用具有一定防水能力的瓦片搭接进行防水。
瓦片材料和形式繁多,有黏土小青瓦、水泥瓦(英红瓦)、油毡瓦、装饰瓦、琉璃瓦、筒瓦、粘土平瓦、金属板、金属夹心板等。
所以瓦屋面的种类也很多,有平瓦屋面、青瓦屋面、筒瓦屋面、石板瓦屋面、石棉水泥瓦屋面、玻璃钢波形瓦屋面、油毡瓦屋面、薄钢板瓦屋面、金属压型夹心板屋面等。
有些只限地区使用,有些已被新的形式所代替,其中常用的有平瓦屋面、油毡瓦屋面和金属板材屋面3种。
斜坡屋面设计基本上都没有防水层,这是因为瓦片生产厂商出于商业宣传的需要,宣扬一层瓦就可以防水,而且是永久型防水,决不会造成渗漏。
尤其是英红瓦,做了很多特定条件下的实验来证明防水功能。
同时由于一些技术人员对混凝土材料的误解,认为混凝土应该是密实防水的,屋面又有较大的坡度,可以很顺利的将水排走,斜屋面是不会渗漏的。
但事实证明这种观点是错误的,有很多的斜屋面出现了渗漏。
造成这种局面,除了斜坡屋面防水设防观念淡薄以外,尚未找到适应斜坡屋面这种特殊环境要求的防水材料也是重要的原因。
斜坡屋面结构混凝土为斜面浇筑,有时坡度还较大,混凝土施工时坍落度不能太大,过大时,混凝土会因重力作用而下滑,又不能采用高频机械振捣,因此斜坡面混凝土施工,大都采取人工拍打密实或采用小型振捣器振捣,尤其在大坡度斜面上浇筑混凝土更困难,往往采取堆集的方法,这样浇筑形成的混凝土屋面板虽然可以满足结构安全的需要,但远不能满足防水的要求,再加上混凝土施工后在重力作用和温度变化的影响下屋面结构混凝土板会产生很多的微细裂缝,所以斜坡屋面结构混凝土层是不能防水的,不能作为防水层。
屋面用瓦,以英红瓦的防水能力最好,瓦与瓦叠合部位有两道凹槽止水,但是由于块体铺设的接缝太多,施工中不能完全保证瓦面的完善程度,因此,发生渗漏现象是很正常的,尤其在暴风雨和台风时更易发生渗漏。
(建筑施工手册)16屋面工程(16-9 种植屋面;16-10 使用屋面;16-11 倒置式屋面)
16 屋面工程16-9 种植屋面种植屋面是在屋面防水层上覆土或覆盖锯木屑、膨胀蛭石、膨胀珍珠岩、轻砂等多孔松散材料,进行种植草皮、花卉、蔬菜、水果或设架种植攀缘植物等作物。
覆土的叫有土种植屋面,覆有多孔松散材料的叫无土种植屋面。
种植屋面不仅有效地保护了防水层和屋盖结构层,而且对建筑物有很好的保温隔热效果,对城市环境起到绿化和美化作用,有益人们的健康,管理得当,还能获得一定的经济效益。
对于我国城镇建筑稠密,植被绿化不足,种植屋面是一种很有发展前途的形式。
16-9-1 构造和对防水层的要求1.种植屋面构造见图16-56。
图16-56 种植屋面构造2.种植屋面的坡度宜为3%,以利多余水的排除。
3.种植屋面的防水层,宜采用刚柔结合的防水方案,柔性防水层应是耐腐蚀、耐霉烂,耐穿刺好的涂料或卷材,最佳方案应是涂膜防水层和卷材防水层复合,柔性防水层上必须设置细石混凝土保护层或细石混凝土防水层,以抵抗种植根系的穿刺和种植工具对它的损坏。
4.种植屋面四周应设挡墙,以阻止屋面上种植介质的流失,挡墙下部应留泄水孔,孔内侧放置疏水粗细骨料,或放置聚酯无纺布,以保证多余水的流出而种植介质不会流失。
5.根据种植要求应设置人行通道,也可以采用门形预制槽板,作为挡墙和分区走道板,如图16-57。
图16-57 钢筋混凝土分箱走道板16-9-2 防水层及面层施工要求1.防水层施工可参考16-8-2节蓄水屋面施工要求。
2.种植屋面应有1%~3%的排水坡度,在大雨时多余雨水及时排走。
为了使种植介质不被雨水冲走,屋面种植部位四周要砌矮墙,一定距离留置泄水孔,泄水孔应有砂石或铺聚酯无纺布过滤层,以免种植介质流失。
3.种植覆盖层的施工应避免损坏防水层;覆盖材料的表观密度、厚度应按设计的要求选用。
4.分格缝宜采用整体浇筑的细石混凝土硬化后用切割机锯缝,缝深为2/3刚性防水层厚度,填密封材料后,加聚合物水泥砂浆嵌缝,以减少植物根系穿刺防水层。
16-9-3 质量验收种植屋面在施工刚性保护层或刚性防水层前应对柔性防水层进行试水,雨后或淋水、蓄水检验合格后才可继续施工。
16层住宅楼屋面施工方案
16层住宅楼屋面施工方案本次屋面施工方案是针对一栋16层住宅楼的屋面进行设计和施工。
该住宅楼位于城市住宅区,建筑面积为2000平方米。
根据建筑结构和材料的特点,我们制定了以下的施工方案。
一、施工材料1.屋面防水材料:在屋面铺设之前,首先需进行防水处理。
我们建议采用聚合物改性沥青防水卷材,具有耐水性和抗渗透性能好的特点。
2.屋面保温材料:为了提高住宅楼屋面的保温性能,我们建议采用挤塑聚苯乙烯保温板,具有良好的隔热性能和耐久性。
3.屋面铺装材料:为了美化屋面并增加耐久性,我们建议采用耐候性强的沥青瓦作为屋面铺装材料,同时还可以提供一定的保温效果。
二、施工工序1.准备工作:在正式施工之前,首先需要进行屋面平整处理,清理尘土和其他杂物,并检查屋面是否有明显的结构问题。
2.防水施工:在屋面平整后,将聚合物改性沥青防水卷材铺设在整个屋面上,并严密贴合。
在防水卷材的接缝处采用专用胶带进行粘接,确保防水效果。
3.保温施工:待防水层完全干燥后,将挤塑聚苯乙烯保温板安装在屋面上,并使用特制的粘结剂将保温板固定在屋面上。
4.屋面铺装:在保温板安装完成后,使用沥青瓦将屋面进行铺装。
沥青瓦的固定可以采用专用的瓦钉进行,确保固定牢固。
5.检查和清理:在屋面铺装完成后,进行整体检查,确保所有工序的质量符合要求。
清理屋面上的杂物和垃圾,保持屋面整洁。
三、施工注意事项1.安全第一:在施工过程中,要严格遵守安全操作规程,保证工作人员的人身安全。
2.工序连贯:在施工过程中,各项工序要紧密衔接,避免出现松散的接缝或漏水的情况。
3.质量控制:在施工过程中,严格按照设计要求和施工标准进行操作,确保屋面的质量达到标准要求。
4.环保施工:在施工过程中,遵循环保原则,减少污染物的排放和对环境的损害。
四、施工期限和成本预算1.施工期限:根据工序的复杂度和工人的施工速度,预计整个屋面施工的周期为3个月。
2.成本预算:根据材料的价格和工人的工时,预计整个屋面施工的成本约为100万元。
施工手册(第四版)第十六章屋面工程116-4 屋面接缝密封防水
16-4 屋面接缝密封防水屋盖系统的各种节点部位及各种接缝(以下统称为接缝)是屋面渗漏水的主要通道,密封处理质量的好坏直接影响屋面防水层的连续性和整体性,影响屋面的保温隔热功能。
因此,对于防水等级为I~IV级的工业与民用建筑屋面的接缝部位均应用密封材料进行防水处理。
屋面接缝密封防水主要用于屋面构件与构件,各种防水材料的接缝及收头的密封防水处理和卷材防水屋面、涂膜防水屋面、刚性防水屋面及保温隔热屋面等配套使用。
虽然屋面接缝密封防水不构成一道独立的防水层次,但它是各种形式的防水屋面的重要组成部分,对保证屋面防水功能的可靠性起着重要作用。
16-4-1 材料要求密封材料是指用于各种接缝、接头及构件连接处起水密性、气密性作用的材料。
屋面工程中常使用不定型密封材料,即各种膏状体,俗称密封膏、嵌缝油膏。
按其组成材料的不同,屋面工程中使用的密封材料可分为两类,即改性沥青密封材料和合成高分子密封材料。
16-4-1-1 改性沥青密封材料改性沥青密封材料是以沥青为基料,用适量的高分子聚合物进行改性,加入填充料和其他化学助剂配制而成的膏状密封材料。
常用的有两类,即改性石油沥青密封材料和改性焦油沥青密封材料。
由于改性焦油沥青密封材料中的焦油具有一定的毒性,施工熬制时会产生较多的有害气体,所以近年已逐渐在建筑工程中限制使用和淘汰。
改性石油沥青密封材料的质量要求应符合表16-52的规定。
改性石油沥青密封材料质量要求表16-52注:改性石油沥青密封材料按耐热度和低温柔性分为I类和II类。
16-4-1-2 合成高分子密封材料合成高分子密封材料是以合成高分子材料为主体,加入适量的化学助剂、填充料和着色剂等,经过特定的生产工艺制成的膏状密封材料,按性状可分为弹性体、弹塑性体和塑性体三种。
常用的有聚氨酯密封膏、丙烯酸酯密封膏、有机硅密封膏、丁基密封膏及聚硫密封膏等。
与改性沥青密封材料相比,合成高分子密封材料具有优良的性能,如高弹性、高延伸、优良的耐候性、粘结性强及耐疲劳性等,为高档密封材料。
公司建筑工程施工工艺质量标准指导手册(屋面工程部分)
最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】前言按照总公司“五化”、工程局项目标准化管理和公司2012年“三会”精神要求,为进一步推进项目施工质量标准化管理,公司组织质量、技术管理人员编制了公司《建筑工程施工工艺质量标准化指导手册》(试行)。
本《手册》以国家质量验收规范、工艺标准和总公司建筑工程施工工艺与质量标准为依据,从土建施工管理部分入手,内容包括地基与基础、主体结构、装饰与装修和屋面工程四个分部工程的施工工艺质量标准。
《手册》重点选录了司属项目施工生产中常见的施工工艺,如:钻孔灌注桩、防水工程、钢筋绑扎、模板安装、混凝土浇筑施工工艺。
《手册》对施工质量管理过程中的工艺流程管理、质量控制标准、职责分工、文件记录管理和质量通病预控等进行了规定和说明,是一本对工程现场施工管理执行施工工艺流程常态化、工序质量控制规范化、职责分工明确化、文件记录具体化的指导文件。
公司各单位、项目在进行施工现场质量管理时,必须严格执行本标准,对《手册》中未选编的施工工艺按照总公司施工工艺与质量标准及国家相关规范要求执行。
在《手册》应用过程中项目要坚持高起点、严要求、认真落实,努力打造全国施工质量标准化工地、样板工地。
0401卷材防水屋面040101屋面保温层040102屋面找平层040103屋面卷材防水层040103-01高聚物改性沥青卷材防水层040103-02合成高分子卷材防水层0402涂膜防水屋面040201屋面保温层040202屋面找平层040203屋面涂膜防水层0403刚性防水屋面040301屋面细石混凝土防水层0404瓦屋面040401平瓦屋面040403金属板材屋面0405隔热屋面040501种植屋面建筑屋面部分目录04建筑屋面0401卷材防水屋面1、工艺流程关联图2、主控标准(1)找平层的材料质量及配合比,必须符合设计要求。
(2)屋面找平层的排水坡度必须,必须符合设计要求。
屋面保温层工程16)
屋面保温层工程16)屋面保温层系用轻质松散材料(炉渣、水渣、珍宝岩、矿渣棉)或板块状保温材料(泡沫混凝土板、加气混凝土板、蛭石混凝土板、聚苯板块)铺筑(砌)而成。
这类材料具有密度小、导热系数低、保温顺耐腐性好、不燃等特点。
在屋面工程中要紧起隔热、防寒、消音、爱护层面结构的作用,同时可节约能源。
本工艺标准适用于一样工业与民用建筑工程用松散、板状保温材料和线浇整体保温的屋面保温层工程。
一、材料要求1.炉渣或水渣粒径为5~40mm,表现密度为500~800kg/m3,导热系数为0.16~0.25W/m.K,不含杂质。
2.膨胀珍宝砂白色或灰白色粒状物质,粒径宜大于0.15mm,粒径小于0.15mm 的含量不应大于8%;堆积密度应小于120kg/m3,导热系数0.019~0.065 W/m.K,不含杂质。
3.矿渣棉表观密度110~200kg/m3,导热系数0.031~0.065W/m.K,应操纵小珠的含量,使用前应加疏松。
4.泡沫混凝土板表观密度350~400kg/m3,导热系数0.088~0.116W/m.K之间,抗压强度0.3~0.5MPa。
5.加气混凝土板表观密度为500~600kg/m3,导热系数0.147~0.198W/m.K,抗压强度应不低于0.2MPa。
6.蛭石混凝土板表观密度440~500kg/m3,导热系数0.105~0.174W/m.K,抗压强度0.3~0.4MPa。
7.聚苯板块表观密度20~50kg/m3,导热系数为0.035~0.047W/m.K,抗压强度不低于0.18MPa。
8.水泥用325号或425号一般硅酸盐水泥或矿渣硅酸盐水泥,要求新奇无结块。
二、要紧机具设备1.机械设备砂浆搅拌机、井架带卷扬机等。
2.要紧机具大小平锹、铁板、手推胶轮车、铁抹子、木杆等。
三、作业条件1.铺设保温层的屋面基层施工完毕,并经检查办理交接验收手续。
屋面上的吊钩及其他露出物应清除掉,铲留的痕迹应铲平,抹入灰浆层内,屋面应清理洁净,方可进行下道工序作业。
屋面工程架空及蓄水隔热层施工方案
屋面工程架空及蓄水隔热层6.11.1、架空隔热层的髙度应按屋面宽度或坡度大小确定。
设计无要求时,架空隔热层的高度宜为180mm~300mm。
6.11.2、当屋面宽度大于10m时,应在屋面中部设置通风屋脊,通风口处应设置通风箅子。
6.11.3、架空隔热制品支座底面的卷材、涂膜防水层,应采取加强措施。
6.11.4、架空隔热制品的质量应符合下列要求:⑴、非上人屋面的砌块强度等级不应低于MU7.5;上人屋面的砌块强度等级不应低于MU10。
⑵、混凝土板的强度等级不应低于C20,板厚及配筋应符合设计要求。
6.11.5、架空隔热制品的质量,应符合设计要求。
检验方法:检査材料或构件合格证和质量检验报告。
6.11.6、架空隔热制品的铺设应平整、稳固,缝隙勾填应密实。
检验方法:观察检査。
6.11.7、架空隔热制品距山墙或女儿墙不得小于250mm。
检验方法:观察和尺量检査。
6.11.8、架空隔热层的高度及通风屋脊、变形缝做法,应符合设计要求。
检验方法:观察和尺量检查。
6.11.9、架空隔热制品接缝高低差的允许偏差为3mm。
检验方法:直尺和塞尺检查。
6.12、蓄水隔热层6.12.1、蓄水隔热层与屋面防水层之间应设隔离层。
6.12.2、蓄水池的所有孔洞应预留,不得后凿;所设置的给水管、排水管和溢水管等,均应在蓄水池混凝土施工前安装完毕。
6.12.3、每个蓄水区的防水混凝土应一次浇筑完毕,不得留施工缝。
6.12.4、防水混凝土应用机械振捣密实,表面应抹平和压光,初凝后应覆盖养护,终凝后浇水养护不得少于14d;蓄水后不得断水。
6.12.5、防水混凝土所用材料的质量及配合比,应符合设计要求。
检验方法:检査出厂合格证、质量检验报告、进场检验报告和计量措施。
6.12.6、防水混凝土的抗压强度和抗渗性能,应符合设计要求。
检验方法:检査混凝土抗压和抗渗试验报告。
6.12.7、蓄水池不得有渗漏现象。
检验方法:蓄水至规定髙度观察检查。
6.12.8、防水混凝土表面应密实、平整,不得有蜂窝、麻面、露筋等缺陷。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
16 屋面工程16-7 屋面保温和架空隔热我国保温材料发展缓慢,20世纪70年代前一直使用水泥加发泡剂制成的泡沫混凝土和性能差、密度大的炉渣。
20世纪70年代后期才开始生产密度低、导热系数小的膨胀珍珠岩和膨胀蛭石,很快得到普遍推广。
后来又逐步开发岩棉,微孔硅酸钙,加气混凝土等。
这些松散材料强度低,常常采用水泥作为胶结材料,现场拌制浇筑。
由于这些材料吸水率极高,一般能达到百分之几百,一旦浸水,不但不能保证保温功能,还会导致防水层起鼓,后来又开发出憎水珍珠岩制品,乳化沥青珍珠岩,或将屋面做成排汽屋面,但始终无法解决它本身高吸水率这一致命的弱点。
直到20世纪90年代中期,由于我国化工工业的发展,聚苯乙烯泡沫板,硬泡聚氨酯和泡沫玻璃的出现,才彻底地解决了保温材料不吸水(低吸水率)这一困扰人们几十年的难题。
这三种材料表观密度小、吸水率低、导热系数小、强度高、耐久性好,尤其是属于无机材料的泡沫玻璃和挤出式聚苯乙烯泡沫板,已成为我国较理想的建筑保温材料,同时也使倒置式屋面这一优越的屋面构造形式成为现实。
使高吸水率的保温材料使用受到一定限制和逐步被淘汰,排汽屋面这种构造复杂,施工繁琐的工艺也可以不予采用了。
架空隔热屋面是在平屋面上用砖墩支承钢筋混凝土薄板或粘土烧制的薄砖(称大阶砖)形成隔热层,利用架空的板(砖)形成空间通道,一方面避免太阳直接照射屋面,使屋面表面温度大为降低,减少热量向室内传导,另方面利用沿海多风特点(尤其在傍晚时)形成对流将热气从板下带出,有利于屋面热量的散发,降低屋面和室内的温度。
起到白天隔热、晚上散热的作用。
它要求采用平檐口,架空墩砌成条形,成为通风道,不让风产生紊流。
屋面过大,宽度超过10m 时应在屋脊处开孔架高,形成中部通气孔,称为通风屋脊。
架空隔热是一种自然通风降温的措施,它适用于无空调要求而炎热多风地区屋面。
近年来由于人们生活水平提高,空调使用增多,加上国家对节能的重视,许多建筑屋面采用了保温层,它既适于冬天防止室内空调热量外传,也防止夏天空调冷气外传、室外高温传到室内。
同时由于架空板的粗制滥造,在城市造成极差形象,所以架空隔热屋面渐渐在减少,目前在某些地区既设置保温层,又设置架空隔热层,有些经济条件较差地区尚只采用架空隔热屋面。
16-7-1 保温隔热材料性能及要求保温材料既起到阻止冬季室内热量通过屋面散发到室外,同时也防止夏季室外热量(高温)传到室内,它起到保温和隔热的双重作用,有人称之谓“绝热”。
如今室内空调普及,冬天要防止热量散发,夏天要防止冷气向室外传导,以减少能源的消耗,所以提高建筑工程的保温、隔热性能,节约能源是国家的一项重要国策。
16-7-1-1 保温材料的种类我国目前屋面保温层按形式可分为松散材料保温层、板状保温层和整体现浇保温层三种:按材料性质可分为有机保温材料和无机保温材料;按吸水率可分为高吸水率和低吸水率保温材料,见表16-83。
保温材料主要由表观密度、导热系数和含水率三项指标控制,此三项指标相互影响,表观密度大,导热系数值就大、保温性能就差;含水率大,导热系数值也大、保温性能也差,所以保温材料在一定强度情况下,表观密度小、导热系数值小、含水率低,则保温材料为优。
保温材料分类及品种举例表16-83导热系数λ是保温材料的一个主要热物理指标,该指标表明材料传递热量的一种能力,常用“λ”表示,其单位为W/m·K(瓦特/米·开尔文),即在一块面积为1m2、厚度为1m的壁板上,板的两侧表面温度差为1℃,在1h内通过板的热量。
它表示材料在稳定传热状况下的导热能力,显然λ值愈小,保温性能就愈好。
它与材料的成分、密度和分子结构有关。
但即使是同一种材料,因其工作条件的温度、湿度不同,其导热系数也随着变化,尤其是材料的湿度,对导热系数的影响极大。
导热系数与材料的表观密度有直接关系,保温材料是由材料骨架和孔隙中的空气所组成,所以材料的表观密度和孔隙率有关,当材料固体物质和相对密度一定时,孔隙率越大,表观密度就越小。
一般讲,表观密度小的,其导热系数就比较小,材料越密实,导热系数愈大。
当表观密度低于某个极限时,导热系数反而增大,这是由于孔隙过大甚至相互串通使对流换热加强的缘故,如铺设在密闭屋面中的矿棉、岩棉板等,因压缩后导热系数将从原来的0.07增加到0.105,即增大50%左右,因此保温材料有一个最佳表观密度。
导热系数与含水率成线性关系,材料受潮后,其孔隙中即存在水蒸气和水,而水的导热系数(λ=0.67)比静态空气的导热系数(λ=0.03)大20多倍,因此材料的导热系数也必然增大。
若材料孔隙中的水分受冻成冰,冰的导热系数(λ=2.67),约相当于水的导热系数的4倍。
则受冻材料导热系数就更加增大。
所以材料的导热系数是随其含水率增大而增大。
根据试验,一般材料当含水率增加1%(重量),其导热系数则相应增大5%左右;而当材料含水率从干燥状态增加到20%时,其导热系数几乎增大一倍。
还需指出:材料在干燥状态下,其导热系数是随温度的降低而减小;而材料在潮湿状态下,当温度降低到0℃以下,其中水分冷却成冰,冰的导热系数约为水的导热系数4倍,则材料的导热系数必然增大。
所以当成分、表观密度和结构等条件完全相同时,多孔材料的导热系数,随着平均温度和湿度的增大而增大,随着温湿度的减少而减少。
16-7-1-2 常见保温材料性能常见保温材料性能见表16-84。
保温材料性能表表16-84注:15~18项系独立闭孔、低吸水率材料。
16-7-1-3 保温材料的贮存保管1.进场的保温材料应对密度、厚度、形状和强度进行检查,松散材料尚应进行粒径检查,施工时还应检查含水率是否符合设计要求。
2.保温材料储运保管时应分类堆放,防止混杂。
并应采取防雨、防潮措施。
块状保温板搬运时应轻放、防止损伤断裂、缺棱掉角,保证外形完整。
16-7-1-4 架空隔热制品的质量要求1.非上人屋面的豁土砖强度等级不应低于MU7.5;上人屋面的粘土砖强度等级不应低于MU10。
2.混凝土板的混凝土强度等级不应低于C20,板内宜加放钢筋网片。
16-7-2 保温层构造及材料选用1,保温屋面的构造见图16-53,架空隔热屋面的构造见图16-54。
图16-53 保温屋面构造(a)倒置式屋面构造;(b)正置式屋面构造图16-54 架空隔热屋面构造2.屋面保温层应选用表观密度小、导热系数小,吸水率低和憎水性的保温材料,尤其在整体封闭式保温层和倒置式屋面必须选用吸水率低的保温材料。
3.屋面保温材料的强度应满足搬运和施工要求,在屋面上只要求大于等于0.1MPa的抗压强度就可以满足。
4.保温材料含水率过大不能干燥或施工中浸水不能干燥时,应采取排汽屋面做法,排汽屋面做法请参考16-1有关规定。
5.保温层的厚度应根据热工计算确定,但还应考虑自然状态下保温材料含水率对保温性能降低的因素。
16-7-3 找平层与隔汽层施工1.屋面结构层为现浇混凝土时,宜随捣随抹找平(可加水泥砂浆),结构层为装配式预制板时,应在板缝灌掺膨胀剂的C20细石混凝土,然后铺抹水泥砂浆,找平层宜在砂浆收水后进行二次压光,表面应平整。
2.隔汽层可采用单层卷材或涂膜,卷材可采取空铺法,其搭接宽度不得小于70mm,搭接要严密;涂膜隔汽层,则应在板端处留分格缝嵌填密封材料,采用沥青基防水涂料时,其耐热度应比室内或室外的最高温度高出20~25℃,隔汽层在屋面与墙面连接处应沿墙面向上连接铺设高出保温层上表面不得小于150mm。
16-7-4 松散材料保温层施工松散保温材料主要有膨胀珍珠岩、膨胀蛭石、工业炉渣等。
工业炉渣由于堆积密度大、保温性能差,逐渐被新型保温材料所代替,而膨胀珍珠岩和膨胀蛭石有其堆积密度小、保温性能高的优越性能,但当松铺施工时,一旦遇雨或浸入施工用水,则保温性能大大降低,且容易引起柔性防水层鼓泡破坏,所以在干燥少雨地区尚在应用,而在多雨地区已很少采用了。
同时,松散保温材料施工时,较难控制厚薄匀质性和压实表观密度。
1.松散材料保温层应干燥,含水率不得超过设计规定,否则应采取干燥措施或排汽措施。
2.松散材料保温层应分层铺设,并适当压实,每层虚铺厚度不宜大于150mm;压实的程度与厚度应经试验确定;压实后不得直接在保温层上行车或堆放重物。
3.保温层施工完成后,应及时进行下道工序,抹找平层和防水层施工。
雨季施工时,应采取遮盖措施,防止雨淋。
4.为了准确控制铺设的厚度,可在屋面上每隔1m摆放保温层厚度的木条作为厚度标准。
5.下雨和五级风以上不得铺设松散保温层。
6.铺抹找平层时,可在松散保温层上铺一层塑料薄膜等隔水物,以阻止砂浆中水分被吸收,造成砂浆缺水,强度降低,同时可避免保温层吸收砂浆中的水分而降低保温性能。
16-7-5 板状保温材料施工板状保温材料有水泥、沥青或有机材料作胶结料的膨胀珍珠岩、蛭石保温板、微孔硅酸钙板、泡沫混凝土、加气混凝土和岩棉板、挤塑或模压聚苯乙烯泡沫板、发泡聚氨酯板、泡沫玻璃等。
其中泡沫混凝土、加气混凝土等表观密度大、保温性能较差。
目前生产的有机或无机胶结料憎水性膨胀珍珠岩和沥青作胶结料的膨胀珍珠岩、蛭石具有一定的憎水能力,吸水率在50%以下。
聚苯乙烯泡沫板、泡沫玻璃和发泡聚氨酯吸水率低、表观密度小、保温性能好,应用越来越广泛。
1.铺设板状保温材料的基层应平整、干净、干燥。
2.板状保温材料不应破碎、缺棱掉角,铺设时遇有缺棱掉角破碎不齐的,应锯平拼接使用。
3.干铺板状保温材料,应紧靠基层表面,铺平、垫稳,分层铺设时,上下接缝应互相错开,接缝处应用同类材料碎屑填嵌饱满。
4.粘贴的板状保温材料,应铺砌平整、严实,分层铺设的接缝应错开,胶粘剂应视保温材料的材性选用,如热沥青胶结料、冷沥青胶结料、有机材料或水泥砂浆等。
板缝间或缺角处应用碎屑加胶料拌匀填补严密。
16-7-6 整体保温层施工整体保温层目前有水泥膨胀珍珠岩、沥青膨胀珍珠岩及膨胀蛭石、硬泡聚氨酯等。
现浇水泥膨胀珍珠岩、水泥膨胀蛭石无憎水性能,含水率很大,施工后水分很难蒸发,应做排汽屋面,而且水分排出过程很长,保温效果大大降低。
而硬泡聚氨酯施工时的平整度难以保证,施工工艺较复杂,所以性能虽优,但全面推广尚有困难。
1.保温层的基层应平整、干净、干燥。
2.水泥膨胀珍珠岩、沥青膨胀珍珠岩、膨胀蛭石应采取人工搅拌,避免颗粒破碎。
以水泥为胶结料时,应将水泥制成水泥浆后,边泼边拌均匀。
3.以热沥青作胶结料时,沥青加热温度不应高于240℃,使用温度不宜低于190℃,膨胀珍珠岩、膨胀蛭石的预热温度宜为100~120℃,拌合以色泽均匀一致、无沥青团为宜。
4.水泥膨胀珍珠岩、沥青膨胀珍珠岩、膨胀蛭石整体保温层,应拍实抹平至设计厚度,虚铺厚度和压实厚度应根据试验确定。
保温层铺设后应立即进行找平层施工。
