施工现场临时用电专项施工方案word

合集下载

临时施工用电方案word参考模板

临时施工用电方案word参考模板

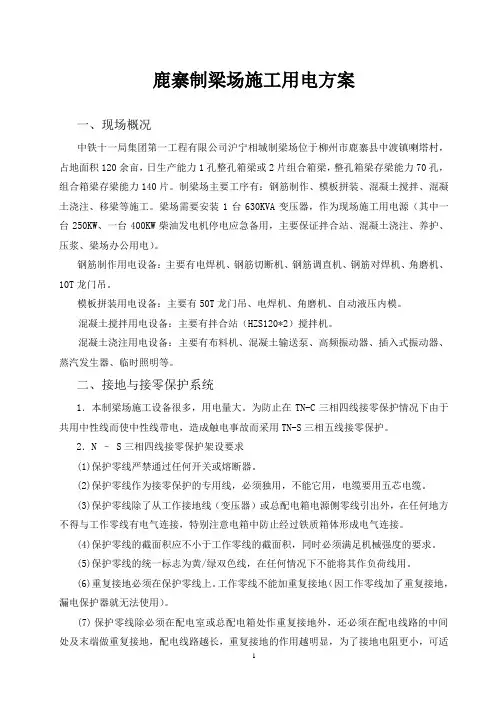

鹿寨制梁场施工用电方案一、现场概况中铁十一局集团第一工程有限公司沪宁相城制梁场位于柳州市鹿寨县中渡镇喇塔村,占地面积120余亩,日生产能力1孔整孔箱梁或2片组合箱梁,整孔箱梁存梁能力70孔,组合箱梁存梁能力140片。

制梁场主要工序有:钢筋制作、模板拼装、混凝土搅拌、混凝土浇注、移梁等施工。

梁场需要安装1台630KVA变压器,作为现场施工用电源(其中一台250KW、一台400KW柴油发电机停电应急备用,主要保证拌合站、混凝土浇注、养护、压浆、梁场办公用电)。

钢筋制作用电设备:主要有电焊机、钢筋切断机、钢筋调直机、钢筋对焊机、角磨机、10T龙门吊。

模板拼装用电设备:主要有50T龙门吊、电焊机、角磨机、自动液压内模。

混凝土搅拌用电设备:主要有拌合站(HZS120*2)搅拌机。

混凝土浇注用电设备:主要有布料机、混凝土输送泵、高频振动器、插入式振动器、蒸汽发生器、临时照明等。

二、接地与接零保护系统1.本制梁场施工设备很多,用电量大。

为防止在TN-C三相四线接零保护情况下由于共用中性线而使中性线带电,造成触电事故而采用TN-S三相五线接零保护。

2.N – S三相四线接零保护架设要求(1)保护零线严禁通过任何开关或熔断器。

(2)保护零线作为接零保护的专用线,必须独用,不能它用,电缆要用五芯电缆。

(3)保护零线除了从工作接地线(变压器)或总配电箱电源侧零线引出外,在任何地方不得与工作零线有电气连接,特别注意电箱中防止经过铁质箱体形成电气连接。

(4)保护零线的截面积应不小于工作零线的截面积,同时必须满足机械强度的要求。

(5)保护零线的统一标志为黄/绿双色线,在任何情况下不能将其作负荷线用。

(6)重复接地必须在保护零线上。

工作零线不能加重复接地(因工作零线加了重复接地,漏电保护器就无法使用)。

(7)保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处及末端做重复接地,配电线路越长,重复接地的作用越明显,为了接地电阻更小,可适当多打接地桩重复接地(8)制梁场地靠近高压电场很近,由于制梁模板面积非常大,相当于是一只很大的电容器,在雷雨天气、220KV的高压电场下很容易积存电荷,模板对地产生电位差,如不及时将电荷释放,就会对人体造成危害。

临时用电施工方案范本

临时用电施工方案范本

临时用电施工方案范本一、施工概况。

为了保障施工现场的用电安全,确保施工工作的正常进行,特制定本临时用电施工方案。

本方案适用于临时用电施工,包括但不限于建筑工地、道路施工、桥梁施工等各类临时用电工程。

二、施工前准备。

1. 施工前应对用电设备进行全面检查,确保设备完好,无损坏、漏电等安全隐患。

2. 制定临时用电布置方案,明确用电设备的布置位置、线路走向、接地方式等。

3. 制定应急预案,对可能出现的用电事故进行预防和处理方案的制定。

三、施工方案。

1. 临时用电设备的布置应符合国家相关规定,设备接地可采用接地线接地或者接地装置接地。

2. 临时用电线路应采用绝缘良好的电缆,严禁使用老化、损坏的电缆进行临时用电。

3. 临时用电设备应设置过载、短路、漏电保护装置,确保用电设备的安全可靠。

4. 临时用电线路布置应符合规范,严禁乱拉乱接、临时拉线,确保线路的整洁、有序。

5. 施工现场应明确临时用电设备的使用人员,严禁未经培训的人员私自操作用电设备。

四、施工现场管理。

1. 施工现场应设置明显的用电安全警示标识,包括高压警示标识、用电设备禁止触碰标识等。

2. 施工现场应定期进行用电设备的检查和维护,发现问题及时处理。

3. 施工现场应设置专人负责临时用电设备的管理和维护,确保用电设备的正常使用。

五、施工结束后。

1. 施工结束后,应对临时用电设备进行全面清理,保证设备的完好性。

2. 施工结束后,应对临时用电线路进行拆除,确保线路的安全无隐患。

3. 施工结束后,应对临时用电设备进行全面检查,发现问题及时处理,妥善保管设备。

六、施工安全注意事项。

1. 临时用电施工过程中,严禁私拉乱接电线,严禁超负荷使用电器设备。

2. 施工现场临时用电设备的使用人员应经过专业培训,持证上岗。

3. 施工现场应定期进行用电设备的安全检查,发现问题及时处理,确保用电设备的安全可靠。

七、施工安全责任。

1. 施工单位应对临时用电施工安全负有全面责任,确保施工现场的用电安全。

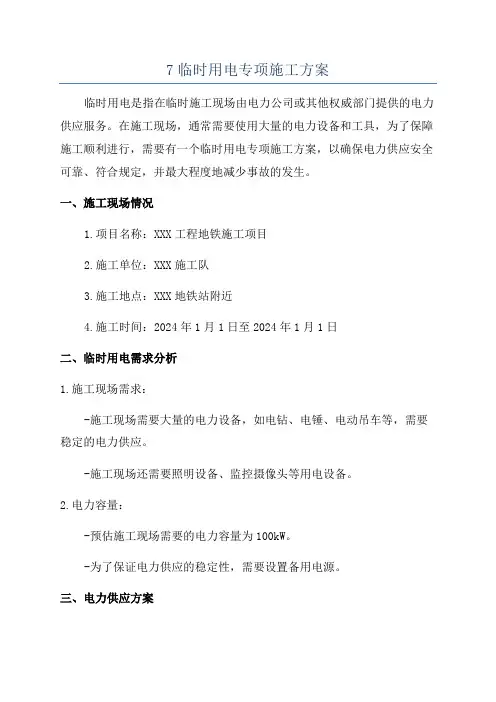

7临时用电专项施工方案

7临时用电专项施工方案

7临时用电专项施工方案
临时用电是指在临时施工现场由电力公司或其他权威部门提供的电力供应服务。

在施工现场,通常需要使用大量的电力设备和工具,为了保障施工顺利进行,需要有一个临时用电专项施工方案,以确保电力供应安全可靠、符合规定,并最大程度地减少事故的发生。

一、施工现场情况
1.项目名称:XXX工程地铁施工项目
2.施工单位:XXX施工队
3.施工地点:XXX地铁站附近
4.施工时间:2024年1月1日至2024年1月1日
二、临时用电需求分析
1.施工现场需求:
-施工现场需要大量的电力设备,如电钻、电锤、电动吊车等,需要稳定的电力供应。

-施工现场还需要照明设备、监控摄像头等用电设备。

2.电力容量:
-预估施工现场需要的电力容量为100kW。

-为了保证电力供应的稳定性,需要设置备用电源。

三、电力供应方案。

临时用电专项施工方案完整版

临时用电专项施工方案完整版

临时用电专项施工方案完整版一、工程概况本工程为临时用电专项施工项目,主要包括施工期间的电力供应、用电设备安装、电缆线路敷设、配电系统搭建等工作内容。

工程地点位于XX市XX区,占地面积约XX平方米,工程期限为XX年XX月XX日至XX年XX月XX日。

二、用电管理1. 用电负荷计算:根据工程规模及施工需求,预计最大用电负荷为XX千瓦。

2. 用电申请:施工前向当地供电部门申请临时用电,并提供相关资料,包括用电负荷、用电设备清单等。

3. 电能计量:在施工现场设置电能计量装置,实时监测用电情况,确保用电安全、合理。

4. 用电缴费:按照实际用电量向供电部门缴纳电费。

5. 用电安全培训:对施工人员进行用电安全培训,提高安全意识,防止电气事故发生。

6. 用电巡查:定期对施工现场进行用电巡查,发现问题及时整改。

三、电工1. 人员要求:电工应具备相关专业技能证书,具备丰富的实际操作经验。

2. 工作职责:(1)负责施工现场的临时用电安装、调试及维修工作;(2)定期检查用电设备、电缆线路、配电柜等,确保用电安全;(3)及时处理电气故障,保障施工进度;(4)对施工人员进行用电安全培训及指导。

3. 工作制度:(1)持证上岗,严格遵守国家及地方相关法律法规;(2)执行用电安全操作规程,确保用电安全;(3)做好工作记录,及时上报工作情况;(4)参加用电安全培训,提高自身业务水平。

四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工人员及设备与带电设备的安全距离。

2. 外电防护:(1)施工现场设置警示标志,提醒施工人员注意外电设备;(2)对临近的外电设备进行绝缘处理,防止误触;(3)在必要时,对外电设备进行临时停电,确保施工安全;(4)加强对施工人员的安全教育,提高安全意识。

五、电缆线路1. 电缆选型:根据用电负荷及电缆敷设环境,选择符合国家标准的电缆,确保电缆安全、可靠。

2. 电缆敷设:(1)地下敷设:采用电缆沟、电缆隧道等方式,确保电缆埋深符合规定,避免受外力损伤;(2)架空敷设:采用合适的电缆桥架、电缆挂钩等,确保电缆敷设整齐、美观,并满足安全距离要求;(3)沿墙敷设:采用电缆槽、电缆导管等,固定牢固,防止电缆脱落。

现场临时用电专项施工方案(1)

现场临时用电专项施工方案(1)

现场临时用电专项施工方案(1)
一、前言
在施工现场,临时用电是不可或缺的。

为了保障施工的正常进行和工人的安全,制定一份临时用电专项施工方案至关重要。

本文将针对现场临时用电进行详细的规划和安全措施,确保施工过程中的用电安全和有效性。

二、施工现场电力设备准备
1.根据现场的用电需求确定电缆规格、长度和数量。

2.配备符合安全标准的插座、电源线和开关,确保电路连接稳固可靠。

3.考虑到施工现场环境,选择防水、防火等特殊要求的电力设备。

三、临时用电布局规划
1.根据施工区域划分临时用电区域,合理布设电缆、插座和开关。

2.避免电缆交叉敷设,保持电线整齐有序,避免因乱拉乱放导致电线损
坏或安全隐患。

3.设置明显标识,标明各个插座的用途和电路连接情况,方便使用和维
护。

四、安全措施
1.严格按照国家电气安全标准进行施工,禁止私拉乱接等违章操作。

2.安装漏电保护开关和过载保护器,及时排除电路故障,确保施工现场
电气安全。

3.定期检查电缆和设备的连接情况,发现问题及时修复或更换损坏部件。

五、应急措施
1.设置应急电源开关,一旦发生用电事故,可以迅速切断电源。

2.培训施工人员掌握紧急断电程序,提高应对紧急情况的能力。

3.准备备用电缆、插座等设备,以备主要设备损坏时的紧急替代。

结语
通过本文对现场临时用电的专项施工方案的规划和安全措施,可以有效保障施
工现场的用电安全和顺畅,提高工人的工作效率,避免因电气事故带来的损失。

我们将严格执行该方案,确保施工过程中的用电安全,保障施工顺利进行。

工程临时用电施工方案(3篇)

工程临时用电施工方案(3篇)

第1篇一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积XX万平方米,包括住宅、商业、办公等多元化功能。

为确保施工现场的安全、高效、文明施工,根据国家相关法律法规及施工现场实际情况,特制定本临时用电施工方案。

二、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2005)2. 《建设工程施工现场临时用电安全技术规范》(GB50194-2014)3. 《施工现场临时用电安全技术规范》(GB50174-2014)4. 《建设工程施工现场消防安全技术规范》(GB50720-2011)5. 工程设计图纸及相关施工图6. 施工现场实际情况三、施工原则1. 安全第一,预防为主,综合治理。

2. 严格执行国家和行业有关施工规范、标准和操作规程。

3. 确保施工现场临时用电安全、可靠、经济、合理。

四、施工组织与管理1. 施工组织(1)成立临时用电施工领导小组,负责施工现场临时用电的总体管理和协调。

(2)设立临时用电施工管理员,负责施工现场临时用电的具体实施和管理。

(3)明确各工种、岗位的用电安全责任,加强用电安全教育。

2. 管理制度(1)建立健全施工现场临时用电管理制度,明确用电安全操作规程。

(2)加强施工现场临时用电的检查、巡查,确保用电安全。

(3)定期对施工现场临时用电设施进行检查、维护,发现问题及时整改。

五、临时用电施工方案1. 临时用电系统设计(1)根据施工现场实际情况,合理选择电源接入点。

(2)根据用电需求,确定用电负荷等级和配电系统。

(3)设计临时用电线路,包括配电线路、照明线路、动力线路等。

(4)设计临时用电设备,包括配电箱、开关箱、电缆、电线等。

2. 临时用电设备选型(1)根据施工现场用电负荷等级,选择合适的配电箱、开关箱等设备。

(2)根据用电需求,选择合适的电缆、电线等材料。

(3)选用符合国家标准的临时用电设备,确保设备质量。

3. 临时用电线路敷设(1)临时用电线路敷设应符合规范要求,保证线路安全、可靠。

临时用电专项施工方案范文(精选5)

临时用电专项施工方案范文(精选5)

临时用电专项施工方案范文(精选5)一、工程概况本工程为临时用电专项施工,主要包括施工期间的临时用电线路、设备安装及用电安全管理。

工程地点位于XX市XX区,占地面积约XX平方米,工程内容包括主体建筑工程、装饰工程、安装工程等。

施工期间,需保障各施工阶段用电需求,确保施工进度顺利进行。

现将临时用电专项施工方案分为以下几个部分进行详细阐述。

二、用电管理1. 用电申请:施工前,由项目负责人向相关部门申请临时用电,并提供施工用电负荷、用电设备清单等资料。

2. 用电合同:与供电部门签订临时用电合同,明确双方的权利和义务。

3. 用电计量:安装临时用电计量装置,按照合同约定的电价进行计量收费。

4. 用电负荷管理:根据施工进度和用电需求,合理分配用电负荷,确保用电安全。

5. 用电设备管理:对施工现场的用电设备进行统一管理,定期检查、维护,确保设备正常运行。

6. 用电安全培训:对施工现场电工及操作人员进行用电安全培训,提高安全意识。

三、电工1. 人员配置:根据施工规模和用电需求,配置相应的电工人员,负责施工现场的临时用电安装、维护和安全管理。

2. 资质要求:电工人员需具备相应的电工操作证,持证上岗。

3. 岗位职责:负责施工现场临时用电的安装、调试、检查、维修及拆除工作;负责用电设备的安全运行;负责现场用电安全监督及事故处理。

4. 培训与考核:定期对电工人员进行培训,提高业务水平;建立考核制度,确保电工人员严格遵守操作规程。

四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电线路与地面、建筑物、构筑物及其他设施保持安全距离。

2. 外电防护:对临近的外电线路进行防护,采取隔离、警示等措施,防止发生安全事故。

3. 施工现场设置:在施工现场设置明显的安全警示标志,提醒施工人员注意安全。

4. 定期检查:定期对临时用电线路及外电防护设施进行检查,发现问题及时整改。

五、电缆线路1. 电缆选择:根据施工现场用电负荷及环境条件,选择符合国家标准的电缆,确保电缆的安全性能和电气性能。

临时用电施工专项方案

临时用电施工专项方案

临时用电施工专项方案一、施工范围。

本次临时用电施工范围为XX建筑工地,主要包括施工现场临时用电的供电设备安装、接线及相关安全防护措施。

二、施工前准备。

1. 施工前,需对施工现场进行全面的安全检查,确保施工区域无隐患。

2. 确保施工现场人员已经接受过相关的安全培训,了解临时用电施工的安全操作规程。

3. 准备施工所需的用电设备、配件及相关工具。

三、施工步骤。

1. 安装临时用电箱及配电线路,根据现场需求,选择合适的位置安装临时用电箱,并进行接地保护。

接线时,需确保线路连接牢固,接头处采用防水、防潮措施。

2. 连接主干线路,根据用电负荷,选择合适的主干线路,进行连接并进行必要的标识。

3. 安装临时用电设备,根据用电需求,安装相应的临时用电设备,并进行必要的接线及安全防护措施。

4. 安全检查,完成施工后,对临时用电设备及线路进行全面的安全检查,确保无漏电、短路等安全隐患。

四、施工安全防护措施。

1. 临时用电设备及线路应设置明显的警示标识,告知相关人员注意安全。

2. 施工现场应设置专人负责临时用电设备的管理和维护,确保设备正常运行。

3. 临时用电设备及线路应远离易燃易爆物品,避免发生火灾事故。

4. 施工现场人员应穿戴符合安全要求的防护用具,严格按照操作规程进行作业。

五、施工结束。

1. 完成临时用电施工后,需对施工现场进行全面清理,清除施工垃圾及杂物。

2. 对临时用电设备及线路进行最终的安全检查,确保设备正常运行,无安全隐患。

3. 施工人员应做好施工记录及相关资料整理工作,以备日后查阅。

六、施工注意事项。

1. 临时用电施工过程中,严禁私拉乱接电线,一切接线需由专业人员操作。

2. 施工现场人员应严格遵守施工安全操作规程,杜绝违章操作。

3. 如遇恶劣天气,应暂停施工并做好防护措施,待天气好转后方可继续施工。

临时用电施工专项方案至此结束,希望施工人员严格按照方案要求进行操作,确保施工安全顺利进行。

建筑工程现场临时用电专项施工方案

建筑工程现场临时用电专项施工方案

建筑工程现场临时用电专项施工方案1. 引言本文档旨在制定建筑工程现场临时用电专项施工方案,确保施工期间的用电安全和高效运行。

本方案涵盖了现场临时用电的设计、布线、设备安装和维护等方面,以便顺利进行施工工作。

2. 用电设计2.1 现场用电需求评估在施工过程中,根据不同阶段和区域的用电需求,评估需提供的电力容量和电能消耗量,确保用电供应充足。

2.2 用电回路划分按照用电设备类型和功率需求,将施工现场划分为合适的用电区域,并设计相应电路布线方案。

2.3 临时用电系统配置考虑到现场施工的特殊性,使用可靠的临时用电设备,如临时配电箱、电缆、插座等,确保用电安全可靠。

3. 用电布线3.1 电缆敷设按照规范要求,对临时用电系统进行电缆敷设,并保证敷设过程中电缆的安全和可靠性。

3.2 插座设置根据用电需求和施工布局,合理设置插座位置,方便施工人员使用电器设备,并确保插座与电箱之间的连接牢固。

3.3 用电设备连接将用电设备按照规范连接到插座,确保用电设备的供电安全和正常运行。

4. 用电设备安装4.1 电箱安装根据现场用电需求和电力容量,合理选用电箱,并安装在易于维护和管理的位置,防止受到外界损害。

4.2 临时用电设备安装按照设备要求和安全规范,正确安装临时用电设备,如配电箱、开关等,确保设备安全运行。

5. 用电维护和巡检5.1 定期维护针对临时用电设备,制定定期维护计划,如对电缆、插座、开关等进行检查和保养,确保设备正常工作。

5.2 巡检措施设立巡检制度,对临时用电设备进行定期巡查,及时检修和排除隐患,确保用电安全。

6. 应急措施6.1 施工现场用电应急预案制定施工现场用电应急预案,包括停电处理、故障排除和事故应急等措施,以应对突发情况。

7. 安全教育和培训7.1 电器使用培训针对施工人员,提供有关电器使用的培训,包括操作规程、安全注意事项等,增强员工的用电安全意识。

7.2 安全教育措施设立安全教育制度,定期开展用电安全知识培训和应急演练,增加员工的安全意识和应对能力。

临时用电工程施工方案(3篇)

临时用电工程施工方案(3篇)

第1篇一、工程概况本项目为XX项目临时用电工程,位于XX市XX区XX路XX号。

施工现场总面积约为XX平方米,临时用电工程主要包括:临时配电箱、电缆线路、照明设施等。

二、施工准备1. 施工组织(1)成立临时用电工程施工小组,负责工程的施工组织、协调和监督。

(2)施工小组由项目经理、技术负责人、安全员、施工员等组成。

2. 施工材料(1)电缆:符合国家相关标准的电缆,截面积根据用电需求确定。

(2)配电箱:符合国家相关标准的配电箱,具备短路、过载、漏电保护功能。

(3)照明灯具:符合国家相关标准的照明灯具,功率根据现场需求确定。

(4)其他材料:绝缘胶带、接线端子、接线盒、接地线等。

3. 施工工具(1)电缆剥皮机、剥线钳、压线钳、电工刀、螺丝刀等。

(2)接地电阻测试仪、绝缘电阻测试仪等。

4. 施工人员(1)电工:具备电工证,熟悉临时用电工程施工。

(2)施工员:负责现场施工管理,确保施工质量。

(3)安全员:负责现场安全监督,确保施工安全。

三、施工工艺1. 施工流程(1)现场勘查:了解现场用电需求,确定配电箱、电缆线路、照明设施等位置。

(2)材料准备:根据施工需求,准备所需材料。

(3)现场施工:按照设计图纸和施工规范进行施工。

(4)验收:完成施工后,进行验收,确保工程质量。

2. 施工要点(1)配电箱安装:配电箱应安装在干燥、通风、易于操作的位置,箱体接地可靠。

(2)电缆线路敷设:电缆线路应沿地面或墙壁敷设,不得穿越障碍物,转弯处应加设电缆桥架。

(3)照明设施安装:照明灯具应安装牢固,线路连接可靠,符合照明规范。

(4)接地:接地电阻应小于4Ω,确保用电安全。

四、施工安全措施1. 施工现场应设置明显的警示标志,提醒人员注意安全。

2. 施工人员必须佩戴安全帽、绝缘手套等个人防护用品。

3. 施工过程中,严格遵守操作规程,确保施工安全。

4. 施工现场不得存放易燃、易爆物品,确保施工环境安全。

5. 施工完成后,对施工现场进行清理,确保无安全隐患。

临时用电施工方案范本(3篇)

临时用电施工方案范本(3篇)

第1篇一、工程概况1. 工程名称:XX项目临时用电工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX平方米,预计工期XX个月4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院二、临时用电工程原则1. 安全第一,预防为主。

2. 合理布局,经济实用。

3. 遵守国家相关标准和规范。

三、临时用电工程范围1. 施工现场临时照明、动力用电。

2. 施工现场临时用电设备,如电动工具、水泵、通风设备等。

3. 施工现场临时用电线路。

四、临时用电工程组织机构1. 项目经理:全面负责临时用电工程的组织实施。

2. 技术负责人:负责临时用电工程的技术指导、监督和验收。

3. 施工员:负责临时用电工程的现场施工和管理。

4. 安全员:负责临时用电工程的安全监督和检查。

五、临时用电工程安全措施1. 临时用电线路应采用绝缘良好的橡皮电缆,不得使用裸线。

2. 临时用电线路应按三相五线制布置,接地保护应可靠。

4. 施工现场应设置安全警示标志,提醒施工人员注意安全。

5. 施工人员应接受安全教育培训,掌握安全操作规程。

六、临时用电工程具体方案1. 电源接入- 临时用电工程应从施工现场附近的电源接入点接入,接入点应具备三相五线制供电条件。

- 接入点应设置配电箱,配电箱应安装漏电保护器、过载保护器等安全保护装置。

2. 配电箱布置- 配电箱应设置在明显位置,便于操作和维护。

- 配电箱内应设置总开关、分路开关、漏电保护器、过载保护器等。

- 配电箱应具备防雨、防尘、防腐蚀等功能。

3. 临时用电线路- 临时用电线路应采用绝缘橡皮电缆,不得使用裸线。

- 线路敷设应沿地面或墙面敷设,不得穿越施工区域。

- 线路敷设应使用专用电缆桥架或槽道,不得随意拉挂。

- 线路接头应采用专用接线盒,并做好绝缘处理。

4. 临时用电设备- 临时用电设备应采用符合国家标准的合格产品。

- 设备应定期检查和维护,确保设备安全可靠。

- 设备操作人员应经过培训,掌握设备操作规程。

临时用电专项施工方案范文(精选5篇)

临时用电专项施工方案范文(精选5篇)

临时用电专项施工方案范文(精选5篇)临时用电专项施工方案1一、工程概况客天下旅游产业园一期会所,工程建筑呈人字型。

建筑天面标高为27.385米,总层数为4层,局部5层。

建筑面积约10300.65平方米,总造价约447万元,工程基础定于1月10日开工。

总电源由甲方提供引至西桥侧面附近。

线路沿别墅道路架空,离地高度约5米。

布设一组电缆BLV3×50mm2+1×50mm2到一级开关箱前。

设一级开关箱至现场,埋设一组电缆约180m,BLV3×50mm2+1×50mm2约180m,二级开关箱采用电缆埋地。

二、施工现场用电说明本工程“三通一平”已完成,本工程现场临时用电系统,根据JGJ46-临时用电规范而设计。

根据表内临时用电设备负荷统计,安装容量88.9KVA计算容量108.1A。

为保障临时用电系统运行安全可靠,采用现场临时用电进行统一布设。

根据甲方提供电源引入施工区域,进行安装至总配电箱分配电箱开关箱电气设备,按三级设置和一机一闸一漏电保护。

具体铺设安装线路大小截面,详见用电设计计算。

三、负荷计算表:用电设备名称数量(台)型号及名牌技术数据合计功率Pe(KW)井字架卷扬机四、根据以上工程所投入的设备和照明用电表,工地临时用电量的计算如下:1、电源至一级箱导线截面选择I线=KP/(×U线×cos)=0.6×88.9×103/(1.732×380×0.75)=108.1A查表(建筑施工手册第二版)7-63得知,选择BLV3×50mm2+1×50mm2架空敷设,可满足用电要求。

2、一级箱至二级箱导线选择二级箱分两个,分别为动力箱与照明箱(1)动力箱负荷计算I线=K∑P/(×U线×cos)=0.6×(22+6+4.4+2.2+11+21+6)×1000/(1.732×380×0.75)=88.25A查表(建筑施工手册第二版)7-63得知,选择BLV3×50mm2+1×50mm2埋地敷设,可满足用电要求。

临时施工用电施工方案(3篇)

临时施工用电施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,基础设施建设不断加大,临时施工用电需求日益增多。

为了保证施工现场的用电安全,提高施工效率,特制定本临时施工用电施工方案。

二、施工地点及范围本次临时施工用电项目位于XX市XX区XX路XX号,施工范围为施工现场内所有用电设备。

三、施工内容1. 施工现场临时用电线路的架设;2. 施工现场临时用电设备的安装;3. 施工现场用电安全管理;4. 施工现场用电设备的维护保养。

四、施工组织1. 施工队伍:由具备相关资质的施工单位负责施工,施工人员需经过专业培训,持有相关操作证书。

2. 施工进度:按照施工计划,分阶段完成施工任务。

3. 施工质量:确保施工质量符合国家相关标准和规范。

五、施工方案1. 施工现场临时用电线路的架设(1)线路布置根据施工现场实际情况,采用三相五线制供电,线路采用橡皮绝缘电缆,线径应符合负荷要求。

(2)线路架设1. 线路应沿施工道路、建筑物外墙或支架架设,避开易燃易爆区域;2. 线路应保持整齐,不得随意拖拽、折叠;3. 线路应设置明显的警示标志,防止人员误触。

2. 施工现场临时用电设备的安装(1)设备选型根据施工现场负荷需求,选择合适的变压器、配电箱、开关、插座等设备。

(2)设备安装1. 变压器安装:应选择合适的位置,确保变压器散热良好;2. 配电箱安装:应设置在干燥、通风、便于操作的位置;3. 开关、插座安装:应按照负荷要求,合理设置开关、插座数量及位置。

3. 施工现场用电安全管理(1)用电安全培训对施工人员进行用电安全培训,提高用电安全意识。

(2)用电安全检查定期对施工现场进行用电安全检查,及时发现并消除安全隐患。

(3)用电安全制度制定用电安全制度,明确用电安全责任,确保用电安全。

4. 施工现场用电设备的维护保养(1)定期检查对施工现场用电设备进行定期检查,确保设备正常运行。

(2)设备维护对用电设备进行定期维护,更换损坏的部件,确保设备安全可靠。

《临时用电方案》word版

《临时用电方案》word版

编制单位:编制人:审核:审批:实用文档实用文档目录1.编制依据2.工程概况及现场条件3.施工现场临时用电设计4.安全用电技术措施5.施工现场预防发生电气火灾的措施6.临时用电系统图7.临时用电平面布置图实用文档1.编制依据2.工程概况及现场条件实用文档3.施工现场临时用电设计3.1用电设施本工程施工现场最大用电负荷阶段为主体钢筋混凝土工程施工期间,主要设备有塔吊、钢筋机械、木工机械、电焊机、混凝土振捣设备、现场照明设备等。

施工高峰期间主要用电设施详见下表。

施工高峰期用电设备一览表实用文档实用文档3.2负荷计算∑p1=60×3+110×2+2.2×2+2.2×4+7.5×2+4×4+4×2+1.1×10+2.2×2+66×6+22×2+1.5×11+2×2+2.2×2+1.5×2=935.5KW∑P2=20×6=264 KW∑P3=58.2 kW实用文档实用文档p=1.05×(k1∑p1/cos φ+k2∑p2+k3∑p3)其中:∑p1为电动机总功率,∑p2为电焊设备总容量,∑p3为现场施工照明总功率。

利用系数分别为k1=0.6、k2=0.6、k3=0.8;Cos φ电动机平均功率因数,取0.8。

则:P=1.05×(0.6×935.5∕0.8+0.6×264+0.8×58.2) =951.91KVA 现场提供的变压器为800KVA ,能满足施工用电要求。

3.3总导线选择:1446.3I A ===变压器至总配电箱采用YJV 截面为(4×240+1×120)电缆。

3.4 三部塔吊各设一个二级箱,分三路从总配电箱引至塔吊,分别为TL1、TL2、TL3路,塔吊拆除后可供垂直升降机使用。

临时用电专项施工方案范本

临时用电专项施工方案范本

临时用电专项施工方案范本一、工程概述本工程是为了满足施工过程中临时用电的需求而进行的一项专项施工方案。

施工单位需要在工地周围布设临时用电设备,确保施工现场正常供电,以保障施工进度和安全。

本方案包括工程背景、设计要求、施工方案、安全措施以及施工时间等内容。

二、工程背景本工程是一项新建工地,施工范围包括地面平整、基础施工、主体结构施工以及装修等工程。

施工期间需要使用大量的电力设备,如电动工具、吊装机械等,因此需要进行临时用电设备的布设。

三、设计要求1.施工期间临时用电设备的布置应合理、安全、便捷,不得影响施工进度和质量。

2.临时用电设备的选用应符合国家标准,并具备必要的安全防护功能。

3.施工期间应确保临时用电设备供电稳定,不得出现电压不足、电流过大等问题。

四、施工方案1.布设临时用电箱:根据施工现场的特点和需要,设置若干个临时用电箱。

用电箱应具备防护等级符合要求,防水、防尘等性能良好。

箱内应设有仪表、开关等设备,以方便日常操作和监控。

用电箱的布设应考虑用电点的分布、接地设施以及用电负荷等因素,保证施工现场供电平衡和安全。

2.临时电源接入:选用防护等级符合要求的临时用电线缆将临时用电箱与电源主线连接起来。

电源主线应由供电部门按要求提供,包括切断开关、电能表等设备。

电缆敷设应按规范要求进行,确保电缆良好的安全性能。

3.电气设备选用:在施工现场选用符合要求的临时用电设备,如电动工具、电焊机、吊装机械等。

设备选用应考虑施工质量要求、使用寿命和安全性能等因素,并进行专门培训,确保操作人员熟练使用、正确操作。

4.电力监控系统:施工期间应设置电力监控系统,监测施工现场的电力运行情况,确保供电的稳定性和安全性。

监控系统应包括各个临时用电箱的电流、电压、功率等参数的实时监测以及报警功能。

五、安全措施1.临时用电设备的敷设和布设应符合电气安全规范要求,所有设备的线缆和插头不得出现裸露现象,确保电气安全。

2.临时用电设备的用电箱要设在安全可靠的地方,不得影响周围设施和人员通行,且要设有防护措施。

(完整版)施工临时用电专项方案

(完整版)施工临时用电专项方案

(完整版)施工临时用电专项方案一、工程概况本工程为XX建设项目,位于XX地区,主要包括主体建筑工程、辅助设施及室外工程。

工程占地面积XX平方米,总建筑面积XX平方米。

工程结构类型为钢筋混凝土框架结构,建筑高度XX米。

根据工程特点,需制定临时用电专项方案,确保施工期间用电安全、可靠。

二、用电管理1. 用电管理制度:建立健全用电管理制度,明确用电管理责任人,加强用电设备的检查、维修和保养,确保用电安全。

2. 用电负荷:根据工程需求,合理计算用电负荷,确保电力供应稳定。

临时用电设备应根据用电负荷选择合适的电缆、配电柜(盘)、配电箱及开关箱等。

3. 用电设备:所有用电设备应符合国家相关标准,严禁使用老化、损坏或非标准的用电设备。

4. 临时用电申请:施工前,需向相关部门申请临时用电,并提供临时用电负荷、用电设备清单等资料。

5. 用电设备检查:定期对用电设备进行检查,发现问题及时整改,确保用电安全。

三、电工1. 人员要求:电工应具备相应的职业资格证书,熟悉用电设备的操作、维修和保养。

2. 培训与考核:对电工进行用电安全知识培训,提高其安全意识,定期进行考核,确保电工具备足够的业务水平。

3. 作业要求:电工在作业过程中,应严格遵守操作规程,穿戴好个人防护用品,确保自身安全。

4. 事故处理:发生用电事故时,电工应立即采取紧急措施,并及时报告项目负责人,协助处理事故。

四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保用电设备与人员、建筑物等保持足够的安全距离。

2. 外电防护:针对临近的外电线路,采取可靠的防护措施,如设置防护网、警示标志等。

3. 防护设施:在临时用电设备周围设置防护设施,防止非相关人员靠近,避免触电事故发生。

4. 定期检查:定期检查安全距离及外电防护设施,发现问题及时整改。

五、电缆线路1. 电缆选择:根据用电负荷及敷设环境,选择符合国家标准的电缆。

电缆应具备良好的绝缘性能、耐热性和耐腐蚀性。

施工临时用电专项施工方案(完整版)

施工临时用电专项施工方案(完整版)

施工临时用电专项施工方案(完整版)一、工程概况本工程为XX项目施工临时用电工程,工程地点位于XX市XX区,主要包括土建工程、装饰工程、安装工程等。

工程总占地面积约XX平方米,总建筑面积约XX平方米。

本工程临时用电主要包括施工用电、生活用电及应急用电等。

为确保施工期间用电安全,特制定本临时用电专项施工方案。

二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确各级用电管理人员职责;(2)定期对用电设备进行检查、维修,确保用电设备安全可靠;(3)实行用电计量制度,合理分配电力资源,降低用电成本;(4)加强用电安全培训,提高施工人员用电安全意识。

2. 用电负荷计算根据工程特点和施工需求,进行用电负荷计算,合理配置配电设备,确保供电稳定。

3. 用电设备管理(1)用电设备应符合国家相关标准和规定;(2)定期对用电设备进行维护、保养,保证设备正常运行;(3)严禁使用破损、老化、不符合安全标准的电线电缆;(4)严禁私拉乱接,违规操作。

三、电工1. 电工人员要求(1)电工人员应具备相应的专业知识和技能,持证上岗;(2)熟悉施工现场用电设备、配电系统及用电负荷;(3)掌握用电安全知识和应急处理措施;(4)具有良好的职业道德,严格遵守用电管理制度。

2. 电工工作内容(1)负责施工现场临时用电设施的安装、调试、维护和拆除;(2)定期检查用电设备、线路,发现隐患及时整改;(3)监督施工人员遵守用电安全规定,纠正违规行为;(4)参与现场用电事故的调查和处理。

四、安全距离与外电防护1. 安全距离(1)根据国家相关规定,设置电线电缆与其他设施的安全距离;(2)在施工过程中,严格保持安全距离,防止因距离不足导致的电气事故;(3)在电气设备附近作业时,应采取安全防护措施,确保人身安全。

2. 外电防护(1)针对施工现场周边的外电线路,制定防护措施;(2)在施工过程中,密切关注外电线路运行情况,发现异常及时报告;(3)加强对外电线路的巡查,防止因外电线路故障影响施工现场用电安全;(4)与供电部门保持密切联系,及时了解外电线路维修、改造等情况。

施工现场临时用电施工方案(范例)

施工现场临时用电施工方案(范例)

施工现场临时用电施工方案(范例)一、工程概况本施工现场临时用电施工方案旨在为某大型建筑工地提供安全、稳定、高效的临时电力供应。

工程地点位于某市郊区,占地面积约100,000平方米。

工程主要包括主体建筑工程、附属设施、室外工程等。

工程总工期预计为24个月。

为确保施工现场的正常生产和生活需求,需对施工现场进行临时用电施工。

二、用电管理1. 用电需求分析:根据工程特点及施工进度,对施工现场进行电力需求分析,合理配置各类电器设备,确保电力供应满足施工需求。

2. 用电负荷计算:按照施工现场的实际需求,进行用电负荷计算,合理选择电缆线路、配电柜(盘)、配电箱及开关箱等设备。

3. 用电管理制度:建立健全用电管理制度,明确用电责任人,加强对施工现场用电设备的管理和维护。

4. 用电安全培训:定期对施工人员进行用电安全知识培训,提高施工人员的用电安全意识。

5. 用电检查与维护:定期对施工现场的临时用电设施进行检查和维护,确保用电安全。

三、电工1. 电工人员要求:电工必须具备相应的专业技能和资质,熟悉施工现场临时用电的相关规定。

2. 电工职责:负责施工现场临时用电设施的安装、调试、检查、维修和拆除工作。

3. 电工管理:建立健全电工管理制度,明确电工的工作职责、操作规程和安全要求。

4. 交接班制度:实行电工交接班制度,确保用电安全信息的及时传递。

四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保施工现场临时用电设施与其他设施、构筑物之间保持足够的安全距离。

2. 外电防护:对于临近的外电线路,应采取有效措施进行防护,如设置安全警示标志、安装防护网等。

3. 防止交叉作业:合理安排施工计划,避免交叉作业,确保施工现场临时用电设施的安全运行。

4. 防雷与接地:对临时用电设施进行接地处理,提高防雷能力,防止雷电对用电设施造成损害。

五、电缆线路1. 电缆线路设计:根据施工现场的用电负荷计算结果,合理设计电缆线路的走向、敷设方式和电缆类型。

施工临时用电专项施工方案

施工临时用电专项施工方案

施工临时用电专项施工方案
《施工临时用电专项施工方案》
一、施工前准备
1. 施工单位应提前规划施工现场临时用电的布局和分布,并与用电部门协商好用电设备的安装位置和用电容量。

2. 确保施工现场的临时用电设备符合国家安全标准,并经过专业检测及验收。

3. 制定施工临时用电专项施工方案,明确用电设备的运行方式和使用规范,确保施工现场的用电安全。

二、施工现场的用电设备布局
1. 尽量将临时用电设备选址在离建筑物和其它施工设施较远的地方,避免用电设备受损或影响施工进度。

2. 用电设备应设置在干燥通风的地方,远离易燃材料,以防火灾发生。

3. 用电设备的布局应符合安全距离的要求,并保持设备之间的通道畅通,以便紧急疏散和维护。

三、用电设备的安装和运行
1. 临时用电设备的安装和维护应由具有相关资质和经验的技术
人员进行,确保设备的安全运行。

2. 临时用电设备的接线和连接应符合国家标准,避免发生电路短路或者漏电等安全隐患。

3. 用电设备的运行应按照设计容量和负荷要求进行,避免过载或短缺造成设备损坏或事故发生。

四、用电安全管理
1. 施工单位应建立健全的用电安全管理制度,明确责任部门和责任人,加强对用电设备的检查和监管。

2. 每天对用电设备进行巡检,及时发现并排除设备故障和隐患,确保施工现场的用电安全。

3. 做好用电设备的记事和维护记录,及时更新设备状态和使用情况,为安全管理工作提供依据。

综上所述,施工单位应制定《施工临时用电专项施工方案》,严格按照要求进行实施,并不断加强用电安全管理,确保施工现场的用电安全,保障施工作业的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临时用电施工方案编制人:审核人:审批人:目录一、编制依据二、工程概况三、用电设备技术参数及用电总量核算四、电缆选用及线路走向五、安全用电技术措施和电气防火措施六、安全用电和电气防护管理制度一、编制依据建筑机械使用安全技术规程(JGJ33-2012);建筑施工安全检查标准(JGJ59-2011);施工现场临时用电安全技术规范(JGJ46-2005);建设工程施工现场供用电安全规范(GB50194-2014);二、工程概况(一)、概况1、建设单位:阜平环阜生态环境科技发展有限公司2、工程名称:阜平国际农林示范区-生态养殖区建设项目3、建设地点:阜平县平阳镇(二)施工用电区域的划分施工用电区域主要分施工区、办公生活区和加工区。

主电缆由甲方提供的箱变敷设到加工区的总配电箱(一级箱),分配箱(二级箱);活动配电箱(三级箱)。

施工区的各单体技术参数见下表:办公生活区主要分布在场地的东北侧,配套了相应的办公用房及生活设施。

(三)、现场平面布置现场供电条件在施工现场的东区南端,由业主提供一台630KvA的变压器。

电缆线全部采用地下埋设,分区段设置配电箱,以满足不同施工段,施工期的各种用电设备的需要。

三、用电设备技术参数及用电总量核算(二)、用电总量核算通过用电设备的分析,得出不同阶段的用电总量计算式为:P总=1.05(K1P1/ COS¢+K2P2+K3P3+K4P4)P1--电动机额定功率总量:结构、140.9KWP2--电焊机额定容量总量:结构、230KWP3--室内照明办公区用电总量:结构、108KWP4--室外照明总量:结构、47KWC0S¢——电动机的平均功率因数(在施工现场最高时0.75~0.78,一般0.65~0.75)这里取0.75;K1、K2、K3、K4、—需要系数,按现场所用数量统计分别定为:0.6、0.6、0.8、1.0;P总=1.05(0.6×140.9/0.75+0.6×230+108×0.8+1×47=384.12KV A﹤400KVA通过计算现场提供的总电源400KWA分别能够满足结构装饰阶段的用量要求。

四、电缆选用及线路走向(一)、电缆截面选用根据结构类型,施工区总电缆线选用50平方毫米铜芯线,施工区三级分线箱电缆线选用16平方毫米BL型铜芯线;对焊机专用箱选用10平方毫米BL型铜芯线;办公区总电缆线选用16平方毫米BL型铜芯线。

下面对所选用的电缆线截面进行核算。

电缆截面的选用必须满足以下要求1、按机械强度选择:导线必须保证不致因一般机械伤折断;2、按允许电流选用:导线必须能承受负载电流长时间通过所引起的温升,本工程采用三相五线制,线路上的电流按下式计算:I线=K.P/ 3.U线COS¢I线—电流值(A)K—需要系数,取0.6P—供电设备总需要容量(KV A)U线—电压(V);施工区为380、办公区为220COS¢---功率因数,取0.75;1、总电源线截面核算(按Ⅰ~Ⅲ号分配箱最大负荷计算):I线=(0.6*299.6*1000)/ (3*380*0.75)=179760/855=210A通过查表得:施工区总动力电源线选用95平方毫米BL型铜芯线容许电流值为255A>210A,可以使用。

2、总电源线截面核算(生活区Ⅳ号分配箱)I线=(0.6*108*1000)/ (3*220*0.75)=64800/495=130.1A通过查表得:施工区总动力电源线选用50平方毫米BL型铜芯线容许电流值为178A>130.1A,可以使用。

3、施工分区线路截面核算:通过分区分箱线的功率分析,1#~10#箱分别为最大功率为P—83.5KV AI线=0.6*83.5*1000/ 3*380*0.75=50100/855=59 A通过查表得:施工区分区1#—10#动力分电源线选用16平方毫米BL型铜芯线容许电流值为93A>59A,可以使用。

对焊机专用箱P—100KV AI线=0.6*100*1000/ 3*380*0.75=60000/495=121.5 A通过查表得:对焊机专用箱分电源线选用35平方毫米BL型铜芯线容许电流值为145A>121A,可以使用。

4、办公区总电源线截面核算:I线=0.8*35.4*1000/ 3*220*0.75=57.2A通过查表得:办公区总动力电源线选用10平方毫米BL型铜芯线容许电流值为93A>57.2A,可以使用。

五、安全用电技术措施和电气防火措施(一)、用电管理临时用电组织设计及变更时,必须履行“编制、审批、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施,变更用电组织设计时应补充有关图纸资料。

临时用电工程必须编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

临时用电施工组织设计的编制者必须参加验收工作。

电工必须进过国家现行标准考核合格后持证上岗操作,其他用电人员必须通过相关安全教育培训和技术交底、考核合格后可上岗工作。

临时用电必须建立安全技术档案,并应包括下列内容:用电组织设计的全部资料、修改组织设计资料,安全技术交底验收资料,接地电阻、绝缘电阻和漏电保护测试记录、定期检查记录和工作记录、巡视维修记录。

临时用电工程定期检查应按分部、分项工程进行,对安全隐患必须及时处理,并履行验收手续。

用电施工单位必须建立安全责任制,明确用电安全负责人,并建立值班人员责任,应由实践经验丰富的电工担任。

施工单位主要负责人(项目经理)对本项目的安全生产工作全面负责,专职安全员是用电安全责任人,现场值班人员为现场维修电工。

(二)、临时用电安全技术措施1、临时用电系统接地与防雷1—1、在施工现场专用变压器的供电的TN—S接零保护系统中,电气设备的金属外壳必须与保护零线连接。

保护零线应由工作配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。

1—2、当施工现场与外电线路共用一供电系统时,电气设备的接地零保护应与原系统保持一致,不得一部分设备昨保护接地,另部分吧作保护接零。

采用TN—系统做保护接零时,工作零线(N线)必须通过总漏电保护器。

保护零线(PE线)必须由电源进线零线重复接地或总漏电保护器电源侧零线处,引出形成局部TN—S接零保护系统。

1—3、在TN接零保护系统中,通过总漏电保护器的工作零线之间不得再做电气连接PE线应单独敷设,重复接地必须与PE线连接,严禁与N线连接。

1—4、保护零线的截面应不小于工作零线的截面,其最小截面应符合下表规定,并使用统一标志的绿/黄双色线,任何情况下不得将绿/黄双色线作负荷线。

保护零线必须采用绝缘导线,与电气设备相连的不小于2.5m㎡的绝缘多胶铜线。

手持或电动工具相连的不小于1.5m㎡的绝缘多胶铜线,应连接可靠,不得采用铰连接。

PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。

1—5、容量超过100KV A的电力变压器的工作接地电阻值大于4欧姆1—6、TN系统中的保护零线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统中间处和末端处做重复接地。

在TN系统中,保护零线每一处重复接地装置的接地电阻值不应大于10欧姆。

在工作接地电阻允许达到10欧姆的电力系统中,所有重复接地的等效电阻值不应大于10欧姆。

严禁将单独敷设的工作零线再做重复接地,不得采用吕导体做接地体或地下接地线。

垂直接地宜采用角钢、钢管或光面圆钢,不得采用螺纹钢。

1—7、施工现场内的井字架及钢管脚手架和其他金属结构当在相邻建筑物的防雷装置闪器的保护范围以内时,机械设备架设高度≥20m时,应装设防雷装置,机械设备上的接闪器长度为1~2m。

2、配电线路2—1、电缆中必须包含全部工作芯线和作保护零线或保护线的芯线。

需要三相五线制配电的电缆线路必须采用五芯线。

五芯线电缆必须包含淡蓝、绿/黄2种颜色绝缘芯线。

淡蓝色芯线必须作N线;绿/黄双色芯线必须作PE线,严禁混用。

电缆线路应采用埋地或架空敷设,严禁沿地面明敷,并应避免机械损伤和介质腐蚀,埋地电缆路径应设方位标志。

2—2、严禁电缆沿脚手架、树木或其它设施架空敷设。

在建工程电缆线路必须采用电缆埋地引入,严禁穿越脚手架引入。

垂直敷设可利用在建工程的竖井、孔洞,并宜靠近负荷中心。

固定点每楼层不得小于一处。

电缆水平敷设宜沿墙或门口固定最大弧垂距地面不得小于2m。

严禁勇金属裸线做绑线。

严禁采用四芯或三芯电缆外加一根电线代替五芯或四芯电缆。

严禁使用老化电线,破皮的应进行包扎过更换。

2—3、装饰装修工程或其它特殊阶段,应补充编制单项施工用电方案。

电源线可沿墙面、地面敷设,但应采取防机械损伤和电火措施。

2—4、电缆直埋敷设深度要求符合保护要求,根据环境条件选择电缆,埋地时应在电缆四侧均匀敷设细砂。

过路路面应采用金属保护管,然后覆盖硬质保护层。

2—5、室内配线必须采用绝缘导线或电缆。

主干线距地面高度不得小于2.5m,导线截面应根据用电设备或计算符合确定,但铜芯线不应小于1.5m㎡,吕芯线不应小于2.5m㎡。

对穿管敷设的绝缘导线线路,其短路保护熔断器的熔体额定电流不应小于2.5m㎡。

对穿管敷设的绝缘导线线路,其短路保护熔断器的熔体额定电流不应大于穿管绝缘导线长期连续负荷允许截流量的2.5倍。

3、配电箱及开关箱的设备3—1、每台用电设备必须有各自专用的开关箱,严禁用同一开关箱直接控制2台或3台以上用电设备(含插座)3—2、动力配电箱与照明配电箱宜分别设置,当合并设置为同一配电箱时,动力和照明应分路配电,动力开关箱和照明开关箱必须分设。

3—3、配电箱和开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱钢板厚度不得小于1.2mm,配电箱不得小于1.5mm箱体表面应做防腐处理。

安装应端正、牢固或装地稳定支架,固定式配电箱、开关箱的中心点距地面应为1.4~1.6m。

移动式距地面宜为0.8~1.6m。

配电箱的电器安装板上必须分设N线端子板和PE线端子板。

N线端子板必须与金属安装板绝缘;PE线端子板必须与金属电器安装板做电器连接。

进出线中心的N线必须通过N线端子板;PE线必须通过PE线端子板连接。

金属箱体、金属电器安装板、金属底座、外壳等必须通PE线端子板与PE线做电气连接,箱门必须应编织软铜线做电气连接,外形结构应能防御、防尘。

3—4、电器装置应选择通过3C认证的合格产品,总配电箱应装设电压表、总电流表、电镀表及基本需要的仪器。

分配电箱应装设总隔离开关、分路隔离开关以及总断路器、分断路器或总熔断器、分熔断器。

开关箱必须装设隔离开关、断路器或熔断器以及漏电保护器。

隔离开关应采用分断时具有可见分断点,能同时断开电源所有的隔离电器,并设电源进线端。

3—5、开关箱中漏电保护器的额定漏电动作不应大于30mA,额定动作时间不应大于0.1S使用潮湿或由腐蚀介质场所的漏电包哦呼气应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1S。

相关文档
最新文档
