塔吊穿顶板楼板结构措施方案
塔吊穿底板、楼板处理措施

塔吊穿底板、楼板处理措施根据本工程结构特点和施工部署,阵列厂房及成盒彩膜厂房共布置14台ST70/50塔吊,其中阵列厂房8台,成盒彩膜厂房6台。
因2个厂房单层面积均很大,为了对整个区域进行覆盖,这14台塔吊需要穿越筏板和楼板基础布置,待结构施工完毕后拆除,因此需要在水平结构预留临时施工洞口,待塔吊拆除后再将底板和楼板进行封闭。
在实施过程中,需要从结构和防水两方面采取措施,以保证地下室结构安全及防水层的整体性和严密性,项目部将编制详细的处理方案,并报设计院、监理审核批准后方可实施,其技术要点如下:(1)由于塔吊基础在底板以下,为防止安装塔吊时吊车扰动槽底基土,基坑开挖接近槽底(距离至少槽底400mm)时,应提前插入塔吊基础施工,具体流程如下:基坑开挖至槽底以上400mm→塔吊基础开挖→塔吊基础清底→塔吊基础钎探、验槽→塔吊基础垫层、防水层施工→塔吊基础施工→塔吊基础养护→安装塔吊标准节、立塔→继续进行塔吊基础范围以外部分土方开挖(2)塔吊基础下面做自粘防水卷材和结构底板防水卷材搭接200mm,形成一个封闭的整体防水,塔吊基础砌240砖胎膜,详见塔吊《基础底部处理详图》。

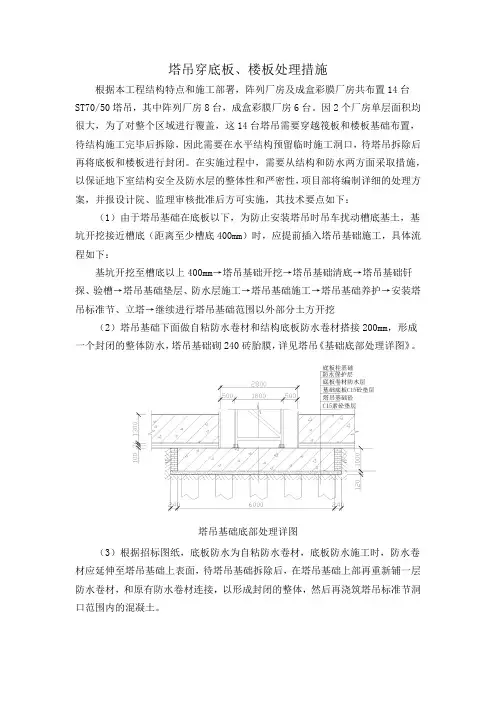

塔吊基础底部处理详图(3)根据招标图纸,底板防水为自粘防水卷材,底板防水施工时,防水卷材应延伸至塔吊基础上表面,待塔吊基础拆除后,在塔吊基础上部再重新铺一层防水卷材,和原有防水卷材连接,以形成封闭的整体,然后再浇筑塔吊标准节洞口范围内的混凝土。
后浇部分做法详图(4)底板和楼板水平钢筋绑扎时,应根据现场塔吊标准节构件的实际位置进行钢筋的穿插,塔吊标准节范围内底筋和面筋尽量拉通,实在无法拉通的在距标准节200mm的位置断开,接头按50%错开,待塔吊拆除后将钢筋调直,按10d 单面焊处理。
(5)塔吊标准节范围相邻部分楼板需要单独设置支撑,该支撑架在主体结构施工阶段随结构满堂一起搭设,楼层水平结构模板拆除时该支撑架不拆,待塔吊拆除后,该洞口范围内混凝土结构施工完毕之后方可拆除,具体和后浇带两侧模板支撑做法一样。
塔吊穿楼板专项方案

一、编制依据1. 《塔式起重机设计规范》(GB/T13752-1992)2. 《建筑结构荷载规范》(GB50009-2001)3. 《建筑安全检查标准》(JGJ59-99)4. 《混凝土结构设计规范》(GB50010-2002)5. 《建筑桩基技术规范》(JGJ94-2008)6. 《塔吊安装与拆除安全技术规范》(JGJ196-2010)二、工程概况1. 工程名称:XX项目2. 工程地址:XX市XX区3. 建设单位:XX公司4. 施工单位:XX施工队5. 本工程为高层建筑,地上层数为XX层,地下层数为XX层,建筑高度为XX米,标准层层高为XX米。
三、塔吊穿楼板施工方案1. 塔吊选择根据工程概况和施工需求,选用型号为XX的塔吊,其主要性能参数如下:- 自重:XX吨- 最大起重量:XX吨- 起升高度:XX米- 起重力矩:XXKN·m- 自由高度:XX米2. 塔吊基础(1)基础形式:根据地质勘察报告,选用XX基础形式。
(2)基础施工:- 施工前,应对基础施工区域进行平整,清除障碍物。
- 基础施工过程中,应严格控制混凝土的配合比和浇筑质量,确保基础强度达到设计要求。
- 基础施工完成后,应进行验收,合格后方可进行塔吊安装。
3. 塔吊安装(1)塔吊安装前,应检查塔吊各部件的完好性,确保安装过程中安全可靠。
(2)塔吊安装顺序:- 安装塔吊基础;- 安装塔吊塔身;- 安装塔吊司机室;- 安装塔吊吊臂;- 安装塔吊平衡臂;- 安装塔吊钢丝绳及滑轮组;- 安装塔吊安全装置。
4. 塔吊穿楼板施工(1)在塔吊穿楼板前,应检查楼板厚度、强度及混凝土质量,确保满足塔吊穿楼板要求。
(2)穿楼板前,应在楼板预留孔洞处设置钢筋网,并进行加固处理。
(3)塔吊穿楼板施工步骤:- 使用塔吊吊装孔洞内的钢筋网,并进行焊接;- 将塔吊吊臂调整至穿楼板位置;- 使用塔吊吊装塔吊平衡臂,使其穿过楼板;- 检查塔吊平衡臂与楼板间隙,确保满足设计要求;- 将塔吊吊臂调整至正常工作状态。
塔吊穿楼板施工方案

目录1、工程概况 (2)2、预留洞位置 (2)3、预留洞四周钢筋 (3)4、预留洞砼浇筑 (3)5、支撑措施: (3)1、工程概况1.1工程简介序号项目内容1 工程名称烟台大悦城项目工程2 地理位置烟台市芝罘区3 建设单位烟台大悦城有限公司4 设计单位中国建筑科学研究院5 监理单位北京新恒元工程监理咨询有限公司6 施工总承包中国新兴建设开发总公司1.2现场概况本工程面积大,场地狭小,现场四周无法布设塔吊。
因此,我们项目部组织专家现场查看,讨论,最后研究确定塔吊在基坑内的位置和数量。
基坑内安装四台TCT7013(1#、2#、3#和4#塔吊臂长70m)和一台TCT5013(5#塔吊臂长50m),在基坑内南侧安装1#、2#塔吊,基槽北侧3#、4#塔吊,基坑西侧5#塔吊。
1#、2#和5#塔吊必须穿地下室楼板(共计3层),3#和4#塔吊必须穿所有楼板(共计10层),塔吊基础均设在基础底板之下。
(详见地下室塔吊结构分布图和位置详图)2、2.1、本工程塔吊截面为2000×2000㎜,每边再加250㎜工作面及止水钢板预留空间,所以塔吊所穿越处预留孔洞大小为2500×2500㎜。
2.2、1#塔吊基础设置在1/0A轴/6-7轴南侧、2#塔吊基础设置在1/0A轴/16-17轴南侧、3#塔吊基础设置在M-N轴/6-7轴、4#塔吊基础设置在N-P轴/14-15轴、5#塔吊基础设置在G-H轴/1/01 -1/02轴。
(详见塔吊位置详图)3、预留洞四周钢筋楼板预留钢筋在孔洞边缘范围内向上或向下弯起以避开塔吊节;在预留洞口每侧附加2Φ16钢筋,通长设置;待塔吊拆除后,将弯起的预留钢筋调整好,回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏。
4预留洞砼浇筑楼板预留洞砼浇筑:浇筑砼前,先清除垃圾、水泥薄膜、表面上松动的砂石和软弱砼层,同时还应加以凿毛,用水冲洗干净、充分湿润,并清除残留在混凝土表面的积水;施工缝处先铺上10~15㎜厚的水泥砂浆一层,其配合比与砼内的砂浆成分相同;砼采用比原砼强度高一级的微膨胀砼。
高层塔吊穿梁板施工设计方案

图腾商业中心二标段工程A、B区塔吊穿楼板专项施工案编制人:审核人:审批人:省陆良县第筑工程公司二○一五年八月目录一、工程概况 (1)二、塔吊基础穿梁板洞口设置 (4)图腾商业中心二标段工程A、B区塔吊穿楼板专项施工安案一、工程概况工程名称:图腾商业中心二标段工程(A、B区)建设单位:陆良图腾投资管理XX施工单位:陆良第筑工程公司设计单位:天怡建筑设计XX监理单位:飞红工程管理咨询XX陆良分公司质监单位:陆良县质量监督站本工程建筑结构安全等级为二级,地基基础设计等级为丙级,建筑抗震设防类别为丙类,建筑抗震设防烈度为7度,设计基本地震加速度值为0.15g,第三组、建筑场地类别为二类,工程结构设计使用年限为50年。
本工程(二标段A、B区)1~8栋均为长螺旋灌注桩基础。
框架剪力墙:地上15层,地下2层。
该工程成品构件的最大起重量,建筑物高度、占地面积、外形等特点,为充分利用现有资源,经项目部专家多次讨论研究决定选用4台产品为QTZ80型塔机作为该工程的主要垂直运输工具。
结合建筑物围的环境、塔吊使用说明书、地质勘察报告等综合因素,再保证塔机最大回转工作面,正常加高,顺利拆卸,能发挥最大效率的情况下,将塔机安置于1~8栋、2~7栋、3~6栋、4~5栋地下室楼板中间,共四座塔吊,已基本能满足工程施工垂直运输的需要。
四座塔吊设置均需穿过地下室符板、负一层底板和地下室顶板,塔吊位置如下图。
1#塔吊位置图2#塔吊位置图3#塔吊位置图4#塔吊位置图二、塔吊基础穿梁板洞口设置1、塔吊穿梁板洞口设置原则根据设计要求,考虑施工简便,避免应力集中。
2、塔吊穿梁板的设置2.1、在塔吊基础穿地下室筏板中,根据现场实际情况,塔吊位置不能变动,先施工塔吊基础。
塔吊基础顶标高与地下室底板顶标高一致,塔吊基础与围的基础筏板板设止水钢板连接,塔吊基础位置与围梁板钢筋连接预埋在塔吊基础相应位置,并预留足够的连接长度。
并在塔吊基础外预铺设高分子防水卷材,在塔吊基础外预留20cm以上的长度,用以施工筏板防水卷材时搭接。
某项目地下室塔吊穿地库顶板施工方案

某工程塔吊穿地库顶板施工方案编制:审核:批准:某集团有限公司某某工程项目部编制2018-7-25目录第一章工程概况 (3)第二章编制说明及依据 (3)一、编制说明 (3)二、编制依据 (3)三、设计数据 (4)第三章荷载概况 (4)第四章施工准备与资源配置计划 (5)一、材料准备 (5)二、人员准备 (5)第五章支撑架设计计算 (6)地下室临时支撑设计350mm板厚计算书 (6)第六章塔吊穿底板、楼板处理 (9)一、塔吊穿底板处理 (9)二、塔吊穿楼板处理 (11)三、塔吊拆除事宜 (12)第七章支撑架搭设及拆除 (13)一、搭设范围 (13)二、工艺流程 (13)三、构造要求 (13)第八章支撑架的使用、保养与拆除 (14)一、支撑架的使用 (14)二、支撑架的保养 (14)三、支撑架的拆除 (14)第九章监督和检测要求 (15)第十章安全保证措施 (16)第一章工程概况某项目位于某市某小学对面。
工程建设单位是某市某房地产开发公司,设计单位是某咨询有限公司,监理单位是某市某工程项目管理有限公司以及某市某工程项目管理有限公司(人防),施工由某集团有限公司承建。
本工程结构设计使用年限为50年,建筑耐火等级为一级,地下室及屋面防水等级为I级,抗震设防烈度为8度。
第二章编制说明及依据一、编制说明为了保证工程安全、文明施工、按规范化要求并达到国家规定的标准。
由于本工程地下室施工完成进入主体结构施工时就没有施工道路和施工场地,根据现场的实际情况和施工的需要,在主楼完成主体施工后就将进入塔吊拆除工作,预计部分塔吊将在顶板未完成覆土就进行拆除。
塔吊拆除将采用30吨随车吊,查表得自重6900Kg,考虑到不同厂家重量有所不同,本方案按照自重10吨考虑,依据现场所采用不同厂家QTZ63塔吊情况,拆除塔吊分拆单件部份有前臂、塔帽、配重、塔帽、标准节、基础节等,其中最重单件为前臂,重量4.5吨左右,按照5吨考虑。
为了最大程度保证结构安全,汽吊行走严格要求按照设计消防车道行走。
塔吊拆除楼板封堵方案

塔吊拆除楼板封堵方案1. 引言在进行建筑拆除工程时,塔吊的拆除是一个重要的环节。
为了确保施工安全和保护现场工作人员和周围环境免受可能的伤害,需要采取有效的封堵措施来防止楼板的塌陷和下坠。
本文将介绍一个合理的塔吊拆除楼板封堵方案。
2. 方案概述本方案旨在通过几个步骤实施塔吊拆除楼板的封堵工作,确保楼板在拆除过程中保持稳定和安全。
2.1 准备工作在进行任何拆除工作之前,必须进行以下准备工作:•确定拆除范围和楼板的结构特点;•组织专业人员进行现场勘察,并评估需要封堵的区域;•明确封堵所需的材料和工具。
2.2 封堵材料选择根据楼板的具体情况,可以选择以下几种材料进行封堵:•混凝土:对于较大的拆除区域或需要耐压和稳定性的情况,可以选择使用混凝土进行封堵;•钢板:适用于较小的拆除区域和需要灵活性的情况,提供临时性的封堵;•钢丝网和木板:适用于需要较好通风性的情况,可以采用搭建木板结构并使用钢丝网覆盖的方式进行封堵。
2.3 封堵工序根据楼板的不同结构和封堵材料的选择,具体的封堵工序可能有所差异。
以下是一般情况下的封堵工序:1.清理工作区域并确保安全;2.进一步固定需要拆除的部分,以确保塔吊拆除过程中的安全;3.使用合适的工具和设备,将选择的封堵材料运送到工作区域;4.根据封堵的需求,进行切割、加工和调整尺寸以适应楼板的尺寸;5.将封堵材料放置到合适的位置,并确保其固定和稳定;6.检查封堵的效果和安全性,确保没有存在漏洞或缺陷;7.必要时,对封堵区域进行进一步的检查和加固,以确保其稳定性。
2.4 安全注意事项•在进行封堵工作时,必须戴上适当的个人防护装备,包括安全帽、安全鞋和手套等;•遵循相关的安全操作规程,确保施工过程的安全性;•配备专业人员进行工作监督和指导,以确保工作的正确进行;•对于拆除区域周围的人员和设备,必须采取适当的安全隔离措施,以防止意外伤害的发生。
3. 结论本文介绍了一个合理的塔吊拆除楼板封堵方案。
某项目地下室塔吊穿地库顶板施工方案

某工程塔吊穿地库顶板施工方案编制:审核:批准:某集团有限公司某某工程项目部编制2018-7-25目录第一章工程概况 (3)第二章编制说明及依据 (3)一、编制说明 (3)二、编制依据 (3)三、设计数据 (4)第三章荷载概况 (4)第四章施工准备与资源配置计划 (5)一、材料准备 (5)二、人员准备 (5)第五章支撑架设计计算 (6)地下室临时支撑设计350mm板厚计算书 (6)第六章塔吊穿底板、楼板处理 (9)一、塔吊穿底板处理 (9)二、塔吊穿楼板处理 (11)三、塔吊拆除事宜 (12)第七章支撑架搭设及拆除 (13)一、搭设范围 (13)二、工艺流程 (13)三、构造要求 (13)第八章支撑架的使用、保养与拆除 (14)一、支撑架的使用 (14)二、支撑架的保养 (14)三、支撑架的拆除 (14)第九章监督和检测要求 (15)第十章安全保证措施 (16)第一章工程概况某项目位于某市某小学对面。
工程建设单位是某市某房地产开发公司,设计单位是某咨询有限公司,监理单位是某市某工程项目管理有限公司以及某市某工程项目管理有限公司(人防),施工由某集团有限公司承建。
本工程结构设计使用年限为50年,建筑耐火等级为一级,地下室及屋面防水等级为I级,抗震设防烈度为8度。
第二章编制说明及依据一、编制说明为了保证工程安全、文明施工、按规范化要求并达到国家规定的标准。
由于本工程地下室施工完成进入主体结构施工时就没有施工道路和施工场地,根据现场的实际情况和施工的需要,在主楼完成主体施工后就将进入塔吊拆除工作,预计部分塔吊将在顶板未完成覆土就进行拆除。
塔吊拆除将采用30吨随车吊,查表得自重6900Kg,考虑到不同厂家重量有所不同,本方案按照自重10吨考虑,依据现场所采用不同厂家QTZ63塔吊情况,拆除塔吊分拆单件部份有前臂、塔帽、配重、塔帽、标准节、基础节等,其中最重单件为前臂,重量4.5吨左右,按照5吨考虑。
为了最大程度保证结构安全,汽吊行走严格要求按照设计消防车道行走。
塔吊穿楼板方案

第一节塔吊穿楼板方案由于本工程塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在基础底板之下。
1.塔吊穿底板、楼板处理及塔吊拆除本工程在结构施工期间,塔吊的基础在底板下,在结构施工完成后,塔吊即拆除,拆除过程中地下室楼板的加固措施以及基础底板的妥善处理,是保证地下室结构安全和该部位底板防水质量的关键。
2.板的加固措施在吊车进行拆塔的作业范围内,从负二层开始逐层搭设支撑脚手架,该支撑架及模板随塔吊的拆除而拆除,同时整个楼板加固措施应报监理和设计院审批后方可进行实施。
3.底板处理塔吊基础设置在底板下,在基础与底板的空隙进行回填,给该部位的底板留有一定的变形空间。
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层,参照底板后浇部位做法,砼强度等级提高一个等级,并掺加膨胀剂。
底板处理方案报监理、设计院审核后方可实施。
第二节基坑变形监测1.基坑监测目的本工程基坑很深,达-9.85m,在结构施工时对基坑支护结构的监测是保证地下施工安全的重点。
进场后将与前期负责基坑施工的分承包方协调配合对基坑及其周边环境随时进行监测,根据监测而得来的信息,及时掌握基坑开挖及施工过程中支护结构的实际状态及周边环境的变化情况,进入关键施工工序时应加强监测密度,要按时整理、分析监测数据,及时反馈,以便及时分析处理,指导施工。
为基坑边坡和周边环境的安全和稳定提供监控数据,防患于未然。
2.监测项目边坡土体顶部的水平位移。
支护结构的水平位移。
基坑周围地表裂缝支护结构的裂缝。
周围建筑物的沉降。
周围建筑物的裂缝。
基坑周围下水管、水渠、排污管的变位与渗漏情况。
基坑周围地面超载情况、基坑渗漏水情况。
3.现场监测方案在施工期间至地下室结构施工完成,均进行周边变形观测和支护施工监测。
在监测过程中,要记录雨水,气温等气象记录。
并根据监测数据资料反馈改进施工,以保证支护结构安全。
3.1 水平位移监测水平位移的观测可提供基坑边壁的水平变形量、变形速率和变形分布信息,进而可分析基坑边壁的稳定性。
塔吊穿楼板方案

塔吊穿地下室底板及顶板预留洞口处理措施本工程3#楼(2#塔吊)及6#楼(3#塔吊)塔吊均布置在地下室中,塔吊穿地下室的处理措施如下:1、地下室底板预留洞口的处理3#楼塔吊(2#塔吊)QTZ80,塔吊标准节截面尺寸为1600mm×1600mm,每边增加800mm工作面及止水钢板预留空间,所以塔吊标准节穿地下室底板处预留洞口大小为3200mm×3200mm;6#楼塔吊(3#塔吊)ZJ6010,塔吊承台截面尺寸为5500mm×5500mm,每边增加500mm工作面及止水钢板预留空间,所以塔吊标准节穿地下室底板处预留洞口大小为6500mm×6500mm。
预留洞口位置见下图所示:6#楼塔吊预留洞口平面图3#楼塔吊预留洞口平面图1)在塔吊基础完成后,预留洞口四周做法参照地下室后浇带做法,且预留洞内做临时集水井,方便排水,预防塔吊基础积水。
2)在地下室底板垫层施工完成后,进行底板防水施工,本工程地下室底板采用4mm+3mm厚两层SBS聚酯胎改性沥青防水卷材,卷材防水施工时,预留洞口四周防水卷材在砖胎膜处向下预留300mm甩头,并采用20mm厚水泥砂浆做保护层。
3)地下室底板钢筋绑扎时,应在预留洞口四周留置板筋,且板筋应在洞口边缘向上弯起,错开预留,以避开塔吊节。
4)在浇筑地下室底板混凝土时,应在预留洞口四周底板处预埋3mm厚,300mm宽止水钢板,止水钢板应弯向底板迎水面(向下弯)。
5)待主楼主体结构完工塔吊拆除后,先凿除预留洞口四周的松散混凝土和浮浆,再采用级配砂石将洞口回填至地下车库底板垫层底标高处,然后浇筑垫层混凝土,接着进行卷材防水施工,铺贴卷材应与预留的防水进行搭接,卷材施工完成后做好防水保护层;将预留洞口处弯起的预留钢筋调整好,进行钢筋回弯时,尽量避免造成钢筋周围混凝土的松动和损坏。
钢筋绑扎完后,进行混凝土浇筑,预留孔洞浇筑混凝土前,应先清除垃圾杂物以及表面上松动的砂石和软弱混凝土层,并凿毛,用水冲洗干净、充分湿润,并清除残留在混凝土表面的积水,再浇筑混凝土,混凝土采用比原结构混凝土强度高一等级的微膨胀、抗渗混凝土。
塔吊穿楼板方案

第一节塔吊穿楼板方案由于本工程塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在基础底板之下。
1.塔吊穿底板、楼板处理及塔吊拆除本工程在结构施工期间,塔吊的基础在底板下,在结构施工完成后,塔吊即拆除,拆除过程中地下室楼板的加固措施以及基础底板的妥善处理,是保证地下室结构安全和该部位底板防水质量的关键。
2.板的加固措施在吊车进行拆塔的作业范围内,从负二层开始逐层搭设支撑脚手架,该支撑架及模板随塔吊的拆除而拆除,同时整个楼板加固措施应报监理和设计院审批后方可进行实施。
3.底板处理塔吊基础设置在底板下,在基础与底板的空隙进行回填,给该部位的底板留有一定的变形空间。
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层,参照底板后浇部位做法,砼强度等级提高一个等级,并掺加膨胀剂。
底板处理方案报监理、设计院审核后方可实施。
第二节基坑变形监测1.基坑监测目的本工程基坑很深,达-9.85m,在结构施工时对基坑支护结构的监测是保证地下施工安全的重点。
进场后将与前期负责基坑施工的分承包方协调配合对基坑及其周边环境随时进行监测,根据监测而得来的信息,及时掌握基坑开挖及施工过程中支护结构的实际状态及周边环境的变化情况,进入关键施工工序时应加强监测密度,要按时整理、分析监测数据,及时反馈,以便及时分析处理,指导施工。
为基坑边坡和周边环境的安全和稳定提供监控数据,防患于未然。
2.监测项目边坡土体顶部的水平位移。
支护结构的水平位移。
基坑周围地表裂缝支护结构的裂缝。
周围建筑物的沉降。
周围建筑物的裂缝。
基坑周围下水管、水渠、排污管的变位与渗漏情况。
基坑周围地面超载情况、基坑渗漏水情况。
3.现场监测方案在施工期间至地下室结构施工完成,均进行周边变形观测和支护施工监测。
在监测过程中,要记录雨水,气温等气象记录。
并根据监测数据资料反馈改进施工,以保证支护结构安全。
3.1 水平位移监测水平位移的观测可提供基坑边壁的水平变形量、变形速率和变形分布信息,进而可分析基坑边壁的稳定性。
塔吊穿楼板方案[定稿]
![塔吊穿楼板方案[定稿]](https://img.taocdn.com/s3/m/e98aa9066137ee06eef91840.png)
塔吊穿楼板方案[定稿]塔吊穿楼板方案由于本工程塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在基础地梁之下。
1、预留洞处理1、本工程塔吊截面为1800×1800?,每边再加250?工作面及止水钢板预留空间,所以塔吊所穿越处预留孔洞大小为2300×2300?(见附图2)。
2、塔吊基础设置在2#楼2-A轴、2-D轴与2-10轴、2-15轴相交之间底板下,与2-D轴交2-10轴Z J12基础承台相连,与1#楼1-S轴交1-18、1-19轴ZJ9A-500桩基础及2#楼2-A轴交2-15轴向右3.1米ZJ13基础局部相碰(见附图1)。
相连处基础与塔吊基础同时浇筑,相碰处基础做分隔缝处理,同本工程分隔缝做法。
在基础与底板的空隙进行回填,并放坡处理,用混凝土防护。
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层。
板预留孔洞四周拉通设置3?厚300?宽止水钢板。
预留洞口上方再加铺3?厚BAC防水卷材一道。
3、梁、板筋错开预留,预留钢筋在孔洞边缘范围内向上或向下弯起以避开塔吊节;在预留孔洞处有梁KL15(5)、L18(6)与L10(4A)240x500穿过,预留洞口每侧附加2Φ16钢筋,通长设置;待塔吊拆除后,将弯起的预留钢筋调整好,回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏;并绑扎好箍筋(见附图3、4)。
4、预留孔洞砼浇筑:浇筑砼前,先清除垃圾、水泥薄膜、表面上松动的砂石和软弱砼层,同时还应加以凿毛,用水冲洗干净、充分湿润,并清除残留在混凝土表面的积水;施工缝处先铺上10,15?厚的水泥砂浆一层,其配合比与砼内的砂浆成分相同;砼采用比原砼强度高一级的微膨胀砼(抗渗等级S6)。
5、支撑措施预留孔洞封闭前,梁、板模板的支撑不得拆除,同时后浇带跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全。
6、后浇带部位的钢筋处理1、钢筋表面必须清理干净,无混凝土浆、砂浆及杂物粘牢,必要时还要除锈。
塔吊穿楼板方案

第一节塔吊穿楼板方案由于本工程塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在基础底板之下。
1.塔吊穿底板、楼板处理及塔吊拆除本工程在结构施工期间,塔吊的基础在底板下,在结构施工完成后,塔吊即拆除,拆除过程中地下室楼板的加固措施以及基础底板的妥善处理,是保证地下室结构安全和该部位底板防水质量的关键。
2.板的加固措施在吊车进行拆塔的作业范围内,从负二层开始逐层搭设支撑脚手架,该支撑架及模板随塔吊的拆除而拆除,同时整个楼板加固措施应报监理和设计院审批后方可进行实施。
3.底板处理塔吊基础设置在底板下,在基础与底板的空隙进行回填,给该部位的底板留有一定的变形空间。
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层,参照底板后浇部位做法,砼强度等级提高一个等级,并掺加膨胀剂。
底板处理方案报监理、设计院审核后方可实施。
第二节基坑变形监测1.基坑监测目的本工程基坑很深,达-9.85m,在结构施工时对基坑支护结构的监测是保证地下施工安全的重点。
进场后将与前期负责基坑施工的分承包方协调配合对基坑及其周边环境随时进行监测,根据监测而得来的信息,及时掌握基坑开挖及施工过程中支护结构的实际状态及周边环境的变化情况,进入关键施工工序时应加强监测密度,要按时整理、分析监测数据,及时反馈,以便及时分析处理,指导施工。
为基坑边坡和周边环境的安全和稳定提供监控数据,防患于未然。
2.监测项目边坡土体顶部的水平位移。
.支护结构的水平位移。
.基坑周围地表裂缝.支护结构的裂缝。
.周围建筑物的沉降。
一周围建筑物的裂缝。
.基坑周围下水管、水渠、排污管的变位与渗漏情况。
1-;基坑周围地面超载情况、基坑渗漏水情况。
3.现场监测方案在施工期间至地下室结构施工完成,均进行周边变形观测和支护施工监测。
在监测过程中,要记录雨水,气温等气象记录。
并根据监测数据资料反馈改进施工,以保证支护结构安全。
3.1水平位移监测水平位移的观测可提供基坑边壁的水平变形量、变形速率和变形分布信息, 进而可分析基坑边壁的稳定性。
塔吊穿底板、楼板处理方案

B-1( 16# 17# 26#伞、iMJBtm2328册|9632 3116toeR Q才14富"15 cF土利M X地库3区塔吊布賈图第二章施工措施2.1 16#塔吊穿底板、楼板施工措施2.1.1 16#塔吊机身位于距K轴偏L轴方向1640mm,距14轴偏13轴方向3860mm,标准节宽1600mm具体位置如图2-1。
16#塔吊在地下一层、首层的位置图2-12.1.2 施工措施1)在筏板范围内,16#塔吊从板带部位穿过,采用施工缝的处理方法将塔吊机身四周围住,具体做法见图2-2:16#塔吊图2-22)底板钢筋正常穿过塔吊塔身,待塔吊拆除时,将钢筋按照50%接头率用氧气乙炔焊割断,保证相邻两根钢筋接头距离大于 1.3L1,取出塔身后,用绑扎搭接的方法将底板钢筋连接,并进行该部位的混凝土浇筑,塔吊位置后浇混凝土采用比该部位图纸注明混凝土型号高一等级的混凝土进行浇筑。
其中用于隔离作用的网片,可采用快易收口网制作。
3)当底板钢筋与塔吊机身构件相碰撞时,钢筋绕过塔吊机身构件,待机身取出后,对钢筋调直后进行连接。
4)16#塔吊穿楼板部位做法与其穿筏板做法类似,但取消GRACE止水带及防水层的施工。
穿楼板处施工缝留设位置及下部临时支撑如图2-3所示:为暂不拆除之支撑,待开洞部位浇筑完成后同其支撑一起拆除。
图2-35)16#塔吊穿楼板处板筋(最大直径①10)在塔吊机身边缘处向上弯起,待塔身取出后,两侧钢筋扳下后进行搭接连接,搭接接头百分率为50%,板筋向上弯起预留长度经计算取定,以保证搭接长度满足规范要求。
6)塔吊基础节斜撑杆在位于底板中部处焊接每边超过斜撑杆直径100mm的止水钢板后,浇筑于混凝土内。
7)当塔吊拆卸后,塔吊基础节斜撑杆在底板上外露部分用手持砂轮机切断后取下。
断口切面均涂刷防锈漆做防锈处理。
2.2 17#塔吊穿底板、楼板施工措施2.2.1 17#塔吊机身位于距H轴偏J轴方向1410mm,距27轴偏26轴方向2840mm,标准节宽1600mm具体位置如图2-4。
塔吊穿顶板楼板结构措施方案

塔吊穿顶板结构施工处理措施方案一、施工方案概况:本工程塔吊穿地下2层、地下1层及地上4层的顶板梁结构(塔吊穿结构顶板的部位示意图如下所示).为了保证此部位结构施工质量及安全性,我项目部编制了以下措施方案.塔吊穿地下二层顶板梁结构平面位置示意图塔吊穿地下一层顶板梁结构平面位置示意图塔吊穿首层顶板梁结构平面位置示意图二、模板支设1、塔吊穿地下二层顶板结构的施工措施:(1)在塔吊穿地下二层所在跨的梁部位,模板立杆沿梁中线搭设,间距900mm,并且梁两侧的立杆距离梁侧绑的距离≤150mm;(2)在塔吊穿地下二层所在跨的板部位,碗口架横杆与梁部位的横杆连通;(3)搭设参数方面,U托伸出立杆距离≤200mm,最顶一排横杆距离U托的距离≤400mm;方木主龙骨(规格:100×100mm)间距为900mm,次龙骨方木(规格:50×100mm)间距200mm.(4)洞口施工缝模板采用快易收口网进行拦设。
快易收口网的拦设位置如下图所示:快易收口网拦设平面位置示意图(5)此部位的碗口架支撑体系在塔吊拆除前不得进行拆除,待塔吊拆除后支设洞口部位的梁板模板,进行塔吊穿顶板梁洞口部位混凝土浇筑.(6)此部位顶板梁支撑碗口架搭设平面及剖面示意图如下所示:塔吊穿地下二层顶板所在跨梁板碗口架搭设平面示意图塔吊穿地下二层顶板所在跨梁板碗口架搭设剖面示意图2、塔吊穿地下一层、首层顶板结构塔吊穿地下一层、首层顶板部位顶板梁碗口架支撑搭设的参数及原则与地下二层相同,在此不作进一步赘述,以下为塔吊穿地下一层、首层结构的模板支撑体系平面及剖面示意图:塔吊穿地下一层顶板所在跨梁板碗口架搭设平面示意图塔吊穿地下一层顶板所在跨梁板碗口架搭设剖面示意图二、钢筋留设方面:1、塔吊穿地下二层顶板结构的施工措施:由于塔吊穿地下二层顶板梁结构存在穿梁结构,为了保证此部位梁结构施工的稳定性,在钢筋施工方面考虑采取如下所示:(1)由于此段梁上铁为2C16,计划其中一根上铁伸出施工缝长度为Lle(16×40×1.4=896mm),另一根较前一根多伸出长度1.3Lle(896×1.3=1164mm),如此布置因为保证塔吊拆除后钢筋施工的搭接长度及搭接百分率(具体详见11G101-1图集第55页);具体此部位的钢筋绑扎示意图如下所示:塔吊穿地下二层顶板梁部位上铁及附加钢筋留设示意图同时考虑到由于塔吊穿结构梁,断开的梁实际为悬挑梁结构,靠在图纸上铁配筋的基础上再增加2C16附加筋,伸过支座的长度为1/3跨距(跨距为所在跨梁边与梁边的距离),(2)塔吊穿梁的下铁为4C22,经过计算,下铁钢筋伸过施工缝的长度分别为Lle(22×40×1.4=1240mm)及2。
塔吊穿顶板施工方案

1. 引言塔吊是一种用于高层建筑施工的重要设备,其运行稳定性和安全性对整个施工过程至关重要。
而在高层建筑的穿顶板施工中,塔吊的使用更是不可或缺的。
本文将针对塔吊在穿顶板施工中的具体方案进行详细的介绍和阐述。
2. 施工前准备在进行塔吊穿顶板施工前,需要对施工现场进行充分的准备工作。
以下是一些重要的准备工作:2.1 施工方案设计在开始施工前,必须绘制详细的施工方案设计。
该方案包括塔吊的摆设位置、起重高度和范围等信息,以确保施工的顺利进行。
2.2 施工现场布置在施工现场,需要清理并平整工作区域,保证塔吊的摆设面积充足。
同时,应在施工区域周围设立安全警示标志,确保周边人员的安全。
2.3 材料准备根据施工方案,需要提前准备好所需的各类材料,如钢筋、混凝土、支撑架等。
保证施工所需材料的充足和质量可靠。
2.4 人员培训在进行塔吊穿顶板施工前,必须对参与施工的人员进行培训和安全教育,使其了解相关施工规范和操作技巧,提高施工的安全性和效率。
3. 施工过程塔吊穿顶板施工的具体过程可以分为以下几个步骤:3.1 塔吊的摆设根据施工方案设计,确定塔吊的摆设位置。
在摆设过程中,要特别注意塔吊的稳定性,避免出现倾斜或不平衡的情况。
3.2 顶板的加固在进行穿顶板施工前,需要对顶板进行加固处理。
可以采用钢筋混凝土加固的方式,提高顶板的承重能力和稳定性。
3.3 塔吊的安装与调试将塔吊安装到摆设位置,然后进行调试。
在调试过程中,要确保塔吊的起重功能正常,且操作灵活准确。
3.4 顶板开孔根据施工方案,在顶板上开孔,以便进行后续的管线敷设和施工工作。
在开孔过程中,要特别注意顶板的稳定性,避免因施工引起的不必要破坏。
3.5 管线敷设在顶板开孔后,可以进行管线的敷设工作。
根据施工方案,合理布置管线的走向和连接方式,确保施工质量和效率。
3.6 顶板恢复在管线敷设完毕后,对顶板进行恢复处理。
可以采用砂浆修补的方式,填补开孔处,保证顶板的完整性和稳定性。
人防区塔吊穿顶板施工方案[2]
![人防区塔吊穿顶板施工方案[2]](https://img.taocdn.com/s3/m/c37345f3e87101f69f31952e.png)
-、工程概况 ------------------------------------------- 1二、塔吊基础概述及施工要求 ----------------------------- 3三、塔吊后浇带施工缝的结构做法 ------------------------ 4四、楼板后浇带模板及脚手架支设 ------------------------- 7五、质量保证措施 --------------------------------------- 7六、安全、文明、环保施工 --------------------------------- 8-、工程概况-------------------------------------------- 1二、塔吊基础概述及施工要求------------------------------ 3三、塔吊后浇带施工缝的结构做法------------------------- 4四、楼板后浇带模板及脚手架支设-------------------------- 7五、质量保证措施---------------------------------------- 7六、安全、文明、环保施工---------------------------------- 8-、工程概况-------------------------------------------- 1二、塔吊基础概述及施工要求------------------------------ 3三、塔吊后浇带施工缝的结构做法------------------------- 4四、楼板后浇带模板及脚手架支设-------------------------- 7五、质量保证措施---------------------------------------- 7六、安全、文明、环保施工---------------------------------- 8-、工程概况-------------------------------------------- 1二、塔吊基础概述及施工要求------------------------------ 3三、塔吊后浇带施工缝的结构做法------------------------- 4四、楼板后浇带模板及脚手架支设-------------------------- 7五、质量保证措施---------------------------------------- 7六、安全、文明、环保施工---------------------------------- 8-、工程概况-------------------------------------------- 1二、塔吊基础概述及施工要求------------------------------ 3三、塔吊后浇带施工缝的结构做法------------------------- 4四、楼板后浇带模板及脚手架支设-------------------------- 7五、质量保证措施---------------------------------------- 7六、安全、文明、环保施工---------------------------------- 8-、工程概况-------------------------------------------- 1二、塔吊基础概述及施工要求------------------------------ 3三、塔吊后浇带施工缝的结构做法------------------------- 4四、楼板后浇带模板及脚手架支设-------------------------- 7五、质量保证措施---------------------------------------- 7六、安全、文明、环保施工---------------------------------- 8-、工程概况-------------------------------------------- 1二、塔吊基础概述及施工要求------------------------------ 3三、塔吊后浇带施工缝的结构做法------------------------- 4四、楼板后浇带模板及脚手架支设-------------------------- 7五、质量保证措施---------------------------------------- 7六、安全、文明、环保施工---------------------------------- 8-、工程概况-------------------------------------------- 1二、塔吊基础概述及施工要求------------------------------ 3三、塔吊后浇带施工缝的结构做法------------------------- 4四、楼板后浇带模板及脚手架支设-------------------------- 7五、质量保证措施---------------------------------------- 7六、安全、文明、环保施工---------------------------------- 8。
本工程塔吊穿屋顶结构板的洞口位置施工方案

关于塔吊穿屋面板洞口施工措施及需要设计单位确认的技术措施
本工程锅炉间首层顶板(即屋面板)存在塔吊穿板的洞口,由于本工程在屋面板塔吊穿洞口板封板前,锅炉间高支模板架体已经拆除完毕,所以此洞口板及洞口周边梁的模板支设存在一定的施工难度。
我项目考虑采用如下施工做法解决:
(1)施工思路:
我项目拟计划在塔吊拆除前先进行塔吊穿屋顶结构周围框架梁及次梁的施工,在塔吊拆除浇筑一块混凝土预制盖板,封盖搭在施工完成的周围梁及顶板上,这样既能节省工期,同时操作简单易行。
1)本工程塔吊穿屋顶结构板的洞口位置如下图所示(红色线表示的为洞口边线):
2)我项目考虑塔吊南侧屋面次梁的位置影响塔吊拆除,考虑变更塔吊南侧结构次梁的位置,次梁西侧位置不变,东侧位置向南移340mm,次梁的纵向受力钢筋弯折的系数为1:10,次梁配筋不变(下面分别为塔吊南侧次梁在现场的位置及计划变更的位置图,次梁的位置为网格填充部分):
3)关于塔吊穿屋顶顶板预制盖板的尺寸及配筋:
塔吊穿屋顶结构顶板部分的施工在塔吊周围梁结构施工完成后进行施工,顶板考虑采用预制盖板,盖板的尺寸及配筋如下图所示:
预制盖板的配筋剖面图如下图所示:
预制盖板配筋剖面图。
塔吊穿底板、楼板处理方案

第一章工程概况我方所施工的地库三区范围共设置7台塔吊,其中三台塔吊(塔吊编号分别为:16#、17#、26#)塔身在底板、楼板施工时将穿越结构。
为保障塔吊穿底板、梁板处的结构可靠,特制定本专项施工方案。
地库三区塔吊布置见下图:第二章施工措施2.1 16#塔吊穿底板、楼板施工措施2.1.1 16#塔吊机身位于距K轴偏L轴方向1640mm,距14轴偏13轴方向3860mm,标准节宽1600mm,具体位置如图2-1。
16#塔吊在底板处的位置16#塔吊在地下一层、首层的位置图2-12.1.2 施工措施1)在筏板范围内,16#塔吊从板带部位穿过,采用施工缝的处理方法将塔吊机身四周围住,具体做法见图2-2:图2-22)底板钢筋正常穿过塔吊塔身,待塔吊拆除时,将钢筋按照50%接头率用氧气乙炔焊割断,,取出塔身后,用绑扎搭接的方法将底板钢筋连接,并进行保证相邻两根钢筋接头距离大于1.3Ll该部位的混凝土浇筑,塔吊位置后浇混凝土采用比该部位图纸注明混凝土型号高一等级的混凝土进行浇筑。
其中用于隔离作用的网片,可采用快易收口网制作。
3)当底板钢筋与塔吊机身构件相碰撞时,钢筋绕过塔吊机身构件,待机身取出后,对钢筋调直后进行连接。
4)16#塔吊穿楼板部位做法与其穿筏板做法类似,但取消GRACE止水带及防水层的施工。
穿楼板处施工缝留设位置及下部临时支撑如图2-3所示:图2-35)16#塔吊穿楼板处板筋(最大直径Φ10)在塔吊机身边缘处向上弯起,待塔身取出后,两侧钢筋扳下后进行搭接连接,搭接接头百分率为50%,板筋向上弯起预留长度经计算取定,以保证搭接长度满足规范要求。
6)塔吊基础节斜撑杆在位于底板中部处焊接每边超过斜撑杆直径100mm的止水钢板后,浇筑于混凝土内。
7)当塔吊拆卸后,塔吊基础节斜撑杆在底板上外露部分用手持砂轮机切断后取下。
断口切面均涂刷防锈漆做防锈处理。
2.2 17#塔吊穿底板、楼板施工措施2.2.1 17#塔吊机身位于距H轴偏J轴方向1410mm,距27轴偏26轴方向2840mm,标准节宽1600mm,具体位置如图2-4。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塔吊穿顶板结构施工处理措施方案
一、施工方案概况:
本工程塔吊穿地下2层、地下1层及地上4层的顶板梁结构(塔吊穿结构顶板的部位示意图如下所示)。
为了保证此部位结构施工质量及安全性,我项目部编制了以下措施方案。
塔吊穿地下二层顶板梁结构平面位置示意图
塔吊穿地下一层顶板梁结构平面位置示意图
塔吊穿首层顶板梁结构平面位置示意图
二、模板支设
1、塔吊穿地下二层顶板结构的施工措施:
(1)在塔吊穿地下二层所在跨的梁部位,模板立杆沿梁中线搭设,间距900mm,并且梁两侧的立杆距离梁侧绑的距离≤150mm;
(2)在塔吊穿地下二层所在跨的板部位,碗口架横杆与梁部位的横杆连通;
(3)搭设参数方面,U托伸出立杆距离≤200mm,最顶一排横杆距离U托的距离≤400mm;
方木主龙骨(规格:100×100mm)间距为900mm,次龙骨方木(规格:50×100mm)间距200mm。
(4)洞口施工缝模板采用快易收口网进行拦设。
快易收口网的拦设位置如下图所示:
快易收口网拦设平面位置示意图
(5)此部位的碗口架支撑体系在塔吊拆除前不得进行拆除,待塔吊拆除后支设洞口部位的梁板模板,进行塔吊穿顶板梁洞口部位混凝土浇筑。
(6)此部位顶板梁支撑碗口架搭设平面及剖面示意图如下所示:
塔吊穿地下二层顶板所在跨梁板碗口架搭设平面示意图
塔吊穿地下二层顶板所在跨梁板碗口架搭设剖面示意图
2、塔吊穿地下一层、首层顶板结构
塔吊穿地下一层、首层顶板部位顶板梁碗口架支撑搭设的参数及原则与地下二层相同,在此不作进一步赘述,以下为塔吊穿地下一层、首层结构的模板支撑体系平面及剖面示意图:
塔吊穿地下一层顶板所在跨梁板碗口架搭设平面示意图
塔吊穿地下一层顶板所在跨梁板碗口架搭设剖面示意图
塔吊穿地下一层顶板所在跨梁板碗口架搭设剖面示意图
二、钢筋留设方面:
1、塔吊穿地下二层顶板结构的施工措施:
由于塔吊穿地下二层顶板梁结构存在穿梁结构,为了保证此部位梁结构施工的稳定性,在钢筋施工方面考虑采取如下所示:
(1)由于此段梁上铁为2C16,计划其中一根上铁伸出施工缝长度为Lle(16×40×1.4=896mm),另一根较前一根多伸出长度1.3Lle(896×1.3=1164mm),如此布置因为保证塔吊拆除后钢筋施工的搭接长度及搭接百分率(具体详见11G101-1图集第55页);具体此部位的钢筋绑扎示意图如下所示:
塔吊穿地下二层顶板梁部位上铁及附加钢筋留设示意图
同时考虑到由于塔吊穿结构梁,断开的梁实际为悬挑梁结构,靠在图纸上铁配筋的基础上再增加2C16附加筋,伸过支座的长度为1/3跨距(跨距为所在跨梁边与梁边的距离),
(2)塔吊穿梁的下铁为4C22,经过计算,下铁钢筋伸过施工缝的长度分别为Lle(22×40×1.4=1240mm)及2.3Lle(1240×2.3=2830mm),此两种长度的钢筋间隔布置。
板筋方面,板钢筋分别伸过施工缝位置的长度为Lle(以下铁C 10为例,40×10×1.4=560mm;)及2.3Lle(2.3×560=1290mm),两种长度的钢筋间隔布置,洞口周围板上铁及下铁钢筋在施工缝部位的留设均按照此原则进行(塔吊穿地下二层梁板的钢筋施工布置如下图所示)。
塔吊穿地下二层梁下铁及板(以一侧钢筋为例,其余侧钢筋布置相同)的钢筋施工布置示意图
2、塔吊穿地下一层及首层顶板结构的施工措施:
塔吊穿地下一层、首层顶板部位顶板梁部位钢筋留设的原则与地下二层相同,在此不作进一步赘述,以下为塔吊穿地下一层、首层结构的钢筋施工布置:
塔吊穿首层梁下铁及板的钢筋(以一侧钢筋为例,其余侧钢筋布置相同)施工布置示意图
三、混凝土浇筑方面:
(1)混凝土浇筑采用比顶板、梁混凝土高一等级的微膨胀混凝土;此部位试块单独做。
(2)混凝土浇筑前将接缝部位清理干净。
交底人:
接收交底人:
日期:2013年11月4日。
