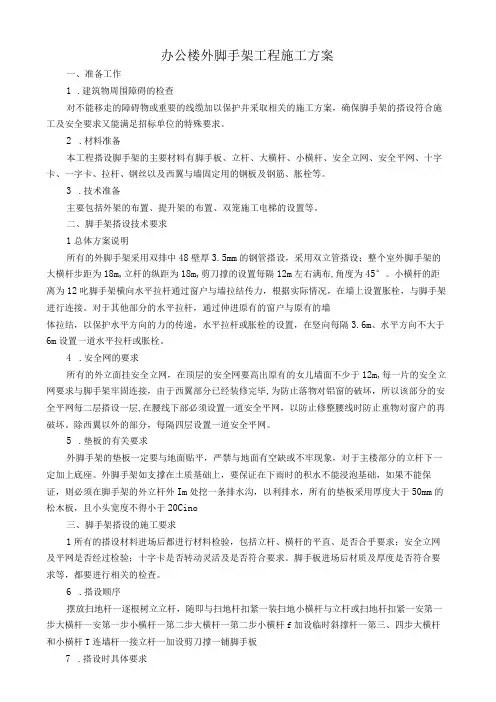

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

办公楼脚手架搭设施工方案

工程名称:绫致时装(天津)有限公司年产1.3亿件服装项目工程地点:天津武清开发区泉秀路与旺源道交口处

建设单位:绫致时装(天津)有限公司

监理单位:天津建设工程管理有限公公司

施工单位:杰仕依建筑工程(上海)有限公司

编制单位:杰仕依建筑工程(上海)有限公司

编制日期:二0一四年十二月

一、编制依据:

本工程施工方案根据JGJ130—2011规范,天津市文明工地建设有关文件,创建标化工地要求,结合实际,编制本施工方案。

二、工程概况:

本工程为绫致时装(天津)有限公司年产1.3亿件服装办公楼项目,建筑面积为9848.74平米,位于天津武清开发区泉秀路与旺源道交口处。结构类型:钢筋混凝土框架结构,一层层高5米,二三四层层高4米,局部五层层层高3.3米,建筑最高点为+20.850米。

三、脚手架构造

本工程采用落地双排钢管(扣件)脚手架,高度共14排,14×@1800=25200,

本脚手架的使用功能为:围护和粉刷脚手架。

四、材料要求

1、材料准备

(1)钢管采用外径为48mm壁厚 3.5的钢管,其材质符合GB700-793号钢

的技术要求,有弯曲或裂缝,锈蚀的钢管严禁使用。钢管要有出厂合格证。

(2)扣件采用KT-33-8可锻铁铸造,应有出厂合格证,螺丝无锈蚀和滑丝。

(3)安全网:立网采用绿色密目网,平网采用4×6米白色安全网。产品应有出厂合格证,宜在安监站购买。

(4)隔离片采用木片子板或竹片编制的竹笆。

2、常用工具设备

钢钎子、各式板头、钢丝剪、钢丝钳、白麻绳、滑车尺子。

五、施工作业条件

1、搭设前必须有操作方案,熟悉施工图纸,了解建筑物的构

造形式,外型尺寸,门窗洞口,阳台位置以及建筑物周围地基,基础等情况。

2、场地已平整,脚手架基础应达到坚实平整,回填土分层夯实,上铺100厚道渣并浇捣200厚C20素砼,宽2M,四周设好排水沟,沟底有坡度,排水畅通。

六、操作工艺

1、操作人员必须经市、县级劳动部门培训考核持证上岗,应符合《建筑安装工人安全技术操作规程》。

2、立杆的垂直允许偏差不得大于1/300架高。各杆件相交伸出的端头必须大于15CM,底部立杆应采用不同程度的钢管参差布置,接头不在同一水平面上;相邻两立杆的接头,上下应错开一步高,以确保脚手架的整体性。

3、步距的标高一致(每步高1800mm),其横向水平高低差不得

超过3cm。

4、横杆在每一面范围内的纵向水平高低差,不得超过5cm,同一步相邻两根横杆的接头应相互错开,不得在同一跨间内;在垂直方

向相邻两根横杆的接头,也应错开,其水平距离不宜小于一间。

5、手架搭设的顺序为:立杆→横楞→牵杠→搁栅→剪刀撑→脚手笆→栏杆→挂安全网;节点的螺丝要拧紧。脚手架搭设做到横平竖直。

6、立杆间距:纵距1.5m、横距1.00m每步高度1.8m;里排立杆离墙里墙外面≤300mm,横楞里端向墙伸出200mm,另一端伸出牵杠外边200mm。

7、杆件连结:立杆接头使用对接扣件;牵杠、搁栅、楼杆、斜撑的接头搭接接头,搭接长度≥400mm,端头伸出扣件≥100mm,使用任意角的扣件连接。直通相交用十字扣件连结。

8、满铺脚手木板:施工操作步上靠墙面部位应铺脚手板,脚手板离墙面≤200mm,脚手板沿脚手架长方向铺设,其端头应伸出横楞150mm,并应重叠搁置,没有重叠处(第一块或最后一块),应用铅丝将脚手板或横楞扎牢。严禁挑头板。

9、脚手架的撑拉结点布置,脚手架与主体结构的拉与撑结点,是保证脚手架安全的最重要的因素,应按下列规定严格执行:1)脚手架外侧竖向的用密目网,承受风力较大,拉撑连杆应加密设置,即水平向@3000mm设置一个点,垂直方向@3600设一点,垂直方向的拉撑杆位置应错开,成为每根立杆垂直方向@3600设一点。

2)拉撑采用刚性连结,首先在主体上每1.8M高错开预埋Φ48钢管水平向@3000。(预埋管埋进水泥≥200与主体钢筋焊接,伸出≥200),拉撑连杆用二只扣件连结主体与脚手架,拉结在脚手架一端的

结点,宜应在立杆与横杆交接附近(≥100),结点垂直方向应叉开垂直设置。水平方向应隔根,水平布置。

10、剪刀撑设置:沿脚手架纵向两端转角处起,在脚手架外侧面每隔9m(水平方向5根立杆内)左右用Φ48钢管斜搭成剪刀撑,自下而上循环连续设置,斜管用长钢管与地面成45度—60度夹角,最下面的斜杆与立杆的连接点,离地面≤500,剪刀撑的搭设是将一根斜杆结在立杆上,另一根斜杆拉在横杆上,用扣件扣牢,剪刀撑的接长接点,应用搭接方法,搭接长度≥1000,并采用两只转向扣件锁紧。

11、脚手架的四周设置接地保护及避雷装置。

七、脚手架保养:

1、脚手架搭设完后,经验收后方可使用,在使用工程中定期定人保养。

2、脚手架搭设后三~五个月,螺丝加油,防止生锈而损坏。

3、连续对安全绿网,白色撑网隔离笆,踢脚笆等检查,是否保持原状符合要求,发现问题及时整改,把隐患消灭在萌芽之中。

4、大风大雨大雪前后,对脚手架加固整修。

八、脚手架的拆除

1、拆除脚手架前由项目经理召开有关人员对工程进行全面检查与签证,确认建筑物已施工完毕、不需要外脚手时,方可拆除。

2、拆除脚手架,应设置警戒区,张挂醒目的警戒标志,并有专人负责警戒。

3、拆除前,应将脚手架上的留存材料、杂物等清理干净。

4、脚手架拆除的顺序:围护安全网——栏杆——剪刀撑——

搁栅——牵杠——横楞——立杆,自上而下,先装者后拆,后装者先拆逐步拆除,做到一步一清,严禁踏步式拆法,严禁上下同时作业。剪刀撑应先拆中间扣、再拆二头扣、钢管由中间操作人员往下递。

5、拆下的材料,应按类分堆(零配件装入容器内)、用吊车吊下,严禁高空抛掷。

6、拆下材料运至地面后,应按品种规格堆放整齐,妥善保管。

九、脚手架工程安全技术措施

1、搭设脚手架前,项目负责人,安全员必须对架子班进行安全技术交底,架子工必须持证上岗。

2、凡患有高血压,心脏病及不适应高空作业者,不得上脚手架操作。

3、搭设脚手架时,架子工必须戴好安全帽,扣好帽带,佩好安全带,工具及另配件要放入工具袋内,穿防滑鞋工作,袖口、裤口要扎紧。

4、施工现场带电线路,如无可靠的安全措施一律不准通过脚手架。

5、搭设脚手架起步时,应设临时剪刀撑及临时抛撑,搭设中要随时按规定做好脚手架与主体结构的拉撑工作和铺好脚手板。

6、吊运脚手板及脚手架钢管,须由专用的保险吊钩,钢管严禁单点起吊,要堆放平稳,并严格控制脚手架的施工荷载。

7、在搭设脚手架时,如果安全笆、杆件等尚未扣绑扎牢或已拆
