土地整理项目技术标施工组织设计模板
土地整理施工组织设计(完整版)
土地整理施工组织设计(完整版).pdf版本一:尊敬的各位领导、同事们:我根据土地整理施工组织设计的要求,编写了以下范本,请各位参考。
1. 项目背景1.1 目的和范围1.2 相关标准和规范1.3 项目概述2. 组织结构和人员安排2.1 施工组织结构2.2 人员安排和职责2.3 管理体制和流程3. 施工方案和策划3.1 工程施工方案3.2 施工工序和工艺流程3.3 安全措施和应急预案3.4 环保措施4. 作业计划和进度安排4.1 施工进度计划4.2 施工分解和资源分配4.3 施工质量和成本控制5. 施工设备和材料5.1 设备清单和选型5.2 材料采购和库存管理5.3 设备维护和修理计划6. 质量控制和验收6.1 施工监督和质量检查6.2 施工记录和报告6.3 验收标准和程序7. 进度报告和沟通7.1 施工进度报告7.2 沟通和协调事项7.3 风险评估和应对措施附件:附件一:项目背景资料附件二:施工组织图附件三:工程施工方案附件四:施工进度计划附件五:施工监督记录法律名词及注释:1. 土地整理:根据土地利用规划的要求,对土地进行重新规划、整理、开发和利用的行为。
2. 施工组织设计:对项目施工过程进行全面规划和设计,包括组织结构、人员安排、施工方案、作业计划、质量控制等内容。
感谢各位的支持与配合!版本二:尊敬的各位领导、同事们:我根据土地整理施工组织设计的要求,编写了以下范本,请各位参考。
1. 项目背景和目标1.1 项目背景介绍1.2 项目目标和1.3 相关政策法规和技术标准2. 组织机构和人员安排2.1 施工组织机构2.2 人员安排和职责分工2.3 管理流程和协调机制3. 施工方案和策划3.1 施工方案设计3.2 工程施工工艺流程3.3 安全生产和环境保护措施3.4 资源利用和节约措施4. 施工计划和进度管理4.1 施工总体计划4.2 施工划分和时间安排4.3 施工质量和成本控制4.4 周报和月报制度5. 施工设备和材料管理5.1 设备清单和选型5.2 材料采购和库存管理5.3 设备维护保养计划6. 质量控制和验收6.1 施工质量控制措施6.2 施工质量检查和测试6.3 施工验收标准和程序7. 沟通协调和风险管理7.1 施工沟通协调机制7.2 项目风险识别和评估7.3 风险应对策略和措施附件:附件一:项目背景资料附件二:施工组织机构图附件三:施工方案设计图纸附件四:施工计划表格附件五:设备清单和材料采购清单法律名词及注释:1. 土地整理:依法对土地进行规划、整理和利用的行为,包括土地治理、土地调整、土地复垦等。
土地整理项目技术标施工组织设计
土地整理项目技术标施工组织设计一、项目概述土地整理是指对农村集体经济组织的经营性土地、农村宅基地、自留地等进行再造整理、规模调整和功能转换的一种综合性的工程项目。
土地整理项目的实施需要有科学合理的施工组织设计,以确保项目的顺利进行和顺利完成。
本文将从施工队伍组织、施工工艺流程、施工安全防护等方面进行详细的设计。
二、施工队伍组织1.施工队伍组成(1)项目经理:负责项目的总体规划、组织施工和监督工作。
(3)施工班组:包括土方施工班组、绿化施工班组、道路施工班组等,负责具体施工作业。
2.施工队伍管理(1)制定详细的工作规范,明确各班组的职责和任务。
(2)对施工人员进行培训,提升他们的技术水平。
(3)建立健全的考核机制,对施工人员进行绩效评估,激励其积极性。
三、施工工艺流程1.前期准备(1)完成项目前期的调研工作,明确土地整理的具体要求和目标。
(2)制定详细的施工方案,包括土方施工、绿化施工、道路施工等。
(3)购买和准备必要的施工设备和材料。
2.施工流程(1)土方施工:包括地面表层剥离、填方、压实和平整等。
(2)绿化施工:根据设计要求,进行植树、草坪铺设等工作。
(3)道路施工:包括道路基层处理、填筑、压实和路面铺设等。
3.施工质量控制(1)对土方施工过程中的土壤质量进行检测,确保土方的承载力和稳定性。
(2)对植树施工过程中的苗木质量进行检查,确保苗木的健康生长。
(3)对道路施工过程中的材料和工艺进行严格把关,确保道路的平整和耐久性。
四、施工安全防护1.安全教育和培训(1)为施工人员提供必要的安全培训,使其了解施工现场的各种安全风险和防范措施。
(2)定期组织安全知识培训,提高施工人员的安全意识和应急处理能力。
2.施工现场管理(1)设置警示标志和安全警戒线,确保施工区域的安全。
(2)配备必要的安全设备和防护用品,如安全帽、防护服等。
(3)定期检查施工设备和机械的安全性能,确保其正常运行。
3.废弃物处理(1)建立废弃物分类和处理制度,促进资源的循环利用。
土地整理施工组织设计范本(可直接套用)(精品文档)

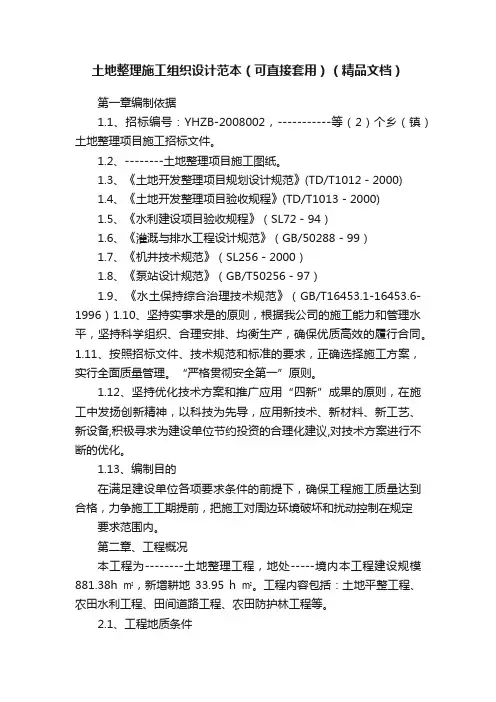

土地整理施工组织设计范本(可直接套用)(精品文档)第一章编制依据1.1、招标编号:YHZB-2008002,-----------等(2)个乡(镇)土地整理项目施工招标文件。
1.2、--------土地整理项目施工图纸。
1.3、《土地开发整理项目规划设计规范》(TD/T1012-2000)1.4、《土地开发整理项目验收规程》(TD/T1013-2000)1.5、《水利建设项目验收规程》(SL72-94)1.6、《灌溉与排水工程设计规范》(GB/50288-99)1.7、《机井技术规范》(SL256-2000)1.8、《泵站设计规范》(GB/T50256-97)1.9、《水土保持综合治理技术规范》(GB/T16453.1-16453.6-1996)1.10、坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。
1.11、按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。
“严格贯彻安全第一”原则。
1.12、坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化。
1.13、编制目的在满足建设单位各项要求条件的前提下,确保工程施工质量达到合格,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。
第二章、工程概况本工程为--------土地整理工程,地处-----境内本工程建设规模881.38h㎡,新增耕地33.95 h㎡。
工程内容包括:土地平整工程、农田水利工程、田间道路工程、农田防护林工程等。
2.1、工程地质条件现场为耕作农田,首先根据设计进行平整;部分沟渠需清理后再按设计要求砌筑。
2.2、工程范围及规模本工程范围包括:推土机推土方、剥离耕作层、人工作田梗、人工平整田面、局部切填土、修沟渠及涵管、铺设耕作层、修筑田间道路等。
关于土地整理施工组织设计范本
关于土地整理施工组织设计范本一、项目背景根据国家政策要求及实际需要,为了合理利用土地资源,提高土地利用效益,对县X镇开展土地整理项目,以实现土地集约利用和农村土地生态环境的改善。
二、项目目标1.提高土地利用效率:通过土地整理,将分散、碎片化的农田进行规划合并,形成统一、连片的农田。
2.改善农田生态环境:优化农田布局,提高水利设施的建设和管理水平,加强农田防护林带的修复和建设。
3.增加农民收入:通过土地整理,改善农田品质,提高作物产量,增加农民收入。
三、施工组织架构1.项目指挥部:负责项目整体策划、指导和监督工作,由项目经理、技术负责人、安全负责人等组成。
2.工程部:负责项目各项工程施工的具体实施与管理工作,由工程经理、工程师、监理人员等组成。
3.技术部:负责制定项目的施工图纸及技术方案,组织施工前的技术交底和培训工作,由技术负责人、设计师、技术员等组成。
4.安全部:负责项目安全工作的组织和管理,包括安全教育培训、安全防护工作、现场安全监督等,由安全负责人、安全员等组成。
四、施工组织流程1.前期准备:进行项目的立项申请、审批、规划设计,编制施工组织设计和施工方案,购置施工所需的材料、设备及机械等。
2.施工准备:确定施工队伍、组建项目指挥部、成立工程部、技术部和安全部等,制定施工计划和生产组织方案,明确每个施工阶段的任务和要求,对施工现场进行踏勘,确定施工路线和站点。
3.施工实施:安排施工队员进场,按照设计方案进行施工作业,严格按照工艺要求进行作业,确保施工质量。
4.安全管理:加强现场安全管理,制定安全管理制度和措施,加强施工现场的防护设施设置,定期进行安全检查和隐患排查。
5.质量管理:严格按照设计要求和规范进行施工,加强施工现场的质量管理,定期进行施工质量检查和验收。
6.施工总结:在项目完成后,对施工过程进行总结,分析存在的问题,并提出改进建议。
五、风险与应对措施1.自然灾害:在施工前进行灾害风险评估,做好预防措施,例如加固堤坝、处理地质灾害隐患等。
某土地整理项目施工组织设计
某土地整理项目施工组织设计一、项目背景土地整理项目位于市区,总面积约为XXX平方米。
项目内容包括土地平整、绿化、道路硬化等工程。
本施工组织设计旨在规划项目的施工组织结构、作业流程、资源配置、安全措施等,确保项目顺利进行。
二、施工组织结构1.项目经理:负责全面管理和指导项目的施工过程,协调各个施工分队之间的配合。
2.施工分队:根据项目需求,划分为土地平整分队、绿化分队、道路硬化分队等,各分队设置队长和作业人员,负责各自的施工工作。
三、施工流程1.土地平整阶段:1)清理作业:清理项目现场的杂草、垃圾等。
2)土方开挖:根据设计要求,对地面进行开挖,形成平整的场地。
3)填土夯实:将合适的填土倒入开挖的坑洞中,通过夯实机械进行夯实处理,达到土壤稳定的要求。
2.绿化阶段:1)土壤处理:对土地表层进行翻土、破碎、均匀处理,以提供充足的养分供植物生长。
2)植物栽种:根据设计方案,选用适宜的植物进行栽种,注意栽种间距和深度。
3)灌溉养护:及时进行植物的浇水和养护工作,保持植物的生长发育。
3.道路硬化阶段:1)基础处理:对道路基础进行清理、夯实处理,确保基础的稳定性。
2)铺设路面:根据设计方案,选择适当的路面材料进行铺设,确保平整度和耐久性。
3)沥青浇筑:在路面铺设完成后,进行沥青的浇筑和整平工作。
四、资源配置1.人力资源:根据项目规模和施工进度,合理配置项目经理、队长和作业人员的数量,确保施工效率。
2.施工设备:根据施工需要,调配合适的土方开挖机、夯实机械、灌溉设备等。
3.材料资源:按照设计要求,准备充足的土壤、植物苗木、路面材料等。
五、安全措施1.建立施工现场标识牌,标明施工区域和注意事项。
2.严格按照相关安全规定,配备必要的安全防护用品。
3.定期组织安全培训和演练,提高员工的安全意识和应急处理能力。
4.定期检查施工设备的安全性能,确保设备运行安全。
六、施工质量控制1.建立相应的质量控制标准和检验方法,对施工工艺和材料进行监督和把关。
关于土地整理施工组织设计范本
关于土地整理施工组织设计范本第一章编制说明及工程工期质量承诺第二章工程概述第三章施工总体规划第四章施工总体平面布置第五章施工进度打算及保证措施第六章要紧材料用量打算及劳动力安排第七章要紧施工工艺及方法第八章质量目标及质量保证措施第九章安全生产、文明施工的方案和措施第十章环境爱护措施第十一章附表及施工平面布置图附表一拟投入本标段的要紧施工设备表附表二劳动力打算表附表三临时用地表附表四要紧材料和水、电需用量打算表附表五施工进度网络横道表附表六施工平面布置图第一章编制说明及工程工期质量承诺1.1 编制依据1.1.1 业主提供的招标文件、招标图纸、技术文件、补充通知及现场踏勘资料;1.1.2 与土地整理工程有关的法律、法规;1.1.3 与土地整理工程有关的技术规范、标准;1.1.4 类似工程的施工组织设计体会和有关总结资料。
1.2 编制原则1.2.1 满足业主对工程工期、质量、安全生产、文明施工要求的原则;1.2.2 充分利用工作面及充足的施工机械设备做到连续均衡施工的原则;1.2.3 与业主、监理单位、设计单位代表及有关单位积极配合施工的原则;1.2.4 采纳可靠的施工方案的原则。
1.3要紧操纵目标1.3.4.1全标段施工的总目标为:1.3.4.1.1质量目标:施工质量为合格。
全部单元工程达到国家、水利部现行的工程质量验收标准,一次验收合格率100%。
1.3.4.1.2安全目标:无重大安全事故,做到安全文明施工。
1.3.4.1.3工期目标:自合同签订之日起120日历天。
1.4 工程工期承诺我公司承诺:若我公司中标,我公司保证于4个月内,总工期120日历天。
1.5工程质量承诺我公司承诺:若我公司中标,我公司保证本工程竣工验收质量合格。
第二章工程概况一、工程描述本项目位于江津区龙华镇燕坝片区,地处江津郊区,行车20分钟可到达,北至燕坝亨嘉园区,南到曾家山,西到熙可园区 2.5km,东到刁家禾润生物园区。
二、本工程项目施工范畴包括:新建山坪塘3座(分别是学堂堡山坪塘、下湾山平塘、长耙丘山坪塘),蓄水池1口、排灌渠(1.2米)1450m等工程。
xx土地整理项目施工组织设计
xx土地整理项目施工组织设计一、项目概述本项目是针对xx地区的土地整理工作而展开的施工项目,旨在改善土地利用性能,提高土地利用效率,并对土地进行统一规划和整理,以满足当地发展需求,并为未来发展提供基础。
二、项目背景xx地区土地资源利用存在混乱、低效等问题,为了优化土地资源配置,提高土地利用效率和整体发展水平,决定对该地区进行土地整理。
为了确保项目施工的顺利实施,制定施工组织设计方案。
三、施工组织设计方案1. 项目组织结构本项目设立项目部,下设施工部、监理部和质量部。
项目总监负责项目全面的管理和决策,分别配备项目经理、监理工程师和质量监督员进行具体工作的协调与管理。
2. 施工组织流程•前期准备:进行项目调研、方案设计和技术预研工作,明确整理范围和目标。
•施工准备:编制项目施工方案,制定详细的施工计划,确定资源需求和施工分工。
•施工实施:按照施工计划逐步推进,进行土地测量、拆迁、整理、填土等一系列工作。
•监理质量验收:监理部门对施工工程质量进行监控和验收,确保工程质量符合规范和要求。
•完工交接:整理完工后进行竣工验收,并将土地整理成果移交给相关部门。
3. 施工组织机构及职责•项目部:负责项目整体管理和决策,协调各部门工作,监督项目进度和质量。
•施工部:负责项目具体施工安排和监督,制定详细施工计划和资源调配,组织施工队伍进行施工作业。
•监理部:负责监督施工过程中的质量控制和安全管理,并对施工质量进行验收。
•质量部:负责制定项目质量管理方案,监督工程质量执行情况,进行质量检测和整改。
4. 物资供应与管理为保证施工过程中的物资供应和材料管理,项目部将与供货商建立稳定合作关系,制定物资采购计划,并设立材料管理专岗,负责物资的调配、登记、核对和统计,以确保施工进度和质量。
5. 安全与环保管理项目部将制定安全与环保管理制度,并于施工前组织相关人员进行培训,确保施工过程中的安全和环保要求得到合理满足。
同时,将安排专人负责安全防护设施的设置和日常检查,并将施工现场定期履行环保手续,以确保施工过程中不对环境造成污染。
土地整理项目技术标施工组织设计模板
土地整理项目技术标施工组织设计模板第一节工程概况项目名称:泽州县川底乡下麓等7村差不多农田整理项目项目业主:泽州县土地开发整理中心建设地点:泽州县川底乡王虎山、上麓、东烟、下麓1标、下麓2标、川底、马坪头1标、马坪头2标、天户村打算工期:6个月质量要求:合格工程概况:项目概况:泽州县川底乡王虎山、上麓、东烟、下麓1标、下麓2标、川底、马坪头1标、马坪头2标、天户村。
总投资额约955.62万元第二节编制讲明一、编制依据(一)招标人提供的泽州县川底乡下麓等7村差不多农田整理项目设计报告。
(二)国家颁发觉行的施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地点主管部门有关文件。
(三)公司有关质量、安全及现场文明施工治理等企业标准。
二、编制原则(一)优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如若按质按量完工。
(二)采纳现行有效的施工方法,合理选择施工方案,提升机械化、标准化施工水平,加快工程施工进度,强化治理,精心施工,保证工程质量。
(三)严格操纵安全施工治理,杜绝重大安全事故发生,事故经生率务必操纵在3%以下。
(四)现场材料堆码整齐,作到文明施工。
(五)合理安排工期,为冬、雨季施工作好部署。
三、工期要求和质量目标:本工程要求总工期6 个月。
施工期间,我公司将合理安排工序,组合多个作业班组,展开多个作业面,同时利用平行作业、交叉作业进行施工,充分发挥劳动力及机械效率,主动采取有利的保证措施,圆满完成施工任务,实现工期打算。
质量要求:合格四、编制范畴编制范畴为:招标人提供的工程量清单和设计图所涵盖的内容。
第二章施工组织机构第一节组织机构体系一、现场组织机构本工程的施工组织机构将由公司委派具有丰富土地开发施工治理体会的项目经理,作为第一项目负责人而组建项目经理部,负责施工治理,实施组织保证体系,履行合同事宜,同时由公司领导、工程部主动配合项目经理部具体和谐有关工作。
土地整理项目施工组织设计(DOC 95页)
土地整理项目施工组织设计(DOC 95页)第一章综合说明第一节编制原那么第二节要紧承包内容第三节工程项目治理的要紧目标第二章招标工程工程概况第一节总述第二节工程重、难点第三章项目组织机构第一节项目治理机构的组建第二节项目质量保证体系第三节项目安全治理体系第四章施工布置第一节工程简况第二节现场平面布置原那么第三节施工现场环境爱护、安全文明规划一、粉尘操纵二、噪音操纵第四节施工总平面布置图第五章施工方案与技术措施第一节土地平坦方施工一、平坦场地〔土石方开挖〕二、场平土方回填工程三、施工技术要求第二节模板工程第三节钢筋工程施工第四节排水沟系统施工一、施工放线二、沟槽开挖与回填三、管道基础四、管道安装与铺设五、排水沟施工第五节砌石工程第六节涵管安装第七节田间道桥、农桥施工〔二〕预制梁、空心板架设(三)质量操纵(四)桥面工程的施工第八节道路及农渠施工要求一、路床土方开挖二、路基沙砾石施工三、泥结碎石面层四、堡坎砌筑第九节农田水利施工要求第十一节其它项目施工方法一、砼施工〔一〕施工预备〔二〕操作工艺〔三〕质量标准〔四〕应注意的质量问题二、抹灰施工三、砌砖施工第六章质量治理体系与措施第一节质量治理机构的建立及有效运行第二节施工材料质量保证措施第三节计量及试验保证质量技术措施第七章安全治理体系与措施第一节施工安全保证措施第八章环境爱护治理体系与措施第九章工程进度打算与措施第一节工期安排及进度打算网络图第二节施工进度打算保证措施第十章资源配备打算第十一章成品半成品爱护措施第十二章雨冬季施工措施第十三章消防保卫治理第十四章档案治理措施第十五章新技术、新工艺、新材料、新产品的运用情形第十六章与业主、设计、监理的和谐配合附表:附表一:拟投入本标段的要紧施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力打算表:附表四:打算开、竣工日期和施工进度打算网络图附表五:施工总平面图附表六:临时用地表第一章综合说明第一节编制原那么依照本工程的实际,本施工组织设计以确保施工安全,确保施工工期,创一流治理的指导思想进行编制。
土地整理项目施工组织设计样本
目录㈠总体施工方案㈡重要分部分项工程施工方案㈢施工进度计划、保证工期的措施及违约责任承诺㈣质量目的、质量保证措施及违约责任承诺㈤安全目的及保证安全的重要措施㈥劳动力、材料和机械设备投入计划及其保证措施㈦施工平面布置和临时设施布置㈧文明施工措施一、总体施工方案鉴于本工程任务分散,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工段,分别组织施工。
施工段划分原则:根据工程特点和工程规模,结合现场情况,合理安排,均衡组织施工。
各施工区域的工程量基本平衡。
各施工段均有较便利的出入道路。
施工段的划分:根据设计图纸及招标文献的内容,本工程内容涉及机井工程、机耕路及田间路工程、涵管桥工程、临时工程,因此根据工程任务将本工程划分为2个施工段,其中机井工程、涵管桥工程为施工段Ⅰ,机耕路及田间路工程为施工段Ⅱ。
一方面进行临时工程施工,在搞好施工占地、临时道路及临时仓库等有关工作基础上,施工段Ⅰ和施工段Ⅱ同时开工,交叉作业,涵管桥工程与道路工程施工互相配合,施工期间可根据实际需要及时调剂劳动力的使用。
做到整个工程人员、材料及机械优化配置,单项工程的施工工艺又能紧密衔接。
计划成立2个施工队,具体负责工程施工。
二、重要分部分项工程施工方案㈠机井工程1、机井施工方法机井工程施工涉及钻孔施工准备、钻进工艺、井管外观质量检查及过滤器制作,井管安装、填砾及管外封闭,洗井和抽水实验等。
2、施工准备(1)保证机井施工安全与成井质量,严格执行技术操作规程,防止事故发生。
(2)做到路通、水通、电通(备好机械动力设备),施工场地平整。
(4)试钻前按质量规定,检查钻井设备各零部件,不合格的不使用。
(5)泥浆循环系统的泥浆池和沉淀池的容积,满足施工储浆和沉砂的规定。
泥浆槽的长度在15m以上。
(6)管井施工所需管材、滤料、粘土、粘土球及其他物料,按设计规定在开钻前准备好,并及时运到现场。
3、钻机安装(1)本工程区地层为松散层构造,钻机类型采用回转式正循环钻机。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土地整理项目技术标施工组织设计模板第一节工程概况项目名称:泽州县川底乡下麓等7村差不多农田整理项目项目业主:泽州县土地开发整理中心建设地点:泽州县川底乡王虎山、上麓、东烟、下麓1标、下麓2标、川底、马坪头1标、马坪头2标、天户村打算工期:6个月质量要求:合格工程概况:项目概况:泽州县川底乡王虎山、上麓、东烟、下麓1标、下麓2标、川底、马坪头1标、马坪头2标、天户村。
总投资额约 955.62万元第二节编制说明一、编制依据(一)招标人提供的泽州县川底乡下麓等7村差不多农田整理项目设计报告。
(二)国家颁发觉行的施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地点主管部门有关文件。
(三)公司有关质量、安全及现场文明施工治理等企业标准。
二、编制原则(一)优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如若按质按量完工。
(二)采纳现行有效的施工方法,合理选择施工方案,提高机械化、标准化施工水平,加快工程施工进度,强化治理,精心施工,保证工程质量。
(三)严格操纵安全施工治理,杜绝重大安全事故发生,事故经生率务必操纵在3%以下。
(四)现场材料堆码整齐,作到文明施工。
(五)合理安排工期,为冬、雨季施工作好部署。
三、工期要求和质量目标:本工程要求总工期6 个月。
施工期间,我公司将合理安排工序,组合多个作业班组,展开多个作业面,同时利用平行作业、交叉作业进行施工,充分发挥劳动力及机械效率,积极采取有利的保证措施,圆满完成施工任务,实现工期打算。
质量要求:合格四、编制范畴编制范畴为:招标人提供的工程量清单和设计图所涵盖的内容。
第二章施工组织机构第一节组织机构体系一、现场组织机构本工程的施工组织机构将由公司委派具有丰富土地开发施工治理体会的项目经理,作为第一项目负责人而组建项目经理部,负责施工治理,实施组织保证体系,履行合同事宜,同时由公司领导、工程部积极配合项目经理部具体和谐有关工作。
现场组织机构框图二、项目经理部机构成员要紧职责(见下表)(一)项目经理:是施工队伍的核心,其职能是按照业主和合同条款的要求、圆满履行施工合同,即指挥施工机械和人员在业主规定的工期,以优良质量完成合同范畴内的所有工程项目,项目经理对外同意监理工程师和业主的一切有关工程指令,对内则是和谐和指挥各施工队顺利完成分项工程。
项目经理原则上必须常住工地。
不承诺撤离施工现场,如有专门情形离开项目经理部,必须将一切事务和权力暂移交给项目副经理,并征得业主和监理工程师的同意。
(二)生产经理:职能是制订和下达施工打算、检查、督促各施工队,按时完成任务,每月对各施工队完成的施工任务计量计价,编制月进度、月打算文件,并报送监理和业主;协助技术解决各施工队施工中遇到的技术难题,编制重大施工项目的施工方案,并对施工队,进行详细地技术交底及跟踪技术指导、贯彻落实。
(三)项目技术负责人:负责工程质量与工程施工技术,以及项目部的内务,如工程进度、工程打算、对外关系等工作,项目经理不在场,代替主持工地工作。
(四)质检员、安全员:负责全工程质量安全工作,是质量安全操纵的专职部门,施工中同监理工程师紧密配合协助,同意和传达业主和监理工程师有关质量的指令。
(五)试验员:负责对全工程提供砼、砂浆的配合比,钢材、水泥的复检单,所有以实验室提供的单据必须与现场实物同一致反映情形属实,不得有虚假现象发生。
(六)财务人员、造价员:负责对工程进款,拨款操纵进行工程成本分析与考核,对各施工队所需在宗材料积极组织提供,并随时提供这方面的报告,供项目经理进行决策。
(七)材料员:负责依照工程进度和工程要求组织提供各种设备、材料到现场。
(八)各施工组按治理人员安排具体负责分部分项工程施工。
三、施工组织治理机构高效运转保证措施(一)组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的助理人员进入项目治理班子。
(二)建立健全项目经理、工长、质安、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核。
(三)强化鼓舞与约束机制,制定业绩评比、奖罚方法,定时组织项目经理部治理人员会议,检查工作质量。
(四)建立工程领导小组现场办公制,每半月召开一次现场办公会,重点关心解决项目的资金、质量、进度等难题,以确保资金为前提,带动项目各项工作的高效运转。
(五)每两日下午召开由项目经理主持的班组碰头会对当天的工作进行检查,对下步的工作进行和谐安排。
(六)建立项目经理部周例会制,例会由公司治理生产的副总经理主持,重点解决质量、进度、施工技术等难点,明确各项问题的解决方法及时刻,并形成会议纪要。
(七)实行劳动用工治理,选派组织能力强、技术水平高、能打硬仗的作业队伍,发扬连续作战的精神,确保工程的按期或提早完成。
四、公司与现场治理部门之间的关系公司按授权托付书的内容,给予现场治理部门全权处理该项目过程中所签署的一切文件和处理与之有关的一切事务,均为代表本公司的行为,公司将承担项目经理部的一切法律责任和后果;项目部负责该工程的具体施工和治理。
第二节技术保证措施一、单位将全力提供技术保证,参与工程建设的要紧技术人员和施工人员均是承建过类似工程的施工人员,其余人员从参与同类工程建设的技术力量中抽取,必要时,我单位质量安全部、工程技术部的专职人员将亲临现场指导工作。
二、配备质量可靠、数量足够的施工机械设备和质量检测设备,以满足工程施工的需要。
施工现场抓好要紧施工机械设备的治理、修理、保养和使用工作,提高设备的完好率、出勤率和利用率,充分发挥施工机械设备的生产率。
三、项目经理部严格按照工程图纸、设计变更通知、相关规程规范,以关键线路工程施工为中心,建立强有力的现场施工技术组织系统,负责项目经理部与业主、设计及监理的沟通并进行现场技术打算、组织、指导和监督。
一是作好图纸会审,下达技术作业指导书,编制施工时期详细的施工组织设计,技术交底和技术指导,把好方案实施前的各个环节关;二是按监理工程师批准的施工方案进行施工,坚持以样板工程开路,杜绝因技术方案不当而引起的停工、返工现象;三是结合实际,在技术方案上优化创新,提高工作效率。
第三章施工方案与技术措施第一节施工总则依照本项目工程的地势特点及各分部工程的特点,拟采取分区、分时段结合流水作业的方法进行施工。
平行作业和交叉作业同时进行,施工中保证交通流畅及施工面,减少交叉干扰。
一、施工布置与方法依照项目区耕作制度及工程本身的特性,开展各项工程建设。
第一,完成土地平坦和道路、沟渠工作,使项目区渠道通畅,农田平坦,灌排渠系上交叉建筑物配套,扩大灌溉面积。
其次,完成项目区内的排涝工程建设,以解除洪涝威逼,真正做到减灾增效。
最后,对项目区内所有工程进行配套建设,对渠、林、田、路、村实施综合治理,完全改变项目区面貌。
在正式进入施工现场前,应做好施工的各项预备工作,包括实地考察建设工程现场,落实施工占地及表层堆放地点,做好三通一平工作,确定机械设备及各种建材的进场路线等主,由监理单位对确实具备开工条件的施工单位签发开工令。
施工单位要严格按照施工规范、施工程序进行施工。
二、合理安排施工程序与施工顺序:1、及时完成有关施工预备工作,为正式施工制造良好的条件,施工预备包括施工风、水、电、施工便道及临时办公生活用房、库房的搭设,依照工程施工进场时刻的不同分时期分期完成。
2、关于分部分项工程的施工顺序,既要考虑空间顺序,也要考虑工种之间的顺序。
3、从实际动身,做好人力、物资、机械的综合平稳,组织均衡施工。
4、尽量利用正式工程以减少临时工程和临时占地。
尽量利用当地资源,合理安排运输、装卸与储存作业,减少物资运输量,幸免二次或重复搬运。
精心进行场地规划布置,节约施工用地和临时占地。
堆场、临建做到井然有序,不阻碍交通,防止施工事故,做到文明施工。
5、施工技术资料的预备技术标准和规范遵照国土资源部和国家差不多建设委员会颁发的所有现行技术规范和本卷所规定的技术规范执行。
第二节工程测量一、工程测量概述本标段工程施工测量工作包括工程区内所有拟建物及施工交通道路,施工临时营地和设施等。
开工前,与设计、监理单位一道,依照已有的平面高程操纵点,采纳极坐标及交会法,在工程区内建立平面高程操纵网。
并对所有基准点和高程点进行检查和校正,在施工期间注意对原有的操纵点和水准点以及增设的操纵点加以爱护。
二、测量人员与设备配置依照本工程情形和特性,配备相适应的测量人员和测量设备,配置见下表:测量人员配置表测量设备配置表三、地势测量地势测量将依据布设的施工操纵网以及基准点来进行本工程区所有建物地势图的测绘,专门地段将依照工程施工的需要测绘不同比例尺的地势图。
原始地面测量工作将在施工定线中一次完成,依照测量结果结合设计图纸绘制开挖图。
四、施工放样施工放样以监理工程师批准和认可的设计图纸为准,在实地测设各渠系建筑物的平面位置、高程、尺寸等。
依据布设的施工操纵网以及基准点,采纳经纬仪和水准仪相结合来完成测量放样作业。
第三节各分部分项工程施工安排及施工顺序一、土地平坦施工方案施工顺序土地平坦:土地测量→定操纵网→设置操纵桩→土方的平稳与调配→推土机推土平坦→验收。
土方平稳、平坦及施工期排水工程1、场地平坦高度的确定第一将地势图划分方格网,每个方格的角度标高,在现场打设木桩定好方格网,然后用仪器直截了当测出场地平坦高度。
再通过“方格网法”运算出土方工程量。
步骤为:划方格网→运算零点位置→运算土方工程量→运算土方总量2、土方平稳与调配运算出土方的施工标高、挖填土面积、挖填区土方量进行调整后,就进入土方平稳与调配,平稳和调配的目的在于使土方运输量活土方运输成本为最低的条件下,确定填挖区土方的调配方向和数量,从而达到缩短工期和提高经济效益的目的。
进行土方调配,必须综合考虑工程和现场情形,进度要求和土方施工方法以及分期分批施工工程的土方土方和调运为提。
3、土方平稳和调配原则挖(填)方量差不多达到平稳,减少重复倒运。
挖(填)方量与运距的乘积之和尽可能为最小。
分区调配要与全场调配相和谐,幸免只顾局部平稳而忽视整体平稳。
选择恰当的调配方向、运输路线、施工顺序,幸免土方运输显现对流和乱流现象,同时便于机具调配和机械化施工。
4、土方平稳和调配步骤划分调配区,在平面图上先划出挖填区的分界线,并在挖方区和填方区适当划出若干调配区,确定调配区的大小和位置。
运算各调配区的土方量并标明在图上运算各挖、填方调配区的平稳运距,即挖方区土方重心至填方区土方重心的距离,取场地或方格网重的纵横两边为坐标轴,以一个角作为坐标原点。
确定土方最优调配方案。
绘出土方调配图。
5、土方调配施工预备土地开挖前认真学习图纸,进行充分调查、研究、分析,依照现场地势,提早对机械及有关施工人员作好技术交底。
