烘炉记录范本
烘 炉 前 检 查 记 录
序号
检查项目及要求
检查结果
烘炉前应具备以下条件:
1
锅炉及其水处理,泵、风机、输煤和除尘等辅助设备全
部安装完毕,试运转合格。
2
炉体砌筑和隔热工作结束。
3
水位表、压力表和测量温度仪表均已安装和检验合格,保护装置准确可靠的投入使用。
4
上水到正常水位,并试验冲洗水位表
5
制订有烘炉升温曲线图。
6
管道、风道、烟道、灰道、阀门及挡板均应标明有介质流向、开关方向和开度指示。
7
炉内外及各通道应全部清理完毕。
备注
施工负责人:建设单位代表:
年月日
烧结机点火炉烘炉作业项目登记表
烧结机点火炉烘炉作业项目登记表烧结机点火炉烘炉作业项目登记表作业时间:2022年6月10日作业地点:XX烧结厂作业内容:1. 点火炉的点火和燃烧试验2. 烧结机烘炉的设备检查和清洁作业3. 烘炉的加料、卸料和温度控制作业人员:负责人:XXX操作人员:XXX、XXX、XXX安全措施:1. 所有参与作业人员必须穿戴安全帽、安全鞋、手套等个人防护设备。
2. 操作人员必须熟知设备的使用方法和操作流程,并在作业前进行必要的安全培训。
3. 在点火和燃烧试验期间,必须设置专人负责观察,确保试验过程的安全进行。
4. 在热工设备运行期间,必须做好防护措施,防止热辐射对人员和设备造成伤害。
作业过程:1. 点火炉的点火和燃烧试验(1)检查点火炉各部位的接口是否紧密,是否存在漏气情况。
(2)检查燃气管道和燃气阀门,确保正常通气。
(3)用点火枪进行点火试验,观察点火状态并调整火焰大小。
(4)进行燃烧试验,观察燃烧效果,并根据需要进行调整。
2. 烧结机烘炉的设备检查和清洁作业(1)检查烘炉的加热管、通风管、温度计等,确保无损坏。
(2)清洁烘炉内部和外部的积尘和杂物。
(3)检查烘炉的加料口和卸料口,确保畅通。
3. 烘炉的加料、卸料和温度控制(1)按照工艺要求加料,确保烧结原料的质量。
(2)控制烧结机烘炉的温度,确保热工设备正常运行。
(3)在烘炉卸料时,确保烧结品的质量符合要求。
作业结果:1. 点火炉点火和燃烧试验顺利完成,燃烧效果良好,无漏气现象。
2. 烧结机烘炉设备检查和清洁作业完成,设备状况良好。
3. 烘炉加料和卸料工作顺利完成,烧结产品质量符合要求。
结论:本次作业中,所有操作人员严格遵守安全操作规程,作业结果符合要求。
同时,对于烧结机点火炉和烘炉的运行情况做了详细记录,为今后的设备维护和管理提供了有力的依据。
智能建筑弱电施工锅炉烘炉、煮炉和试运行记录表
单位工程名称
分部工程名称
分项工程名称
项目经理
施工执行标准
名称及编号
试验日期
试验仪器
型号及精度
施工图号
生产厂家
锅炉型号规格
烘炉过程
烘炉结果煮炉过程煮 Nhomakorabea结果试运行过程
试运行结果
验
收
结
论
施工单位
项目专业质量检查员(签名):
项目专业技术负责人(签名):
年月日
专业监理工程师(签名):
(建设单位项目专业技术负责人)
年月日
锅炉封闭及烘炉(烘干)记录
升降温速度(℃/h)
所用时间(h)
0-100
升温2.80
35
100-200
升温1.40
70
200-300
升温4.17
23
300-400
升温1.39
70
400-500
升温2.78
37
500-375
升温2.80
49
烘炉(烘干)曲线图(包括计划曲线及实粗线为实际升温曲线。
结论
√合格
施工单位
建设(监理)单位
签
专业技术负责人
字
栏 XXX
XXX
不合格
XX工程公司
专业质检员
专业工长
XXX
XXX
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。

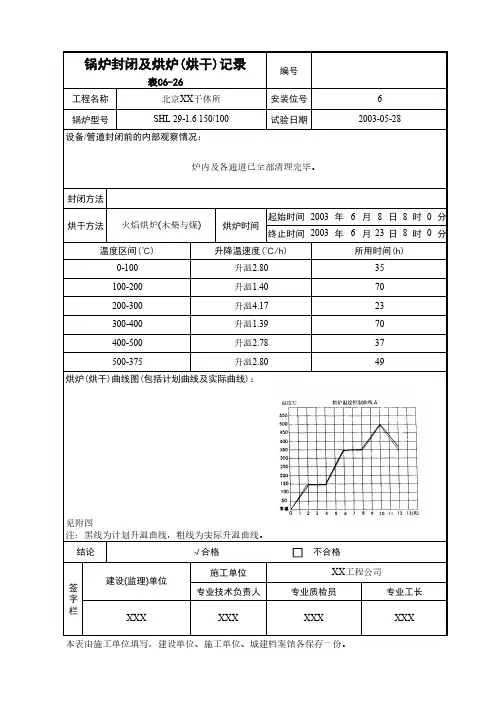

锅炉封闭及烘炉(烘干)记录
表C6-26
工程名称
北京XX干休所
锅炉型号
SHL 29-1.6 150/100
设备/管道封闭前的内部观察情况:
编号 安装位号 试验日期
炉内及各通道已全部清理完毕。
6 2003-05-28
封闭方法
烘干方法 火焰烘炉(木柴与煤) 温度区间(℃)
起始时间 2003 年 6 月 8 日 8 时 0 分 烘炉时间
锅炉烘炉记录及签证
G102
工程名称
施工单位
分项工程名称
烘炉日期
锅炉型号规格
炉墙结构
烘炉前已具备的
条件说明
烘炉记录
烘炉方式
汽包水位是否在正常范围
升温速度
持续时间过热器ຫໍສະໝຸດ 口烟温℃炉墙灰浆取样分析
(含水率%)
取样位置
烘炉前
烘炉过程中
喷燃器上1~1.5m
%
%
过热器两侧中部
%
%
煮炉时炉
墙取浆含
水率(%)
煮炉开始时含水率(%)
煮炉结束时含水率(%)
规定7%以下
规定≤2.5%
实际
实际
烘炉过程中
情况检查
温升平稳情况
炉墙有无裂纹变形
锅炉的烘炉已于 年 月 日进行完毕,经检查烘炉前已具备了烘炉条件,烘炉中温升平稳,炉墙灰浆含水率符合要求,炉墙未发生裂纹,变形等现象。符合《电力建设施工及验收技术规范》锅炉篇(DL/T5074—95)10·3节各条的要求,特此签证。
建设(监理)单位
调试单位
施工单位:
公司质检部门
项 目 部
工 程 处
锅炉烘炉、煮炉和运行质量验收记录表
烘炉结束后的检查
第13.5.2条
3
锅炉连续试运行,安全阀的热态 定压检验和调整
第13.5.3条一Biblioteka 般 项1目
锅炉煮炉
第13.5.4条
专业工长(施工员)
施工单位检查评定结果
施工班组长
项目专业质量检查员:
年月日
监理(建设)单位验收结 论
监理工程师 (建设单位项目专业技术负责人):
年月日 郑州市工程质量监督站监制
锅炉烘炉、煮炉和运行质量验收记录表 GB50242-2002
单位(子单位)工程名称 分部(子分部)工程名称 施工单位 分包单位
验收部位 项目经理 分包项目经理
051004
施工执行标准名称及编号 施工质量验收规范规定
1
锅炉水焰烘炉
第13.5.1条
施工单位检查评定记录
监理(建设)单位验 收记录
主 控2 项 目
锅炉烘炉(烘干)记录
需求部门: 物资采购部门: 库房管理员:
锅炉烘炉(烘干)记录
C 2.3.6.13编号:
工程名称
安装位号
锅炉型号
试验日期
烘炉
前的
准备
情况
1.炉膛内部情况
2.耐火混凝土养护情况
3.设备单机试运转情况
4.设定的烘炉升温曲线图
烘干方法
烘炉起始时间
烘炉终止时间
烘炉(烘干)记录
温度区间(℃)
长降温速度(℃/h)
所用时间(h)
烘炉(烘干)曲线图(包括计划曲线及实际曲线):
□是,□否
4
特殊重要的备件是否有产品鉴定书、材质化验单、技术资料,必要时进行物理、化学试验,核实是否与技术要求相符
□是,□否
5
电气设备的绝缘备件耐压试验是否合格
□是,□否
6
压力容器类设备水压或风压试验是否合格
□是,□否
7
进口备品备件报关资料是否齐全
□是,□否
8
单据、凭证、名称、规格、型号、数量、质量验收手续是否齐全
会
签
栏
监理(建设)单位负责人)
专业技术负责人
质检员
专业工长
日期:
日期:
日期:
日期:
备品备件验收清单
序号
验收内容
是否符合
备注
1
产品合格证、装箱单等资料是否齐全
□是,□否
2
备件外形有无损坏、锈蚀、变形及其他异常情况
□是,□否
3
主要几何尺寸、规格、数量是否和图纸资料相符
烘炉前的检查记录表
锅炉型号
执行标准
序号
检查项目
结论
1
工作压力下的严密性水压试验在烘炉前应进行一次全面检查合格
2
烘炉前用水是否满足要求
3
热工仪表及其保护、监测系统是否调校完毕、能否投入使用
4
膨胀指示器安装正确、并在冷态下调整到零位
5
防爆门动作是否可靠、是否有安全标志
6
锅炉各系统的联锁、操作机构、传动装置及保护装置是否进行试验和调整、能否投入使用
7
烟、风、煤系统能否投入使用
8
锅炉范围内的管道是否吹洗完毕
备注:以上各项确认合格后,方可进行烘炉
质检工程师:
质检员:
年月日
工艺员:
年月日
