钢结构安全文明施工专项方案(正式)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编订:__________________
单位:__________________
时间:__________________
钢结构安全文明施工专项
方案(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-1423-66 钢结构安全文明施工专项方案(正
式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。
一、.工程概况
本工程位于---------------------。是两座类型相同的,以钢筋混凝土结构为主,屋顶为钢结构屋盖,本工程两栋建筑面积:----m2,跨度为24M,屋架材料为H型钢梁------------------------,Z型檀条,屋面板为硬质聚氨酯夹芯板。
二、.本工程拟采取的主要技术措施,赶工措施,
质量,安全,文明施工的保证措施
(一). 本工程主要技术措施
1.施工技术保证措施
(1).梁在安装前应对混凝土基础、混凝土梁内预埋件标高及全部轴线位置进行全面复查
(2).建立质量安全交底制,交接班制和岗位责任
制.
(3).钢结构制作:本工程所用之钢材主要为焊接H钢,并根据要求进行前期制作。为了确保焊接质量,采用仪器进行检测结点处的焊缝不得有气孔和要修磨的焊缝。
(4).除锈处理采用喷射和抛射处理。经处理后的磨擦面,不得有毛刺、焊疤、油污和污损等。达到GB8923-88规定的Sa21/2.
(5).钢结构的油漆
钢结构构件喷砂除锈后,按图纸说明要求涂刷油漆。油漆涂刷均匀,色泽一致,无铁皮和流坠,分色线清楚整齐。施工完毕后,在验收交付使用前,在脱落油漆的地方补漆。
(6).高强螺丝到货后及时按现行国家标准的有关规定进行复验。合格后方能使用。高强螺丝要自由穿过螺孔,如不能,可用铰刀修孔。施拧时只准在螺母上施加扭矩,螺丝连接处的磨擦面经处理后,防止油污、水浸和油漆。接头外观正面螺丝穿入方向和外露
长度应一致。
(7).钢梁及其拉杆等在安装前必须矫正因运输堆放和吊装造成的构件变形.垫铁规格;位置必须正确,接触面必须平稳,点焊牢固。地脚螺栓必须紧固。钢件的标记应有中心点,标高标记及构件编号外观应干净.构件大面无焊疤、油污和泥沙。基准点标高允许偏差(+3)~(-5),轴线垂直度允许偏差为H/1000且不大于25mm;梁基准点标高不得偏于(+3)~(-5).梁中心线和定位轴线偏移≦5mm,垂直度≦10mm。
(8).屋面板安装应矫正其变形和缺陷。表面干净,无焊疤,油漆和泥砂,无明确翘曲。
(9).收边包角处不应漏水,达到美观的效果。
(10).用经纬仪进行定位放线,各轴线放出后,经质检站复线,相差≦5mm,水平标高用水平仪进行测量。
(11).严格按施工图纸施工,工程变更必须要有设计单位的书面通知.
(二). 赶工措施
1.施工进度保证措施
(1) 图纸确认后马上安排钢结构厂按图下料制作。
(2).制作过程中,各班组首先要自我检测,然后是品管员检测,以免造成钢构件的返工而延误工期。
(3).现场工地负责人负责工地工作的安排,以控制工期。
(4).专人负责工程进度,以确保工程安全,守时的完成.如果工程有变更,业主可直接公司项目负责人沟通,以便工程可以畅通无阻的施工。
(5).如果遇到暴风雨或其它的原因使得工程不能在预定工期内完成.那么要根据剩下的工程量适当地增加劳动力。
2.施工准备
平面布置(已经三通一平):
厂房的材料和吊车在混凝土部分完工前到。
运输道路:利用厂内的铺设的临时道路。
钢材堆放:场地有临时工棚。
厂区水源已由甲方供给。
电源已由甲方提供。
(三). 质量,安全与文明施工的保证措施
质量保证措施
本工程除应遵守外,还应做到以下几点;
1.材料质量保证措施:
(a).材料采用经国家有关质检部门试验合格产品。
(b).本公司的钢材都是莱钢,马鞍山钢,珠钢和韶钢的产品,经国家有关质检部门试验合格的产品.
(c)彩色钢板都为我国名牌产品 .
(d).在原材入库之前,钢结构材料厂对所有原材料进行严格的检查,检测.
(e).对本工程对所有钢板高强螺栓及所有钢构件都有产品合格证书,坚决杜绝不符合国家标准的原材料进场使用.
(f).彩色钢板经压型钢板生产线,压成波形浪板,以便达到预计的强度. 以保证其规格的准确性。
(g).专利Z型钢生产线制作精密,可生产多种规格强度的Z型钢,专利Z型钢。

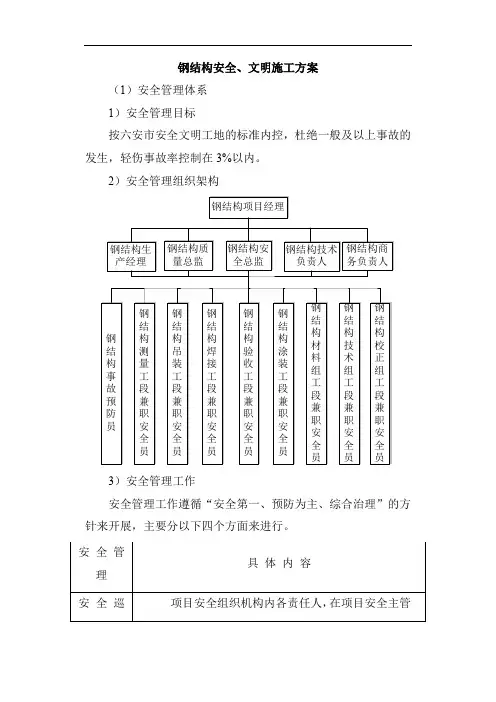

2.安全保证措施
(1).安全第一,上岗前必须对人员和员工进行安全技术高低安全教育制度。对不适从事高空作业的人员禁止上岗。
(a).高空作业区内设禁区做好安全标志,设安全文件板和安全网,严禁闲人通行。
(b).吊装过程中,工作人员应站在两侧,两端严禁站人.
(c).吊装好的构件必须设置安全障碍物,并划出危险区.
(d).工地电线应尽量架空,通过信道的橡皮绝缘线要有保护措施,以防止困橡皮层损坏面导致的漏电,触电事故.
(e).夜间安全高空作业时,应设置足够照明设备。
(f).进入工地要求戴安全帽;高空作业要求系安全带。
(g).配电箱一机一闸。防雨防火、防触电,设备要装地接零线,和漏电保证装置。
(h).工地安全检查员必须坚守岗位,经常检查,认
