施工组织设计施工进度计划表
施工组织设计-附图
施工组织设计附图附图 1 项目组织管理机构图专项工程指挥部总指挥/总经理副总指挥/总工程师合同管理设计管理资料管理工程管理安全管理质量管理财务部现场项目部项目经理/项目副经理现场执行经理安全管理质量管理技术管理计划管理材料管理资料管理消防电系统消火栓系统自动喷洒系统固定消防水炮系统气体灭火系统消防系统工程施工队各专业施工队消防电消火栓自动喷固定消气体灭系统系统洒系统防水炮火系统施工队施工队施工队施工队施工队附图 2 施工进度计划网络图附图 3 劳动力计划表设备调 试阶段384133 联合调 试阶段388133 检测验 收阶段334133设备安 装阶段3121013工种技术 人员 水工电工协调 人员 设备 安装 技术 人员 设备 调试 技术 人员管线试 验阶段3106管线施 工阶段320121准备 阶段322单位:人按工程施工阶段投入劳动力情况附图 4 拟投入的主要施工机械设备表及进场计划序号1 2 3 4 5 6 7 8 910111213141516设备名称电焊机套丝机电动试压泵滚槽机开孔机切割机台钳电锤手电钻专用配电箱台钻焊锡炉兆欧表数字万用表加烟试验器加温试验器型号规格BX1-300ART-34DSB-140GC-BKB114CD12F150mmTE25JDG-10EA10AZQ4113ZC25-3YF3501GAY-03GAY-04数量2331124828122221用于系统水系统水系统水系统水系统水系统水系统水系统水电系统水电系统水电系统水电系统电系统电系统电系统电系统电系统进场时间2022.3.12022.3.12022.3.12022.3.12022.3.12022.3.12022.3.12022.3.12022.3.12022.3.12022.3.12022.4.152022.4.152022.3.12022.6.12022.6.1附图 5 主要设备材料用量计划单位 数量单位 数量2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.4.13 2022.3.19 2022.3.19 2022.3.19 2022.3.19 2022.3.19 2022.3.19 2022.3.19 2022.3.19湿式报警阀 水流指示器LD128E-512C LD6800 LD7100 LD7200 LD7000E 显示器 21 英寸 LD9100E-10C LD5900E(B) LD3000E LD3300E LD2000E-A LD2000E-A LD4400E-1 LD6800E-1、2 LD8100 总线 LD7300A ZRRVS2*1.5 ZRRVS2*2.5 ZRRVVP2*1.5 NHBV2.5 ZN-KYJV6*1.5 ZN-KYJV4*2.5 ZN-KYJV22 4*2.5 ZN-KYJV2224*2.5自动喷水灭火系统DN150 DN100、150火灾报警控制器 总线电话主机 消防广播录放盘 消防广播功放盘 消防广播分配盘 CRT 彩色显示系统 多线联动控制盘 消防标准机柜 感烟探测器 感温探测器 手动报警按钮 消火栓按钮 单输入模块 控制模块 总线电话分机 吸顶式扬声器 阻燃双绞线阻燃屏蔽电线 耐火电线 耐火交联电缆1 1 1 1 1 1 12 198 4 28 45 56 29 10 62 3402 1022 1575 1661 422 1104 81 1041 61 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 2425 26台台台台台套 台台只 只 只只只只部只 米米米米规格型号规格型号 进场时间进场时间 火灾自动报警及联动控制系统2022.5.15 2022.5.15序号序号名称名称 套个27 信号蝶阀 DN100、150 个 7 2022.5.1528 洒水喷头 ZSTX、ZSTZ DN15 个 521 2022.5.1529 镀锌钢管 DN25-DN150 米 3261 2022.3.1830 水泵接合器 SQX100-1.6 套 3 2022.5.15消火栓系统31 室内消火栓箱体1000*700*160 套 45 2022.5.1532 室外消火栓 SA100、65-1.6 套 4 2022.5.1533 蝶阀 D71X-16 DN10、0 70 个 24 2022.5.1534 闸阀 Z41X-16C DN100 个 2 2022.5.1535 止回阀 HB41X-16 DN100 个 2 2022.5.1536 水泵接合器 SQX100-1.6 套 2 2022.5.1537 焊接钢管 DN100、70 米 937 2022.3.18灭火器38 手提式干粉灭火器磷酸铵盐 3A 具 142 2022.6.29固定消防水炮灭火系统39 电动消防炮 PSKD20 套 4 2022.5.540 现场手动操作盘 CX-SDP-20 台 4 2022.5.541 炮前电磁阀 DN100 个 4 2022.5.542 水流指示器 DN100 个 4 2022.5.543 系统控制主机套 1 2022.5.544 彩色监视器 21 英寸台 2 2022.5.545 UPS 电源台 1 2022.5.546 红外光束烟雾探测器 GST102 组 16 2022.5.547 红外摄像机 CCD 套 8 2022.5.548 现场手动控制盘 CX-SDP-20 台 4 2022.5.549 现场控制备用电源 CX-XD-20 台 4 2022.5.550 现场控制器 CX-XCK-20 台 4 2022.5.551 系统控制主机包括以下设备:系统集成控制机 CX-XZKJ-20,烟雾探测报警主机,通信模块 TXMK-20,通信模块 TXMK-20,中央操作台 CX-ZKT-20,视频矩阵处理器 CX-SJC-20,硬盘录相机,图象火灾识别处理器 CX-BXT-10, 图象火灾报警处理器 CX-THB-20,集成控制电源 CX-JD-20,网络控制器CX-WK-20,区域控制器 CX-QK-20,系统自动集成处理器 CX-XTJ-20,系统手自动集成处理器 CX-XTJS-20,报警信号转换器 CX-XHZH-20,联动设备控制器 CX-LDP-20,中心手动控制盘 CX-ZSDP-20 以上设备数量为 1 台(只、套);4 组火灾信号图象探测组件4 组, 4 台多画面分割器 1 分 4,2台视频信号分配器。
施工组织设计:工程进度计划与措施
施工组织设计:工程进度计划与措施1施工进度计划安排(1)施工总工期:本标段施工总期为120个日历天。
(2)开工日期:以签订合同时计划的开工时间为准。
(3)完工日期:开工后120日历天内完工。
(4)分部分项工程施工进度附后。
2 工期保证措施我公司拥有先进的各类施工设备,并配有一批高、中级各类专业技术人员、技术生产骨干及素质良好的施工工人。
在本工程施工中将严格按照ISO9000标准控制施工全过程,确保提前完成全部工程。
2.1工程计划控制(1)施工计划控制由公司有关部门和项目经理部编制、落实、检查和督促年度和阶段性生产计划的执行情况。
由项目经理部各职能部门编制、落实、检查和督促日、周、月生产计划的执行情况。
每日召开班前会,每周召开一次生产会,检查落实施工进度、工程质量、安全生产等工作的情况,协调人、机、料、财的调动和使用。
(2)工程计划监督检查工程计划是否满足合同的要求。
检查工程计划是否按原定计划进行,如有滞后,应查明原因,并书面通知执行人或部门,督促他们采取有效措施,限期赶上进度计划。
每周、每月对各项计划进行检查总结,提出书面改进意见,并通报各责任人。
工程计划监督程序:2.2施工工序控制(1)项目经理部应为各工序的施工提供适宜的条件,包括符合规定要求的生产工具设备、材料和合格的操作人员及适当的安全、环保、工作环境条件。
(2)严格按设计图纸、施工规范和有关技术要求进行施工,不得违规操作。
(3)每道工序在开工前,分项工程师必须向班组人员进行技术交底,明确技术要求、质量控制标准和检查方法。
(4)在各工序的施工过程中,项目经理部必须开展TQC活动,积极采用新工艺、新技术进行施工。
必要时邀请建设单位及监理工程师等有关部门人员参与,通过质量活动,不断提高本工程的施工质量。
(5)本工程的隐蔽工程等工序是特殊过程;护壁砼和桩身砼工序,钢筋、电焊、对焊等工序是关键过程。
对特殊过程和关键过程,施工技术人员一定要采取跟班作业。
施工组织计划开、峻工日期和施工进度计划表

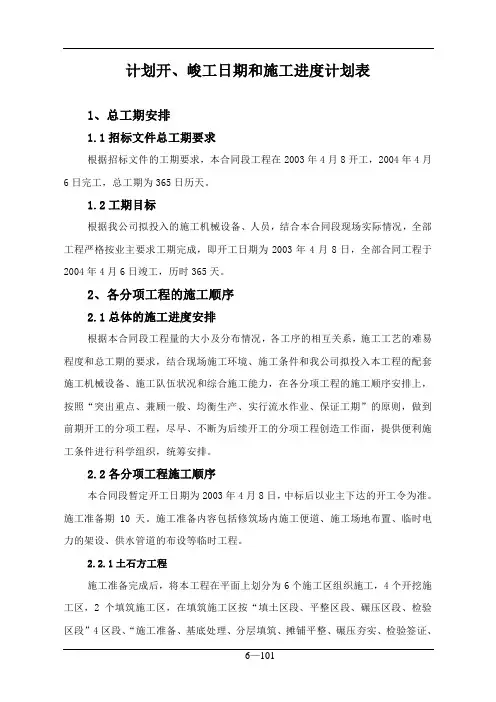

计划开、峻工日期和施工进度计划表1、总工期安排1.1招标文件总工期要求根据招标文件的工期要求,本合同段工程在2003年4月8开工,2004年4月6日完工,总工期为365日历天。
1.2工期目标根据我公司拟投入的施工机械设备、人员,结合本合同段现场实际情况,全部工程严格按业主要求工期完成,即开工日期为2003年4月8日,全部合同工程于2004年4月6日竣工,历时365天。
2、各分项工程的施工顺序2.1总体的施工进度安排根据本合同段工程量的大小及分布情况,各工序的相互关系,施工工艺的难易程度和总工期的要求,结合现场施工环境、施工条件和我公司拟投入本工程的配套施工机械设备、施工队伍状况和综合施工能力,在各分项工程的施工顺序安排上,按照“突出重点、兼顾一般、均衡生产、实行流水作业、保证工期”的原则,做到前期开工的分项工程,尽早、不断为后续开工的分项工程创造工作面,提供便利施工条件进行科学组织,统筹安排。
2.2各分项工程施工顺序本合同段暂定开工日期为2003年4月8日,中标后以业主下达的开工令为准。
施工准备期10天。
施工准备内容包括修筑场内施工便道、施工场地布置、临时电力的架设、供水管道的布设等临时工程。
2.2.1土石方工程施工准备完成后,将本工程在平面上划分为6个施工区组织施工,4个开挖施工区,2个填筑施工区,在填筑施工区按“填土区段、平整区段、碾压区段、检验区段”4区段、“施工准备、基底处理、分层填筑、摊铺平整、碾压夯实、检验签证、表面整修、边坡整修”8流程的作业方法组织流水作业,各区段和流程不许几种作业交叉施工。
4个开挖施工区由2个开挖工班组织施工,2个填筑区由2个机械工班组织施工,200m以内的土石方运输由1个土方工班完成,200m以上的土石方运输由2个土方工班完成。
各施工段的施工顺序安排如下:开挖一班组:P97~P128区段土石方开挖→P159~P169区段土石方开挖→P82~P103区段的土石方开挖;开挖二班组:P169~P181区段土石方开挖;填筑一班组:P97~P128区段土石方填筑,填筑区内施工顺序为:地基清表→开挖台阶→原地基碾压→土石方填筑;填筑二班组:P82~P103区段土石方填筑,填筑区内施工顺序为:地基清表→开挖台阶→回填碎石渗水料→边坡处铺设土工格栅→土石方填筑;P97~P128区段、P159~P169区段、P82~P103区段土石方开挖完成后,P169~P181区段土石方开挖工作面已扩大,然后由开挖一班组与开挖二班组共同施工;P97~P128区段土石方填筑任务完成后,P82~P103区段的填筑工作面已扩大,然后由填筑一、二班组在P82~P103区段共同组织施工,以便按时完工。
[施工进度计划表模板]施工进度计划表
[施工进度方案(fāng àn)表模板(múbǎn)]施工进度方案(fāng àn)表施工进度方案(fāng àn)表一:施工进度方案(fāng àn)施工进度方案按编制对象的不同可分为:施工总进度方案、单位工程进度方案、分阶段(或专项工程)工程进度方案、分局部项工程进度方案四种。
下面整理了一篇施工进度方案书范文,欢送参考。
施工进度方案工程建设是一个系统工程,要完成一项建设工程必须协调布置好人力、财、物,才能保证工程按预定的目标完成。
当人、财、物一定的条件下,合理制定施工方案,科学制定施工进度方案,并统揽其他各要素的安排,是工程建设的核心。
一、工程施工方案的编制依据。
1、工程的工程承包合同。
合同中工期的规定是确定工期方案值的根本依据,合同规定的工程开工、竣工日期,必须通过进度方案来落实。
2、工程的施工组织设计。
它明确了施工能力部署与施工组织方法,表达了工程的施工特点,因而成为确定施工过程中各个阶段目标方案的根底。
3、企业的施工生产经营方案,工程进度方案是企业方案的组成局部,要服从企业经营方针的指导,并满足企业综合平衡的要求。
4、材料和设备供给方案。
如果已经有了关于材料和设备及周转材料供给方案,那么,工程施工进度方案必须与之相协调。
除上述四点编制工程进度方案作为主要依据考虑外,还应注意有关现场施工条件的资料,主要包括施工现场的水文、地质、气候环境资料,以及交通运输条件,能源供给情况,辅助生产能力等。
二、施工进度方案网络图绘制在工程施工中用来指导施工,控制进度的施工进度网络方案,就是经过适当优化的施工网络。
其编制程序如下:(1)调查研究就是了解和分析工程任务的构成和施工的客观条件,掌握编制进度方案所需的各种资料,特别要对施工图进行透彻研究,并尽可能对施工中可能发生的问题作出预测,考虑解决问题的对策等。
(2)确定方案主要是指确定工程施工总体部署,划分施工阶段,制定施工方法,明确工艺流程,决定施工顺序等。
施工组织设计第3章 施工进度计划和各阶段进度的保证措施
第三章、施工进度计划和各阶段进度的保证措施1.工期计划1.1总工期计划暂定于2020年12月01日进场开工,于2022年11月30日工程交付,总工期为730日历天。
1.2节点计划1.3各工序时间计划具体开始时间、穿插时间详施工进度网络图。
1.4进度管理体系为保证本工程的顺利实施,本项目设置了总包项目部、专业项目部、各专业班组三层管理体系,以适应本工程进度、质量、安全文明施工等方面的管理。
2.单位工程施工进度计划的风险分析及控制措施2.1进度影响因素通过对招标文件、施工图纸分析,以及我单位对类似工程的经验,对本工程进度影响因素分析及应对措施见下表:(1)影响因素一:劳动力、材料、机械投入应对措施:根据工程所需,做好本工程各项资源的计划管理,制定相应的应急保证措施。
(2)影响因素二:管理体系、组织管理应对措施:建立完备的各级、管理体系。
合理施工进度组织;做好队伍进度管理。
2.2设备、材料采购及进场计划设备、材料采购及进场计划,我们成立以物资部为小组,每阶段施工依据审批总体进度,由合约部算出相应量,提交物资部做好提前采购、进场。
2.3设备材料报审计划设备材料报审计划,我们成立以总工办牵头,实施统一管理,队伍计划纳入总包计划,统一报总包审,由总包统一报监理、业主审批,制定相应报审流程,严格实施。
3.施工进度控制实施细则我们将要求各专业队伍根据实际工程进度提前1-2周提供该计划。该计划表述当月、当周、当日的操作计划,总承包随工程例会发布并检查总结完成情况,月进度计划报业主、监理审批。对本工程,我们将组织各专业队伍编制月、旬和周进度计划。4.进度控制的具体措施4.1组织措施(1)专门设立项目企业保障层:调动全公司资源,在组织上确保本工程各种资源配足和及时到场。
(2)配备强有力的项目管理班子:总包项目各专业管理人员配充足,主要管理人员要求有类似群体工程总承包施工经验。
(3)工期管理组织机构:为确保本工程进度,我公司将成立以项目经理部和各业主指定专业队伍商及各劳务作业层组成的项目工期管理组织机构。
某学校教学楼土建工程施工方案及施工计划进度表
某学校宿舍翻新维修工程施工技术方案目录第一章编制依据 (2)第二章工程概况 (3)第三章施工总体部署 (4)第四章主要施工方法及技术措施 (8)第五章机械设备及管理人员投入的计划 (16)第六章对专业施工班组的配合 (17)第七章文明施工及安全保证措施 (18)第八章保证施工工期的计划 (20)第九章质量保证及质量通病防治措施计划 (21)第十章降低成本措施 (28)宿舍翻新维修工程施工进度计划 (29)第一章编制依据1、招标文件及相关的技术资料2、主要规程、规范类别名称编号国家钢结构工程施工质量验收规范GB50205-2001 冷弯薄壁型钢结构技术规范GB50018-2002行业门式刚架轻型房屋钢结构技术规程CECS102:2002 3、主要标准类别名称编号国家建筑工程质量验收统一标准GB50300-2001 建造用压型钢板GB/T12755-2008 建筑装饰装修工程施工质量验收规范GB50210-2001 屋面工程质量验收规范GB50207-2002行业建筑施工安全检查标准JGJ95-99 网架结构设计与施工规程JGJ7-91网架结构工程质量检验评定标准JGJ78-91外墙饰面工程施工及验收规范JGJ126-20004、主要法规类别名称编号国家中华人民共和国建筑法中华人民共和国主主席令91号建筑工程质量管理条例国务院令第279号令建设工程施工现场管理规定建设部令第13号行业工程建设标准强制性条文建标(2000)85号工程竣工验收备案管理暂行办法建设部第78号5、其它现行的有关规范和各种法规、制度等第二章工程概况工程简况序号项目内容1 工程名称2 工程地址3 建设单位4 施工单位5 合同工期第三章施工总体部署一、施工部署我公司将对本工程在人力、物力、财力上给予全力支持,实行项目管理,使本工程能优质、高速低耗地圆满建成。
在人力上,将选派我公司具有较强施工经验,很强的施工组织能力的优秀项目经理部来承担此项工程的施工。
施工进度计划表 (22021)
施工进度打算表(22021)编制说明一、本投标施工组织严格按照电力工程对施工组织设计的要求编制。
在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原那么下,进展施工组织设计。
二、按照电力工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原那么是经济、合理、优质、高效“。
三、本投标施工组织设计的编制,由公司总工程师组织工程经理、工程技术负责人、施工技术员、质量平安员等有关人员,共同研究、商讨、编制。
按照本工程特点,力求施工组织设计重点突出,施行性强。
四、本施工组织设计是以施工招标文件为根底,结合多年的施工经历、各种技术标准和各种法令法规,本着质量第一、平安第一、确保工期,精心组织,精心施工“的主旨编制。
第一章工程概况及工程特点1.1、工程概况1.1.1、工程简述工程名称:建立单位:监理单位:建立地点:1.1.2、工程规模本工程为XX区文化艺术活动中心一期10kV用电工程,工程主要施工内容为配电室内电缆沟土建工程、10KV变电装置安装工程。
详细如下:1、配电室内电缆沟、设备根底土建工程:(1)配电室内电缆沟、设备根底放线、土方开挖、根底垫层敷设;(2)配电室内电缆沟、设备根底土方方回填夯实;(3)配电室内电缆沟砌筑,槽钢制安、接地系统制造安装;(4)电缆沟盖板预制制造及安装盖板;2、10KV用电工程:(1)高压线电缆进线隔离开关及配套横担,线夹安装制造;(2)高压出线电缆敷设及电缆头制造安装;(3)高低压电气设备安装,变压器安装及相关电气试验;(4)工程竣工材料整理制造及工程报验;1.1.3、工程承包范围工程范围:XX区文化艺术活动中心一期10kV用电工程为2台1250KV A干变,2台1600KV A 干变,,14台高压铠装中置柜,27台低压配电柜,高压进线隔离开关、高压出线电缆敷设及电缆头制造、高压出线电缆沟及配电房室内电缆沟,根底槽钢、接地系统制安及相应的电气调试等施工。
施工进度计划图
施工进度计划图
《建筑施工组织设计规范》GB/T50502—2009对施工进度计划的界定是:为实现项目设定的工期目标,对各项施工过程的施工顺序、起止时间和相互衔接关系所作的统筹策划和安排。
用图表的形式表示施工进度计划就叫施工进度计划图,常用的有横道图、网络计划图。
一、施工进度计划横道图绘制示例
某分部工程划分为A、B、C三个施工过程和四个施工段,其流水节拍均为二天,且A施工过程完成后,技术间歇一天。
试组织全等节拍流水施工,计算其工期并绘制进度。
解:(1)确定流水步距:K=t=2天;
(2)计算工期:T=(m+n-1)×K+∑Z j,j+1+∑G j,j+1-∑C j,j+1
由题意,m=4,n=3,技术间歇∑Z j,j+1=1天,无平行搭接和组织间歇,即∑G j,j+1、∑C j,j+1均为0
则,工期T=(4+3-1)×2+1=13天
(3)绘制进度计划如下:
施工过程
施工进度(天)
12345678910111213
A ①
②
③
④
B t j1天①
②
③
④
C ①
②
③
④
二、施工进度网络计划图绘制示例
某工程由8项工作组成,各项工作之间相互制约、相互依赖关系
如表所示。
试绘制单代号网络图。
绘图如下:
A 3
1B
2
2C n 53D 4
4E 2
5F 3
6G
n 5
7
H n 2
8。
施工组织设计含进度计划表
淅川县香花镇大渠北移民新村住宅工程施工组织设计目录一、工程概况 (2)二、施工准备 (2)(一)技术准备 (2)(二)物资准备 (3)(三)劳动组织准备 (3)(四)施工现场准备 (3)三、单位工程主要施工方法 (3)(一)施工测量 (3)(二)基础施工 (4)(三)主体结构工程 (5)(四)装饰、装修工程 (8)(五)屋面工程 (9)(六)安装工程留意事项 (11)(七)雨季施工 (11)(八)建筑工地防火措施 (12)(九)保修期施工 (12)四、劳动力须要量支配 (12)五、施工、机械需用支配 (13)六、保证工程质量的技术组织措施 (13)七、保证工程施工平安的技术组织措施 (14)八、施工进度支配表 (17)九、施工总平面布置…………………………………………18 淅川县香花镇大渠北移民新村住宅工程施工组织设计一、工程概况本工程位于香花镇丹江大道北侧吴田村部后,座北向南,平面呈一字形。
每户三间,东西长10500MM,南北长9800MM,共24户,二层每套建筑面积208m2,建设二层、一层不同。
本工程接受砖混结构,首层层高3.6M,二层层高3.3MM。
护梯房层高2.7M,主房二层顶女儿墙高1.1M,总高9.5MM。
室内外高差0.45 0米。
本工程为移民新村建设工程住宿房屋,合理运用年限50年,耐火等级二级,地震设防为小于六度。
耐火等级为二级。
本工程基底埋深1.30M,中粗砂垫层300MM厚,;C15砼垫层:在独立柱处厚100MM,在条形基础处300MM. 每套设混凝土钢筋独立柱2个,断面为300MM*400MM. 在砼垫层上砌条形砖基础, 一层在四角设240MM*240MM构造柱五个。
构造柱生根于室外地坪以下500MM . 基础和一层、二层、护梯房均设钢筋砼QL. 一层屋面接受YKB空心板。
二层及护梯房屋顶接受现浇结构,水泥砂浆抹面;内墙接受混合砂浆墙面,仿瓷涂料面层,外墙接受水泥砂浆墙面,白水泥面层。
施工进度计划表格范本
施工进度计划表格范本篇一:施工进度计划表范本施工进度计划表(XX年7月—XX年12月)篇二:施工进度计划范文红莲山庄施工进度周报告〈~〉编制:审核:日期:XX年8月17日施工进度报告一、上周(~)工作完成情况:1、附:多层工程形象进度图二、下周(~)施工计划安排:1、地基与基础工程◆ G-1、G-2、承台、基础梁完成2、主体结构工程◆ G-3二层、G-4二层板、商铺二层板完成3、砌砖抹灰工程◆多层一层~三层砌体基本结束,D-11、13、15、16、18、19、21、22、25车库砌体基本完成◆D-30、23、21外墙抹灰。
D2、3、4、5、6、7、10、14车库层外墙抹灰D-2、30、25二层、三层内墙抹灰4、装饰工程◆ D-16、22、25外墙文化石及面砖粘贴,D13、14、15、18外墙涂料底漆及面漆完成5、门窗工程◆窗框安装基本完成6、屋面工程◆ D-22、30、会所屋面瓦盖逐步完7、储藏间地面◆ D-17、29储藏间地面8、D-5、7、8、10、11栏杆安装多层内外装饰工程按进度计划推进,高层基础施工阶段受各方面因素影响稍显滞后,加之商铺面积较大,施工人员稍显不足,我单位会积极协调、统筹安排小高层、商铺与标准层的总体施工进度,保证后期工程按时完成。
三、工程质量保障1、本周工程质量检查情况高层结构施工做好施工技术交底,对商铺超高板、大跨度梁、框架柱等重点部分进行详细安排交底。
对钢筋工程、模板工程、混凝土工程等分项制定保障措施,同时施工过程中及时组织相关人员检查质量,落实“三检制度”,安排人员对高层结构的钢筋数量、位置、锚固、搭接、焊接、钢筋保护层、结构尺寸偏差、层高、板厚、模板密封、支撑体系、水电预埋、预留、混凝土浇筑顺序等施工人员易出现疏忽的地方重点检查、及时发现施工过程中的质量隐患,争取在过程中将质量隐患消除,尽量避免出现质量问题。
严格按照设计图纸、施工组织设计及其它施工规范组织施工。
完整版)施工组织设计中的进度安排计划
完整版)施工组织设计中的进度安排计划进度安排计划1.引言施工组织设计是施工项目顺利进行的基础,其中进度安排计划是确保施工进展合理且高效的重要环节。
本文将详细介绍施工组织设计中的进度安排计划,旨在帮助项目团队有效管理项目进度,确保按时完成工程。
2.进度安排计划的目的进度安排计划的主要目的是合理安排工程活动的时间顺序,明确各项工程活动的开始时间、完成时间和持续时间,以便项目团队全面掌握项目进度,合理分配资源,提高工程效率,并及时进行进度调整和优化。
3.进度安排计划的要素进度安排计划需要包含以下要素:3.1 工作分解结构(Work Breakdown Structure)工作分解结构是将项目的整体工作划分为多个具体活动的层次结构。
通过工作分解结构,可以清晰地展示项目各项工作之间的层次关系,为进一步制定进度安排计划提供基础。
3.2 网络图网络图是一种图形化的进度安排工具,它通过节点和箭头的连接方式表示活动之间的逻辑关系。
通过网络图,可以明确每个活动的前置活动和后续活动,进而形成工程活动的时间和顺序安排。
3.3 项目关键路径(Critical Path)项目关键路径是指项目中最长的路径,决定了项目的总工期和提前时间。
关键路径上的活动是不能延误的,否则将直接影响整个项目的进度。
进度安排计划必须准确地确定项目的关键路径,以便对关键活动进行重点监控和控制。
3.4 里程碑里程碑是项目中具有重要意义的时间点,通常代表着某个关键活动的完成或重要阶段的到达。
在进度安排计划中,必须准确标识和安排里程碑,以便在项目进行过程中进行里程碑的监控和评估。
3.5 进度调整和优化进度安排计划需要考虑到项目进行中可能面临的变动和风险,及时进行进度调整和优化。
合理的进度调整和优化可以确保项目按时完成,提高项目的整体效率。
4.进度安排计划的制定流程制定进度安排计划的流程一般包括以下几个步骤:4.1 收集项目信息收集项目需求、工程图纸和说明书等相关信息,明确项目的目标和要求。
施工进度安排表
斯尔克办公大楼综合布线工程施工组织设计一、 项目实施组织机构为确保《斯尔克集团办公大楼-综合布线系统工程》质量达到设计要求,建立专职项目组以保证项目的顺利完成,项目实施人员组织结构图 岗位素质要求、分工及职责✆ 项目负责人具有扎实的智能化系统工程项目的管理和实施经验,独立完成过系统工程的管理实施。
监督整个工程项目的实施,对工程项目的实施进度负责;负责协调解决工程项目实施过程中出现的各种问题;负责与集团公司、装修公司、监理方、工程部、采购部等相关部门的协调工作。
进度控制:总体控制各阶段工程进度和监督进度完成的情况;➢质量监督:定期的质量检查,随时发现实施过程中和设备质量问题并提出改进建议;协调配合:就工程有关事项协调建设方各部门和相关施工单位,安排工程实施;后勤保障:对参与建设人员的主要工作、生活环境提供方便;质量验收:根据方案设计的技术要求和有关标准,组织对本项目进行验收;➢扫尾工作:解决本项目的有关遗留问题.、✆ 采购专员:主要工作协助项目负责人提出的采购计划,完成全部弱电工程所需要的设备,材料、辅材等询价、申请、采购等任务,保障工程能够顺利进行,不得因采购时间过长而延误工期。
、✆ 项目助理:协助项目负责人完成整体弱电工程的设计、规划方案,带领布线工程人员进行桥架、综合布线现象的安装监督工作,对于安装不符合规范的,坚决给予制止,避免不合格,不安全因素存在,对项目实施过程中出现的进度等问题及时上报。
、✆ 布线工程人员:完成项目负责人、助理共同交给的工程任务;及时反馈安装时要求与意见,承担完成所接受任务的责任;工作流程项目组成员,分工明确,责任到人,同时还应发扬相互协作精神,严格按照各项规章制度、工作流程开展工作。
大致分两步进行:第一步:设计-包括工程方案设计和实施方案设计由集团公司网络信息部自行完成,协同各施工方、工程监理、工程总监完成办公大楼全部装修的任务。
第二步:是实施,由项目负责人组织,由现场网络信息部、电工组完成。
施工进度计划分析表
施工组织设计编制及审批
9
物资采购管理制度
10
施工设施和机械设备管理制度
11
计量设备配备
12
检测试验管理制度
13
工程质量检查验收制度
14
自查结果:
施工单位项目经理部(盖章)
项目经理(签字)
年月日
检查结论:
项目监理机构(盖章)
总监理工程师(签字)
年月日
注:本表用于工程开工前对施工单位质量管理体系建立情况和每月对施工单位质量管理体系运行情况的检查。本表一式二份,项目监理机构、施工单位各一份。
施工单位
天恩建设工程有限公司
事故
调查时间
年月日至
年月日
监理单位
杭州天恒投资建设管理有限公司
事故
经过
事故
原因
经济损失及人员伤亡情况
事故Biblioteka 性质和等级处理建议
调
查
组
成
员
姓名
单位
职务
姓名
单位
职务
D3
施工现场质量管理检查记录
编号:
工程名称
枝江市仙女水厂新建工程第一标段
施工许可证号
建设单位
枝江市金润源水务有限公司
A5
施工日志
日期
年月日
施工部位
天气状况
风力
最高/最低温度(℃)
突发事件
生产情况记录:(施工项目内容、机械作业、班组生产、生产存在问题等)
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查验收情况等)
建造师
(项目经理)
记录人
本表由施工单位填写,建设单位、城建档案馆和施工单位各保存一份。
施工组织设计(含进度计划表)
淅川县香花镇大渠北移民新村住宅工程施工组织设计目录一、工程概况 (2)二、施工准备 (2)(一)技术准备 (2)(二)物资准备 (3)(三)劳动组织准备 (3)(四)施工现场准备 (3)三、单位工程主要施工方法 (3)(一)施工测量 (3)(二)基础施工 (4)(三)主体结构工程 (5)(四)装饰、装修工程 (8)(五)屋面工程 (9)(六)安装工程注意事项 (11)(七)雨季施工 (11)(八)建筑工地防火措施 (12)(九)保修期施工 (12)四、劳动力需要量计划 (12)五、施工、机械需用计划 (13)六、保证工程质量的技术组织措施 (13)七、保证工程施工安全的技术组织措施 (14)八、施工进度计划表 (17)九、施工总平面布置 (18)淅川县香花镇大渠北移民新村住宅工程施工组织设计一、工程概况本工程位于香花镇丹江大道北侧吴田村部后,座北向南,平面呈一字形。
每户三间,东西长10500MM,南北长9800MM,共24户,二层每套建筑面积208m2,建设二层、一层不同。
本工程采用砖混结构,首层层高3.6M,二层层高3.3MM。
护梯房层高2.7M,主房二层顶女儿墙高1.1M,总高9.5MM。
室内外高差0.45 0米。
本工程为移民新村建设工程住宿房屋,合理使用年限50年,耐火等级二级,地震设防为小于六度。
耐火等级为二级。
本工程基底埋深1.30M,中粗砂垫层300MM厚,;C15砼垫层:在独立柱处厚100MM,在条形基础处300MM. 每套设混凝土钢筋独立柱2个,断面为300MM*400MM. 在砼垫层上砌条形砖基础, 一层在四角设240MM*240MM构造柱五个。
构造柱生根于室外地坪以下500MM . 基础和一层、二层、护梯房均设钢筋砼QL. 一层屋面采用YKB空心板。
二层及护梯房屋顶采用现浇结构,水泥砂浆抹面;内墙采用混合砂浆墙面,仿瓷涂料面层,外墙采用水泥砂浆墙面,白水泥面层。
踢脚采用水泥砂浆面层,木制构件采用调和漆,颜色以建设单位现场确定。
项目施工组织方案及其计划表
5000
12
外墙花岗岩理石
m2
4900
3000
1900
13
外墙面砖
194×94
m2
2150
1500
650
14
室内地砖
600×600
m2
24800
14000
10800
15
窗台板
m2
530
530
16
玻璃幕墙
m2
120
120
17
钢铝复合散热器
GLF6-6/6-1.0
片
22300
11000
11300
第四节 现场条件
本工程为小区期住宅楼,位于,该范围已初步完成平整,根据高程,其自然地面高程为m,地势较为平坦。水电业主已接至,有路与现场相邻。
第五节 编制依据
本施工组织设计的编制依据如下:
一、建设单位提供的工程施工图纸。
二、工程招标文件以及招标答题会纪要。
三、市有关现场文明施工管理细则。
四、国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程。
10
14
多种玻璃
100m2
10
15
五夹、九夹板
350张
8
16
铝合金扣板
100m2
6
17
铝塑板
15张
7
18
窗帘、墙纸、丝绒面料
800m2
10
19
地毯
1000m2
35
20
抗静电地板
40m2
30
主要材料计划表
主要机具设备计划表
序号
名称
规格
单位
数量
进场日期
施工周进度计划表范本施工组织计划方案范本
施工周进度计划表范本施工组织计划方案范本在确保工程质量和安全的基础上,对工程施工进度实行严格控制,以总进度网络计划为依据,按不同施工阶段、不同专业工种分解为不同的进度及目标,以各项技术、管理措施为保证手段,进行施工全过程的动态控制。
一、施工工期开工日期:20xx年05月25日,竣工日期:20xx年09月01日,确保工程如期竣工。
本工程工期为830日,我公司郑重承诺830天完成全部施工任务。
二、确保工期期限的技术组织措施1、施工总体进度计划安排本工程依据建设单位招标文件要求,施工期为830日历天,我公司本着“始于用户需求,终于用户满意”的宗旨,结合本工程的设计特点,我司决定在采取一定的技术管理措施和保证施工质量的前提下,保证按此工期保质、保量完成施工任务。
为了实现上述工期目标,我司拟采用平行作业,立体交叉,分段流水等综合施工技术措施,充分利用场地时间和空间,缩短施工周期。
为科学合理地安排施工先后顺序,充分说明工程施工计划安排情况,根据我公司多年施工实践总结出具有实际操作的多级计划管理体系,采取二级计划工程进度的安排和控制,除每周与工程相关各方的工作例会外,每日召开各分包的日计划检查和计划安排协调会,以解决日计划落实过程中存在的各种矛盾问题并且安排第二日的计划和所调整的计划,以保证周计划的顺利完成,通过周计划的完成保证月计划完成,通过月计划的控制保证整体进度计划的实现,各级内容如下:⑴一级总体控制计划:表述各专业工程的各阶段目标,提供给业主代表、监理、设计和相关承包方。
以专业工程的阶段目标为指导,分解以专业工程的阶段目标,提供给业主和业主代表、监理、设计和总相关承包方。
采用计算机进行计划管理,实现对各专业工程计划实施监控及动态管理,本次投标提供一级总控计划(初步)。
⑵二级计划管理:是以一级计划管理为依据,进一步分解一级进度控制计划,进行流水施工和交叉施工安排。
一般是以月形式提供给以业主、监理、设计和相关承包方及其基层管理人员,具体控制每一个分项工程在各个流水段的工序工期。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称:**************2016年
施工工期
3月份
4月份
5月份
6月份
项目名称
12
20
25
31
5
10
15
20
25
30
5
10
15
20
25
31
5
10
15
20
25
30
1
施工准备
2
土方工程
3
排水沟工程
4
排水管道施工
9
防渗系统施工
6
路床整形、碾压
7
水泥稳定碎石基层
8
砼路面工程
10
导渗、导气系统
11
污水调节池施工
12
修复工程
(施工工期:***天,即201*年*月*日开工至201*年*月*日竣工,实际可根据工程进度情况作出相应的调整)
附表三进度计划
施 工进 度计 划 表
工程名称:*********************************改造工程编制日期:2016年*月
年度
2016年
月份
主要施工项目
3
4
5
6
7
8
1
施工准备
2
土方开挖
3
填筑土石坝
4
土工HDPE膜
5
现浇钢筋砼结构物
6
管道铺设工程
路基、路面基层
砼路面工程
零星项目
修复工程
说明:在正常施工条件下完成施工计划。
