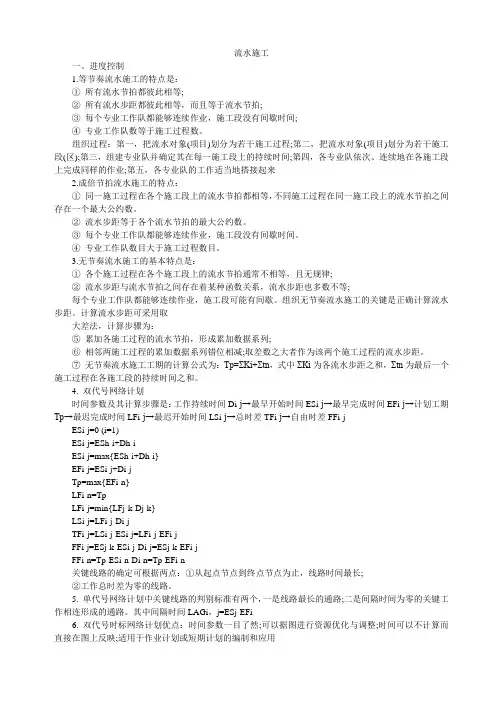

流水施工一、进度控制1.等节奏流水施工的特点是:①所有流水节拍都彼此相等;②所有流水步距都彼此相等,而且等于流水节拍;③每个专业工作队都能够连续作业,施工段没有间歇时间;④专业工作队数等于施工过程数。

组织过程:第一,把流水对象(项目)划分为若干施工过程;第二,把流水对象(项目)划分为若干施工段(区);第三,组建专业队并确定其在每一施工段上的持续时间;第四,各专业队依次、连续地在各施工段上完成同样的作业;第五,各专业队的工作适当地搭接起来2.成倍节拍流水施工的特点:①同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。

②流水步距等于各个流水节拍的最大公约数。

③每个专业工作队都能够连续作业,施工段没有间歇时间。

④专业工作队数目大于施工过程数目。

3.无节奏流水施工的基本特点是:①各个施工过程在各个施工段上的流水节拍通常不相等,且无规律;②流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;每个专业工作队都能够连续作业,施工段可能有间歇。

组织无节奏流水施工的关键是正确计算流水步距。

计算流水步距可采用取大差法,计算步骤为:⑤累加各施工过程的流水节拍,形成累加数据系列;⑥相邻两施工过程的累加数据系列错位相减;取差数之大者作为该两个施工过程的流水步距。

⑦无节奏流水施工工期的计算公式为:Tp=ΣKi+Σtn,式中ΣKi为各流水步距之和,Σtn为最后一个施工过程在各施工段的持续时间之和。

4. 双代号网络计划时间参数及其计算步骤是:工作持续时间Di-j→最早开始时间ESi-j→最早完成时间EFi-j→计划工期Tp→最迟完成时间LFi-j→最迟开始时间LSi-j→总时差TFi-j→自由时差FFi-jESi-j=0 (i=1)ESi-j=ESh-i+Dh-iESi-j=max{ESh-i+Dh-i}EFi-j=ESi-j+Di-jTp=max{EFi-n}LFi-n=TpLFi-j=min{LFj-k-Dj-k}LSi-j=LFi-j-Di-jTFi-j=LSi-j-ESi-j=LFi-j-EFi-jFFi-j=ESj-k-ESi-j-Di-j=ESj-k-EFi-jFFi-n=Tp-ESi-n-Di-n=Tp-EFi-n关键线路的确定可根据两点:①从起点节点到终点节点为止,线路时间最长;②工作总时差为零的线路。

4 流水施工作业技术

4 流水施工作业技术
T---流水施工计划总工期; T1—一个专业队或施工过程完成 其全部施工段的持续时间; n—施工过程数或专业工作队数; m—施工段数; K—流水步距; ti—流水节拍(本图中ti=K)
3、流水施工的主要参数
施工过程数
属于工艺参数,以表达流水施工在工艺上开展层次有关的过程,以n表示。 在流水施工中,要求各专业施工队伍连续施工,所以专业队伍数等于施工过程数。
组织各工作队按一定的施工工艺,配备必要的机具,依次地、连续地由一 个流水段转移到另一个流水段,反复地进行同类工作。
组织不同的工作队在完成各自施工过程的时间上适当地搭接起来,使得各 个工作队在不同的流水段上同时进行作业。
例题:
某工程队承担DK108+120~ DK109+000区段内3座工程量挖的石砌拱涵,其施工过程有挖 土方、砌基础、砌边墙、砌拱墙等工作,每个施工过程的施工天数均为4天,其中挖土方 由6人组成,砌基础由10人组成、砌边墙由16人组成、砌拱墙由16人组成。按照不同作业 方法组织施工建造。 解:
划分施工段原则
专业工作队在各个施工段上的劳动量要大致相等,其相差的幅度不宜超过10%~15%; 每个施工段要有足够的工作面,使其所容纳的劳动力人数和机械台数,满足合理劳动组 织的要求。
施工段的数目,要满足合理流水施工组织的要求,即m≥n; 施工段的分界线应尽可能与自然界限相一致。
流水节拍
ti
顺序作业法的总工期为: T m n ti 3 4 4 48d
平行作业法的总工期为: T n ti 4 4 16d
流水作业法的总工期为: T (m 1) ti n ti (3 1) 4 4 4 24d
2、流水施工的分级和表达方式

项目建筑施工流水作业

项目建筑施工流水作业

t a 4c b
(9-2)
6
式中 t——某施工过程在某施工段上的流水节拍;
a——最乐观的工作延续时间估算(考虑最有利的因素); b——最悲观的工作延续时间估算(考虑最不利的因素); c——最可能的延续时间估算(常规情况下)。
第二十二页,编辑于星期六:一点 三分。
任务9.2 流水施工参数
9.2.3 时间参数
9.2.3 时间参数
9.2.3.3 技术间歇时间
在组织流水施工时,除要考虑相邻专业工作队之间的流水步距 外,有时根据建筑材料或现浇构件等的工艺性质,还要考虑合 理的工艺等待时间,这个等待时间称为技术间歇时间。
9.2.3.4 组织间歇时间
在组织流水施工中,由于施工组织的原因造成的间歇时间称为组 织间歇时间,如墙体砌筑前的墙体位置弹线,施工人员、机械设 备转移,回填土前地下管道的检查验收等。
9.2.3.1 流水节拍
2.施工定额法
P Q QH t P
S
RN
(9-3)
P——劳动量; Q——工程量(按几何形体计算);
H——时间定额;
S——产量定额;
பைடு நூலகம்
t——某施工过程的流水节拍; N——每天工人班数(按8h工作制计算,最大为1班,最小为3班); R——每班工人数(它受到最小工作面和最小劳动组合的限制)。
(4) 群体工程流水(大流水),是在单位工程之间组织起
来的流水施工,如在多栋建筑物间组织大流水。
第二十九页,编辑于星期六:一点 三分。
任务9.2 流水施工参数
9.2.4 流水施工的分类
9.2.4.2 按流水节拍的特征分类
(1) 节奏流水——固定节
拍流水(等节奏)、异节
拍流水(异节奏)。

施工流水作业

施工流水作业

第一节流水施工的基本概念生产实践证明,在所有的生产领域中,流水作业都是组织产品生产的理想方法。

流水施工也是建筑安装工程施工的最有效的科学组织方法。

但是由于建筑施工的技术经济特点以及建筑产品本身的特点,其流水作业的组织方法与一般工业生产的有所不同。

其主要差别是,一般工业生产是工人和机械设备固定、产品流动,而建筑施工是产品固定、工人连同所使用的机械设备流动。

因此,建筑施工流水作业即流水施工就是由固定组织的工人,在若干个工作性质相同的施工区域中依次连续地工作的一种施工组织方法。

它的概念、特点和效果与其它产品的流水作业也有所不同。

一、横道图简介横道图即甘特图(!"#$$%&"’$),亦称“线条式进度图”,是“科学管理之父”泰罗的亲密合作者甘特设计的一种表示工作计划和进度的图示方法,也是建筑工程中安排施工进度计划和组织流水施工常用的一种表达方式。

横道图中的横向表示时间进度,纵向表示施工过程,表中横道线条的长度表示计划中各项工作(施工过程、工序或分部工程、工程项目等)的作业持续时间和进度,表中横道线条所处的位置则表示各项工作的作业开始和结束时刻以及它们之间相互配合的关系。

如图()*)+是用横道图表示的某开挖和基础工程施工进度计划。

利用横道图形式绘制进度计划比较简单,它所表达的计划内容(工作项目)排列整齐有序,标注具体详细(可以在横道图中加入各分部、分项工程的工程量、机械需要量、劳动力需求量等,使横道图所表示内容更加丰富,如图()*)+所示),各项工作的进度形象直观,计划的工期一目了然,对人力等资源的计算也便于据图迭加(如图()*)+下方绘制的即为该工程的劳动力需求动态分布图)。

但是横道图所提供的手段严格地说还没有构成完整的计划方法,它既没有一套协调整体计划方案的技术,也没有判断计划方案优劣的完善方法。

实质上横道图只是计划工作者表达施工组织计划思想的一种简单工具,当计划内容比较复在矛盾和关键。

精选建筑施工流水作业

精选建筑施工流水作业

4.技术间歇时间 组织流水施工时,由于施工工艺技术要求或建筑材料、构配件的工艺性质,使相邻两施工过程在流水步距以外需增加一段间歇等待时间,称为技术间歇时间。如混凝土浇注后的养护时间、砂浆抹面和油漆面的干燥时间及墙体砌筑前的墙身位置弹线等,技术组织间歇时间以Zj,j+1表示。5. 流水施工工期 流水施工工期是指从第一个专业工作队投入施工开始,到最后一个专业工作队完成施工为止的整个持续时间。由于一项建设工程往往包含有许多流水组,故流水施工工期一般不是整个工程的总工期。
2.组织方法(1)确定项目施工起点流向,分解施工过程。(2)确定施工顺序,划分施工段。(3)确定流水节拍。根据全等节拍流水要求,应使各流水节拍相等。(4)确定流水步距,k=t。(5)计算流水施工的工期。 流水施工的工期可按下式进行计算 T=(j·m+n-1)·K+ΣZ1-ΣC 式中,T为流水施工总工期;j 为施工层数;m为施工段数;n为施工过程数;k为流水步距;z1为两施工过程在同一层内的技术组织间歇时间;c为同一层内两施工过程间的平行搭接时间。(6)绘制流水施工指示图表。
第二节 流水作业参数
一、工艺参数1.施工过程 施工过程的数目,一般以n表2.流水强度 某施工过程在单位时间内所完成的工程量,称为该施工过程的流水强度。例如,某饰面工程每日安排4名工人,其产量定额5(m2/工日),则该饰面工程流水强度20(m2/日)。
二、空间参数1.工作面 某专业工种的工人在从事建筑产品施工生产过程中,所必须具备的操作空间,称为工作面。例如,砌砖墙 7~8(m/人) 2.施工段 为了有效地组织流水施工,通常把拟建工程项目在平面上划分成若干个劳动量大致相等的施工段落,这些施工段落称为施工段。施工段的数目,通常以m表示,它是流水施工的基本参数之一。

施工现场流水作业

施工现场流水作业

施工现场流水作业一.安全组织管理(一)组织机构1.建立项目部“安全生产标准化”作业领导小组,明确岗位责任,奖罚兑现。

2.根据施工组织设计和公司需求,结合工地实际情况,制定工地安全生产.文明施工标准化建设奖罚办法。

3.项目部和施工管理办公室必须按统的规格标准,制作安全生产标准化管理责任准则,悬挂于办公室内,明确安全生产管理目标,分析和细化后各自的责任,安全责任,责任的考核目标,做到责任明确,奖罚鲜明,切实检查各项准则的落实情况。

4.凡安全防护措施不齐备,存在严重隐患。

或管理人员盲目指挥,安全无保证意识,安全员有权令其停工,坚持--票否决。

(二)安全管理目标无死亡事故。

无重伤事故,全年轻伤率不超过3%。

无火灾及重大交通责任事故。

一般事故隐患整改率达95%以上。

特殊工种全部持证上岗。

施工现场安全合格率100%,优良率50%以上。

安全目标(伤亡事故控制目标,安全达标,文明施工目标)年.月都要控达标计划,目标分解到人,责任落实,考核到人。

(三)安全生产基本需求1.贯彻“安全第-一,预防为主”方针,管生产必须管安全,做到安全作业与生产任务同时计划.同时布置.同时检查.同时总结.同时批评,安全防护措施提前施工,经验收合格后交付使用。

2.加强安全生产的宣传教育,工人报到后,按在册人数开会宣传有关法规.规章准则,由项目经理与每人签定《安全生产责任状》,未经教育培训和签定合同书的人员不准上岗作业。

3.每个分部分项工程,按工种由项目经理或施工员,向班组做安全技术交底,交底需求具体.明确,要有正式的书面记录和签字。

特殊工种,如架子工.塔机工.电工等分别按安全技术标准规程作专项技术交底,形成书面文字,签字后交付作业。

4.每月安全领导小组作一次工地的安全检查,平时,针对存在的问题,及时分片或分组开会教育,令其整改。

5.每天安全人员和班组长向班组安全讲话,检查安全准备作业,紧跟生产准则,进行监护,对违章作业,及及时纠正,对冒险作业,坚决制止。

施工组织计划技术之一-流水作业法

施工组织计划技术之一-流水作业法
流水作业法的实施步骤
划分施工段
施工段划分原则
根据工程特点、施工条件和工期要求开 展。
施工段数量确定
根据工程规模和施工力量,确定合理 的施工段数量,确保施工进度和资源 利用效率。
确定施工流程
施工流程规划
根据工程设计和技术要求,确定各施 工段的先后顺序和衔接方式,形成完 整的施工流程。
案例二:道路桥梁施工中的流水作业法
总结词
高效率、高质量、低成本
详细描述
在道路桥梁施工中,流水作业法能够实现高效率、高 质量和低成本的施工目标。通过合理划分施工段,组 织不同工种的施工人员按照一定的顺序进行作业,能 够充分利用施工机械和劳动力资源,提高施工效率, 缩短建设周期。同时,流水作业法能够保证施工过程 的连续性和均衡性,有利于提高工程质量。此外,流 水作业法还能够降低施工成本,提高经济效益。
降低成本
流水作业法能够有效地控制 施工进度,减少不必要的延 误和浪费,从而降低施工成 本。
缺点
适应性差
流水作业法对施工环境和条件的要求较 高,一旦发生变化,需要对施工计划进
行调整,适应性较差。
对管理要求高
流水作业法需要精细化的施工管理, 对管理人员的要求较高,需要具备丰
富的经验和技能。
对工人的技术水平要求高
高效利用资源
当工程需要大量的人力和物力资源时 ,流水作业法能够实现资源的优化配 置和高效利用。
高质量要求
对于对工程质量要求较高的工程项目 ,流水作业法能够通过专业化的生产 和管理,确保工程质量。
连续性需求
对于需要连续施工的工程项目,流水 作业法能够保证施工的连续性和稳定 性。
02
CATALOGUE
流水步距优化
在满足工程要求的前提下,优化流水步距,提高流水作业的效率。

工程中流水施工方案(3篇)

工程中流水施工方案(3篇)

第1篇一、引言流水施工是一种科学的施工组织方式,通过将工程划分为若干个施工段,按工艺流程顺序,在施工段之间实现连续、均衡、有节奏地流水作业,从而提高施工效率,缩短工期,降低成本。

本文针对某建筑工程项目,提出一套流水施工方案,以期为类似工程提供参考。

二、工程概况本项目为某住宅小区,总建筑面积约20万平方米,包括住宅、商业、地下车库等配套设施。

工程工期为两年,施工期间需保证施工质量、安全、文明施工。

三、流水施工方案1.施工段划分根据工程特点,将整个工程划分为以下施工段:(1)基础施工段:包括土方开挖、基础垫层、基础主体结构等。

(2)主体结构施工段:包括主体结构砌筑、主体结构浇筑等。

(3)装饰装修施工段:包括内外墙抹灰、门窗安装、水电安装等。

(4)室外工程施工段:包括道路、绿化、排水、照明等。

2.流水施工顺序(1)基础施工段:土方开挖→基础垫层→基础主体结构。

(2)主体结构施工段:主体结构砌筑→主体结构浇筑。

(3)装饰装修施工段:内外墙抹灰→门窗安装→水电安装。

(4)室外工程施工段:道路→绿化→排水→照明。

3.流水施工参数(1)工艺参数:各施工段按照工艺流程顺序进行施工,确保各工序之间的连续性。

(2)空间参数:各施工段在同一时间进行施工,确保施工场地的充分利用。

(3)时间参数:各施工段按照施工进度计划进行施工,确保工程按期完成。

4.流水施工组织措施(1)成立专门的施工组织机构,负责协调各施工段的施工进度和质量。

(2)明确各施工段的负责人和责任,确保施工过程中的沟通顺畅。

(3)制定施工进度计划,合理安排各施工段的施工顺序和时间。

(4)加强施工现场管理,确保施工安全、文明施工。

四、结论通过以上流水施工方案,可以在保证施工质量、安全、文明施工的前提下,提高施工效率,缩短工期,降低成本。

在实际施工过程中,应根据工程实际情况进行调整和优化,以确保施工顺利进行。

第2篇一、前言流水施工是现代建筑施工中常用的一种施工方法,它通过科学合理的组织和管理,使施工过程更加高效、有序,有助于提高工程质量、缩短工期、降低成本。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

流水施工作业
1、组织施工有哪三种方式?各自有什么特点?
2、工程外墙装修工程有水刷石、陶瓷锦砖(马赛克)、干粘石三种装饰内容,在一个流水段上的工程量分别为:40m2,85m2,124 m2;采用的劳动定额分别为3.6 m2/工日,0.435工日/ m2,4.2 m2/工日。

求各装饰分项的劳动量;此墙共有5段,如每天工作一班每班12人做,则装饰工程的工期为多少天?
3、某工程墙体工程量为1026m3,采用的产量定额为1.04m3/工日,一班制施工,要求30天内完成。

求:1)砌墙所需的劳动工日数;2)砌砖每天所需要的施工人数
4、某四层砖混结构,基础需40天,主体墙需240天,屋面防水层需10天,现每层均匀分二段,一个结构层为二个施工层。

则基础、主体墙及屋面防水层的节拍各为多少?
6、某砼路面工程900m,每50m一个施工段,道路路宽15m,要求先挖去表层±0.2m并压实一遍,再用砂石三合土回填0.3m并压实两遍,上面覆盖厚0.15m的C15砼路面,该工程可分为挖土、回填、砼三个施工过程,其产量定额及流水节拍分别为:挖土5m3/工日,t1=2天;回填3 m3/工日,t2=4天;砼0.7 m3/工日,t3=6天,试组织成倍节拍流水施工,并绘制劳动力曲线图。

8、某工程有ABCD四个施工过程,每个施工过程均分为4个施工段,其流水节拍分别为t A=2天,t B=4天,t C=3天,t D=1天,分别组织其依次施工,平行施工和流水施工。

9、计算填表
