配管配线工程量计算的注意点

合集下载

安装工程预算-第一章[电气照明工程]-第二节配管配线工程量计算

安装工程预算-第一章[电气照明工程]-第二节配管配线工程量计算

安装⼯程预算-第⼀章[电⽓照明⼯程]-第⼆节配管配线⼯程量计算第⼆节配管配线⼯程量计算照明⼯程⼀般包括配管配线⼯程;灯具安装⼯程;开关插座安装⼯程以及其他附件安装⼯程⼀、配管⼯程量计算配管⼯程以所配管的材质、敷设⽅式以及按管的规格划分定额⼦⽬。

(⼀)计算规则及其要领:1、计算规则:各种配管⼯程量以管材质、规格和敷设⽅式不同,按“延长⽶”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。

2、计算要领:从配电箱起按各个回路进⾏计算,或按建筑物⾃然层划分计算,或按建筑平⾯形状特点及系统图的组成特点分⽚划块计算,然后汇总。

千万不要“跳算”,防⽌混乱,影响⼯程量计算的正确性。

(⼆)计算⽅法:计算配管的⼯程量,分两步⾛,先算⽔平配管,再算垂直配管。

1、⽔平⽅向敷设的管,以施⼯平⾯布置图的管线⾛向和敷设部位为依据(第⼀节内容),并借⽤建筑物平⾯图所标墙、柱轴线尺⼨进⾏线管长度的计算,以下图为例。

图1-4 ⽔平配管长度计算⽰意图由图1-4可知AL1箱(800×500×200)有两个回路即WL1:BV-2×2.5SC15和WL2:BV-4×2.5PC20,其中WL1回路是沿墙、顶棚暗敷,WL2沿墙、顶棚明敷⾄AL2箱(500×300×160)。

⼯程量的计算需要分别计算,分别汇总,套⽤不同的定额。

(1)WL1回路的配管线为:BV-2×2.5SC15,回路沿1-C—2轴沿暗墙敷及房间内沿顶棚暗敷,按相关墙轴线尺⼨计算该配管长度。

那么WL1回路⽔平配管长度SC15=2.1+3+1.9+3.9+2+3=15.9m(2)WL2回路的配管线为:BV-4×2.5PC20,回路沿1-A轴沿墙明敷,按相关墙⾯净空长度尺⼨计算线管长度,那么WL2回路⽔平配管长度PC20=3.9-2.1-0.12+3=4.68m2、垂直⽅向敷设的管(沿墙、柱引上或引下),其⼯程量计算与楼层⾼度及与箱、柜、盘、板、开关等设备安装⾼度有关。

163549_配管配线工程安装与工程量清单计价

163549_配管配线工程安装与工程量清单计价

把绝缘导线穿入管内敷设,称为配管配线。

这种配线方式比较安全可靠,可避免腐蚀气体的侵蚀和遭受机械损伤,更换电线方便。

在工业与民用建筑中使用最为广泛。

配管配线常使用的管子有水煤气钢管(又称焊接钢管,分镀锌和不镀锌两种,其管径以内径计算)、电线管(管壁较薄、管径以外径计算)、硬塑料管、半硬塑料管、塑料波纹管、软塑料管和软金属管(俗称蛇皮管)等。

配管配线必须符合一定的要求,在此基础上还要包括管子选择、管子加工、管子敷设和穿线等几道工序。

(一)配管的一般要求(1)敷设于多尘和潮湿场所的电线管路、管口、管子连接处均应作密封处理。

(2)暗配管宜沿最近的路线敷设并应减少弯曲,埋入墙或混凝土内的管子离表面的净距不得小于15mm。

(3)进入落地式配电箱的管路排列应整齐,管口高出基础面不应小于50mm。

(4)埋于地下的管路不宜穿过设备基础。

穿过建筑物时,应加保护管保护。

(5)明配钢管不允许焊接,只可用管箍丝接。

在防火区域属防爆等级配管、管箍、接线盒的连接处必须焊接地过桥。

(6)钢管(镀锌钢管除外)内、外均应刷防腐漆,但埋于混凝土的管路外壁不刷,埋入土层内的钢管应刷两道沥青。

(7)穿电线的管子不允许焊接。

如需要焊接(用于暗配)可采用套管连接,套管长度为连接管外径的1.5~3倍,连接管的对口应在套管的中心,焊接牢固、严密。

(8)钢管与设备的连接,应将钢管敷设到设备内部。

如不能直接进入时,应采取如下措施:1)在干燥房屋内,可从管口起加保护软管引入设备内;2)在潮湿处,可在管口处增设防水弯头,由防水弯头引出的导线应套绝缘保护软管,弯成防水弧度后引入设备。

3)金属软管引入设备时,软管与钢管或设备应用软管接头连接,不得利用金属软管作为接地导线。

(二)管子的选择(1)电线管:管壁较薄,适用于干燥场所的明、暗配。

(2)焊接钢管:管壁较厚,适用于潮湿、有机械外力、有轻微腐蚀气体场所的明、暗配。

(3)硬塑料管:耐腐蚀性较好,易变形老化,机械强度次于钢管,适用腐蚀性较大的场所的明、暗配。

管道工程量计算规则

管道工程量计算规则

管道、电气工程量计算规则管道工程量计算规则1、工程量计算顺序:工艺管线工程量计算尽量以以下顺序计算:管道安装管件安装阀门安装法兰安装管道压力试验无损探伤及焊口热处理管道支架制作安装管口充氩保护、套管制作安装设备安装(泵、电机等)2、管道安装2.1 压力等级:低压0<P≤1.6MPa, 中压1.6<P≤10MPa, 高压10<P≤42MPa。

2.2 连接方式:电弧焊、氩弧焊、氩电联焊、螺栓连接、埋弧自动焊、氧乙炔焊、热风焊、承插粘接等2.3 工程量计算:工艺管线以施工图纸标明的延长米计算,不扣除管件、阀门、法兰长度,主材消耗量是扣除管件、阀门、法兰长度后加损耗的量。

方型补偿器不单独提取工程量,工程量包含在管道工程量及管件工程量中。

3、管件安装3.1 管件种类:弯头、三通、异径管、管帽(盲板)、管接头、挖孔制三通;3.2 各种管件连接均按压力等级、材质、连接方式以10个(个也行)为单位计算工程量,主管上挖眼制三通应以管件安装计算工程量,如:挖眼制三通 DN500*350 20个 2.5MPa,不另计主材费,挖眼制三通支线管径小于主管径1/2时,不计算管件工程量,若支管线较短相当于管接头及凸台时,应按配件管径计算工程量(相当于管件);3.3 对于仪表而言,管道开孔不计算工程量,以预留考虑,但压力表表弯制作,凸台制作安装、温度计扩大管制作安装应分别计算工程量,均以个为单位,应注明管径大小;3.4 焊接盲板工程量以“个”为单位,执行管件连接乘以系数0.6(造价用)。

4、阀门安装4.1 应注明压力等级、规格型号、安装方式(法兰连接、焊接、螺纹连接等),以个为单位;4.2 各种法兰及阀门安装的配套法兰安装应分别计算工程量,螺栓、透镜垫的安装费已包括在定额内,本身材料费应另行计算,在阀门安装或法兰安装工程量后提供其数量(主材费不计的可以不予考虑);4.3 直接安装在管道上的仪表流量计应归入阀门安装中,以个为单位,执行阀门安装乘以系数0.7(造价用)。

管线工程定额使用要点

管线工程定额使用要点

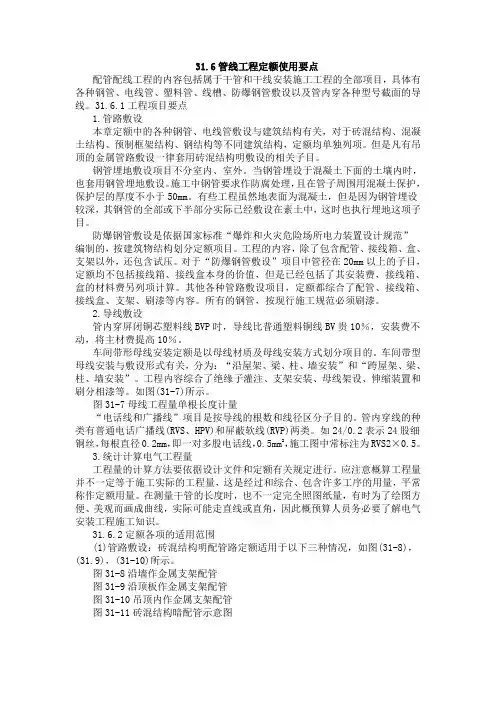

31.6管线工程定额使用要点配管配线工程的内容包括属于干管和干线安装施工工程的全部项目,具体有各种钢管、电线管、塑料管、线槽、防爆钢管敷设以及管内穿各种型号截面的导线。

31.6.1工程项目要点1.管路敷设本章定额中的各种钢管、电线管敷设与建筑结构有关,对于砖混结构、混凝土结构、预制框架结构、钢结构等不同建筑结构,定额均单独列项。

但是凡有吊顶的金属管路敷设一律套用砖混结构明敷设的相关子目。

钢管埋地敷设项目不分室内、室外。

当钢管埋设于混凝土下面的土壤内时,也套用钢管埋地敷设。

施工中钢管要求作防腐处理,且在管子周围用混凝土保护,保护层的厚度不小于50mm。

有些工程虽然地表面为混凝土,但是因为钢管埋设较深,其钢管的全部或下半部分实际已经敷设在素土中,这时也执行埋地这项子目。

防爆钢管敷设是依据国家标准“爆炸和火灾危险场所电力装置设计规范”编制的,按建筑物结构划分定额项目。

工程的内容,除了包含配管、接线箱、盒、支架以外,还包含试压。

对于“防爆钢管敷设”项目中管径在20mm以上的子目,定额均不包括接线箱、接线盒本身的价值,但是已经包括了其安装费,接线箱、盒的材料费另列项计算。

其他各种管路敷设项目,定额都综合了配管、接线箱、接线盒、支架、刷漆等内容。

所有的钢管,按现行施工规范必须刷漆。

2.导线敷设管内穿屏闭铜芯塑料线BVP时,导线比普通塑料铜线BV贵10%,安装费不动,将主材费提高10%。

车间带形母线安装定额是以母线材质及母线安装方式划分项目的。

车间带型母线安装与敷设形式有关,分为:“沿屋架、梁、柱、墙安装”和“跨屋架、梁、柱、墙安装”。

工程内容综合了绝缘子灌注、支架安装、母线架设、伸缩装置和刷分相漆等。

如图(31-7)所示。

图31-7母线工程量单根长度计量“电话线和广播线”项目是按导线的根数和线径区分子目的。

管内穿线的种类有普通电话广播线(RVS、HPV)和屏蔽软线(RVP)两类。

如24/0.2表示24股细铜丝,每根直径0.2mm,即一对多股电话线,0.5mm2,施工图中常标注为RVS2×0.5。

配管配线计算方式

配管配线计算方式

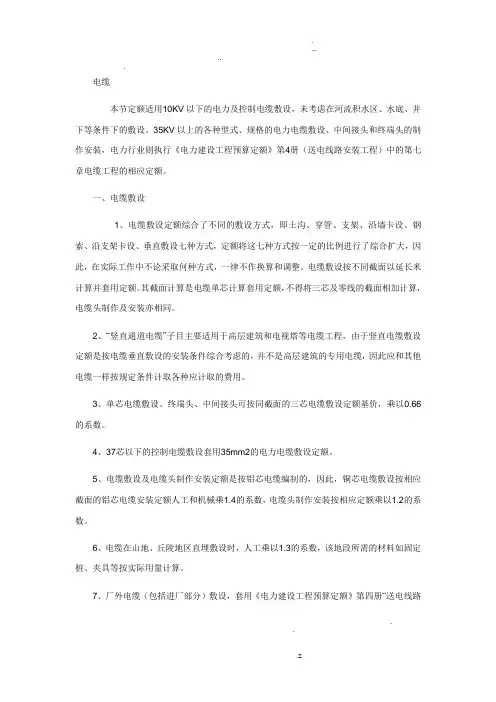

电缆本节定额适用10KV以下的电力及控制电缆敷设,未考虑在河流积水区、水底、井下等条件下的敷设。

35KV以上的各种型式、规格的电力电缆敷设、中间接头和终端头的制作安装,电力行业则执行《电力建设工程预算定额》第4册(送电线路安装工程)中的第七章电缆工程的相应定额。

一、电缆敷设1、电缆敷设定额综合了不同的敷设方式,即土沟、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。

电缆敷设按不同截面以延长米计算并套用定额。

其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及安装亦相同。

2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。

3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以0.66的系数。

4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。

5、电缆敷设及电缆头制作安装定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆安装定额人工和机械乘1.4的系数,电缆头制作安装按相应定额乘以1.2的系数。

6、电缆在山地、丘陵地区直埋敷设时,人工乘以1.3的系数,该地段所需的材料如固定桩、夹具等按实际用量计算。

7、厂外电缆(包括进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路..安装工程”35KV电缆敷设相应定额乘以0.9的系数。

由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。

注:电力行业预算定额为第四册。

8、电缆桥架、托盘、槽盒等,如现场制作时,应套用第六章“轻型铁构件制作”定额,其安装应执行第十册“自动化控制装置及仪表工程”中第十一章“附件安装”定额的相应项目。

电气工程计算——电气配管配线部分工程量计算

电气工程计算——电气配管配线部分工程量计算

电气配管配线部分工程量计算——小蚂蚁算量工厂总结工程量计算的过程经常会出现一些问题,就算是有多年经验的造价人员,在自己不擅长的一块也经常掉链子,这是小蚂蚁算量工厂的算量人员,总结的一点小经验,希望能对大家有所帮助。

一、线盒问题1、定额项目统计管道延长米时,是必须将线盒一并考虑,严格来说,应将灯位盒与开关盒分开。

2、清单报价的项目线盒不需要单独计算,因为管道敷设项目中已综合考虑了此部分费用。

暗配管的延长米应按照最近路径计算,但明配管包括吊顶内的配管应考虑横平竖直来计算延长米。

电气图纸一般理解只是示意图,设计往往对现场实际情况考虑不周,造成管道无法按照图纸敷设,如躲避基础、洞口或高地垮位置施工等,相应也是在考验我们的识图水平(可以写明原因,通过洽商来增加管道延长米,小蚂蚁是工程算量公司,欢迎大家来搜索我们)。

二、管道需要分明/暗进行统计当在轻钢龙骨墙上配管时,项目要及时记录施工范围,通知预算员结算注意,而对于业主则不需要,因为我们一般套用砼内暗埋,价格比轻钢龙骨墙价格高一些。

大于或等于10平方的导线必须同时考虑铜焊压接线端子的统计。

有部分设计习惯在电气配电箱系统图中将楼控、消防联动等控制线缆标出,一般情况下,此部分的线缆应计入弱电或消防专业,具体还要核查一下相关专业图纸,并与设计沟通。

三、关于明配管支吊架问题建议项目在施工前进行相关的方案策划,对于中标价中已有综合单价的,此部分支吊架应尽可能进行控制(一般是按照间距1.2米的Φ8圆钢考虑);而有些项目在投标时,仅有暗配管的综合单价,或清单中支架单独列项的,这时候就需要项目上作出支吊架的方案,报监理审批,及时将确认的资料返回办公室,以便于今后结算。

上面就是小蚂蚁算量工厂整理了一点小经验,是员工实践的成果,大家如果需要计算工程量,小蚂蚁可以帮忙。

电气施工配管配线工程量计算

电气施工配管配线工程量计算

电气施工配管配线工程量计算配管配线工程常用在动力配电、照明工程;开关插座安装工程以及其他附件安装工程. (一)、电线知识:1、电线通用符号含义:〔1〕代号。

B-电线(有时不表示)〔2〕导体。

T-铜芯(一般缺省表示),L-铝芯,R-软铜〔3〕绝缘.V-聚氯乙烯,X-橡皮,F-氯丁橡皮〔4〕护套。

V-聚氯乙烯〔5〕其他.R-软电线,P-屏蔽,B-平行2、常用电线举例:(1)、BX、BLX:橡胶绝缘电线。

固定敷设于室内或室外,明敷、暗敷或穿管,作为设备安装用线。

(2)、BXF、BLXF:氯丁橡胶绝缘电线。

同BX型,耐气候好,适用于室外。

(3)、BXR:橡胶绝缘软电线。

同BX型,仅用于安装时要求柔软的场所。

(4)、BXHF、BXLHF:橡胶绝缘和护套电线.同BX型,适用于较潮湿的场所和作为室外进户线。

(5)、BV、BLV:聚氯乙烯绝缘电线。

同BX型,但耐湿性和耐气候性较好.(6)、BVR:聚氯乙烯绝缘软电线。

同BV型,仅用于安装时要求柔软的场所。

(7)、BVV、BLVV:聚氯乙烯绝缘和护套电线。

同BV型,用于潮湿和机械防护要求较高的场所,可直埋土壤中(8)、BV-105、BLV—105:耐热105℃聚氯乙烯绝缘电线。

同BV型,用于45℃及以上高温环境中。

(9)、BVR—105:耐热105℃聚氯乙烯绝缘软电线。

同BVR型,用于45℃及以上高温环境中.(10)、RV 单芯铜芯氯乙烯绝缘绝缘软线.供各种移动电器、仪表、电信设备、自动化装置接线用;也作为内部安装用线,安装时环境温度不低于-15℃。

(11)、RVB 两芯平型铜芯聚氯乙烯绝缘软线。

供各种移动电器、仪表、电信设备、自动化装置接线用; 也作为内部安装用线,安装时环境温度不低于-15℃。

(12)、RVS 两芯铜芯聚氯乙烯绞型连接软线。

供各种移动电器、仪表、电信设备、自动化装置接线用;也作为内部安装用线,安装时环境温度不低于-15℃。

(13)、RVV 铜芯聚氯乙烯绝缘聚氯乙烯护套圆形连接软线。

电气施工配管配线工程量计算

电气施工配管配线工程量计算

(3)水平敷设管路遇下列情况之一时,中间应增设接 线盒或拉线盒,且接线盒或拉线盒的位置应便于穿 线。 1)管子长度每超过30m,无弯头。 2)管子长度每超过20m,有1个弯头。 3)管子长度每超过15m,有2个弯头。 4)管子长度每超过8m,有3个弯头。 (4)垂直敷设的管路遇下列情况之一,应增加固定导 线的拉线盒。 1)导线截面积50mm2及以下,长度超过30m。 2)导线截面积70-95mm2,长度超过20m。 3)导线截面积120-240㎜,长度超过18m。
(3)垂直敷设电线管路超过下列长度时应设接线盒, 并应将导线在管口处或接线盒中加以固定。
①导线截面50mm2及以下为30 mm2; ②导线截面70~95 mm2为20 mm2; ③导线截面120~240 mm2为18 mm2。
(4)电线管路过建筑物伸缩缝、沉降缝等一般应作伸 缩、沉降处理,宜设置接线盒(拉线盒)
2、开关盒、灯头盒及插座盒:无论是明配管还是暗 配管,应根据开关、灯具、插座的数量计算相应盒 的工程量,材质根据管道的材质而定,分为铁质和 塑料两种,插座盒、灯头盒安装,执行开关盒定额。
(b) 接线盒位置透视图
1一接线盒;2一开关盒;3一灯头盒;4一插座盒
解:透视图(b)是根据平面图(a)绘制,帮助同学们了 解各种盒的设置情况,施工图不包括这类图纸。 接线盒:共3个。7轴上2个,8轴上1个 灯头盒:2个。灯的位置 插座盒:共3个。插座的位置,7轴上2个,8轴上1个 开关盒:2个。开关的位置,B轴上有2个。
(12)、RVS 两芯铜芯聚氯乙烯绞型连接软线。供各 种移动电器、仪表、电信设备、自动化装置接线用; 也作为内部安装用线,安装时环境温度不低于- 15℃。
(13)、RVV 铜芯聚氯乙烯绝缘聚氯乙烯护套圆形连 接软线。同RV型,用于潮湿和机械防护要求较高及 经常移动、弯曲的场所。 (14)、ARVV 镀锡铜芯聚氯乙烯绝缘聚氯乙烯护套 平形连接软线。

6.配管配线(计量计价)

6.配管配线(计量计价)

(3)桥架
1)基本知识回顾

定义:桥架是由托盘、梯架的直线段、弯通、附件以及支、 吊架等构成,用以支承电缆的、具有连续的刚性结构系统 的总称。

用途:桥架适用于电压10千伏以下的电力电缆以及控制电 缆、照明配线等室内、室外架空电缆沟、隧道的敷设。
托盘(有孔、无孔)、梯架、组装式托盘

1. 有孔托盘:是由带孔眼的底板和侧边所构成的槽形部件, 或由整块钢板冲孔后弯制成的部件。
接线盒和灯位盒合并在一起计算,套用接线盒定额项目。 开关盒和插座盒合并在一起计算,套用开关盒定额项目。
暗敷:C(旧符 号A )
(1)配管工程量计算 ①计算规则及其要领 计算规则:各种配管工程量以管材质、规格和敷设方式不 同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关 盒所占长度。 计算要领:工程量计算规则:L=水平长度+垂直长度; 不扣除接线盒(箱)、灯头盒等所占尺寸。
从配电箱起按各个回路进行计算,或按建筑物自然层划 分计算,或按建筑平面形状特点及系统图的组成特点分片划块 计算,然后汇总。千万不要跳算,以免产生混乱,影响工程量 计算的正确性。
各种开关箱、柜、板 单独安装(无箱、盘)的铁壳开 关、闸刀开关、启动器、母线槽 进出线盒 由地面管子出口引至动力接线箱 由电源与管内导线连接(管内穿 线与硬、软母线接头) 出户线(或进户线)
用图形表示刚才的表格如下
注意:线路分支接头线、进入灯具及明暗开关、插座、按钮等 预留导线长度已分别综合在相应定额中,不得另行计算导线长 度。 (3)导线与设备相连需焊(压)接线端子,按“个”计量。
2、管内穿线工程量计算 (1)管内穿线 管内穿线分照明线路和动力线路穿线,用铝芯线、铜芯线、 补偿导线、和多芯软线分类,以不同导线截面分档,按“单线 延长米”计量,导线截面超过6㎜2以上的照明线路,按动力穿 线定额计算。 常用绝缘导线的型号及名称

配管配线工程量计算

配管配线工程量计算
穿出地面向设备或向墙上电气开关 配管时,按埋的深度和引向墙、柱 的高度进行计算,均如下图所示。
2.配管接线箱、盒安装工程量计算
明配线管和暗配线管,均发生接线盒(分线盒)或接线箱 安装,或开关盒、灯头盒及插座盒安装,它们均以 “个”计量。其箱盒均为未计价材料。
(2)线管敷设超过下列长度时中间应加接线盒 1)管长超过4.5m且无弯时。 2)管长超过30m,中间只有1个弯时。 3)管长超过20m,中间有2个弯时。 4)管长超过12m,中间有3个弯时。
计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2)计算方法: ①水平方向敷设的线管,以电气施工平面布置图的线管走向
和敷设部位为依据(符号如下表所示),并借用建筑物平面图 所标墙、柱轴线尺寸进行线管长度的计算,见下例。
当线管沿墙暗敷时(WC), 按相关墙轴线尺寸计算 该配管长度。如n1回路, 沿B—C,1—3等轴线长 度计算工程量。
2)配线工程量计算。配线工程用第二篇相应 定额。
①线夹配线:分瓷夹板和塑料夹板配线,它们还分为两线 式与三线式,按敷设在木、砖、混凝土等不同的结构上和 导线规格,以“线路延长米”计量。
②绝缘子配线 分为鼓形绝缘子(瓷柱、瓷珠)、针式绝缘子和蝶式绝缘子配
线,以“单线延长米”计量。 针式绝缘子、蝶式绝缘子配线定额又分沿墙、柱、屋架和
当线管沿墙明敷时(WE), 按相关墙面净空长度尺 寸计算线管长度。如n2 回路,沿B—A,1-2等 墙面净空长度计量。
②垂直方向敷设的管(沿墙、柱引上或引下),其工 程量计算与楼层高度及与箱、柜、盘、板、开关 等设备安装高度有关。无论配管是明敷或暗敷均 按图示计算线管长度。
③当埋地配 管时(FC),水 平方向的配 管按墙、柱 轴线尺寸及 设备定位尺 寸进行计算。

电气施工配管配线工程量计算

电气施工配管配线工程量计算

电气施工配管配线工程量计算配管配线工程常用在动力配电、照明工程;开关插座安装工程以及其他附件安装工程。

(一)、电线知识:1、电线通用符号含义:〔1〕代号。

B-电线(有时不表示)〔2〕导体.T-铜芯(一般缺省表示),L-铝芯,R-软铜〔3〕绝缘。

V-聚氯乙烯,X-橡皮,F-氯丁橡皮〔4〕护套。

V-聚氯乙烯〔5〕其他.R-软电线,P-屏蔽,B-平行2、常用电线举例:(1)、BX、BLX:橡胶绝缘电线。

固定敷设于室内或室外,明敷、暗敷或穿管,作为设备安装用线。

(2)、BXF、BLXF:氯丁橡胶绝缘电线。

同BX型,耐气候好,适用于室外。

(3)、BXR:橡胶绝缘软电线。

同BX型,仅用于安装时要求柔软的场所。

(4)、BXHF、BXLHF:橡胶绝缘和护套电线。

同BX型,适用于较潮湿的场所和作为室外进户线。

(5)、BV、BLV:聚氯乙烯绝缘电线.同BX型,但耐湿性和耐气候性较好。

(6)、BVR:聚氯乙烯绝缘软电线。

同BV型,仅用于安装时要求柔软的场所。

(7)、BVV、BLVV:聚氯乙烯绝缘和护套电线.同BV型,用于潮湿和机械防护要求较高的场所,可直埋土壤中(8)、BV—105、BLV-105:耐热105℃聚氯乙烯绝缘电线.同BV型,用于45℃及以上高温环境中.(9)、BVR-105:耐热105℃聚氯乙烯绝缘软电线。

同BVR型,用于45℃及以上高温环境中。

(10)、RV 单芯铜芯氯乙烯绝缘绝缘软线。

供各种移动电器、仪表、电信设备、自动化装置接线用;也作为内部安装用线,安装时环境温度不低于-15℃。

(11)、RVB 两芯平型铜芯聚氯乙烯绝缘软线.供各种移动电器、仪表、电信设备、自动化装置接线用; 也作为内部安装用线,安装时环境温度不低于-15℃.(12)、RVS 两芯铜芯聚氯乙烯绞型连接软线。

供各种移动电器、仪表、电信设备、自动化装置接线用;也作为内部安装用线,安装时环境温度不低于-15℃。

(13)、RVV 铜芯聚氯乙烯绝缘聚氯乙烯护套圆形连接软线。

配管配线计算方式

配管配线计算方式

电缆之宇文皓月创作本节定额适用10KV以下的电力及控制电缆敷设,未考虑在河流积水区、水底、井下等条件下的敷设。

35KV以上的各种型式、规格的电力电缆敷设、中间接头和终端头的制作装置,电力行业则执行《电力建设工程预算定额》第4册(送电线路装置工程)中的第七章电缆工程的相应定额。

一、电缆敷设1、电缆敷设定额综合了分歧的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不管采纳何种方式,一律不作换算和调整。

电缆敷设按分歧截面以延长米计算并套用定额。

其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及装置亦相同。

2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的装置条件综合考虑的,其实不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。

3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以0.66的系数。

4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。

5、电缆敷设及电缆头制作装置定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆装置定额人工和机械乘1.4的系数,电缆头制作装置按相应定额乘以1.2的系数。

6、电缆在山地、丘陵地区直埋敷设时,人工乘以1.3的系数,该地段所需的资料如固定桩、夹具等按实际用量计算。

7、厂外电缆(包含进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路装置工程”35KV电缆敷设相应定额乘以0.9的系数。

由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。

注:电力行业预算定额为第四册。

8、电缆桥架、托盘、槽盒等,如现场制作时,应套用第六章“轻型铁构件制作”定额,其装置应执行第十册“自动化控制装置及仪表工程”中第十一章“附件装置”定额的相应项目。

27配管配线及照明器具工程量计算

27配管配线及照明器具工程量计算

分部分项工程项目清单与计价表
序 号
项目编码
项目 名称
项目特征描述
金额(元)
计量 单位
工程量
综合 单价
合 价
其中 暂估价
1.名称:配管SC
1
030411001001
配管
2.材质:钢管 3.规格:DN32
m 200
4.配置形式:暗敷设
1.名称:配管SC
2
03041100100
4
030411003002
桥架
2.规格:200*100 3.材质:铝合金
4.类型:弱电桥架
m 100
三、清单项目列项应用举例
分部分项工程项目清单与计价表
序 号
项目编码
项目 名称
项目特征描述
金额(元)
计量 单位
工程量
综合 单价
合 价
其中 暂估价
1.名称:管内穿线
2.配线形式:照明线路
5 030411004001 配线 3.材质:铜芯
图3 某插座平面图
3)埋地敷设的线管计算
0.3 m 1.5 m
图4 埋地敷设配管长度计算示意图
3)埋地的敷设线管计算
如图4所示,配管长度计算过程为: L = 1.5米(配电箱底垂直至地面)+0.1米(垂直埋地深)+L1 (配电箱至第一个插座水平距离,可用比例尺在图上量出)+0.1米 (垂直出地面)+0.3米(垂直入插座)+0.4米(垂直出插座入地) +L2(两插座水平距离,可用比例尺在图上量出)+0.4米(垂直出地 入插座)+0.4米(垂直出插座入地)+L3(至右墙插座水平距离,可 用比例尺在图上量出)+0.4米(垂直出地面入插座)
图1 线管水平长度计算示意图

工程量计算配管配线

工程量计算配管配线

工程量计算配管配线一、配管1、埋设管子注意事项:埋管的目的,是为了爱护导线。

为便于穿线,在下列情形下,需装设接线盒,否则管径要增大一级。

①在无弯头或只有一个弯头时,管子全长超过30m;②当有两个弯头时,管子全长超过20m;③当有3个弯头时,管子全长超过12m;④管子全长超过45m无弯曲。

2、为安全,钢管与钢管(除采纳套筒焊接外),钢管与配电箱及接线盒等接处都应作好系统接地。

在接头处焊上跨接地线,此部分工作和材料定额内都已包括,不另行运算。

3、各种配管应区别不同敷设方式、位置及管材材质、规格,以延长米运算。

不扣除管路中的接线箱(盒)、灯头盒、开关盒所占的长度。

4、配管不分明敷、暗敷,按100米取20个弯,火煨弯占25%,压制煨弯占75%,套丝按煨弯数50%考虑,在实际安装中与定额不符时,均不作调整。

5、配管工程中未包括接线箱、盒、支架制作安装、钢索架设及拉紧装置制作安装,插接式母线支架制作、槽架制作及配管支架制作,应另套第六章“铁构件制作”定额。

6、暗配管工程,定额差不多上是按配合土建预埋考虑的,未考虑在建筑工程全部竣工后,又刨沟、打洞和其他土石方工程,如遇有上述情形,应另行运算。

7、由于施工中较广泛地采纳膨胀螺栓,因此定额依照不同项目按不同比例采纳冲击电钻打眼装膨胀螺栓,安装方式不同时不作换算,钻头耗用量按每个钻头打150个眼运算在消耗材料内。

8、在吊顶(顶棚)内配管套用明配管定额。

二、配线1、配线工程中瓷夹、瓷瓶(包括针式瓷瓶),塑料线夹、槽板、塑料护套线中的分支接头,水弯已综合考虑在定额内。

运算工程量时,按图示运算水平及绕梁柱和上下走向的垂直长度。

①管内穿线——管内穿线分照明和动力,按不同导线的截面,以单线延长米运算套用定额。

线路的分支接头线的长度已综合考虑在定额中,不再运算接头长度。

照明线线路中只有4mm2以内的4mm2以上的套用动力穿线定额子目。

注意一点,管内导线的总面积(包括导线外皮绝缘层),一样不超过管内总面积的40%。

配管配线工程量计算的注意点

配管配线工程量计算的注意点

配管、配线工程量计算规则1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。

2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。

3、管内穿线的工程量,应区别线路性质、导线材质、导线截面,以单线“延长米”为计量单位计算。

线路分支接头线的长度已综合考虑在项目基价中,不得另行计算。

照明线路中的导线截面大于或等于6mm2以上时,应执行动力线路穿线相应项目。

4、线夹配线工程量,应区别线夹材质(塑料、瓷质)、线式(两线、三线)、敷设位置(木、砖、混凝土结构)以及导线规格,以线路“延长米”为计量单位计算。

5、绝缘子配线工程量,应区别绝缘子形式(针式、鼓形、蝶式)、绝缘子配线位置(沿屋架、梁、柱、墙,跨屋架、梁、柱,木结构、顶棚内及砖、混凝土结构,沿钢支架及钢索)、导线截面积,以线路“延长米”为计量单位计算。

绝缘子暗配,引下线按线路支持点至天棚下缘距离的长度计算。

6、槽板配线工程量,应区别槽板配线位置(木结构、砖、混凝土结构)、导线截面、线式(二线、三线),以线路“延长米”为计量单位计算。

7、塑料护套线明敷工程量,应区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构、砖、混凝土结构、沿钢索),以单根线路“延长米”为计量单位计算。

8、线槽配线工程量,应区别导线截面,以单根线路“延长米”为计量单位计算。

9、钢索架设工程量,应区别圆钢、钢索直径( 6、 9),按图示墙(柱)内缘距离,以“延长米”为计量单位计算,不扣除拉紧装置所占长度。

10、母线拉紧装置及钢索拉紧装置制作安装工程量,应区别母线截面、花篮螺栓直径(12、16、18)以“套”为计量单位计算。

11、车间带形母线安装工程量,应区别母线材质(铝、铜)、母线截面、安装位置(沿屋架、梁、柱、墙,跨屋架、梁、柱)以“延长米”为计量单位计算。

12、接线箱安装工程量,应区别安装形式(明装、暗装)、接线箱半周长,以“个”为计量单位计算。

电气施工配管配线工程量计算

电气施工配管配线工程量计算

电气施工配管配线工程量计算配管配线工程常用在动力配电、照明工程;开关插座安装工程以及其他附件安装工程。

(一)、电线知识:1、电线通用符号含义:〔1〕代号。

B-电线(有时不表示)〔2〕导体。

T-铜芯(一般缺省表示),L-铝芯,R-软铜〔3〕绝缘。

V-聚氯乙烯,X-橡皮,F-氯丁橡皮〔4〕护套。

V-聚氯乙烯〔5〕其他。

R-软电线,P-屏蔽,B-平行2、常用电线举例:(1)、BX、BLX:橡胶绝缘电线。

固定敷设于室内或室外,明敷、暗敷或穿管,作为设备安装用线。

(2)、BXF、BLXF:氯丁橡胶绝缘电线。

同BX型,耐气候好,适用于室外。

(3)、BXR:橡胶绝缘软电线.同BX型,仅用于安装时要求柔软的场所.(4)、BXHF、BXLHF:橡胶绝缘和护套电线。

同BX型,适用于较潮湿的场所和作为室外进户线。

(5)、BV、BLV:聚氯乙烯绝缘电线。

同BX型,但耐湿性和耐气候性较好。

(6)、BVR:聚氯乙烯绝缘软电线。

同BV型,仅用于安装时要求柔软的场所。

(7)、BVV、BLVV:聚氯乙烯绝缘和护套电线。

同BV型,用于潮湿和机械防护要求较高的场所,可直埋土壤中(8)、BV—105、BLV-105:耐热105℃聚氯乙烯绝缘电线。

同BV型,用于45℃及以上高温环境中。

(9)、BVR-105:耐热105℃聚氯乙烯绝缘软电线。

同BVR型,用于45℃及以上高温环境中。

(10)、RV 单芯铜芯氯乙烯绝缘绝缘软线。

供各种移动电器、仪表、电信设备、自动化装置接线用;也作为内部安装用线,安装时环境温度不低于-15℃。

(11)、RVB 两芯平型铜芯聚氯乙烯绝缘软线。

供各种移动电器、仪表、电信设备、自动化装置接线用;也作为内部安装用线,安装时环境温度不低于-15℃。

(12)、RVS 两芯铜芯聚氯乙烯绞型连接软线。

供各种移动电器、仪表、电信设备、自动化装置接线用;也作为内部安装用线,安装时环境温度不低于-15℃。

(13)、RVV 铜芯聚氯乙烯绝缘聚氯乙烯护套圆形连接软线。

电气施工配管配线工程量计算

电气施工配管配线工程量计算

2、常用电线举例: (1)、BX、BLX:橡胶绝缘电线。固定敷设于室内或室外,明敷、暗敷或穿管,作为设备安装用线。 (2)、BXF、BLXF:氯丁橡胶绝缘电线。同BX型,耐气候好,适用于室外。 (3)、BXR:橡胶绝缘软电线。同BX型,仅用于安装时要求柔软的场所。 (4)、BXHF、BXLHF:橡胶绝缘和护套电线。同BX型,适用于较潮湿的场所和作为室外进户线。 (5)、BV、BLV:聚氯乙烯绝缘电线。同BX型,但耐湿性和耐气候性较好。 (6)、BVR:聚氯乙烯绝缘软电线。同BV型,仅用于安装时要求柔软的场所。
电气施工配管配线工程量计算
配管配线工程常用在动力配电、照明工程;开关插座安装工程以及其他附件安装工程。 (一)、电线知识:
1、电线通用符号含义: 〔1〕代号。B-电线(有时不表示) 〔2〕导体。T-铜芯(一般缺省表示),L-铝芯,R-软铜 〔3〕绝缘。V-聚氯乙烯,X-橡皮,F-氯丁橡皮 〔4〕护套。V-聚氯乙烯 〔5〕其他。R-软电线,P-屏蔽,B-平行
于各种场所,主要用于暗敷设。
穿管常用的管材有两大类:钢管和塑料管。
1)钢管。钢管按管壁厚的不同,分为薄壁管和厚壁管。薄壁管也叫电线管,是专门用来穿电线的。其内外 均已做过防腐处理,电线管不论管径大小,管壁厚度均为1-1.6mm。厚壁管分为焊接钢管和水煤气钢管。 焊接钢管的管壁厚度,按管径的不同分成2.5mm和3mm两种。水煤气钢管主要用于通水和煤气,管壁厚度 随管径增加。厚壁管分为镀锌管和不镀锌黑管,黑管在使用前需先做防腐处理。在现场浇注的混凝土结 构中主要使用厚壁钢管,而水煤气钢管则用于敷设在自然地面内和素混凝土地面中。在有轻微腐蚀性气 体的场所和有防爆要求的场所必须使用水煤气钢管。

5)不同回路、不同电压等级以及交流与直流回路,不得穿在同一管内。 但下列几种情况或设计有特殊规定的除外:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

配管、配线工程量计算规则
1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。

2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。

3、管内穿线的工程量,应区别线路性质、导线材质、导线截面,以单线“延长米”为计量单位计算。

线路分支接头线的长度已综合考虑在项目基价中,不得另行计算。

照明线路中的导线截面大于或等于6mm2以上时,应执行动力线路穿线相应项目。

4、线夹配线工程量,应区别线夹材质(塑料、瓷质)、线式(两线、三线)、敷设位置(木、砖、混凝土结构)以及导线规格,以线路“延长米”为计量单位计算。

5、绝缘子配线工程量,应区别绝缘子形式(针式、鼓形、蝶式)、绝缘子配线位置(沿屋架、梁、柱、墙,跨屋架、梁、柱,木结构、顶棚内及砖、混凝土结构,沿钢支架及钢索)、导线截面积,以线路“延长米”为计量单位计算。

绝缘子暗配,引下线按线路支持点至天棚下缘距离的长度计算。

6、槽板配线工程量,应区别槽板配线位置(木结构、砖、混凝土结构)、导线截面、线式(二线、三线),以线路“延长米”为计量单位计算。

7、塑料护套线明敷工程量,应区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构、砖、混凝土结构、沿钢索),以单根线路“延长米”为计量单位计算。

8、线槽配线工程量,应区别导线截面,以单根线路“延长米”为计量单位计算。

9、钢索架设工程量,应区别圆钢、钢索直径( 6、 9),按图示墙(柱)内缘距离,以“延长米”为计量单位计算,不扣除拉紧装置所占长度。

10、母线拉紧装置及钢索拉紧装置制作安装工程量,应区别母线截面、花篮螺栓直径(12、16、18)以“套”为计量单位计算。

11、车间带形母线安装工程量,应区别母线材质(铝、铜)、母线截面、安装位置(沿屋架、梁、柱、墙,跨屋架、梁、柱)以“延长米”为计量单位计算。

12、接线箱安装工程量,应区别安装形式(明装、暗装)、接线箱半周长,以“个”为计量单位计算。

13、接线盒安装工程量,应区别安装形式(明装、暗装、钢索上)以及接线盒类型,以“个”为计量单位计算。

14、灯具、明、暗开关,插座、按钮等的预留线,已分别综合在相应子目内,不再另行计算。

15、配线进入开关箱、柜、板的预留线,按下表规定的长度,分别计入相应的工程量。

导线预留长度表(每一根线)。

相关文档
最新文档
