冲击钻桩基技术交底概论
冲击钻孔桩技术交底
十中交隧道局SHZQ-6标段工程一分部桥梁架子一队技术交底书编号:第1页共11页施表十中交隧道局SHZQ-6标段工程一分部桥梁架子一队技术交底书编号:第2页共11页施表工程名称太和特大桥~施工部位钻孔桩钻孔灌注桩施工工艺流程图3.2施工工艺3.2.1测量定位按照设计图纸先定位线路上墩中心里程,然后确定承台中心,准确放出桩位,各桩之间再用钢尺量距复核。
3.2.2埋设护筒钻孔前应设置坚固、不漏水的孔口护筒。
护筒采用钢护筒,钻孔桩直径在1.5-2m 的采用10mm钢板、其余1.5m直径以下的各桩采用8mm厚钢板卷制,护筒内径应大于钻头直径大约40cm。
护筒就位时应认真检查其平面位置及倾斜度,平面位置误差控制在5cm以内。
倾斜度小于1%。
合格后用粘土回填夯实,确保技术交底书编号:第3页共11页施表技术交底书编号:第5页共11页施表十中交隧道局SHZQ-6标段工程一分部桥梁架子一队技术交底书编号:第6页共11页施表编号:第7页共11页施表工程名称太和特大桥施工部位钻孔桩—砼垫块一砼垫块钢筋制作一主筋偏差值见下表:表3-1钢筋笼制作允许偏差序号项目允许偏差(mm)钢筋骨架在承台底以下长度±1001钢筋骨架直径±1023 主钢筋间距土0・5d4 加强筋间距±205 箍筋间距或螺旋筋间距±206 钢筋骨架垂直度骨架长度1%2、钢筋笼安装a、钢筋笼顶端应根据孔顶标高设置吊筋。
b、起吊时,吊点应拴牢并布置于直径方向,起吊过程中必须防止钢筋笼变形,使钢筋笼吊起后呈自然铅直状态。
c、钢筋笼接长时,两钢筋笼必须保持垂直和对位良好。
d、吊入钢筋笼时对准孔位轻放、慢放。
若遇阻碍,随起随落和正反旋转使之下放。
不高起猛落,强行下放,以防碰坏孔壁而引起塌孔。
编号:第8页共11页施表技术交底书编号:第9页共11页施表技术交底书编号:第10页共11页施表编号:技术交底书第11页共11页施表交底人:年月曰复核人:年月审核人:年月日接底人:年月日。
冲击钻施工技术交底
(4)、在灌注过程中应经常保持井孔水头,防止塌孔。
(5)、在灌注过程中,经常测量井孔内混凝土面的位置,及时调整导管的埋深,导管的埋深一般不宜小于2m和大于6m。
钢筋笼保护层必须满足设计图纸和规范的要求。
(4)机械套管连接时必须使竖向主筋对号,再同步拧紧套管,使套管两端正处于上下主筋已标明的划线上,否则应调整重来,确保钢筋连接质量。
⑺钢筋笼下放到位后要对其顶端定位,防止浇注砼时钢筋笼偏移、上浮,下放过程要留存影像资料。
⑻两节钢筋笼采用丝套管连接,钢筋套丝后采用砂轮片打磨成水平面,减少两根钢筋连接间距。
七、灌注水下混凝土
(1)、混凝土运至灌注地点时,应及时检查容重和坍落度,不符合要求不得用于桩基的灌注。
(2)、备足首次混凝土,一次落入孔中的混凝土数量必须满足将导管埋入混凝土中的深度不得小于1m。混凝土下落时有一定的冲击能量,能把泥浆从导管中排出,足够的冲击能量能够把桩底沉渣尽可能地冲开,是控制桩底沉渣,减少工后沉降的重要环节。
钻进过程中应注意土层变化,在土层变化处应捞取渣样判明土层,并记入记录表中,以便与地质剖面图核对。对比地质勘查报告,当钻孔进尺达到强风化岩层时,应注意观察钻机的变化,包括进尺状态、钻头与土层撞击的声音等变化,同时观察泥浆循环带出的浮渣,如果发现有岩石浮出,即确定进入岩层。
钻进过程中还应经常对钻孔进行试验,及时测量泥浆比重、粘度、砂率,如泥浆性能指标不符合土层要求及时调整,交接班时应交待本班钻进情况及下班应注意事项。
五、清孔
抽换钻孔内泥浆,清除钻渣,减少孔底沉淀厚度,防止桩底存留沉淀土过厚而降低桩的承载力,为灌注水下砼创造良好条件,使探测准确,灌注顺利。

冲击钻安全技术交底
冲击钻安全技术交底1. 引言随着现代工程建设的快速发展,冲击钻作为一种常用的施工工具,被广泛应用于岩石爆破、矿山开采等领域。
然而,冲击钻操作过程中存在一定的安全风险和技术难点。
为了确保工人的安全以及工程质量的高效完成,本文将对冲击钻的安全技术予以详细交底。
2. 冲击钻的工作原理冲击钻是一种利用冲击力将钻头对准岩石或混凝土进行锤击的设备。
其工作原理如下: - 冲击力供给:冲击钻通过电动机提供冲击力,将其传递给钻头。
冲击力的大小取决于电动机的功率和冲击机构的设计。
- 钻头锤击:冲击力将钻头锤击到岩石或混凝土表面,通过连续的锤击作用将其破碎。
- 钻孔进展:在锤击的同时,冲击钻通过钻杆将钻头向前推进,实现钻孔的进展。
3. 冲击钻操作的安全技术要点在进行冲击钻操作时,必须遵循以下安全技术要点,以确保工作的安全性和有效性:3.1 工作场所安全在选定冲击钻工作场所之前,需要进行场地评估和准备,确保以下要点被满足: - 地面平整稳固:确保冲击钻工作的地面平整稳固,避免钻孔时冲击钻的不稳定和倾覆风险。
- 通风和通道管理:保证工作场所有足够的通风,并清理钻孔碎石和岩屑,避免堵塞通风道和通道。
3.2 个人防护设备冲击钻操作中,工人必须佩戴适当的个人防护设备,以减少意外伤害的风险: - 头部防护:佩戴坚固的安全帽,防止头部受到坠落物和冲击的伤害。
- 眼部防护:戴上护目镜或面罩,避免碎石、火花等物体进入眼睛,造成损伤。
- 手部防护:穿戴耐磨手套,保护双手免受振动和锐利物体的伤害。
- 足部防护:戴上安全鞋或防护靴,确保脚部在工作中得到适当的支撑和保护。
3.3 冲击钻操作技术冲击钻操作技术是关键的安全要点。
以下是一些值得注意的技术细节: - 钻头选择:根据岩石或混凝土的硬度和强度,选择适当的钻头类型和钻头尺寸,以保证冲击钻的效果和进展。
- 钻孔位置标记:在进行冲击钻前,应清晰标记钻孔位置,避免钻错位置或损坏地下管线等设施。

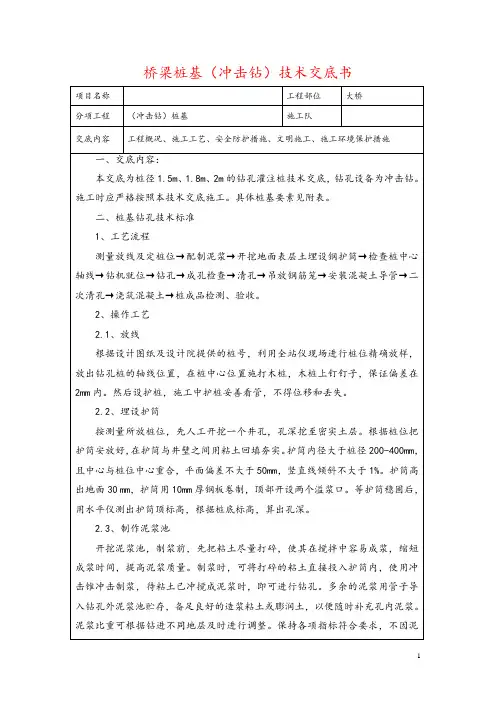

桥梁桩基(冲击钻)技术交底书
相对密度
黏度T(s)
胶体率(%)
含砂率(%)
pH值
1.1~1.15
17~20
≥95
≤4
>6.5
2.4、钻机就位
安装钻机时底部必须要垫平,保持钻机稳定,不得产生位移和沉陷,顶端用缆风绳对称拉紧,钻头中心与护筒中心偏差不得大于50mm。
2.5、钻孔
开钻前,先在孔内注水,加粘土,地表土层疏松时,还要混和加入一定数量的小片石,初始钻进时,进尺适当控制,在护筒刃脚处小冲程、高频率反复冲砸,使刃脚处有坚实的泥浆护壁,借助钻头的冲击把泥膏、石块挤向孔壁,以加固护筒角。刃脚下1m后可根据实际情况适当加大冲程正常钻进。冲击一段时间后,将冲锤提起,掏渣筒掏渣。在开孔阶段,为使钻渣挤入孔壁,待钻进4-5米后再掏渣。钻进进程中和掏渣后严格控制和保持孔内水头稳定,并注意观察,发现情况及时处理,并如实填写钻孔原始记录。
抽渣时应注意的几个问题:
及时向孔内补浆或补水,如向孔内投放粘土自行造浆,在抽渣后随着冲击投放粘土,不宜一次倒进很多,防止粘结。
抽渣筒放到孔底后,要在孔底上、下提放几次,使其多进些钻渣,然后提出。钻头刃口在钻井中不断磨损,直径磨耗不得超过1.5cm,每班开钻前检查钻头直径、及时补焊,不宜中途修补,以免卡钻。准备备用钻头,轮换使用和修补。
桥梁桩基(冲击钻)技术交底书
项目名称
工程部位
大桥
分项工程
(冲击钻)桩基
施工队
交底内容
工程概况、施工工艺、安全防护措施、文明施工、施工环境保护措施
一、交底内容:
本交底为桩径1.5m、1.8m、2m的钻孔灌注桩技术交底,钻孔设备为冲击钻。施工时应严格按照本技术交底施工。具体桩基要素见附表。
冲击钻钻孔灌注桩技术交底
冲击钻钻孔灌注桩技术交底冲击钻钻孔灌注桩技术交底一、引言本旨在对冲击钻钻孔灌注桩技术进行详细交底,包括该技术的基本原理、施工流程、注意事项等内容。
通过本的阅读,施工人员可以全面了解冲击钻钻孔灌注桩技术的要点和操作步骤,从而确保工程质量和安全。
二、冲击钻钻孔灌注桩技术概述冲击钻钻孔灌注桩技术是一种常用于土建工程中的地基处理方法。
该技术通过冲击钻机对土壤进行钻孔,然后在钻孔中注入适当的桩身材料,最后用冲击力将桩身材料充分压实,形成稳定的桩基。
三、冲击钻钻孔灌注桩技术的基本原理1. 土壤勘测和设计:在施工前需要进行土壤勘测,确定桩基的承载能力和稳定性要求,并根据设计要求对桩孔进行合理布置。
2. 钻孔施工: 使用冲击钻机进行钻孔作业,根据设计要求掌握孔径和孔深。
3. 注浆与桩身浇筑:在钻孔完成后,进行注浆和桩身浇筑。
注浆应采用合适的材料,确保灌注桩的稳定性和密实程度。
4. 冲击灌注:当桩身充分凝结后,使用冲击机对桩身进行冲击,使桩材内部颗粒自由下落,从而使桩体产生压实效果。
四、冲击钻钻孔灌注桩技术的施工流程1. 确定施工区域并进行土壤勘测。
2. 按照设计要求进行钻孔施工,包括选择合适的冲击钻机,掌握钻孔的孔径和孔深。
3. 钻孔完毕后,进行注浆与桩身浇筑。
4. 等待桩身充分凝结后,进行冲击灌注。
5. 完成冲击灌注后,对桩顶部进行修整和固定。
五、冲击钻钻孔灌注桩技术的注意事项1. 钻孔施工过程中,必须认真掌握钻孔机械的操作技巧,避免因操作不当导致事故发生。
2. 注浆材料应符合设计要求,并采取适当的浇注方式,确保注浆效果。
3. 冲击灌注过程中,必须注意安全,确保施工人员和周围环境的安全。
4. 施工结束后,要及时对施工现场进行整理和清理,确保施工质量。
附件列表:1. 设计图纸2. 工程合同3. 设备清单法律名词及注释:1. 土壤勘测:根据工程要求对施工现场的土壤进行测试和分析,以确定土壤的物理性质和力学特性。
2. 施工流程:施工中按照一定的顺序和步骤进行操作的过程。
冲击钻桩基技术交底
n1φ20加强箍
D
n2φ20主筋
D 700 700
700
700 上端
L
300
d
下端
说明: 1、单位mm; 2、D为设计钻孔桩直径;L=4D;d=(D-40)mm;桩径1.50m的n1=7根,n2=24根; 桩径1.25m的n1=6根,n2=20根;桩径1.00m的n1=5根,n2=16根; 3、钢筋的焊接必须牢固,吊点加固,确保在运输和使用过程中不变形。
前 1m 时,每 0.5m 取一个土样。在每个取样钻孔桩钻进完毕后清孔前找设计人员进行
地质核对,并由设计地质人员签字确认,所取土样要进行拍照留存。当其它没有取样
的桩孔所处地层与设计图纸标识的地层不相符时,应通知现场监理工程师和设计地质
人员到场,进行地质核对,确定终孔深度。
(7)成孔检查:在成孔后用检孔器对孔径、孔深进行检查;用钢丝绳吊钻头测其
在三通一平的基础上,钻孔的准备工作主要有桩位测量及放样、制作和埋设护筒; 泥浆备料调制、泥浆循环系统设置及准备钻孔机具等。
(1)场地平整 先沿设计线路方向使用推土机将其推平,然后在其上用压路机碾压密实,即构成钻 机平台。 (2)钻孔场地在旱地时,应清除杂物、换除软土、平整压实,确保钻机底座下土 坚实,防止产生不均匀沉陷。 (3)场地为浅水(水塘中、水渠边)时,可用筑岛方法或用围堰方法,根据现场 情况经济比较而定,变水中施工为旱地施工。 (4)桩位测量放样 根据设计所提供的控制点,采用全站仪现场布置控制网并复核。测量方法、要求和标 准按照测量规范、规程执行。依据钻孔桩中心坐标值,用坐标法或极坐标法放样钻孔 桩中心点,并打入标桩,桩位中心点的放样误差应控制在 5mm 范围内。在距桩中心约 2.0m 的安全地带设置“十”字形控制桩,便于校核,桩上标明桩号。桩位测量放样 时,要填写“施工放样测量记录表”;护筒埋设好后,要对桩位进行复测,并测定护 筒的高程。 (5)埋设护筒 护筒用钢板制作,其内径应比桩孔直径大 40cm 以上。为增加刚度防止变形,在护 筒上、下端口和中部外侧各焊一道加劲肋。护筒顶部应高出施工水位或地下水位不小 于 2.0m,且高出地面 0.3m;宜埋置到较坚硬密实的土层中至少 0.5m。水中筑岛,护筒 应埋入河床面以下 1m 左右。在水中平台上沉入护筒,可根据施工最高水位、流速、冲 刷及地质条件等因素确定沉入度,必要时应沉入不透水层。 在护筒安设后,以桩位放样所设的“十”字形控制桩在护筒口上用丝线“十”字交 叉,在“十”字交叉点挂吊一线锤,自然下放,看是否与桩中心重合一致,以此来校 核护筒的准确安设位置,如果十字控制桩被破坏或松动,应用全站仪复测。护筒中心 竖直线平面允许误差 50mm,竖直线倾斜不大于 1%,护筒顶部焊加强筋和吊耳,开出水 口,钻进过程中要经常检查是否发生偏移和下沉,并及时纠正。护筒就位后,其外侧 开挖缝分层回填捣密。 (6)泥浆池建造 泥浆池设置于两墩台之间,每间隔 2 墩台设置一个。泥浆池统一设置在便道的另一 侧,尺寸为 5*10*4m,泥浆池用编织袋围护后在安装隔离网,并在隔离网上悬挂安全警 示标志。泥浆池布置如下图 3-2 所示。
冲击钻钻孔灌注桩技术交底
冲击钻钻孔灌注桩技术交底一、工程概述本次施工采用冲击钻钻孔灌注桩技术,旨在为_____工程提供稳固的基础支持。
灌注桩的设计参数包括桩径、桩长、混凝土强度等级等,具体数据如下:桩径为_____mm,桩长为_____m,混凝土强度等级为_____。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等设计要求。
制定施工方案,明确施工工艺流程、质量控制要点和安全注意事项。
对施工人员进行技术交底,确保其掌握施工要点和技术要求。
2、场地准备平整施工场地,清除杂物和障碍物,确保施工机械行走和作业的顺畅。
设置排水系统,保证场地内不积水,防止因积水影响施工质量和进度。
3、材料准备准备好符合设计要求的钢筋、水泥、砂、石等原材料,并进行检验和试验,确保材料质量合格。
储备足够的混凝土,保证施工过程中的连续供应。
4、机械设备准备配备冲击钻、吊车、电焊机、钢筋加工设备等施工机械,并进行调试和维护,确保设备性能良好。
准备好泥浆制备和处理设备,如泥浆搅拌机、泥浆池、泥浆泵等。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪进行桩位测量放线,确定桩位中心,并设置护桩。
护桩应设置在不易被破坏的位置,以便在施工过程中随时复核桩位。
2、埋设护筒护筒采用钢板制作,内径应比桩径大 200 400mm。
护筒埋设深度应根据地质情况确定,一般为 15 20m,特殊情况下应加深护筒埋设深度。
护筒中心与桩位中心偏差不得大于 50mm,护筒垂直度偏差不得大于 1%。
3、泥浆制备根据地质情况和施工要求,选择合适的泥浆配方。
泥浆的性能指标应符合规范要求,如比重、粘度、含砂率等。
在钻孔过程中,应随时检测泥浆性能指标,根据需要进行调整和补充。
4、冲击钻孔安装冲击钻机,调整钻机位置和垂直度,使其符合要求。
开始钻孔时,应采用小冲程低锤密击,待钻进深度超过护筒底以下50cm 后,再采用正常冲程进行钻进。
钻进过程中,应根据地质情况及时调整冲程和泥浆比重,保持孔内泥浆面高于地下水位 15 20m。
冲击钻钻孔灌注桩施工安全技术交底
冲击钻钻孔灌注桩施工安全技术交底一、前言冲击钻孔灌注桩属于土建工程中的较为复杂和危险的施工工序之一。
为确保施工质量和工人安全,必须注重施工技能和安全技术的培训与交底。
本文将从技能与安全两个方面进行详细的介绍和解析。
二、技能交底1. 设备的熟悉和操作冲击钻灌注桩的设备比较特殊,包括钻机、灌注桩柱及护筒等,因此,在进行冲击钻孔灌注桩施工前,必须对设备进行熟悉和操作训练。
熟悉设备包括设备组成和组装,设备调试和操作等内容。
2. 作业场地的选择和处理冲击钻孔灌注桩施工需要进行操作的地点十分重要,必须在选择施工地点时对地方进行全面考虑,比如要评估地基的承载能力、地形地势等因素。
一旦定下施工场地,还需对施工场地进行处理,对机具进行固定、对工地进行铺设防护网等。
3. 钻孔的操作和控制钻孔操作对冲击钻孔灌注桩的质量具有直接影响,因此必须掌握一定的操作技巧。
如降下灌注管插入机头端套,轻推手柄,产生冲击力压到土层,再反转手柄提起机头与岩土层分离。
重复压入、提取的操作步骤,直至钻孔完成。
过程中,需要时刻注意机器的反向操作和冲击能量的掌握,避免出现钻孔偏移或断孔等质量问题。
4. 灌注筒的使用与控制灌注筒是进行灌注的重要设备,必须掌握正确定位和灌注的方法。
一般情况下,通过将灌注筒插入到钻孔中,再注入混凝土等材料进行灌注。
在掌握了灌注的基础技能后,还需要注意灌注速度和灌注压力的掌握和调整,以确保灌注质量和灌注安全。
5. 孙吸泥水的控制与规范操作在冲击钻孔灌注桩施工中,孙吸泥水操作是必须具备的。
孙吸泥水的目的是为了确保施工过程中机器的正常运转和人员的安全。
在进行孙吸泥水操作时,必须注意操作规范和安全措施。
三、安全交底1. 工作单位要求的基本安全规章制度工作单位的安全规章制度对于冲击钻孔灌注桩施工来说十分重要。
在施工前,必须对各项安全规章进行了解和操作培训。
如在进入施工场地前必须佩戴好安全防护器材、在作业中不得干扰别人、严禁吸烟等等安全规定。
冲击钻孔灌注桩技术交底
膨润土作为泥浆原料旳一般用量为水旳8%,即8kg膨润土可掺100L旳水。对于粘土地层,可减少到3%-5%。较差旳膨润土用量为水旳12%左右。
开孔前,应在孔内多放某些粘土并加适量粒每径不不小于15cm片石,用低冲程砸。泥浆比重1.3左右,钻进0.5-1.0m,再回填粘土,继续以低冲程冲砸,如此反复二、三次,必在时多反复几次。
施工技术交底记录
工程名称
徐明高速04标
部位名称
桥梁工程
工序名称
冲击钻钻孔灌注桩
交底日期
交底单位
总工室
交底人
接受单位
接受人
一、使用范围
本交底使用于本协议段新濉河大桥4#、12#过渡墩钻孔灌注桩。
二、桩基施工方案
1、人员机械配置
(1)、机械设备:为保证孔桩基础按计划完毕,采用冲击钻施工。
(2)、原材料准备:根据工期规定重要原材料必须储存3千立方以上;即粗骨料2千立方、中粗砂1千立方、散装水泥罐装储存200t 。保证有充足旳原材料货源能随时进场,到达边消耗边运进旳畅通渠道。
8、浇注水下混凝土
a.混凝土原材料
混凝土原材料采用经试验合格和具有出场所格证书旳原材料。外加剂为高效缓凝性减水剂。根据混凝土配比旳选择,通过试验确定外加剂旳掺量,并经试验监理工程师审批后使用。
b.混凝土配合比
根据设计图纸规定,通过室内试验成果进行混凝土配合比设计,并送驻地监理组和总监办审批。
②.不得用加深钻孔深度旳方式替代清孔。gFra bibliotek钢筋笼加工及入孔
钢筋笼制作与声测管安设
根据钢筋笼旳设计直径、间距、长度和数量计算主筋分段长度和箍筋下料长度。将所需钢筋调直后,按计算长度切割备用。
桩基施工(冲击钻)安全技术交底
(4)切割机使用前,必须检查机械是否正常,有无二级漏电保护;切割机后方不准堆放易燃物品。
(5)在雷雨时必须停止露天操作,预防雷击钢筋伤人。
(6)电焊作业过程中,电焊工必须持特种作业操作证方可上岗,并配备护目镜、绝缘手套等防护用品。
7混凝土灌注砼运输车到达灌注地点后要有专人指挥车辆防止砼运输车倒车过程中出现交通事故尤其是夜米至15米之间并设置上在桩基施工过程中应尽量避免泥浆溢撒在施工现场的情况出现一旦出现类似的情况现场施工人员必须马上进行清理
安全交底记录
编号:AZB-AQJD-
工程名称:京沪铁路常州站改造工程
施工单位
中铁二十二局集团有限公司京沪铁路常州站改造工程项目部
(10)钢筋笼在起吊下放的过程中,要确保起重车辆所处场地坚实,吊车的所有支腿全部支垫稳定,起吊用的钢丝绳无明显的短丝、断股或锈蚀严重的现象并达到所起吊的钢筋笼重量要求。
(11)钢筋笼在起吊下放的过程中要有专人进行指挥,指挥信号要准确、明显或响亮,同时在起吊过程中禁止吊车起吊半径范围内站人。
(12)在起吊钢筋笼准备下放之前还要进行试吊,确认起重机性能、吊具及吊点位置等满足安全起吊要求,防止钢筋笼起吊过程中出现伤害事故。
8、泥浆池管理
(1)泥浆池开挖后必须在四周设置防护栏杆,防护栏杆高度在1米至1.5米之间,并设置上下两道,立杆间距不超过2米并埋设牢固。同时,在栏杆外侧用密目网进行围挡。
(2)必须在泥浆池醒目位置悬挂“深池危险、当心坠落”等式样的安全警示牌。
三、文明施工
(1)桩基施工过程中,所有施工机具、材料等都必须在施工现场堆码整齐,严禁随意摆放。
桩基冲击钻施工技术交底
1、护筒埋设
护筒内径比桩径大20~40cm,埋置深度不小于2m,底部及四周用粘土填筑并分层夯实处理;护筒顶高出地面0.3m,并在顶部焊加钢筋吊耳,开进出泥浆口;护筒中心竖线与桩中心线重叠,平面允许误差±50mm,竖直倾斜率不大于1%;钻进过程中设专人经常检查护筒是否发生偏移或下沉,并要及时处理;
2、施工“三废”排放有序,严禁乱堆、乱放、乱倒;
3、原材料、机械、设备等摆放有序、不乱停、乱放;
4、搞好施工防护设施和隔离设施;
如有问题及时与工程部联系
交底人
复核人
接底人
日期
2、每道工序应认真落实三级自检制度,即班组、施工员、质检工程师制度,自检合格后方能请监理工程师检查;
3、试验员要加强责任心,严格控制原材质量,检验不合格材料及时报告,清除出工地;试件应由试验员亲自制作,并做到心中有数;
3、制定质量、安全奖惩措施,使安全、质量能够落到实处;
1、注重对全员环境保护及文明施工意识的教育;
抽渣:当钻渣增多,钻速下降,即需抽渣一次;一般钻进0.5-1m抽渣一次;抽渣用吸泥器 ;抽 出的钻渣必须随时取渣检验,以分析地质情况,确定钻孔深度;钻孔过程中,要做好施钻记录 ,认真抽渣取样,对抽渣、投入的片石及黏土坯数量要做好记录,钻进资料要齐全完整;
钻孔钻至设计标高后,对成孔的孔径、和倾斜度等进行检查;用测绳配测锤检查孔深和孔底沉渣厚度;孔径、桩长不小于设计值,垂直度小于桩长的1%,且不大于500mm;
6、使用的测绳应经过校定,当砼浇至钢筋骨架底部时为防止钢筋笼上浮,应使导管保持稍大的埋深,放慢灌注速度,以减小砼的冲击力;孔内砼面进入钢筋骨架1~2m后,适当提升导管减小导管埋置深度;
7、灌注的桩顶标高应比设计高出0.5~1m,以保证砼强度,多余部分在进行下一步施工前凿除;全部砼灌注完成后,拔除钢护筒,清理场地;
冲击钻灌注桩施工技术交底
冲击钻灌注桩技术交底1、施工方法及工艺要求要求采用整套冲击钻机设备,避免使用简易拼装的钻机。
为防止冲击振动导致邻孔孔壁坍塌或影响邻孔已浇灌砼强度,应避免相邻两孔同时冲击钻孔和邻孔砼抗压强度达到2.5MPa后方可开钻。
1.1 施工准备钻孔场地应清除杂物、换除软土、平整压实。
场地位于浅水、陡坡、淤泥中时,可采用筑岛、或用枕木或型钢等搭设工作平台;当位于深水时,可插打临时桩搭设固定工作平台。
工作平台必须牢固,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场。
1.2 埋设钢护筒护筒内径应根据钢护筒埋置深度来确定,一般控制在大于桩径20-40cm范围,护筒埋置深度符合下列规定:黏性土不小于1.5m,砂类土不小于2m。
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。
水中筑岛,护筒宜埋入河床面以下1米。
钻孔时孔内水位高出护筒底面0.5m或地下水位以上1.5-2.0m。
1.3 泥浆制备开挖泥浆池,选择和备足良好的造浆粘土或膨润土,造浆量为2倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整。
泥浆性能指标如下:泥浆比重:岩石不大于1.2,砂黏土不大于1.3,坚硬大漂石、卵石夹粗砂不宜大于1.4。
粘度:一般地层16~22s,松散易坍地层19~28s。
含砂率:新制泥浆不大于4%。
胶体率:不小于95%。
PH值:大于6.5。
2、钻孔2.1 安装钻机安装钻机时要求底部应垫平,保持稳定,不得产生位移和沉陷,钻头与孔位中心偏差不得大于50mm。
2.2 钻进开始钻进时,进尺应适当控制,在护筒刃脚处,应短冲程钻进,使刃脚以下处处有坚固的泥皮护壁。
待钻进深度超过钻头全高加正常冲程后可按不同地质情况以正常速度钻进。
如护筒外侧土质松软发现漏浆时,可提起钻锥,向孔中到入粘土,再放下钻头冲击,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆继续钻进。
冲击钻钻孔桩钻进及成桩技术交底
冲击钻钻孔桩钻进及成桩技术交底背景冲击钻作为常用的地基处理工具,主要用于钻孔桩、桥梁柱、高层建筑中桩基础的成孔和钻进。
通过不断摸索和实践,现已掌握了较为成熟的冲击钻钻孔桩钻进及成桩技术,本文档旨在对该技术进行交底和分享,以期提高施工效率和质量。
工具介绍冲击钻冲击钻是一种利用冲击力将钻头推进土壤或岩石的行动式钻机。
它是由几根钢管组成的长柄,结合钻头构成的。
这种钻机在进行钻探时,将钻头推入土壤或岩石中,然后利用钢管和锤组成的冲击机构对钻头施加冲击力,使其在土壤或岩石中钻进。
钻孔桩钻孔桩又称「钻孔灌注桩」,是指在地面孔口周围灌注混凝土而成的一种基础形式。
它的优点是可以减少对周围环境的破坏和噪音,缺点是其操作难度较大,需要极高的施工水平。
技术交底钻孔桩钻进1. 安装冲击钻安装冲击钻时,需要事先准备好冲击钻的钢管(主钢管和锤管各一根),钻头和其他必要配件。
按照冲击钻的组装图,将各部件组装起来,然后将冲击钻固定在起重机上。
2. 操作要点•操作人员应先进行一次钻进试验,确保所有设备工作正常。
•冲击钻下降时应尽量避免过快,以免引起钻头跑偏或损坏设备。
•冲击钻钻进时,应持续施加适量的冲击力,以保证钻头稳定进入土层或岩石。
•冲击钻钻进到规定深度时,应慢慢提起冲击钻,避免破坏钻孔壁。
钻孔桩成桩1. 灌注混凝土钻孔桩完成钻进后,需要进行灌注混凝土的操作。
首先,需要在灌注桩底部放置钢筋网,以增强桩的承载能力。
然后,在浇筑混凝土之前,要先进行排气作业,以避免混凝土中存在气泡影响结构强度。
2. 补孔完成灌注混凝土的操作后,需要进行补孔。
在补孔时,需要先将孔底的松散物清理干净,然后将混凝土填入孔中,并用振捣棒进行振捣,以消除混凝土中的空隙和气泡。
3. 除模混凝土充分凝固后,需要进行除模工作。
在除模前,必须先将钻孔桩的表面清理干净,以保证除模后的表面平整光滑。
结语冲击钻钻孔桩钻进及成桩技术是一项重要的地基处理技术,掌握该技术对于提高施工效率和质量具有重要意义。
冲击钻施工技术交底
冲击钻施工技术交底
一、引言
冲击钻是一种常用的钻孔技术,广泛应用于地下工程、岩石勘探和地质调查等领域。
在冲击钻施工过程中,合理的技术交底是确保施工质量和安全的关键之一。
本文将围绕冲击钻施工技术交底进行深入探讨,旨在提供一份详尽和全面的技术参考。
二、冲击钻施工技术交底的重要性
在进行冲击钻施工前,对施工人员进行详细的技术交底十分必要。
以下是冲击钻施工技术交底的重要性:
1.确保施工安全:冲击钻施工是一项高风险的工作,技术交底可以帮助施工人员全面了解施工过程中的安全注意事项,预防事故发生。
2.保证施工质量:冲击钻施工的质量直接影响到工程的稳定性和可靠性。
通过技术交底,施工人员可以了解施工过程中的要点和关键技术,提高工作效率和准确性。
3.规范施工流程:冲击钻施工涉及到多个步骤和操作,通过技术交底可以规范施工流程,减少工程延误和错误。
4.加强团队合作:技术交底可以促进施工团队的沟通和合作,确保每个成员都对整个施工过程有清晰的认知。
三、冲击钻施工技术交底的内容
冲击钻施工技术交底应包含以下内容:
1. 安全事项交底:介绍冲击钻施工过程中的各项安全措施和注意事项,包括佩戴个人防护装备、熟悉应急救援流程等。
2. 施工工艺交底:详细介绍冲击钻施工的基本工艺和步骤,如钻孔准备、钻孔参数设定、杆长选择等。
同时,要重点强调施工中的准确性和规范性。
3. 设备操作交底:对冲击钻设备的操作进行详细说明,包括设备的启动与停止、转速调整、钻杆插入与拆卸等。
同时,还应介绍设备的维护保养方法,确保设备在施工过程中的良好运行。
冲击钻技术交底
冲击钻技术交底Lt钻孔桩技术交底1、冲击钻成孔工艺介绍采用卷扬机带动大重量的冲击钻头,在一定的高度内将钻头提升,然后突放使钻头自由降落,利用冲击功能冲挤土层或岩层形成桩孔。
2、冲击钻施工准备工作2・1钻孔场地在旱地时,应去除杂物、换除软土、平整压实,并用枕木、型钢等搭设工作平台。
2・2根据设置的桩位坐标,用全站仪放出每个桩孔的中心位置,然后用钢尺复核各桩孔之间的平面距离。
定出桩位的中心位置,并在周围做上护桩,并报监理工程师检验,经监理工程师检验桩位符合精度要求后可进行护筒的埋设。
2.3准备好足够的造浆材料及设备,以及钻渣堆放场地。
2.4在碎石类土、岩层中宜用十字形钻头;钻头重量应考虑泥浆的吸附作用和钢丝绳及吊具的重量,使总重不超过卷扬机的起重能力。
2.5吊钻头的钢丝绳必须选用同向捻制、柔软优质、无死弯和无断丝者,平安系数不应小于12。
钢丝绳与钻头间须设转向装置并连接牢固,钻孔过程中应经常检査其状态及转动是否正常、灵活。
主绳与钻头的钢丝绳搭接时,两根绳径应相同,捻扭方向必须一致。
2.6泥浆性能指标,应按钻孔方法和地质情况确定并应符合以下规定:泥浆比重:冲击钻机使用实心钻头钻孔时,孔底泥浆比重砂粘土不宜大于1・3,大岩石不宜大于1・2。
黏度:一般地层16〜22,松散易坍底层19〜28s。
含砂率:新制泥浆不大于4%。
胶体率:不小于95%。
pH值:应大于6・5・造浆后应试验全部性能指标,钻孔过程中应随时检验泥浆比重和含砂率,并填写泥浆试验记录表,每个台班不少于一次。
2・7根据孔深,备足混凝土导管,事先预拼并做试压试验,按自下而上顺序编号并标示尺度。
2.8钻孔前应设置巩固、不漏水的孔口护筒。
护筒内径应大于钻头直径,应考虑钢护筒不变形和起吊方便的加强设备,钢护筒长度1・5米〜3.0米,护筒直径比桩径大0.5米。
2・9护筒埋置应符合以下规定:护筒顶面宜高出施工水位或地下水位加,还应满足孔内泥浆面的高度要求,在旱地时还应高出施工地面0・5m。
3.冲击钻桩基施工技术交底
4
加强筋间距
±20mm
5
箍筋间距或螺旋筋间距
±20mm
6
钢筋骨架垂直度
1%
吊线尺量检查
注:d为钢筋直径,单位:mm
(2)质量保证措施
①严格规范钻孔桩施工工艺,尤其是对桩基沉降和桩基摩擦力影响较大的沉渣厚度和泥浆护壁厚度的控制,确保钻孔桩各个环节的施工质量。
②制定严密的试桩方案,通过对桩基础单桩静载试验和群桩持荷沉降试验研究,获取桩基的极限承载力和荷载传递规律,了解桩基沉降随荷载与时间的变化规律;通过不同地质、桩径、桩长、不同钻孔桩施工设备下的钻孔桩工艺试验,以指导并规范全桥钻孔桩施工工艺以及桥梁各部分工程沉降差调整。
(3)钢筋焊接不准有烧伤钢筋的现象,焊条采用50系列焊条,焊缝饱满,边焊边清理焊渣。
(4)钢筋主筋连接采用双面焊接,搭接长度为5倍的钢筋直径;单面焊接,搭接长度为10倍的钢筋直径。焊接前提前对钢筋打弯,保证焊接后钢筋在同一轴线上。
(5)钢筋同一截面接头率不超过50%,且相邻接头错开35倍的钢筋直径,且不低于1.5米。
(6)主筋焊接应提前把加强圈钢筋(4号筋)按设计等分,焊接前应提前做好卡子控制主筋间距,保证主筋顺直,主筋间距控制在±20㎜。
(7)声测管绑扎应牢固,接头部位用胶带裹好,防止漏浆。
(8)第一节钢筋笼放入孔内,取出临时十字加劲撑,在护筒顶用工字钢穿过加劲箍下挂住钢筋笼,并保证工字钢水平和钢筋笼垂直。吊放第二节钢筋笼与第一节对准后进行机械套管连接或焊接,下放,如此循环;下放钢筋笼时要缓慢均匀,根据下笼深度,随时调整钢筋笼入孔的垂直度,尽量避免其倾斜及摆动。
③混凝土的初存量满足首批混凝土入孔后,导管埋入混凝土的深度不得小于1m并不宜大于3m。
冲击钻孔灌注桩技术交底
冲击钻孔灌注桩技术交底1. 引言冲击钻孔灌注桩技术是一种广泛应用于建筑工程的桩基施工方法,也是安装深层地基的一种有效方式。
本文将对冲击钻孔灌注桩技术进行介绍、交底,以期提高施工质量和效率。
2. 冲击钻孔灌注桩的概念冲击钻孔灌注桩,是以钻补壳或拔取管为导向,利用钻具在孔内旋转和上下冲击的作用力,钻孔后灌注砼进行夯实而成的桩。
该技术具有施工速度快、抗剪力强、经济实用的特点。
3. 施工流程及注意事项3.1 施工流程1.确定冲击钻孔桩的位置和孔径2.钻机机位移动到钻孔的位置,设置好冲击钻头3.利用冲击钻头进行钻孔,同时不断取出泥土和破碎岩屑4.达到设计孔深后短暂停机,加注钢筋和砼浆5.再次启动冲击钻机进行钻掏,直至孔内的砼浆流出6.后续可以进行旋削,最后进行整体震实3.2 注意事项1.对土质进行充分的了解,要清楚掌握钻孔时的钻头和泥土的配合,能有效降低冲击钻机的卡钻现象2.冲击钻孔灌注桩孔径的匹配,一定要根据工程需要和孔周土的强度而定。
孔径太小会导致桩底部承载力不够;孔径太大则会造成浪费和压缩土入孔3.施工时,严格按照施工规范进行,不能着急,也不能过于冗长,以保证施工质量和效率4. 桩的设计钢筋的配筋应该遵循机械性能要求,以满足工程的荷载要求。
在冲击钻机施工中应该结合工程地质情况,根据地层的柱状和以及建筑的荷载,确定施工方案及桩的直径、孔深和孔径等技术参数。
5. 冲击钻孔灌注桩的优点1.施工周期短,效率高,提高了工程进度2.施工过程中不需要额外的灌浆和维护,节约了资源3.冲击钻机可以选择垂直方向单孔施工,保障了施工精度4.冲击钻孔灌注桩具有横向抗剪力和良好的承载力,有效增强了建筑物的承重能力6. 结论冲击钻孔灌注桩技术是一种有效的施工方法,具有施工效率高、承重能力强等优点,可以广泛应用于各种建筑工程中。
当然,施工中也需要严格按照规定的流程和注意事项进行操作,以保证施工质量,并提高施工效率和安全。
特大桥冲击钻灌注桩安全技术交底
特大桥冲击钻灌注桩安全技术交底一、工程概述本次施工的特大桥项目采用冲击钻灌注桩基础,桩径范围为_____,桩长为_____。
为确保施工过程中的安全,特进行此次安全技术交底。
二、施工准备阶段的安全措施1、场地平整在施工前,对施工现场进行平整,清除杂物和障碍物。
确保施工场地坚实、平整,能够承受施工设备的重量和施工过程中的冲击。
2、设备检查对冲击钻等施工设备进行全面检查,确保设备性能良好,安全装置齐全有效。
重点检查钻头、钻杆、钢丝绳、卷扬机等部件的磨损情况,发现问题及时维修或更换。
3、临时用电临时用电线路应按照规范进行铺设,采用“三相五线制”,并设置漏电保护装置。
配电箱应加锁,并有专人负责管理。
4、安全防护设施在施工现场周边设置警示标志和防护栏,防止无关人员进入施工区域。
在井口周围设置防护围挡,高度不低于_____米。
三、钻进过程中的安全注意事项1、操作人员要求操作人员必须经过专业培训,取得相应的操作资格证书,熟悉冲击钻的操作规程和安全注意事项。
严禁无证人员操作设备。
2、钻孔作业(1)在钻进过程中,操作人员应密切关注设备的运行情况,如发现异常声响、振动或其他异常情况,应立即停机检查,排除故障后方可继续施工。
(2)控制钻进速度和冲程,避免过大的冲击力对孔壁造成破坏,导致塌孔等事故。
(3)定期检查钻头的磨损情况,及时更换磨损严重的钻头,以保证钻孔质量和施工安全。
3、泥浆制备与使用(1)泥浆池应设置在远离孔口的安全位置,并有明显的警示标志。
(2)泥浆的制备应按照设计要求进行,控制好泥浆的比重、黏度等参数,以保证护壁效果。
(3)在泥浆循环过程中,应防止泥浆泄漏,避免对周围环境造成污染。
4、起重作业(1)在起吊钻具等重物时,应使用符合要求的起重设备和吊具,并由专人指挥。
(2)严禁在起重臂下站人或通行,确保起重作业的安全。
四、钢筋笼制作与安装的安全要求1、钢筋加工(1)钢筋加工场地应平整、坚实,各种机械设备应安装牢固,并有可靠的接地保护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5)拆除导管的动作要快,时间一般不宜超过15分钟。已拆除的导管立即清洗干净,堆放整齐。
6)为了保证桩顶砼质量,在桩顶设计标高以上灌注不小于0.5m砼柱。
7)灌注将近结束时,由于导管内混凝土柱高度减少,超压力减少,而导管出的泥浆及所含渣土的稠度增加,比重增大,如出现混凝土上升困难时,可在孔内加水稀释泥浆,并人工掏出部分沉淀物,使灌注顺利进行。
2.2.10破桩头:由人工配以风镐进行凿除,直至设计标高,保持钢筋的完整、桩顶的混凝土的密实平整。
2.2.11成桩检测:混凝土强度达到设计要求后做桩基检测。在检测合格后,复测桩顶标高后进行下一工序。
施工技术交底记录(一级)
施工单位名称:福建省第二公路工程有限公司
工程名称
福建二公司黄延项目部
交底日期
2014年03月25日
施工技术 交底项目
桩基施工(冲击钻)
工程部位
标段内所有桥梁桩基
交底提要
严格遵守操作规程
交底对象
项目总工
打印3份(公司+项目总工+档案室)
一、适用范围:
府村川沟特大桥、府村川沟1#、2#大桥、磨子沟中桥、甘泉服务区B匝道桥冲击钻钻孔桩基施工。
2)施工人员应根据孔深合理配置导管,导管下口距离孔底的距离一般控制在25~40cm之间。
2.2.8二次清孔:
在一清合格后,因为下放钢筋笼和导管,与孔壁产生摩擦和孔内泥浆长时间的未循环,都会在孔底产生泥浆,此时需要进行二次清孔。在导管顶部安装一个弯头和皮笼,用泵将泥浆压入导管内,再从孔底沿着导管置换沉渣。二次清孔后要求孔内排出的泥浆手摸无2~3mm颗粒,泥浆比重不大于1.1,含砂率小于2%,黏度17~20s;沉渣厚度:不大于10cm;符合要求后立即进行混凝土灌注。
2)清孔:钻孔达到设计标高后,经成孔检查合格后,立即进行清孔.清孔应达到的标准:孔内排出的泥浆手摸无2~3mm颗粒,泥浆比重不大于1.1,含砂率小于2%,黏度17~20s;沉渣厚度:柱桩不大于5cm;摩擦桩不大于20cm。否则需进行2次清孔。
清孔注意事项:
清孔过程中保持孔内水头压力,避免坍孔。
清孔要认真对待,不得用加深孔深代替清孔。
二、施工流程及施工方法:
2.1.施工流程:测量放样——护筒埋设——钻机就位——钻孔——成孔检查及清孔——钢筋笼下放——下导管——二次清孔——水下混凝土灌注——凿桩——检测并测桩顶标高
2.2.施工方法
2.2.1.放样:施工前先排水、修路、平整场地,土质松软时应予以换填,使施工机具能顺利进出,保证钻机在施工中的平稳。然后由测量人员准确放出各个桩基的中心位置,桩基的中心偏差不大于±1cm。采用木桩或短钢筋在桩位点附近设置护桩,护桩应妥善保护至终孔,以供随时检查钻机对中情况。
各类土层中的冲程和泥浆密度选用表
项次
项目
冲程(m)
泥浆密度(t/m3)
备注
1在护筒中及护筒刃脚下3m Nhomakorabea内0.9~1.1
1.1~1.3
土层不好时宜提高泥浆密度,必要时加入小片石和粘土块
2
粘土
1~2
清水
或稀泥浆,经常清理钻头上的泥块
3
砂土
1~2
1.3~1.5
抛粘土块,勤冲勤掏渣,防塌孔
4
砂卵石
2~3
1.3~1.5
加大冲击能量,勤掏渣
5
风化岩
1~4
1.2~1.4
如岩层表面不平或倾斜,应抛入20~30cm厚块石使之略平,然后低锤快击使其成一紧密平台,再进行正常冲击,同时加大冲击能量,勤掏渣
6
塌孔回填重成孔
1
1.3~1.5
反复冲击,加粘土块及片石
2.2.5成孔检查及清孔:
1)成孔检查:成孔检查一般包括孔的中心位置、倾斜度、孔深、孔径、护筒顶标高等。孔的中心位置允许偏差≤50mm,倾斜度不超过1%桩长,且不大于500mm,孔深、孔径不小于设计值。
清孔后,泥浆应符合设计及规范要求。
清孔完毕后,经自检合格后请监理检查,合格后方可进入下道工序。
2.2.6钢筋笼加工及安装:
1)钢筋笼骨架在钢筋加工场制作,利用运输车托运至现场,配合吊车进行钢筋笼的下放。
2)起吊时采用双吊点,吊点位置设在加强箍筋处。
3)钢筋笼吊装在清孔之前完成,以缩短清孔完毕到开始灌注水下混凝土的时间。
4)吊入钢筋笼时,应对准孔位轻放、慢放,避免碰撞孔壁,防止引起坍孔。
5)放至孔内设计标高后将骨架吊环挂在孔口,并临时与护筒口焊接牢固。
钢筋笼制作允许偏差
表2.2.6
项次
项目
允许偏差(mm)
1
主筋间距
±10
2
箍筋间距
±20
3
钢筋笼直径
±10
4
钢筋笼长度
+50
2.2.7下导管:
1)导管采用内径30cm钢导管,中间节长宜为2.5m,底节长宜为4m,配1~2节0.5m~1.5m短管。使用前要进行水密性、承压和接头抗拉等实验。
2.2.3钻机就位:钻机的钻头中心对准桩中心。钻机定位准确后,由现场施工人员自检,现场技术人员复测,最后报请现场监理检查合格后方可开钻。钻机对中允许偏差为±5cm。钻机就位后要保持平稳和牢固,保证在钻进过程中不产生位移和沉陷。
2.2.4冲孔:开始冲孔要放慢速度,等到有泥浆性能满足要求后可以正常钻进。钻孔要连续操作,不得中途停止。冲进过程中应注意地层变化,对不同的土层采用不同的冲击速度和方法。冲进过程中要经常检查孔径和倾斜度。冲孔过程中随时注意取样,当冲钻深度达到5米(净桩长)后,每天捞取渣样,测量每班次冲进深度。如果地层地质情况变化和地质剖面图比较出入比较大,且影响钻进难度的,现场技术人员要做好记录并及时通知现场监理。
2.2.9水下混凝土灌注:
1)灌注水下混凝土必须经过成孔、清孔检查合格后方可进行。否则应二次清孔。
2)混凝土运至灌注地点时,要检查混凝土的均匀性和坍落度,不合格的混凝土一律不能使用。
3)首批混凝土的数量通过计算必须保证导管的初次埋深≥2m和填充导管底部的需要。在灌注过程中导管埋深控制在2~6m。
4)灌注开始后应紧凑、连续地灌注。同时用测绳及时检查孔底混凝土的顶标高。做好记录,并控制好导管的提升和拆除。
