特变电工高低压开关柜技术协议审核意见
高压配电资料审查意见
关于曼诺商业中心高压变配电专业工程报送的资料审查情况2017年5月16日,高压变配电专业施工单位报送部分资料,经监理部审查发现本次报送仅以下资料:1、变压器一个厂家资料(顺特电气);2、电缆一个厂家资料(金环宇);3、低压配电柜一个厂家资料(凯丰运达);以上报送的资料均未按规定填写设备和材料品牌报审表,且以上材料和设备仅只报一个品牌(厂家)资料,不符合合同约定报送3个品牌(厂家)资料的要求。
鉴于上述情况,监理部就高压配电专业工程施工管理及有关资料方面提出如下意见:一、当前需要提供的资料:1、施工单位的资质证书、营业执照,税务登记证(可提供复印件盖公司公章)2、本工程的项目管理机构设置通知书,含项目管理架构、人员工作分工及联络方式,项目负责人的任命书;3、特种作业人员及技术管理人员的岗位证书(可提交复印件盖公司公章,备原件留待查);4、专业工程的施工方案;5、施工进度计划(含主要设备进场计划,且进度计划要结合总包单位的总体计划编制)6、材料、设备的品牌(厂家)报审表,(合同有规定品牌的,将合同约定的品牌资料全部收集整理齐全并填写报审表;没有规定品牌的,自行选择并收集整理3个品牌资料填写报审表),品牌报审资料送达监理部,我部将组织甲方对资料进行审查,书面确定使用哪个品牌,施工单位即可进行采购。
甲方、监理认为需要考察后再确定的,会电话通知,施工单位应积极配合。
二、施工过程及质量验收资料及验收程序要求:1、施工作业前的技术安全交底书;2、专业工程开工报告;3、设备、材料进场报审资料;设备开箱检查资料;4、按《建设工程质量验收统一标准》及省通表要求填写并报审分部分项工程的技术资料;5、重要施工环节、关键部位和设备试运行(调试)过程应提前通知监理人员到场见证,并完善相关手续;6、进场材料规范要求需要送检的,应提前通知监理人员现场见证取样并送检;7、施工过程的技术管理资料应与总包单位对接归档;8、以上资料是建设行政主管部门的资料要求;电力管理部门的相关资料按行业管理执行,报甲方、监理部备案;三、为加快专业工程的推进速度,当前应尽快处理好以下事宜:1、应尽快与本工程的总包单位签订好安全文明施工管理协议书;(报复印件到监理部)2、高压变配电房的作业面移交手续;(报一份原件到监理部)3、目前现场施工需要各方协调配合的事宜清单;4、与总包单位做好技术资料的对接汇总和整理工作;四、监理部于每周一下午三点组织召开例会,请按时参加,协调解决施工中出现的各种问题;曼诺商业中心工程项目监理部2017年5月15日。
变电器吊装方案审核意见
变电器吊装方案审核意见
根据变电器吊装方案进行审核,以下是我的意见:
1. 确保吊装方案符合相关的安全标准和法规要求,包括但不限于国家标准、行业标准和企业规定。
2. 对吊装设备和工具进行检查和评估,确保其质量和安全性能符合要求,并检查其使用和维护记录。
3. 对吊装过程中的风险进行分析和评估,包括但不限于天气条件、作业环境、周围设施和物体的影响等。
4. 确保吊装过程中的人员安全,包括对操作人员的资质和培训进行审查,并提供必要的个人防护装备。
5. 确保吊装设备和工具的稳定性和可靠性,包括对吊装绳索、吊钩、吊装架等的检查和测试。
6. 对吊装方案进行模拟和验证,确保吊装过程中的各项参数和步骤符合设计要求,并能够应对突发情况。
7. 确保吊装过程中的通信和指挥畅通顺利,包括对通信设备的检查和测试,并确保吊装人员之间的配合和协调。
8. 对吊装现场进行实地考察和评估,包括对场地的平整度、承重能力、通风条件等的检查,并确保场地符合吊装要求。
9. 对吊装方案中的计划和时间表进行评估,确保吊装过程中的时间安排合理,并能够应对可能的延误和变动。
10. 最后,对吊装方案进行综合评估,确保其能够满足变电器吊装的要求,并提出必要的改进和建议。
请根据我的意见对变电器吊装方案进行修改和完善,并确保吊装过程中的安全性和效率。
高压配电室吊装方案监理审查意见范文
高压配电室吊装方案监理审查意见范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!高压配电室吊装方案监理审查意见范文1. 引言在高压配电室吊装工程中,监理审查意见的提出至关重要。
供配电工程合同审查意见书
供配电工程合同审查意见书尊敬的合同双方:根据《中华人民共和国合同法》、《中华人民共和国电力法》等相关法律法规,以及甲乙双方提供的《供配电工程合同》,我单位对合同进行了审查,现将审查意见如下:一、合同主体资格1. 甲方(发包方):统一社会信用代码:2. 乙方(承包方):统一社会信用代码:经审查,甲方为合法成立并有效存在的企业,具有签订和履行合同的资格;乙方为合法成立并有效存在的企业,具有签订和履行合同的资格。
二、合同内容审查1. 工程概况1.1 工程名称:供配电工程1.2 工程地点:1.3 承包范围:包工、包料、包质量、包安全、包工期、包移交、包送电1.4 合同价款:合同暂定价款人民币(大写)(元)1.5 工程款支付方式:本工程无预付款。
进度款每月支付一次,支付额为每月(上月日至本月日)已完工程量的 %;工程施工全部完成经验收合格后付至已完工程量的 %,整体工程竣工验收合格送电后个月内办完结算并付至结算总价的 %,余款局管部分移交后一个月内无息付清,自管部分质保期满后一个月内付清。
甲方向乙方支付工程款时,乙方须向甲方出具正规等额有效发票。
1.6 合同工期:开工日期为年月日,竣工日期为年月日。
1.7 工程质量:合格2. 甲方工作2.1 甲方应给乙方提供施工用的水、电接口点,施工水电费由乙方自理。
2.2 甲方指派为甲方驻工地代表,负责三、合同履行注意事项1. 双方应严格按照合同约定履行各自的权利和义务,确保工程顺利进行。
2. 双方应遵守国家相关法律法规,遵循平等、自愿、公平和诚实信用的原则。
3. 双方在履行合同过程中产生的争议,应首先通过友好协商解决;协商不成的,可以向有管辖权的人民法院起诉。
四、审查结论综上所述,本合同主体资格合法,合同内容符合法律法规规定,我单位原则同意双方签订《供配电工程合同》。
特此意见。
审查单位:(盖章)审查人:(签字)日期:年月日。
审查意见1

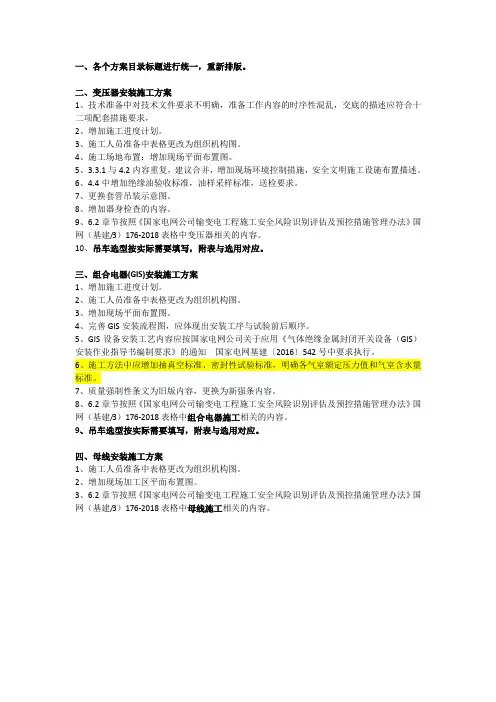

一、各个方案目录标题进行统一,重新排版。
二、变压器安装施工方案1、技术准备中对技术文件要求不明确,准备工作内容的时序性混乱,交底的描述应符合十二项配套措施要求,2、增加施工进度计划。
3、施工人员准备中表格更改为组织机构图。
4、施工场地布置:增加现场平面布置图。
5、3.3.1与4.2内容重复,建议合并,增加现场环境控制措施,安全文明施工设施布置描述。
6、4.4中增加绝缘油验收标准,油样采样标准,送检要求。
7、更换套管吊装示意图。
8、增加器身检查的内容。
9、6.2章节按照《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》国网(基建/3)176-2018表格中变压器相关的内容。
10、吊车选型按实际需要填写,附表与选用对应。
三、组合电器(GIS)安装施工方案1、增加施工进度计划。
2、施工人员准备中表格更改为组织机构图。
3、增加现场平面布置图。
4、完善GIS安装流程图,应体现出安装工序与试验前后顺序。
5、GIS设备安装工艺内容应按国家电网公司关于应用《气体绝缘金属封闭开关设备(GIS)安装作业指导书编制要求》的通知国家电网基建〔2016〕542号中要求执行。
6、施工方法中应增加抽真空标准、密封性试验标准,明确各气室额定压力值和气室含水量标准。
7、质量强制性条文为旧版内容,更换为新强条内容。
8、6.2章节按照《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》国网(基建/3)176-2018表格中组合电器施工相关的内容。
9、吊车选型按实际需要填写,附表与选用对应。
四、母线安装施工方案1、施工人员准备中表格更改为组织机构图。
2、增加现场加工区平面布置图。
3、6.2章节按照《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》国网(基建/3)176-2018表格中母线施工相关的内容。
高压开关柜和低压开关柜技术协议
高压开关柜和低压开关柜技术协议寸及二次接线图一致,能互为备用。
5.8.10断路器应有可靠的“防跳”功能,设电气“防跳”回路,防跳装置接线应便于用户根据设计要求;选择接入或解除。
5.8.11断路器进出柜体,采用专用转运车完成,推进、抽出灵活方便,对仪表室无冲击,当断路器在柜内的各位置都能自动锁定和良好接地。
5.8. 12断路器多余二次辅助接点全部外引(预留DCS用的节点)。
5.8.13断路器在试验和工作位置应能灵活的进行分合闸操作,并能正确明显指示分、合闸状态。
5.9电流互感器5.9. 1浇注式电流互感器额定电压:12KV额定电流变比:见6. 3KV供电系统图准确度等级及额定输出:0. 5/10P10最小热稳定电流:N31.5KA 1S动稳定电流: 80KA5.9.2电流互感器的短时耐受电流及短路持续时间、峰值耐受电流均应满足高压开关柜铭牌值的要求.5.10电压互感器5.10. 1单相电压互感器,满足计量、保护、小电流选线系统要求。
5.10.2小电流接地选线装置安装在配电聚优柜内,有接地报警显示,每台配电聚优柜配置一台小电流接地选线。
5.11接地开关5.11.1接地开关的分、合位置应明显可见。
5.11. 2手车位置和接地开关之间应满足以下要求:a)手车位置与接地开关之间应有可靠的机械联锁。
b)接地开关,只有当隔离插头分开后,其接地开关才能合上,在接地开关未分开之前,其隔离插头不能进行插入操作。
5.11.3接地开关不应由于运行中可能出现的作用力(包括通过短路电流)而引起误分或误合。
5.11.4接地开关短路关合电流和短时耐受电流应与高压开关柜的铭牌相匹配。
5.12 测量仪表、继电保护装置、其它辅助回路。
5.12. 1测量仪表、继电保护装置及辅助回路中的低压熔断器、端子以及其他辅助元件与高压带电部分应保持足够的安全距离;否则应采取可靠的防护措施,以保证在高压带电部分不停电情况下进行工作时,人员不致触及运行的高压导电体;测量仪表除了测出基本电力参数外,而且还能测出用电量(电度数),和有■电量累积功能。
xxxxx高低压柜及变压器电气技术协议
技术协议xxxxxxxx高低压电器技术协议10KV开关柜技术要求1.引用标准设计、制造、检验应符合下列标准GB11022-89《高压开关设备通用技术条件》GB1984-89 《交流高压断路器》GB1985-89 《交流高压隔离开关和接地开关》GB1207-97 《电压互感器》GB1208-97 《电流互感器》GB11032-89《交流无间隔金属氧化锌避雷器》GB763-89 《交流高压电器在长期工作时的发热》GB2706-89 《交流高压电器动、热稳定实验方法》GB/13540-92《高压开关设备抗地震性能试验》JB/T6461-92《交流高压接地开关开合感应电流试验》JB/T6461-92《交流高压开关开合母线转换电流试验》GB3906-91 《3~35kV交流金属封闭开关设备》GB50062-92《电力装置的继电保护和自动装置设计规范》DL402-91 《交流高压断路器订货技术条件》DL403-91 《10 35kV户内高压断路器订货技术条件》DL404-97 《户内交流高压开关柜订货技术条件》IEC298(1990) 《1kV以上50 kV及以下交流金属封闭开关设备和控制设备》GB50062-92 《电力装置的继电保护和自动装置设计规范》GB14285-93 《继电保护和安全自动装置技术规程》DL478-92 《静态继电保护及安全自动装置通用技术条件》DL/T587-1996 《微机继电保护装置运行管理规程》GB/T15145-94 《微机线路保护装置通用技术条件》GB/T13730-92 《地区电网数据采集与监控系统通用技术条件》DL/T630-1997 《交流采样远动终端技术条件》DL/400-1991 《继电器和安全自动装置技术规范》GB/T13729 《远动终端通用技术条件》GB6162 《静态继电保护及装置和电气干扰试验》GB4845 《静态电气继电器绝缘试验》DL5003-91 《电力系统调度自动化设计技术规范》GB14285-93 《继电保护和安全自动装置技术规程》NDGJ8-89 《火力发电厂、变电所二次接线主设计技术规定》DJ9-87 《电测量仪表装置设计技术规范》DL/T634-1997 《远动设备及系统,第5部分,传输规程》GB11287-89 《继电器、继电保护装置振动(正弦)试验》GB7450 《电子设备雷击导则》GB/T14598.9 《辐射电磁场干扰实验》DL5003-92 《电力系统调度自动化设计技术规程》DL/T587-1996 《微机继电保护装置运行管理规程》IEC 60694 《高压开关设备和控制设备标准的通用条款》IEC255-22-1 《高频干扰试验标准》IEC255-22-2 《静电放电干扰试验标准》IEC255-22-3 《辐射电磁场干扰试验标准》IEC255-22-4 《快速瞬变干扰试验标准》IEC255-21-1 《振动试验》IEC255-21-2 《冲击和碰撞试验》IEC255-21-3 《地震试验》IEC255-21-13 《静电放电实验》未列出之标准应按中华人民共和国国家标准(GB)或国际电工标准(IEC)及行业标准规范执行。
高低压变配电工程验收标准要求-校正意见-杨
高低压变配电工程验收标准要求-修正建议
1、第二页引用的国家施工质量验收规范标准中有13个已经过期,请校正为最新的代号。
2、接地体本项目不允许使用圆钢做接地引线。
3、接地电线不允许使用4mm2以下的硬质电线。
4、第22页及其它分项子系统施工中的安全检查内容,太过于粗略,只有一句话。
需补充相关内容。
5、第23页低压配电柜的安装中此处缺少垂直度,平整度的数据值标准要求请补充。
6、第26页中,缺少检测检验数据的支持标准要求。
7、第32页中,应该增加基础槽钢的面漆颜色要求。
8、第34页中,应该增加交接试验的数值和标准要求
9、第64页之前的电缆敷设工艺方法中,没有说明电缆的标识标牌多少米一个,也没有明确电缆的弯曲半径不得<多少?更没有说明必须走向要横平竖直。
和接地电阻的数值要求。
10、第75页中,母线槽的绝缘摇表用500V的兆欧表吗?前面的低压柜的绝缘摇表用2500V的?这块用500V的?
11、在76页到83页中母线槽的接地和标识要求标准无。
12、缺少配电柜的防雷浪涌保护器的安装要求和标准。
13、缺少高压柜的电击实验方法和标准要求。
14、在全篇中缺少对配电房的土建配套标准的要求。
比如地坪环氧树脂油漆,墙面的乳胶漆,天花的颜色。
以及电灯,气体灭火及防排烟和防火门的要求。
15、在全篇中缺少对整个电房整体美观和谐工艺标准要求。
工程部:杨新意2018.5.15。
关于高低压开关柜及箱式变电站的保护整定值意见稿
关于高低压开关柜及箱式变电站的保护整定值意见稿一、箱式变电站1、低压总进线开关低压进线总开关是热磁式时,I r≦1.2倍变压器额定电流;时间按IEC为4S,GB为30S 低压进线总开关是电子式时,I r≦1.2倍变压器额定电流, Isd=4-6倍变压器的额定电流;Im=8倍变压器的额定电流。
低压总进线开关是框架式的时,按电子式的整定。
2、各馈线开关调整到最大,但不能超过进线总开关的定值。
3、高压侧变压器出线是熔断器时,考虑选择具有过载保护型的熔断器。
4、箱变内的进线总开关在选型和报价时,应首先考虑电子式脱扣单元的开关。
二、低压开关柜1、进线接地电流的整定按所配零序电流互感器额定电流整定,没有装零序互感器的调至最大。
2、进线总开关柜按箱变内原则同样整定,母联开关按进线开关靠,母联开关及下级开关速断或短延时时间整定到0.1S.3、低压各出线,定值均调整到最大,但不能超过进线总开关的定值。
4、电机保护器:额定电流In按电机额定电流,可以按功率因数为0.9计算,起动时间15S,堵转=3In,投断相保护。
三、高压开关柜1、变压器负载过流=1.5In 0.5S 跳闸;速断=6In 0S 跳闸;过负荷=1.2In,60S 信号2、高压电机负载额定电流In按电机额定电流,可以按功率因数为0.9计算,起动时间15S,堵转=3In,投断相保护,过电压保护,过电压为120%设定,1S。
过流=1.5In 0.5S 跳闸;速断=8In 0S 跳闸;过负荷=1.2In,60S 信号3、主变进线电流投复压过流=1.5In 0.5S 跳闸;速断=6In 0S 跳闸;比差=0.5In差动速断=6In4、供电局进线过流=1.5In 0.5S 速断=4 In 0S(按电流互感器的额定电流)5、母联开关按进线开关整定6、FC回路此回路带电机时,速断调到最大,且保护内投FC功能。
其余按电机保护设定7、其他未作说明和要求保护退出,未提到的参数保持原有出厂值。
高低压开关柜项目建议书
高低压开关柜项目建议书尊敬的相关部门领导:我是某某某公司的一名工程师,针对高低压开关柜项目,我特向贵部门提交一份建议书,希望能够得到您的认可和支持。
一、项目背景及目标随着我国电力行业的快速发展,高低压开关柜作为电力系统中的重要设备之一,具有遥测遥信、远程操作、自动保护等功能,在电力生产和配电过程中扮演着至关重要的角色。
然而,目前我国许多电力系统的开关柜设备已经老化严重、技术水平低下,存在着安全隐患和信号传输不畅等问题,迫切需要进行升级和改良。
基于以上背景,我们提出以下项目目标:1. 提升开关柜设备的安全性能,确保供电过程的稳定运行;2. 提高开关柜设备的技术指标,满足现代电力系统的需求;3. 采用先进的远程控制技术,实现对开关柜设备的智能化管理;4. 减少能源消耗,提高电力系统的能源利用效率。
二、项目解决方案为了实现以上目标,我们建议在高低压开关柜项目中采取以下解决方案:1. 优选供应商:选择具有丰富经验和优质服务的供应商,确保选用的设备能够符合项目需求,并进行相关资格审查,确保供应商具备良好的信誉度;2. 技术升级:选用具有国际先进技术的高低压开关柜设备,提高设备的技术指标,例如采用先进的数控技术、智能保护装置等,以提升设备的安全性和可靠性;3. 远程监测:集成先进的远程监测系统,利用物联网技术实现对开关柜设备的远程监控和管理,及时获取设备运行状态和故障信息,确保设备可靠运行;4. 能源节约:选用节能型开关柜设备,降低电力系统的能耗。
例如,在设计和制造过程中优化结构、采用高效节能的元器件等,以达到降低功耗的目的。
三、项目实施计划针对高低压开关柜项目,我们制定了以下实施计划:1. 前期准备:组建项目团队,明确项目目标和任务分工,制定详细的项目计划书,以确保项目的顺利实施;2. 设备采购:根据项目需求,与供应商进行充分沟通,选择合适的设备型号和规格,并签订合同;3. 设备安装:按照项目计划,在合适的时间和地点进行设备安装,并进行相关测试和调试工作,确保设备能够正常运行;4. 远程监控系统集成:与远程监控系统供应商合作,进行系统集成和调试,并进行培训,以保证系统能够稳定运行;5. 项目验收:按照合同约定,进行项目验收工作,确保项目目标的实现以及设备的质量达到预期标准;6. 后期服务:设立售后服务团队,提供设备维护、故障排除和技术支持等服务,确保设备长期稳定运行。
低压开关柜技术协议
低压开关柜技术协议一、引言低压开关柜技术协议是一份重要的合同文件,它规范了低压开关柜的技术要求、性能参数以及双方的权责义务。
本文将对低压开关柜技术协议的要点进行详细论述,旨在为相关合同的签订提供参考。
二、技术要求1. 低压开关柜的基本信息低压开关柜应包含名称、型号、额定电压、额定电流等基本信息,确保双方对产品的准确理解。
2. 设计和制造标准低压开关柜应符合国家相关标准,如GB7251.1-2013《低压成套开关设备和控制设备》等,并达到高质量、安全可靠的要求。
3. 外观与结构低压开关柜的外观应美观大方,结构应合理,便于安装和维护,同时具备良好的防护性能,以确保在恶劣环境下的正常运行。
4. 电气性能参数低压开关柜的电气性能参数包括额定电压、额定电流、额定频率、额定短时耐受电流、额定开断能力等,这些参数应符合项目需求,并保证正常运行和安全性。
5. 开关柜组成和功能低压开关柜应明确规定其组成部分,如主总开关、分支回路、保护装置、合闸操作机构等,并确保具备相应的功能,如过载保护、短路保护、接地保护等。
6. 配电系统的灵活性与可扩展性低压开关柜应具备较强的灵活性,能够适应不同场景的应用需求,并具备较好的可扩展性,以满足未来能源管理的要求。
7. 安全保护措施低压开关柜应有完备的安全保护装置,如隔离开关、电气联锁、电缆接地等,以确保设备在运行过程中的人身安全和设备安全。
8. 控制与监测系统低压开关柜可根据需要配备相应的智能化控制与监测系统,如PLC控制、远程监控、数据采集等,以提高设备操作和管理的便利性。
三、双方权责义务1. 供应商责任供应商应按照合同规定的要求设计、制造和交付低压开关柜,并提供相应的技术支持和服务。
2. 用户责任用户应提供详细的用电负荷情况、电气系统结构和其他相关信息,并按照合同约定进行验收和付款。
3. 质量保证与售后服务供应商应提供相应的质量保证,确保低压开关柜的性能和功能符合协议的要求,并提供合理的售后服务,包括设备故障维修、技术支持等。
高低压开关柜技术协议
依据双方意向,发电项目2×15MW 煤气发电项目高低压开关柜设备及附属设备定货事宜,经买卖双方友好商议,买受方允许出卖方承担该整套设备的。
除合同有关条款外,经双方授权代表进一步商议及明确,对设备技术方面确定如下协议:1 ) .本技术协议合用于发电工程2×15MW 煤气发电项目高低压开关柜设备及附属设备。
对设备的功能、设计、结构、性能、安装和试验等方面提出技术要求。
2 )买受方在本技术协议提出了最低限度的技术要求,并未规定所有的技术要求和合用的标准,出卖方将提供满足本技术协议和标准要求的高质量产品及其服务。
对国家有关安全、环保等强制性标准,均满足其要求。
3 ).出卖方将执行本技术协议所列标准及相应的国家和行业相关技术要求和合用的标准。
有矛盾时,按较高标准执行。
4 ) .合同签定后按本技术协议的要求,出卖方将提出设备的设计、创造、检验/试验、装配、安装、调试、试运、试验、运行和维护等标准清单给买受方,由买受方确认。
河北省唐山迁安市年平均风速(m/s) 4.0累年(多年)瞬时最大风速(m/s) 37冬季盛行风向NW (偏北风)夏季盛行风向SW (偏南风)全年平均温度(℃)10.5极端最高温度(℃) 40极端最低温度(℃) -28.7年最大降雨量(mm) 536日最大降雨量(mm) 365.4多年平均降雨量(mm)689.3最大积雪厚度(cm) 35最大冻结深度(m) 1.0夏季室外平均相对湿度( % ) 73抗震设防烈度8 度地震加速度水平加速度 0.20g海拔高度90 ~ 100m爬电比距(按 12KV 计算) ≥3.1cm/KV:1 )高压遵循的主要标准GB3906-91 3-35KV 交流金属封闭开关设备GB11022-1999 高压开关设备和控制设备标准的共用技术条件IEC298: 1990 交流金属封闭开关设备和控制设备GB763-90 《交流高压电器在长期工作时的发热》GB1985-89 《交流高压隔离开关和接地开关》GB1408-89 《固体绝缘材料工频电气强度的试验方法》GB2706-1989 《交流高压电气动、热稳定试验方法》GB3309-1989 《高压开关设备常温下的机械试验》GB7354-87 《局部放电也测量》GB311.1-1997 《高压输电设备的绝缘配合》GB/T 16927-1997 《高压试验技术》GB1207-1997 《电压互感器》GB1208-1997 《电流互感器》DL/T593-1996 《高压开关设备的共用定货技术导则》DL/T617-1997 《气体绝缘金属封闭开关设备技术条件》DL/T 618-1997 《气体绝缘金属封闭开关设备现场交接实验规程》DL/T 620-1997 《交流电气装置的过电压保护和绝缘配合》DL/T402-1999 《交流高压断路器定货技术条件》DL/T486-2000 《交流高压隔离开关和接地开关定货技术条件》DL/T615-1997 《交流高压断路器参数选用导则》DL/T404-1997 《户内交流高压开关柜定货技术条件》DL//T403-2000 《12~40.5kV 户内高压真空断路器定货技术条件》IEC60060 《高压试验技术》IEC60044-1《电流互感器》IEC60044-2 IEC600270《电压互感器》《局部放电测量》《标准电力设备交接和预防性试验规程》 2000 版。
2024年度高低压配电柜供应技术协议
20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXX2024年度高低压配电柜供应技术协议本合同目录一览1. 定义与术语解释1.1 合同双方1.2 高低压配电柜1.3 技术协议2. 供应内容2.1 配电柜规格与型号2.2 技术参数与性能要求2.3 配电柜数量与交付时间3. 技术支持与服务3.1 技术咨询与设计支持3.2 现场安装指导与培训3.3 售后服务与维护4. 质量保证4.1 配电柜质量标准4.2 质量检验与验收4.3 质量问题处理5. 价格与支付5.1 单价与总价5.2 支付方式与期限5.3 发票与税务6. 运输与交付6.1 运输方式与责任6.2 交付地点与接收6.3 风险转移与保险7. 合同的变更与终止7.1 合同变更条件7.2 合同终止条件7.3 合同终止后的处理8. 违约责任8.1 供应商的违约行为8.2 采购商的违约行为8.3 违约责任的计算与赔偿9. 争议解决9.1 争议解决方式9.2 仲裁地点与机构9.3 法律适用10. 保密条款10.1 保密信息范围10.2 保密期限10.3 泄密责任11. 合同的生效与解除11.1 合同生效条件11.2 合同解除条件11.3 解除合同后的处理12. 其他条款12.1 合同的转让12.2 附件与附录12.3 合同的完整性13. 签字盖章13.1 供应商签字盖章13.2 采购商签字盖章14. 日期与有效期限14.1 合同签署日期14.2 合同有效期限第一部分:合同如下:第一条定义与术语解释1.1 合同双方1.2 高低压配电柜1.2.1 配电柜:指由供应商提供的高低压配电设备,包括柜体、开关设备、保护装置等。
1.3 技术协议1.3.1 技术协议:指双方签订的关于配电柜供应的技术要求、性能参数、交付时间等具体事项的协议。
第二条供应内容2.1 配电柜规格与型号2.1.1 供应商应根据采购商的要求,提供符合技术协议中规定的配电柜规格与型号。
kV输变电工程初步设计及概算评审意见模版(户内开关柜)
关于__输变电工程初步设计的评审意见__电网公司:受__的委托,__院于__年__月__日在__省__市主持召开了__输变电工程初步设计评审会议,以《关于印发__输变电工程初步设计评审会议纪要的通知》(__[__]__号)向有关单位发送了会议纪要,并于__年__月__日召开了收口会议。
设计单位根据会议意见修改后提出收口报告,经复核评审,形成评审意见如下:一、评审主要结论(一)总体概况__输变电工程包括:__变电站工程、__线路工程和通信工程。
__发改委以《__发改委关于__输变电工程核准的批复》(__[__]__号文)批复该输变电工程立项,批复的本工程静态投资__万元、动态投资__万元。
本工程项目法人为__公司,初步设计文件由__院完成。
(二)建设规模和主要技术方案(分专业描述建设规模,具体内容可根据工程实际调整)1、__变电站工程__MVA主变压器__台,35kV出线__回,10kV出线__回,每台主变10kV侧安装__组__Mvar低压并联电容器(电抗器)。
35kV侧采用__接线。
10kV侧采用__接线。
主变采用三相__变压器。
35kV采用__设备,10kV采用__设备。
本工程按最终规模一次征地。
全站总征地面积__公顷(__亩),其中围墙内占地__公顷。
全站总建筑面积__m2,其中主控通信楼__m2。
2、对侧变电站扩建工程2.1 110kV__变电站工程扩建__个35kV出线间隔工程。
35kV本期采用__母线接线,本期安装__台断路器。
35kV采用__设备。
2.2 35kV__变电站工程扩建__个35kV出线间隔工程。
35kV本期采用__母线接线,本期安装__台断路器。
35kV采用__设备。
3、__线路工程3.1架空线路线路路径长度约__km,全线按同塔双回路设计。
__段基本风速为__m/s,其余地段基本风速为__m/s;全线按无覆冰设计。
导线每相采用单根__钢芯铝绞线。
全线采用自立式铁塔。
中央变电所高压开关柜以及低压柜的技术协议1要点
陕西澄合合阳煤炭开发有限公司安阳煤矿井下中央变电所设备技术协议陕西澄合合阳煤炭开发有限公司无锡市新一代电力电器有限公司2011年10月7日一、总则1.本技术条件的使用范围为陕西澄合合阳煤炭开发有限公司安阳煤矿井下中央变电所。
包括矿用一般型手车高压真空开关柜、直流控制系统柜、低压开关柜、矿用隔爆干式变压器等设备。
2.根据陕西澄合合阳煤炭开发有限公司安阳煤矿井下中央变电所的设备供货要求、运行条件及使用环境,陕西澄合合阳煤炭开发有限公司(以下简称甲方)、无锡市新一代电力电器有限公司(以下简称乙方)双方经协商达成本技术协议。
3.未经双方共同许可,任何一方不得将本协议内容及其他与之相关的技术文件提供给其它方。
未尽事宜由双方协议解决。
此协议经双方代表签字后生效。
4.乙方保证各分包商符合技术要求,乙方对整套设备整体负责。
一、使用环境条件:1、安装地点:陕西澄合合阳煤炭开发有限公司安阳煤矿井下中央变电所2、符合《煤矿安全规程》和相关GB要求3、使用条件3.1 海拔高度:约+400米3.2 环境温度:最高+40℃、最低+10℃3.3 湿度: 80%(+25℃)3.4 无剧烈震动和冲击。
3.5 无瓦斯煤尘爆炸危险场所3.6 无足以腐蚀金属和破坏绝缘的气体二、高压柜1、矿用一般型手车式高压真空开关柜: 29台其中:进线柜2台,母联柜1台, PT柜2台,变压器馈出柜2台,线路馈出柜16台。
FC馈出柜6台 ,乙方在5AH、23AH高压开关柜内预留200×200mm的空间以便水泵的控制电压变送器以及电流变送器的安装,并打直径为6mm的孔两个。
所有操作机构和辅助开关的接线除有特殊要求外,均采用相同接线方式,以保证高压真空开关柜手车的互换性。
部件的配置以系统原理图为依据。
2、高压柜技术参数2.1 额定电压: 12kV2.2 额定电流: 630A2.3 额定短路开断电流:25kA2.4 额定频率:50HZ2.5 外壳防护等级:IP543、柜内设备型式:(以设计院订货图为准)3.1 高压真空断路器: ZN73A-123.2 电流互感器: ZG-LZJC-10T 0.5/10P103.3 电压互感器: ZG-JSZW-10 0.5/6P10/√3kV/0.1/√3kV/0.1/√3kV/0.1/3kV3.4 过电压保护器:采用BSTG-17/600型3.5 微机型综合保护装置:采用XR型系列产品3.6 开关智能操显单元: 采用YTK-9320型。
低压开关柜-技术协议
目录1 总则2 卖方的职责3 供货范围4 标准规范5 设计6 试验和检查7 标记8 卖方文件9 附件1.1 本技术协议合用于电压等级为 0.4kV 低压开关柜(以下:低压开关柜)本体及附属设备的设计、创造、检查和试验的最基本要求。
1.2 所有图纸、文件、操作手册、铭牌均用中文,计量单位采用国际单位制。
1.3 本技术协议提出的是最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文,卖方应提供符合工业标准和本技术协议的优质产品。
1.4 本技术协议所使用的标准如与卖方所执行的标准不一致时,按较高标准执行。
1.5 卖方所报价格应包括合同设备及包装(含备品备件、专用工具)、技术资料、技术服务等费用,还包括合同设备的增值税费、运杂费(从创造厂至施工现场)等。
1.6 卖方有完善供货范围内全部设备技术条件的义务及责任。
1.7 本技术协议经业主、买方、卖方三方确认后作为定货合同的技术附件,与合同正文具有同等的法律效力。
1.8 买方保留对本技术协议相关条文增加、删除、修改的权力。
1.9 买方不负责提供相关的最新的 IEC 及中国国家标准。
1.10 附图、附表为本技术协议不可分割部份,部份要求见图纸要求。
1.11 低压开关柜应根据买方最终确认的图纸创造,买方的确认并不能解除卖方对其图纸的完整性及正确性应负的责任,并且装箱资料与确认后的图纸一致。
1.12 本技术协议未尽事宜,由业主、买方、卖方三方商议确定。
2.1 本技术协议与相关法规、标准、数据表、图纸等之间的任何矛盾应由买方负责澄清。
2.2 不允许用假设来掩盖数据的不足,卖方有责任通过买方或者其它正规渠道获取可靠信息。
2.3 卖方应对低压开关柜的设计、创造、供货、检查和试运负有全部责任,保证所提供的低压开关柜满足国家和行业有关标准和规范以及技术协议的要求。
低压开关柜所选用的材料和零件应该是全新的、高质量的,不存在任何影响到性能的缺陷。
业主使用时发生性能不合格,误差超过范围等质量问题和运输中浮现问题,卖方要赔偿由此带来的所有损失和费用,要求卖方对上述情况做出保证。
电气技术协议审核要点
电气技术协议审核要点电气技术协议审核要点一、双方基本信息 1. 甲方:公司名称、地址、联系方式、法定代表人等信息;2. 乙方:公司名称、地址、联系方式、法定代表人等信息。
二、各方身份、权利、义务、履行方式、期限、违约责任1. 甲方身份:电气工程承包商;2. 乙方身份:委托人;3. 甲方权利:按合同约定完成工程,申请工程验收;4. 乙方权利:支付工程款项,验收合格的工程;5. 甲方义务:按照合同约定的质量、工期、价格等要求完成工程,保证工程质量,提供必要的技术支持和服务;6. 乙方义务:支付工程款项,提供必要的技术支持和配合;7. 甲方履行方式:按照合同约定的工程计划和标准,安排工程施工,保证工程质量;8. 乙方履行方式:支付工程款项,提供必要的技术支持和配合;9. 工程期限:按合同约定的时间完成工程;10. 违约责任:双方违约责任及补偿方式应明确在合同中,如无法履行合同,应另行议定或向法院提起诉讼。
三、需遵守中国的相关法律法规1. 甲方和乙方均必须遵守中华人民共和国相关法律法规,包括但不限于《中华人民共和国合同法》、《中华人民共和国建设工程质量管理条例》等。
四、明确各方的权力和义务1. 甲方和乙方在签订本协议时应认真履行双方的权利和义务;2. 如双方在履行合同的过程中,存在任何争议或矛盾,应及时协商解决,或依据法律法规予以解决;3. 凡是因为本协议引起的或与本协议相关的任何争议,双方应通过友好协商解决,若无法协商解决,使用仲裁方式进行解决;4. 本协议内容及附件属于协议整体有效部分,具有等同法律效力;五、明确法律效力和可执行性1. 本协议一经双方签字盖章后生效,具有法律效力;2. 双方应全面履行本协议的所有条款,如有任何违约行为,均应承担相应的法律责任;3. 双方应及时履行相应的义务和责任,确保本协议具有可执行性。
六、其他本审核要点适用于电气技术协议审核,相关协议草拟、审核时应当认真遵守,确保协议合法、合规。
高低压开关柜合同技术部分
高低压开关柜合同技术部分高低压开关柜合同技术部分甲方(供方):公司名称:地址:电话:传真:邮编:负责人姓名:身份证号码:法定代表人姓名:身份证号码:乙方(需方):公司名称:地址:电话:传真:邮编:负责人姓名:身份证号码:法定代表人姓名:身份证号码:双方确认,甲方与乙方签订了本合同(以下简称“本合同”),并同意履行本合同的所有条款。
本合同的一切条款均以“合同”的规定为准,其效力范围仅限于合同各方。
第一条产品说明1. 甲方确认将按照乙方的需求,生产高低压开关柜。
2. 产品规格及数量详见附件一。
第二条交货时间1. 甲方应于本合同签署之日起,经乙方确认订单后10个工作日内完成商品制造并送至收货地点。
2.如因甲方原因造成交货时间推迟,甲方应承担由此产生的全部损失。
3. 因不可抗力等原因导致甲方无法按计划交货的,甲方须立即通知乙方,并及时提交相关证明文件,经乙方同意后补充合同条款。
第三条价格及付款方式1. 本合同总金额为人民币____________元。
2. 乙方应在收到商品后进行验收,待验收合格后,才能进行付款。
乙方应在30日内支付全部货款。
如乙方未能按时支付货款,甲方有权暂停本合同的进一步履行。
3. 若因甲方原因导致产品质量不合格,乙方有权退货,并要求甲方承担退货费用,并将未完全支付的货款在本合同中扣除。
第四条质量保证1. 甲方应按国家有关标准进行生产,产品质量应符合本合同规定。
2. 甲方负责向乙方提供产品质保证书,并承诺产品保修期限为一年。
3. 若因甲方产品质量原因导致乙方损失,甲方须承担相应的赔偿责任。
甲方应在乙方提出赔偿要求之日起5个工作日内按乙方要求进行赔偿。
第五条知识产权1. 甲方应保证生产的产品和提供的解决方案不侵犯任何第三方的知识产权,如有任何纠纷,甲方应承担全部责任。
2. 甲方应承诺对其提供的任何技术资料和解决方案的技术资料拥有完全、完整而非侵权的知识产权。
如有任何证据表明甲方的技术资料或解决方案涉嫌侵犯第三方的知识产权,甲方应立即通知乙方并承担由此产生的一切责任和赔偿费用。
2024年度高低压开关柜技术咨询与技术服务合同3篇
20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXXP ERSONAL2024年度高低压开关柜技术咨询与技术服务合同本合同目录一览第一条定义与术语解释1.1 合同双方1.2 技术咨询1.3 技术服务1.4 高低压开关柜1.5 技术成果第二条合同范围与服务内容2.1 技术咨询服务2.2 技术服务范围2.3 技术培训与指导2.4 技术支持与维护第三条合同期限3.1 合同开始日期3.2 合同结束日期第四条技术咨询与服务人员的资质要求4.1 咨询人员资质4.2 服务人员资质第五条技术成果的权利与归属5.1 技术成果定义5.2 技术成果权利归属第六条费用与支付6.1 咨询费用6.2 服务费用6.3 支付方式与时间第七条保密条款7.1 保密信息定义7.2 保密义务与期限第八条违约责任8.1 违约行为8.2 违约责任承担第九条争议解决9.1 争议解决方式9.2 适用法律与管辖第十条合同的生效、变更与终止10.1 合同生效条件10.2 合同变更10.3 合同终止第十一条其他条款11.1 合同的书面形式11.2 通知与送达11.3 合同的附件第十二条甲方(委托方)义务与责任12.1 提供必要资料与信息12.2 配合与协助第十三条乙方(咨询/服务方)义务与责任13.1 履行技术咨询与服务义务13.2 保护甲方知识产权第十四条双方共同遵守的原则14.1 合法合规14.2 诚实信用14.3 平等互利第一部分:合同如下:第一条定义与术语解释1.1 合同双方1.2 技术咨询技术咨询是指乙方根据甲方的要求,对甲方在高低压开关柜领域遇到的技术问题提供专业的建议、意见和解决方案的活动。
1.3 技术服务技术服务是指乙方根据甲方的要求,对甲方在高低压开关柜领域的设备进行维护、检修、优化等实际操作的活动。
1.4 高低压开关柜高低压开关柜是一种用于电力系统中,实现电力分配、控制、保护及监测的设备。
1.5 技术成果技术成果是指在合同履行过程中,乙方根据甲方需求所研发、改进的技术方案、技术资料等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
特变电工高低压开关柜技术协议
审核意见
1.两面高压开关柜编号均为AH1,无柜子名称,未按顺序编号;
2.低压开关柜无柜子名称,未按照柜子所排列顺序统一进行编号,柜子分项配置明细未按照每一台柜子功能进行列出,各柜子电气元器件规格型号数量不够明确;
3.低压开关柜统一编号要和风选厂家结合,参考设计院布置图,保持柜型、颜色、编号、名称标牌的一致性;
4.外壳防护等级前后不一致,统一应达到IP45;
5.质保期:安装使用验收合格之日起24个月,质保期内设备出现配件损坏或者不能正常运转,出卖方负责免费维修或更换;
7.供货期:合同、技术协议签订后30天交货。
