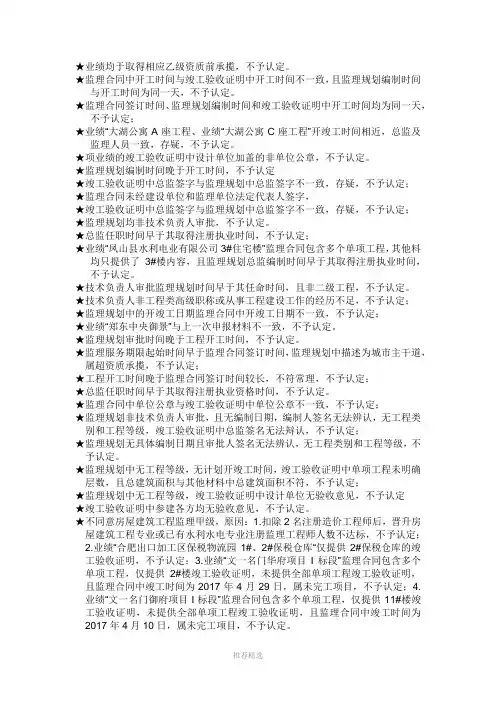

★业绩均于取得相应乙级资质前承揽,不予认定。
★监理合同中开工时间与竣工验收证明中开工时间不一致,且监理规划编制时间与开工时间为同一天,不予认定。
★监理合同签订时间、监理规划编制时间和竣工验收证明中开工时间均为同一天,不予认定;
★业绩“大湖公寓A座工程、业绩“大湖公寓C座工程”开竣工时间相近,总监及监理人员一致,存疑,不予认定。
★项业绩的竣工验收证明中设计单位加盖的非单位公章,不予认定。
★监理规划编制时间晚于开工时间,不予认定
★竣工验收证明中总监签字与监理规划中总监签字不一致,存疑,不予认定;
★监理合同未经建设单位和监理单位法定代表人签字,
★竣工验收证明中总监签字与监理规划中总监签字不一致,存疑,不予认定;
★监理规划均非技术负责人审批,不予认定。
★总监任职时间早于其取得注册执业时间,不予认定;
★业绩“凤山县水利电业有限公司3#住宅楼”监理合同包含多个单项工程,其他料均只提供了3#楼内容,且监理规划总监编制时间早于其取得注册执业时间,不予认定。
★技术负责人审批监理规划时间早于其任命时间,且非二级工程,不予认定。
★技术负责人非工程类高级职称或从事工程建设工作的经历不足,不予认定;
★监理规划中的开竣工日期监理合同中开竣工日期不一致,不予认定;
★业绩“郑东中央御景”与上一次申报材料不一致,不予认定。
★监理规划审批时间晚于工程开工时间,不予认定。
★监理服务期限起始时间早于监理合同签订时间,监理规划中描述为城市主干道,属超资质承揽,不予认定;
★工程开工时间晚于监理合同签订时间较长,不符常理,不予认定;
★总监任职时间早于其取得注册执业资格时间,不予认定。
★监理合同中单位公章与竣工验收证明中单位公章不一致,不予认定;
★监理规划非技术负责人审批,且无编制日期,编制人签名无法辨认,无工程类别和工程等级,竣工验收证明中总监签名无法辩认,不予认定;
★监理规划无具体编制日期且审批人签名无法辨认,无工程类别和工程等级,不予认定。
★监理规划中无工程等级,无计划开竣工时间,竣工验收证明中单项工程未明确层数,且总建筑面积与其他材料中总建筑面积不符,不予认定;
★监理规划中无工程等级,竣工验收证明中设计单位无验收意见,不予认定
★竣工验收证明中参建各方均无验收意见,不予认定。
★不同意房屋建筑工程监理甲级,原因:1.扣除2名注册造价工程师后,晋升房屋建筑工程专业或已有水利水电专业注册监理工程师人数不达标,不予认定;
2.业绩“合肥出口加工区保税物流园1#、2#保税仓库“仅提供2#保税仓库的竣工验收证明,不予认定;
3.业绩“文一名门华府项目I标段”监理合同包含多个单项工程,仅提供2#楼竣工验收证明,未提供全部单项工程竣工验收证明,且监理合同中竣工时间为2017年4月29日,属未完工项目,不予认定;
4.业绩“文一名门御府项目I标段”监理合同包含多个单项工程,仅提供11#楼竣工验收证明,未提供全部单项工程竣工验收证明,且监理合同中竣工时间为2017年4月10日,属未完工项目,不予认定。
★工程项目概况表述不清,未提供全部单项竣工验收证明,不予认定。
★监理合同无签订日期,无法判定工程类别和工程等级,不予认定;
★监理合同中工程名称与其他材料中工程名称不一致,属超资质承揽,不予认定;★竣工验收证明中工程内容与监理合同中工程内容不一致,不予认定;
★监理规划和竣工验收中工程内容与监理合同中工程内容不一致,无法判定工程类别和工程等级,不予认定;
★扣除2名注册造价工程师后,注册监理工程师人数不达标,不予认定;2.3项业绩均无法判定工程等级,不予认定。
★竣工验收证明中建设单位和设计单位加盖的非单位公章,不予认定。
★监理规划编制时间晚于工程开工时间,不予认定。
★工程规模与工程造价不符常理,不予认定。无法判定工程等级,不予认定。★扣除2名注册造价工程师后,注册监理工程师人员数量不达标,不予认定。★技术负责人工作简历与其一级注册建造师变更时间不符,不予认定
★监理规划编制时间早于监理合同签订时间,竣工验收证明中开工时间早于监理合同签订时间,
★竣工验收证明中开工时间早于监理合同签订时间,未提供全部单项工程竣工验收证明,监理合同中工程名称与业绩名称不符,不予认定。
★非近2年完成项目,不予认定;监理合同和竣工验收证明均模糊不清,无法判定考核指标,不予认定;监理规划中工程规模属超资质承揽,不予认定;
★未提供必要的工程试验检测设备的购置清单,不予认定。监理合同无签订时间,监理规划未经总监签字,不予认定;监理合同签订时间晚于监理合同中监理服务期开始时间,不予认定。
★监理合同中未明确总监,不予认定。
★无法判定工程等级,不予认定。
★竣工验收证明中开工时间与监理规划中开工时间不符,不予认定;
★竣工验收备案书中建筑面积与竣工验收记录中建筑面积不符,不予认定。
★监理规划编制时间均晚于工程开工时间,未提供竣工验收证明,不予认定。★扣除2名注册造价工程师后,注册监理工程师人数不达标,不予认定。
★项目工期与中国招投标网招标信息中工期不符,不予认定。
★监理合同中未明确总监,不予认定。
★天然气800万立方有机肥3万吨生物质多联产项目”非市政公用工程,项目工期与中国招投标网招标信息中工期不符,不予认定。
★注册监理工程师郭振礼、邵良青身份证复印件模糊不清,无法判定,不予认定;★竣工验收证明中参建单位盖章模糊不清,监理合同中建设单位盖章模糊不清,★竣工验收证明中无开、竣工时间,不予认定;
★无法判定工程类别和总投资额,不予认定。
★注册监理工程师吴小忠的注册造价工程师证重复注册在山东阳光正大建设项目管理有限公司,注册人员总人次不达标,不予认定
★监理规划审批时间与技术负责人变更时间不符,不予认定。
★监理合同中的监理单位合同专用章与建设单位公章存疑,不予认定。
★“2.5万吨/年三元乙丙橡胶装置配套工程监理”监理合同中无开竣工时间,不予认定。
★监理合同签订时间晚于合同中拟开工时间,不予认定。
★监理合同中未明确总监,不予认定;
