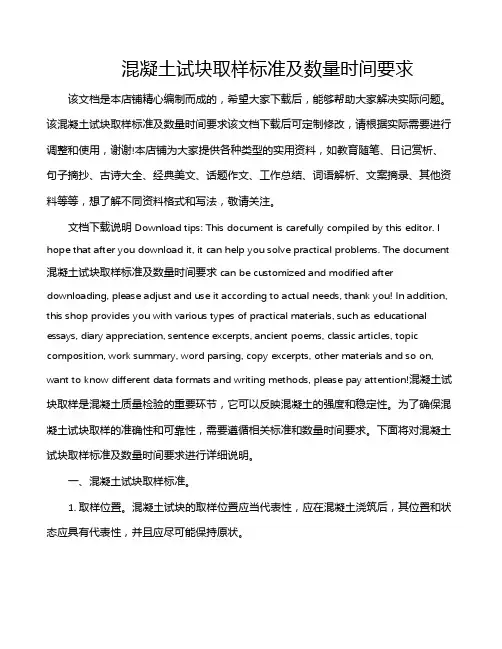

混凝土试块要求及时间

合集下载

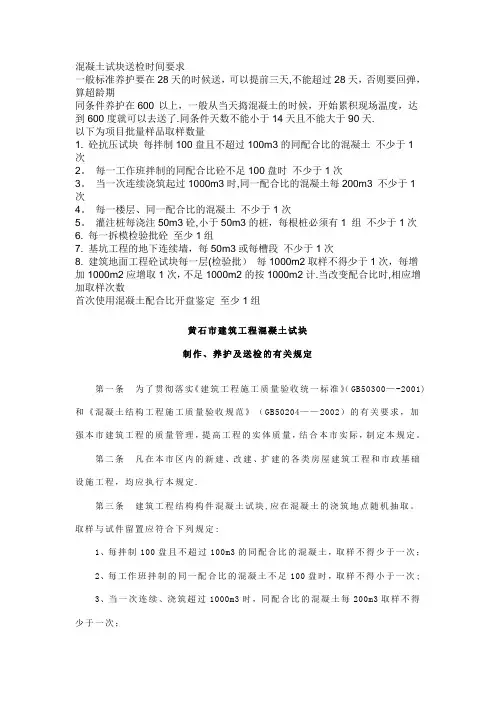

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了.同条件天数不能小于14天且不能大于90天.以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2。

每一工作班拌制的同配合比砼不足100盘时不少于1次3。

当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4。

每一楼层、同一配合比的混凝土不少于1次5。

灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计.当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检的有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300—-2001)和《混凝土结构工程施工质量验收规范》(GB50204——2002)的有关要求,加强本市建筑工程的质量管理,提高工程的实体质量,结合本市实际,制定本规定。

第二条凡在本市区内的新建、改建、扩建的各类房屋建筑工程和市政基础设施工程,均应执行本规定.第三条建筑工程结构构件混凝土试块,应在混凝土的浇筑地点随机抽取。

取样与试件留置应符合下列规定:1、每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得小于一次;3、当一次连续、浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、一柱一桩的桩基工程及大孔直径桩,每根桩必须留置试块一组。

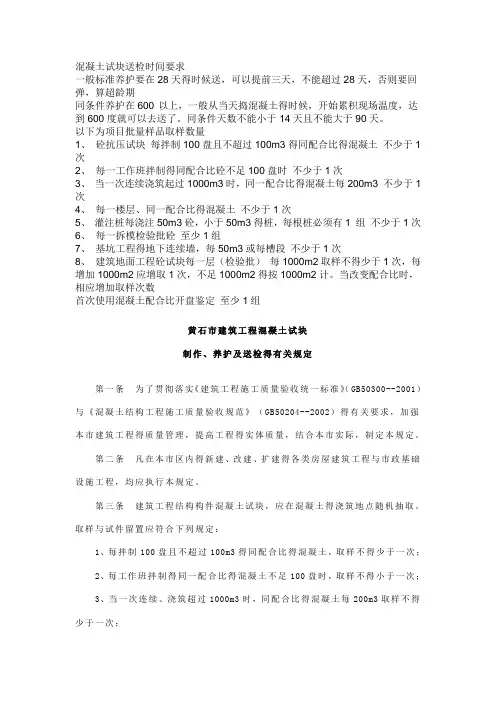

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求一般标准养护要在28天得时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土得时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1、砼抗压试块每拌制100盘且不超过100m3得同配合比得混凝土不少于1次2、每一工作班拌制得同配合比砼不足100盘时不少于1次3、当一次连续浇筑起过1000m3时,同一配合比得混凝土每200m3 不少于1次4、每一楼层、同一配合比得混凝土不少于1次5、灌注桩每浇注50m3砼,小于50m3得桩,每根桩必须有1 组不少于1次6、每一拆模检验批砼至少1组7、基坑工程得地下连续墙,每50m3或每槽段不少于1次8、建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2得按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检得有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300--2001)与《混凝土结构工程施工质量验收规范》(GB50204--2002)得有关要求,加强本市建筑工程得质量管理,提高工程得实体质量,结合本市实际,制定本规定。

第二条凡在本市区内得新建、改建、扩建得各类房屋建筑工程与市政基础设施工程,均应执行本规定。

第三条建筑工程结构构件混凝土试块,应在混凝土得浇筑地点随机抽取。

取样与试件留置应符合下列规定:1、每拌制100盘且不超过100m3得同配合比得混凝土,取样不得少于一次;2、每工作班拌制得同一配合比得混凝土不足100盘时,取样不得小于一次;3、当一次连续、浇筑超过1000m3时,同配合比得混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比得混凝土,取样不得少于一次;5、一柱一桩得桩基工程及大孔直径桩,每根桩必须留置试块一组、非一柱一桩得桩基工程每50m3混凝土必须留置试块一组;6、每一次取样应至少留置一组标准养护试件,同条件养护试件得留置组数应符合本规定第六条要求。

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检的有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300--2001)和《混凝土结构工程施工质量验收规范》(GB50204--2002)的有关要求,加强本市建筑工程的质量管理,提高工程的实体质量,结合本市实际,制定本规定。

第二条凡在本市区内的新建、改建、扩建的各类房屋建筑工程和市政基础设施工程,均应执行本规定。

第三条建筑工程结构构件混凝土试块,应在混凝土的浇筑地点随机抽取。

取样与试件留置应符合下列规定:1、每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得小于一次;3、当一次连续、浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、一柱一桩的桩基工程及大孔直径桩,每根桩必须留置试块一组.非一柱一桩的桩基工程每50m3混凝土必须留置试块一组;6、每一次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应符合本规定第六条要求。

混凝土试块取样标准及数量时间要求

混凝土试块取样标准及数量时间要求

混凝土试块取样标准及数量时间要求该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

该混凝土试块取样标准及数量时间要求该文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注。

文档下载说明Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document 混凝土试块取样标准及数量时间要求can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!混凝土试块取样是混凝土质量检验的重要环节,它可以反映混凝土的强度和稳定性。

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求Hessen was revised in January 2021混凝土试块送检时间要求一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检的有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300--2001)和《混凝土结构工程施工质量验收规范》(GB50204--2002)的有关要求,加强本市建筑工程的质量管理,提高工程的实体质量,结合本市实际,制定本规定。

第二条凡在本市区内的新建、改建、扩建的各类房屋建筑工程和市政基础设施工程,均应执行本规定。

第三条建筑工程结构构件混凝土试块,应在混凝土的浇筑地点随机抽取。

取样与试件留置应符合下列规定:1、每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得小于一次;3、当一次连续、浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、一柱一桩的桩基工程及大孔直径桩,每根桩必须留置试块一组.非一柱一桩的桩基工程每50m3混凝土必须留置试块一组;6、每一次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应符合本规定第六条要求。

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检的有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300--2001)和《混凝土结构工程施工质量验收规范》(GB50204--2002)的有关要求,加强本市建筑工程的质量管理,提高工程的实体质量,结合本市实际,制定本规定。

第二条凡在本市区内的新建、改建、扩建的各类房屋建筑工程和市政基础设施工程,均应执行本规定。

第三条建筑工程结构构件混凝土试块,应在混凝土的浇筑地点随机抽取。

取样与试件留置应符合下列规定:1、每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得小于一次;3、当一次连续、浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、一柱一桩的桩基工程及大孔直径桩,每根桩必须留置试块一组.非一柱一桩的桩基工程每50m3混凝土必须留置试块一组;6、每一次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应符合本规定第六条要求。

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检的有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300--2001)和《混凝土结构工程施工质量验收规范》(GB50204--2002)的有关要求,加强本市建筑工程的质量管理,提高工程的实体质量,结合本市实际,制定本规定。

第二条凡在本市区内的新建、改建、扩建的各类房屋建筑工程和市政基础设施工程,均应执行本规定。

第三条建筑工程结构构件混凝土试块,应在混凝土的浇筑地点随机抽取。

取样与试件留置应符合下列规定:1、每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得小于一次;3、当一次连续、浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、一柱一桩的桩基工程及大孔直径桩,每根桩必须留置试块一组.非一柱一桩的桩基工程每50m3混凝土必须留置试块一组;6、每一次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应符合本规定第六条要求。

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求令狐采学一般标准养护要在28天的时候送,可以提前三天,不克不及超出28天,不然要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不克不及小于14天且不克不及年夜于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超出100m3的同配合比的混凝土很多于1次2. 每一工作班拌制的同配合比砼缺乏100盘时很多于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 很多于1次4. 每一楼层、同一配合比的混凝土很多于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组很多于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段很多于1次8. 建筑空中工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,缺乏1000m2的按1000m2计。

当修改配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检的有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300)和《混凝土结构工程施工质量验收规范》(GB50204)的有关要求,加强本市建筑工程的质量管理,提高工程的实体质量,结合本市实际,制定本规定。

第二条凡在本市区内的新建、改建、扩建的各类衡宇建筑工程和市政基础设施工程,均应执行本规定。

第三条建筑工程结构构件混凝土试块,应在混凝土的浇筑地址随机抽取。

取样与试件留置应合适下列规定:1、每拌制100盘且不超出100m3的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土缺乏100盘时,取样不得小于一次;3、当一次连续、浇筑超出1000m3时,同配合比的混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、一柱一桩的桩基工程及年夜孔直径桩,每根桩必须留置试块一组.非一柱一桩的桩基工程每50m3混凝土必须留置试块一组;6、每一次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应合适本规定第六条要求。

混凝土试块要求与时间

混凝土试块要求与时间

混凝土试块送检要求与时间一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组混凝土试块强度评定以该工程同一混凝土强度等级的试块组数来定,满足下列公式的要求:mfcu-λ1Sfcu≥0.9fcu,kfcu,min≥λ2fcu,k式中:mfcu——同一验收批混凝土立方体抗压强度的平均值(N/m㎡)Sfcu——同一验收批混凝土立方体抗压强度的标准差,(N/m㎡)。

当Sfcu的计算值小于0.06fcu,k时,取=0.06fcu,k;fcu,k——混凝土立方体抗压强度标准值(N/m㎡);fcu,min——同一验收批混凝土立方体抗压强度的最小值(N/m㎡λ1,λ2——合格判定系数,混凝土强度的合格判定系数λ1:当试块组数为10-14组时取1.70;15-24组时取1.65;大于等于25组时取1.60。

合格判定系数λ2:当试块组数为10-14组时,取0.90;大于等15组时取0.85。

混凝土立方体抗压强度的标准差sfcu按下列公式计算:式中:fcu,i——第i组混凝土试件的立方体抗压强度值(N/m㎡); n——一个验收批混凝土试件的组数。

c30混凝土试块养护时间

c30混凝土试块养护时间

c30混凝土试块养护时间摘要:一、混凝土试块养护时间的概述1.养护时间的重要性2.养护时间的规定二、混凝土试块养护时间的具体要求1.标准养护时间2.快速养护时间3.养护注意事项三、混凝土试块养护时间的实际应用1.工程案例中的应用2.不同环境下的养护时间调整四、总结与建议1.养护时间对混凝土性能的影响2.合理选择养护时间的建议正文:混凝土试块养护时间是混凝土试块在浇筑、成型后,为使其达到预期强度所需经历的一段时间。

在这段时间内,混凝土试块需要进行适当的保湿、保温,以保证其内部结构充分发展,从而达到设计要求的强度。

养护时间对于混凝土的性能和质量具有重要意义。

根据我国相关规定,混凝土试块的养护时间分为标准养护时间和快速养护时间。

标准养护时间通常为28天,即在正常温度(20±2℃)和湿度(相对湿度95%以上)条件下,将混凝土试块保持在湿润状态,使其充分水化。

在标准养护时间结束后,可以根据标准试验方法检测混凝土试块的抗压强度。

快速养护时间通常为7天,主要用于检测混凝土试块的早期强度。

在快速养护过程中,可以通过加温、加湿或使用特殊的养护剂来提高混凝土试块的温度和湿度,从而加速水泥水化反应,提高早期强度。

需要注意的是,快速养护时间不能替代标准养护时间,因为快速养护无法使混凝土试块达到完全强度。

在实际工程应用中,混凝土试块的养护时间应根据具体环境条件和工程要求进行调整。

例如,在寒冷、干燥的环境下,需要延长养护时间以保证混凝土试块充分水化;在高温、潮湿的环境下,可以适当缩短养护时间,但需保证混凝土试块的强度发展。

总之,混凝土试块的养护时间是影响其性能和质量的关键因素。

合理的养护时间可以保证混凝土试块充分水化,达到预期强度。

c30混凝土试块14天合格标准

c30混凝土试块14天合格标准

《c30混凝土试块14天合格标准》一、引言在建筑工程中,混凝土是一种常见且重要的建筑材料。

在混凝土施工中,为了保证混凝土的质量和性能,通常会进行混凝土试块的制作和检测。

在试块制作后的一定时间内进行强度检测,是评价混凝土质量的重要指标之一。

其中,c30混凝土试块14天合格标准是评判混凝土强度及其用途的重要标准。

二、c30混凝土试块14天合格标准的定义在施工现场对于c30混凝土制作试块后,进行养护保养一定时间,然后在14天时进行检测。

c30混凝土试块在14天龄时的抗压强度达到标准规定的强度值,则视为合格。

三、c30混凝土试块14天合格标准的意义1. 保证工程质量:c30混凝土广泛用于房屋、道路、桥梁等建筑工程中,其质量直接关系到工程的安全和稳定。

14天后的试块强度合格,意味着混凝土材料的抗压性能可以满足工程设计要求,有利于保证工程质量和安全。

2. 降低施工风险:通过对c30混凝土试块14天强度进行检测,可以及时发现混凝土材料和施工质量存在的问题。

对不合格的混凝土进行及时处理和处理,可以有效降低施工风险,减少工程质量事故的发生。

3. 优化工程进度:合格的c30混凝土可以有效缩短养护期,提前进行模板拆除、后续工序的施工,有利于优化工程进度,节约施工成本。

四、c30混凝土试块14天合格标准的影响因素1. 混凝土配合比:混凝土配合比的设计和控制是影响试块强度的最主要因素之一。

良好的混凝土配合比设计可以确保混凝土试块14天强度的合格。

2. 施工工艺:混凝土的搅拌、运输、浇筑、养护等施工工艺对试块强度有着直接影响。

严格控制施工工艺,可以提高试块强度的合格率。

3. 养护质量:混凝土试块的养护质量直接关系到其强度的发展。

合理的养护措施可以提高试块的强度,确保14天时达到合格标准。

五、个人观点和理解个人认为,c30混凝土试块14天合格标准是保证混凝土质量和工程安全稳定的重要标准之一。

在工程施工中,要严格控制相关影响因素,确保混凝土试块在14天时能够达到合格标准。

混凝土试块要求和时间

混凝土试块要求和时间

混凝土试块送检要求与时间一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组混凝土试块强度评定以该工程同一混凝土强度等级的试块组数来定,满足下列公式的要求:mfcu-λ1Sfcu≥0.9fcu,kfcu,min≥λ2fcu,k式中:mfcu——同一验收批混凝土立方体抗压强度的平均值(N/m㎡)Sfcu——同一验收批混凝土立方体抗压强度的标准差,(N/m㎡)。

当Sfcu的计算值小于0.06fcu,k时,取=0.06fcu,k;fcu,k——混凝土立方体抗压强度标准值(N/m㎡);fcu,min——同一验收批混凝土立方体抗压强度的最小值(N/m㎡λ1,λ2——合格判定系数,混凝土强度的合格判定系数λ1:当试块组数为10-14组时取1.70;15-24组时取1.65;大于等于25组时取1.60。

合格判定系数λ2:当试块组数为10-14组时,取0.90;大于等15组时取0.85。

混凝土立方体抗压强度的标准差sfcu按下列公式计算:式中:fcu,i——第i组混凝土试件的立方体抗压强度值(N/m㎡); n——一个验收批混凝土试件的组数。

混凝土试块送检时间要求

混凝土试块送检时间要求

混凝土试块送检时间要求一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天.以下为项目批量样品取样数量1。

砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2。

每一工作班拌制的同配合比砼不足100盘时不少于1次3。

当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5。

灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7。

基坑工程的地下连续墙,每50m3或每槽段不少于1次8。

建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组黄石市建筑工程混凝土试块制作、养护及送检的有关规定第一条为了贯彻落实《建筑工程施工质量验收统一标准》(GB50300—-2001)和《混凝土结构工程施工质量验收规范》(GB50204——2002)的有关要求,加强本市建筑工程的质量管理,提高工程的实体质量,结合本市实际,制定本规定.第二条凡在本市区内的新建、改建、扩建的各类房屋建筑工程和市政基础设施工程,均应执行本规定。

第三条建筑工程结构构件混凝土试块,应在混凝土的浇筑地点随机抽取。

取样与试件留置应符合下列规定:1、每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得小于一次;3、当一次连续、浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次;4、每一楼层、同一配合比的混凝土,取样不得少于一次;5、一柱一桩的桩基工程及大孔直径桩,每根桩必须留置试块一组.非一柱一桩的桩基工程每50m3混凝土必须留置试块一组;6、每一次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应符合本规定第六条要求.第四条混凝土分项工程验收中以标准养护的试块作为验收的依据施工现场应设立标准养护室,标准养护室应满足温度20℃±2、湿度95%以上的要求,并应做好温、湿度记录。

混凝土试块要求与时间

混凝土试块要求与时间

混凝土试块要求与时间
首先,取样是确保混凝土试块质量的关键一环。

取样应在混凝土拌合物充分搅拌均匀后进行,取样点应避免靠近边缘和薄壁部位,以避免取样时混凝土成分不均匀。

取样应在混凝土搅拌罐或搅拌车中连续取样,且每次取样点应尽量分布均匀,以保证样品的代表性。

其次,制备试块是混凝土试验的关键环节之一、制备混凝土试块的方法有两种,一种是在实验室现场进行模具中的压实,另一种是在现场浇筑混凝土时同时浇制试块。

制备试块过程中需要保证混凝土密实、均匀,并按照标准规定的尺寸进行制备。

制备试块的过程中需要进行适当的振捣或压实操作,以确保混凝土的致密性和均匀性。

第三,养护是保证混凝土试块试验结果准确可靠的关键环节。

混凝土试块在制备后需要进行养护,以促进混凝土的水化、硬化过程。

通常的养护方法包括湿养护和水养护。

湿养护是指在试块制备后覆盖湿布并进行适当湿润保持,水养护是将试块浸泡在水中养护。

养护时间通常为28天,养护条件需要符合相关标准规定。

最后,混凝土试块的试验也是混凝土抗压强度评估的重要步骤。

试验一般由专业实验室进行,使用专门的试验设备。

试验时需要按照标准规定的加载速率和加载方式进行,并记录下不同载荷下的试块破坏情况。

试验结束后,通过计算试块在破坏前的抗压强度,评估混凝土的质量和性能。

总之,混凝土试块的要求与时间包括取样、制备、养护和试验等几个关键环节。

这些环节的合理操作和严格按照标准规定的要求进行,可以保证混凝土试块的质量和试验结果的准确性和可靠性。

混凝土试块试验也是评估混凝土抗压强度的重要手段,为工程施工和结构设计提供重要依据。

混凝土试块送检标准批量及龄期

混凝土试块送检标准批量及龄期

混凝土试块送检要求与时间一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组混凝土试块强度评定以该工程同一混凝土强度等级的试块组数来定,满足下列公式的要求:mfcu-λ1Sfcu≥0.9fcu,kfcu,min≥λ2fcu,k式中:mfcu——同一验收批混凝土立方体抗压强度的平均值(N/m㎡)Sfcu——同一验收批混凝土立方体抗压强度的标准差,(N/m㎡)。

当Sfcu的计算值小于0.06fcu,k时,取=0.06fcu,k;fcu,k——混凝土立方体抗压强度标准值(N/m㎡);fcu,min——同一验收批混凝土立方体抗压强度的最小值(N/m㎡λ1,λ2——合格判定系数,混凝土强度的合格判定系数λ1:当试块组数为10-14组时取1.70;15-24组时取1.65;大于等于25组时取1.60。

合格判定系数λ2:当试块组数为10-14组时,取0.90;大于等15组时取0.85。

混凝土立方体抗压强度的标准差sfcu按下列公式计算:式中:fcu,i——第i组混凝土试件的立方体抗压强度值(N/m㎡);n——一个验收批混凝土试件的组数。

砼试块留置规范

砼试块留置规范

砼试块留置规范砼试块留置是混凝土结构施工中非常重要的一项工作,对保证结构质量起着至关重要的作用。

为了确保砼试块留置的准确性和可靠性,需要遵循一定的规范和流程。

下面将介绍砼试块留置的规范。

一、砼试块留置的时间1. 常规情况下,应在混凝土浇筑后的24小时内进行砼试块留置。

2. 当天气条件不适宜进行试验时,可以适当延长留置时间,但最长不超过48小时。

3. 在进行不同强度等级混凝土试块留置时,应根据混凝土设计强度等级和预估施工情况确定合理的留置时间。

二、砼试块留置的数量和位置1. 每个混凝土浇筑部位留置不少于2块试块。

2. 试块应从不同的部位采集,并在距离表面10~15cm的位置锤下。

3. 每个试块应采用不同的颜色或标记方式进行标识,以便于区分。

三、砼试块留置的方法1. 将试块模具清洗干净,涂上防粘剂,确保试块在脱模时不会粘连。

2. 配合试块标准规定的尺寸和形状,将混凝土试验样品倒入模具中。

3. 在样品倒入模具后,用均匀的力量震动模具,以排除其中的空隙和气泡。

4. 在试块表面平整后,用钢板或木板等工具进行压实,确保试块的密实性。

5. 在混凝土样品固化后,从模具中取出试块,并进行标识和记录。

四、砼试块留置的保养1. 试块在留置期间应放置在阴凉、湿润的环境下,避免受到直接阳光曝晒,防止干燥速度过快。

2. 在试块固化开始后的24小时内,应进行密封保养,使用湿润的布或薄膜将试块包裹起来。

3. 保持试块周围的湿度,可以喷洒水汽或涂刷湿润剂,每天保养至少2次。

4. 在保养期间,应及时记录试块的标识、保养时间和湿度等信息,以备后续分析和检验。

五、砼试块留置的标识和记录1. 每个试块应在拆模后立即进行清洗,并在试块上进行标识,包括试块的编号、浇筑日期和留置时间等信息。

2. 在记录试块信息时,应包括试块的标识、浇筑日期、浇筑部位、混凝土强度等级等信息。

3. 试块的记录应及时、准确地填写,并保存在结构施工档案中,以备查验。

混凝土试块要求及时间

混凝土试块要求及时间

混凝土试块送检要求与时间一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组混凝土试块强度评定以该工程同一混凝土强度等级的试块组数来定,满足下列公式的要求:mfcu-λ1Sfcu≥0.9fcu,kfcu,min≥λ2fcu,k式中:mfcu——同一验收批混凝土立方体抗压强度的平均值(N/m㎡)Sfcu——同一验收批混凝土立方体抗压强度的标准差,(N/m㎡)。

当Sfcu的计算值小于0.06fcu,k时,取=0.06fcu,k;fcu,k——混凝土立方体抗压强度标准值(N/m㎡);fcu,min——同一验收批混凝土立方体抗压强度的最小值(N/m㎡λ1,λ2——合格判定系数,混凝土强度的合格判定系数λ1:当试块组数为10-14组时取1.70;15-24组时取1.65;大于等于25组时取1.60。

合格判定系数λ2:当试块组数为10-14组时,取0.90;大于等15组时取0.85。

混凝土立方体抗压强度的标准差sfcu按下列公式计算:式中:fcu,i——第i组混凝土试件的立方体抗压强度值(N/m㎡); n——一个验收批混凝土试件的组数。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土试块送检要求与时间一般标准养护要在28天的时候送,可以提前三天,不能超过28天,否则要回弹,算超龄期同条件养护在600°以上,一般从当天捣混凝土的时候,开始累积现场温度,达到600度就可以去送了。

同条件天数不能小于14天且不能大于90天。

以下为项目批量样品取样数量1. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次4. 每一楼层、同一配合比的混凝土不少于1次5. 灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次6. 每一拆模检验批砼至少1组7. 基坑工程的地下连续墙,每50m3或每槽段不少于1次8. 建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。

当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组混凝土试块强度评定以该工程同一混凝土强度等级的试块组数来定,满足下列公式的要求:mfcu-λ1Sfcu≥0.9fcu,kfcu,min≥λ2fcu,k式中:mfcu——同一验收批混凝土立方体抗压强度的平均值(N/m㎡)Sfcu——同一验收批混凝土立方体抗压强度的标准差,(N/m㎡)。

当Sfcu的计算值小于0.06fcu,k时,取=0.06fcu,k;fcu,k——混凝土立方体抗压强度标准值(N/m㎡);fcu,min——同一验收批混凝土立方体抗压强度的最小值(N/m㎡λ1,λ2——合格判定系数,混凝土强度的合格判定系数λ1:当试块组数为10-14组时取1.70;15-24组时取1.65;大于等于25组时取1.60。

合格判定系数λ2:当试块组数为10-14组时,取0.90;大于等15组时取0.85。

混凝土立方体抗压强度的标准差sfcu按下列公式计算:式中:fcu,i——第i组混凝土试件的立方体抗压强度值(N/m㎡); n——一个验收批混凝土试件的组数。

当试块组数小于10组时,则按下面两式:mfcu≥1.15fcu,kfcu,min≥0.95fcu,k附中华人民共和国国家标准混凝土强度检验评定标准GBJ107-87主编部门:中华人民共和国城乡建设环境保护部批准部门:中华人民共和国国家计划委员会施行日期:1988 年 3 月 1 日关于发布《混凝土强度检验评定标准》的通知计标〔1987〕ll40号根据国家计委计综〔1984〕305 号文的要求,由城乡建设环境保护部会同有关部门共同制订的《混凝土强度检验评定标准》已经有关部门会审。

现批准《混凝土强度检验评定标准》(GBJ 107-87)为国家标准,自一九八八年三月一日起施行。

本标准施行后,现行《钢筋混凝土工程施工及验收规范》(GBJ 204-83)中有关检验评定混凝土强度和选择混凝土配制强度的有关条文自行废止。

该标准由城乡建设环境保护部管理,其具体解释等工作由中国建筑科学研究院负责。

出版发行由我委基本建设标准定额研究所负责组织。

国家计划委员会一九八七年七月九日编制说明本标准是根据国家计委计综〔l984〕305号文的要求,由中国建筑科学研究院会同北京市建筑工程总公司等十二个单位共同编制的。

在编制过程中,对全国混凝土的质量状况和有关混凝土强度检验评定的问题进行了广泛的调查及系统的试验研究,吸取了行之有效的科研成果,并借鉴了国外的有关标准。

在征求全国有关单位的意见和进行试点应用后,经全国审查会议审查定稿。

本标准共分为四章和五个附录。

主要内容包括:总则,一般规定,混凝土的取样,试件的制作、养护和试验,混凝土强度的检验评定等。

在实施本标准过程中,请各单位注意积累资料,总结经验。

如发现需要修改或补充之处,请将意见和有关资料寄交中国建筑科学研究院结构所,以供今后修订时参考。

城乡建设环境保护部l987年5月第一章总则第1.0.1条为了统一混凝土强度的检验评定方法,促进企业提高管理水平,确保混凝土强度的质量 ,特制定本标准。

第1.0.2条本标准适用于普通混凝土和轻骨料混凝土抗压强度的检验评定。

有特殊要求的混凝土,其强度的检验评定尚应符合现行国家标准的有关规定。

第1.0.3条混凝土强度的检验评定,除应遵守本标准的规定外,尚应符合现行国家标准的有关规定。

注:对按《钢筋混凝土结构设计规范》(TJ l0-74 设计的工程,使用本标准进行混凝土强度检验评定时,应按本标准附录一的规定,将设计采用的混凝土标号换算为混凝土强度等级。

施工时的配制强度也应按同样原则进行换算。

第二章一般规定第2.0.1条混凝土的强度等级应按立方体抗压强度标准值划分。

混凝土强度等级采用符号 C 与立方体抗压强度标准值(以 N/mm2 计)表示。

第2.0.2条立方体抗压强度标准值系指对按标准方法制作和养护的边长为 150mm 的立方体试件,在 28d 龄期,用标准试验方法测得的抗压强度总体分布中的一个值,强度低于该值的百分率不超过 5%。

第2.0.3条混凝土强度应分批进行检验评定。

一个验收批的混凝土应由强度等级相同、龄期相同以及生产工艺条件和配合比基本相同的混凝土组成。

对施工现场的现浇混凝土,应按单位工程的验收项目划分验收批,每个验收项目应按照现行国家标准《建筑安装工程质量检验评定标准》确定。

第2.0.4条预拌混凝土厂、预制混凝土构件厂和采用现场集中搅拌混凝土的施工单位,应按本标准规定的统计方法评定混凝土强度。

对零星生产的预制构件的混凝土或现场搅拌的批量不大的混凝土,可按本标准规定的非统计方法评定。

第2.0.5条为满足混凝土强度等级和混凝土强度评定的要求,应根据原材料、混凝土生产工艺及生产质量水平等具体条件,选择适当的混凝土施工配制强度。

混凝土的施工配制强度可按照本标准附录二的规定,结合本单位的具体情况确定。

第2.0.6条预拌混凝土厂、预制混凝土构件厂和采用现场集中搅拌混凝土的施工单位,应定期对混凝土强度进行统计分析,控制混凝土质量。

可按本标准附录三的规定,确定混凝土的生产质量水平。

第三章混凝土的取样, 试件的制作、养护和试验第3.0.1条混凝土试样应在混凝土浇筑地点随机抽取,取样频率应符合下列规定:一、每 100 盘,但不超过 l00m3 的同配合比的混凝土,取样次数不得少于一次;二、每一工作班拌制的同配合比的混凝土不足 100 盘时其取样次数不得少于一次。

注:预拌混凝土应在预拌混凝土厂内按上述规定取样。

混凝土运到施工现场后,尚应按本条的规定抽样检验。

第3.0.2条每组三个试件应在同一盘混凝土中取样制作。

其强度代表值的确定,应符合下列规定:一、取三个试件强度的算术平均值作为每组试件的强度代表值;二、当一组试件中强度的最大值或最小值与中间值之差超过中间值的 15% 时,取中间值作为该组试件的强度代表值;三、当一组试件中强度的最大值和最小值与中间值之差均超过中间值的 15% 时,该组试件的强度不应作为评定的依据。

第3.0.3条当采用非标准尺寸试件时,应将其抗压强度折算为标准试件抗压强度。

折算系数按下列规定采用:一、对边长为 l00mm 的立方体试件取 0.95;二、对边长为 200mm 的立方体试件取 l.05。

第3.0.4条每批混凝土试样应制作的试件总组数,除应考虑本标准第四章规定的混凝土强度评定所必需的组数外,还应考虑为捡验结构或构件施工阶段混凝土强度所必需的试件组数。

第3.0.5条检验评定混凝土强度用的混凝土试件,其标准成型方法、标准养护条件及强度试验方法均应符合现行国家标准《普通混凝土力学性能试验方法》的规定。

第3.0.6条当检验结构或构件拆模、出池、出厂、吊装、预应力筋张拉或放张,以及施工期间需短暂负荷的混凝土强度时,其试件的成型方法和养护条件应与施工中采用的成型方法和养护条件相同。

第四章混凝土强度的检验评定第一节统计方法评定第4.1.1条当混凝土的生产条件在较长时间内能保持一致,且同一品种混凝土的强度变异性能保持稳定时,应由连续的三组试件组成一个验收批,其强度应同时满足下列要求:(4.1.1-1)(4.1.1-2)当混凝土强度等级不高于 C20 时,其强度的最小值尚应满足下式要求:(4.1.1-3)当混凝土强度等级高于 C20 时,其强度的最小值尚应满足下式要求:(4.1.1-4)式中——同一验收批混凝土立方体抗压强度的平均值(N/mm2);——混疑土立方体抗压强度标准值(N/mm2);——验收批混疑土立方体抗压强度的标准差(N/mm2);——同一验收批混凝土立方体抗压强度的最小值(N/mm2)。

第4.1.2条验收批混凝土立方体抗压强度的标准差,应根据前一个检验期内同一品种混凝土试件的强度数据, 按下列公式确定;(4.1.2)式中:——第i批试件立方体抗压强度中最大值与最小值之差;m——用以确定验收批混凝土立方体抗压强度标准差的数据总批数。

注:上述检验期不应超过三个月,且在该期间内强度数据的总批数不得少于 l5。

第4.1.3条当混凝土的生产条件在较长时间内不能保持一致,且混凝土强度变异性不能保持稳定时,或在前一个检验期内的同一品种混凝土没有足够的数据用以确定验收批混凝土立方体抗压强度的标准差时,应由不少于 l0 组的试件组成一个验收批,其强度应同时满足下列公式的要求:(4.1.3-1)(4.1.3-2)式中——同一验收批混凝土立方体抗压强度的标准差,(N/mm2)。

当的计算值小于0.06 时,取 =0.06 ;——合格判定系数,按表 4.l.3 取用。

混凝土强度的合格判定系数表4.1.3试件组数 10∽14 15∽24 ≥251.70 1.65 1.600.90 0.85第4.1.4条混凝土立方体抗压强度的标准差可按下列公式计算:(4.1.4)式中——第i组混凝土试件的立方体抗压强度值(N/mm2);n——一个验收批混凝土试件的组数。

第二节非统计方法评定第4.2.1条按非统计方法评定混凝土强度时,其所保留强度应同时满足下列要求:(4.2.1-1)(4.2.1-2)第三节混凝土强度的合格性判断第4.3.1条当检验结果能满足第 4.l.l 条或第 4.1.3 条或第 4.2.1 条的规定时,则该批混凝土强度判为合格;当不能满足上述规定时,该批混凝土强度判为不合格。

第4.3.2条由不合格批混凝土制成的结构或构件,应进行鉴定。

对不合格的结构或构件必须及时处理。

第4.3.3条当对混凝土试件强度的代表性有怀疑时,可采用从结构或构件中钻取试件的方法或采用非破损检验方法,按有关标准的规定对结构或构件中混凝土的强度进行推定。

第4.3.4条结构或构件拆模、出池、出厂、吊装、预应力筋张拉或放张,以及施工期间需短暂负荷时的混凝土强度,应满足设计要求或现行国家标准的有关规定。
