新版《建设工程监理规范》(GB50319-2013)

合集下载

GBT50319-2013《建设工程监理规范》(1)

GBT50319-2013《建设工程监理规范》(1)
工程质量、造价、进度、安全控制,合同、信息管理和组织协调
工程质量、造价、进度控制,安全管理、合同、信息管理和组织协调。
质量控制(注意审批流程) • 1、审查施工单位现场的质量管理组织机构、管理制度及专职管理人员和 特种作业人员的资格。 • 2、审查施工单位报审的施工方案。(程序性审查和内容性审查2个方面: 1)编审程序应符合相关规定;2)工程质量保证措施应符合有关标准)。 • 3、审查施工单位报送的新材料、新工艺、新技术、新设备的质量认证材 料和相关验收标准的适用性。 • 4、检查、复核施工单位报送的施工控制测量成果及保护措施,签署意见。 专业监理工程师应对施工单位在施工过程中报送的施工测量放线成果进 行查验。 • 5、检查施工单位为本工程提供服务的试验室,检查应包括下列内容: 1) 试验室的资质等级及试验范围;2)法定计量部门对试验设备出具的计量 检定证明;3)试验室管理制度;4)试验人员资格证书。
• 6、组织审查施工组织设计、(专项)施工方案; • 7、审查开复工报审表,签发工程开工令、暂停令和复工令; • 8、组织检查施工单位现场质量、安全生产管理体系的建立及运行情况;(新增了安全生产管理 方面的职责) • 9、组织审核施工单位的付款申请,签发工程款支付证书,组织审核竣工结算; • 10、组织审查和处理工程变更; • 11、调解建设单位与施工单位的合同争议,处理工程索赔; • 12、组织验收分部工程,组织审查单位工程质量检验资料; • 13、审查施工单位的竣工申请,组织工程竣工预验收,组织编写工程质量评估报告,参与工程竣 工验收; • 14、参与或配合(原是主持或参与)工程质量安全事故的调查和处理; • 15、组织编写监理月报、监理工作总结,组织整理监理文件资料。
应由总监签署审查意见,并应报建设单位批准后,总监理工程师签发工程开 工令。(此程序更符合工程实际情况,更有利于建设单位在开工前办理施工 许可证和完成征地拆迁工作职责的履行,注意要提前7天发出开工令)。 由总监签发,并报建设单位。

GBT50319-2013解析(建设工程监理新旧规范对比)

GBT50319-2013解析(建设工程监理新旧规范对比)
现状: 同时新政策新文件的出台也加重了监理单位的责任。比如国务院第
393号令建设工程安全生产管理条例里守则P53监理应承担的责任;
为贯彻国发【2010】23号文《国务院关于进一步加强企业安全生产 工作的通知》,出台了建质【2011】111号文建筑施工企业及项目负
责人施工现场带班暂行办法(制度的内含:工作内容、职责权限和考 核奖惩办法),地方比如上海市为更好贯彻建质【2011】
(二)术语 3、对“相关服务”的定义
接受建设单位委托、按照合同约定,在勘察、设计、保修阶段提供的 服务活动。(这里的相关服务不包括施工阶段)
五、新版《建设工程监理规范》主要技术内容(总则、术语、基本规定、 项目监理机构、监理规划、监理实施细则、工程质量、造价、进度,工 程变更、索赔及施工合同争议的处理、监理文件资料 、设备采购与设备 监造、相关服务)的解读
四、新版《建设工程监理规范》修订的主要条款
6、表式变化:
原来的施工报审A类变成了B类表、监理用表B类表变成了A类表、C 类表式不变。
并且监理用表里增加了5张表式、总监任命书、开工令、监理报告、 旁站记录、复工令。取消了临时延期审批表、最终延期审批表和费用 索赔审批表。(监理用表一律不用加盖职业章也不用建设单位签章) 施工用表里也由原来的10张增加为14张。其中施工组织设计报审表、 开工、复工报审、工程款支付申请、费用索赔报审、工程延期报审等 6张表均需总监加盖职业章、且建设单位签章。
五、新版《建设工程监理规范》主要技术内容(总则、术语、基本规定、 项目监理机构、监理规划、监理实施细则、工程质量、造价、进度,工 程变更、索赔及施工合同争议的处理、监理文件资料 、设备采购与设备 监造、相关服务)的解读
(一)总则 4、监理准则将原来的“公正、独立、自主”改为现为“公平、独立、 诚信、科学”,即针对现在监理行业里有个别监理单位不按合同履行, 主要表现在不按照监理合同配备监理人员(人数不够、专业不符、随 意调换等),和个别监理人员素质(业务、人品)参差不齐。 科学是指要为建设单位提供专业化的服务,既要维护建设单位的合法 权益,也不能损害其他有关单位的合法权益。(业务水平加艺术,如 搅拌桩空钻)

GB T50319-2013建设工程专业监理专业要求规范及条文说明书

GB T50319-2013建设工程专业监理专业要求规范及条文说明书

GB/T 50319-2013《建设工程监理规范》及条文说明2014年3月1日起实施注:文本由扫描件经OCR识别整理而成,仅供学习,以正式出版物为准。

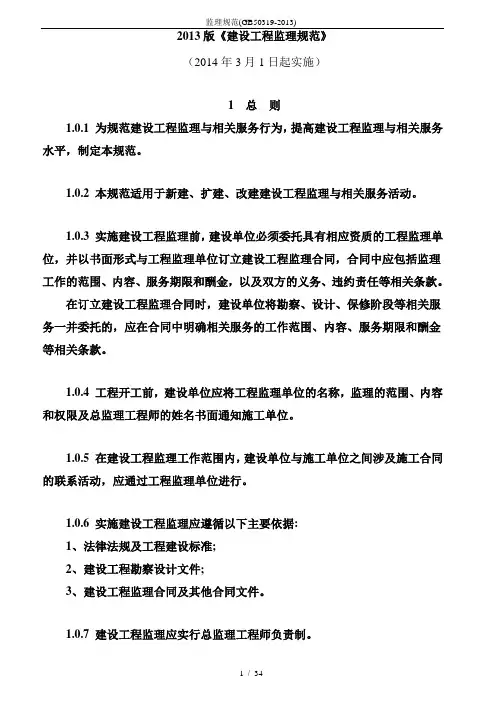

1总则1.0.1为规范建设工程监理与相关服务行为,提高建设工程监理与相关服务水平,制定本规范。

【条文说明】建设工程监理制度自1988年开始实施以来,对于实现建设工程质量、进度、投资目标控制和加强建设工程安全生产管理发挥了重要作用。

随着我国建设工程投资管理体制改革的不断深化和工程监理单位服务范围的不断拓展,在工程勘察、设汁、保修等阶段为建设单位提供的相关服务也越来越多,为进一步规范建设工程监理与相关服务行为,提高服务水平,特在《建设工程监理规范》CB50319—2000基础上修订形成本规范。

1.0.2本规范适用于新建、扩建、改建建设工程监理与相关服务活动。

【条文说明】本规范适用于新建、扩建、改建的土木工程、建筑工程、线路管道工程、设备安装工程和装饰装修工程等建设工程监理与相关服务活动。

1.0.3实施建设工程监理前,建设单位必须委托具有相应资质的工程监理单位,并以书面形式与工程监理单位订立建设工程监理合同,合同中应包括监理工作的范围、内容、服务期限和酬金,以及双方的义务、违约责任等相关条款。

在订立建设工程监理合同时,建设单位将勘察、设计、保修阶段等相关服务一并委托的,应在合同中明确相关服务的工作范围、内容、服务期限和酬金等相关条款。

【条文说明】建设工程监理合同是工程监理单位实施监理与相关服务的主要依据之一,建设单位与工程监理单位应以书面形式订立建设工程监理合同。

1.0.4工程开工前,建设单位应将工程监理单位的名称,监理的范围、内容和权限及总监理工程师的姓名书面通知施工单位。

1.0.5在建设工程监理工作范围内,建设单位与施工单位之间涉及施工合同的联系活动,应通过工程监理单位进行。

【条文说明】在监理工作范围内,为保证工程监理单位独立、公平地实施监理工作,避免出现不必要的合同纠纷,建设单位与施工单位之间涉及施工合同的联系活动,均应通过工程监理单位进行。

《建设工程监理规范》(GBT50319-2013)修订解读(郑州授课)

《建设工程监理规范》(GBT50319-2013)修订解读(郑州授课)
《建设工程监理规范》(GB/T50319-2013)
修订解读
杨卫东 2013.08
目录 contents
1 《建设工程监理规范》修订的背景和依据
2 《建设工程监理规范》修订的总体情况
3 新版《建设工程监理规范》解读
修订的背景
■ 为了进一步推进建设工程监理制度建设的需要
原规范执行已经10多年,工程建设领域的形势发生了较大的变化。一方面,监理制度的覆盖行业和领 域、监理的监管体系、监理的社会和市场诉求等发生了较大的变化;从行业自身建设来看,监理的工作范 围、工作内容、监理的工作标准和要求以及监理的职责等也发生了一定程度的变化。
授权,代表总监理工程师行使其部分职责和权力,具有 面授权,代表总监理工程师行使其部分职责和权 工程类注册执业资格或具有中级及以上与业技术职称、3 力的项目监理机构中的监理工程师 年及以上工程实践经验幵经监理业务培训的人员。
根据项目监理岗位职责分工和总监理工程师的指 与业监理工程师
令,负责实施某一与业或某一方面的监理工作, 业资格或具有中级及以上与业技术职称、2年及以上工程 具有相应监理文件签发权的监理工程师 实践经验幵经监理业务培训的人员。 经过监理业务培训,具有同类工程相关与业知识,从亊具体监理工作,具有中与及以上学历幵经过监理业 11 从亊具体监理工作的监理人员 务培训的人员。
5.2 施工准备阶段的监理工作(共11条) 5.3 工地例会 (共3条) 5.4 工程质量控制工作 (共13条) 5.5工程造价控制工作 (共9条) 5.6工程进度控制工作 (共4条) 5.7 竣工验收(共2条)
5 工程质量、造价、进度控制及安全生产管理的监理工作(共47条) 5.1 一般规定(共12条)
调整了监理规划的主要内容

监理规范(GB50319-2013)

监理规范(GB50319-2013)

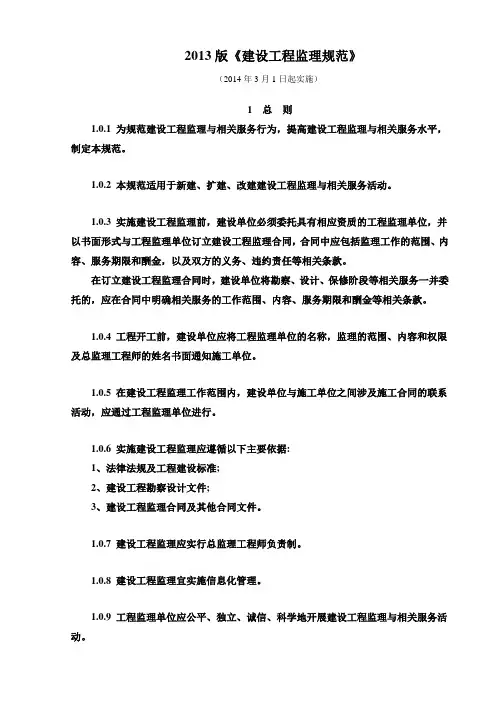

2013版《建设工程监理规范》(2014年3月1日起实施)1 总则1.0.1 为规范建设工程监理与相关服务行为,提高建设工程监理与相关服务水平,制定本规范。

1.0.2 本规范适用于新建、扩建、改建建设工程监理与相关服务活动。

1.0.3 实施建设工程监理前,建设单位必须委托具有相应资质的工程监理单位,并以书面形式与工程监理单位订立建设工程监理合同,合同中应包括监理工作的范围、内容、服务期限和酬金,以及双方的义务、违约责任等相关条款。

在订立建设工程监理合同时,建设单位将勘察、设计、保修阶段等相关服务一并委托的,应在合同中明确相关服务的工作范围、内容、服务期限和酬金等相关条款。

1.0.4 工程开工前,建设单位应将工程监理单位的名称,监理的范围、内容和权限及总监理工程师的姓名书面通知施工单位。

1.0.5 在建设工程监理工作范围内,建设单位与施工单位之间涉及施工合同的联系活动,应通过工程监理单位进行。

1.0.6 实施建设工程监理应遵循以下主要依据:1、法律法规及工程建设标准;2、建设工程勘察设计文件;3、建设工程监理合同及其他合同文件。

1.0.7 建设工程监理应实行总监理工程师负责制。

1.0.8 建设工程监理宜实施信息化管理。

1.0.9 工程监理单位应公平、独立、诚信、科学地开展建设工程监理与相关服务活动。

1.0.10 建设工程监理与相关服务活动,除应符合本规范外,尚应符合国家现行有关标准的规定。

2 术语2.0.1 工程监理单位·Construction project management enterprise依法成立并取得建设主管部门颁发的工程监理企业资质证书,从事建设工程监理与相关服务活动的服务机构。

2.0.2 建设工程监理Construction project management工程监理单位受建设单位委托,根据法律法规、工程建设标准、勘察设计文件及合同,在施工阶段对建设工程质量、进度、造价进行控制,对合同、信息进行管理,对工程建设相关方的关系进行协调,并履行建设工程安全生产管理法定职责的服务活动。

《建设工程监理规范》(GB50319-2013)(含表格)

《建设工程监理规范》(GB50319-2013)(含表格)
发生非施工单位原因造成的持续性影响工期事件时所作出的临时延长合同工期的批准。
2.0.20工程最终延期批准Approval of construction duration final extension
发生非施工单位原因造成的持续性影响工期事件时所作出的最终延长合同工期的批准。
2.0.21监理日志Daily record of project management
2.0.3相关服务Related services
工程监理单位受建设单位委托;按照建设工程监理合同约定,在建设工程勘察、设计、保修等阶段提供的服务活动。
2.0.4项目监理机构Project management department
工程监理单位派驻工程负责履行建设工程监理合同的组织机构。
2.0.5注册监理工程师Registered project management engineer
1.0.10建设工程监理与相关服务活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语
2.0.1工程监理单位·Construction project management enterprise
依法成立并取得建设主管部门颁发的工程监理企业资质证书,从事建设工程监理与相关服务活动的服务机构。
3.1.3工程监理单位在建设工程监理合同签订后,应及时将项目监理机构的组织形式、人员构成及对总监理工程师的任命书面通知建设单位。
总监理工程师任命书应按本规范表A.0.1的要求填写。
3.1.4工程监理单位调换总监理工程师时,应征得建设单位书面同意;调换专业监理工程师时,总监理工程师应书面通知建设单位。
项目监理机构每日对建设工程监理工作及施工进展情况所做的记录。
2.0.22监理月报Monthly report of project management

新版《建设工程监理规范》GBT50319-2013 应用指南

新版《建设工程监理规范》GBT50319-2013 应用指南

新版《建设工程监理规范》GB/T50319-2013 应用指南1修订的必要性和依据建设工程监理作为工程建设不可缺少的一项重要制度,在我国已实施20多年。

一大批基础设施项目、住宅项目、工业项目,以及大量的公共建筑项目按国家规定实施了强制监理。

多年来实践证明,建设工程监理对于保证建设工程质量和投资效益发挥了十分重要的作用,已得到社会的广泛认可。

为提高建设工程监理水平,规范建设工程监理行为,原建设部和国家质量技术监督局于2000年颁布了《建设工程监理规范》(GB 50319—2000),该规范在建设工程监理实践中发挥了重要作用。

随着我国建设工程监理相关法规及政策的不断完善,特别是《建设工程安全生产管理条例》等行政法规的颁布实施,以及建设单位对涵盖策划决策、建设实施全过程项目管理服务等方面的需求,《建设工程监理规范》(GB 50319—2000)已不能完全满足建设工程监理与相关服务实践的需要。

因此,非常有必要进行修订。

修订《建设工程监理规范》的主要依据是:《建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建设工程监理与相关服务收费管理规定》(发改价格 [2007] 670号)等有关法律法规及政策;《建设工程监理合同(示范文本)》(GF-2012- 0202),并综合考虑了九部委联合颁布的《标准施工招标文件》(第56号令)中通用合同条款的相关内容。

2修订的基本原则《建设工程监理规范》的修订遵循与时倶进、协调一致、专业通用、各方参与、易于操作等原则。

(1)与时倶进原则。

修订后的《建设工程监理规范》力求反映法规政策相关规定,如:增加安全生产管理的监理工作内容;增加相关服务内容;调整监理人员资格等。

(2)协调一致原则。

修订后的《建设工程监理规范》与《建设工程监理与相关服务收费管理规定》(发改价格[2007] 670号)、《建设工程监理合同(示范文本)》(GF-2012-0202)在工程监理的定位、工程监理与相关服务的内涵和范围等方面协调一致。

新版《建设工程监理规范》(GB50319-2013)

新版《建设工程监理规范》(GB50319-2013)

表A.0.1总监理工程师任工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.2工程开工令工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.3监理通知工程名称:编号:表 A.0.4监理报告工程名称:编号:表 A.0.5工程暂停令工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 A.0.6旁站记录工程名称:编号:填报说明:本表一式一份,项目监理机构留存。

表 A.0.7工程复工令工程名称:编号:表 A.0.8工程款支付证书工程名称:编号:表 B.0.1施工组织设计/(专项)施工方案报审表工程名称:烟台银和怡海衡悦广场编号:表 B.0.2开工报审表工程名称:编号:表 B.0.3复工报审表工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 B.0.4施工单位资格报审表工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 B.0.5施工控制测量成果报验表工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 B.0.6工程材料/构配件/设备报审表工程名称:烟台银和怡海衡悦广场工程编号:致:烟台市工程建设第一监理有限公司(项目监理机构)于 2014 年 5 月 13 日进场的用于工程基础主体部位的HRB40012 ,经我方检验合格,现将相关资料报上,请予以审查。

附件: 1. 工程材料、构配件或设备清单:本次钢筋进场清单;2. 质量证明文件:1)质量证明书;2)钢筋见证取样复试报告;3. 自检结果:外观、尺寸符合要求施工项目经理部(盖章)项目经理(签字):2014 年 5 月 13日填报说明:本表一式二份,项目监理机构、施工单位各一份。

表 B.0.71#楼物料提升机基础钢筋隐蔽报审、报验表工程名称:烟台银和怡海衡悦广场工程编号:填报说明:本表一式二份,项目监理机构、施工单位各一份。

gb50319-2013 建设工程监理规范(更新)

gb50319-2013 建设工程监理规范(更新)

gb50319-2013 建设工程监理规范(更新)GB/T-2013《建设工程监理规范》中共有25个监理工作用表,分为三类:工程监理单位用表、施工单位报审/验用表和通用表。

其中,工程监理单位用表包括总监理工程师任命书、工程开工令、监理通知单、监理报告、工程暂停令、旁站记录、工程复工令和工程款支付证书。

施工单位报审/验用表包括施工组织设计或(专项)施工方案报审表、工程开工报审表、工程复工报审表、分包单位资格报审表、施工控制测量成果报审表、工程材料、构配件或设备报审表、报审/报验表、分部工程报验表、监理通知回复、单位工程竣工验收报审表、工程款支付报审表、施工进度计划报验表、费用索赔报验表和工程临时延期或最终延期报验表。

通用表包括工作联系单、工程变更单和索赔意向通知书。

每个表格都有其具体的用途和填写要求,可以方便监理和施工单位进行工作协调和信息沟通。

其中,工程开工令、监理通知单和监理报告等表格是监理单位工作中常用的重要表格。

报告:关于(工程部位)存在安全事故隐患的问题,我方已于年月日发出编号为《监理通知单》/《工程暂停令》。

但施工单位未整改/停工。

特此报告。

附件为监理通知单、工程暂停令和其他相关文件。

请项目监理机构查阅。

工程暂停令表格:工程名称:编号:致:(施工项目经理部)由于特定原因,现通知贵单位于年月日时起,暂停部位(工序)施工,并按下述要求做好后续工作。

要求:项目监理机构(盖章)XXX(签字、加盖执业印章)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

旁站记录表格:工程名称:编号:旁站的关键部位、关键工序旁站开始时间年月日时分施工单位旁站结束时间年月日时分旁站的关键部位、关键工序施工情况:发现的问题及处理情况:旁站监理人员(签字):年月日注:本表一式一份,项目监理机构留存。

工程复工令表格:工程名称:编号:致:(施工项目经理部)我方发出的编号为:《工程暂停令》,要求暂停施工的部位(工序),经查已具备复工条件。

《建设工程监理规范》GBT50319-2013基本表式对比

《建设工程监理规范》GBT50319-2013基本表式对比

备注
工程监理单位用表比旧版增加2个;施工单位、报验用表比旧版增加 4个;通用表比旧版增加1个。共新增7个表。
1、用表名称去掉“工程师”;2、用表格式和内容基本没变;3、新 表增加“注:本表一式三份,项目监理机构、建设单位、施工单位 各一份。” 1、用表内容“致(承包单位)”改为“致(施工项目经理部)”, 新版删除“必须”;2、新表增加“注:本表一式三份,项目监理机 构、建设单位、施工单位各一份。”
附录A 令 表A.0.6 旁站记录 表A.0.7 工程复工令
表A.0.8 工程款支付证书
B3 工程款支付证书
表B.0.14 工程临时/最终延期 报审表 表B.0.13 费用索赔报审表
B4 工程临时延期审批表 B5 工程最终延期审批表 B6 费用索赔审批表
工程开工 报审表、 工程复工 报审表、 工程款支 付报审表 、费用索 赔报审表 1、“致(监理单位)”改为“致(项目监理机构);2、附件中的 、工程临 “数量清单”改为“工程材料、构配件或设备清单”;3、“承包单 时/最终 位”改为“施工项目经理部”;4、审查意见中删除提示语句,“总 延期报审 /专业监理工程师”改为“专业监理工程师(签字)”;4、新表增 表均要有 建设单位 加“注:本表一式二份,项目监理机构、施工单位各一份。” 的审批意 见,由建 设单位盖 1、用表名称去掉“工程师”;2、“致(监理单位)”改为“致 (项目监理机构);3、“详细内容”改为“附件:需要说明的情况 章、建设 单位代表 ”;4、“承包单位”改为“施工项目经理部”;5、新表增加“ 注:本表一式三份,项目监理机构、建设单位、施工单位各一份。 签字。 1、用表名称改为“单位工程竣工验收报审表”;2、“致(监理单 位)”改为“致(项目监理机构);3、附件增加“1工程质量验收 报告”和“2工程功能检验资料”;4、“承包单位”改为“施工单 位”;5、“审查意见”改为“预验收意见”,提示文字也作了修 改;6、总监理工程师签字并加盖执业印章;7、新表增加“注:本 表一式三份,项目监理机构、建设单位、施工单位各一份。” 1、一个是“报审表”,一个是“申请表”,性质上有所区别;2、 报审表“致项目监理机构”,申请表“致监理单位”;3、报审表向 施工项目经理部提供附件“已完成工程量报表、工程竣工结算证明 材料、相应支持性证明文件”,申请表向承包单位提供附件“工程 量清单、计算方法”;4、报审表需要填写专业监理工程师审查意见 、项目监理机构审核意见、建设单位审批意见;5、报审表“注:本 表一式三份,项目监理机构、建设单位、施工单位各一份;工程竣 工结算报审时本表一式四份,项目监理机构、建设单位各一份、施 工单位二份。” 新表是施工项目经理部提出的索赔,需要项目监理机构的审核以及 建设单位的审批;旧表是项目监理机构对承包单位提出索赔的审批 结果。两个表的对象及流程不一样。

(完整版)新版《建设工程监理规范》(GB50319-2013)

(完整版)新版《建设工程监理规范》(GB50319-2013)

建设工程监理规范GB/T 50319—2013A类表:监理单位表A.0.1 总监理工程师任命书表A.0.2 工程开工令表A.0.3 监理通知单表A.0.4 监理报告表A.0.5 工程暂停令表A.0.6 旁站记录表A.0.7 工程复工令表A.0.8 工程款支付证书B类表:施工单位表B.0.1 施工组织设计或(专项)施工方案报审表表B.0.2 工程开工报审表表B.0.3 工程复工报审表表B.0.4 分包单位资格报审表表B.0.5 施工控制测量成果报审表表B.0.6 工程材料、构配件或设备报审表表B.0.7 报审/报验表表B.0.8 分部工程报验表表B.0.9 监理通知回复表B.0.10 单位工程竣工验收报审表表B.0.11 工程款支付报审表表B.0.12 施工进度计划报验表表B.0.13 费用索赔报验表表B.0.14 工程临时延期或最终延期报验表C类表:通用表表C.0.1 工作联系单表C.0.2 工程变更单表C.0.3 索赔意向通知书表A.0.1总监理工程师任工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.2工程开工令工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份监理通知工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

监理报告工程名称:编号:填报说明:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份。

表 A.0.5工程暂停令工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 A.0.6旁站记录工程名称:编号:表 A.0.7工程复工令工程名称:编号:工程款支付证书工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

施工组织设计/(专项)施工方案报审表工程名称:烟台银和怡海衡悦广场编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

gb50319-2013 建设工程监理规范(更新)

gb50319-2013 建设工程监理规范(更新)

GB/T50319—2013《建设工程监理规范》(25个监理工作用表)A:工程监理单位用表(1)表A。

0。

1 总监理工程师任命书(2)表A。

0。

2 工程开工令(3)表A。

0。

3 监理通知单(4)表A.0。

4 监理报告(5)表A.0.5 工程暂停令(6)表A。

0.6 旁站记录(7)表A。

0.7 工程复工令(8)表A。

0.8 工程款支付证书B:施工单位报审/验用表(9)表B。

0.1 施工组织设计或(专项)施工方案报审表(10)表B。

0。

2 工程开工报审表(11)表B.0。

3 工程复工报审表(12)表B。

0。

4 分包单位资格报审表(13)表B.0.5 施工控制测量成果报审表(14)表B.0。

6 工程材料、构配件或设备报审表(15)表B.0。

7 报审/报验表(16)表B。

0.8 分部工程报验表(17)表B。

0。

9 监理通知回复(18)表B。

0.10 单位工程竣工验收报审表(19)表B。

0。

11 工程款支付报审表(20)表B.0。

12 施工进度计划报验表(21)表B.0.13 费用索赔报验表(22)表B.0.14 工程临时延期或最终延期报验表C:通用表(23)表C。

0。

1 工作联系单(24)表C。

0。

2 工程变更单(25)表C.0.3 索赔意向通知书表A。

0.1 总监理工程师任命书工程名称: 编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A。

0。

2 工程开工令工程名称: 编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A。

0。

3 监理通知单工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份.表A。

0。

4 监理报告工程名称:编号:注:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份。

表A.0.5 工程暂停令工程名称: 编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A.0。

6 旁站记录工程名称:编号:注:本表一式一份,项目监理机构留存。

gb50319-2013 建设工程监理规范(更新)

gb50319-2013 建设工程监理规范(更新)

GB/T50319-2013《建设工程监理规范》(25个监理工作用表)A:工程监理单位用表(1)表A.0.1 总监理工程师任命书(2)表A.0.2 工程开工令(3)表A.0.3 监理通知单(4)表A.0.4 监理报告(5)表A.0.5 工程暂停令(6)表A.0.6 旁站记录(7)表A.0.7 工程复工令(8)表A.0.8 工程款支付证书B:施工单位报审/验用表(9)表B.0.1 施工组织设计或(专项)施工方案报审表(10)表B.0.2 工程开工报审表(11)表B.0.3 工程复工报审表(12)表B.0.4 分包单位资格报审表(13)表B.0.5 施工控制测量成果报审表(14)表B.0.6 工程材料、构配件或设备报审表(15)表B.0.7 报审/报验表(16)表B.0.8 分部工程报验表(17)表B.0.9 监理通知回复(18)表B.0.10 单位工程竣工验收报审表(19)表B.0.11 工程款支付报审表(20)表B.0.12 施工进度计划报验表(21)表B.0.13 费用索赔报验表(22)表B.0.14 工程临时延期或最终延期报验表C:通用表(23)表C.0.1 工作联系单(24)表C.0.2 工程变更单(25)表C.0.3 索赔意向通知书表A.0.1 总监理工程师任命书工程名称:编号:致:(建设单位)兹任命(注册监理工程师注册号:)为我单位项目总监理工程师。

负责履行建设工程监理合同、主持项目监理机构工作。

工程监理单位(盖章)法定代表人(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A.0.2 工程开工令工程名称:编号:致:(施工单位)经审查,本工程已具备施工合同约定的开工条件,现同意你方开始施工,开工日期为:年月日。

附件:工程开工报审表项目监理机构(盖章)总监理工程师(签字、加盖执业印章)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A.0.3 监理通知单工程名称:编号:致:(施工项目经理部)事由:内容:项目监理机构(盖章)总/专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

《建设工程监理规范》GB50319_2013

《建设工程监理规范》GB50319_2013

2013版《建设工程监理规范》(2014年3月1日起实施)1 总则1.0.1 为规范建设工程监理与相关服务行为,提高建设工程监理与相关服务水平,制定本规范。

1.0.2 本规范适用于新建、扩建、改建建设工程监理与相关服务活动。

1.0.3实施建设工程监理前,建设单位必须委托具有相应资质的工程监理单位,并以书面形式与工程监理单位订立建设工程监理合同,合同中应包括监理工作的范围、内容、服务期限和酬金,以及双方的义务、违约责任等相关条款。

在订立建设工程监理合同时,建设单位将勘察、设计、保修阶段等相关服务一并委托的,应在合同中明确相关服务的工作范围、内容、服务期限和酬金等相关条款。

1.0.4 工程开工前,建设单位应将工程监理单位的名称,监理的范围、内容和权限及总监理工程师的姓名书面通知施工单位。

1.0.5 在建设工程监理工作范围内,建设单位与施工单位之间涉及施工合同的联系活动,应通过工程监理单位进行。

1.0.6 实施建设工程监理应遵循以下主要依据:1、法律法规及工程建设标准;2、建设工程勘察设计文件;3、建设工程监理合同及其他合同文件。

1.0.7 建设工程监理应实行总监理工程师负责制。

1.0.8 建设工程监理宜实施信息化管理。

1.0.9 工程监理单位应公平、独立、诚信、科学地开展建设工程监理与相关服务活动。

1.0.10 建设工程监理与相关服务活动,除应符合本规范外,尚应符合国家现行有关标准的规定。

2 术语2.0.1 工程监理单位依法成立并取得建设主管部门颁发的工程监理企业资质证书,从事建设工程监理与相关服务活动的服务机构。

2.0.2 建设工程监理工程监理单位受建设单位委托,根据法律法规、工程建设标准、勘察设计文件及合同,在施工阶段对建设工程质量、进度、造价进行控制,对合同、信息进行管理,对工程建设相关方的关系进行协调,并履行建设工程安全生产管理法定职责的服务活动。

2.0.3 相关服务工程监理单位受建设单位委托;按照建设工程监理合同约定,在建设工程勘察、设计、保修等阶段提供的服务活动。

GB50319-2013新建设工程监理规范(操作指南和应用指南)

GB50319-2013新建设工程监理规范(操作指南和应用指南)

《建设工程监理规范》(GB50319-2013)中25个监理工作用表建设工程监理基本表式填写目录1、A类表(工程监理单位用表)(1)表A.0.1 《总监理工程师任命书》(2)表A.0.2 《工程开工令》(3)表A.0.3 《监理通知》(4)表A.0.4 《监理报告》(5)表A.0.5 《工程暂停令》(6)表A.0.6 《旁站记录》(7)表A.0.7 《工程复工令》(8)表A.0.8 《工程款支付证书》2、B类表(施工单位报审/验用表)(9)表B.0.1 《施工组织设计/(专项)施工方案报审表》(10)表B.0.2 《开工报审表》(11)表B.0.3 《复工报审表》(12)表B.0.4《分包单位资格报审表》(13)表B.0.5 《施工控制测量成果报验表》(14)表B.0.6《工程材料/构配件/设备报审表》(15)表B.0.7 《报审/验表》(16)表B.0.8 《分部工程报验表》(17)表B.0.9 《监理通知回复单》(18)表B.0.10 《单位工程竣工验收报审表》(19)表B.0.11 《工程款支付报审表》(20)表B.0.12 《施工进度计划报审表》(21)表B.0.13 《费用索赔报审表》(22)表B.0.14 《工程临时/最终延期报审表》3、C类表(通用表)(23)表C.0.1 《工作联系单》(24)表C.0.2 《工程变更单》(25)表C.0.3 《索赔意向通知书》表A.0.1 《总监理工程师任命书》工程名称:编号:填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A.0.2 《工程开工令》工程名称:编号:填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A.0.5 《旁站记录》工程名称:编号:填表说明:本表一式1份,项目监理机构留存。

表A.0.7 《工程复工令》工程名称:编号:填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A.0.8 《工程款支付证书》填表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

gbt503192013建设工程监理规范.doc

gbt503192013建设工程监理规范.doc

gbt503192013建设工程监理规范一说起gbt503192013建设工程监理规范,相关建筑人士对于工程建设监理的内容都比较陌生,以下是为建筑人士整理相关内容。

具体内容如下:建设工程监理规范根据中华人民共和国住房和城乡建设部公告,现批准《建设工程监理规范》为国家标准,编号为GB/T 50319-2013,自2014年3月1日起实施。

原国家标准《建设工程监理规范》GB 50319-2000同时废止。

gbt503192013建设工程监理规范基本内容主要包括:总则术语项目监理机构及其设施监理规划及监理实施细则工程质量.造价.进度控制.安全生产工程变更、索赔及施工合同争议监理文件资料管理设备采购与设备监造相关服务附表十部分内容。

其中术语的基本内容如下:2.0.1 工程监理单位Construction project management enterprise依法成立并取得建设主管部门颁发的工程监理企业资质证书,从事建设工程监理与相关服务活动的服务机构。

2.0.2 建设工程监理Construction project management工程监理单位受建设单位委托,根据法律法规、工程建设标准、勘察设计文件及合同,在施工阶段对建设工程质量、进度、造价进行控制,对合同、信息进行管理,对工程建设相关方的关系进行协调,并履行建设工程安全生产管理法定职责的服务活动。

2.0.3 相关服务Related services工程监理单位受建设单位委托;按照建设工程监理合同约定,在建设工程勘察、设计、保修等阶段提供的服务活动。

2.0.4 项目监理机构Project management department工程监理单位派驻工程负责履行建设工程监理合同的组织机构。

2.0.5 注册监理工程师Registered project management engineer取得国务院建设主管部门颁发的《中华人民共和国注册监理工程师注册执业证书》和执业印章,从事建设工程监理与相关服务等活动的人员。

新版《建设工程监理规范》(GB50319-2013)

新版《建设工程监理规范》(GB50319-2013)

建设工程监理规范GB/T 50319—2013A类表:监理单位表A.0.1 总监理工程师任命书表A.0.2 工程开工令表A.0.3 监理通知单表A.0.4 监理报告表A.0.5 工程暂停令表A.0.6 旁站记录表A.0.7 工程复工令表A.0.8 工程款支付证书B类表:施工单位表B.0.1 施工组织设计或(专项)施工方案报审表表B.0.2 工程开工报审表表B.0.3 工程复工报审表表B.0.4 分包单位资格报审表表B.0.5 施工控制测量成果报审表表B.0.6 工程材料、构配件或设备报审表表B.0.7 报审/报验表表B.0.8 分部工程报验表表B.0.9 监理通知回复C类表:通用表表C.0.1 工作联系单表C.0.2 工程变更单表C.0.3 索赔意向通知书表A.0.1总监理工程师任工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.2工程开工令工程名称:编号:表 A.0.3监理通知工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 A.0.4监理报告工程名称:编号:填报说明:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份。

表 A.0.5工程暂停令工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 A.0.6旁站记录工程名称:编号:填报说明:本表一式一份,项目监理机构留存。

表 A.0.7工程复工令工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 A.0.8工程款支付证书工程名称:编号:表 B.0.1施工组织设计/(专项)施工方案报审表工程名称:烟台银和怡海衡悦广场编号:表 B.0.2开工报审表工程名称:编号:表 B.0.3复工报审表工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表 B.0.4施工单位资格报审表工程名称:编号:填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
表 A.0.5
工程暂停令
工程名称:平潭综合实验区“粮食园区”一期建设项目编号:02
致Hale Waihona Puke 福建省榕源建设工程有限公司(施工项目经理部)
由于9号台风“纳沙”和10号台风登陆福建省原因,现通知你方于2017年7月29日起,暂停所有部位(工序)施工,并按下述要求做好后续工作。
要求:
1、安排好台风期间的值班工作,明确责任人,并将值班安排表报我部,值班期间发生意外情况及时与我部联系;
2、对现场塔吊、临时用电、食堂、宿舍区等进行一次安全隐患排查工作,对存在的问题及时整改;
3、做好防火、防盗、防雨等安全防范措施。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章):
年月日
填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表 A.0.7
工程复工令
工程名称:平潭综合实验区“粮食园区”一期建设项目编号:01
表 A.0.5
工程暂停令
工程名称:平潭综合实验区“粮食园区”一期建设项目编号:01
致:福建省榕源建设工程有限公司(施工项目经理部)
根据贵公司2017年春节假期安排原因,现通知你方于2017年1月25日
起,暂停所有部位(工序)施工,并按下述要求做好后续工作。
要求:
1、安排好春节期间的值班工作,明确责任人,并将值班安排表报我部,值班期间发生意外情况及时与我部联系;
致:福建省榕源建设工程有限公司(施工项目经理部)
我方发出的编号为01停工令,要求暂停所有部位(工序)施工,经查已具备复工条件,经建设单位同意,现通知你方于2017年2月3日时起恢复施工。
附件:复工报审表
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章):
年月日
填报说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。
2、对现场塔吊、临时用电、食堂、办公区等进行一次安全隐患排查工作,对存在的问题及时整改;
3、做好防台风、防雨等安全防范措施。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章):
年月日
