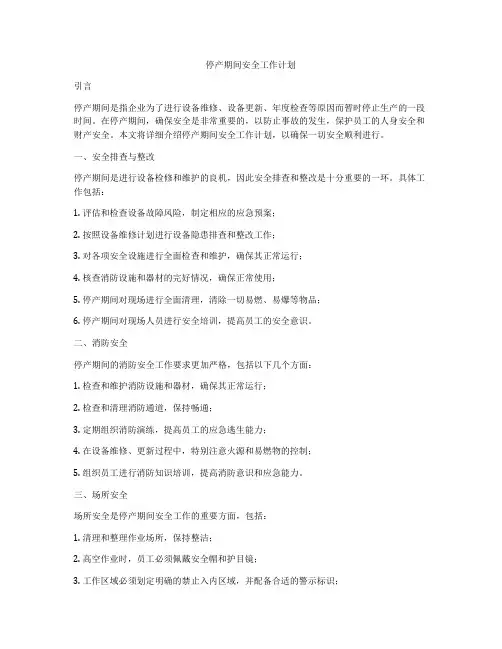

停产检修计划及安全措施(通用版)

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.

(安全管理)

单位:___________________

姓名:___________________

日期:___________________

停产检修计划及安全措施(通用

版)

停产检修计划及安全措施(通用版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

根据上级行管部门要求,自2010年5月28日8点开始至2010年6月1日早上8点30分,全县各煤矿停止一切生产活动进行检修。接到通知后我矿立即成立检修小组,根据矿井实际情况制定以下检修措施并进行检修。

检修领导小组:

组长:张兴意

副组长:梁国政刘灿辉刘玉海董合财崔世文

成员:周玉林王业国黄成富付家兴张政贵侯昌平陈义岗陈定军张政策崔世成彭世忠

组织检修领导小组对全矿进行了细致检查,查处以下问题:

一:巷道方面:

1、主井车场与副井车场喷体有脱落现象。

2、主副井巷道卫生差,副井下端应刨设台阶。

3、8#煤上下顺两帮及顶板锚杆个别存有固定不牢现象,两巷道卫

生差需及时清理浮煤杂物。

4、副井车场污泥浊水较多,需及时排水。

二:安全设施方面:

1、主井上端的阻车器不灵活,需及时清挖。挡车器开合不够灵活。

2、副井上端挡车栏有一处开焊,且配重不能保证正常开合。

3、老井改造处应设阻车器。

4、材料道上山装车处应设挡车器防止矿车下滑伤人。

5、补齐各工作面溜头溜尾压柱。

6、副井8#煤上下顺安设压风自救管路,并保证不漏风能正常使用。

7、各地点供风风筒漏风处应及时修补,把损坏严重的风筒及时更换。

三、机电提运方面:

1、地面两台绞车需检修,紧镙丝上油调整刹车装置。

2、各工作面的溜子需检修,紧链子换刮板并把转动部位的防护罩安设好。

3、对8#煤上顺新安装的皮带紧螺丝并进行调整。

4、新主井巷道中上部有一处规矩过宽。

5、按标准把各处的管线吊挂整齐。

整改措施及负责人:

一:巷道方面:

1、主井车场与副井车场喷体有脱落现象。由陈定军负责用长度不小于2米的长把工具,一人作业,一人监督,且监督人员在作业人员的侧后方,确保作业人员的后退路畅通;当监督人员发现有危险情况时立即通知作业人员。2010年5月29日早班完成。

2、主副井巷道卫生差,副井下端应刨设台阶。由王业国带领人员对主副井清理卫生,并刨副井下端设台阶。清理卫生需要下矿车时,必须安排专人打点提放车,必须保证信号传递畅通。2010年5月29日完成。

3、8#煤上下顺两帮及顶板锚杆个别存有固定不牢现象,两巷道卫生差需及时清理浮煤杂物。由生产矿长梁国政安排人员进行整改,整改时现场必须有安全员监督,摘除两帮及顶板活石后再行加固,保证锚杆螺丝紧固有效。清理好巷道卫生,并把物料定点码放整齐。2010年5月30日前完成。

4、副井车场污泥浊水较多,需及时排水。由崔世文负责抽水后把污泥浊水处理掉,2010年5月29日完成。

二:安全设施方面:

1、主井上端的阻车器不灵活,需及时清挖。挡车器开合不够灵活。由袁华强负责对其清挖,并维修挡车器使其灵活可靠,2010年5月29日完成。

2、副井上端挡车栏有一处开焊,且配重不能保证正常开合。由袁正祥负责对其维修,烧焊结束后必须检查作业环境无名火后方可离开,2010年5月29日完成。

3、老井改造处应设阻车器。由袁正祥负责安装并保证能正常使用,2010年5月30日完成。

4、材料道上山装车处应设挡车器防止矿车下滑伤人。由机电矿长负责安排人员于2010年5月30日完成,安设完毕后能保证坚固有效正常使用。

5、补齐各工作面溜头溜尾压柱。由生产矿长梁国政负责安排人员于2010年5月29日完成,并能保证支护有力。

6、副井8#煤上下顺安设压风自救管路,并保证不漏风能正常使用。由机电矿长安排人员进行安装,安装及运送管子时人员必须通力合作,相互照应,避免伤人。

7、各地点供风风筒漏风处应及时修补,把损坏严重的风筒及时更换。由工程师刘灿辉安排瓦检员对各巷道里的风筒进行检查,确保风

筒无漏风现象,

三、机电提运方面:

1、地面两台绞车需检修,紧镙丝上油调整刹车装置。

2、各工作面的溜子需检修,紧链子换刮板并把转动部位的防护罩安设好。

3、对8#煤上顺新安装的皮带紧螺丝并进行调整。

4、按标准把各处的管线吊挂整齐。

以上机电问题由机电矿长刘玉海负责组织于2010年5月31日前完成。

5、新主井巷道中上部有一处规矩过宽。由付家兴负责对其进行穿道木保证轨距符合要求,整改时保证上下无人作业并通知绞车司机不得提放车。

一般要求:

一、检修中在班前会上必须强调注意安全,并把规程措施交代清楚,特作人员必须严格遵守自己的工作职责,不准违章操作。放炮时必须执行远距离放炮,放炮地点设在进风侧反向风门之外全风压通风的新鲜风流中或避难所内,且距掘进工作面不得小于300米。敲帮问顶时,必须使用长度不小于2米的长把工具在有支护的地方下,清理

好后退路,一人监护一人作业,监护人员在作业人员的侧后方,不得影响作业人员的后退路;监护人员发现险情必须立即通知作业人员进行撤退。

二、做好出入井检身记录,矿灯发放记录,记好班前会议记录,三帐要对齐,不得漏检,假报,每班必须交调度室进行检查,发现一次对不齐罚款100.00元,并说明原因。下井超过10小时未升井的,检身工必须回报调度室并查明原因,对于精神状态不佳的坚决不允许下井作业。

三、每一工作面必须有瓦检员、安全员跟班作业,每班必须有带班矿长负责井下安全生产工作的主持管理;瓦检员检查瓦斯严格做到时检和“一炮三检”工作,严格“三对口”制度;交接班人员必须做好交接班记录。

四、严格控制下井人数,一班下井人数不得超过38人。

在机电方面为了保证以后各设备能正常运转,机电矿长又做了以下安排:

A、地面绞车的检修:

1、检查绞车各部分的螺栓有无松动,紧固各部分的螺栓。

2、检查绞车运行声音有无异常震动,如有查明原因进行处理。

相关文档
最新文档
