基桩钻芯检测报告
基桩钻芯检测方案

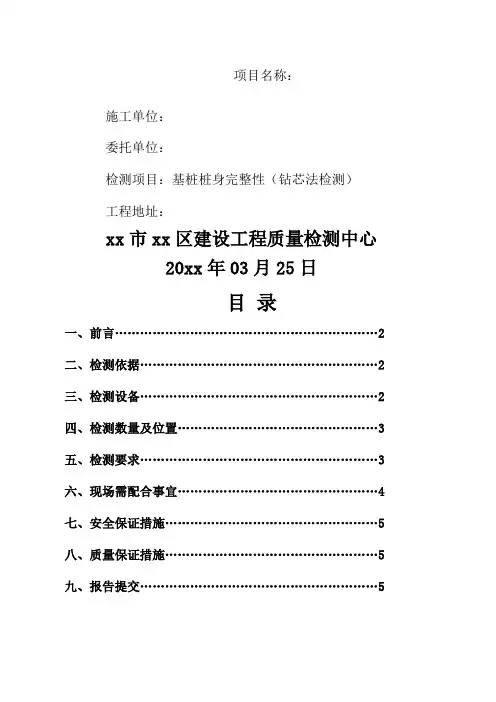

项目名称:施工单位:委托单位:检测项目:基桩桩身完整性(钻芯法检测)工程地址:xx市xx区建设工程质量检测中心20xx年03月25日目录一、前言 (2)二、检测依据 (2)三、检测设备 (2)四、检测数量及位置 (3)五、检测要求 (3)六、现场需配合事宜 (4)七、安全保证措施 (5)八、质量保证措施 (5)九、报告提交 (5)一、前言网船湾小区基础形式为桩基础,采用旋挖灌注桩(桩型),桩径为800~1200mm,单桩竖向抗压承载力为2000~2900kN,单桩竖向抗拔承载力为800~1800kN,桩端持力层为强风化花岗岩,工程桩总数为300根。
本中心受xx汉桓置业有限公司委托承担本次基桩钻芯检测工作,为客观、真实、准确地反映基桩的质量情况并便于业主和监理部门在检测过程中对检测程序实施监控,特制订本方案,供有关部门参考。
二、检测依据及执行标准结合实际委托内容与设计图纸要求,并参照以下标准中的有关规定:1.湖北省地方标准《建筑地基基础检测技术规范》(DB42/269-2003);2.国家标准《岩土工程勘察规范》(GB50021-2001)(2009年版);3.国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002);4.国家标准《建筑地基基础设计规范》(GB50007-2011);5.国家标准《混凝土强度检验评定标准》(GB50107-2010);6.国家标准《普通混凝土力学性能试验标准》(GB/T50081-2002);7.协会标准《钻芯法检测混凝土强度技术规程》(CECS03:2007);8.行业标准《建筑桩基技术规范》(JGJ94-2008);9.行业标准《建筑基桩检测技术规范》(JGJ 106-2014);10.三、检测设备为确保顺利的、保质、保量的完成检测任务,现场抽芯机具采用北京探矿机械厂生产的XY-1A型高速钻机、101mm单动双管金刚石钻具及取样器回转钻进。
根据规范,对抽检桩按一桩一孔原则在距桩中心150mm以内位置架机钻孔,并根据委托方要求,钻至桩底标高以下适当深度,借以查明实际桩身砼和桩端土的力学性质。
6123C 基桩钻芯法检测报告 - 模板
检测报告NO: XXXXXXXX工程名称:委托单位:检测方法:基桩钻芯法检测报告日期:某某建设工程质量检测有限公司地址:邮编:电话:传真:基桩钻芯法检测报告MMJC-6123C批准:审核:校核:项目负责:基桩钻芯法检测报告(附录)一、工程及地质概况根据《xxxx岩土工程勘察报告》,拟建场地土层情况自上而下为:1、填土:灰黄色,稍湿,松散,厚度约0.4~4.8m。
2、中砂:灰黄色,饱和,稍密,厚度约0.85~5.6m。
3、残积砂质粘性土:灰黄、灰白色,可塑~硬塑状,厚度约0.9~23.8m。
4、全风化花岗岩:灰黄、灰白色,硬塑状,岩芯呈砂土状,风化裂隙极发育。
土石工程分级为Ⅲ级。
厚度约0.5~28.35m。
5、强风化花岗岩(砂土状):灰黄、灰白色,岩芯呈砂土状,致密,散体结构,风化裂隙发育。
土石工程分级为Ⅳ级。
厚度约2.4~14.4m。
6、强风化花岗岩(碎块状):灰黄、灰白色,坚硬状,岩芯呈碎屑、碎块状,块状结构,风化裂隙发育。
土石工程分级为Ⅳ级。
7、中风化花岗岩:灰白色,块状结构,岩芯成柱、短柱状,裂隙尚发育,岩石坚硬程度为较坚硬,岩体完整程度为较破碎,岩石饱和单轴抗压强度62.0MPa。
土石工程分级为Ⅴ~Ⅵ级,未揭穿。
二、试桩参数由业主、监理或设计单位指定,对施工编号为1#、2#桩这2根桩进行钻芯法试验。
技术参数如表1所示。
表1 各试桩有关参数三、检测目的和芯样抗压试验要求基桩钻芯法是采用金刚石岩芯钻探技术和施工工艺,对桩基工程中的基桩,钻取砼芯样,用以评定桩身完整性、桩底沉渣厚度、桩端持力层及桩身砼强度。
抗压试验芯样由委托方和监理按照《建筑基桩检测技术规范》(JGJ 106-2014)要求从检测桩所取芯样中选取。
芯样试件的抗压强度试验按现行国家标准《普通砼力学性能试验方法》(GB/T50081-2002)有关规定进行。
四、芯样钻取、加工及试验本次取芯试验采用XY-2XY-2B型钻机,管理编号MMJC-122D-1,其振动小、调速范围广、扭矩大,采用液压操纵,钻机立轴的径向跳动不超过0.1mm 。
CFG桩基检测
CFG桩及复合地基质量检测技术方案云南路电工程检测技术有限公司二〇一〇年三月一、工程项目概况本项目为CFG桩及复合地基。
二、检测项目本次检测工作主要项目有:1、CFG桩低应变(反射波)法检测2、CFG桩钻芯法检测3、CFG桩及复合地基静载荷试验三、检测目的及依据1、检测目的为保证基桩施工质量及若发现问题时便于即时解决,在基桩施工完成后是否能进行下一步施工之前对基桩作出科学检测结论。
2、依据规程、规范:(1)《公路工程基桩动测技术规程》(JTG/T F81-01-2004)(2)《建筑基桩检测技术规范》(JGJ 106-2003)(3)《公路路基施工技术规范》(JGJ F10-2006)四、检测方法及措施(1)检测方法:对于基桩质量检测根据委托方要求主要以声波透射法进行。
对于钻芯取样则以钻机在混凝土桩上进行钻孔取样,而后对试样进行整理分析、抗压强度试验。
碎石桩动力触探试验检测采用标准型(级)圆锥动力触探,测试设备及方法按照国家标准《岩土工程勘察规范》进行(2) 措施:严格按照有关规程、规范和检测大纲进行。
五、详细检测方法(一)反射波法1、使用规范及标准本项目桩基低应变检测将依据中华人民共和国行业标准《建筑基桩检测技术规范JGJ106-2003》、《基桩低应变动力检测规程JGJg3-95》中规定的《反射波法》检测桩身质量。
同时辅助使用我们自己研究,并经省建设厅1995年组织国内专家鉴定通过的《波列振幅衰减法》进行检测。
2、检测基本原理灌注桩钻芯取样检测是对可疑桩进行最有效检测方法之一。
它能直观判断桩长,桩身混凝土强度,桩底“沉渣”厚度和桩身完整性,甚至可以判定或鉴别桩端持力层的岩土性状。
反射波法的基本原理是在桩顶进行垂向激振,弹性波沿桩身向下传播。
桩身内存在明显波阻抗差异的界面处(如桩底、断桩和严重离析等部位)或在桩身截面积变化(如缩径或扩径)部位产生反射波。
经时域、频域数字处理,即可识别来自桩身不同部位的反射信息,据此计算桩身波速,判断桩身完整性及混凝土质量并对桩的实际长度加以校对。
基桩钻芯法试验检测报告
(二维码)(CMA章)基桩钻芯法检测报告工程名称:※※※※※※※※※※商业中心工程地点:※※※※※※※※※※委托单位:※※※※※※※※※※有限公司检测日期:※年※月※日~※年※月※日报告总页数:※※页报告编号:※※※※※※※※※※检测流水号:(技术资质专用章)※※※※※※※※※※检测有限公司※年※月※日※※※※※※※※※※商业中心基桩钻芯法检测报告检测人员:报告编写:审核人:批准人:(技术资质专用章)声明:1. 本报告涂改、错页、换页、漏页无效;2. 检测单位名称与检测报告专用章名称不符者无效;3. 本报告无我单位相关技术资格证书章无效;4. 本报告无检测、审核、授权签字人签字无效;5.未经书面同意不得部分复制或作为他用;6.如对本检测报告有异议或需要说明之处,可在报告发出后15 天内向本检测单位书面提出,本单位将于5日内给予答复。
检测单位:※※※※※※※※※※检测有限公司地址:※※※※※※※※※※*邮编:※※※※※※※※※※典花:※※※※※※※※※※传真:※※※※※※※※※※联系人:※※※※※※※※※※首页(技术资质专用章)※※※※※公司※※年※※月※※日目录一项目概况 (5)二地质概况 (5)三检测依据 (6)四现场检测 (9)五检测结果 (9)六检测结论及异常情况说明 (11)七附图表照片 (11)(注:页码须采用“第※页共※页”方式)-项目概况二、地质概况根据武汉市※院提供的《武汉※岩土工程勘察报告》(编号※),场地岩土层概况、相关岩土物理力学性质指标、桩周土概况详见图1。
场区岩土层概况图1注:根据××剖面××孔绘制三、检测依据1、检测依据标准及代号:①、《建筑基桩检测技术规范》(JGJ 106-2021)②、《建筑地基基础工程施工质量验收规范》(GB50202-2002)③、中国工程建设标准化委员会标准《钻芯法检测混凝土强度技术规程》(CECS 03:2007)④、中华人民共和国国家标准《普通混凝土力学性能试验方法》(GB/T 50081-2002)⑤、中华人民共和国国家标准《建筑地基基础设计规范》(GB57)⑥、《关于进一步加强建筑工程质量管理的通知》(鄂建文[2021] 152号)(采用预埋钻芯导向管时填写)⑦、设计图纸及委托单位提供的相关资料2、现场芯样试件截取与加工(1)当桩长小于10m时,每孔应截取2组芯样;当桩长为10m~30m时,每孔应截取3组芯样;当桩长大于30m时,每孔应截取芯样不少于4组;(2)上部芯样位置距桩顶设计标高不宜大于1倍桩径或超过2m,下部芯样位置距桩底不宜大于1倍桩径或超过2m,中间芯样宜等间距截取;(3)缺陷位置能取样时,应截取1组芯样进行混凝土抗压试验;(4)同一基桩的钻芯孔数大于1个,且某一孔在某深度存在缺陷时,应在其他孔的该深度处,截取1组芯样进行混凝土抗压强度试验。
基桩钻芯法检测的芯样缺陷取样分析分析与探讨
基桩钻芯法检测的芯样缺陷取样分析分析与探讨摘要:桩基施工属于隐蔽性工程,其施工过程受地层条件、施工工艺、施工顺序、施工机械等因素的影响较大,特别是对于一些钻孔灌注桩来说很难保证其施工质量。
桩基检测技术主要包括低应变法、高应变法、超声波法以及钻芯法,其中钻芯法客观直接,可以直接检测出桩基的完整性和混凝土强度,近些年来应用广泛。
结合钻孔灌注桩基的芯样缺陷,分析了导致芯样缺陷的各种原因,然后讨论了桩基钻芯法检测分析的可靠性,并对钻芯法检测中的常见问题进行了分析,提出了相应的解决措施,对于提高基桩钻芯检测法的准确性,保证桩基检测效果具有十分重要的意义。
关键词:桩基检测;钻芯法;取样;缺陷分析一、引言桩基是目前高层建筑常用的基础型式,但是近些年来由于相关管理、技术人员综合素质偏低,施工操作、控制不规范,导致很多高层建筑的桩基出现严重的质量问题,对于人们的生命财产安全造成极大威胁。
一般来说建筑桩基,特别是一些钻孔灌注桩其施工质量要受到地层条件、施工工艺、施工顺序、施工机械等因素的影响,如果有一个因素控制不到位,就可能影响整个桩基的施工质量。
近些年来为了保证建筑桩基的施工质量,我国出台了相应的规范标准,并加大了桩基的检测力度,采用低应变法、高应变法、超声波法以及钻芯法等,对桩身完整性、混凝土强度、桩基承载力等进行检测,其中钻芯法能够客观直接的反映出桩基的完整性和混凝土强度,近些年来在桩基的检测中应用广泛。
但是钻芯法检测对于芯样的采取数量、记录分析要求较高,如果控制不严格也会出现检测结果与实际情况不符的现象。
因此现阶段做好做好基桩钻芯法检测的芯样缺陷取样分析分析与探讨显得尤为重要。
二、桩基芯样缺陷原因分析钻孔灌注桩质量缺陷主要包括蜂窝麻面、孔洞、桩身缩径、桩身扩径等问题。
一般来说钻孔灌注桩的混凝土成桩质量受混凝土质量、导管提拔速度、导管埋入深度、卸料速度等因素的影响较大,一般来说混凝土的塌落度较小,导管提拔或卸料速度过快,就可能导致混凝土浇筑不密实,桩身常出现蜂窝麻面、孔洞等缺陷,或是桩身缩径,如果导管埋入深度不够,就可能导致混凝土出现夹土、断桩,如果混凝土塌落度过大就可能出现桩身扩径等问题。
钻芯法检测报告格式
基桩检测报告(钻芯法基桩检测)报告编号:H F-××(检测机构代号)2012-ZXF***备案编号:******工程名称:合肥市××××大厦委托单位:合肥市××××公司检测桩型:××××××桩场地位置:合肥市××路××号检测日期:****年**月**日~**月**日检测机构全称(此页为封面,背面为检测机构的报告申明)合肥市××××大厦×××桩钻芯法检测报告主检:(签名)审核:(签名)批准:(签名)签发日期:****年**月**日目录1 工程概况对受检工程项目进行简单描述。
包括层数、结构形式、基础形式、桩型,总设计桩数量等。
受××××的委托,由××××对其在建的××××工程×根××××桩进行钻芯法检测,以检测工程桩的桩身完整性。
2 工程地质概况建议采用表格形式。
4 检测过程叙述4.1 检测依据《建筑基桩检测技术规范》(JGJ 106-2003)。
(或其他,例如设计要求或建设单位特别要求) 4.2 检测目的及抽样方法本次基桩钻芯法基桩检测目的为验收性检测。
本工程总设计(施工)桩数为**根,检测数量为**根(根据具体情况叙述抽样或受检桩位确定过程,说明检测数量是否满足规范要求)。
4.3 检测设备(对所用钻机和钻具等主要工程钻机设备进行说明)6 基桩钻芯法检测结果汇总表对钻芯检测的过程出现的现象或结果进行描述或分析(如果有)7检测结论与建议合肥市×××××大厦共施工×××桩***根,本次钻芯法检测工程桩**根(或全部进行钻芯法检测),检测比例为**.**%。
基桩钻芯检测报告
受控号工程质量检测报告工程名称:检测内容:检测机构名称委托单位:建设单位:设计单位:施工单位:监理单位:勘察单位:检测单位:说明:1、报告及骑缝未加盖检测报告专用章无效;2、报告复印件未加盖检测报告专用章无效;3、报告无检测人、编写、审核、批准签名无效;4、报告涂改无效;5、本报告复议期为十五天。
检测单位地址: XXXX检测单位资质证书编号: XX XX XX XX邮政编码:XX 电话:XX目录1 工程概况 (13)2 检测概述 (13)3 检测数据的分析与判定 (16)4 钻芯检测结果 (18)5 结论及建议 (18)附表1:基桩钻芯法检测结果汇总表 (11)附表2:芯样综合柱状图 (12)附表3:钻芯法检测桩身砼抗压强度结果汇总表 (14)附图1:试桩开孔位置示意图 (17)附图2:芯样彩色照片 (16)附图3:试桩平面位置示意图 (16)附件:工程质量现场检测见证确认表(略) (17)1 工程概况工程概况见表1。
表1 工程概况表2 检测概述2.1检测目的、方法采用钻芯法,检测灌注桩桩长、桩身混凝土强度、桩底沉渣厚度,判断或鉴别桩端岩土性状,判定桩身完整性类别。
2.2检测依据1 设计图纸、岩土工程勘察报告及相关施工记录;2 经批准备案的检测方案;3 《建筑基桩检测技术规范》(JGJ 106-2014);4 国家和地区有关法规及标准。
2.3 检测仪器设备1检测所用计量仪器设备见表2.3。
仪器设备均在正常使用有效期内。
2钻机、钻具等配套设备采用长沙探矿机械长生产的单动双管岩芯钻机 GY-150B,属液压操纵钻机。
钻机、钻具等配套设备的参数及性能均满足规范相关要求。
2.4 检测数量及钻孔位置2.4.1《建筑基桩检测技术规范》(JGJ106-2014)要求如下:1 规范第3.3.3条:大直径嵌岩灌注桩或设计等级为甲级的大直径灌注桩,应在规范规定的检测桩数范围内,按不少于总桩数10%的比例采用声波透射法或钻芯法,检测桩身完整性。
桩基检测钻芯法及测孔教材
(2)附录A——成孔允许偏差及检测方法
项目名称 允许偏差
检测方法
4.成孔至设计孔深后方可进行下道工序施 工。孔深的丈量下口以钻头的锥形部分的平 口为准。
5.应合理规划成孔的顺序,既要保证下一 个桩孔的施工不影响上一个桩孔,又要使钻 机的移动距离不要过远和相互干扰。其安全 距离不应小于4倍桩径或最少间隔时间不应 少于36小时。
(三)清孔
1.清孔目的:清除孔底沉渣,以确保钻孔 灌注桩的承载力满足设计要求。 关于沉渣:从定性上讲,可定义为钻孔灌注 桩成孔后淤积于孔底部的非原状沉淀物。从 定量上准确区分沉渣和下部原状地层,目前 还有一定难度。
序 号
成孔方法
允许 允许 偏差 偏差
1~3根、单排 桩基垂直于中
条形桩基沿 中心线方向
(mm) (%)
心线方向和群 桩基础的边桩
和群桩基础 的中间桩
1
泥浆护 壁
D≤1000mm ±50
<1
灌注桩 D>1000mm ±50
D/6,且不大于 100
100+0.01H
D/4,且不大于150 150+0.01H
2.清孔方法:正循环清孔、泵吸反循环清 孔、气举反循环清孔。
3.二次清孔:第一次应在成孔完毕后进行, 通过清孔将成孔过程的超标泥浆充分置换, 清孔后的泥浆指标基本达到规定的范围;第 二次应在安放钢筋笼和导管安装完毕后进行, 是对在第一次清孔至下完导管后期间孔内泥 浆的新沉淀物进行置换或上泛,保证孔底附 近的泥浆指标及沉渣厚度在规定的范围内。
采用钻芯法进行桩基检测及有关问题分析
采用钻芯法进行桩基检测及有关问题分析摘要:现阶段检测桩基的方法有多种,其中钻芯法是常用的检测方法之一。
文章总结笔者工作实践,对钻芯法在工程桩基检测应用及有关问题进行探讨。
关键词:桩基;检测;钻芯;评定;问题前言现阶段钻芯法是常用于检测桩基的方法之一,应用钻芯法对桩基进行检测时,从桩身钻取混凝土芯样和钻取一定深度的桩底岩土持力层芯样,进行现场检测与评定。
检测需要破坏局部桩身,才能取得芯样抽检,因此,如果实行钻芯法检测时,必须严格根据有关规定的比例,抽检芯样,所得出的检测结果,可以进行以下内容的评定:1、桩身混凝土质量。
包括桩身完整性、混凝土强度、以及是否存在断桩、胶结、蜂窝、麻面、气孔问题等;2、桩底沉渣情况,是否满足设计和规范规定;3、桩底持力层岩土性状(强度)和厚度是否满足规范和设计要求;4、桩的实际长度与施工记录是否一致。
通常要求检测的桩,其桩径要大于800mm、长径比控制在30以内。
钻芯法具有操作方便,不受场地限制,实地检测,所得数据准确度高,评定混凝土桩身直观全面。
目前,已有许多机构采用钻芯法,实现对混凝土灌注桩成桩质量的检测。
一、运用钻芯法对桩基检测注意事项1、检测时间要保证检测成果准确,必须要在混凝土龄期达到28天或以上,或者预留的同条件养护试件强度达到设计要求后,才能对桩基钻孔检测。
2、钻孔位置要根据监理方意见和无损检测时测到有缺陷的具体位置在决定钻孔位置。
通常如果只需一个钻芯孔时,开孔位置要保持与桩中心距离10至15cm左右为宜;如果需要钻两个或以上孔时,开孔位置要保持与桩中心距离0.15d至0.25d左右为宜,且呈现均匀对称布置。
3、桩端持力层钻深在确定桩端持力层的钻取深度时,要按设计要求而定。
检测桩时,每根桩至少要钻一孔,其它钻芯孔超过1.0m。
如果设计无明确要求时,钻探深度要保证达到桩径3倍,深度超过3m。
二、钻芯取样操作过程要求1、钻机设置要可靠稳固,底座保持水平状。
如桩顶面远离钻机底座时,应安孔口管,并保持牢固垂直状态。
基桩钻芯法报告
基桩钻芯法检测报告工程名称:工程地点:委托单位:检测日期:2015年月日~月日报告总页数:页报告编号:武科创(2015)字第()号合同编号:武汉中科科创工程检测有限公司2015年月日项目名称基桩钻芯检测现场检测人员:(上岗证号)报告编写:(上岗证号)校核:(上岗证号)审核:(上岗证号)授权签字人:声明:1. 本报告涂改、错页、换页、漏页无效;2. 检测单位名称与检测报告专用章名称不符者无效;3. 本报告无我单位相关技术资格证书章无效;4. 本报告无检测、审核、授权签字人签字无效;5.未经书面同意不得部分复制或作为他用;6.如对本检测报告有异议或需要说明之处,可在报告发出后15 天内向本检测单位书面提出,本单位将于5日内给予答复。
检测单位:武汉中科科创工程检测有限公司地址:武昌小洪山邮编:430071电话:传真:监督电话:目录一项目概况 (5)二地质概况 (6)三检测依据 (6)四钻芯现场检测 (6)五检测结果 (8)六结论 (9)七附图表 (10)jczxe-mail:一、项目概况表1二、地质概况详见地质勘察报告。
三、检测依据按照国家《建筑基桩检测技术规范》(JGJ106-2014)执行。
四、钻芯现场检测1、现场检测(1)钻取芯样采用液压操纵的高速钻机,配置水泵、孔口管、扩孔器、卡簧、扶正稳定器等钻具;(2)每回次钻孔进尺控制在1.5m内,钻至桩底,采取减压、慢速钻进,钻取沉渣并测定沉渣厚度;(3)钻芯结束后,对芯样和钻探标进行拍照。
2、混凝土芯样试件抗压强度的确定(1)取一组3块试件强度值的平均值,作为该组混凝土芯样试件抗压强度检测值;(2)同一受检桩同一深度部位有两组或两组以上混凝土芯样试件抗压强度检测值时,取其平均值作为该桩该深度处混凝土芯样试件抗压强度检测值;(3)取同一受检桩不同深度位置的混凝土芯样试件抗压强度检测值中的最小值,作为该桩混凝土芯样试件抗压强度检测值。
3、检测设备本次钻芯法检测采用广东省地质局探矿机械厂生产的GY-1A型柴油动力油压钻机,采用101mm单动双管金刚石钻具。
基桩钻芯法检测报告
基桩钻芯法检测报告工程名称:广东省江门至肇庆公路刘村连接线工程 工程地点:广东省高要市白土镇委托单位:广东省高速公路有限公司检测日期:2012年8月13日~29日报告总页数:49页(含本页)报告编号:D2012HZX0004广东省有色金属工业建筑工程质量检测站二〇一二年九月二日广东省江门至肇庆公路刘村连接线工程基桩钻芯法检测报告检测人员:上岗证号:上岗证号:报告编写:上岗证号:校核:上岗证号:审核:上岗证号:批准:注意事项:1、检测报告未加盖检验单位“检验专用章”无效;2、检测报告无检测人员、审核、批准人签名无效;3、检测报告涂改无效;4、未经本实验室书面批准,不得部分复制检测报告(完整复制除外);5、复印检测报告未重新加盖“检验专用章”无效;6、对检测报告若有异议,应于收到检测报告之日起十五日内向检验单位提出。
广东省有色金属工业建筑工程质量检测站二〇一二年九月二日检测站地址:广州市黄埔区茅岗路88号8栋首层 邮 编:510700查询电话:020-******** 传 真:020-******** 网 址:/ 申诉电话:020-******** 电子邮箱:001@ 委托编号:12HZX0004工程概况表1工程名称广东省江门至肇庆公路刘村连接线工程工程地点广东省高要市白土镇建设单位广东省高速公路有限公司勘察单位中交第一公路勘察设计研究院有限公司设计单位中交第一公路勘察设计研究院有限公司承建单位广东江肇高速公路管理中心基桩施工单位中交第二航务工程局有限公司监理单位广东华路交通科技有限公司质量监督站广东省交通运输质量监督站里程段K9+857~K9+982、K9+982~K10+140、K10+861~K10+891、K11+056~K11+086、K11+174~K11+204、K11+287~K11+317、K11+546~K11+576、K11+593~K11+629建筑面积(m2)/ 开工日期2012.4.16桩型水泥土搅拌桩桩径(mm)Φ500设计桩长(m) 12桩身设计强度R28≥0.8MPaR90≥1.2MPa单桩竖向抗压承载力特征值(kPa)150 桩端持力层粉质粘土工程桩总数(根)/检测桩数(根)17检测方法钻芯法检测日期 2012.08.13~29 备注一、前言受中交第二航务工程局有限公司委托,广东省有色金属工业建筑工程质量检测站于2012年8月13日至29日,对广东省江门至肇庆公路刘村连接线工程(概况见表1)的水泥土搅拌桩进行钻芯法检测。
基桩钻芯检测报告
数据分析在基桩钻 芯检测报告中的应 用和意义
结论分析
基桩钻芯检测报告的 结论是基桩质量合格, 满足设计要求。
基桩钻芯检测报告的 分析表明,基桩的混 凝土强度、桩身完整 性等方面均符合规范 要求。
基桩钻芯检测报告的 解读表明,该基桩在 施工过程中未出现异 常情况,施工质量可 靠。
基桩钻芯检测报告的 分析还对基桩的承载 力进行了评估,结果 表明基桩的承载力能 够满足设计要求。
程度的损伤。
基桩钻芯检测报告的内容和格 式
报告内容
基桩概况:包括基桩的桩号、位置、设计要求等基本信息。 检测方法:描述钻芯检测的具体方法和技术要求。 检测结果:对钻取的芯样进行描述、分析,判断基桩的质量情况。 结论与建议:根据检测结果,给出基桩质量的结论,并提出相应的处理建议。
报告格式
标题:简明扼要地概括检测报告的主题
检测方法
基桩钻芯检测的 原理:通过钻取 桩身内部的芯样, 观察芯样的外观、 强度等指标,判 断桩身的完整性、 承载力和耐久性。
检测方法:钻取 芯样、观察芯样 外观、测量芯样 尺寸、试验芯样
强度等。
适用范围:适用 于各种类型的桩 基工程,如混凝 土桩、钢管桩、
CFG桩等。
优点和局限性: 钻芯检测能够直 观地反映桩身的 实际情况,但检 测过程中可能会 对桩身造成一定
基桩钻芯检测报告的应用和价 值
报告应用
基桩钻芯检测报告的应用场景包括桥梁、高层建筑和大型工业设施等。
基桩钻芯检测报告的应用价值在于提供准确的检测数据,帮助工程师评估基桩的承载力 和安全性。 基桩钻芯检测报告的应用还包括对基桩施工质量的评估和验收,以确保工程的安全性和 稳定性。
基桩钻芯检测报告的应用对于预防和减少基桩施工中的质量问题和安全隐患具有重要果
混凝土桩钻芯法检测
4 混凝土桩钻芯法检测4.1 检测适用范围4.1.1本方法适用于检测混凝土灌注桩的桩长、桩身混凝土强度、桩底沉渣厚度和桩身完整性,判定或鉴别桩端持力层岩土性状。
4.1.2对混凝土灌注桩全桩长进行钻芯法检测时,受检桩桩径不宜小于800mm长径比不宜大于30。
为检测混凝土灌注桩桩身上部的混凝土质量,钻芯法检测可不受桩径和长径比的限制。
4.1.3混凝土灌注桩出现下列情况之一,可用钻芯法进行检测:1对于端承型大直径混凝土灌注桩,当受设备或现场条件限制无法进行承载力检测时。
2由于没有预埋声测管或声测管堵塞无法进行声波透射法试验时。
3出现本规程第3.3.4 条第1、2、6 款情况,需桩身完整性验证检测时。
4出现本规程第3.3.5 条第2 款情况,需桩身完整性扩大检测时。
4.2 抽样数量4.2.1直径大于800mm 的混凝土嵌岩桩应采用钻芯法或声波透射法检测,检测桩数不得少于总桩数的10%,且每根柱下承台的抽检桩数不得少于1 根。
4.2.2直径小于和等于800mm 的桩及直径大于800mm 的非嵌岩桩,可根据桩径和桩长的大小,结合桩的类型和实际需要采用钻芯法或声波透射法检测或低应变法进行检测,检测桩数不得少于总桩数的10%。
4.2.3钻芯法检测混凝土灌注桩的抽样原则和抽样数量应符合本规程第 3.3.1 条、第3.3.2 条第3、6 款的规定。
4.2.4对于第4.1.3 条第1 款情况,可采用钻芯法测定桩底沉渣厚度并钻取桩端持力层岩土芯样检验桩端持力层。
抽检数量不应少于总桩数的10%,且不应少于10 根。
4.3检测用仪器、设备4.3.1混凝土灌注桩钻孔取芯宜采用振动小、调速范围广、扭矩大、液压操作的钻机,并配有相应的钻塔和牢固的底座。
钻机应具有足够的刚度,操作灵活,容易固定,移动方便,并应有循环水冷却系统。
4.3.2钻进机具设备参数应符合下列要求:1额定最高转速不低于790r/min 。
2转速调节范围不少于4 档。
基桩钻芯法试验检测报告
基桩钻芯法试验检测报告
一、实验目的
本实验旨在通过基桩钻芯法试验来评估地质条件,并获取岩石样品。
二、试验方法和过程
1.试验装置
a.钻机:使用标准钻机进行试验。
b.钻杆:采用标准钻杆进行钻孔。
c.钻头:选择适合地层特性的钻头进行试验。
d.钻芯管:选用标准钻芯管进行取芯。
2.试验过程
a.钻孔准备:在试验区域选择适当的钻孔位置,安装钻杆并开始钻孔。
b.钻孔过程中,根据需要更换钻头,确保钻芯质量。
c.完成钻孔后,使用钻芯管取芯。
取出钻芯后,进行标记并记录深度。
d.将取得的钻芯样品进行包装并送往实验室分析。
三、试验结果分析
1.钻孔地质描述
a.按照国家标准,对钻孔中取得的钻芯进行地质描述。
b.详细描述岩石类型、颜色、结构等特征。
2.岩石取样分析
a.对取得的岩石样品进行分析,包括物理性质、化学成分等。
b.评估岩石的强度、稳定性等特性。
四、结论
1.根据钻芯分析结果,得出有关地质条件的结论。
2.根据岩石取样分析,评估该地区的岩石性质和稳定性。
3.针对实验结果,提出后续工程建设中需要注意的地质问题和建议。
五、试验总结
本试验通过基桩钻芯法获取了地质样品,对地质条件进行了评估。
通过对岩石样品的分析,可以为后续工程建设提供参考和依据。
以上为基桩钻芯法试验检测报告,谢谢阅读。
基桩钻芯法检测报告
(二维码)(CMA章)基桩钻芯法检测报告工程名称:※※※※※※※※※※商业中心工程地点:※※※※※※※※※※委托单位:※※※※※※※※※※有限公司检测日期:※年※月※日~※年※月※日报告总页数:※※页报告编号:※※※※※※※※※※检测流水号:(技术资质专用章)※※※※※※※※※※检测有限公司※年※月※日※※※※※※※※※※商业中心基桩钻芯法检测报告检测人员:报告编写:审核人:批准人:(技术资质专用章)声明:1. 本报告涂改、错页、换页、漏页无效;2. 检测单位名称与检测报告专用章名称不符者无效;3. 本报告无我单位相关技术资格证书章无效;4. 本报告无检测、审核、授权签字人签字无效;5.未经书面同意不得部分复制或作为他用;6.如对本检测报告有异议或需要说明之处,可在报告发出后15 天内向本检测单位书面提出,本单位将于5日内给予答复。
检测单位:※※※※※※※※※※检测有限公司地址:※※※※※※※※※※*邮编:※※※※※※※※※※电话:※※※※※※※※※※传真:※※※※※※※※※※联系人:※※※※※※※※※※首页※※※※※公司※※年※※月※※日目录一项目概况 (5)二地质概况 (5)三检测依据 (6)四现场检测 (9)五检测结果 (9)六检测结论及异常情况说明 (11)七附图表照片 (11)(注:页码须采用“第※页共※页”方式)-项目概况二、地质概况根据武汉市※院提供的《武汉※岩土工程勘察报告》(编号※),场地岩土层概况、相关岩土物理力学性质指标、桩周土概况详见图1。
场区岩土层概况图1三、检测依据1、检测依据标准及代号:①、《建筑基桩检测技术规范》(JGJ 106-2014)②、《建筑地基基础工程施工质量验收规范》(GB50202-2002)③、中国工程建设标准化委员会标准《钻芯法检测混凝土强度技术规程》(CECS 03:2007)④、中华人民共和国国家标准《普通混凝土力学性能试验方法》(GB/T 50081-2002)⑤、中华人民共和国国家标准《建筑地基基础设计规范》(GB50007)⑥、《关于进一步加强建筑工程质量管理的通知》(鄂建文[2011] 152号)(采用预埋钻芯导向管时填写)⑦、设计图纸及委托单位提供的相关资料2、现场芯样试件截取与加工(1)当桩长小于10m时,每孔应截取2组芯样;当桩长为10m~30m时,每孔应截取3组芯样;当桩长大于30m时,每孔应截取芯样不少于4组;(2)上部芯样位置距桩顶设计标高不宜大于1倍桩径或超过2m,下部芯样位置距桩底不宜大于1倍桩径或超过2m,中间芯样宜等间距截取;(3)缺陷位置能取样时,应截取1组芯样进行混凝土抗压试验;(4)同一基桩的钻芯孔数大于1个,且某一孔在某深度存在缺陷时,应在其他孔的该深度处,截取1组芯样进行混凝土抗压强度试验。
基 桩 钻 芯 检 测 报 告
基桩钻芯检测报告报告编号:14009000001项目名称:水木清华检测方法:锚杆拉拔检测检测单位公章:商丘建筑工程质量检测有限公司报送时间:2014年1月10日项目名称:水木清华建设单位:******设计单位:******监理单位:******勘察单位:******施工单位:******主要检测人:报告审核人:报告批准人:提交单位:单位地址:邮编:电话:传真:声明:1.本报告涂改、错页、换页、漏页无效;2.检测单位名称与检测报告专用章名称不符者无效;3.本报告无检测、审核、技术负责人签字无效;4.本报告未经书面同意不得复制或作为他用;5.如对本检测报告有异议或需要说明之处,可在报告发出后15天内向本检测中心书面提出,本检测中心将于7日内给予答复目录一、前言 (3)二、工程概况 (3)三、钻芯取样情况 (3)四、芯样检测 (4)五、结论 (6)商丘市……1#楼基桩钻芯检测报告一、前言商丘市公正建筑工程质量检测有限公司受……………….的委托,于2014年1月02日对……………….的桩基础进行了钻芯检测。
检测桩号为:26#-2,检测数量1根。
本次桩基钻芯设备采用长沙探矿机械厂生产的GY-1型液压钻机,直径91mm的人造金钢石钻头钻进。
现场钻芯工作从2014年1月2日进场准备至2014年1月4日完成,历时3天,混凝土钻芯总进尺26.50m。
现场采取混凝土芯样4组进行了单轴抗压强度试验,混凝土芯样的选取工作由建设单位、监理单位、施工单位及商丘市建筑工程质量检测负责同志在现场共同完成。
二、工程概况该工程由……………….设计;建设单位为……………….;监理单位为……………….;监督单位……………….;施工单位为……………….。
26#-2桩基类别为摩擦桩,成孔方式为钻孔灌注桩,设计桩径1.5m,设计桩长26.00m。
混凝土设计标号为C30,卵石最大粒径为31.5mm,配合比为水泥:砂:卵石:水:外加剂=366:719:1253:127: 3.66,整个基桩于2014年11月15日灌注结束。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基桩钻芯检测报告
报告编号:xxxxxxxxxxxx
工程名称:xxxxxxxxxxxxxxxxxxxx
工程地点:xxxxxxxxxxxxxxxxxxxxxxxxxxxx
委托单位:xxxxxxxxxxxxxxxxxxxxxxxxxx
检测日期:xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
勘察公司名称
xxxx年xx月xx日
xxxxxxxxxxxxxxxxx
基桩钻芯检测报告
报告编号:xxxxxxxxxxxxxxxxx
重要提示:1、报告未盖基桩检测专用章无效。
2、报告无检测、编写、审核、批准人签字无效。
3、报告发生改动、换页或剪贴后无效。
4、未经检测单位同意,报告不得部分复制。
5、如对检测报告有异议,应于收到报告之日起十五日内向本检测单位
书面提出,逾期视为认可检测结果。
地址:xxxxxxxxxxxxxxxxxxxxxxx 邮政编码:xxxxx
电话:xxxxxxxxxxxxxxx 联系人:xxxxx
目录
封面 ----------------------------------------------------------------- 1 重要提示------------------------------------------------------------------ 2 目录 ----------------------------------------------------------------- 3
1、前言 (4)
2、工程地质概况 (5)
3、受检桩的施工概况 (5)
4、检测标准及设备 (5)
4.1检测标准 (5)
4.2仪器设备 (5)
5、检测结果 (5)
5.1钻芯检测情况 (5)
5.2桩身砼完整性 (6)
5.3桩身砼抗压强度 (7)
5.4砼芯样抗压强度的评定 (7)
6、检测结论 (9)
7、附图表 (10)
1、前言
受xxxxxxxxxxxxxxxxx的委托,我公司于xxxx年xx月xx日~xxxx年xxx 月xxx日对xxxxxxxxxxxxxxxxxxx的人工挖孔桩进行了钻芯检测。
受检桩数为xx 根,每根桩各钻1孔,共钻3孔,完成总进尺41.71米。
钻芯检测工程概况见表1。
工程概况表
2、工程地质概况
委托方未提供。
3、受检桩的施工概况
根据委托单位提供的设计及施工资料,各受检桩的施工情况见表2。
受检桩的施工情况表
说明:因委托单位未能提供桩顶标高,假定检测时桩顶标高为0.
4、检测标准及设备
4.1检测标准
深圳市标准《建筑基桩检测规程》(SJG 09-2007)
4.2仪器设备
本次钻芯检测采用xxxx矿厂生产的xxxxx型钻机,xxxmm外径、xxxmm内径单动双管钻具和金刚石钻头。
5、检测结果
5.1钻芯检测情况
各受检桩钻芯检测情况汇总见表3。
受检桩的桩芯说明参见各钻孔综合柱状图,受检桩的芯样外观参见受检桩芯
样彩色照片。
钻芯检测情况汇总表
5.2桩身砼完整性
根据深圳市标准《建筑基桩检测规程》(SJG 09-2007),将桩完整性分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四个类别,各类含义参见表4。
完整性分类表
本次检测各受检桩的桩砼完整性分类汇总见表5。
桩身砼完整性汇总表
5.3桩身砼抗压强度
根据深圳市标准《建筑基桩检测规程》(SJG 09-2007)有关规定,本次共采制了9组(27个)砼芯样试件,按要求送深圳市正非检测科技有限公司进行了抗压试验。
砼芯样抗压试验结果汇总见表6。
桩砼芯样抗压强度汇总表
5.4砼芯样抗压强度的评定
5.4.1砼芯样强度评定标准及方法
根据深圳市标准《建筑基桩检测规程》(SJG 09-2007)有关规定:
取一组3块试件强度值的平均值为该组混凝土芯样试件抗压强度值;同一受检桩同一深度部位有两组或两组以上混凝土芯样试件抗压强度值时,取其平均值为该桩该深度处混凝土芯样试件抗压强度值;受检桩中不同深度位置的混凝土芯样试件抗压强度值中的最小值为该桩混凝土芯样试件抗压强度值。
5.4.2砼芯样强度评定
本次抽检各桩砼抗压强度值见表7:
砼芯样抗压强度统计表
由上表,受检的3根桩所取芯样的砼抗压强度值为32.8MPa~34.2MPa,满足设计C30的要求。
6、检测结论
对xxxxxxxxxxxxxxxxxxx的3根人工挖孔桩进行钻芯检测,其结论如下:
(1) 受检的3根桩完整性类别均为Ⅰ类,占受检桩总数的100%;
(2) 受检的3根桩所取芯样的砼抗压强度值为32.8MPa~34.2MPa,满足设计C30的要求;
(3)受检的3根桩的桩底岩土层均为中风化岩,符合设计中风化岩的要求;
(4)受检的3根桩桩底均未见沉渣;
(5)受检的3根桩的检测桩长与委托单位提供的施工桩长基本相符。
主要检测人: xxx 上岗证书:
xxx 上岗证书:
报告编写人: xxx 上岗证书:
报告审核人: xxx 上岗证书:
报告批准人: xxxx 职务:
签发日期:
勘察公司名称
xxxx年xx月xx日
7、附图表
(1)桩平面布置示意图xx张
(2)钻芯法检测芯样综合柱状图xx张(3)混凝土芯样抗压强度试验报告xx张(4)受检桩芯样照片xx张。
