冲击钻钻孔施工方案设计
(完整版)冲击钻施工方案
(Ⅱ)冲击钻成孔(一)工艺流程(二)施工工序具体操作(1)施工准备除按照回转钻要求外,还要在旁边挖好倒渣沟。
(2)桩位放样、埋设护筒同回转钻要求,不赘述。
(3)钻机就位钻机就位前,要对桩位进行复核,就位后立好钻架,拉好风缆绳,要注意做到:钻机稳定、水平;保证吊钩、护筒中心两点一线。
(4)开孔1、开钻时应先在孔内灌注泥浆(泥浆制备同回转钻工序中的泥浆制备方法),根据土层的不同情况,控制好泥浆的各项主要指标,在一般地层,相对密度在1.10~1.20,粘度在18~24Pa.s,在易塌地层,相对密度在1.20~1.40,粘度在22~30 Pa.s。
如果水位较高,孔中有水,可直接投入粘土,用冲击锥以小冲程反复冲击造浆。
2、冲击钻要对准护筒中心。
开孔时,应低锥密击,孔内泥浆面应保持稳定,高于地下水位1.5~2.0米,掏渣后应及时补浆。
3、除部分地下水位较浅的地方外,其余均采用直接注入泥浆的方法(利用沿线开挖的泥浆池),由于本工程段的初始土层基本为亚粘土或粘土,土质较好,因此开孔时即可正常钻进。
(5)钻进在正常钻进时,应注意以下事项:1、冲程控制1.1根据土层情况分别规定冲程:一般在通过坚硬密实卵石层或基岩漂石之类的土层中时宜采用100cm的大冲程,在通过松散砂、砾类土或含砂量较大的卵石层时宜采用约75cm的中冲程,并加大泥浆稠度,反复冲击使孔壁坚实,防止坍孔。
冲程过高,对孔壁振动大,易引起坍孔。
在通过高液限粘土时,宜采用中冲程。
在易坍塌或流砂地段宜用小冲程,并应提高泥浆的粘度和相对密度。
1.2当通过含砂低液限粘土等粘质土层时,因土层本身可造浆,应降低输入的泥浆稠度,并采用小冲程,防止卡钻、埋钻。
1.3在沙及卵石夹土等松散土层钻进时,按1 : 1投入粘土和小片石(粒径不大于15cm),用冲击锥以小冲程反复冲击,使泥膏、片石挤入孔壁,起到护壁的作用。
1.4在通过岩石或岩层时,如表面不平整,应先投入粘土、小片石,将表面垫平,再用十字形钻锥进行冲击钻进,防止发生斜孔事故。
冲击钻钻孔灌注桩施工方案
冲击钻钻孔灌注桩施工方案一、施工前准备工作1.安全准备:在施工现场设置安全警示标志,并采取必要的安全措施,确保施工过程中的安全。
2.设备准备:准备好冲击钻设备,包括钻机、钻杆、冲击器以及配套的其他工具。
3.材料准备:准备好灌浆材料,如水泥、骨料等,并按照配方准备好混合物。
二、冲击钻钻孔施工1.确定桩基位置:根据设计要求和场地条件,确定桩基的位置和孔的布置方案。
2.钻孔:使用冲击钻设备进行钻孔,根据设计要求确定孔的直径和深度。
钻孔时应丈量孔的直径和深度,确保孔的尺寸符合设计要求。
3.清孔:使用钻杆进行清孔,将孔内的土层清除。
注意清孔时要避免过度振动,以免影响周围环境。
4.沉击桩案:将钻好孔的钢筋组织好,放入孔内并定位好,然后开始注浆灌注。
首先使用冲击器对桩体进行沉击,然后再进行灌注。
三、桩身灌注1.灌注材料准备:按照配方准备好混合材料,包括水泥、骨料、外加剂等。
2.混合材料拌和:将水泥、骨料和外加剂按照一定比例进行拌和,确保混合物的均匀性和流动性。
3.灌注孔内:将拌和好的混合物注入钻好的孔中,从孔底依次注浆,注浆过程要保持稳定,避免空隙和气泡的产生。
4.桩身维护:在灌注完成后,根据需要进行桩身维护。
可以采取浇水保湿措施,使水泥发生充分的固化反应。
四、验收和整理1.桩身质量验收:对灌注完成的桩身进行验收,检查其质量是否满足设计要求,如是否存在裂缝、松散等问题。
2.施工现场的清理:将施工过程中产生的废弃物进行清理,保持施工现场的整洁。
以上就是一种1200字以上的冲击钻钻孔灌注桩施工方案,这个方案主要包括施工前准备工作、冲击钻钻孔施工、桩身灌注和验收及整理等步骤。
通过科学的操作和管理,可以确保冲击钻钻孔灌注桩施工的质量和进度。
钻孔灌注桩(冲击钻)施工方案
坡洪联线那坡中桥钻孔灌注桩(冲击钻)施工方案一、工程概况LK0+700那坡中桥位于广西田阳县坡洪镇陇羊村,交角75度,跨径2×16米,桥梁全长38米。
本桥上部结构采用一联2×16m预应力混凝土空心板,先简支后结构连续;下部构造为柱式墩,钻孔灌注桩(冲击钻)基础。
1、地形地貌本工程位于田东—百色盆地西缘低山丘陵及峰丛洼地中,溪流发育植被好,溪流两岸一般有农田耕地,溪流具山区河流具暴涨爆落的特点,山体坡度一般30~40°间,局部有大于60°的陡壁,但直立悬崖少见。
山体高程总体向东北方向缓缓递减。
2、地质构造本工程位于桂西纬向构造体系与新华夏系构造体系范围内,经历了加里东期、印支-燕山期、喜马拉雅山期三个较明显的构造发展阶段。
长期的历史演变,使之历次构造运动相互复合、彼此干扰和迁就,形成区域构造形式多样复杂。
主要构造形迹为:东西向的褶皱和北西南东向的断层等。
根据区域地质资料,本区属断块差异活动区,断裂构造较发育,属于微震频繁发生区,地震活动主要受新华夏构造体系控制。
测区地震为浅震型构造地震,历史上震源中心均不位于区内,仅为横波涉及。
全线覆盖层为第四系人工填土或种植土层级第四系冲湖积和冲洪积层,桥址区上覆第四系冲洪积层(Q4a l+pl)残坡积层(Q e l+dl),基岩为三迭系中统百蓬组(T2b)泥质粉砂岩。
3、气象、水文桥址区位于田东-百色盆地西缘低山丘陵及峰丛洼地、谷地中,地处低纬度,靠近北回归线,属亚热带季风气候,夏热冬暖、天气炎热、无霜期长、光照充足,热量丰富,年平均气温21℃,最高气温为42.5℃;最低气温为-4.4℃,平均日照量为1906.6h,年无霜期为307-352天,平均年降水量为1114.9毫米,雨季主要集中在5-8月,11月至次年3月为旱季。
二、编制依据1、百色至靖西高速公路工程第23合同段坡洪连线招标文件。
2、国家、交通部等有关部委和广西壮族自治区交通厅的有关规范和标准。
冲击钻钻孔施工方案
冲击钻钻孔施工方案一、引言冲击钻是一种利用重锤冲击钻杆进行地层破碎和钻孔的一种钻井方法。
具有作业方便、效率高、适应性强等特点,被广泛应用于大型基础工程、建筑施工、岩石工程等领域。
本文将详细介绍冲击钻钻孔施工方案。
二、工程概述本次工程位于山区,用途为建设一座水库。
工程地质情况为片麻岩,钻孔深度为30米。
冲击钻钻孔施工方案如下:三、施工工艺1.选择合适的冲击钻机械:根据工程要求和地质情况,选择合适的冲击钻机械。
考虑到工程规模较大,可选择液压冲击钻机,其具有动力强、操作简便等优点。
2.确定钻孔位置:根据设计要求,确定钻孔位置。
在确认地质条件良好的地方进行钻孔,避免地质灾害的发生。
3.钻孔前准备工作:清理钻孔周围杂物,保持施工现场整洁。
对于崩塌易发的地段,需进行边坡加固,确保施工的安全性。
4.钻孔施工:根据设计要求,按规定位置和孔径进行钻孔。
冲击钻的施工过程中,需要注意动力的合理调节,避免钻杆断裂等事故的发生。
5.钻孔质量控制:钻孔深度需要根据设计要求准确控制,避免偏差过大。
钻孔壁面要求平整,无裂纹和松动的岩屑。
6.钻孔检测:对钻孔进行质量检测,包括钻孔直径、深度等参数的测量。
确保钻孔满足设计要求。
7.钻孔结束处理:钻孔完成后,要及时处理孔内岩屑、污水等。
对孔口进行封堵,避免孔口冲积和泥沙的淤积。
8.施工记录与总结:对施工过程进行详细的记录,包括钻孔位置、孔深、质量等信息。
并在工程结束后进行总结和评估,为今后的施工提供参考。
四、安全措施1.严格遵守施工安全规定,操作人员必须经过专门培训,并持证上岗。
2.工地要设置安全警示标志,明确标识出施工区域和危险区域。
3.使用合格的工程材料和设备。
4.在施工过程中,要注意地下管线的安全,避免损坏。
5.随时检查并维护冲击钻机的机械性能,确保其处于正常工作状态。
六、质量控制1.对钻杆和钻头进行定期检查和维护,确保其质量和安全。
2.运用合理的技术手段,监测冲击钻的工作状态,对异常情况进行及时处理。
冲击钻钻孔灌注桩施工方案
冲击钻钻孔灌注桩施工方案一、工程概况该项目是一座居民小区的桩基工程,需要打800根冲击钻钻孔灌注桩。
地质条件为黏土和砂土,孔径为1000mm,桩长为12m。
二、施工准备1.设备准备:冲击钻、液压挖掘机、混凝土搅拌站2.材料准备:混凝土、钢筋、灌浆材料3.人员组织:现场安全负责人、设备操作人员、钢筋工、混凝土浇筑工三、施工步骤1.地面准备:清理施工现场,平整地面,并确保周围无障碍物。
2. 钻孔:使用液压挖掘机进行钻孔,孔径为1000mm,直径略大于钢筋,桩孔深度为12m。
3.钢筋安装:将预先准备好的钢筋在桩孔内用钢筋绑扎机械固定在孔底。
4.混凝土浇筑:在钢筋安装完成后,将混凝土由混凝土搅拌站通过输送管道输送到桩孔内,同时进行振捣以保证混凝土的密实度。
5.冲击钻施工:在混凝土浇筑完成后,使用冲击钻进行冲击加固,确保灌注桩的稳定性和承载力。
6.灌浆:等待混凝土完全凝固后,使用灌浆设备将灌浆材料注入桩孔内,以增强桩的抗震性能。
四、施工注意事项1.施工现场应设置明显的警示标志,确保操作人员的安全。
2.在施工过程中,应定期检查设备的运行状态,确保其正常工作。
3.混凝土配合比应符合标准要求,确保混凝土质量。
4.在进行冲击钻施工时,应注意保护周围环境,防止土方坍塌等安全事故的发生。
5.灌浆过程中应注意控制灌浆压力和灌浆量,以避免桩基出现空洞和缺陷。
五、施工质量控制1.施工过程中,应进行合理的检测和验收,确保施工质量达标。
2.桩基的设计要求和规范应得到严格的执行,包括桩径、孔深、混凝土强度等方面的要求。
3.施工记录和报告应详细记录每一道工序的数据和结果,便于后续工程的监控和评估。
六、施工进度安排1.施工前期准备:1天2.钻孔施工:10天3.钢筋安装和混凝土浇筑:10天4.冲击钻施工和灌浆:5天5.施工总时间:26天七、施工风险评估1.液压挖掘机操作不当可能导致钻孔偏移或坍塌。
2.混凝土浇筑过程中振捣不均匀可能导致混凝土质量下降。
冲击钻孔施工方案

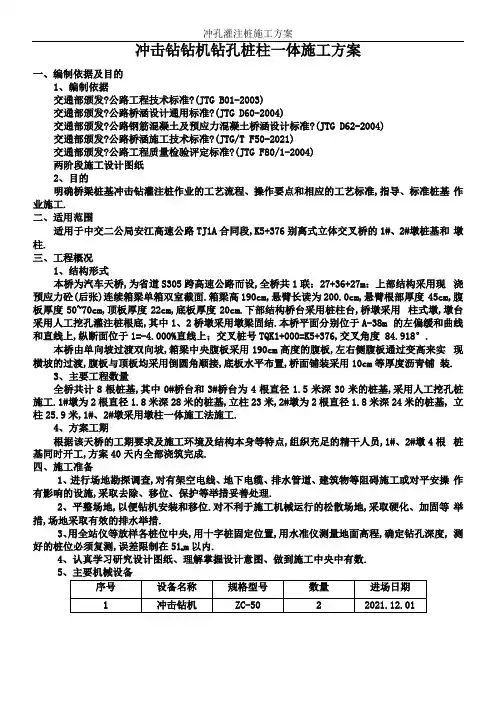

冲孔灌注桩施工方案冲击钻钻机钻孔桩柱一体施工方案一、编制依据及目的1、编制依据交通部颁发?公路工程技术标准?(JTG B01-2003)交通部颁发?公路桥涵设计通用标准?(JTG D60-2004)交通部颁发?公路钢筋混凝土及预应力混凝土桥涵设计标准?(JTG D62-2004)交通部颁发?公路桥涵施工技术标准?(JTG/T F50-2021)交通部颁发?公路工程质量检验评定标准?(JTG F80/1-2004)两阶段施工设计图纸2、目的明确桥梁桩基冲击钻灌注桩作业的工艺流程、操作要点和相应的工艺标准,指导、标准桩基作业施工.二、适用范围适用于中交二公局安江高速公路TJ1A合同段,K5+376别离式立体交叉桥的1#、2#墩桩基和墩柱.三、工程概况1、结构形式本桥为汽车天桥,为省道S305跨高速公路而设,全桥共1联:27+36+27m:上部结构采用现浇预应力砼(后张)连续箱梁单箱双室截面.箱梁高190cm,悬臂长读为200.0cm,悬臂根部厚度45cm,腹板厚度50~70cm,顶板厚度22cm,底板厚度20cm.下部结构桥台采用桩柱台,桥墩采用柱式墩,墩台采用人工挖孔灌注桩根底,其中1、2桥墩采用墩梁固结.本桥平面分别位于A-38m 的左偏缓和曲线和直线上,纵断面位于1=-4.000%直线上;交叉桩号TQK1+000=K5+376,交叉角度84.918°.本桥由单向坡过渡双向坡,箱梁中央腹板采用190cm高度的腹板,左右侧腹板通过变高来实现横坡的过渡,腹板与顶板均采用倒圆角顺接,底板水平布置,桥面铺装采用10cm等厚度沥青铺装.3、主要工程数量全桥共计8根桩基,其中0#桥台和3#桥台为4根直径1.5米深30米的桩基,采用人工挖孔桩施工.1#墩为2根直径1.8米深28米的桩基,立柱23米,2#墩为2根直径1.8米深24米的桩基, 立柱25.9米,1#、2#墩采用墩柱一体施工法施工.4、方案工期根据该天桥的工期要求及施工环境及结构本身等特点,组织充足的精干人员,1#、2#墩4根桩基同时开工,方案40天内全部浇筑完成.四、施工准备1、进行场地勘探调查,对有架空电线、地下电缆、排水管道、建筑物等阻碍施工或对平安操作有影响的设施,采取去除、移位、保护等举措妥善处理.2、平整场地,以便钻机安装和移位.对不利于施工机械运行的松散场地,采取硬化、加固等举措,场地采取有效的排水举措.3、用全站仪等放样各桩位中央,用十字桩固定位置,用水准仪测量地面高程,确定钻孔深度, 测好的桩位必须复测,误差限制在51n m以内.4、认真学习研究设计图纸、理解掌握设计意图、做到施工中央中有数.5、主要机械设备冲孔灌注桩施工方案五、施工组织与治理1、施工队伍K5+376别离式立体交叉桥桩基作业队,长期施工钻孔灌注桩,具有丰富的经验,且与我公司合作时间长.2、劳动力安排K5+376别离式立体交叉桥桩基作业队,由作业队长、副队长、技术主管各一名组成作业队领导班子,全面负责作业队的组织和领导,下设钢筋班、钻机班、机械班、混凝土班、水电班,具冲孔灌注桩施工方案六、施工工艺1、冲击钻施工工艺(1)施工准备由于该桥梁需要原有305省道改路后施工,根据现场原省道情况和天桥设计位置,综合考虑在设计天桥旁侧对原有305省道路线走向进行适当调整并加宽衔接好,我部组织修筑并指导交通, 以不影响正常车辆通行,待改路修好后对原有省道进行封闭改行.平整场地:根据设计图纸施工要求进行场地整平,挖方段挖至现浇箱梁底以上附近.低的地表填至箱梁底以上附近并碾压振动密实,作好施工平台.(2)测量放样放样前先进行场地平整,测量组根据桩基坐标放样图用全站仪放出桩基中央桩,设立护桩, 校核无误且经监理工程师确认前方可开钻.在成桩过程中由测量组屡次进行复测、监控,以保证成桩后桩根底的位置满足施工标准及设计要求.冲孔灌注桩施工方案冲击钻钻孔桩施工工艺框图(3)护筒制作与安放护筒采用厚度为10mm的A3钢板卷制而成,内径比桩径大20cm,高度为2.5m 一节,挖坑埋设, 并在护筒周围对称、均匀地回填粘土,并分层夯实,埋置深度不小于2m.严格限制护筒的位置和垂直度,护筒顶面高出地面30cm或高出施工时的河水位1m以上,以预防杂物、地面水流入井孔内.(4)造浆泥浆是粘土和水的拌和物,由于其比重大,净水压力大,作用在井孔壁形成一层泥皮,阻隔孔隙水渗流,保护孔壁免于坍塌,同时,泥浆还起悬浮钻渣的作用,使钻进正常进行.在适当位置开挖沉淀池、泥浆池以及到各孔位的泥浆槽,钻碴在沉淀池沉淀后挖出并弃运,预防泥浆流入农田、水渠和河道.在钻进过程中不断用试验仪器对泥浆的各项性能指标进行测试,根据泥浆性能和地层情况及时调整泥浆的浓度,必要时添加外加剂.泥浆的性能指标见下表.泥浆性能指标表(5)钻进成孔①钻机就位:首先用石棉线通过护筒的直径方向交叉定出桩孔中央,利用护桩检查桩孔的中心位置是否正确,然后调整钻架,使钻架上的起吊滑轮线、冲击锥中央和桩孔中央三者在同一铅垂线上,其偏差不得大于20nlm.钻机精确就位后,固定好钻机,启动卷扬机吊起冲击锥,把冲击锥徐徐放进护筒中准备冲击钻进,冲孔之前,对主要机具及配套设备需进行检查、维修.冲孔灌注桩施工方案②冲孔前,需经监理工程师同意前方可开钻.施工人员必须熟悉施工设计图纸所提供的地质、水文资料,以供对不同地层选用不同的钻头、冲程及适当的泥浆比重.钻进过程中,经常注意土层变化,在土层变化处均应捞取渣样,判断土层,记入施工记录表中,并与地质柱状图土层核对, 是否满足承载力要求,作为终孔时的重要依据.③钻进,钻机安装就位后,底座和顶端要平稳,不得产生位移和沉陷.初钻时进尺适当限制, 采用小冲程,使最初成孔竖直、圆顺,预防孔位偏心、孔口坍塌.进入正常钻进后,采用4-50中、大冲程,但最大冲程不超过6m.钻进过程中及时排渣,并保持泥浆的密度和粘度.同时经常注意地层的变化,在地层的变化处均应捞取渣样,判断地质的类型,填入记录表中,并与设计提供的地质剖面图相对照.如达不到设计要求的入岩深度,及时上报监理工程师,申请加长入岩深度, 或者与地质报告不相符,及时上报监理工程师和设计单位,钻渣渣样均编号保存,以便分析备查. 钻孔作业要连续进行,不得间断,因故必须停钻时,孔口应加盖,并严禁把冲击锥留在孔内,以防埋钻.(6)冲击钻钻进考前须知:①冲程要根据地层土质情况来定,一般在通过厚的土层时,用高冲程,通过松散、砂砾石土层时,用中冲程,在易坍塌或流砂地段用小冲程.冲程过高,对孔底扰动大,易引起塌孔,冲程过小,那么钻进速度较慢.为正确提升冲击锥的冲程,须在钢丝绳上进行标志.②通过漂石或岩层时,如孔底外表不平整,须先投入小片石将外表垫平,再用十字型冲击锥进行冲击钻进,预防产生斜孔、坍孔故障.③要注意均匀放松钢丝绳的长度,否那么松绳过少,形成“打空锤〞,使钻机、钻架、钢丝绳受到较大意外冲击荷载,遭受损害.松绳过多,容易引起钢丝绳纠缠事故.④经常检查泥浆的浓度及排渣情况.泥浆太浓,将吸收大量的冲击能,并阻碍冲击锥的转动, 使冲击进尺明显下降,或形成梅花孔、偏孔.⑤冲击锥起吊时要平稳,预防冲撞护筒和孔壁,进出孔口时,严禁孔口附近站人,预防发生撞人事故.⑥根据设计图纸要求,经常捞取渣样,判断地质情况并与图纸对照,做好钻孔进尺和地质情况记录,留存影像资料,如不符及时上报.(7)终孔检查钻孔到达要求深度后,对孔深、孔位、孔径、孔形和倾斜度进行检查,并将检查结果填入终孔检查表.确认满足设计要求后,立即填写终孔检查证书,并经监理工程师签认,方可进行孔底清理和灌注水下混凝土的准备工作.孔径、孔形和倾斜度采用检孔器吊入钻孔内检测.(8)清孔①钻孔到达图纸规定深度或根据桩基终孔原那么经监理工程师批准同意终孔后立即进行清孔. 清孔采用换浆法,用换浆法清孔不需另加机具,且孔内仍为泥浆护壁,不易塌孔,但容易造成清孔不彻底,应特别注意,一定要保证清孔时间及清孔质量,预防出现缺陷桩.②不得用加深孔深来代替清孔.③二次清孔后进行灌注水下砼.钢筋笼下放完毕,须进行二次清孔,当泥浆浓度、含沙率及沉渣厚度到达设计要求和标准要求后,并经监理同意,可以进行灌注水下混凝土.清孔后,从孔底提取的泥浆指标要符合标准要求,即相对密度:1.03〜1.10;粘度:17〜20Pa-s;含砂率:<2%;胶体率:>95%.在灌注水下混凝土前,孔底沉淀物厚度不超过设计图纸的规定值,提前做好灌注水下混凝土准备工作,缩短清孔至灌注水下混凝土间隔时间.(9)钢筋笼的制作及钢护筒安装冲孔灌注桩施工方案①钢筋笼采用分体式直螺纹套筒连接.根据普通钢筋笼的制作工序,依次焊接加劲箍、绑扎螺旋筋、安装声测管等.每节钢筋笼再用分体式直螺纹套筒连接.在整个钢筋笼加工完成后再按段拆开,拆开前,用红色油漆做出明显的标记〔数字标记〕,预防接头在安装过程中产生错位,避免对接头连接不上.②制作钢筋笼的同时,依照图纸设计桩径小于等于 1.8m时,均匀布置三根声测管,桩径大于1.8m时,均匀布置四根声测管6 57mm检测管.底节钢筋笼上的检测管下口封好并与主筋底齐平, 检测管必须牢固的固定在钢筋笼内侧.钢筋笼接好后立即用套头接好检测管,保证严密不漏水, 检测管上口比设计桩顶高50cm,装好后上口灌满水并用塞子堵严实.③骨架外侧设置限制保护层厚度的垫块,其间距竖向为2m,横向圆周不得少于4处.④钢筋笼制作完毕,经监理检查合格后,方可下放到桩孔内.下放钢筋笼时,限制钢筋笼中心位置与孔中央一致,可用浮漂法进行对中.钢筋笼标高严格限制,底面高程允许误差±5cm,顶端高程允许误差+2cm.⑤待钢筋笼下放到桩基段〔桩基顶设计高程〕时,暂停下落,将钢筋笼临时固定在孔口位置. 在立柱钢筋笼外侧和钢套筒内侧加$16钢筋的耳筋,缓慢插入钢套筒,插入时应尽量预防与钢筋笼的碰撞或挂拖拉拽.钢套筒从柱底标高严格限制柱长,钢套筒每节9米,钢套筒焊接完成一节, 监理工程师验收合格后,钢筋笼同焊接好的钢套筒一同下落,下落到一定位置,对钢筋笼和钢套管进行固定,再进行下一节钢套管焊接,直至钢套筒根据设计长度焊接完成.最后将焊接好的钢套筒和钢筋笼一同下落到孔中.⑥钢筋笼吊装利用汽车起重机进行,为保证骨架起吊时不变形,拟采用两点吊:第一点设在骨架的上部,第二点设在骨架长度的中点到下三分之一间.在安装过程中,边下钢筋笼边撤除内部支撑.⑦钢柱接近就位,吊车不松钩,立即将4根支撑工字钢在钢支座上就位,并与钢柱上的连接耳板进行高强螺栓连接;将柱顶标高根本调到位.⑧将钢柱位置、标高、垂直度调整到位,然后将支撑工字钢与连接耳板进行焊接加固,过程当中全站仪配合进行测量.⑨钢筋笼就位后,及时固定,保证钢筋骨架中央位置符合设计要求.⑩孔径、孔形和倾斜度宜采用专用仪器测定,当缺乏专用仪器时,可采用外径为钻孔桩钢筋笼直径加100mm,长度为4-6倍外径的钢筋笼检孔器吊入钻孔内检测.〔10〕导管的设立导管采用直径6 300mm、壁厚6mm的无缝钢管,每节3m,底节4m,配2节1m,2节1.5m的短管,用以调节导管的长度及漏斗的高度.导管的连接采用丝扣式.并在二法兰盘之间垫有4-5mm 厚的橡胶止水垫圈.在导管使用前,首先检查其是否损坏,密封圈、卡口是否完好,内壁是否光滑圆顺,接头是否严密,进行抗拉力和防渗漏试验,试验合格前方可使用.安放时导管底至孔底的距离为400mm.〔11〕灌注水下混凝土①灌注混凝土是钻孔桩施工的重要工序,在浇注前,应再次探测孔底沉淀物厚度,如果沉淀超标,要继续进行清孔,清孔采用喷射清孔法,对孔底高压射水〔泥浆〕,使沉渣悬浮,然后立即6冲孔灌注桩施工方案灌注首批混凝土.②混凝土拌和物要具有良好的和易性、流动性、流动性保持水平和较小的泌水率.混凝土初凝时间要限制在3-6h,塌落度要限制在18-22cm,由试验确定可适当参加一些粉煤灰及缓凝减水剂.水下混凝土的灌注要一次完成,中间不能停顿.③首灌量确实定:采用导管法灌注水下混凝土,进入导管内的第一批混凝土能否完全排除导管内的水或泥浆,并使导管底部埋入混凝土内一定深度〔首次埋管深度21m〕,是顺利灌注水下混凝土的关键,首灌量按下式确定:V?n D2h/4+ n d2Hd /4V---首灌量〔m3〕;D---桩孔直径〔山〕;h---导管埋深〔m〕;d---导管的直径5〕;Hd---导管内混凝土所必须保持的最小高度〔m〕,根据下式计算:Hd= yw H w / ydYw —水容重〔kg/m3〕;H w水深〔m〕;Yd ---混凝土容重〔kg/m3〕.④灌注首批混凝土时,堵板提起后孔内有相应数量的泥浆翻起并外溢,导管内无泥水溢出. 证实混凝土灌入孔底后,可连续不断地灌注混凝土.⑤灌注开始后,要连续紧凑地进行,严禁中途停工,并尽可能缩短撤除导管的间隔时间.当导管内的混凝土不满时,后续混凝土要徐徐地灌入,预防在导管内形成高压空气囊,压漏导管.⑥在浇注过程中,保持孔内水头,预防塌孔,并保持导管的埋置深度在2〜6米范围.⑦预防钢筋笼上浮,当灌注的砼顶面距钢筋骨架底部1m左右时,应降低砼的灌注速度.当砼拌合物上升到骨架底口4m以上时,提升导管,使其底口高于骨架底部2m以上,即可恢复正常灌注速度.⑧在灌注将近结束时,导管内混凝土高度减少,压力差减少,而导管外的泥浆及所含渣土稠度增加,比重增大,在混凝土顶升困难时,可在孔内加水稀释泥浆,并掏去局部沉淀土,使浇筑工作顺利进行.拔除最后一段导管时,拔管速度要慢,以预防桩顶沉淀的泥浆挤入导管内,形成泥芯.⑨为保证桩顶质量,在桩顶设计标高以上多灌注50〜100cm,待混凝土强度到达70%后,用人工凿除多余的混凝土,以保证桩头混凝土质量良好.⑩灌注水下混凝土时,机修人员全过程值班,并准备好备用发电机及搅拌机.前台测量人员必须认真细致记录好浇注过程中的混凝土顶面标高和导管长度,以计算埋管深度,一般要求每灌注两斗混凝土测量一次,每次沿桩周均匀测三点,最低点处的埋管深度须满足标准要求.冲孔灌注桩施工方案2、钻孔桩成孔质量事故的预防及处理 (1)塌孔①塌孔的表征塌孔的表征是孔内水位忽然下降,孔口冒细密的水泡,出渣量显著增加而不见进尺,钻机负 荷显著增加等.原因如下:a 、泥浆比重不够或泥浆其它性能不符合要求,使孔壁未形成坚实护壁泥皮,孔壁渗漏.b 、孔内水头高度缺乏,支护孔壁压力不够.c 、在松软砂层中进尺太快.d 、清孔后泥浆比重、粘度等指标降低. 6、起落钻头时碰撞孔壁. ②预防及处理原那么a 、保证钻孔时泥浆质量的各项指标满足标准要求.b 、保证钻孔时有足够的水头差,不同土层选用不同冲程.c 、固定好钻机平台,预防偏心造成起落钻头时碰撞孔壁.d 、回填粘土到坍孔处上1〜2m,静置一定时间后重钻. (2)钻孔偏斜和缩孔 ①偏斜缩孔原因a 、钻孔中遇有较大的孤石或探头石,扩孔较大处钻头摆动偏向一方.b 、在有倾斜度的软硬地层交界处,岩石倾斜处钻进.c 、钻机底座未安置水平或产生不均匀沉陷. ②预防和处理a 、安装钻机时使底座水平,起重滑轮、钻头中央和孔位中央三者在一条直线上,并经常检查 校正.b 、倾斜的软硬地层钻进时,采取低冲程钻进,及时填筑大块石料进行纠偏.钻头、接头逐个 检查,及时调整.遇有斜孔、偏孔时,用检孔器检查探明孔偏斜和缩孔的位置情况,在偏孔、缩 孔处上下反复扫孔.偏孔、缩孔严重时回填重钻. (3)卡钻①主要原因出现缩孔和斜孔时,不及时纠正,强提钻头;钻头处接头不良或钢丝绳疲劳断裂使钻头掉入 孔1,笏殳电; 导窗赭吟 孑之间留 tti30-40oii^ 隙口小 悬桂隔E 3、漏^盛部4、辘邯导卜、E 遗粼翻. 检使其嗡 ■唯蛹* 栓,wtim 论边稔t 边 言水面喇昂昕而反,限得首,控带停管图荒 i 5mo6x47;/主克番中.②预防和处理a、经常检查钻具,钻头磨损较大时及时加焊;钢丝绳经常检查,陈旧或者有断丝时必须更换.b、在钻孔过程中除以上几种主要事故外,还需注意预防糊钻、扩孔、偏孔、卡钻、钻孔漏浆冲孔灌注桩施工方案等.3、钻孔桩水下混凝土灌注质量事故的预防及处理〔1〕导管进水①主要原因首批砼储量缺乏,或导管底口距孔底间距过大,砼下落后不能埋住导管底口以致泥水从底口进入.②处理方法将导管提出,将散落在孔底的混凝土拌合物用空气吸泥机去除,重新灌注.〔2〕卡管①主要原因a、初灌时隔水栓卡管,或由于混凝土本身的原因如坍落度过小,流动性差、粗骨料过大、拌合物不均匀产生离析、导管接逢处漏水、大雨中运输混凝土未加遮盖使混凝土中的水泥浆被冲走, 粗骨料集中造成堵塞.b、机械发生故障和其他原因使混凝土在导管内停留时间过长,或灌注时间持续过长,最初灌注的混凝土已经初凝,增大了管内混凝土的下落阻力,混凝土堵在管内.混凝土灌注导管内外压力差不够.②预防举措备用机械、掺入缓凝剂,做好配合比,改善混凝土的力学性能.③处理方法拔管、吸渣、重灌.〔3〕坍孔发生坍孔后,应查明原因采取相应举措,如保持或加大水头,排除震动源等预防继续坍孔, 然后用吸泥机吸出孔中泥土,如不继续坍孔可恢复正常灌注,如坍孔不停止、坍孔部位较深,宜将导管拔出将混凝土钻开抓出,同时将钢筋抓出,只求保存孔位,再以粘土掺砂砾回填,待回填土一段时间后,重新钻孔成桩.〔4〕埋管① 原因导管埋入混凝土过深;混凝土初凝摩阻力过大;提导管过猛将导管拉断.② 预防方法埋管深度不超过6米;拔管前或停灌时间较长时,使混凝土不过早初凝;首批混凝土掺入缓凝剂;提升导管时不可猛拔.③处理方法用吊车、千斤顶试拔,仍拔不出,根据实际情况,可将泥浆抽走一局部,将导管切断一局部, 重新下导管灌注.〔5〕预防钢筋笼上浮的举措:①灌注砼过程中,应随时掌握砼浇注标高及导管埋深,当砼埋过钢筋笼底端4m以上时,应及时将导管提至钢筋笼底端2m以上;②当发现钢筋笼开始上浮时,应立即停止浇注,并准确计算导管埋深和已浇砼标高,提升导管后再进行浇注,上浮现象即可消除.〔6〕浇筑混凝土时,可能有局部混凝乳流到护筒外边.开挖桥下路基,刷边坡时,人工进行凿除,并对钢套管进行打磨.4、质量限制指标①钢筋安装实测工程质量限制指标②钻孔桩成孔质量允许偏差表如下表:钢筋安装实测工程质量限制指标冲孔灌注桩施工方案钻孔桩成孔质量允许偏差表七、平安防护和环境保护举措1、平安生产治理保证举措〔1〕成立平安治理组织机构分部成立以经理为组长的平安领导小组,组织领导平安施工治理工作,定期进行平安检查、召开平安分析会议,分析平安保证方案的执行情况,及时发现问题,研究改良举措,积极推动项目经理部全面平安治理工作的深入开展.〔2〕明确平安生产治理体系要素责任分配建立从经理、作业班长到操作工人的岗位平安责任制、明确各级治理责任,治理生产必须管平安,建立严格的考核制度,直接将经济效益与平安挂钩.并制定了详细切实可行的有关各部门、人员的平安责任.〔3〕建立健全各项平安作业制度和防护举措根据本工程的特点和实际作业情况,建立各种平安规章制度和平安操作规程及防护举措,广泛宣传,做到人人皆知,认真学习掌握,保证平安.〔4〕编制详细的平安生产方案各分部工程开工前,编制实施性总体平安技术方案,对技术复杂、施工危险性大、多发易发事故的高处作业;钢管支撑的安装与撤除;隧道开挖等施工工程,编制专项平安施工方案,认真执行平安生产“五同时〞〔即方案、布置、检查、总结、评选平安〕原那么,采取平安技术举措,确保施工平安.〔5〕实行逐级平安技术交底制组织有关人员对工程工程或专项进行书面详细平安技术交底,凡参加人员要履行签字手续, 并保存资料.分部专职平安工程师要对平安技术举措的执行情况进行监督检查,并作好记录.〔6〕认真执行平安检查制度分部要保证检查制度的落实,规定定期检查日期、参加检查人员,分部每周进行一次;作业班组每天进行一次,非定期检查应视工程情况如施工准备前、施工危险性大、采取新工艺、季节10冲孔灌注桩施工方案性变化、节假日前后等而进行检查,并要有领导值班,对检查中发现的平安问题根据“四不放过〞〔对事故原因没有查清不放过;事故责任者没有严肃处理不放过;广阔职工没有受到教育不放过;防范举措没有落实不放过〕的原那么制定整改举措,定人限期进行整改,保证“管生产必须管平安〞的原那么真正落实.〔7〕增强施工现场平安教育针对工程特点、对所有从事治理和生产的人员进行全面的平安教育和实行三级教育.重点对专〔兼〕职平安员、领工员、班组长、从事特种作业的架子工、起重工、电工、焊接工、机械工、厂内机动车辆驾驶以及新工上岗、工人变岗和改变工艺等进行培训教育,实行持证上岗且持证率达 100%.2、环境保护举措〔1〕水土及生态环境的保护举措①遵照国家?水土保持法?对水土保持的要求,严格组织施工治理,开展文明施工,创标准化施工现场.做到全员教育,全面规划,合理布局.②分部内由综合办公室设专人负责水土保持工作,与当地水保部门签订水土保持施工协议, 按有关要求施工.对各施工队提出水土保持要求,定期进行检查.③桥梁砌渣必须按设计要求与当地水保部门共同协商确定弃放位置.不得损坏用地范围外的耕地、树木、果林及水电设施,砍除树木和其它经济植物时,应事先征得所有者和业主的批示同意,严禁超范围砍伐.对路基工程的弃土场将边坡平整稳定后用以造田,不得向河流和设计范围外的场地弃土.④临时用地事先将表层耕植土集中堆放,临时用地用后进行复耕,裸露局部应植草或种树. 对附近的树木、农田、果林注意保护.⑤营造良好环境.在施工现场和生活区设置足够的卫生设施,经常进行卫生清理,同时在生活区周围种植花草、树木,美化生活环境.完工后对破坏的环境及时整治,预防水土流失和进行植被恢复,接受环保部门的监督治理.⑥对有害物质〔如燃料、废料、垃圾等〕要通过正确的环保处理手段就地进行处理或运到指定地点进行掩埋,预防对动植物造成损害.〔2〕水环境保护举措①来自生活区、办公区和施工区的污水,必须严格净化处理,并经检验符合环保标准后排放.②靠近生活水源的施工,用沟壕或堤坝同生活水源隔开,并预防污染生活用水.本桥梁将采取过滤、沉淀妥善处理,不得污染环境或影响附近居民生活.③冲洗骨料的水或施工废水,经过过滤、沉淀或其它方法处理后才允许排入河道.④分部内由综合办公室设专人负责水土保持工作,与当地水保部门签订水土保持施工协议,按有关要求施工.对各施工队提出水土保持要求,定期进行检查.⑤始终保持工地的良好排水状况,修建临时排水设施并与永久性的排水设施相结合.⑥完工后对破坏的环境及时整治,预防水土流失和进行植被恢复,接受环抱部门的监督治理.⑦做到废水排放符合国家有关规定和标准,根据施工区域排水网的走向和过载水平,选择合适的排水口位置和排放方式.⑧先完成施工现场排水和废水处理设施的修建,作到施工现场无积水.排水不外溢、不堵塞、水质达标.⑨确定雨季施工的有效排水举措,预防废水无序排放,外溢等.施工现场内要保持排水水管网的畅通,预防泥浆、污水、废水外流污染环境或堵塞排水沟.⑩设置专用油漆和油料库,库房地面墙面作防漏,使用,保管由专人负责.⑪按图纸要求建设好施工临时排水明沟,注意排水管、沟的维护,保护好排水入口和出口, 保持。
冲击钻钻孔灌注桩施工方案
冲击钻钻孔灌注桩施工方案1. 引言冲击钻钻孔灌注桩是一种常用的地基处理方式,广泛应用于建筑和土木工程中。
本文将介绍冲击钻钻孔灌注桩的施工方案,包括前期准备工作、设备和材料的准备、施工步骤、质量控制等内容。
2. 前期准备工作在进行冲击钻钻孔灌注桩施工之前,需要进行一系列的前期准备工作,包括以下几个方面:2.1 地质勘察进行地质勘察是冲击钻钻孔灌注桩施工的基础,通过地质勘察可以确定地下地质结构和承载力情况,为施工提供参考。
2.2 设计方案根据地质勘察结果和工程要求,制定冲击钻钻孔灌注桩的设计方案,包括桩的数量、深度和直径等参数。
2.3 现场平整在施工前需要对施工场地进行平整,确保施工的稳定性和安全性。
2.4 设备和材料准备准备冲击钻、沉砂管、水泥、砂子、石子等施工所需的设备和材料,并做好相应的调试和检查工作。
3. 施工步骤冲击钻钻孔灌注桩的施工步骤主要包括以下几个环节:3.1 打孔使用冲击钻进行孔洞的打击,根据设计要求逐个打击孔洞,控制孔的深度和直径。
在打孔完成后,使用泵送设备将孔洞内的淤泥等杂质抽出,保持孔洞的清洁。
3.3 砂浆灌注在孔洞清洁后,使用泵送设备将预先配好的砂浆注入孔洞中,保证灌注均匀且孔洞内无气泡。
3.4 杆件安装在砂浆灌注完成后,将沉砂管插入孔洞中,并用冲击钻进行沉管,确保管件的安全稳固。
3.5 钢筋安装根据设计要求,在沉砂管中安装钢筋,并使用钢丝捆扎固定,确保钢筋的垂直度和水平度。
在沉砂管和钢筋安装完成后,使用泵送设备将预先配好的混凝土浇入孔洞中,确保浇筑均匀且孔洞内无气泡。
4. 质量控制冲击钻钻孔灌注桩施工中需要进行严格的质量控制,以保证施工质量和工程安全。
质量控制的具体措施包括以下几个方面:4.1 现场检查对施工现场进行定期检查,确保施工过程符合安全规范和质量要求。
4.2 试块试验对于每一批次的砼浇筑,取样进行试块试验,检测砼的强度是否符合设计要求。
4.3 质量记录详细记录施工过程中的质量信息,包括孔洞深度、孔洞直径、沉砂管插入深度、钢筋安装情况等。
专项施工方案冲击钻
冲击钻孔灌注桩专题施工方案第一章、工程概况一、分部分项工程概况1、工程简介本工程属于瑞丽至腾冲高速公路瑞丽至陇川段第一协议,起止点瑞丽立交桩号为K0+000终点帕色河区桩号为K6+017.05。
我段内共有9座桥梁,根据施工设计规定,结合当地旳地质地貌水文气候等特性对施工工艺、施工条件及生产安全危险性进行全面旳分析划分。
对施工场地容许旳,水源丰富旳,受外界影响较小旳桥梁桩基采用冲击钻施工,波及到冲孔灌注桩重要有如下几座桥:K2+964 大桥--- 8×30m 预应力混凝土T型持续梁桥K3+221 中桥---3×30m 预应力混凝土T型持续梁桥K3+379 大桥---5×30m 预应力混凝土T型持续梁桥K5+400大桥---8×20m预应力混凝土T型持续梁桥下部构造均采用双柱式墩,基础采用桩基础,两岸桥台均为埋置式桥台。
桩径为1.6m、1.7m、1.8m、2.0m。
2、地质、地貌、水文根据设计图纸阐明,桥梁详细地层状况如下:桥梁位于瑞丽坝子周围丘陵区,属于湖积台地低丘地形地貌,路线沿盆地边缘丘陵缓冲地带展布,地形相对起伏较大,地质作用以河流冲蚀堆积作用为主。
桩基重要穿越粉质黏土、砾石、碎石等,厚度各处不一,下部地层岩性为寒武系片麻岩。
三座桥桥位处无不良地质,特殊岩土为膨胀土、软土。
该地属于亚热带雨林气候年间雨量较大,雨季旱季分明,山区水位较高,地下水丰富,有助于施工。
二、施工平面布置需要采用冲击钻施工旳桥梁,在完毕三通一平之后进场,冲击钻进场。
K2+964桥、K3+221桥、K3+379桥只有部份需要进行冲孔,进一冲击钻施工队,从K2+964桥开始施工;K5+400桥进一施工队。
三、施工规定及技术保证条件完毕三通一平后,施工队进场,施工人员对施工地点地质状况、桩位、桩径、桩长、标高等理解清晰,桩位放样,安设钻机,使锤线重叠,其水平位移及倾斜度误差按规范规定调整。
冲击钻钻孔采样施工方案
冲击钻钻孔采样施工方案1. 引言冲击钻(Percussion Drilling)是一种常用的实验室和野外采样手段,用于获取地下钻孔样品。
其原理是通过冲击能量使采样工具快速进入地下,然后采集目标深度的岩土样品。
本文档将介绍冲击钻钻孔采样施工方案,包括准备工作、设备和材料、施工步骤等。
2. 准备工作在进行冲击钻钻孔采样施工之前,需要进行以下准备工作:2.1 理解工程需求在开始施工之前,必须明确工程需求。
这包括钻孔的数量、深度和位置等要求。
2.2 确定钻孔位置根据工程需求,在施工现场确定钻孔的位置,并进行标记。
2.3 确保安全措施在施工现场设置好安全措施,包括设置警示标志、采取必要的防护措施等,确保施工过程中的安全。
2.4 确定施工人员和责任确定施工团队,确保施工人员具备必要的技能和经验,并明确各人的责任。
3. 设备和材料进行冲击钻钻孔采样施工所需的设备和材料包括:•冲击钻钻机•钻头•钻杆•孔内动水封•采样工具(如采样管、取样器等)•锤子•水泵•清洗装置•手动采样工具(如铲子、锄头等)•样品袋确保所用设备和材料的质量和适用性。
4. 施工步骤冲击钻钻孔采样的施工步骤如下:4.1 设置钻孔设备将冲击钻钻机放置在施工现场,根据需要连接钻头和钻杆。
检查设备安装是否正确、紧固是否牢固。
4.2 进行钻孔将钻头置于标记好的钻孔位置上,启动冲击钻机,控制冲击钻机进入地下。
根据需要,可以使用锤子敲击钻杆,确保钻孔深度达到要求。
4.3 清洗钻孔在钻孔过程中,可以定期使用水泵将污泥和碎石排出钻孔,保持钻孔通畅。
到达预定深度后,停止钻进,使用清洗装置清洗钻孔。
然后,使用孔内动水封,避免水井涌入钻孔。
使用采样工具将岩土样品取出,并将其放入样品袋中进行标注。
4.5 处理孔口在完成取样后,使用手动工具进行孔口处理。
可以用土将孔口填平,确保孔口的平整度。
5. 施工注意事项在进行冲击钻钻孔采样施工时,需要注意以下事项:•严格按照施工方案进行操作,确保施工的质量和效率。
冲击钻专项施工方案
冲击钻专项施工方案
一、前言
随着城市建设的快速发展,冲击钻作为一种重要的基础施工工法,被广泛应用于建筑领域。
本文将从冲击钻的原理、施工步骤、施工注意事项等方面对冲击钻专项施工方案进行详细阐述。
二、冲击钻原理
冲击钻是一种利用高速旋转和冲击力配合完成钻进作业的工具。
其原理是通过钻头的旋转和冲击力使钻头在土层或岩层中快速穿透,实现地基基础的打桩或锚固作业。
三、施工步骤
1. 施工准备阶段
在进行冲击钻施工前,需要进行充分的施工准备工作,包括确定工作区域、清理施工场地、检查设备完好等。
2. 钻杆安装
将钻杆按照设计要求安装到冲击钻机上,并确保连接牢固、垂直度符合要求。
3. 钻孔施工
根据设计要求设置冲击钻的旋转速度和冲击频率,钻孔过程中需注意保持稳定的进度和深度,避免出现卡钻或漏钻等情况。
4. 钻孔检测
完成钻孔后,需对钻孔进行检测,包括检查孔的直径和深度是否符合要求,排除可能存在的质量问题。
5. 钻孔收尘
在钻孔完成后,需要及时清理钻孔内的碎石和灰尘,确保下一步作业的顺利进行。
四、施工注意事项
1. 安全第一
在冲击钻施工过程中,施工人员需严格遵守安全操作规程,佩戴好安全防护用具,确保施工现场的安全。
2. 设备维护
及时对冲击钻设备进行维护保养,保持设备良好的工作状态,减少因设备故障造成的施工延误。
五、总结
冲击钻作为一种高效的基础施工工法,在城市建设中发挥着重要作用。
通过本文对冲击钻专项施工方案的详细介绍,希望能够为相关施工人员提供指导和参考,确保施工工作的顺利进行和质量保障。
冲击钻钻孔施工方案
冲击钻钻机钻孔施工方案一、编制依据及目的1.1 编制依据1、《公路工程技术标准》(JTG B01-2003)2、《公路桥梁施工技术规范》JTJ 041-20003、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)4、《施工图设计文件》1.2 目的明确桥梁桩基冲击钻钻灌注桩作业的工艺流程、操作要点和相应的工艺标准,指导、规范桩基作业施工。
二、适用范围适用于吕梁环城高速公路第六合同段内五家庄大桥、东西滩中桥芦则咀大桥、雁则咀大桥的桩基施工。
三、施工流程主要施工流程见下图:图1冲击钻钻机钻孔桩施工工艺框图四、施工方法及工艺要求第六合同段桥梁桩基工程采用的冲击钻成孔,在每1个墩设置泥浆沉淀池,泥浆车运至指定弃渣场,钢筋笼统一在钢筋加工场加工成型,运至现场拼接、吊机下放钢筋笼,导管法连续灌注水下砼。
在同一墩位连续钻孔时,保证施工的钻孔中心距离5m 以内任何桩的混凝土都已浇筑24h 以后,方可开钻。
定桩位 埋设护筒 钻机就位 钻孔 第一次清孔 测孔深、沉淤 下钢筋笼 下导管 第二次清孔 测沉淤 安放隔水球 浇筑砼泥浆补充 泥浆 处理 制作钢筋笼 配制砼4.1 施工准备⑴进行场地勘探调查,对既有架空电线、地下电缆、给排水管道等设施,如果妨碍施工或对安全操作有影响,采取清除、移位、保护等措施妥善处理。
⑵平整场地,以便钻机安装和移位。
对不利于施工机械运行的松散场地,采取硬化、加固等措施,场地采取有效的排水措施。
⑶用全站仪等准确放样各桩位中心,用十字桩固定位置,用水准仪测量地面高程,确定钻孔深度,测好的桩位必须复测,误差控制在5 mm以内。
⑷架设电力线路,配备适合的变压器或柴油机。
⑸确定科学合理的钻孔方法和设备。
4.2 钢护筒埋设钻孔前设置坚固、不漏水的孔口护筒。
护筒采用5mm厚钢板卷制,内径应大于钻头直径20~40cm,拟采用2.5m高。
钢护筒分节加工,顶部和底部各1m范围作加强箍。
每节护筒连接采用坡口焊。
冲击钻钻孔灌注桩施工方案
冲击钻钻孔灌注桩施工方案1. 引言冲击钻钻孔灌注桩是一种常用的桩基施工方法,广泛应用于土木工程和建筑工程中。
该施工方案旨在介绍冲击钻钻孔灌注桩施工的步骤、工艺和注意事项,并提供了安全施工的指导原则。
2. 施工前准备在开始施工之前,应进行以下准备工作:•审查设计图纸和相关规范要求;•准备必要的设备和工具,如冲击钻、灌注设备、钻头等;•确保施工现场安全,设置警示标识和安全防护措施;•分配施工人员,并进行相关培训和技能证书的检查。
3. 施工步骤下面是冲击钻钻孔灌注桩的施工步骤:3.1 钻孔准备•根据设计要求确定孔径和孔深;•设置标线,标明孔的中心位置;•使用冲击钻进行钻孔操作,确保孔壁牢固和垂直。
3.2 钻孔清理•使用清洁工具,如风扇或高压水枪,清除钻孔内的泥浆、杂质和碎石;•定期检查钻孔的垂直度和直径,并进行调整和修复。
3.3 钢筋布置•根据设计要求布置钢筋,在孔洞内部形成钢筋笼或网架;•使用钢丝绳或吊机将钢筋笼或网架降入孔洞。
3.4 灌注混凝土•准备好适量的混凝土材料;•使用灌注设备将混凝土注入钻孔中;•确保混凝土充实孔洞,并通过振动杆或其他工具消除空隙。
3.5 环保措施•在施工过程中,减少粉尘和噪音的产生;•对废弃物进行妥善处理,符合环保要求。
4. 安全施工在进行冲击钻钻孔灌注桩施工时,应注意以下安全事项:•施工人员应戴好安全帽、防护眼镜和防护服;•确保施工现场足够明亮,使用合适的照明设备;•配备消防器材,并确保消防通道畅通;•对施工现场进行定期检查和维护,确保设备稳定和运行正常。
5. 施工质量控制为了保证冲击钻钻孔灌注桩的施工质量,应进行以下控制措施:•在施工过程中,对孔径、孔深、钢筋布置和混凝土灌注进行检查和测量;•进行现场质量检测,如混凝土强度、孔隙率等;•记录施工过程中的关键参数和质量数据,并及时处理不合格项。
6. 施工结束施工结束后,应进行以下工作:•清理施工现场,并恢复原状;•提交施工记录和质量检测报告;•总结施工经验,总结不足,提出改进建议。
(完整版)冲击钻施工方案
(Ⅱ)冲击钻成孔(一)工艺流程(二)施工工序具体操作(1)施工准备除按照回转钻要求外,还要在旁边挖好倒渣沟。
(2)桩位放样、埋设护筒同回转钻要求,不赘述。
(3)钻机就位钻机就位前,要对桩位进行复核,就位后立好钻架,拉好风缆绳,要注意做到:钻机稳定、水平;保证吊钩、护筒中心两点一线。
(4)开孔1、开钻时应先在孔内灌注泥浆(泥浆制备同回转钻工序中的泥浆制备方法),根据土层的不同情况,控制好泥浆的各项主要指标,在一般地层,相对密度在1.10~1.20,粘度在18~24Pa.s,在易塌地层,相对密度在1.20~1.40,粘度在22~30 Pa.s。
如果水位较高,孔中有水,可直接投入粘土,用冲击锥以小冲程反复冲击造浆。
2、冲击钻要对准护筒中心。
开孔时,应低锥密击,孔内泥浆面应保持稳定,高于地下水位1.5~2.0米,掏渣后应及时补浆。
3、除部分地下水位较浅的地方外,其余均采用直接注入泥浆的方法(利用沿线开挖的泥浆池),由于本工程段的初始土层基本为亚粘土或粘土,土质较好,因此开孔时即可正常钻进。
(5)钻进在正常钻进时,应注意以下事项:1、冲程控制1.1根据土层情况分别规定冲程:一般在通过坚硬密实卵石层或基岩漂石之类的土层中时宜采用100cm的大冲程,在通过松散砂、砾类土或含砂量较大的卵石层时宜采用约75cm的中冲程,并加大泥浆稠度,反复冲击使孔壁坚实,防止坍孔。
冲程过高,对孔壁振动大,易引起坍孔。
在通过高液限粘土时,宜采用中冲程。
在易坍塌或流砂地段宜用小冲程,并应提高泥浆的粘度和相对密度。
1.2当通过含砂低液限粘土等粘质土层时,因土层本身可造浆,应降低输入的泥浆稠度,并采用小冲程,防止卡钻、埋钻。
1.3在沙及卵石夹土等松散土层钻进时,按1 : 1投入粘土和小片石(粒径不大于15cm),用冲击锥以小冲程反复冲击,使泥膏、片石挤入孔壁,起到护壁的作用。
1.4在通过岩石或岩层时,如表面不平整,应先投入粘土、小片石,将表面垫平,再用十字形钻锥进行冲击钻进,防止发生斜孔事故。
冲击钻钻孔灌注桩施工方案.doc
冲击钻钻孔灌注桩施工方案.doc【方案一】冲击钻孔灌注桩施工方案一、项目概述本方案适用于冲击钻孔灌注桩施工工程,旨在确保施工过程安全、高效,达到质量标准和工期要求。
二、施工准备2.1 设备与材料准备2.1.1 确保冲击钻孔灌注桩机具和相关工具完好,并定期检修、保养。
2.1.2 保证施工所需材料齐全,包括水泥、砂石、钢筋等。
2.2 施工人员配备2.2.1 确保具备相关工程经验的技术人员参与施工。
2.2.2 严格按照人员配备方案,合理安排工作人员。
2.3 环境准备2.3.1 清理施工区域,确保无障碍物。
2.3.2 如有需要,设置施工标志和警示牌,确保安全施工。
三、施工流程3.1 前期准备3.1.1 明确施工范围、孔位布置。
3.1.2 根据设计要求,制定施工方案。
3.1.3 进行土质勘察,确定地质情况。
3.2 施工准备3.2.1 根据孔位布置,在场地上进行标定。
3.2.2 按照施工方案,准备冲击钻孔灌注桩所需的材料和设备。
3.3 施工过程3.3.1 进行钻孔3.3.2 进行冲击灌注3.3.3 钢筋配置3.3.4 浇筑混凝土3.3.5 桩顶整平3.3.6 后续处理3.4 施工验收3.4.1 对施工过程进行全程监督,确保施工质量。
3.4.2 进行施工验收,核实施工结果与设计要求相符。
四、施工安全措施4.1 建立安全责任制度,明确每个施工人员的安全职责。
4.2 配备必要的个人防护装备。
4.3 进行安全教育和培训,提高员工的安全意识。
4.4 监测施工现场,及时排除安全隐患。
4.5 建立应急预案,做好突发事件的处理和应对措施。
附件:1. 冲击钻孔灌注桩机具清单2. 施工人员配备方案3. 工程设计图纸法律名词及注释:1. 土质勘察:对地下土层的物理和工程性质进行调查和分析的一系列工作。
2. 施工方案:根据工程需求,进行施工准备、施工过程和施工验收等整个施工阶段计划的总称。
3. 施工验收:对施工结果与设计要求进行核实,确认施工质量合格的过程。
冲击钻人工挖孔最简单的施工方案
冲击钻人工挖孔最简单的施工方案冲击钻是一种常用于地质勘探、地质灾害治理和工程施工中的一种挖孔技术。
其优点是可以在固结岩层和软弱地层中施工,可以突破难以钻进的地层,并且对周围环境和土方工程的影响较小。
以下是冲击钻人工挖孔的最简单施工方案:1.施工准备:确定施工位置并选择适当的冲击钻设备。
根据具体情况选择合适的冲击钻头和钎杆长度,并准备好足够数量的冲击钻头和钎杆备用。
2.建模勘探:首先需要进行建模勘探,了解地层情况,确定需要钻孔的位置和深度。
根据勘探结果确定冲击钻的工作参数,如冲击钻头的尺寸和打击频率。
3.安装冲击钻设备:根据施工要求,在施工现场安装冲击钻设备,包括冲击钻头、钎杆等。
确保冲击钻设备的安装牢固可靠。
4.开始挖孔:根据建模勘探结果确定的深度,在需要钻孔的位置开始挖孔。
操作人员按照设备操作规范和安全要求,控制冲击钻设备进行挖孔。
5.监测和记录:在挖孔过程中,需要对挖孔深度、进尺速度和冲击钻设备的工作状态进行监测和记录。
这些数据可以用于后续的分析与评估。
6.处理孔内土层:随着挖孔的进行,会产生大量土方。
根据具体情况选择合适的土方处理方法,如采用装土车运出现场,或者直接填埋在周围地块中。
7.完成挖孔:根据建模勘探确定的挖孔深度完成挖孔工作,停止冲击钻操作,拆除冲击钻设备。
进行目视检查,确保挖孔质量符合设计要求。
8.设备维护与整理:及时对冲击钻设备进行维护保养,检查设备的完好性。
对挖孔现场进行清理整理,确保周围环境的整洁。
9.数据处理与报告编写:对挖孔过程中监测和记录的数据进行处理分析,编写挖孔报告。
报告中应包含挖孔深度、土层情况、挖孔过程中的问题及解决方案等信息。
10.现场安全保障:施工过程中,应严格遵守安全操作规范,保证施工人员的安全。
特别是针对隐患,应采取相应的安全措施。
以上是冲击钻人工挖孔的最简单施工方案,但需要注意的是,由于实际施工中会遇到不同的地质条件和修建目标的要求,施工方案的具体安排仍需要根据具体情况进行优化和调整。
冲击钻施工方案
冲击钻施工方案一、概述钻孔是建筑施工中常用的作业方式之一,而冲击钻又是钻孔作业中常见的一种方式。
冲击钻施工方案旨在介绍冲击钻的工作原理、施工方法、安全注意事项等,以确保施工的顺利进行。
二、冲击钻的工作原理冲击钻是利用电机或气动机等动力源,通过转速的快慢和转速变化的频繁程度,使电锤钻头在钻杆的推动下,通过高频冲击和旋转破坏岩体,从而形成钻孔的机械设备。
三、冲击钻的施工方法1. 钻孔准备在进行冲击钻前,需要按照设计要求选择钻孔位置,并进行必要的控制点标定。
同时,需要清理施工现场,确保周围环境安全。
2. 钻杆安装首先,在钻孔位置上安装钻杆,并根据需要的孔深连接合适长度的钻杆。
然后,将冲击钻的电机或气动机连接至钻杆的顶部。
3. 钻孔操作开始冲击钻作业时,操作人员应根据需要设定合适的转速和冲击频率。
然后,将冲击钻头放入钻孔中,开始冲击钻孔。
4. 钻孔完成当达到设计要求的孔深后,停止冲击钻作业,将钻杆逐层吊出,并用吹风机清理孔道内的碎屑,确保孔道畅通。
四、冲击钻的安全注意事项1. 安全防护在进行冲击钻施工时,操作人员应佩戴符合规范的安全帽、防护眼镜、耳塞等必要的个人防护装备,确保人身安全。
2. 设备检查在进行冲击钻施工前,应对冲击钻及其配套设备进行检查,并确保其正常工作。
如发现异常情况,应及时通知维修人员进行检修。
3. 施工现场管理施工现场应进行明确的划定,禁止无关人员靠近工作区域。
同时,应保持施工现场的整洁,避免障碍物干扰施工。
4. 注意钻孔位置在选择钻孔位置时,要避免选择有可能存在地下管线、电缆等设施的区域,以免造成安全事故。
5. 钻杆操作操作人员在钻杆安装和吊拔过程中要注意力的均匀、稳定,以免因失控造成危险。
五、总结冲击钻是一种常用的钻孔施工方法,它利用高速转动和冲击的方式,能够有效地破坏岩体,形成钻孔。
在进行冲击钻施工时,我们必须要遵守安全注意事项,确保施工的安全性。
只有做好前期准备工作,合理操作冲击钻的设备和工艺,我们才能实现高效、安全的冲击钻施工。
冲击钻钻孔灌注桩专项施工方案
冲击钻钻孔灌注桩专项施工方案一、前期准备工作1.1 工程概况本项目位于XX地区,项目总占地面积为XX平方米,拟施工的冲击钻钻孔灌注桩总数为XX根,每根桩的直径为XX米,桩身深度为XX米。
1.2 设备及材料准备为保证施工质量,需准备以下设备及材料: - 冲击钻 - 钻杆 - 搅拌设备 - 灌浆泵- 砂浆 - 钢筋 - 混凝土1.3 勘测与设计在施工前,需进行地质勘测,确定地下情况;并根据设计要求确定钻孔位置、直径和桩的承载力等参数。
二、施工步骤2.1 钻孔准备1.根据设计要求确定钻孔位置,使用冲击钻开始钻孔。
2.钻孔深度根据设计要求,确保桩底达到设计的基础深度。
2.2 灌浆注桩1.钻孔完毕后,清理孔内杂物,将灌浆泵放入孔内,注入预先配制好的砂浆。
2.砂浆注入时需控制流量和压力,确保砂浆充实孔内。
2.3 钢筋安装1.在灌浆完成前,将预先准备好的钢筋布置在钻孔内。
2.确保钢筋的长度和数量符合设计要求,同时注意在钻孔内保持一定间距。
2.4 桩体浇筑1.确保砂浆充实并固定好钢筋后,进行桩体的浇筑。
2.浇筑混凝土时需分层进行,每层浇筑完毕后使用振捣器进行振实,确保桩体质量。
三、施工注意事项1.在施工过程中,应确保操作人员戴好安全帽、手套等防护用具。
2.每一步骤的施工应确保按照设计要求严格执行,避免出现质量问题。
3.桩体浇筑后,需进行7天以上的养护,确保桩体强度满足设计要求。
4.施工完毕后,需对桩体进行验收,确保施工质量合格。
四、总结冲击钻钻孔灌注桩专项施工方案经过前期准备、施工步骤和注意事项等详细规划,旨在保证施工质量、提高工程效率。
在实际施工中,应严格按照方案要求执行,确保施工质量满足设计要求,为工程的顺利进行奠定基础。
冲击钻施工工艺方案
冲击钻施工工艺方案1施工工艺1.1 工艺概述1.1.1 设备选用本桥桩基设计桩尖标高均位于中风化岩层中,综合考虑,拟采用冲击钻机钻孔施工。
冲击机具主要由钻架、卷扬机、钻头及泥浆泵等几部分组成。
冲击钻可通过钻机冲击使基岩、卵石产生局部压南口剪切破坏进行破岩,钻进效果更为有效。
1.1.2 基本原理施工中,卷扬机提升钻头至5m以下的任意高度后,断开离合器使钻头自由落下冲击岩石,如此反复,实现钻进。
依靠泥浆的浮力及粘附力来排渣的,因此,对泥浆的要求很高。
泥浆比重不能太小,太小则不能提供足够的浮力让钻渣浮出,泥浆也不能太浓,太浓的泥浆会在孔壁产生较厚的泥皮,造成清孔困难,如控制不当,将会大大B制氐桩周摩阻力。
因此,在冲击正循环施工中应严格控制泥浆的指标。
1.2 工艺要点1.2.1 场地布置桩基在位于鱼塘和农田,表面淤泥层较厚,地质较软,桩基钻孔作业时易沉陷。
为满足机械设备及混凝土罐车进入现场,需填筑纵向施工便道,便道采用片石填筑,一般路段基层采用大块片石,挤入稻田软基30Cm,露出地面50cm,便道填筑平均厚度0.8m,顶宽7m,两侧坡比1:1。
小型鱼塘和沼泽区直接采用抛石挤淤,顶宽7m,两侧坡比1:1.桩位处填筑平台,平台宽12米,长12米,填筑厚度0.7米,两侧坡比1:1,以保障钻机钻孔作业和钢筋笼下放吊车作业以及混凝土灌注罐车工作需要。
为不影响地方农田灌溉,在填筑便道切断灌溉水系处埋设圆管涵。
当便道基底受雨水浸入时,很容易变软塑,出现大的车辙时,需补填片石对便道进行修复。
同时为配合业主节约红线用地,减少占用耕地,桩基施工纵向便道设置在左右幅中间,便道相对窄小,承台系梁施工时基坑开挖会将便道部分破坏,需单幅施工完毕后,将便道改道进行二次填筑,在开挖另一幅基坑。
便道修复工程数量以监理工程师现场实测签认工程数量为准。
1.2.2 造浆士选择根据设计图纸可知,本段桩位处粘土浅覆盖层,覆盖层圆砾、砂层较厚,造浆困难,施工前期需选择?口备足性能较好的造浆粘土或膨润土,造浆量为2倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整,必要时添加纯碱、纤维素增强泥浆性能以增强护壁,便于清除钻渣。
冲击钻钻孔灌注桩专项施工方案
冲击钻钻孔灌注桩专项施工方案一、施工概述二、施工准备1.施工人员组织:按照施工方案进行施工,确保施工人员熟悉任务,并进行必要的培训。
2.施工机械设备准备:准备冲击钻、水泥罐、砂浆搅拌机等必要设备,确保设备正常运行。
3.材料准备:准备钢筋、水泥、砂浆等必要材料,保证质量合格。
三、施工流程1.定位标线:根据设计要求,确定桩位坐标,并进行标线。
2.钻孔:使用冲击钻逐级进钻,监测钻孔深度,确保达到设计要求。
3.清洁孔底:用水泥浆清洁孔底碎石粉尘,确保孔底清洁。
4.装钢筋:将钢筋按设计要求正确放置在孔中,注意留出必要的埋置长度。
5.注浆:使用砂浆搅拌机混合水泥浆,将砂浆注入孔中,同时使用冲击钻在注浆过程中进行冲击。
6.灌注混凝土:在浆液凝固后,开始灌注混凝土,根据设计要求控制灌注速度和压力。
7.桩顶处理:混凝土凝固后,进行桩顶处理,确保桩顶平整。
四、质量控制措施1.施工人员资质:施工人员应具备相应的资质,并熟悉相关规范、施工流程。
2.施工设备:保证冲击钻、砂浆搅拌机等设备的正常运行,定期进行维护和检修。
3.材料选择:使用质量合格的钢筋、水泥等材料。
4.孔深监测:在钻孔过程中,要对孔深进行监测,确保达到设计要求。
5.砂浆配比和质量控制:按照设计要求配制砂浆,并对砂浆进行质量控制。
6.灌注混凝土控制:控制灌注混凝土的速度和压力,确保灌注质量。
7.检测验收:对施工过程进行监测,并进行必要的检测验收。
五、安全防护措施1.人员安全:施工人员应佩戴合格的安全防护装备,注意个人安全。
2.设备安全:设备运行时要注意安全,定期检查设备,确保设备正常运行。
3.现场标识:在施工现场设置明确的警示标识,提醒工人注意安全。
4.作业指导:指定专人负责施工现场的安全指导,确保施工过程安全无事故发生。
5.应急预案:制定合理的应急预案,确保在发生意外情况时能够及时处理。
六、环境保护措施1.施工区域划定:将施工区域划定清晰,与周围环境隔离开来。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据及目的1、《公路工程技术标准》JTG B01-20142、《公路桥涵施工技术规范》JTG/T F50-20113、《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-20044、《公路工程质量检验评定标准》JTG F80/1—20045、《施工图设计文件》二、工程概况本合同段路线起点位于合水县板桥乡西庄北侧(K190+450),终点位于合水县吉岘乡黄家寨子村东北侧(K204+200)。
路线自起点开始,向南偏东展线,于定祥庙西侧设置分离立交下桥改建后的定祥路,于王家庙自然村西侧设置合水服务区,路线继续向南前行,于碑子沟圈、社公台、马洼村东侧经过,至司家洼处到达马莲河大桥小桩号侧桥台,特大桥由西北向东南依次跨越马莲河、段家川,至合水塬郭北咀处到达大桩号侧桥台;然后路线稍向东偏,于西华池镇郭家咀与吉岘乡杏儿咀之间设置大桥跨越郭家沟,之后到达本段终点。
本合同段是银川-百色高速公路(G69)甜水堡至庆城至罗儿沟圈段的一部分,位于庆阳地区的合水县,其中涉及板桥乡,西华池镇,吉岘乡。
本工程设计为双向四车道高速公路,路基宽为25.5米,设计行车速度80km/h。
本标段起讫里程为K190+450~K204+000,全长13.751592公里。
全线共有桥梁3331.5m/3座,其中特大桥2573.5m/1座,大桥758m/2座。
桥梁上部结构为预应力混凝土40米连续箱梁和连续刚构箱梁,下部结构为桩基础,墩身采用柱式墩、空心薄壁墩和双肢变截面与矩形薄壁空心墩等截面组合三种形式。
全线共有桩基482根,共计23968延米。
制作护筒 埋设护筒 平整场地(搭设工作平台)桩位放样 钻机就位 制作钻头 监理工程师检查 向孔中注清水或泥浆 检修钻头 钻 进 泥浆沉淀池 泥浆池 供 水 成 孔 监理工程师检查 清 孔 检测调整泥浆指标泥浆备料 钢筋骨架制作 钢筋骨架吊装 安立钢筋骨架 设隔水皮球 设立导管 试拼装检验导管 监理工程师检查 测量砼面高度 灌注水下砼 砼输送 砼检验 拨除护筒旁站监理监督 三、施工工序钻孔灌注桩施工工艺流程框图自 检互 检自 检互 检互 检 自 检四、施工方法及工艺要求本标段内冲击成孔的,在每个墩设置泥浆沉淀池,采用泥浆车运至指定弃渣场,钢筋笼统一在钢筋加工场加工成型,运至现场拼接、吊机下放钢筋笼,导管法连续灌注水下砼。
在同一墩位连续钻孔时,保证施工的钻孔中心距离5m以内任何桩的混凝土都已浇筑24h以后,方可开钻。
4.1 施工准备1、进行场地勘探调查,对既有架空电线、地下电缆、给排水管道等设施,如果妨碍施工或对安全操作有影响,采取清除、移位、保护等措施妥善处理。
2、平整场地,以便钻机安装和移位。
对不利于施工机械运行的松散场地,采取硬化、加固等措施,场地采取有效的排水措施。
3、架设电力线路,配备适合的变压器或柴油机。
4、确定科学合理的钻孔方法和设备。
4.2 钢护筒埋设平整场地后,由测量人员准确定出钻孔中心位置。
桩位放样完成后,现场技术员应及时用钢尺符合桩位,工班在桩的前后左右距中心2m处分别设置护桩,交角不小于60度。
钻孔前设置坚固、不漏水的孔口护筒。
护筒采用5mm厚钢板卷制,内径应大于钻头直径20~40cm,拟采用2.5m高。
钢护筒分节加工,顶部和底部各1m范围作加强箍。
每节护筒连接采用坡口焊。
钢护筒的埋设必须认真进行,护筒底部及四周应用粘土填筑,并分层夯实处理,护筒顶高出地面0.3m左右,并在顶部焊加强筋和吊耳。
钻进过程中经常检查护筒是否发生偏移和下沉,并及时处理。
4.3 钻机就位钻机就位前,应搭设工作平台,对钻孔的各项准备工作进行检查;安装钻机时要求底部垫平,保持稳定,不得产生位移和沉陷,顶端用缆风绳对称拉紧,钻头应对准桩位,以保证成桩后偏差不大于50mm 。
4.4泥浆制备用造浆机制浆,并储存于泥浆池中。
钻孔施工时,根据地层情况及时调整泥浆性能指标,以保证成孔速度和质量,施工中随着孔深的增加向孔内及时、连续地补浆,维持护筒内应有的水头,防止孔壁坍塌。
泥浆比重可根据钻进不同地层及时进行调整。
4.5冲击钻钻孔各项性能指标如下冲击钻钻孔允许偏差和检验方法 序号 项目允许偏差 检验方法 1 护筒 顶面位置护筒高出原地面30cm ; 测量检查倾斜度≤1% 内径大于桩径20cm-30cm 埋设深度符合要求 2孔位中心 ≤50mm 3保护桩 ≤50mm 4钻进过程泥浆比重 岩石 ≤1.2 5砂黏土 ≤1.3 6坚硬大漂石、卵石 ≤1.4 7泥浆粘度 一般地层 16~22s 8松散易坍地层 19~28s4.6 钻孔1、开始钻进时,进尺应适当控制,在护筒附近,应短冲程钻进,使刃脚处有坚固的泥皮护壁。
待钻进深度超过钻头全高加正常冲程后可按土质以正常速度钻进。
如护筒外侧土质松软发现漏浆时,可提起钻锥,向孔中倒入粘土,再放下钻锥冲击,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆继续钻进。
2、泥浆补充与净化:调制足够数量的泥浆,钻进过程中,如泥浆有损耗、漏失,应予补充。
并应按泥浆检查规定,按时检查泥浆指标,根据地质情况变化应增加检查次数,并适当调整泥浆指标。
3、每钻进2m或地层变化处,应在泥浆槽中捞取钻渣样品留存于渣样盒中,查明土类并记录,及时排除钻渣并置换泥浆,使钻锥经常钻进新鲜地层。
同时注意土层的变化,在岩、土层变化处均应捞取渣样,判明土层并记入记录表中以便与地质剖面图核对。
取样的同时详细填写工程地质核查表。
钻进时,现场技术人员应核对实际地质情况与设计地质情况,如与设计不相符,及时向设计单位反映。
4、钻进过程中,应随时对孔位中心进行复查,发现偏位时,及时分析原因进行纠偏。
4.7终孔、清孔桩孔钻至设计标高后,对成孔的孔径、孔深和倾斜度等进行检查,采用检孔器检查孔径,检孔器直径不小于设计桩径,长度不小于4倍桩径的钢筋检孔器吊入钻孔内检测。
满足设计要求后约请监理工程师进行终孔检验,并填写终孔检验记录。
用抽碴筒多次从孔内抽取钻碴,并同时向孔内注水以减少泥浆比重到1.2~1.4。
当抽碴筒抽出泥浆中无2~3mm大的颗粒时则证明抽碴清孔已到目的。
如当沉碴含沙较重时,可采用冲孔换浆的方法进行清碴。
清孔后的沉碴要满足设计要求,经监理工程师签认后方可终孔。
清孔后泥浆性能指标泥浆比重黏度含砂率胶体率1.03-1.10 17-20Pa•s ﹤2% ﹥98%4.8钢筋笼加工制作钢筋在加工场统一加工,根据孔深,分段制作;在钢筋场加工时采用对焊连接,并在钢筋笼外侧等间距绑扎三排方木进行加固处理,防止在运输过程中及吊安过程中钢筋笼变形;钢筋笼分节下放,下放钢筋笼时,节段间采用机械连接。
为使钢筋均匀对称于桩孔,在钢筋骨架上布置混凝土垫块,每2m左右沿圆周等距离布置4个,上下层错开布置。
采用吊车起吊下放钢筋笼,钢筋笼下到标高后,用4根φ16钢筋将钢筋笼焊在钢护筒上,以防止钢筋笼下沉。
4.9二次清孔钢筋笼安装完毕,检查孔底沉淀情况,为了满足高速公路对桥梁基础沉降的严格要求,利用水封导管采用气举法进行二次清孔。
4.10导管安装1、宜采用内径25—35cm刚性导管,中间节长宜为2米,底节长宜为4米。
2、导管使用前应试拼、水密试压、接头抗拉试验,并编号及自下而上标示每节长度。
试压的压力不小于孔内水深压力的1.3倍,亦不应小于导管壁可能承受灌注混凝土时最大内压P的1.3倍。
P=γchc-γwHw (γc取24kN/m3;hc为导管内混凝土柱最大高度;γw为孔内泥浆重度;Hw孔内泥浆深度)。
3、施工人员应根据孔深合理配置导管,导管底口距离孔底应为20cm~40cm,并自下而上记录每节导管长度,并对导管编号。
现场技术人员检查导管总长是否满足要求,距离孔底是否符合要求,并记录。
4.11水下混凝土浇灌1、砼在搅拌站集中进行拌制。
砼的运输宜采用混凝土罐车运输。
混凝土拌合物应具有良好的和易性,灌注时应能保持足够的流动性,其坍落度当桩直径D<1.5m时,宜为180-220mm;当D≥1.5m时,宜为160-200mm。
2、灌注混凝土前探测孔底沉渣厚度,如大于规定(柱桩小于5cm),应进行二次清孔,孔底沉渣厚度直接影响到成桩质量,施工人员自检无误后由现场技术人员检查,并记录,测试泥浆的比重、含砂率、粘度。
施工人员、现场技术人员检查合格后报请监理工程师验收,并记录。
二次清孔,但应注意孔壁稳定,防止坍孔。
3、封底必须使用储料斗,存储的混凝土应至少可使导管埋深1m,并不宜大于3米。
首盘封底混凝土用量由现场专业工程师计算并对施工人员交底。
水下混凝土封底必须采用隔水皮球,隔水皮球应有良好的隔水性能并能顺利排出。
封底后,施工及技术人员判断、测量封底情况,并记录。
4、水下混凝土的灌注时间不得超过首批混凝土的初凝时间;混凝土灌注过程中导管埋入混凝土中深度以2~6米为宜,灌注间隔时间不宜大于2小时。
整个灌注过程,技术人员应按灌注记录表填写记录。
5、水下混凝土浇筑面应高出桩顶设计高程0.5m-1.0m。
灌注结束时,应由施工人员及现场技术人员共同用掏渣筒检查无误后方可停止灌注,拆除导管。
最后几节导管应慢速拔除,拔除时利用吊车上下缓慢活动导管,防止出现夹心桩。
6、灌注过程中如遇到无法解决的问题,施工及技术人员应及时向上级汇报。
4.12拔除护筒水下混凝土灌注完毕,慢速将护筒拔出,回收利用。
五、钻孔桩施工质量保证措施5.1 成孔质量保证措施1、护筒埋设时其下口必须置于粘土层中,若为砂层或砂砾层,必须加大、加深开挖,换填粘土并压实后重新定位埋设护筒,防止钻头出土时孔内水位冲刷砂层造成护筒悬空,引起孔口坍孔。
2、成孔过程中必须注意连续补充浆液,保持护筒内应有的水头,防止水头低于护筒底引起缩径或孔口坍塌,护壁液可多次重复使用。
3、经常测定泥浆比重,特别是遇砂层时稳定液中可加入粘土,增大泥浆护壁能力并视地质情况,及时更换钻头保证成孔质量和进度。
4、在钻进到不同的地层时,应采用不同的速度。
当在粘土层时,应放慢进尺速度,并适当的降低泥浆浓度,保证孔径,防止砼浇注时发生颈缩现象;当在砂土层时,应加快进尺速度,加大泥浆浓度,使泥浆切实起到护壁的作用,防止在砼浇注时出现夹泥层及坍孔现象。
5、在吊安钢筋笼时应注意钢筋尽量避免与孔壁碰撞,以免因碰撞而使孔壁坍塌。
5.2 水下砼灌注质量保证措施1、机械设备检修1) 拌和站必须保证对水下砼的供应及时到位,对道路交通状况,派专人了解,掌握交通情况,及时调整行车路线,防止砼灌车行进道路阻塞,延误水下砼灌注时间。
2) 导管在每使用一定时间,都必须进行闭水实验,检查导管密闭性;检查导管的内壁是否光滑,导管有无破损;并进行导管的抗拉实验;每次导管安设中必须派专人对每节导管安装质量进行检查。
2、水下砼质量1) 水下砼的拌和料必须严格按设计进行配料,严禁不按配合比配料;2) 在砼浇注现场,设实验人员专门对砼的坍落度、和易性、流动性进行检查,坍落度控制在18~22cm之间;3、灌注过程中应注意:1) 在灌注前必须再次确定沉淀物厚度;2) 灌注时尽量避开暴雨及高温天气;3) 料斗容量应根据计算确定,以满足首批砼灌下后导管埋深大于1m;4) 当砼面接近钢筋笼底时,放慢灌注速度,并使导管的埋置深度较深,防止钢筋上浮,造成事故;5) 加强对砼面的观测,及时正确的拆除导管,使导管埋深在2m~6m范围内。
