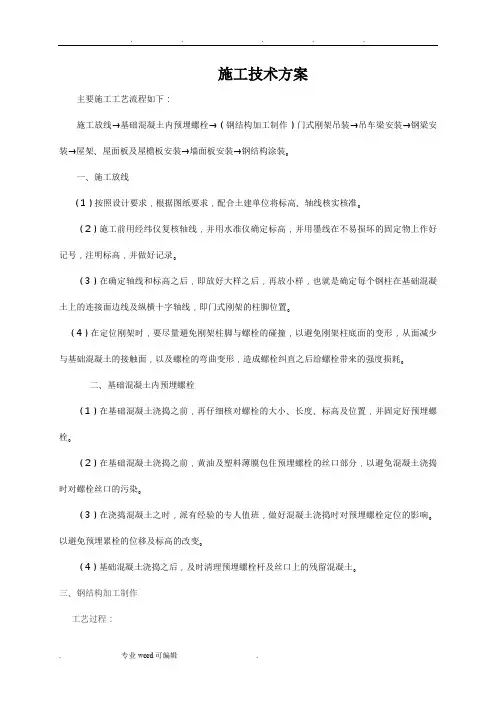

门式钢架钢结构施工技术方案
门式钢架钢筋结构施工技术方案

施工技术方案主要施工工艺流程如下:施工放线→基础混凝土内预埋螺栓→(钢结构加工制作)门式刚架吊装→吊车梁安装→钢梁安装→屋架、屋面板及屋檐板安装→墙面板安装→钢结构涂装。
一、施工放线(1)按照设计要求,根据图纸要求,配合土建单位将标高、轴线核实核准。
(2)施工前用经纬仪复核轴线,并用水准仪确定标高,并用墨线在不易损坏的固定物上作好记号,注明标高,并做好记录。
(3)在确定轴线和标高之后,即放好大样之后,再放小样,也就是确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线,即门式刚架的柱脚位置。
(4)在定位刚架时,要尽量避免刚架柱脚与螺栓的碰撞,以避免刚架柱底面的变形,从面减少与基础混凝土的接触面,以及螺栓的弯曲变形,造成螺栓纠直之后给螺栓带来的强度损耗。
二、基础混凝土内预埋螺栓(1)在基础混凝土浇捣之前,再仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。
(2)在基础混凝土浇捣之前,黄油及塑料薄膜包住预埋螺栓的丝口部分,以避免混凝土浇捣时对螺栓丝口的污染。
(3)在浇捣混凝土之时,派有经验的专人值班,做好混凝土浇捣时对预埋螺栓定位的影响。
以避免预埋累栓的位移及标高的改变。
(4)基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上的残留混凝土。
三、钢结构加工制作工艺过程:1.下料图单①此工序为材料检验部分,其内容包括对工程所选用的型号、规格的确认以及材料的质量检查。
②质量检测标准:应符合设计要求及国家现行标准的规定。
③检验方法:检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。
2.放样、号料①放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。
②注意预留制作,安装时的焊接收缩余量;切割、刨边和铣加工余量;安装预留尺寸要求。
③划线前,材料的弯曲和变形应予以矫正。
④放样和样板的允许偏差见下表:项目允许偏差平行线距离和分段尺寸±0.5mm对角线差 1.0mm宽度、长度±0.5mm孔距±0.5mm加工样板角度±20’⑤号料的允许偏差见下表:项目允许偏差外形尺寸±1.0孔距±0.5⑥质量检验方法:用钢尺检测。
门式钢架施工方案

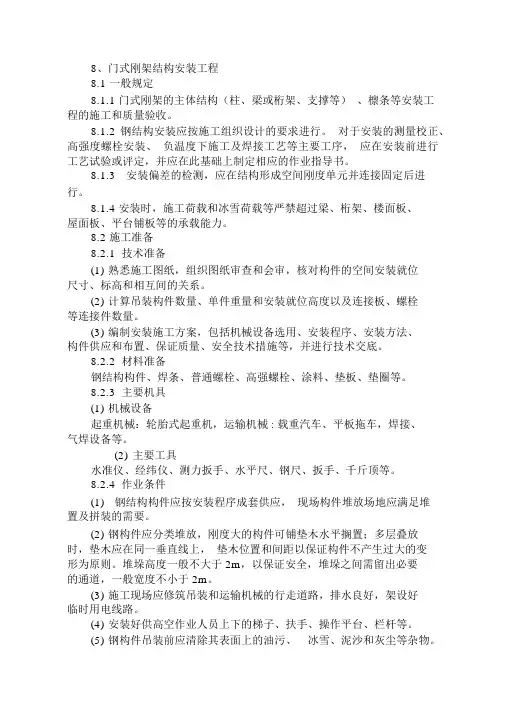

8、门式刚架结构安装工程8.1 一般规定8.1.1 门式刚架的主体结构(柱、梁或桁架、支撑等)、檩条等安装工程的施工和质量验收。
8.1.2 钢结构安装应按施工组织设计的要求进行。
对于安装的测量校正、高强度螺栓安装、负温度下施工及焊接工艺等主要工序,应在安装前进行工艺试验或评定,并应在此基础上制定相应的作业指导书。
8.1.3安装偏差的检测,应在结构形成空间刚度单元并连接固定后进行。
8.1.4 安装时,施工荷载和冰雪荷载等严禁超过梁、桁架、楼面板、屋面板、平台铺板等的承载能力。
8.2 施工准备8.2.1 技术准备(1)熟悉施工图纸,组织图纸审查和会审,核对构件的空间安装就位尺寸、标高和相互间的关系。
(2)计算吊装构件数量、单件重量和安装就位高度以及连接板、螺栓等连接件数量。
(3)编制安装施工方案,包括机械设备选用、安装程序、安装方法、构件供应和布置、保证质量、安全技术措施等,并进行技术交底。
8.2.2 材料准备钢结构构件、焊条、普通螺栓、高强螺栓、涂料、垫板、垫圈等。
8.2.3 主要机具(1)机械设备起重机械:轮胎式起重机,运输机械 : 载重汽车、平板拖车,焊接、气焊设备等。
(2)主要工具水准仪、经纬仪、测力扳手、水平尺、钢尺、扳手、千斤顶等。
8.2.4 作业条件(1)钢结构构件应按安装程序成套供应,现场构件堆放场地应满足堆置及拼装的需要。
(2)钢构件应分类堆放,刚度大的构件可铺垫木水平搁置;多层叠放时,垫木应在同一垂直线上,垫木位置和间距以保证构件不产生过大的变形为原则。
堆垛高度一般不大于 2m,以保证安全,堆垛之间需留出必要的通道,一般宽度不小于 2m。
(3)施工现场应修筑吊装和运输机械的行走道路,排水良好,架设好临时用电线路。
(4)安装好供高空作业人员上下的梯子、扶手、操作平台、栏杆等。
(5)钢构件吊装前应清除其表面上的油污、冰雪、泥沙和灰尘等杂物。
8.3施工工艺8.3.1工艺流程8.3.2 .基础和支承面(1)基础 :A. 基础准备 : 基础准备包括轴线测量、基础支撑面的准备、支撑表面标高与水平度的检查、地脚螺栓和伸出支撑面长度的量测等。
门式钢架吊装专项施工方案

目录一.工程概况 (4)1.钢结构概况 (4)2.主要工作量 (4)3.编制依据 (4)4.进度计划表 (6)5.施工平面图 (7)6.劳动力计划 (8)二.施工组织 (8)1.项目部安全生产领导小组基本构架 (9)三.钢结构安全生产规章制度 (9)1.安全管理组织 (10)2.安全管理制度 (10)3.施工现场安全管理 (10)4.准备 (11)5.队伍选择 (12)四.建筑施工现场责任主体的安全责任 (13)五.主要设备 (14)1.汽车吊的选择 (14)2.吊装钢丝绳的选择 (16)3.吊装机具材料 (16)六.施工工艺技术 (17)1.技术参数 (17)(1).钢柱与预埋件连接(见下图所示)。
(17)(2).边立柱与屋面变截面梁的连接采用高强螺栓连接(见下图所示)。
(18)(3).GJ-3、GJ-4屋面变截面梁与屋面等截面梁的连接采用高强螺栓连接(见下图所示)。
(19)(4). GJ-1、GJ-2屋面等截面梁与屋面变截面梁的连接采用高强螺栓连接(见下图所示)。
(21)(5). GJ-3、GJ-4、GJ-5、GJ-6屋面变截面梁与立柱的连接采用高强螺栓连接(见下图所示)。
(22)七、施工方法 (23)1.钢结构制作 (23)2.钢结构运输 (23)八.检查验收 (31)1.钢结构制作质量控制 (31)(1).原材料控制 (31)(2).钢零件及钢部件加工 (32)2.钢结构安装质量控制 (36)(1).基础和支撑面 (36)(2).安装与校正 (36)九.技术保证措施 (39)1.资料的搜集整理 (39)2.材料 (39)3.钢构件运输和存放 (40)4.钢结构安装 (41)5.钢结构工程验收 (42)十.施工现场安全措施 (43)1.一般规定 (43)2.安全管理 (43)3.业主方安全管理规定; 中铝公司十条禁令; “三规两必”五条保命措施; 施工作业“五必须”流程 (45)4.安全技术措施 (46)5.吊装的安全技术要求 (47)十一.临时用电安全措施 (49)十二.安全防护与措施 (50)1.安全防护 (50)2.安全措施 (51)3.安全绳的挂设 (51)4.安全带的选择与使用 (52)十三.生命线方案 (54)十四.专项保证措施 (56)1.防止吊车倾翻措施 (56)2.防止高空坠落措施 (56)5.安全文明措施 (57)6.危险源辨识 (58)十五.应急预案 (65)1.高出坠落事故应急准备与响应措施 (65)2.吊装倾覆事故应急准备与响应预案 (66)一.工程概况1.钢结构概况工程名称:*工程地点:*建设单位:*设计单位:*监理单位:*建筑特点:本工程为单层门钢结构厂房(建筑面积为2450㎡,跨度见平面结构布置图,柱间距离7.5m,现场总长82.5m,檐口标高为10m,屋檐标高12.5m,单屋面坡度为5%)本次吊装采用柱梁分开吊装,吊装时先吊装1轴线A列柱子,吊装过程中用Φ28缆风绳临时固定,用木楔子打入钢柱与杯芯基础的缝隙校直校正(再增加钢柱与杯芯基础的缝隙用Φ20短节钢筋焊接四处钢柱翼板顶紧),位置标高调整至符合设计(预先在混凝土杯基面上弹好控制墨线)后将钢柱浇三分之一杯口高度混凝土;接着吊装1轴线B列柱子,吊装方式与1轴线A 列柱子相同;紧接着吊装2轴线A列柱子和2轴线C列柱子,吊装方式与1轴线A列柱子相同。
门式钢架结构安装施工方案

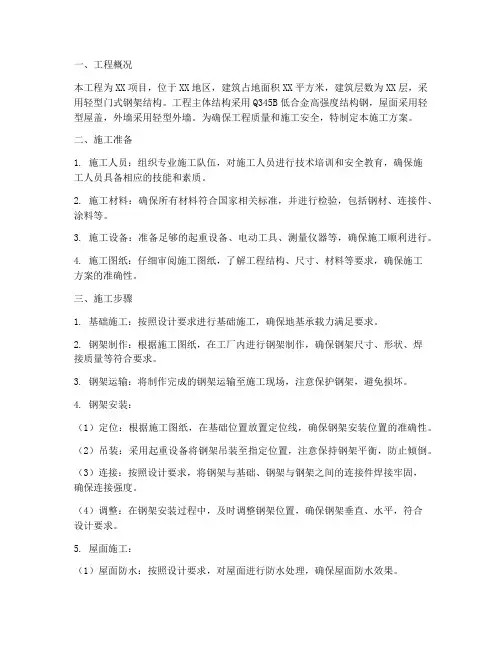

一、工程概况本工程为XX项目,位于XX地区,建筑占地面积XX平方米,建筑层数为XX层,采用轻型门式钢架结构。
工程主体结构采用Q345B低合金高强度结构钢,屋面采用轻型屋盖,外墙采用轻型外墙。
为确保工程质量和施工安全,特制定本施工方案。
二、施工准备1. 施工人员:组织专业施工队伍,对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和素质。
2. 施工材料:确保所有材料符合国家相关标准,并进行检验,包括钢材、连接件、涂料等。
3. 施工设备:准备足够的起重设备、电动工具、测量仪器等,确保施工顺利进行。
4. 施工图纸:仔细审阅施工图纸,了解工程结构、尺寸、材料等要求,确保施工方案的准确性。
三、施工步骤1. 基础施工:按照设计要求进行基础施工,确保地基承载力满足要求。
2. 钢架制作:根据施工图纸,在工厂内进行钢架制作,确保钢架尺寸、形状、焊接质量等符合要求。
3. 钢架运输:将制作完成的钢架运输至施工现场,注意保护钢架,避免损坏。
4. 钢架安装:(1)定位:根据施工图纸,在基础位置放置定位线,确保钢架安装位置的准确性。
(2)吊装:采用起重设备将钢架吊装至指定位置,注意保持钢架平衡,防止倾倒。
(3)连接:按照设计要求,将钢架与基础、钢架与钢架之间的连接件焊接牢固,确保连接强度。
(4)调整:在钢架安装过程中,及时调整钢架位置,确保钢架垂直、水平,符合设计要求。
5. 屋面施工:(1)屋面防水:按照设计要求,对屋面进行防水处理,确保屋面防水效果。
(2)屋面板安装:将屋面板吊装至指定位置,按照要求进行固定。
6. 外墙施工:(1)外墙防水:按照设计要求,对外墙进行防水处理。
(2)外墙板安装:将外墙板吊装至指定位置,按照要求进行固定。
四、质量保证措施1. 施工过程中,严格按照施工图纸和国家相关标准进行施工,确保工程质量。
2. 对施工材料进行检验,确保材料质量符合要求。
3. 加强施工过程中的质量控制,对关键工序进行检验,确保施工质量。
门式钢架施工专项方案

玉溪城市建设投资集团有限公司党校改扩建10KV配电工程施工方案编制人:审核人:批准人:编制单位:日期:年月日第一章编制依据....................................................................................1.1甲方资料情况:.................................................................................1.2国家相关规范: ........................................................................ 第二章工程概况......................................................................................2.1施工地点:.................................................................................2.2工程结构:.................................................................................正面图:....................................................................................侧面图:....................................................................................2.3施工相关施工标准及规定:....................................................2.4施工相关材料: ........................................................................2.5工期规定:................................................................................. 第三章施工组织机构 .............................................................................3.2主要负责人的责任:................................................................(1) 项目经理 ..............................................................................(2) 现场负责人..........................................................................(3) 技术负责人..........................................................................(4)工程技术部:........................................................................(5)安质部...................................................................................(6)物资部................................................................................. 第四章施工前准备 ...............................................................................4.1原材料的准备.............................................................................4.2技术准备:.................................................................................4.3施工器具准备.............................................................................4.4施工人员准备.............................................................................4.5项目主要负责人准备:............................................................4.6施工场地的准备:.................................................................... 第五章施工原材料的加工制作.............................................................5.2 H型钢的加工制作.................................................................5.21原材料进场检验..............................................................5.22号料 ..................................................................................5.23组立 ..................................................................................5.24焊接 ..................................................................................5.25构件的矫正......................................................................5.3机构连接板件的加工................................................................5.4钢柱、屋架梁和吊车梁制作....................................................5.5屋面檩条和墙面檩条的制作....................................................5.6其他构件的制作 ........................................................................5.7彩板的选型与加工....................................................................5.8采用喷砂除锈.............................................................................5.9涂装 .............................................................................................5.91涂装注意事项..................................................................5.92底漆涂装..........................................................................5.93面漆涂装..........................................................................5.84涂层检验与验收..............................................................5.10材料的运输 .............................................................................. 第六章施工管理......................................................................................6.1、施工区域管理 .........................................................................6.2、人员管理..................................................................................6.3、消防管理..................................................................................6.4、用电管理..................................................................................6.5高空作业的管理 ........................................................................1、安全设施关.........................................................................2、把好“高空坠落物”防护关............................................6.6货物堆放管理............................................................................. 第七章钢结构的安装...........................................................................7.2钢立柱的安装.............................................................................7.3吊车梁的安装.............................................................................7.4屋面钢梁的安装 ........................................................................7.5屋面及墙面檩条的安装............................................................7.6、其它附件安装 .........................................................................7.7屋面及墙面彩板的安装............................................................7.71墙面彩板的安装..............................................................7.72屋面彩板的安装..............................................................7.8门窗安装.....................................................................................7.81窗的安装..........................................................................7.82门的安装..........................................................................第八章施工质量保证措施.................................................................第九章施工安全保证措施.................................................................9.1进场前教育.................................................................................9.2安全措施方案.............................................................................9.3起吊时的安全保护措施............................................................9.4工程用电安全保障措施............................................................第十章文明施工及工期保证措施 ....................................................10.1文明施工措施..........................................................................10.2工期保证措施..........................................................................第一章编制依据1.1指导思想本施工组织设计在国家基本建设路线、方针和政策指导下,从施工的全局出发,根据本工程的技术经济特点,确定施工方法、劳动组织、技术组织措施等,安排施工进度和劳动力、材料、机械、构件的供应,以及预计施工中的各种需要及其变化,协调施工中各部门之间的关系,使施工建立在科学合理的基础上,从而做到优质、低耗、高效地保质、保量、保安全按期完成施工任务,取得最好的经济效益和社会效益。
钢结构厂房门式刚架结构安装施工技术方案

钢结构厂房门式刚架结构安装施工技术方案一、门式刚架结构的特点:门式刚架结构重量轻、构件细长,易变形,且安装精度要求高,因此选择合理的安装顺序是保证整体结构安装质量的重要环节,合理的安装程序如下:从有柱间撑的节间开始,先安装四根钢柱及其间的柱间支撑,使之形成稳定体。
然后安装此两柱间的屋面梁及次结构,这样就形成了一个稳定的安装单元,最后再扩展安装,依次安装钢柱、吊车梁、屋面梁等构件。
吊车梁的调整要在所有结构安装完成后进行。
下面就结合我公司正在施工的****厂厂房,根据门式刚架厂房结构特点阐述一下此类厂房结构的安装过程及应注意的一些问题。
二、门式刚架结构安装技术方案:*****厂房为6连跨结构如下图所示:根据结构特点,将其划分为三个区进行安装,第一区为DEF跨结构的安装,第二区为FGH跨结构的安装,第三区为HJK跨结构的安装。
安装顺序:每一区的安装均从18线开始向1线安装,首先安装18线及17线间钢柱及柱间撑我、装屋面结构等,调整第一节间合格后,再顺次向1线安装钢柱、钢屋面、钢吊车梁等结构,最后安装墙皮结构。
以下介绍一下安装方法。
1、安装前的准备工作1.1 构件检验:构件进场后必须认真按照图纸要求对构件的编号、外形尺寸、连接螺孔位置及直径等进行全面复核,符合设计图纸和规范要求后方可进入安装作业。
1.2 按照安装图纸的要求认真核查构件的数量,并对构件在安装位置就近放置,以便于吊装。
1.3 基础复测及放线钢结构安装前根据土建专业工序交接单及施工图纸对基础的定位轴线、柱基础标高、杯口几何尺寸等项目进行复测与放线,确定安装基准,做好测量记录。
基础复测应符合如下要求:2. 钢柱安装钢柱的安装应先从有柱间支撑的柱子开始安装,先安装两个钢柱及柱间撑,使其形成体系,然后再安装其间的吊车梁及屋面梁。
2.1 吊装前的准备工作:2.1.1 确定安装基准,在基础上做出柱子安装十字中心线,以便于柱子对位检查。
2.1.2 在柱身上做好安装标记,主要包括十字中心线、垂直度检测线、标高检测线等。
门式刚架轻型房屋钢结构工程施工计划

门式刚架轻型房屋钢结构工程施工计划1. 简介本文档旨在制定门式刚架轻型房屋钢结构工程的施工计划。
该工程计划涵盖施工范围、施工阶段、时间安排以及相关措施等内容,以确保工程能够按时高质量完成。
2. 施工范围2.1 工程位置:工程位于XX地区,占地面积约XX平方米。
2.2 施工内容:本次工程的施工内容包括基础施工、钢结构搭设、屋面防水处理等。
3. 施工阶段3.1 基础施工阶段:包括地基处理、基础浇筑等工程。
3.2 钢结构搭设阶段:包括设计制作、工厂加工、现场吊装等工序。
3.3 屋面防水处理阶段:包括防水材料选购、施工操作等步骤。
4. 时间安排4.1 基础施工阶段预计工期为XX天。
4.2 钢结构搭设阶段预计工期为XX天。
4.3 屋面防水处理阶段预计工期为XX天。
5. 相关措施5.1 安全措施:在施工过程中,必须严格执行相关安全操作规范,确保工人和设备的安全。
5.2 质量控制措施:对钢结构的制作和吊装过程进行严格质量监控,确保施工质量达到要求。
5.3 环境保护措施:在施工过程中,采取相应措施减少对周边环境的影响。
6. 风险评估6.1 施工过程中可能面临的风险包括天气变化、施工设备故障等,需要及时采取措施应对。
6.2 针对可能出现的风险,制定相应的预案,保证施工进度和质量。
7. 延期和变更管理7.1 如遇特殊情况导致施工计划需要延期或变更,施工方应及时与相关部门协商沟通,并进行合理的计划调整。
7.2 延期和变更后的施工计划应及时通知相关人员,确保各方能够做好相应的准备工作。
以上为门式刚架轻型房屋钢结构工程施工计划的初步内容,具体的实施细节和安排将在实际施工中根据需要进行调整和补充。
某厂房钢结构制作安装施工方案(门式刚架)

工程概况及特点一、工程概况该工程为钢结构门式刚架车间工程。
车间主体为:单层门式刚架结构,柱距7.8M,车间建筑规模为30M×55M,建筑面积为1721.54平方米,结构建筑檐口标高为5.25M。
本钢结构工程中主钢构件均采用Q345B材质钢材加工制作,连接件、支撑件及辅材采用Q235B材质,连接用高强螺栓采用10.9S级材质。
本钢结构防火等级为二级。
本建筑物结构安全等级为二级,主体结构设计使用年限为50年。
整体工程采用吊装方案进行工程现场安装施工。
施工工期为130日历天,整体工期按合同要求为准。
质量等级为合格工程。
二、工程承包范围本工程承包范围为钢结构及维护结构屋面制作、运输、安装。
钢结构安装方案第一章、方案的准备一、安装方案的准备本工程采用汽车吊吊装方案进行现场钢结构安装,由移动脚手架配合安装。
(一)搭设局部脚手架平台拼装局部脚手架应严格按技术标准和安全规程设置。
拼装脚手架的设计、选材、搭设、验收、使用和维护等技术环节要严格把关。
脚手架宜采用扣件式钢管脚手架,其施工层作业面用脚手板铺设。
搭设脚手架时,支撑点的位置应设在下弦节点处或支座处。
脚手架移动支撑平台应验算承载力和稳定性,需要时可进行试验,以确认安全可靠。
扣件式钢管脚手架的结构形式要根据其工作位置、荷载大小、荷载特性、支架高度、场地条件等因素决定。
脚手架有若干立杆或搭杆组成,支部分脚手架组成分块连接支架,立杆要坐落在移动滚轴平台上,相邻立杆接头不准在同一高度上,横杆接头采用搭接法,能顶在柱子上的横杆与柱子顶紧。
剪刀撑斜杆与地面的夹角45。
~60。
扣件拧紧一般扭矩在40~60n.m之间,最大不得超过65n.m,一个扣件的抗滑性承载力应达到8.5KN,扣件与钢管外径必须相匹配。
所有脚手架立柱柱角必须由垫木垫实。
二、构件分选与管理(一)安装现场要指定专职保管员,负责构件的卸车、存放、保管。
保管员应熟悉图纸掌握各类材料的形式.构件内容、数量、几何尺寸及其重量,进行分类保管,项目管理人员应了解和掌握该工程的施工方法、施工顺序和步骤,对现场施工的装备状况及其进度了如指掌,整合资源,高效运作。
门式钢架钢结构施工技术方案

施工技术方案主要施工工艺流程如下:施工放线→基础混凝土内预埋螺栓→(钢结构加工制作)门式刚架吊装→吊车梁安装→钢梁安装→屋架、屋面板及屋檐板安装→墙面板安装→钢结构涂装。
一、施工放线(1)按照设计要求,根据图纸要求,配合土建单位将标高、轴线核实核准。
(2)施工前用经纬仪复核轴线,并用水准仪确定标高,并用墨线在不易损坏的固定物上作好记号,注明标高,并做好记录。
(3)在确定轴线和标高之后,即放好大样之后,再放小样,也就是确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线,即门式刚架的柱脚位置。
(4)在定位刚架时,要尽量避免刚架柱脚与螺栓的碰撞,以避免刚架柱底面的变形,从面减少与基础混凝土的接触面,以及螺栓的弯曲变形,造成螺栓纠直之后给螺栓带来的强度损耗。
二、基础混凝土内预埋螺栓(1)在基础混凝土浇捣之前,再仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。
(2)在基础混凝土浇捣之前,黄油及塑料薄膜包住预埋螺栓的丝口部分,以避免混凝土浇捣时对螺栓丝口的污染。
(3)在浇捣混凝土之时,派有经验的专人值班,做好混凝土浇捣时对预埋螺栓定位的影响。
以避免预埋累栓的位移及标高的改变。
(4)基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上的残留混凝土。
三、钢结构加工制作工艺过程:1.下料图单①此工序为材料检验部分,其内容包括对工程所选用的型号、规格的确认以及材料的质量检查。
②质量检测标准:应符合设计要求及国家现行标准的规定。
③检验方法:检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。
2.放样、号料①放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。
②注意预留制作,安装时的焊接收缩余量;切割、刨边和铣加工余量;安装预留尺寸要求。
③划线前,材料的弯曲和变形应予以矫正。
④放样和样板的允许偏差见下表:⑤号料的允许偏差见下表:⑥质量检验方法:用钢尺检测。
门式钢架钢结构项目施工技术交底方案

施工技术方案主要施工工艺流程如下:施工放线→基础混凝土内预埋螺栓→(钢结构加工制作)门式刚架吊装→吊车梁安装→钢梁安装→屋架、屋面板及屋檐板安装→墙面板安装→钢结构涂装。
一、施工放线(1)按照设计要求,根据图纸要求,配合土建单位将标高、轴线核实核准。
(2)施工前用经纬仪复核轴线,并用水准仪确定标高,并用墨线在不易损坏的固定物上作好记号,注明标高,并做好记录。
(3)在确定轴线和标高之后,即放好大样之后,再放小样,也就是确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线,即门式刚架的柱脚位置。
(4)在定位刚架时,要尽量避免刚架柱脚与螺栓的碰撞,以避免刚架柱底面的变形,从面减少与基础混凝土的接触面,以及螺栓的弯曲变形,造成螺栓纠直之后给螺栓带来的强度损耗。
二、基础混凝土内预埋螺栓(1)在基础混凝土浇捣之前,再仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。
(2)在基础混凝土浇捣之前,黄油及塑料薄膜包住预埋螺栓的丝口部分,以避免混凝土浇捣时对螺栓丝口的污染。
(3)在浇捣混凝土之时,派有经验的专人值班,做好混凝土浇捣时对预埋螺栓定位的影响。
以避免预埋累栓的位移及标高的改变。
(4)基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上的残留混凝土。
三、钢结构加工制作工艺过程:1.下料图单①此工序为材料检验部分,其内容包括对工程所选用的型号、规格的确认以及材料的质量检查。
②质量检测标准:应符合设计要求及国家现行标准的规定。
③检验方法:检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。
2.放样、号料②钢材剪切面或切割面应无裂纹、夹渣和分层。
③质量检验方法:目测或用放大镜、钢尺检查。
4.组立、成型操作人员应严格遵守焊接规范表。
②质量检验方法:用直尺、钢尺、卡尺和目测检查。
7.矫正型钢①使用设备:翼缘调直机②工艺要求:操作人员熟悉工艺内容并熟悉掌握设备操作规程,矫正完成后,应进行自检,允许偏差符合《钢结构施工及验收规范》有关规定。
单层门式轻钢结构工程施工方案设计方案

个人资料整理仅限学习使用第一章、工程简况及特点一、工程建设简况:1. 工程名称: 2、设计单位:3、建设规模 :4、结构形式:单层门式轻钢结构5、建设地点6、工程内容:钢结构制作、安装及彩板围护工程二、建筑工程内容:本工程采用钢结构体系,其中包括的设计内容为:1、墙体1.2M 以上采用100mm厚彩钢夹芯板,局部采用50mm厚玻璃丝棉 <疏散走道两侧隔墙、吊顶以及洁净区与非洁净区100mm厚)b5E2RGbCAP 2、屋面设计采用彩钢夹心板3、门窗:(1)门依设计图为:甲级防火门,乙级防火门,防暴门。
(2)窗为铝合金窗。
三、结构工程内容:本工程采用单层门式钢架结构,柱距9M,柱高 9.6M,局部 7.6M1、甘草盐酸车间及甘草综合提取车间钢结构梁、柱均采用Q345B 钢,对焊接结构用钢应具备含碳量的合格保证。
p1EanqFDPw2、所有型钢 <角钢、圆钢和圆管)等均采用现行国家标准《碳素结构钢》 <GB700-88)中规定的Q235 钢对焊接结构用钢,应具有含碳量的合格保证。
DXDiTa9E3d3、高强螺栓 <摩擦型):应采用符合现行国家标准《钢结构用扭剪型高强度螺栓连接副技术条件》<GB3633)中规定的10.9S 螺栓。
RTCrpUDGiT四、设备安装设计特点。
五、工程施工特点:本工程主钢结构采用扩大组合拼装法,循序吊装;各工种分工即明确又相互配合交叉,节拍紧凑;施工危险系数大,各工序必须有施工前的交底。
5PCzVD7HxA六、建设地点特征。
第二章、施工准备工作及计划一、现场准备1、中标后立即组织专业技术人员进行详细的现场实地调查,包括当地土质、气候、人文以及施工驻地,施工道路、用水、用电等情况。
jLBHrnAILg2、配合监理工程师督促土建单位做好现场场地平整工作;3、做好现场勘测工作,尽量利用原有道路设施解决现场道路问题;4、合理布置施工现场临时设施位置,尽量减少临时设施费用;5、根据施工总平面图的要求做好材料场地的规划,以保证材料按种类规格分类堆放;6、合理布置施工用电源,线路走向,便于施工;7、预先联系解决施工人员临时生活设施;8、施工人员进入现场前办理好相应的各种手续;二、技术准备1、熟悉、审查图纸,收集与现场有关的土层、地质、水文等资料,进行实地调查,编制施工设计、施工预算。
门式钢架施工专项方案

玉溪城市建设投资集团有限公司党校改扩建10KV配电工程施工方案编制人:审核人:批准人:编制单位:日期:年月日第一章编制依据........................................1.1甲方资料情况:......................................1.2国家相关规范: ..................................第二章工程概况.........................................2.1施工地点:......................................2.2工程结构:......................................正面图:........................................侧面图:........................................2.3施工相关施工标准及规定: ........................2.4施工相关材料: ..................................2.5工期规定:......................................第三章施工组织机构.....................................3.2主要负责人的责任: ..............................(1) 项目经理.....................................(2) 现场负责人...................................(3) 技术负责人...................................(4)工程技术部:..................................(5)安质部.......................................(6)物资部.......................................第四章施工前准备......................................4.1原材料的准备....................................4.2技术准备:......................................4.3施工器具准备....................................4.4施工人员准备....................................4.5项目主要负责人准备: ............................4.6施工场地的准备: ................................第五章施工原材料的加工制作.............................5.1钢结构加工主意事项 ..............................5.2 H型钢的加工制作 ...............................5.21原材料进场检验 .............................5.22号料.......................................5.23组立.......................................5.24焊接.......................................5.25构件的矫正 .................................5.3机构连接板件的加工 ..............................5.4钢柱、屋架梁和吊车梁制作 ........................5.5屋面檩条和墙面檩条的制作 ........................5.6其他构件的制作 ..................................5.7彩板的选型与加工 ................................5.8采用喷砂除锈....................................5.9涂装............................................5.91涂装注意事项 ...............................5.92底漆涂装 ...................................5.93面漆涂装 ...................................5.84涂层检验与验收 .............................5.10材料的运输..................................... 第六章施工管理.........................................6.1、施工区域管理...................................6.2、人员管理.......................................6.3、消防管理.......................................6.4、用电管理.......................................6.5高空作业的管理 ..................................1、安全设施关...................................2、把好“高空坠落物”防护关.....................6.6货物堆放管理.................................... 第七章钢结构的安装....................................7.1安装前注意事项 ..................................7.2钢立柱的安装....................................7.3吊车梁的安装....................................7.4屋面钢梁的安装 ..................................7.5屋面及墙面檩条的安装 ............................7.6、其它附件安装...................................7.7屋面及墙面彩板的安装 ............................7.71墙面彩板的安装 .............................7.72屋面彩板的安装 .............................7.8门窗安装........................................7.81窗的安装 ...................................7.82门的安装 ...................................第八章施工质量保证措施...............................第九章施工安全保证措施...............................9.1进场前教育......................................9.2安全措施方案....................................9.3起吊时的安全保护措施 ............................9.4工程用电安全保障措施 ............................第十章文明施工及工期保证措施.........................10.1文明施工措施...................................10.2工期保证措施...................................第一章编制依据1.1指导思想本施工组织设计在国家基本建设路线、方针和政策指导下,从施工的全局出发,根据本工程的技术经济特点,确定施工方法、劳动组织、技术组织措施等,安排施工进度和劳动力、材料、机械、构件的供应,以及预计施工中的各种需要及其变化,协调施工中各部门之间的关系,使施工建立在科学合理的基础上,从而做到优质、低耗、高效地保质、保量、保安全按期完成施工任务,取得最好的经济效益和社会效益。
门式钢架结构施工方案

门式钢架结构施工方案1. 引言门式钢架结构是一种常见的工业建筑结构形式,它具有轻便、高强度、易组装等优点,因此在物流、制造业等领域广泛应用。
本文将介绍门式钢架结构的施工方案,包括基础施工、钢架组装、梁柱连接等关键步骤。
2. 基础施工门式钢架结构需要在地基上建立坚固的基础。
基础施工工序包括土方开挖、基础浇筑、地脚螺栓固定等。
2.1 土方开挖根据设计要求,首先需要对地基进行开挖。
开挖的深度和宽度应根据建筑物的荷载和结构设计确定。
同时,应注意地基开挖的坡度和边坡的稳定。
2.2 基础浇筑基础施工中最关键的一步是基础的浇筑。
基础的深度和尺寸应符合设计要求。
在浇筑过程中,应使用高质量的混凝土,并严格控制浇筑质量,确保基础的强度和稳定性。
2.3 地脚螺栓固定在浇筑基础的同时,需要在基础中埋入地脚螺栓。
地脚螺栓用于固定钢柱,应根据设计要求进行布置。
在固定地脚螺栓时,要确保其与地基和混凝土的粘结牢固,以保证钢柱的稳定性。
3. 钢架组装门式钢架结构的组装是整个施工过程中的重要环节。
组装前需要对钢架材料进行检查,确保其质量及尺寸符合设计要求。
钢架组装的步骤如下:3.1 等距定位将钢柱按设计要求等距定位,并使用临时支撑固定。
定位时需要保证钢柱的垂直度和水平度。
3.2 横梁安装横梁是门式钢架结构的重要组成部分。
根据设计要求将横梁安装在钢柱之间,固定方式可以采用螺栓连接或焊接。
3.3 配重根据设计要求,在横梁上放置配重物,以保证门式钢架结构的稳定性。
配重物可以是钢板、混凝土块等。
3.4 行走架在钢架顶部搭设行走架,以方便施工人员进行下一步的工作。
行走架应满足安全和稳定的要求。
4. 梁柱连接门式钢架结构中的梁柱连接是保证整体结构稳定性的关键。
梁柱连接的常见方式有焊接和螺栓连接。
4.1 焊接连接焊接连接是一种常见的梁柱连接方式。
它通过将钢梁和钢柱进行焊接,形成一个整体结构。
在焊接前需要对钢材表面进行清洁处理,确保焊接质量。
4.2 螺栓连接螺栓连接是一种可拆卸的梁柱连接方式。
最全门式钢架钢结构施工技术方案.

最全门式钢架钢结构施工技术方案.门式钢架钢结构施工技术方案一、前期准备工作1、资料收集在进行门式钢结构施工前,需首先进行资料收集,包括钢结构施工方案、验收标准等相关资料。
同时,作为责任方,要对施工现场进行勘查,了解地形条件、水电路线等情况,以便在施工过程中及时解决问题。
2、工程测量进行钢结构施工前,首先要对工程现场和平面进行精确测量。
(1)确定施工坐标系,施工坐标系各偏差需要在10mm以内。
(2)确定基础轴线。
(3)对基础轴线进行水平轮廓线的定位。
(4)对轮廓线进行分段测量,逐段标记坡度,标高,尺寸等数据。
二、立柱根部制作钢结构中立柱为起承重作用,它的稳定性和安全性非常重要。
因此,立柱根部的制作很关键,一般是先组装好立柱,然后安装到立柱底座上。
具体步骤如下:1、焊接立柱将相应的立柱根部件全部焊接在立柱上,进行充分的检查,确保焊接质量,同时避免出现缺陷和裂口。
2、焊接底部模板在模板上铺设防腐材料,确保模板松动,未穿孔,鼓箱,然后将立柱放入模板中,调整垂直度,以确保焊接时的精度。
然后利用起重设备将模板与地面接触,确保模板垂直。
3、焊接底座当立柱稳定后,进行底座焊接,要注意每个焊缝的连续性和密度,确保底座与立柱的连接牢固,不易松动。
同时,进行底座强度测试,以确保焊接施工的质量。
三、立柱安装1、竖向拼装对于较长的立柱,可以进行在地面预制,然后翻转安装。
安装时,先准备好设备和人员,将立柱放在相应的位移实测标线上,在基础的中心通过翻转操作将立柱安装到位,并用水平仪器调整立柱的垂直度。
2、水平杆对齐将水平杆架起来,然后进行水平调整。
然后在水平杆上划定出杆的安装位置,用架上调整好的水平位置,把杆安装在相应的位置上。
四、横梁安装1、横梁制作首先要根据设计图纸进行横梁的制作,包括焊接和涂漆。
焊接制作要求严格,采用对接或T接焊接方式,具体必须符合设计要求和安全标准。
2、吊装横梁在基础上,做好钢板,使其和立柱底座、底角板连接,并将横梁吊装到位。
门式钢架轻型房屋工程施工方案

本施工组织设计编制的目的是:为××××工程厂房、办公楼项目施工阶段,提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
1.2.1、招标文件、施工图纸等资料。
1。
2。
2、××××有关建造工程安装文明施工规范、标准。
1.2。
3、ISO9001 质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
1。
2.4、根据国家现行的有关标准和规范要求:(1) 《钢结构设计规范》 (GB50017—2003)(2) 《冷弯薄壁型钢结构技术规范》 (GB50018—2002)(3) 《钢结构工程施工质量验收规范》 (GB50205-2001)(4) 《钢结构高强度螺栓连接的设计、施工及验收规程》 (JGJ82-91)(5) 《工程测量规范》 (GB50026—93);(6) 《建造钢结构焊接技术规程》 (JGJ81-2002)(7) 《门式刚架轻型房屋钢结构技术规程》 (CECS102:2002)(8) 《建设工程项目管理规范》 (GB/T50326-2001);(9) 《建造施工安全检查标准》 (JGJ59-99);(10) 《建造装饰装修工程质量验收规范》 (GB50210-2001)××××建设工程公司××××××公司××××有限责任公司××××监理有限公司××××工程厂房、办公楼××××工业园××××有限公司21715m2本工程厂房为门式钢架轻型房屋;屋面坡度 5% .办公室为三层,局部四层;结构安全等级:二级;主体结构设计使用年限: 50 年.丙类;抗震设防烈度:七度;二级。
某门式钢架结构厂房施工组织设计方案

某门式钢架结构厂房施工组织设计方案1.项目概况我们要明确这个项目的概况。
这是一座占地面积约为10000平方米的门式钢架结构厂房,位于我国某工业区内。
厂房主要用于生产各类机械设备,对施工质量和进度有着严格要求。
2.施工组织设计原则(1)确保施工安全:在整个施工过程中,要始终将安全放在首位,严格执行国家有关安全生产的法律法规。
(2)提高施工效率:通过科学合理的施工组织,提高施工效率,缩短工期,降低成本。
(3)保证施工质量:严格按照国家施工规范和标准进行施工,确保工程质量。
3.施工组织设计方案(1)施工前期准备①人员组织:组建一支专业的施工队伍,明确各岗位职责,确保施工过程中各项工作有序进行。
②技术准备:对施工人员进行技术培训,确保他们熟悉各类施工工艺和技术要求。
③材料准备:根据施工图纸和材料清单,提前采购各类材料,确保施工过程中材料充足。
(2)施工阶段①基础施工:采用桩基础,施工过程中要严格控制桩基质量,确保厂房稳定。
②主体结构施工:采用门式钢架结构,施工过程中要注意焊接质量,确保主体结构安全。
③屋面施工:选择合适的屋面材料,施工过程中要确保防水层施工质量,避免漏水问题。
④外墙施工:采用外墙保温板,施工过程中要确保保温板安装牢固,美观大方。
⑤室内装修施工:按照设计要求进行室内装修,施工过程中要注重装修质量,满足使用需求。
(3)施工后期验收①工程验收:按照国家验收标准,对工程进行全面验收,确保工程质量。
②安全评估:对施工现场进行安全评估,确保施工现场安全。
③售后服务:提供完善的售后服务,解决施工过程中出现的问题。
4.施工进度安排(1)制定详细的施工进度计划,明确各阶段施工任务和时间节点。
(2)加强项目管理,确保各项施工任务按时完成。
(3)对施工进度进行实时监控,对可能出现的问题进行预警,及时调整施工计划。
5.施工质量控制(1)严格执行国家施工规范和标准,确保施工质量。
(2)加强施工现场监督,对施工过程进行实时把控。
门式钢架结构施工方案

门式钢架结构施工方案门式钢架结构施工方案一、项目概述:门式钢架结构施工方案是针对某仓库的拆除施工和门式钢架的安装施工进行规划和实施的整体方案。
该方案主要包括工程准备、拆除施工、门式钢架安装等内容。
二、工程准备:1. 确定施工范围和施工时间,编制详细的施工计划,并提前与相关部门进行沟通和协调。
2. 采购必要的施工设备和机械,如拆除机、吊车等,并进行相关设备的维护和保养。
3. 组织人员进行安全培训,确保施工人员具备必要的技能和安全意识。
4. 联系相关供应商,购买所需的门式钢架材料,并保证材料质量符合要求。
三、拆除施工:1. 按照施工计划和施工顺序进行仓库的拆除工作,首先拆除较为简单的部分,然后逐步拆除复杂的部分。
2. 在拆除过程中,要注意保护周围设施和建筑物,以免造成二次损坏。
3. 使用专业的拆除机械进行拆除,提高施工效率和安全性。
4. 拆除完成后,清理现场,确保安全和整洁。
四、门式钢架安装:1. 根据设计图纸和施工要求,组织施工人员进行门式钢架的安装工作。
2. 按照先立柱后梁、先主体后次要构件的顺序进行安装。
3. 使用合适的起重设备进行吊装,确保门式钢架的准确安装,并进行必要的调整和修正。
4. 在安装过程中,要严格遵守相关安全规定,保证施工人员的安全。
五、验收和交付:1. 对门式钢架的安装进行验收,确保质量符合设计和施工要求。
2. 将相关材料和施工记录整理并归档,作为后期维修和管理的参考资料。
3. 将工程交付给业主,并对施工进行总结和评估,为后期类似工程提供经验和改进的建议。
六、安全措施:1. 提前安排专人负责安全管理工作,确保施工现场安全。
2. 安全教育和培训,提高施工人员的安全意识和技能,避免事故发生。
3. 配备必要的防护用品和设备,如安全帽、安全带等,确保施工人员的人身安全。
4. 定期进行施工现场的安全检查,发现问题及时解决,确保安全生产。
总之,门式钢架结构施工方案是针对具体项目进行的施工规划和实施的整体方案,通过合理的工程准备、拆除施工和门式钢架安装等措施,确保施工质量和安全。
门式刚架吊装专项方案

一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积XX平方米。
本工程采用门式刚架钢结构体系,主要包括门式刚架柱、梁、檩条、屋面板、墙面板等构件。
为确保门式刚架吊装过程安全、高效,特制定本专项方案。
二、施工组织与管理1. 施工组织架构:成立门式刚架吊装专项施工小组,负责吊装过程中的组织、协调、监督等工作。
2. 人员配备:根据工程规模和吊装难度,配备足够数量的技术人员、操作人员、安全员等。
3. 施工进度:制定详细的施工进度计划,确保吊装工作按期完成。
三、施工工艺与流程1. 基础处理:确保基础混凝土强度达到设计要求,预埋螺栓位置准确、牢固。
2. 钢结构加工:严格按照设计图纸进行钢结构加工,确保构件尺寸、形状、质量符合要求。
3. 吊装准备:- 检查吊车、吊具等设备,确保其性能良好、安全可靠。
- 制定吊装方案,明确吊装顺序、吊点位置、吊装路线等。
- 对施工人员进行安全技术交底,确保其掌握吊装操作规程。
4. 吊装过程:- 按照吊装方案进行吊装,确保构件平稳、安全地吊装到位。
- 注意吊装过程中的安全防护,防止发生意外事故。
5. 验收与移交:完成吊装后,对吊装质量进行检查验收,确保满足设计要求。
四、安全技术措施1. 吊车安全:- 选择符合吊装要求的吊车,确保其性能良好、安全可靠。
- 吊车司机应具备相应的操作资格,熟悉吊车性能和安全操作规程。
- 吊车作业前,应对吊车进行检查,确保其安全性能。
2. 吊具安全:- 选择符合吊装要求的吊具,确保其强度、刚度、稳定性满足吊装要求。
- 定期对吊具进行检查、保养,防止发生故障。
3. 人员安全:- 施工人员应穿戴符合安全要求的工作服、安全帽等防护用品。
- 严格按照吊装操作规程进行作业,防止发生意外事故。
4. 现场安全:- 设置安全警戒线,禁止无关人员进入吊装区域。
- 设置安全警示标志,提醒施工人员注意安全。
- 定期进行安全检查,及时发现并消除安全隐患。
五、环境保护措施1. 严格控制施工过程中的噪音、粉尘、废水等污染物的排放。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
门式钢架钢结构施工技术方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)施工技术方案主要施工工艺流程如下:施工放线→基础混凝土内预埋螺栓→(钢结构加工制作)门式刚架吊装→吊车梁安装→钢梁安装→屋架、屋面板及屋檐板安装→墙面板安装→钢结构涂装。
一、施工放线(1)按照设计要求,根据图纸要求,配合土建单位将标高、轴线核实核准。
(2)施工前用经纬仪复核轴线,并用水准仪确定标高,并用墨线在不易损坏的固定物上作好记号,注明标高,并做好记录。
(3)在确定轴线和标高之后,即放好大样之后,再放小样,也就是确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线,即门式刚架的柱脚位置。
(4)在定位刚架时,要尽量避免刚架柱脚与螺栓的碰撞,以避免刚架柱底面的变形,从面减少与基础混凝土的接触面,以及螺栓的弯曲变形,造成螺栓纠直之后给螺栓带来的强度损耗。
二、基础混凝土内预埋螺栓(1)在基础混凝土浇捣之前,再仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。
(2)在基础混凝土浇捣之前,黄油及塑料薄膜包住预埋螺栓的丝口部分,以避免混凝土浇捣时对螺栓丝口的污染。
(3)在浇捣混凝土之时,派有经验的专人值班,做好混凝土浇捣时对预埋螺栓定位的影响。
以避免预埋累栓的位移及标高的改变。
(4)基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上的残留混凝土。
三、钢结构加工制作②钢材剪切面或切割面应无裂纹、夹渣和分层。
③质量检验方法:目测或用放大镜、钢尺检查。
4.组立、成型钢材在组立前应矫正其变形,并达到符合控制偏差范围内,接触毛面应无毛刺、污物和杂物,以保证构件的组装紧密结合,符合质量标准。
组立时应有适量的工具和设备,如直角钢尺,以保证组立后有足够的精度。
采用设备为Z12型型钢组立机。
①点焊时所采用焊材与焊件匹配,焊缝厚度为设计厚度的2/3且不大于8mm,焊缝长度不小于25mm,位置在焊道以内。
操作人员应严格遵守焊接规范表。
6.制孔①采用设备:摇臂钻②质量检验标准:②质量检验方法:用直尺、钢尺、卡尺和目测检查。
7.矫正型钢①使用设备:翼缘调直机②工艺要求:操作人员熟悉工艺内容并熟悉掌握设备操作规程,矫正完成后,应进行自检,允许偏差符合《钢结构施工及验收规范》有关规定。
钢板矫正允许偏差9.除锈除锈采用专用除锈设备,进行抛射除锈可以提高钢材的疲劳强度和抗腐能力。
对钢材表面硬度也有不同程度的提高,有利于漆膜的附和不需增加外加的涂层厚度。
除锈使用的磨料必须符合质量标准和工艺要求,施工环境相对湿度不应大于85%。
经除锈后的钢材表面,用毛刷等工具清扫干净,才能进行下道工序,除锈合格后的钢材表面,如在涂底漆前已返锈,需重新除锈。
10.油漆钢材除锈经检查合格后,在表面涂完第一道底漆,一般在除锈完成后,存放在厂房内,可在24小时内涂完底漆。
存放在厂房外,则应在当班漆完底漆。
油漆应按设计要求配套使用,第一遍底漆干燥后,再进行中间漆和面漆的涂刷,保证涂层厚变达到设计要求。
油漆在涂刷过程中应均匀,不流坠。
11.包装与运输①.构件编号在包装前,将各种符号转换成设计图面所规定构件编号,并用笔(油漆)或粘贴纸标注于构件的规定部位,以便包装时识别。
②.在搬运过程中注意对构件和涂层的保护,对易碰撞的部位应提供适当的保护。
③.搬运后的构件如发生变形损坏,应及时进行修补,以确保发运前构件完好无损。
12.验收钢构件出厂前,应提交以下资料:⑴产品合格证⑵施工图和设计文件⑶制作过程技术问题处理的协议文件⑷钢材、连接材料和涂料的质量证明书或试验报告。
⑸焊缝检测记录资料⑹涂层检测资料⑺主要构件验收记录⑻构件发运清单资料四、钢构件检验主要内容:(1)根据《钢结构工程及验收规范》(GB50205—2001)中的有关规定,仔细检查验钢构件的外形和几何尺寸。
如有超偏差,应在吊装前设法消除。
(2)根据吊装顺序检查构件的种类和数量是否符合构件进场安4.安装施工工艺①.钢柱安装:吊装前首先确定构件吊点位置,确定绑扎方法,吊装时做好防护措施。
钢柱起吊后,当柱脚距地脚螺栓约30-40CM时扶正,使柱脚的安装孔对准螺栓,缓慢落钩就位。
经过初校待垂直偏差在20MM内,拧紧螺栓,临时固定即可脱钩。
②.钢梁吊装:钢梁吊装在柱子复核完成后进行,钢梁吊装时采用两点对称绑扎起吊就位安装。
钢梁起吊后距柱基准面100MM时徐徐慢就位,待钢梁吊装就位后进行对接调整校正,然后固定连接。
钢梁吊装时随吊随用经纬仪校正,有偏差随时纠正。
③.墙面檩条安装:檩条截面较小,重量较轻,采用一钩多吊或成片吊装的方法吊装。
檩条的校正主要是间距尺寸及自身平直度。
间距检查用样杆顺着檩条杆件之间来回移动,如有误差,放松或拧紧螺栓进行校正。
平直度用拉线和钢尺检查校正,最后用螺栓固定。
5.安装校正①.钢柱校正:钢柱垂直度校正用经纬仪或吊线锤检验,当有偏差时采用千斤顶进行校正,标高校正用千斤顶将底座少许抬高,然后增减垫板厚度,柱脚校正无误后立即紧固地脚螺栓,待钢柱整体校正无误后在柱脚底板下浇注细石混凝土固定。
②.钢梁校正:钢梁轴线和垂直度的测量校正,校正采用千斤顶和倒链进行,校正后立即进行固定。
6.高强螺栓施工(1)钢构件的连接接头,应经检查合格后方可紧固。
(2)安装使用的临时螺栓和冲钉,在每个节点上穿入的数量,应根据安装过程所承受的荷载计算确定,并应符合下列规定:a不应少于安装孔总数的1/3;b临时螺栓不应少于2个;c冲钉不宜多于临时螺栓的30%;(3)永久性的普通螺栓连接应符合下列规定:a每个螺栓一端不得垫2个及以上的垫圈,并不得采用大螺母代替垫圈。
螺栓拧紧后,外露螺纹不应少于2个螺距;b螺栓孔不得采用气割扩孔。
(4)本工程采用的高强度螺栓为摩擦型大六角头,它依靠扭紧螺母(经垫圈)给螺栓施加预拉力,借垫圈使杆件接触面产生摩擦力而传递外力,接触面间摩擦力大小取决于预拉力和接触面间的摩擦系数。
(5)钢构件拼装前,应清除飞边、毛刺、焊接飞溅物。
摩擦面应保持干燥、整洁、不行在雨中作业。
(6)高强度螺栓连接的板叠接触面应平整。
当接触有间隙时,小于的间隙可不处理;~的间隙,应将向出的一侧磨成1:10的斜面,打磨方向应与受力方向垂直;大于的间隙应加垫板,垫板两面的处理方法应与构件相同。
(7)高强度螺栓连接副应按批号分别存放、混用,并应轻装、轻卸,防止受潮、生锈、沾污和碰伤。
(8)施工前,高强度大六角头螺栓连接副应按出厂批号复验扭矩系数,其平均值和标准偏差应符合国家现行标准《钢结构高强度螺栓连接的设计、施工及验收规程》的规定;扭剪型高强度螺栓连接副应按出厂批号复验预拉力,其平均和变异系数应符合国家现行标准,《钢结构高强度螺栓连接的设计、施工及验收规程》的规定。
(9)安装高强度螺栓时,螺栓应自由穿放孔内,不得强行敲打,并不得气割扩孔。
穿入方向宜一致并便于操作。
高强螺栓不得作为临时安装螺栓。
(10)高强度螺栓的安装应按一定顺序施拧,同一连接面上的螺栓应由接缝中部向两端进行紧固,工字形构件顺序是上翼缘→下翼缘→腹板。
当天安装的高强度螺栓应于当天终拧完毕,外露丝扣不少于2扣。
(11)高强度螺栓的拧紧,应分初拧和终拧。
对于大型节点就分初拧、复拧和终拧。
复拧扭矩应等于初拧扭矩。
(12)扭剪型高强度螺栓的初拧扭矩宜按下列公式计算;终拧应采用专用扳手将尾部梅花头拧掉。
To=·—1)Pc=P+△—2)式中 To-----初拧扭矩(N·m)Pc-----施工预拉力(kN)P------高强度螺栓设计预拉力(kN)△P----预拉力损失值(kN),宜取设计预拉力的10%。
d-----高强度螺栓螺纹直径(mm)(13)高强度大六角头螺栓的初拧扭矩宜为终拧扭矩的50% ;终拧扭矩应按下列公式计算:Tc=K·Pc·—1)Pc=P+△—2)式中 Tc-----初拧扭矩(N·m)K------扭矩系数。
(14)高强度大六角螺栓施拧采用的扭矩板手和检查采用的扭矩板手,在每班作业前后,均应进行校正,其扭矩误差应分别为使用扭矩的+5%和+3%。
(15)高强度大六角头螺栓终拧结束后,宜采用~的小锤逐个敲检,且应进行扭矩抽查,欠拧或漏拧者应及时补拧,超拧者应予更换。
(16)高强度大六角头螺栓矩检查应在终拧1h以后、24h以内完成。
扭矩检查时,应将螺母退回30o-50o,再柠至原位测定扭矩,该扭矩与检查扭矩的偏差应在检查扭矩的+10%以内。
检查扭矩应世下列计算:式中Tch——检查扭矩().六、墙面夹心板安装1.施工前准备①、夹心板围护施工安装之前,订制相应的施工图纸,并根据设计文件编制组织设计及对施工人员进行技术培训和安全生产交底。
②、根据文件详细核对各类材料的规格和数量,对损坏的夹心板,泛水板应及时修复和更换。
③、各类施工设备应齐全,并能正常运转。
④、复核与夹心板施工安装有关钢构件的安装精度,清除檩条的安装焊缝药皮和飞溅物,并涂刷防锈漆进行防腐处理。
2.夹心板施工工序:墙板安装按檩条位置从一端开始进行,板与板之间必须咬紧,再用螺钉固定,墙板接缝处做好防水处理。
夹心板安装时,应边铺设边调整其位置,边固定。
七、檩条的安装薄壁型钢檩条,由于重量轻,安装时可用起重机或人力吊升。
当安装完一个单元的钢柱、屋面梁后,即可进行屋面檩条安装,安装时直接用螺栓连接在檩条托板上。
檩条的安装误差应在±5mm以内。
八、屋面板的安装(1)屋面板安装:屋面板的安装根据现场主钢构的吊装完成情况,从一端山墙开始,向另一端山墙方向推进,严格按施工图纸进行排列,严禁错放、漏放。
在施工开始时必须用操作平台过渡,使之与屋面平行。
在施工过程中一定要拉线安装,使屋面板的坡度方向始终与屋脊保持垂直,对于不同坡向的波峰投影必须成一线,否则将导致屋脊板无法安装。
屋面板的长度最好一次成型,尽量避免横向搭接。
另外屋面板搬运及吊装时应做到轻拿轻放,不得造成屋面板皱褶,应避免划痕,损坏表面油漆。
(2)屋脊的安装:屋面板端处另设连接件,封口放好扣板之前先打好密封胶,然后上面再加封条压紧。
屋脊中心用碎保温棉充满填实,屋脊板与屋脊板之间用白胶在搭接处密封。
(3)泛水板的安装:安装之前仔细弄清泛水板节点的施工工艺,在结构线处按长度现场切割泛水板,用软管密封胶作密封装置,从泛水板到支撑角钢的安装必须采用封胶。
泛水板饰边应做到搭接方向正确、牢固、线条垂直、防水效果好。
九、钢结构油漆1、工艺流程基层处理→涂防锈漆→刮腻子→涂磷化底漆→涂刷面漆。
2、基层处理先将金属表面上的浮土、砂、灰浆、油污、锈斑、焊渣、毛刺等清除干净。
然后进行表面除锈,方法可用手工处理。
如金属表面是一般浮铁锈,可先用钢丝刷往复刷打,然后用粗砂布打磨出新的光亮表面,再用旧布或棉纱将打磨下的浮灰、锈擦干净;如果钢构件的金属表面锈蚀比较严重(鳞状锈斑),先用铲刀将锈鳞铲掉,也可用锤子或刮刀清理,然后用钢丝刷刷打清理,再用砂布打磨光亮为止,即可涂防锈漆。
