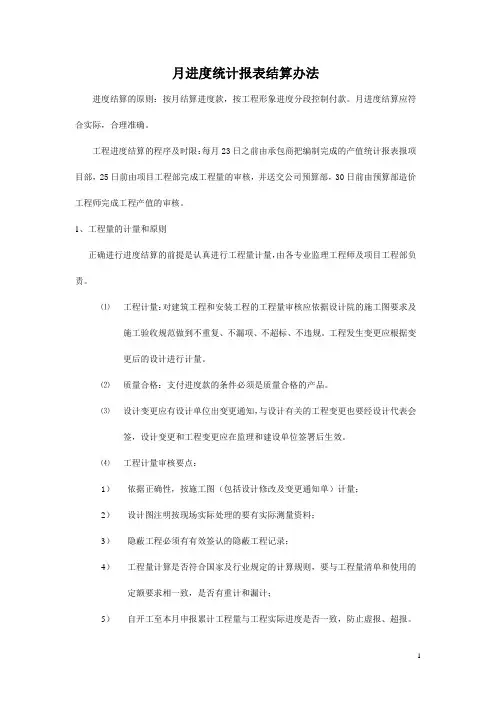

月进度报表审核结算办法

月进度统计报表结算办法进度结算的原则:按月结算进度款,按工程形象进度分段控制付款。
月进度结算应符合实际,合理准确。
工程进度结算的程序及时限:每月23日之前由承包商把编制完成的产值统计报表报项目部,25日前由项目工程部完成工程量的审核,并送交公司预算部,30日前由预算部造价工程师完成工程产值的审核。
1、工程量的计量和原则正确进行进度结算的前提是认真进行工程量计量,由各专业监理工程师及项目工程部负责。
⑴工程计量:对建筑工程和安装工程的工程量审核应依据设计院的施工图要求及施工验收规范做到不重复、不漏项、不超标、不违规。
工程发生变更应根据变更后的设计进行计量。
⑵质量合格:支付进度款的条件必须是质量合格的产品。
⑶设计变更应有设计单位出变更通知,与设计有关的工程变更也要经设计代表会签,设计变更和工程变更应在监理和建设单位签署后生效。
⑷工程计量审核要点:1)依据正确性,按施工图(包括设计修改及变更通知单)计量;2)设计图注明按现场实际处理的要有实际测量资料;3)隐蔽工程必须有有效签认的隐蔽工程记录;4)工程量计算是否符合国家及行业规定的计算规则,要与工程量清单和使用的定额要求相一致,是否有重计和漏计;5)自开工至本月申报累计工程量与工程实际进度是否一致,防止虚报、超报。
2、进度价款审核⑴工程款支付范围:1)采用清单报价项目,包括工程量清单费用和清单以外费用。
a.工程量清单费用:指承包合同中双方协定的承包范围的工程量清单,包括一般项、暂定金额和计日工三项。
①一般项目:即建安工程费用,是合同金额的主要费用;②暂定金额:是具有承保风险的性质,在双方合同工程量清单中列出,实用此费用须经公司审批后方可支付;③计日工费:对零星附加项目,实施时须经公司批准后承包商提出如下申报,列明计日工的人员姓名、职务、工种、工时数量的报表;列明计日工的材料和使用设备种类和台班数量;提出劳务、材料和设备报价表。
b.清单以外的费用:④动员预付款(按双方约定的合同规定)。
监理用表使用要求

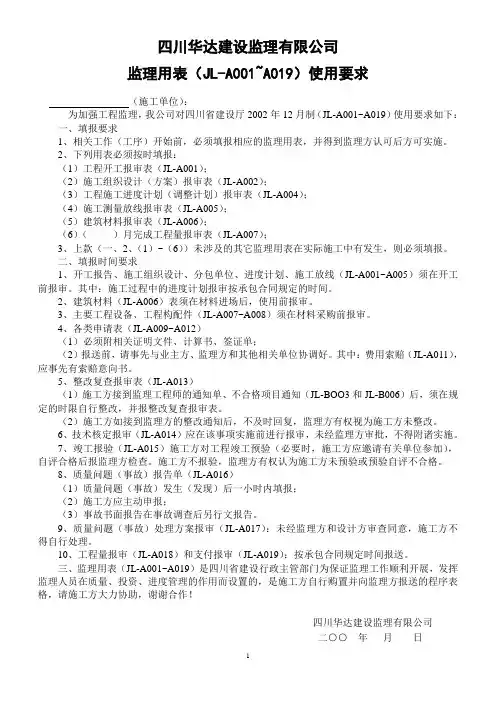

四川华达建设监理有限公司监理用表(JL-A001~A019)使用要求(施工单位):为加强工程监理,我公司对四川省建设厅2002年12月制(JL-A001~A019)使用要求如下:一、填报要求1、相关工作(工序)开始前,必须填报相应的监理用表,并得到监理方认可后方可实施。
2、下列用表必须按时填报:(1)工程开工报审表(JL-A001);(2)施工组织设计(方案)报审表(JL-A002);(3)工程施工进度计划(调整计划)报审表(JL-A004);(4)施工测量放线报审表(JL-A005);(5)建筑材料报审表(JL-A006);(6)()月完成工程量报审表(JL-A007);3、上款(一、2、(1)~(6))未涉及的其它监理用表在实际施工中有发生,则必须填报。
二、填报时间要求1、开工报告、施工组织设计、分包单位、进度计划、施工放线(JL-A001~A005)须在开工前报审。
其中:施工过程中的进度计划报审按承包合同规定的时间。
2、建筑材料(JL-A006)表须在材料进场后,使用前报审。
3、主要工程设备、工程构配件(JL-A007~A008)须在材料采购前报审。
4、各类申请表(JL-A009~A012)(1)必须附相关证明文件、计算书、签证单;(2)报送前,请事先与业主方、监理方和其他相关单位协调好。
其中:费用索赔(JL-A011),应事先有索赔意向书。
5、整改复查报审表(JL-A013)(1)施工方接到监理工程师的通知单、不合格项目通知(JL-BOO3和JL-B006)后,须在规定的时限自行整改,并报整改复查报审表。
(2)施工方如接到监理方的整改通知后,不及时回复,监理方有权视为施工方未整改。
6、技术核定报审(JL-A014)应在该事项实施前进行报审,未经监理方审批,不得附诸实施。
7、竣工报验(JL-A015)施工方对工程竣工预验(必要时,施工方应邀请有关单位参加),自评合格后报监理方检查。
施工方不报验,监理方有权认为施工方未预验或预验自评不合格。
施工进度报审表格

施工进度报审表格
介绍
该文档是用于报审施工进度的表格,旨在追踪和记录施工项目
的进展情况。
表格内容
1. 项目信息:包括项目名称、项目编号、项目负责人等。
2. 施工阶段:列出项目的各个施工阶段,如基础施工、主体施工、装饰装修等。
3. 进度计划:为每个施工阶段设定预期完成时间,并记录实际
完成时间。
4. 完成情况:记录每个施工阶段的完成情况,如合格、延迟、
需要重新施工等,并附上相关备注。
5. 资源投入:记录每个施工阶段所需的资源投入情况,如人员、设备、材料等。
使用方法
1. 根据实际项目情况,填写项目信息部分。
2. 在施工阶段一栏下,添加相应的施工阶段,并为每个阶段设定预期完成时间。
3. 在进度计划部分,根据实际进展情况填写实际完成时间。
4. 在完成情况部分,根据实际情况选择相应的选项,并填写备注。
5. 在资源投入部分,记录每个阶段所需的资源投入情况。
注意事项
1. 本表格仅用于报审施工进度,不涉及法律意见或法律风险。
2. 确保所有填写的内容真实准确,避免引用无法确认的内容。
3. 在填写完成情况和资源投入时,请使用简洁明了的语言,尽量避免冗长的描述。
以上是《施工进度报审表格》的简要介绍和使用说明,希望能帮助您追踪和记录施工项目的进展情况。
(工程建筑套表)统表(新)YZGCC工程管理统用表

(工程建筑套表)统表(新)YZGCC工程管理统用表美的地产粤中区域公司标准化文件工程管理编号:YZ-GC-CX01-01 版号: V2.11. 目的1.1.规范统一表格的填写和表格的使用,减少因表格使用错误和填写内容错误,造成返工重做,提高效率。
1.2. 快速查找工程系统需用的相应表格,解决目前表格混乱和和难找的局面,提高效率。
1.3 通过表格的操作指引,提供并指引经办人的作业流程,提高效率。
2. 适用范围《工程管理统一用表与操作指引》适用于美的地产粤中区域公司在建项目工程,包括报建项目与非报建项目。
3. 操作说明3.1 报建项目工程:工程资料统一按现行省统表执行,不用再填报地产集团内部用表。
如现行省统表没有或不作要求的,统一执行美的地产集团内部用表。
3.2 非报建的项目工程(如园林、市政等):工程资料统一按美的地产集团内部用表执行,如内部用表不齐,可按现行省统表有的表格执行。
3.3 根据项目实际情况对表格的需求,同时《统一用表》又没有相应版本的,可由项目工程部自行制定表格报客服品质部备案。
3.4 表格填写的内容如范表有规定的,应按范表的规定进行,如没有规定可以根椐实际情况进行填写。
3.5 表格操作指引是依据公司现行的制度及相关权限进行操作,如公司相关制度和权限作出修改,应及时作出相应修订。
3.6 本《统一用表》自下发日起执行,原旧表格停止使用。
目录1.美的地产集团内部工程管理统一用表1.1 工程过程管理用表1.1.1 《工程开工令》 (5)1.1.2 《材料样板确认表》 (7)1.1.3 《材料样板确认标签》 (9)1.1.4 《工程工作面交接记录表》 (11)1.1.5 《进度控制点时间确认单》 (13)1.1.6 《工程材料品牌变更申请表》 (15)1.1.7 《工程数量实测表》 (17)1.1.8 《费用索赔通知书》 (19)1.1.9 《工程(工作)联系单(一)》 (21)1.1.10 《工程(工作)联系单(二)》 (23)1.1.11《分包单位进场审批表》 (25)1.1.12《临水、临电使用申请表》 (27)1.1.13《水电费确认书》 (29)1.1.14《工程复工报审表》 (31)1.1.15《设计图纸会审记录(一)》 (33)1.1.16《设计图纸会审记录(二)》 (35)1.1.17《施工组织设计(方案)报审表》 (37)1.1.18《工程基线交接复核表》 (39)1.1.19《工程材料/构配件/设备报审表》 (41)1.1.20《报验申请表》 (43)1.1.21《工程延期申请表》 (45)1.1.22《工程延期审批表》 (47)1.1.23《工程暂停令》 (49)1.2 工程验收和移交用表1.2.1 《竣工资料审查表》 (51)1.2.2 《竣工初验申请表》 (53)1.2.3 《竣工复验申请表》 (55)1.2.4 《工程竣工初验记录表(通用)》 (57)1.2.5 《工程竣工复验记录单》 (59)1.2.6 《工程复验遗留问题整改回复单》 (61)1.2.7《工程竣工验收资料移交表》 (63)1.2.8《工程竣工移交单》 (65)1.2.9《工程竣工验收证明书》 (67)1.3 工程设计用表1.3.1 《设计变更完成确认单》 (69)1.4 工程成本用表1.4.1 《增减工程审批表》 (71)1.4.2 《增减工程通知单》 (73)1.4.3 《工程现场签证单》 (75)1.4.4 《扣款通知书》 (77)1.4.5 《工程结算申请表》 (79)1.4.6 《工程结算资料目录表》 (81)1.4.7 《工程结算工作交接单》 (83)1.4.8 《设计变更单明细表》 (85)1.4.9 《现场签证单明细表》 (87)1.4.10《扣款通知单明细表》 (89)1.4.11《价格洽商记录表》 (91)1.5 工程付款用表1.5.1 《进度(款)报审表》 (93)1.5.2 《进度完成情况确认单》 (95)美的地产集团工程开工令编号:注: 1. 本表一式三份,建设、监理、施工单位各一份;《工程开工令》-----操作指引注:1。
工程项目管理全套表格

说明此光盘中的表格是专为项目管理人员尤其是工程项目管理人员配备的全套项目管理表格。
读者在具体应用时,可根据自己管理的项目的具体情况进行修改、调整。
表格目录第一部分第二部分第三部分第四部分第五部分第六部分第七部分第八部分第九部分月度( 月)建筑安装施工作业计划编报单位: 年 月季度(第 季度)建筑安装施工作业计划编报单位: 年 月年度( 年)建筑安装施工作业计划编报单位: 年 月工程项目施工作业总进度计划编报单位:承包单位合同号监理单位编号说明:共3份,承包人报送总监代表和总监各1份,1份返回承包人存档。
承包人申报表承包单位合同号监理单位编号说明:共3份,承包人报送总监代表和总监各1份,1份返回承包人存档。
工程开工申请单承包单位合同号监理单位编号说明:共3份,承包人报送总监代表和总监各1份,1份返回承包人存档。
承包人每周工作计划承包单位合同号监理单位编号审核人:制表人:设计变更申报表承包单位合同号监理单位编号说明:共6份,承包人报送总监代表和总监各1份,4份返回承包人作申请付款时用并存档。
延长工期申报表承包单位合同号监理单位编号说明:共3份,承包人报送总监代表和总监各1份,1份返回承包人存档。
交工报验单承包单位合同号监理单位编号说明:共3份,承包人报送总监代表和总监各1份,1份返回承包人存档。
工程进度执行状况表承包单位合同号监理单位编号说明:共6份,总监1份,总监代表1份,下发承包人4份并在申请付款时用。
计日工通知单承包单位合同号监理单位编号说明:共6份,总监1份,总监代表1份,下发承包人4份并在申请付款时用。
移交证书承包单位合同号监理单位编号说明:共3份,总监1份,总监代表1份,下发承包人1份。
开发计划进度表项目名称:制表人:月项目计划表 月 日起至 年 月日期:审核人/日每日计主管:制表人:复工申请表承包单位合同号监理单位编号说明:共3份,承包人报送总监代表和总监各1份,1份返回承包人存档。
缺陷责任期终止证书承包单位合同号监理单位编号说明:共3份,总监1份,总监代表1份,下发承包人1份。
工程报验表格(全版)

工程报验表格(全版)施工阶段监理工作的基本表式目录A类表(承包单位用表)B类表(监理单位用表)C类表(共用表)工程开工/复工报审表工程称号:编号:致:(监理单位)我方承担的工程,已完成了以下各项工作,具有了完工/复工条件,特此申请施工,请核对并签发完工/复工指令。
附:1开工/复工报告2.证明文件承包单位(章)项目经理日期年代日审查意见:项目监理机构(章)总监理工程师日期年代日审查意见:建设单位(章)工程卖力人日期年月日A2施工组织设计(方案)报审表工程称号:编号:致:(监理单位)我方已根据施工合同的有关规定完成了工程施工构造设计(计划)的编制,并经我单位上级技术卖力人审查批准,请予以审查。
附:施工构造设计(计划)承包单位(章)项目经理日期年月日专业监理工程师审查意见:专业监理工程师日期XXX工程师审核意见:项目监理机构(章)总监理工程师日期年月日建设单位审批意见:建设单位(章)工程卖力人日期年代日A3分包单位资格报审表工程称号:编号:致:(监理单位)经考察,我方认为拟选择的(专业/劳务分包单位)具有承担下列工程的施工资质和施工能力,可能保证本工程项目按合同的规定进行施工。
分包后,我方仍承担总包单位的全部责任。
请予以审查和批准。
附:1.分包单位资质材料;2.分包单位业绩材料;分包工程名称(部位)合计工程数量拟分包工程合同额分包工程占全部工程承包单位(章)项目经理日期年代日专业监理工程师审查意见:专业监理工程师日期年代日总监理工程师考核意见:工程监理机构(章)总监理工程师日期年月日建设单位审批意见:建设单位(章)项目负责人日期年月日A4报验申请表工程称号:编号:致:山东泰山工程工程工程办理(监理单位)我单位已完成了工作,并按有关规范/验评标准进行了自检,质量等级为合格/优良.现报上该工程报验申请表,请予以审查和验收。
附:承包单位(章)项目经理日期年月日审查意见:工程监理机构总/专业监理工程师日期年月日A5工程款支付申请表工程称号:编号:致:(监理单位)我方已完成了工作,按施工合同的规定,建设单位应在年代日前领取该工程款共(大写)(小写),现报上工程付款申请表,请予以审查并开具工程款领取证书。
监理资料目录房建

第一卷:建设工程项目基本资料A-11.用地许可证(复印件盖鲜章)。
2.规划许可证(复印件盖鲜章)。
3.红线图(复印件盖鲜章)。
4.施工许可证(复印件盖鲜章)。
5.工程地质勘探报告。
6.经审查盖章的设计施工图(外放)。
7.施工图审查意见、审查批准书。
8.消防审查意见。
9.招投标文件及中标通知书。
10.建设行政主管部门放线记录及标桩、标高11.施工期间建设行政主管部门的文件、通知等。
12.建设单位及职能部门指令性文件及往来信函。
A-21.监理单位资质证明全套(复印件盖鲜章)。
2.监理单位规章制度(上墙)。
3.总监理工程师授权委托书。
4.监理部成员任命书及资质证书(复印件盖鲜章)。
5.监理人员变更文件。
6.现场监理机构框架图(上墙)。
7.监理合同及其他合同。
8.工程开工报审表、工程开工令及相关资料。
9.设计交底、设计变更和图纸会审纪要。
A-31.总承包单位营业执照、资质证书、安全生产许可证全套(复印件盖鲜章)。
2.项目管理机构任命文件及管理人员资质证(复印件盖鲜章)。
3.特殊工种人员上岗证(复印件盖鲜章)。
4.施工安全、质量体系文件。
5.设备进场报审资料。
6.经批准的施工总进度计划、施工总平面布置图(上墙)。
7. 分包单位资质及安全生产许可证(复印件盖鲜章)。
8. 劳务公司资质及安全生产许可证(复印件盖鲜章)。
9. 检测单位资质证(复印件盖鲜章)。
10. 测量单位资质证(复印件盖鲜章)。
11. 商品砼厂家资质证(复印件盖鲜章)。
12. 设备租赁单位资质证(复印件盖鲜章)。
13. 保温节能施工单位资质(复印件盖鲜章)。
14. 测量、计量仪器鉴定证书。
第一卷:建设工程项目基本资料A-4施工组织设计(方案)报审(复)表B-11.监理规划、监理实施细则。
2.安全文明施工监理细则。
3.土建工程、防水工程监理细则。
4.装饰、安装工程监理细则。
5.外墙节能保温监理细则。
6.旁站监理实施细则。
7.施工晴雨表、监理人员考勤表(外放上墙)。
月完成工程量报审表(施工进度报表)

()月完成工程量报审表
JL-A020 工程单位:编号:001
工程名称
致:攀枝花市监理公司(监理单位):
兹申报年月份完成的工程量,请予以核验审定,核定的结果将作为我单位申请月付款的依据。
附件:1、月完成工程量统计报表
2、工程质量情况月报表
承包单位(章):项目负责人(签字):日期:经核验,除以下项目申报数量有差异,请以核定数量为准外,其余可以按报表做月付款报审表。
统计表序号项目单位申报数量核定数量简要说明其它意见:
监理工程师(签字):监理单位(章):日期:
一份。
四川省建设厅制。
