供热改造工程工艺监理细则

合集下载

供热工程改造项目监理细则

供热工程改造项目监理细则

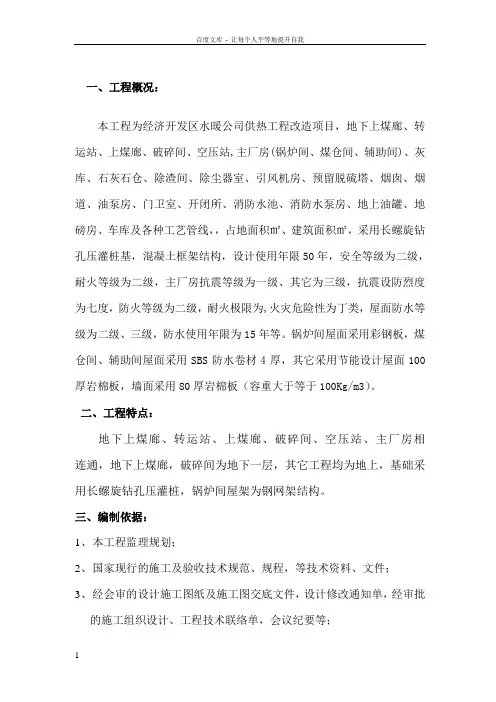

一、工程概况:本工程为经济开发区水暖公司供热工程改造项目,地下上煤廊、转运站、上煤廊、破碎间、空压站,主厂房(锅炉间、煤仓间、辅助间)、灰库、石灰石仓、除渣间、除尘器室、引风机房、预留脱硫塔、烟囱、烟道、油泵房、门卫室、开闭所、消防水池、消防水泵房、地上油罐、地磅房、车库及各种工艺管线,,占地面积㎡、建筑面积㎡,采用长螺旋钻孔压灌桩基,混凝土框架结构,设计使用年限50年,安全等级为二级,耐火等级为二级,主厂房抗震等级为一级、其它为三级,抗震设防烈度为七度,防火等级为二级,耐火极限为,火灾危险性为丁类,屋面防水等级为二级、三级,防水使用年限为15年等。

锅炉间屋面采用彩钢板,煤仓间、辅助间屋面采用SBS防水卷材4厚,其它采用节能设计屋面100厚岩棉板,墙面采用80厚岩棉板(容重大于等于100Kg/m3)。

二、工程特点:地下上煤廊、转运站、上煤廊、破碎间、空压站、主厂房相连通,地下上煤廊,破碎间为地下一层,其它工程均为地上,基础采用长螺旋钻孔压灌桩,锅炉间屋架为钢网架结构。

三、编制依据:1、本工程监理规划;2、国家现行的施工及验收技术规范、规程,等技术资料、文件;3、经会审的设计施工图纸及施工图交底文件,设计修改通知单,经审批的施工组织设计、工程技术联络单,会议纪要等;4、监理规范。

四、监理工作范围:依据业主与施工单位签订的合同,主要是施工阶段的质量、安全、进度、工程量的控制和合同管理、协调处理施工现场相关事宜。

五、施工前的准备工作1、了解施工合同所包含内容。

2、收集本工程所需的相关技术文件,并组织监理人员进行学习(特别是对规范中的强制性条文的掌握);对施工所涉及的各种报验手续(报验单)的正确填写进行必要的了解;3、熟悉图纸,检查图纸设计深度是否满足施工要求,核对图纸上构件的数量和安装尺寸,检查构件之间有无矛盾等;对图纸进行会审,将发现的问题汇总,及时向设计单位反馈;了解和掌握各种代号(材料、焊接、螺栓型号等);4、了解与审核施工工艺,在技术上是否合理,构造是否便于施工,图纸上的技术要求按加工单位的施工水平能否实现等;5、掌握施工质量和验收标准(包括工厂加工、组装和现场的安装);确定检验方法和手段,配备相应的检测设备;对需进行复试的材料,掌握在现场取样的方法;6、参加设计交底,要求设计单位对工程的工艺、质量及制作和安装作进一步的明确。

城市供暖工程监理细则

城市供暖工程监理细则

城市供暖工程监理细则一、引言城市供暖工程是为了保障居民的生活质量和提高城市发展水平而建设的重要工程。

为了确保供暖工程的设计、施工和运营符合相应的标准和要求,需要进行有效的监理工作。

本文旨在制定城市供暖工程监理的细则,以规范监理工作的执行,确保供暖工程的安全、稳定和高效运行。

二、监理责任和权利1. 监理责任供暖工程监理机构应当依法承担相应的监理责任,包括但不限于:1.1 监督供暖工程的设计、施工和验收,确保其符合相关标准和规范;1.2 监测供暖系统的运行情况,对异常情况及时预警和处理;1.3 检查和评估供暖工程的质量,提出改进和优化的建议;1.4 协助处理供暖工程相关的争议和纠纷;1.5 提供专业指导和培训,提高相关人员的技能和素质。

2. 监理权利供暖工程监理机构应当具有以下权利:2.1 对供暖工程的设计、施工和运营进行全面的监督和检查;2.2 要求供暖工程相关方提供必要的文件和资料;2.3 参与供暖工程的决策和评审,提出专业意见和建议;2.4 对供暖设备和系统进行监测和检测,确保其正常运行;2.5 能够自行选择有关的专业人员和技术服务团队;2.6 向相关部门报告供暖工程违法和违规情况。

三、监理计划与执行1. 监理计划供暖工程监理机构应当根据具体项目的特点和要求,制定相应的监理计划。

监理计划应包括但不限于以下内容:1.1 监理工作的时间节点和进度安排;1.2 监理工作的具体任务和要求;1.3 监理人员的配备和职责分工;1.4 监理费用的预算和支付方式。

2. 监理执行2.1 监理机构应当按照监理计划组织和实施监理工作,确保监理的全程跟踪和有效执行。

2.2 监理人员应当具备相应的专业素质和工作经验,认真履行监理职责。

2.3 监理人员应当与供暖工程相关方保持良好的沟通和协调,及时解决问题和处理纠纷。

四、监理报告和验收1. 监理报告供暖工程监理机构应当按照要求编制监理报告,报告应包含以下内容:1.1 供暖工程的设计和施工情况的评估;1.2 供暖设备和系统的运行情况和效果的评估;1.3 存在的问题和改进措施的建议;1.4 监理工作的总结和评价。

热力监理细则范文

热力监理细则范文

热力监理细则范文一、监理人员的责任1.熟悉热力工程的相关法律法规和技术标准,遵守国家相关规定,维护热力工程的合法权益。

2.监督热力工程施工过程中的质量、安全、环境等方面的问题,及时发现并协助解决。

3.根据热力工程的特点,制定和执行监理计划,确保施工按计划进行。

5.参与热力工程的验收工作,对工程的合格性提出明确意见。

二、监理任务1.监督热力工程施工的质量。

包括对施工材料、施工工艺、施工机械设备等进行监督,确保施工质量符合相关标准和要求。

2.监督热力工程施工的安全。

包括对施工过程中的施工措施、施工现场安全和劳动保护等进行监督,确保施工安全。

3.监督热力工程的进度。

包括对施工计划、进度管理、施工现场组织等进行监督,确保施工按计划进行。

4.参与热力工程的设计审查和变更审核工作。

5.参与热力工程的竣工验收工作。

三、监理方法1.定期开展现场巡视,对施工现场进行监督和检查,确保施工符合相关标准和要求。

2.参与工程质量检测,对热力工程施工质量进行评估。

3.对施工过程中出现的问题和隐患进行整改和解决,确保施工安全。

4.进行工程变更的审核和管理。

5.定期与施工单位进行会商,沟通解决施工中的问题。

四、监理要求1.监理人员应具备相关专业知识和监理经验,具备一定的法律法规和技术标准的理解能力。

2.监理人员应保持热心、公正、严谨的工作态度,忠实履行监理职责,正确处理监理与施工单位之间的关系。

3.监理人员应按照合同约定的时间和要求履行监理义务,不得违法违规,不得泄露业主的商业机密和技术秘密。

4.监理人员应做好相关监理记录,及时向业主和相关部门提供监理报告和意见。

综上所述,热力监理细则是确保热力工程施工质量和安全的重要文件,严格按照细则要求执行,能够实现热力工程的优质、高效、安全施工,为业主提供满意的热力服务。

给排水、采暖工程监理细则(新)

给排水、采暖工程监理细则(新)

给排水、采暖工程监理细则(新)一、总则本细则为给排水、采暖工程监理实务指南,旨在规范监理人员的工作行为和职责,确保施工质量和工程安全。

本细则适用于国内各类建筑工程的给排水、采暖工程监理工作。

二、监理职责1.监理人员应严格按照设计文件要求和相关标准进行质量控制,对施工现场进行全方位的监视和检测,确保工程质量。

2.监理人员应对施工单位提交的施工图纸、材料采购清单、验收报告等资料进行审核,确保其符合国家标准。

3.监理人员应对施工现场的卫生、安全、环保等方面进行监督和检查。

4.监理人员应定期向建设单位汇报工程进展情况和施工质量情况,并提出合理的意见和建议。

5.监理人员应对施工过程中出现的问题及时提出整改要求,确保工程质量和进展。

三、监理程序1.建立监理流程表:监理人员应根据设计文件、标准规范等要求,制定监理流程表,明确监理程序和表格。

2.施工前检查:监理人员应在施工前对承包单位提交的施工方案进行审查和审核。

3.施工过程监控:监理人员应对施工现场的质量、安全、环保等方面进行监控和检查,确保施工过程符合要求。

4.施工过程验收:监理人员应在施工结束后,对工程进行整体验收和分项验收,确认工程符合设计标准和国家标准。

5.竣工资料领取:监理人员应在建设单位验收合格后,签发竣工证明,并领取相应的竣工资料。

四、监理要点1.施工过程中,监理人员应加强与承包单位和建设单位的沟通和协调,确保工程按设计要求和标准施工。

2.监理人员应认真做好施工日志、施工记录、人员进出记录等文件的登记和备份工作。

3.监理人员应加强对施工现场的管理和监督,确保工程资料、材料、工具、设备齐全、整洁,并做好安全保障措施。

4.监理人员应定期召开会议,对施工进展和质量情况进行讨论和评估,并向建设单位报告相关情况。

五、监理文书1.监理日志:记录监理人员的巡查、检查、验收等工作内容和施工情况,为工程后续管理提供依据。

2.竣工验收报告:记录工程竣工验收情况,包括施工标准、验收结果、缺陷及整改情况等信息。

供热改造工程工艺监理细则

供热改造工程工艺监理细则

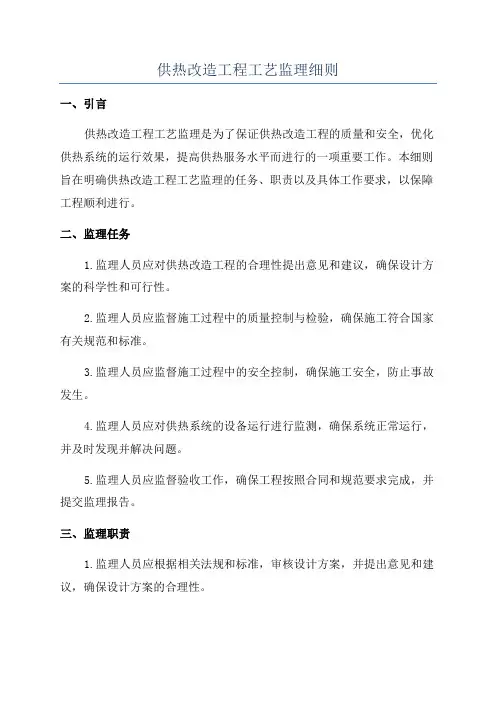

供热改造工程工艺监理细则一、引言供热改造工程工艺监理是为了保证供热改造工程的质量和安全,优化供热系统的运行效果,提高供热服务水平而进行的一项重要工作。

本细则旨在明确供热改造工程工艺监理的任务、职责以及具体工作要求,以保障工程顺利进行。

二、监理任务1.监理人员应对供热改造工程的合理性提出意见和建议,确保设计方案的科学性和可行性。

2.监理人员应监督施工过程中的质量控制与检验,确保施工符合国家有关规范和标准。

3.监理人员应监督施工过程中的安全控制,确保施工安全,防止事故发生。

4.监理人员应对供热系统的设备运行进行监测,确保系统正常运行,并及时发现并解决问题。

5.监理人员应监督验收工作,确保工程按照合同和规范要求完成,并提交监理报告。

三、监理职责1.监理人员应根据相关法规和标准,审核设计方案,并提出意见和建议,确保设计方案的合理性。

2.监理人员应定期巡视施工现场,监督施工过程的质量控制与检验,确保施工质量。

3.监理人员应检查施工现场的安全措施,确保施工安全,并提出改进建议。

4.监理人员应组织设备的安装和调试工作,并监督系统的运行情况。

5.监理人员应参与工程的验收过程,确保工程按照合同和规范要求完成。

6.监理人员应编写监理报告,记录整个工程的过程,并提出改进建议。

四、监理要求1.监理人员应具备相关的专业知识和技能,熟悉供热改造工程的相关法规和标准。

2.监理人员应按照合同约定的时间和质量要求,履行监理职责。

3.监理人员应积极与施工单位、设计单位、业主单位等方进行沟通和协调工作,保持良好的工作关系。

4.监理人员应主动发现和解决施工中的问题,并及时向相关单位报告。

5.监理人员应及时提交监理报告,并将工程的资料整理完备,以备后续工作参考。

五、总结供热改造工程工艺监理对于保证工程质量和安全,提高供热服务水平具有重要意义。

监理人员应按照细则要求,履行各项监理职责,并与相关单位保持良好的协作。

通过有效监理,可以确保工程顺利进行,为供热改造工程的顺利进行提供有力保障。

供热工程施工监理细则

供热工程施工监理细则

供热工程施工监理细则一、前言为确保供热工程质量、安全、进度和投资控制等目标的顺利实现,根据国家及地方相关法律法规、标准规范和工程合同要求,制定本监理细则。

本细则适用于我公司承担的供热工程施工监理工作,供监理人员在实际工作中参考执行。

二、监理组织及职责1. 监理组织:成立以总监理工程师为领导,专业监理工程师为成员的监理组织,对供热工程施工进行全面监理。

2. 监理职责:(1)总监理工程师:负责监理工作的整体组织、协调和决策,对监理结果负总责。

(2)专业监理工程师:负责所辖专业的监理工作,对所辖专业的监理结果负责。

三、监理内容1. 施工准备阶段:(1)审查施工单位提交的施工组织设计、施工方案、施工计划等文件,确保其符合工程要求和规范要求。

(2)对施工单位的资质、人员、设备、材料等进行检查,确保符合工程要求。

(3)对施工现场进行勘察,了解周边环境、地形地貌、交通状况等,为监理工作提供依据。

2. 施工过程中:(1)对施工过程中的质量、安全、进度、投资控制等方面进行实时监控,确保工程目标的实现。

(2)审查施工单位提交的施工进度计划、资金使用计划等,确保其符合工程要求和合同要求。

(3)对施工过程中的关键环节、重要节点进行验收,合格后方可进行下一道工序施工。

(4)对施工单位使用的设计文件、材料、设备、构配件等进行检查,确保符合工程要求和规范要求。

(5)对施工过程中的环境保护、文明施工等方面进行监控,确保符合国家和地方相关规定。

3. 施工结束阶段:(1)对施工单位提交的工程竣工资料进行审查,确保资料完整、真实、准确。

(2)组织工程竣工验收,对工程质量、安全、进度、投资控制等方面进行评估,出具验收报告。

四、监理工作方法1. 现场巡查:监理人员应定期对施工现场进行巡查,了解施工进展、质量状况、安全措施等,发现问题及时督促施工单位整改。

2. 会议协调:定期召开监理例会,与施工单位、设计单位等进行沟通协调,解决施工过程中遇到的问题,确保工程顺利进行。

住宅楼采暖改造工程监理实施细则

住宅楼采暖改造工程监理实施细则

住宅楼采暖改造工程监理实施细则一、工程概况本住宅楼采暖改造工程位于具体地址,涉及具体楼栋数量栋住宅楼。

原采暖系统存在设备老化、能耗高、供热不均等问题,此次改造旨在提高采暖效果、降低能耗,并提升居民的居住舒适度。

改造内容包括更换采暖管道、散热器、阀门等设备,以及对供热系统进行优化升级。

二、监理工作依据1、相关法律法规,如《建筑法》、《建设工程质量管理条例》等。

2、工程建设标准强制性条文。

3、设计文件、施工图纸及相关技术资料。

4、建设工程监理合同及施工合同。

三、监理工作目标1、质量目标:确保采暖改造工程符合设计要求和相关标准规范,达到合格工程标准。

2、进度目标:按照施工合同约定的工期完成工程改造任务,尽量减少对居民正常生活的影响。

3、投资目标:严格控制工程变更和费用索赔,使工程投资控制在预算范围内。

四、监理工作流程1、施工准备阶段监理工作流程审查施工单位提交的施工组织设计、施工方案。

检查施工单位的质量保证体系、安全保证体系是否健全。

审核施工单位报送的工程材料、构配件、设备的质量证明文件,进行见证取样送检。

审查施工单位提交的开工报告,具备开工条件后签发开工令。

2、施工阶段监理工作流程对施工过程进行巡视、旁站和平行检验,及时发现和处理质量问题。

对隐蔽工程进行验收,未经监理验收合格,严禁进入下一道工序施工。

审查工程变更申请,协调处理施工中的争议和纠纷。

定期召开监理例会,解决施工中存在的问题。

3、竣工验收阶段监理工作流程审查施工单位提交的竣工资料,组织工程预验收。

对存在的问题要求施工单位整改,整改完毕后进行复验。

参加建设单位组织的竣工验收,签署监理意见。

五、监理工作控制要点及目标值1、材料设备控制要点采暖管道:检查管道的材质、规格、型号是否符合设计要求,管道表面应无裂纹、砂眼、凹陷等缺陷。

散热器:散热器的型号、规格、数量应与设计相符,外观应完好无损,接口应严密。

阀门:阀门的型号、规格、压力等级应符合设计要求,开关应灵活,密封性能良好。

供热改造工程工艺设计监理实施细则

供热改造工程工艺设计监理实施细则

供热改造工程工艺设计监理实施细则1.前言供热改造项目是对现有供热系统进行升级改造,以提高供热效率和用户舒适度。

工艺设计监理是确保供热改造工程顺利进行的重要环节。

本文将从工艺设计监理的要点、工期控制和质量控制等方面进行详细介绍。

2.工艺设计监理要点2.2施工方案制定:监理人员应根据设计方案制定详细的施工方案,明确施工工序、目标和时间计划等。

确保施工过程顺利进行,并与设计方案保持一致。

2.3施工进度控制:监理人员应对施工进度进行监督和控制,确保按照施工方案和时间计划进行施工。

及时调整工期,确保工程按时完成。

2.4施工质量控制:监理人员应对施工质量进行监督和检查,确保施工质量符合设计要求和相关标准。

及时处理施工中的问题和质量缺陷,确保工程质量达到预期效果。

3.工期控制3.1制定合理的施工计划:在工程开始前,监理人员应与承包商一起制定详细的施工计划,包括各个工作环节的时间安排和责任分工等。

确保施工过程有序进行。

3.2施工进度监控:监理人员应定期与承包商进行施工进展情况的沟通和交流,及时了解施工进度。

如果发现进度滞后或存在其他问题,应及时采取措施予以解决,确保工期不延误。

3.3工期延误处理:如果由于一些原因,导致工期延误,监理人员应及时与设计、施工单位进行沟通,共同商议解决方案,并重新调整工期。

同时,要及时向相关部门和业主报告延误情况,以便协调和处理后续工作。

4.质量控制4.1施工质量检查:监理人员应对施工质量进行全面检查,包括物料的合格性、施工工艺的符合性和施工过程的质量控制等。

发现问题要及时指导承包商进行整改并进行复查。

4.2施工质量记录:监理人员应详细记录施工过程中的质量问题和处理情况,建立质量档案。

这样可以及时发现和解决问题,并对问题进行跟踪和总结,为今后的供热改造工程提供经验和教训。

4.3施工质量验收:在工程完成后,监理人员应与设计、施工单位一起对工程进行质量验收。

确保工程符合设计要求和相关标准,达到预期效果。

采暖工程监理实施细则

采暖工程监理实施细则

采暖工程监理实施细则一、监理范围采暖工程监理的范围包括:1.采暖炉房及配套设施(包括锅炉、烟囱、燃烧器、输配气系统、供水系统等);2.采暖系统(包括供热管道、热力站、换热设备、泵阀等);3.室内供暖装置(包括散热器、暖气片、地暖等);4.相关配电及控制系统。

二、监理程序采暖工程监理的具体程序包括:1.解决技术问题:指在监理过程中,对于施工中出现的技术问题进行解决,并提出相应的技术方案;2.质量控制:指监理人员对于施工过程中采暖工程的质量进行监督检查,确保施工符合规范要求;3.进度控制:指监理人员对于采暖工程施工进度进行监督,确保施工按时按量完成,并及时提出相应的问题;4.资料审核:指监理人员对于施工单位提供的材料进行审核,确保材料的真实性及符合规范要求;5.现场巡查:指监理人员对于施工现场进行巡查,防止出现施工质量问题;6.监理报告:指监理人员对于采暖工程施工情况进行定期报告,并给出相应的建议。

三、监理职责采暖工程监理的主要职责包括:1.对于采暖工程施工过程中存在的问题进行及时处理,并提出相应的建议;2.对于施工单位提供的相关资料进行审核,确保其真实性,并符合规范要求;3.对于施工现场进行巡查,防止施工过程中出现质量问题;4.对于采暖工程的施工进度进行把控,确保按时按量完成;5.对于采暖工程施工质量进行监督,确保施工符合规范要求;6.对于采暖工程施工过程中所需的技术问题进行解决,并提出相应的解决方案;7.给出相应的监理报告,反映采暖工程的施工情况,并提出相应的建议。

四、监理人员资格要求采暖工程监理人员应具备以下资格要求:1.具有从事采暖工程监理工作的经验;2.熟悉采暖工程施工相关法律法规和规范标准;3.具有较强的技术能力,能够解决采暖工程施工过程中出现的技术问题;4.具有良好的沟通能力和协调能力;5.有较强的责任心和工作纪律。

五、监理报告内容监理报告应包括以下内容:1.施工单位的资质证明、工程质量监督登记表、施工图、设计文件等相关材料的审核情况;2.施工过程中发现的质量问题及处理情况;3.采暖工程施工进度控制及监督情况;4.采暖工程质量检查情况以及存在的问题和建议;5.初步验收情况。

采暖工程监理细则

采暖工程监理细则

采暖工程监理细则文档标题:采暖工程监理细则一、前言采暖工程作为建筑工程的重要组成部分,其施工质量直接影响到建筑的使用功能与能源效率。

本监理细则旨在明确在采暖工程施工过程中的关键控制点及具体监理要求,确保工程按照设计规范、国家相关标准和合同约定顺利实施。

二、监理工作依据1. 国家现行的相关法律法规,如《建设工程质量管理条例》、《建筑工程施工质量验收统一标准》等。

2. 采暖工程的设计文件、图纸和技术要求。

3. 施工合同中关于采暖工程的质量、进度、安全等方面的约定条款。

4. 国家和行业发布的采暖工程相关技术规程、标准,如《民用建筑供暖通风与空气调节设计规范》等。

三、监理工作内容及要点1. 施工准备阶段:- 审核施工单位提交的施工组织设计、专项方案,特别是采暖系统的布置、材料选择、设备选型等是否符合设计要求和规范标准。

- 监督检查施工人员的技术交底和安全教育情况。

2. 施工阶段:- 对采暖系统管道敷设、设备安装、保温防腐等重要工序进行旁站监理,确保操作规范,工程质量达标。

- 对采暖系统的关键材料和设备进行进场验收,查看产品合格证、检验报告,严禁使用不合格产品。

- 对隐蔽工程、压力试验、系统清洗、调试等关键环节严格把关,督促施工单位按程序进行,并做好记录。

3. 竣工验收阶段:- 参与并监督采暖工程的初步验收和竣工验收工作,对照设计文件和相关规范对工程进行全面核查。

- 检查系统运行状况,包括但不限于热源供应稳定性、系统平衡性、室内温度均匀性等指标。

四、监理工作方法与措施- 实施定期巡查和不定期抽查,发现问题及时提出整改意见并跟踪落实。

- 利用现代化信息技术手段,加强对施工现场的动态监控。

- 加强与建设单位、设计单位、施工单位的沟通协调,形成有效的质量管理体系。

五、结语本采暖工程监理细则将作为指导现场监理工作的纲领性文件,全体监理人员应严格执行,以保证采暖工程的安全、优质、高效推进,实现项目预期目标。

同时,根据实际情况的变化,本细则也将适时调整和完善,以适应新的需求和挑战。

供热工程监理细则

供热工程监理细则

供热工程监理细则一、概述供热工程是城市建设过程中的重要组成部分,为保证供热系统的安全、高效运行,监理工作尤为重要。

本文为供热工程监理细则,旨在规范监理工作流程、明确监理职责,以及确保供热工程的顺利进行。

二、监理机构及人员资质要求1. 监理机构应具备相关工程监理资质,并按照国家有关规定进行注册备案。

2. 监理人员应具备相关专业知识和工程技术背景,持有监理工程师资格证书,并定期参加相关培训,保持专业知识更新。

三、监理工作流程1. 前期准备(1)监理机构应与建设单位签订监理合同,并按照约定向建设单位提供监理服务。

(2)监理机构应根据施工方案、设计文件等资料,编制监理规划,并报建设单位审核批准。

(3)监理机构负责制定监理计划及工作方案,明确监理任务和要求。

2. 施工阶段监理工作(1)监理人员应按照监理计划,定期进行工地巡查,检查施工进展、施工质量等情况。

(2)监理人员应在重要节点进行监理工作记录,包括施工质量、工程进度、工程变更等情况。

3. 竣工阶段监理工作(1)监理人员应参与工程竣工验收工作,对供热工程的质量、安全、合规性进行全面检查。

(2)监理人员应对竣工文件进行审查,并向建设单位出具监理报告,明确建设工程的质量状况和存在问题。

四、监理职责1. 监督施工过程(1)监理人员应对施工方案、设计文件进行审核,确保施工过程符合相关标准和规范。

(2)监理人员应定期进行工地现场巡查,检查施工进展、质量情况,并提出整改意见和建议。

2. 质量控制(1)监理人员应参与施工质量检测工作,对供热设备、管道等进行检查,确保质量符合要求。

(2)监理人员应及时发现施工中存在的质量问题,并要求施工单位进行整改。

3. 安全监督(1)监理人员应关注供热工程的施工安全风险,并对施工现场的安全措施进行检查和评估。

(2)监理人员应协助建设单位开展安全教育培训,提高从业人员的安全意识。

4. 合规性审查(1)监理人员应对施工单位的资格证书、人员配备等进行审查,确保施工过程合法合规。

供热改造工程工艺监理细则

供热改造工程工艺监理细则

供热改造工程工艺监理细则一、前期准备阶段1.编制工艺监理计划根据施工方案和设计图纸,编制供热改造工程的工艺监理计划,包括监理的范围、方法、要求和进度计划等内容。

2.组织工艺监理人员培训组织工艺监理人员参加相关培训,使其具备供热改造工程的工艺监理能力和专业知识。

3.准备监理工具和设备准备必要的监理工具和设备,如测量仪器、验收工具、检测设备等。

4.准备监理文件和表格准备供热改造工程的监理文件和表格,包括施工记录、检测报告、验收表格等。

二、施工阶段1.施工前准备工作监理人员要提前到现场,检查施工材料和设备的质量,与施工单位协商施工计划,并参与施工方案的评审。

2.施工工艺监督对施工过程中的工艺操作进行监督,包括施工质量、施工工艺流程、材料使用等,确保施工按照设计要求进行。

3.施工质量检测组织对施工质量进行检测,包括焊接接头的质量、管道的漏水情况、绝热层的施工质量等。

4.监督施工记录和报告监理人员对施工记录和报告进行审核,确保施工单位及时做好记录和报告的填写。

5.现场问题处理处理施工过程中的问题和纠纷,及时与施工单位沟通解决,并做好记录。

三、竣工验收阶段1.竣工验收方案制定制定竣工验收方案,明确验收的目标、要求和程序。

2.参与竣工验收工作监理人员参与竣工验收工作,对施工项目进行全面检查,包括供热系统的运行状态、设备的安装质量、管道的绝热情况等。

3.竣工验收报告编制根据竣工验收结果,编制竣工验收报告,记录供热改造工程的整体情况和质量状况。

4.竣工验收资料整理整理竣工验收的相关资料,包括竣工验收报告、相关证明文件、供热设备的使用说明等,交由建设单位保存。

四、工艺监理的原则和要求1.独立性原则工艺监理应独立于施工单位和设计单位,确保监理的客观性和公正性。

2.全程监理原则工艺监理应从项目的前期准备到竣工验收全程参与,并对各个阶段进行监理。

3.技术监督原则工艺监理旨在监督施工单位的工艺操作和材料使用,确保工程质量符合设计要求和相关标准。

建筑采暖工程施工质量监理实施细则

建筑采暖工程施工质量监理实施细则

十三、建筑采暖工程施工质量监理实施细则本细则包括:室内采暖系统,低温热水地板辐射采暖系统,供热锅炉及辅助设备安装的质量检验标准,其中陷含各系统中的主控项目,一般项目和允许偏差项目的检验方法。

6.锅炉安装本细则适用于建筑供热和生活热水供应的额定工作压力大于 1.25Mpa、热水温度不超(二)建筑采暖和热水供应管道安装施工监理的预控内容1、审核设计图纸和组织施工图纸的设计交底会审核和熟悉施工图纸,了解工程特点和工程质量的要求。

将设计图纸中的差错和影响工程质量等问题汇总成文件,送建设单位,及时组织设计交底会,并做好设计变更和工程洽商等图纸预控工作。

2、审核施工单位提交的施工方案及技术交底单施工单位编制的施工方案必须经监理工程师审核认定后方可进行施工。

施工方案一经批准,施工方必须认真执行,不得擅自改动。

必要时进行样板试验引路。

3、对工程分包单位的资质、施工管理人员、技术人员的资格、特殊技术工种的上岗证要进行审核。

4、安装开始之前,应对主体工程的基面进行验收,对基面的外形尺寸、标高、坐标、坡度以及预留洞、预埋件要对照图纸进行校验。

5、工程使用的各种材料、配件及设备应经过监理工程师的认定,使用的管材、设备必须符合设计要求。

(1)管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品出厂合格证,管材不得弯曲、锈蚀、有飞刺及凹凸不平、以及镀层不均等缺陷。

(2)管件要符合国家标准,应有产品出厂合格证,无偏扣、方扣、断丝、和角度不准等缺陷。

(3)各类阀门应有产品出厂合格证,规格、型号、强度和严密性试验符合设计要求。

丝扣无损伤、铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。

(4)附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求,应有产品出厂合格证及说明书。

(5)散热器(铸铁、钢制):散热器的型号、规格、使用压力必须符合设计要求,并有产品出厂合格证;散热器不得有砂眼,对口面不得有偏口、裂缝和上下口中心距不一致等现象。

供热监理大纲(供暖工程监理实施细则)小木建筑

供热监理大纲(供暖工程监理实施细则)小木建筑

供热监理大纲(供暖工程监理实施细则)小木建筑第一篇范本:一:项目概述本项目为小木建筑供热工程,包括设计、施工及安装等各个阶段。

本文档旨在对供热工程监理进行详细规划和管理。

二:监理内容1. 监理目的及原则1.1 监理目的1.2 监理原则2. 监理责任2.1 监理组织2.2 监理人员2.3 监理3. 监理阶段3.1 设计阶段监理3.2 施工准备阶段监理3.3 施工阶段监理3.4 竣工验收阶段监理4. 监理具体措施4.1 设计阶段监理措施4.2 施工准备阶段监理措施4.3 施工阶段监理措施4.4 竣工验收阶段监理措施5. 监理要求5.1 设计阶段监理要求5.2 施工准备阶段监理要求5.3 施工阶段监理要求5.4 竣工验收阶段监理要求附件:1. 供热工程施工图纸2. 设备及材料清单3. 监理合同及相关文档法律名词及注释:1. 监理:指对建设工程进行检查、监督和管理的行为。

2. 施工阶段:指供热工程实际施工过程中的阶段,包括施工准备、主体施工和竣工验收等阶段。

3. 设计阶段:指供热工程设计过程中的阶段,包括初步设计、施工图设计和施工准备等阶段。

第二篇范本:一:供热监理大纲介绍本文档是小木建筑公司供热工程的监理实施细则,旨在对供暖工程的各项监理工作进行全面管理和规范。

二:监理目的和原则1. 监理目的2. 监理原则2.1 安全环保2.2 质量可靠2.3 进度控制2.4 经济合理三:监理责任和组织1. 监理责任1.1 监理人员责任1.2 监理机构责任2. 监理组织2.1 监理工作计划制定2.2 监理人员配备四:监理阶段和内容1. 设计阶段监理1.1 设计文件审查1.2 设计变更审查2. 施工准备阶段监理2.1 材料设备准备2.2 现场施工准备3. 施工阶段监理3.1 施工质量监督3.2 进度控制4. 竣工验收阶段监理4.1 竣工报告审查4.2 异议和整改要求五:监理要求和措施1. 设计阶段监理要求1.1 设计方案合理性评估1.2 工程量与造价评估2. 施工准备阶段监理要求2.1 施工组织设计评估2.2 施工进度计划评估3. 施工阶段监理要求3.1 施工质量控制要求3.2 安全生产责任落实4. 竣工验收阶段监理要求4.1 竣工图纸和验收材料评审4.2 竣工验收程序和标准执行附件:1. 监理合同及重要附件2. 施工图纸和设计文件3. 监理报告和验收材料法律名词及注释:1. 监理:在建设工程过程中,对合同工程的各个方面进行监督、检查和管理的工作。

供热系统直供改间供改造工程工艺细则

供热系统直供改间供改造工程工艺细则

东风地区供热系统直供改间供改造工程工艺监理实施细则编制:审批:大庆仟环工程管理服务有限公司项目监理十二部2012年6月3日目录一、工程概况 (3)二、监理原则与工作依据 (4)三、工艺专业监理工作程序 (5)四、工艺专业监理工作内容 (8)1、施工准备阶段的监理工作控制重点及内容。

(8)2、室内外管道安装工序 (8)3、室内给水管道安装工程 (9)4、室外管道安装工程 (9)5、室外排水管道安装工程 (10)6、站内机泵及换热设备安装 (10)7、焊接工艺质量通病及预防控制监理措施 (12)8、管道防腐保温分项工程监理细则 (14)一、工程概况二、监理原则与工作依据1、监理原则:监理工程师必须本着“严格监理、热情服务、公正科学、廉洁高效”的原则,认真贯彻执行有关施工监理的各项法规、方针政策,制定详细的工作计划,明确岗位职责,严格检查制度,努力做好现场监理工作。

2、本监理规划系根据与业主签定的建设监理委托合同等有关资料和中华人民共和国《建筑法》、《合同法》、《招投标法》、《建设工程质量管理条例》、建设部第81号令《实施工程建设强制性标准监督规定》、建设部《房屋建筑工程施工旁站监理管理办法》(试行)等有关工程建设和安全、质量监督的法律法规,以及国家有关工程建设监理的规定,地方有关工程建设监理的文件,建筑安装工程设计及施工验收规范,质量检验与评定标准等,并结合本公司监理质量保证体系文件编制。

2.1、建设工程监理规范。

GB50319-20002.2、委托监理合同。

2.3、工程承包合同、施工设计图纸、图集等有关文件资料。

2.4、黑龙江省建筑工程施工质量验收标准-建筑给排水及采暖工程DB23/713-20032.5、黑龙江省建筑工程施工质量验收标准-通风与空调工程DB23/719-2003 2.6《建筑给水排水及采暖工程施工质量验收规范》GB50242-20022.7《给排水管道工程施工及验收规范》GB50268-20082.17《黑龙江省建筑工程资料管理标准》 DB23-1019-2006 2.14、黑龙江省建筑工程施工质量验收标准-建筑节能工程DB23/1206-2008 2.15、《油气田地面建设工程(项目)竣工验收手册》2010三、工艺专业监理工作程序1、工艺管线施工监理工作程序如下:四、工艺专业监理工作内容1、施工准备阶段的监理工作控制重点及内容。

采暖工程监理实施细则

采暖工程监理实施细则

采暖工程监理实施细则1. 引言采暖工程监理是指在采暖工程的实施过程中,负责对工程施工进行监督和管理的一种工作方式。

其目的是确保采暖系统的质量安全,提高整体工程效益,并确保工程按照相关法规和标准进行实施。

采暖工程监理实施细则是指导和规范采暖工程监理工作的重要文件。

2. 职责和权限2.1 监理单位的职责:2.1.1 对采暖工程施工进行监督,确保施工过程中的质量、安全和进度符合要求。

2.1.2 检查采暖设备和材料的质量和规格是否符合合同要求,并对存在的问题提出整改意见。

2.1.3 对施工单位的施工计划进行审核,并监督其按计划进行施工。

2.1.4 提供技术咨询和支持,解决施工过程中出现的问题。

2.2 监理工程师的职责:2.2.1 参与采暖工程的设计审查,提出设计改进建议。

2.2.2 组织并参与工程开工前的会审会议,明确工程的实施方案。

2.2.3 监督施工单位按照合同要求进行施工,记录和整理施工过程中的各类数据。

2.2.4 出具监理报告,对施工单位的违规行为提出处罚建议。

3. 施工前准备3.1 监理单位应与业主、设计单位以及施工单位进行充分的沟通,明确各自的职责和要求。

3.2 监理单位应对施工图纸进行详细审查,确保设计方案与实际施工要求相符。

3.3 监理单位应根据施工合同要求,编制施工方案和施工控制点,并提供给施工单位。

4. 施工过程监理4.1 监理单位应严格按照施工计划进行监督和检查,确保施工进度和质量符合要求。

4.2 监理单位应对施工现场进行巡检,发现问题及时提出整改要求,并记录整改情况。

4.3 监理单位应对材料和设备进行抽样检测,确保其质量符合合同要求。

4.4 监理单位应对施工单位的施工人员进行技术交底,确保施工过程中严格按照要求进行操作。

4.5 监理单位应对施工单位的施工图纸进行核对和审查,确保施工图纸与实际施工一致。

5. 施工验收5.1 监理单位应对采暖工程进行质量验收,确保工程质量符合相关标准和规范。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

陕西银河榆林发电有限公司供热首站工艺安装监理实施细则编制:审批:榆林市大成建设监理有限公司项目监理十五部2016年3月1日目录一、工程概况 .................................................................................................................................... - 3 -二、监理原则与工作依据.................................................................................................................. - 4 -三、工艺专业监理工作程序.............................................................................................................. - 6 -四、专业监理工作内容...................................................................................................................... - 9 -1、施工准备阶段的监理工作控制重点及内容。

.................................................................... - 9 -2、室内外管道安装工序.......................................................................................................... - 10 -3、室内给水管道安装工程...................................................................................................... - 11 -4、室外管道安装工程.............................................................................................................. - 12 -5、室外排水管道安装工程...................................................................................................... - 13 -6、站内机泵及换热设备安装.................................................................................................. - 13 -7、焊接工艺质量通病及预防控制监理措施.......................................................................... - 16 -8、管道防腐保温分项工程监理细则...................................................................................... - 20 -一、工程概况1、工程简介:二、监理原则与工作依据1、监理原则:监理工程师必须本着“严格监理、热情服务、公正科学、廉洁高效”的原则,认真贯彻执行有关施工监理的各项法规、方针政策,制定详细的工作计划,明确岗位职责,严格检查制度,努力做好现场监理工作。

2、本监理规划系根据与业主签定的建设监理委托合同等有关资料和中华人民共和国《建筑法》、《合同法》、《招投标法》、《建设工程质量管理条例》、建设部第81号令《实施工程建设强制性标准监督规定》、建设部《房屋建筑工程施工旁站监理管理办法》(试行)等有关工程建设和安全、质量监督的法律法规,以及国家有关工程建设监理的规定,地方有关工程建设监理的文件,建筑安装工程设计及施工验收规范,质量检验与评定标准等,并结合本公司监理质量保证体系文件编制。

2.1、建设工程监理规范。

GB50319-20002.2、委托监理合同。

2.3、工程承包合同、施工设计图纸、图集等有关文件资料。

2.4、建筑工程施工质量验收标准-建筑给排水及采暖工程DB23/713-20032.5、建筑工程施工质量验收标准-通风与空调工程DB23/719-20032.6《建筑给水排水及采暖工程施工质量验收规范》GB50242-20022.7《给排水管道工程施工及验收规范》GB50268-20082.17《建筑工程资料管理标准》DB23-1019-20062.14、建筑工程施工质量验收标准-建筑节能工程DB23/1206-2008三、工艺专业监理工作程序1、工艺管线施工监理工作程序如下:2、设备安装及运行调试质量监理程序四、专业监理工作内容1、施工准备阶段的监理工作控制重点及内容。

1.1图纸内部审核,设计技术交底内容了解。

1.2审核施工组织设计方案。

1.3审定材料、构件和设备报验,审定进场施工机具、设备。

1.4审核特殊工种(电工、电焊工)人员和审核分包队伍资质。

1.5材料设备检验:1.5.1设备材料开箱检查:1.5.2按装箱单检查外包装是否完好,核对到货设备的名称、型号、规格、数量是否与设计文件要求相符。

1.5.3检查到货设备的外观质量是否合格。

设备有无损坏、锈蚀、受潮现象;手盘转动部件与机壳有无金属摩擦;主机附件、专用工具是否齐全等。

1.5.4按装箱单随机资料(产品合格证、产品说明书、设备技术文件)是否齐全及零部件、备品备件是否齐全。

1.6到场的阀门经检查工序规格、型号、几何尺寸必须符合设计要求,并有合格证和试压合格证,表面检查质量符合规范标准,不准有裂纹、砂眼、严重划伤(痕)等缺陷。

监理内容:进行阀门报验、二次试压和抽查相结合的方法。

1.7到现场的管材、管件经查验工序:规格、材质必须符合设计要求,并有材质证明或复验报告;表面质量符合规范标准要求,不得有重皮、裂纹、严重锈蚀等缺陷。

监理内容:检查出厂合格证、检查材质证明、外观检查。

2、室内外管道安装工序2.1管道组对工序:管道对口间隙、错边量必须符合规范标准规定,管口油污、杂物清理干净。

监理内容:实地量、测检查,检查施工记录、施工措施,按设计文件和施工验收规范核对管线的质量要求。

2.2管道焊接工序:表面质量必须符合标准规范要求,焊疤、飞溅药皮清理干净,不得有裂纹。

夹渣、气孔凹陷等缺陷。

监理内容:检查焊条烘干记录及发放制度、关键部位实测实量、检查现场焊工与上报证件是否相符、巡视抽查。

2.3管道安装工序:阀门、管道、管件、法兰安装必须严格控制垫片、螺栓、材质规格符合标准。

密封面接触严密,螺栓规格一致,受力均匀,阀门操作灵活。

监理内容:实测实量、抽查。

2.4管道涂漆工序:种类颜色符合设计要求及规范规定,并具有合格证及复验报告。

表面除锈清理符合标准,涂漆质量光洁、平整,不准有裂纹、气泡、流淌、皱纹、脱皮、漏涂。

监理内容:防腐材料监理见证取样送检、除锈为停检点,必须经监理检查合格后方可进行下道工序。

2.5重点部位:2.5.1支、吊、架、托架工程、部位、形式规格合理,符合规范规定,外观质量合格符合规范规定。

2.5.2法兰、管件对口垂直、对中符合标准规定,不准破坏法兰密封面及表面划痕。

2.5.3参加施焊的焊工,必须有焊工操作证,保证焊道质量合格。

监理内容:现场核对电焊工的上岗证,用焊接检查尺检查焊道,实测实量焊接质量。

2.5.4使用焊条必须按规定进行烘干及现场保温,保证焊条干燥合格。

监理内容:检查焊条烘干房的烘干制度和焊条发放制度,现场检查焊工的保温筒。

2.5.5焊接环境必须符合规范要求,雨雪天气及大风天气,不准进行管线室外焊接。

2.5.6焊道无损检测,抽查率必须符合规范标准,无损检测报告及时准确,不得拍假片。

3、室内给水管道安装工程3.1 控制要点及目标值(1)隐蔽管道和给水、消防系统的水压试验结果必须符合设计要求和施工规范规定。

给水管道试验压力不应小于0.6 MPa ,试验压力应为工作压力的1.5倍,严密性试验压力为设计压力的1.15倍。

(2)埋地管道管沟密实度必须符合设计要求或施工规范规定,管沟位置、标高符合设计要求。

严禁铺设在未经处理的松土上。

(3)给水引入管与排水排出管的水平净距不得小于1米。

(4)立管、横支管安装应先装支托架,支托架的规格、型式、间距必须符合设计要求或施工规范规定。

(5)管道穿过基础、墙壁和楼板,应配合土建预留孔洞。

(6)埋地管道的防腐层应符合设计要求和施工规范规定。

3.2 质量通病的防治(1)托、吊、卡架不牢固。

由于剔洞深度不够,卡子燕尾被切断,埋设卡架洞内杂物未清理净,又不浇水致使固定不牢;(2)立管甩口高度不准确。

其原因是由于层高超出允许偏差或测量不准;(3)立管距墙不一致或半明半暗。

其原因是由于立管位置安排不当,或隔断墙位移偏差太大造成;(4)水流不畅或管道堵塞。

其原因是安装前未认真清理管子内部;施工过程中,管口未及时封堵或封堵不严;水箱不及时加盖,致使杂物落入堵塞或污染管道;不按规定进行水压试验和通水前的冲洗;4、室外管道安装工程4.1控制要点及目标值(1)管沟应严格按设计图纸开挖,管沟密实度达到设计要求,基础稳固。

(2)接口必须严格饱满,养护良好,试压合格。

(3)阀门按施工规范要求做好严密性试验。

(4)给水管与其它管线距离,必须符合设计要求及施工规范规定。

(5)管沟回填须夯严密实,管顶上部500毫米内不得填直径大于100毫米的块石,500毫米以上部分回填块石不得集中,管沟人工夯料时,虚铺厚度不大于200毫米,机械夯实虚铺厚度不大于300毫米,机械不得在管沟上行走。

4.2 监理工程师每日将监理工作记录于《监理日记》中,对施工监理过程中发现的不合格,签发《监理通知单》要求施单位按时整改。

4.3 质量通病的防治(1)埋地管道断裂。

原因是管基处理不好,或填土夯实方法不当;(2)阀门井深度不够。

原因是埋地管道坐标及标高不准;5、室外排水管道安装工程5.1 控制要点及目标值(1)管沟应严格按设计图纸开挖,管沟密实度达到设计要求,基础稳固。

(2)排水管道坡度正确。

(3)管道接口必须严密饱满,养护良好。

灌水试验合格。

(4)管道与其它管线的距离,必须符合设计要求及施工规范规定。
