塔吊基础施工方案的编制
塔吊基础施工方案
塔吊基础施工方案一、项目概况本项目是指在某地修建一座高楼大厦,需要使用塔吊进行施工作业。
为了确保施工顺利进行,特制定了本塔吊基础施工方案。
二、施工流程1. 基础准备在进行塔吊基础施工前,需要对施工区域进行勘测和规划。
将施工区域清理干净,确保没有障碍物。
根据设计要求确定塔吊的安装位置。
2. 打桩根据设计要求,确定塔吊基础的桩基数量和布置。
在施工区域挖掘桩基孔,并进行桩基的灌注,确保桩基的稳固。
3. 安装基础待打桩完成后,开始安装塔吊基础。
根据设计图纸在桩基上搭建基础平台,并进行固定。
4. 安装塔吊将塔吊各个部件进行拆解运输至施工现场。
在基础平台上组装塔吊,包括塔身、吊臂、行走机构等部件。
确保各个部件的连接牢固,塔吊的整体结构稳定。
5. 调试与检验安装完成后,进行塔吊的调试与检验。
检查吊臂、货钩、钢丝绳等部件的运行状况,确保各项功能正常。
进行负荷试验,检测塔吊的承载能力。
6. 施工作业塔吊安装调试合格后,可以进行具体的施工作业。
根据工程需要,进行起重、吊装等作业操作。
注意操作规程,确保操作安全。
三、安全措施1. 工地封闭在施工期间,应设置明显的工地封闭标志,限制外人进入施工区域,防止人员伤害事故发生。
2. 安全教育对施工人员进行塔吊操作技能的培训和安全教育,提高他们的安全意识,确保操作规范。
3. 安全装备施工人员应配备合适的安全装备,如安全帽、安全带等。
在操作塔吊时,应佩戴好相关的安全装备。
4. 安全监控设置塔吊安全监控系统,监测塔吊的工作状态。
及时发现异常情况并采取措施,确保人员安全。
5. 安全交底施工前,负责人应对施工人员进行安全交底,明确工作任务、注意事项和紧急情况的处理方法。
四、施工进度计划根据项目需求,制定详细的施工进度计划。
合理安排施工时间,确保施工进度和质量。
五、质量控制1. 基础验收对打桩和安装基础进行验收,检查是否符合设计要求和相关规范,确保基础的质量。
2. 施工过程监控施工期间,设立专人对施工过程进行监控,确保施工按照要求、规范进行,并做好相应记录。
XX项目塔吊定位及基础施工方案编制审核要点
XX项目塔吊定位及基础施工方案编制审核要点一、项目背景在建筑工程中,塔吊是一种常见的施工机械设备,用于起重和运输各种材料。
对塔吊的定位和基础施工进行合理的规划和实施,对保证施工安全和效率具有重要意义。
因此,对塔吊的定位及基础施工方案需要进行认真的编制和审核。
二、定位及基础施工方案编制要点1.确定工程需求:首先要明确工程的具体需求,包括塔吊的型号、数量以及使用地点等信息。
2.勘察设计:对塔吊定位地点进行勘察设计,包括地质勘察、地形勘察、气象条件、环境保护等方面的考虑,确定塔吊的具体位置。
3.基础设计:根据勘察结果,进行塔吊基础的设计,包括基础类型、尺寸、承载能力等信息。
4.施工方案编制:编制塔吊的施工方案,包括施工工艺、安全措施、监测措施等内容。
5.施工图纸:制定塔吊定位及基础施工的详细施工图纸,包括土建结构、钢筋安装、基础施工等内容。
6.材料选用:根据设计要求,选择合适的材料,并做好材料的质量检测工作。
7.施工进度计划:制定详细的施工进度计划,保证施工按时完成。
8.安全管理:严格遵守相关安全规定,保证施工安全。
9.监测控制:建立监测控制体系,对施工过程进行实时监测,确保施工质量。
10.验收及移交:完成塔吊定位及基础施工后,进行验收并移交给相关单位或部门。
4.质量把关:在施工过程中,定期进行质量检查,确保施工质量。
5.安全监督:加强安全管理,确保施工安全。
6.进度控制:监督施工进度,确保施工按计划进行。
8.资料报备:对相关资料进行报备,确保施工过程的规范性和合法性。
通过以上要点的认真编制和审核,可以保证塔吊的定位及基础施工方案的合理性和规范性,从而保证施工的安全、高效进行。
同时,也可以保证施工最终达到设计要求,提高工程质量,确保工程的顺利进行。
如何编制好塔吊基础施工方案
如何编制好塔吊基础施工方案在编制塔吊基础施工方案时,需要考虑到多个因素,包括工程的具体要求、塔吊的型号和规格、地质条件、气候条件等。
下面是一些编制好塔吊基础施工方案的关键步骤和注意事项:第一步:了解工程要求和塔吊规格在编制塔吊基础施工方案前,需要详细了解工程的要求和塔吊的规格。
这包括塔吊的最大起重量、最大幅度、最大高度等参数,以及工程对塔吊的使用要求,如使用期限、工作环境等。
这些参数和要求将直接影响塔吊基础的设计和施工。
第二步:进行地质勘察地质条件是塔吊基础设计的重要依据。
在编制施工方案前,需要进行详细的地质勘察,了解地基的承载能力、土层分布、地下水位等情况。
根据地质勘察结果,可以确定塔吊基础的类型、深度和尺寸等参数。
第三步:设计塔吊基础根据工程要求和地质条件,设计塔吊基础。
设计时需要考虑到基础的稳定性、承载能力、变形控制等因素。
同时,还需要考虑到施工方便和经济性。
设计完成后,需要进行验算和审核,确保基础的设计满足要求。
第四步:编制施工方案在确定了塔吊基础的设计后,需要编制详细的施工方案。
施工方案应包括基础的施工顺序、施工方法、施工机械和人员配置、安全措施等内容。
施工方案应具有可操作性和指导性,方便施工人员进行施工。
第五步:施工监控和验收在塔吊基础施工过程中,需要进行施工监控,确保施工质量和安全。
施工完成后,需要进行验收,检查基础的质量是否符合设计要求。
如果发现问题,需要及时进行处理和修复。
第六步:应急预案制定在编制塔吊基础施工方案时,也需要考虑可能出现的安全风险和突发情况。
因此,制定应急预案是非常必要的。
应急预案应包含可能的风险因素、预防措施、应对措施以及紧急救援方案等。
同时,应对施工人员进行应急演练和培训,确保在突发情况下能够迅速、有效地应对。
第七步:持续监测与维护塔吊基础施工完成后,并不意味着工作就此结束。
为了确保塔吊基础的长期稳定运行,需要进行持续的监测和维护。
这包括对基础沉降、变形、裂缝等情况的定期检查,以及对基础周围环境的观察。
塔吊基础施工方案最终版
目录塔吊基础施工方案第一章、编制说明及编制依据1.编制说明本方案为宁波市杭州湾新区建中220KV变电站塔吊基础设计及施工专项方案,塔吊的安装和拆除另行单独编制专项方案。
2.编制依据(1)《建筑地基基础设计标准》(GB50007-2021)(2)《建筑地基基础工程施工质量验收标准》(GB50202-2021)(3)《建筑机械利用平安技术规程》(JGJ33-2021)(4)《建筑桩基技术规程》(JGJ94-2021)(5)《混凝土结构设计标准》(GB 50010-2021)(6)《混凝土结构工程施工质量验收标准》(GB50204-2021)2021版(7)《塔式起重机混凝土基础工程技术规程》(JGJ/T187-2021)(8)《塔式起重机平安规程》(GB5144-2021)(9)《施工现场临时用电平安技术规程》(JGJ46-2021)(10)保利三水云东海高尔夫花园首开区(C组团)工程施工图纸(11)保利三水云东海高尔夫花园首开区(C组团)工程《岩土工程勘探报告》(12)《TC6513和TC6013塔式起重机说明书》第二章、工程概况工程位于佛山市三水区大学路以北,学海中路以西,为一类居住用地。
项目位于云东海片区,云东海高尔夫球场周围。
总用地规模为平方米,项目用地被高尔夫球场分割为A、B、C三个相对独立的地块,其中B区已建,A区展现部份主体结构已大体施工完毕。
工程拟采用天然地基浅基础或桩基础,结构形式为异形柱框架结构;该项目均为2—3层楼别墅建筑。
本工程场地土层散布均匀,高低起伏较大,地下水位初见为埋深平均埋深,标高为平均标高为稳固水位埋深,平均埋深,标高为平均标高为。
每一年4---9月为雨季,大气降雨充沛,降雨量大于蒸发量,水位会明显上升;而在冬季因降水减少,降雨量小于蒸发量,地下水位相应下降,估量地下水年转变幅度为。
本工程采用天然地基,基础持力层为④层粉质粘土,地基承载力设计值为240KPa,基础置于持力层很多于300mm。
塔吊基础施工方案完整版
塔吊基础施工方案完整版一、项目背景和简介塔吊作为施工现场的主要起重设备,在建筑施工中具有重要的作用。
塔吊的安装需要有稳固的基础来支撑其重量和提供足够的安全性。
本方案针对项目的塔吊基础施工进行详细的规划和说明。
二、施工准备1.确定塔吊基础的位置和类型:根据工程需要和施工计划,确定塔吊基础的具体位置和类型。
一般来说,塔吊基础分为两种类型:带高压桩和不带高压桩。
2.编制施工图纸和计划:根据塔吊基础的类型和位置,编制相应的施工图纸,并制定详细的施工计划。
施工图纸需要包括基坑开挖、土方回填、基础浇筑等内容。
3.采购所需材料和设备:根据施工计划,准备所需的材料和设备,包括混凝土、钢筋、模板、水泥、砂石等。
确保材料和设备的质量和数量符合要求。
三、基坑开挖1.确定基坑边界和深度:根据施工图纸中的要求,用测量仪器确定基坑的边界和深度。
标记出基坑边界线和深度标志。
2.开挖基坑:使用挖掘机和其他适当的工具,按照标志线开始挖掘基坑。
确保开挖的尺寸和形状符合要求,并及时清理挖出的土方。
3.检查基坑地质状况:开挖基坑后,对基坑底部和侧壁的地质状况进行检查。
如遇到不稳定或有潜在危险的情况,采取相应的加固和安全措施。
四、基础施工1.安装高压桩(如适用):根据施工图纸中的要求,安装高压桩。
选择合适的桩机和相关设备,按照设计要求进行施工。
确保高压桩的数量、长度和位置符合要求。
2.制作模板:根据施工图纸中的要求,制作基础模板。
根据模板尺寸和形状,选择合适的模板材料,并按照构造要求进行安装和固定。
3.浇筑混凝土:在模板安装完成后,准备好混凝土和相关的设备。
按照混凝土浇筑工艺,使用搅拌机将混凝土运输到现场,并由泵车进行浇筑。
确保混凝土的浇筑质量和密实度符合要求。
4.养护基础:根据混凝土养护工艺,对基础进行养护。
采取适当的养护措施,如喷水、覆盖塑料薄膜等,以保持混凝土的湿润和保温效果。
五、验收和完工1.基础验收:在基础施工完成后,进行基础验收。
编制施工方案塔吊

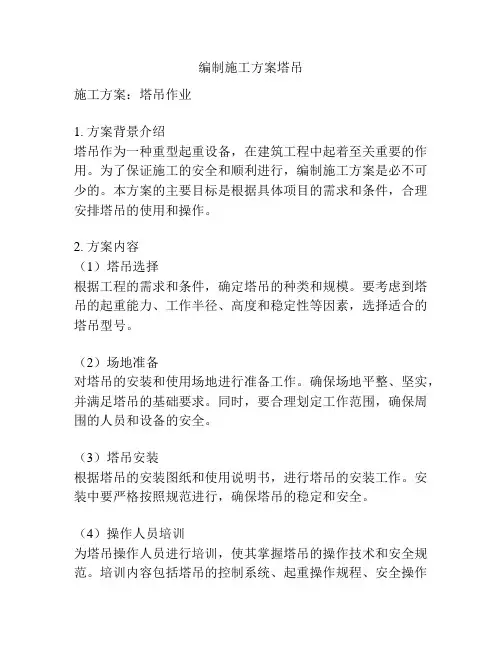

编制施工方案塔吊施工方案:塔吊作业1. 方案背景介绍塔吊作为一种重型起重设备,在建筑工程中起着至关重要的作用。
为了保证施工的安全和顺利进行,编制施工方案是必不可少的。
本方案的主要目标是根据具体项目的需求和条件,合理安排塔吊的使用和操作。
2. 方案内容(1)塔吊选择根据工程的需求和条件,确定塔吊的种类和规模。
要考虑到塔吊的起重能力、工作半径、高度和稳定性等因素,选择适合的塔吊型号。
(2)场地准备对塔吊的安装和使用场地进行准备工作。
确保场地平整、坚实,并满足塔吊的基础要求。
同时,要合理划定工作范围,确保周围的人员和设备的安全。
(3)塔吊安装根据塔吊的安装图纸和使用说明书,进行塔吊的安装工作。
安装中要严格按照规范进行,确保塔吊的稳定和安全。
(4)操作人员培训为塔吊操作人员进行培训,使其掌握塔吊的操作技术和安全规范。
培训内容包括塔吊的控制系统、起重操作规程、安全操作注意事项等。
(5)施工方案编制根据工程的实际情况,编制详细的施工方案。
方案中要包含塔吊的使用时间安排、作业范围、起重计划、安全措施等内容,确保施工的顺利进行。
3. 施工流程(1)施工准备:场地准备、塔吊安装、操作人员培训等工作。
(2)施工作业:按照施工方案进行塔吊的起重作业。
操作人员要根据工程的需要和要求,合理调整塔吊的位置和姿态。
(3)作业监督:监督塔吊的使用情况,及时发现并解决问题。
同时,要加强对周围环境和人员的安全管理,确保施工安全。
4. 保证施工安全和质量的措施(1)加强施工安全教育,提高操作人员的安全意识和技能水平。
(2)建立完善的安全管理制度,加强安全巡检和事故隐患排查。
(3)严格按照施工规范进行施工,确保工程质量。
(4)加强施工现场的管理,定期组织安全技术交底和会诊。
5. 施工方案的监督与验收施工方案的执行过程中应设立专职监督人员,对施工进度和施工质量进行监督。
完成施工后,进行验收工作,确保施工工程的质量和安全。
总结:本方案详细介绍了塔吊作业的相关内容,包括塔吊选择、场地准备、塔吊安装、操作人员培训、施工方案编制等。
QTZ80塔吊基础施工方案
QTZ80塔吊基础施工方案
一、基础施工概述
QTZ80塔吊基础是QTZ80塔吊安全使用的必要前提,其施工重要性不
言而喻。
基础施工可分为基础支撑与基础填充两部分。
一般情况下塔吊基
础为抗震基础,应加强新老基础之间的连接,保证塔吊基础可以抵抗地震
等外力的作用。
本次QTZ80塔吊基础施工方案为:
二、施工方法
1.基础支撑:首先,对原有基础进行抗震加固改造,采用混凝土砼箱
筋支撑,抗震等级可达6级以上。
然后,在原有基础上加垫层,采用碎石、碎铁等儿材料将垫层厚度增加到满足设计要求。
最后,在垫层上砌筑混凝
土面板,板尺寸按照设计要求进行组合、粘接,并形成单体、钢板结构共
同支撑支撑力,保证塔机基础抗震、抗风能力。
2.基础填充:其次,将碎石、碎砖等填料移植,每一层土壤填充前,
应进行扰动、空气化,并设置垫层,让每一层填充物组合形成抗力,从而
达到抗地震抗风的效果。
填充完毕后,在填充物与基础表面之间注入胶结剂,以保证基础与填充物的稳固性。
塔吊施工方案编制
塔吊施工方案编制1. 引言塔吊是一种常见的建筑施工设备,用于在高空进行重物吊装和搬运作业。
塔吊施工方案的编制是确保施工安全、高效进行的重要步骤。
本文档将介绍塔吊施工方案的编制流程和要点,以帮助施工方更好地进行塔吊施工。
2. 施工前准备2.1 材料准备在施工前,需准备好以下材料:•塔吊设备(包括塔吊本体和附件)•各类吊装工具(如钢丝绳、吊钩等)•工作平台及安全防护设施2.2 人员准备确保施工人员具备相关的资质和技能,特别是塔吊操作人员应持有合格的塔吊操作证书。
同时,还需配备足够数量的监工和安全员,以保障施工现场的安全。
2.3 环境准备在施工前,应对施工现场进行全面的检查,确保施工区域内没有障碍物和危险因素,并对存在的风险进行评估和控制。
还需检查土地承载能力,确保其能够满足塔吊设备的要求。
3. 施工方案编制3.1 工程概况对施工工程进行详细的描述,包括工程名称、地点、施工时间、监理单位等基础信息。
3.2 塔吊选型根据场地条件和施工需求,选择合适的塔吊型号。
在选择过程中,需注意塔吊的起重能力、臂长、高度等参数,以确保其能够满足施工需求并保证安全。
3.3 塔吊安装包括塔吊的吊装和安装过程。
在吊装过程中,需确保吊装工具和钢丝绳的质量合格,并根据塔吊设备的重量和形状选择合适的吊装点。
在安装过程中,需根据施工现场条件进行塔吊的固定和调整,保证其在使用过程中的稳定性。
3.4 安全措施在施工方案中,需详细描述塔吊使用过程中的安全措施。
包括但不限于:•安全防护设施的设置:如安全网、警示标识等•施工区域的限制:禁止无关人员进入施工区域•塔吊的维护保养:定期对塔吊设备进行检查和维修,确保其正常运行•天气因素的考虑:如大风、暴雨等天气条件下的施工限制3.5 工程进度安排根据工程的实际情况,编制合理的工程进度安排。
需要考虑塔吊设备的使用时间、施工区域的划分、施工队伍的协调等因素,保证工程能够按时完成。
4. 施工后维护4.1 检查和维修定期对塔吊设备进行检查和维修,确保设备的正常运行。
塔吊基础施工方案(天然基础)
塔吊基础施工方案编制人:审核人:审批人:XX有限公司XX项目部XX年XX月XX日目录一、工程概况 (2)1.1 项目概况 (2)1.2 设计概况 (2)二、编制依据 (3)三、塔吊技术参数 (4)四、地基勘测报告参数 (6)4.1 各层土分层描述 (6)4.2 各土层地基承载力特征值 (7)五、塔吊基础设计 (8)5.1 塔吊基础信息 (8)5.2 塔吊基础设计 (8)六、主要施工方法及要求 (9)6.1 工艺流程 (9)6.2 定位放线及基础土方开挖 (9)6.3 地脚螺栓预埋 (9)6.4 塔基防雷接地 (10)6.5 其他注意事项 (10)七、1#塔吊基础计算书 ............................................................................................................ 错误!未定义书签。
7.1 参数信息......................................................................................................................... 错误!未定义书签。
7.2 塔吊荷载......................................................................................................................... 错误!未定义书签。
7.3 基础验算......................................................................................................................... 错误!未定义书签。
塔吊基础施工方案(3篇)
第1篇一、工程概况本工程为某大型建筑项目,拟采用塔吊进行垂直运输。
为确保塔吊的安全稳定运行,特制定本塔吊基础施工方案。
二、施工依据1. 国家及地方有关建筑安全生产的法律法规。
2. 《建筑施工安全检查标准》。
3. 《塔吊安装、拆卸及验收规范》。
4. 施工图纸及设计文件。
5. 施工现场实际情况。
三、施工范围本方案适用于塔吊基础施工,包括基础土方开挖、基础垫层铺设、基础钢筋绑扎、混凝土浇筑、基础养护等工序。
四、施工组织1. 施工队伍:成立专门的塔吊基础施工班组,由经验丰富的施工人员组成。
2. 施工机械:挖掘机、装载机、混凝土搅拌车、泵车、振捣器等。
3. 施工材料:混凝土、钢筋、模板、砂石、水泥等。
五、施工工艺1. 基础土方开挖(1)根据设计图纸,确定塔吊基础位置及尺寸。
(2)使用挖掘机进行土方开挖,确保基础位置准确。
(3)开挖过程中,注意保护地下管线及设施。
(4)开挖深度达到设计要求后,进行基底平整。
2. 基础垫层铺设(1)对基底进行清理,确保无杂物、积水。
(2)铺设垫层材料,厚度及宽度应符合设计要求。
(3)对垫层进行压实,确保密实度。
3. 基础钢筋绑扎(1)根据设计图纸,确定钢筋规格、间距及绑扎要求。
(2)在垫层上设置钢筋网,确保位置准确。
(3)绑扎钢筋时,注意保护钢筋不受损伤。
(4)钢筋绑扎完成后,进行隐蔽工程验收。
4. 混凝土浇筑(1)根据设计要求,确定混凝土配合比及浇筑顺序。
(2)使用混凝土搅拌车将混凝土运至现场。
(3)使用泵车将混凝土泵送至基础位置。
(4)浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等缺陷。
(5)混凝土浇筑完成后,进行养护。
5. 基础养护(1)混凝土浇筑完成后,及时进行养护。
(2)养护期间,注意保持混凝土湿润,防止出现裂缝。
(3)养护时间根据混凝土强度要求确定。
六、施工质量控制1. 严格按照设计图纸及施工规范进行施工。
2. 施工过程中,加强材料检验,确保材料质量。
3. 施工过程中,加强过程控制,确保施工质量。
塔吊基础设计施工方案
塔吊基础设计施工方案引言:一、基础设计方案1.1基础选型根据塔吊的型号和规格,结合不同地质条件和塔吊使用环境,选择合适的基础类型。
目前常见的塔吊基础类型有标准硬桩基、非标硬桩基、承台基础等。
在选择基础类型时需要综合考虑土层承载能力、稳定性要求、经济性等因素。
1.2基础尺寸计算根据塔吊的工作参数和地质条件,进行基础尺寸的计算。
一般应计算塔吊的垂直荷载、水平荷载和倾覆力矩等参数,并结合土层承载力的要求,确定合理的基础尺寸。
在计算中还需考虑塔吊工作范围和悬臂长度等因素,确保基础的稳定性和安全性。
1.3基础施工图设计基于基础设计参数,进行基础施工图的绘制。
施工图应包括基础平面布置图、基础剖面图、基础施工方法和施工步骤等内容。
施工图设计要严格按照相关规范要求进行,保证施工质量和安全。
二、基础施工方案2.1地质勘察和地基处理在进行基础施工前,应进行详细的地质勘察,了解地层结构和土层承载力等参数。
根据勘察结果,进行地基处理,包括土壤加固、土体改良等。
土壤加固可采用填土加固、振冲加固等方法,土体改良可采用灰混土、砂浆灌注桩等方法。
2.2基础施工准备根据基础设计要求,完成基础施工前的准备工作。
包括场地清理、基础材料的准备、施工机械的调配等。
同时,为保证施工质量和安全,应组织相关技术人员进行施工方案的讲解和安全操作规程的培训。
2.3基础施工过程2.3.1基础开挖根据基础设计参数,进行基础开挖。
开挖过程中需保持开挖坑面的平整和滑垮面的完整,避免基坑塌方和坑底不平的情况发生。
在开挖过程中应进行定期的检查和监测,确保施工质量。
2.3.2基础模板制作和安装基础开挖完成后,按照基础设计要求制作和安装基础模板。
模板应具备良好的刚性和平整度,同时要进行检查和验收,确保模板的质量和安全。
2.3.3基础浇筑和养护基础模板安装完成后,进行基础的混凝土浇筑。
混凝土应采用高强度、耐久性好的材料,并控制混凝土的配合比和浇注方法。
浇筑完毕后需进行养护,包括及时覆盖保温、适当的浇水和保持养护环境的湿润等。
塔吊基础施工方案的编制
15Biblioteka 1)、基础的设计思路: ①根据综合情况确定基础类型; ②确定基础埋置深度和地基承载力特征值、单桩承载力特征 值; ③根据地基承载力特征值计算基础底面尺寸,需满足塔吊基 础说明书要求; ④根据需要进行变形验算; ⑤进行基础的结构设计; ⑥绘制基础施工详图;
由于影响地基基础设计的因素较多,一般是先假设后计算 ,往往需要反复几次才能完成。
18
4)、基础配筋及节点设计 根据设计荷载及基础截面尺寸计算配筋大小,并考虑最小 配筋率0.15%,两者取大值
19
5、施工工艺技术 1)、承台接缝处防水构造做法; 2)、基础表面平整度偏差按1/1000; 3)、应明确格构柱控制的水平度、垂直度、及平面位置偏 差,相应控制措施; 4)、格构柱在土方开挖阶段的开挖注意事项,土方分层分 段开挖格构柱应分层分段加固;
20
6、计算书
1)矩形承台(天然基础)
用PKPM计算时应注意:塔吊参数根据说明书选取
21
6、计算书
1)矩形承台(天然基础)
风荷载取值
地基承载力取值 根据当地条件选择相应的风荷载,根据土质条件计算地基承载力特 征值,选取最小配筋率
22
6、计算书 2)十字交叉梁基础(天然基础 )
23
6、计算书
3)桩承台(四桩)
塔吊基础施工方案(最终版)
塔吊基础施工方案编制人:审核人:审批人:日期:目录一、编制依据 (1)二、工程概况 (1)三、技术保证条件 (3)四、塔机设计参数 (4)五、塔吊基础施工 (4)1、施工工艺技术 (4)2、工艺流程 (4)3、施工方法 (5)5、检查验收 (6)六、塔吊基础施工维护措施 (8)七、塔吊基础施工技术措施及质量验收 (1)八、基础施工安全防护措施 (2)九、塔吊基础计算书 (3)1. 参数信息 (3)2. 基础最小尺寸确定 (3)3、塔吊基础承台顶面的竖向力和弯矩确定 (3)4、矩形承台弯矩的计算 (4)5、矩形承台截面主筋及桩基础配筋的计算 (4)6、塔吊稳定性验算: (8)塔吊基础施工方案一、编制依据1、保利·溪湖B地块B-4、B-5区工程施工组织设计;2、保利·溪湖B地块B-4、B-5区工程岩土工程勘察报告;3、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-20104、《塔式起重机设计规范》GB/T13752-19925、GB50202-2002《地基与基础施工质量验收规范》;6、GB50205-2001《钢结构工程施工质量验收规范》;7、GB50007-2002《建筑地基基础设计规范》;8、GB50017-2003《钢结构设计规范》;9、JGJ33-2001《建筑机械使用安全技术规程》;10、JGJ94-2008《建筑桩基技术规范》;11、本工程设计图纸;12、QTP5510型、QTZ63A(5610)型塔式起重机使用说明书。
二、工程概况1、工程概况1)、工程名称:保利·溪湖B地块B-4、B-5区工程2)、建设地点:省市花溪区洛平村3)、建设单位:保利铁投房地产开发有限公司4)、设计单位:中建建筑科研设计院有限公司5)、地勘单位:鼎盛岩土工程有限公司6)、监理单位:国龙项目管理咨询有限公司7)、施工单位:市建筑工程总公司该项目位于市花溪区洛平村,拟建筑总面积为131947.3㎡,建筑物基础设计型式为桩基,结构类型为框剪结构,桩基安全等级为二级,建筑桩基设计等级为乙级,抗震设防烈度为 6 度,人防地下室,建筑物结构的设计使用年限50年。
塔吊基础及附墙施工方案编制实例
塔吊基础及附墙施工方案编制实例一、前言在建筑工程中,塔吊作为一种重要的施工设备,在施工中起到至关重要的作用。
而塔吊的基础及附墙施工方案的设计与施工质量直接影响整个工程的安全性和稳定性。
本文将以一个实际的施工方案为例,介绍塔吊基础及附墙施工的相关内容。
二、方案编制目的本方案编制的目的是为了确保塔吊基础及附墙施工的安全可靠,保证整个工程的顺利进行。
在编制方案的过程中,需要充分考虑施工的环境条件、土壤情况、施工工艺等因素,制定合理的施工方案。
三、施工方案详述1. 基础设计1.1 地基处理首先需要对施工区域的地基情况进行详细的勘察和分析,包括土层性质、承载力等。
根据地基情况,确定是否需要进行加固处理。
1.2 基础类型选择根据塔吊的型号和设计要求,选择适合的基础类型,一般包括承台式基础、桩基础等。
设计基础的尺寸和深度,确保基础的承载力和稳定性。
2. 塔吊基础施工流程2.1 基础定位根据设计要求,对基础位置进行标定,并进行测量确认。
2.2 基础开挖按照设计要求进行基础的开挖,保证基础的尺寸准确。
2.3 基础施工采用适当的混凝土配合比和浇筑工艺,确保基础的强度和稳定性。
3. 附墙设计3.1 墙体结构根据建筑设计图纸,确定附墙的结构形式和尺寸要求。
3.2 墙体材料选择适合的墙体材料,保证墙体的稳定性和承载能力。
4. 附墙施工流程4.1 墙体布线根据设计要求,对墙体进行布线标定,确保墙体的竖直度和水平度。
4.2 墙体砌筑采用适当的砌筑工艺,保证墙体的牢固性和表面平整度。
四、施工注意事项•施工现场要保持安全整洁,确保施工人员的生命安全。
•施工过程中应严格按照设计要求和施工规范进行,确保施工质量。
五、总结通过本文对塔吊基础及附墙施工方案的详细介绍,我们可以看出,合理的设计和规范的施工流程对工程的质量和安全性至关重要。
在实际工程中,我们需要充分考虑周围环境和土壤条件,制定科学合理的施工方案,确保工程顺利进行。
以上是本文对塔吊基础及附墙施工方案编制实例的讲述,希望对读者有所帮助。
塔吊定位及基础施工方案编制审核要点
4建筑人建筑工程有限公司建筑人住宅小区塔吊基础方案审批要点塔吊定位及基础(安全专项)施工方案编制、审核要点一、工程概况
1、项目概况
XX项目位于,其中XX#楼为XX基础,XX#塔吊基础采用XX形式施工。
2、地质情况
3、水文条件
二、编制依据
范名称及编号准确,并确保规范是在使用的)
三、塔吊基础设计
1、塔吊基础定位
用坐标定位或轴线定位,如果有桩基,把桩心坐标写上。
用图片形式。
2、基础设计
基础的各种参数
公建筑人建筑工程有限公司
建筑人住宅小区塔吊基础方案审批要点3、塔吊基础持力层设计要求
持力层要求
4、塔吊桩基设计
如果采用桩基,写清楚桩基的各种参数
四、施工准备及计划
1、技术准备
2、人员准备
3、材料计划表
4、机械设备表
5、进度计划表
五、塔吊基础施工
1、桩基础施工
2、承台施工
3、电源配置和接地要求
六、质量保证措施
七、安全文明施工
八、计算书及附图
1、塔吊基础承载力计算
2、塔吊基础抗冲切计算
3、塔吊基础抗倾覆计算
4、桩基计算(如有)
5、施工总平布置图(塔吊平面位置关系)
6、塔吊安装路线图及汽车吊定位图。
塔吊基础施工方案
目录1. 编制依据 (1)2。
工程概况 (1)3。
塔机部署 (3)4。
塔吊基础做法 (5)5。
安全文明施工保障措施 (9)6。
塔吊计算书 (10)7。
附图 (13)1. 编制依据1.1 XXX工程设计图纸;1。
2《XXX岩土工程勘察报告》(工程编号:2017—136);1.3《XXX工程施工组织设计》;1.3《建筑地基与基础工程施工质量验收规范》GB50202—2002;1。
5《混凝土工程施工质量验收规范》GB50204—2015;1。
9《混凝土结构工程施工规范》GB50666-2011;1.10《大体积混凝土施工规范》GB50496—2009;1.16《混凝土泵送施工技术规程》JGJ/T10—2011;1.14《施工现场临时用电安全技术规范》JGJ46-2005;1.15《建筑机械使用安全技术规程》JGJ33—2012;1。
1。
3《建筑施工高处作业安全技术规范》(JGJ80-2016);1.1.4《建筑施工现场安全检查表标准》(JGJ59-2011);1.1。
6《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196—2010);1.1.7《塔式起重机混凝土基础工程技术规程》(JGJ/T 187—2009);1。
1。
12 塔吊供应单位提供的自升塔式起重机技术资料;1。
1。
13 施工现场实际情况的勘察资料.2。
工程概况2。
1 总体简介2.2工程地质概况2。
2.1本工程场地地层主要有第四系全新统填土层、冲洪积相及燕山晚期侵入岩层。
岩土特征自上而下分述如下:ml):灰黄~黄褐色,稍湿~饱和,松散~稍密,主要以粘性土、①素填土(Q4风化砂组成,见大量植物根系,局部见大量碎石。
其中碎石粒径普遍在100~300mm,最大粒径约为1000mm。
回填年限在5~10年,该层未经压实处理。
该层在勘探场区所有勘探点(53个)揭露,层厚0.40~2。
70m,层底标高1.62~7。
87m,层底埋深0.40~2.70m。
塔吊基础专项施工方案
目录塔吊基础专项施工方案 (1)第一章编制目的及依据 (1)一、编制目的 (1)二、编制依据 (1)第二章工程概况 (2)一、基本概况 (2)二、建筑概况 (2)三、结构概况 (2)四、现场施工条件 (3)五、工程地质条件 (3)六、施工目标 (8)第三章塔吊定位、选型平面示意图、主要性能参数 (9)一、现场定位及原则 (9)二、勘探点选择 (9)三、塔吊特点 (10)四、塔吊选型 (16)五、桩身选型 (17)六、基础选型 (18)七、钢构柱选型 (19)第四章施工部署 (20)一、技术准备 (20)二、现场准备 (20)三、材料、机械配置计划 (20)四、劳动力资源配置计划 (21)五、测量、试验及检测仪器配置计划 (22)六、施工进度计划 (22)第五章塔吊基础施工方案 (23)一、塔吊基础施工流程 (23)二、灌注桩施工 (23)三、格构柱制作、吊放、安装 (23)四、土方开挖 (25)五、构柱柱间缀条施工 (26)六、塔吊基础施工要点 (26)七、塔吊基础施工注意要点 (27)八、塔吊避雷接地的做法 (27)第六章质量保证措施 (28)一、质量保证体系 (28)二、质量管理措施 (28)三、其他质量控制措施 (30)第七章施工安全措施 (31)一、安全管理目标及体系 (31)二、作业人员配置、资格 (31)三、作业人员职责分工及权限 (32)四、安全管理制度 (32)五、安全组织措施 (33)六、施工质量安全保护措施 (33)七、消防及用电安全 (33)八、格构柱加工、吊装过程中的安全措施 (34)九、格构柱施工安全措施 (34)十、管线保护安全措施 (34)第八章文明施工与环境保护措施 (35)一、文明施工目标 (35)二、文明施工组织体系 (35)三、文明施工管理措施 (35)四、环境保护措施 (35)第九章塔吊监测措施(垂直度监测、水平位移监测、沉降观测) (36)第十章群塔措施 (37)第十一章应急预案 (39)第十二章塔吊基础计算书 (41)1# QTZ80 矩形板式桩基础计算书 (41)2# QTZ80 矩形板式桩基础计算书 (41)3# QTZ200 矩形板式桩基础计算书 (41)4# QTZ80 矩形板式桩基础计算书 (41)5# QTZ80 矩形板式桩基础计算书 (41)5#QTZ80 塔机附着验算计算书 (41)6# QTZ80 矩形板式桩基础计算书 (41)7# QTZ200 矩形板式桩基础计算书 (41)8# QTZ200 矩形板式桩基础计算书 (41)9# QTZ80 矩形板式桩基础计算书 (41)第十三章附图 (41)附图一:基础阶段平面布置图 (41)附图二:主体阶段平面布置图 (41)附图三:装饰阶段平面布置图 (41)附图四:塔吊顶板位置平面图 (41)附图五:塔吊基坑位置平面图 (41)附图六:1-9#塔吊坐标平面图 (41)附图七:塔吊间距位置平面图 (41)附图八:塔吊起重平面图 (41)附图九:塔吊高度平面图 (41)附图十:8#塔吊基础竖向做法图 (41)附图十一:1# 5#塔吊基础竖向做法图 (41)附图十二:3# 7#塔吊基础竖向做法图 (41)附图十三:2# 4# 6# 9#塔吊基础竖向做法图 (41)附图十四:1# - 9#塔吊基础桩钢筋做法图 (41)塔吊基础专项施工方案第一章编制目的及依据一、编制目的我公司承接的绍兴市镜湖中心广场综合项目(含规划馆、美术馆、民博馆)建设工程,目前正在进行围护桩和工程桩桩基工程施工,按照我司施工安排,计划施工中间阶段插入塔吊桩施工,特编制此塔吊基础施工方案,以便能提前施工塔吊基础并安装塔吊,利于后期施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
塔吊基础形式应根据工程地质、荷载大小与塔机稳定性要求、 现场条件、技术经济指标,并结合《塔吊使用说明书》等要求进 行确定
按基础类型分类:
桩基础按桩类型分类:
矩形承台基础
十字交叉梁基础
格构柱混凝土承台
格构柱直锚式
格构柱型钢承台
1、编制依据: (1)、《塔式起重机使用说明书》; (2)、《塔式起重机基础说明书》; (3)、塔式起重机安全规程GB5144-2006; (4)、建筑施工塔式起重机安装、使用、拆卸安全技术规 程JGJ196-2010 (5)、混凝土结构设计规范GB50010-2010; (6)、建筑地基基础设计规范GB50007-2011; (7)、地质勘察报告书; (8)、PKPM、品茗等计算软件 (9)、项目基坑支护图、结施图、建施图等
1)、基础的设计思路: ①根据综合情况确定基础类型; ②确定基础埋置深度和地基承载力特征值、单桩承载力特征 值; ③根据地基承载力特征值计算基础底面尺寸,需满足塔吊基 础说明书要求; ④根据需要进行变形验算; ⑤进行基础的结构设计; ⑥绘制基础施工详图;
由于影响地基基础设计的因素较多,一般是先假设后计算 ,往往需要反复几次才能完成。
2、工程概况
1)应说明场地地坪标高、地下室底板、顶板及屋面或构架 标高,以便于基础面标高及塔机高度的选择;
2)地质情况中着重说明各土层深度、厚度、相应设计参数 (承载力特征值、天然重度、内聚力、内摩擦角等)及相应 承载力估算值;
3)说明地下水位标高与地下室结构标高(底板、顶板)的 相对关系,以及与场地地坪标高的对应关系,以便于塔吊基 础标高的设置及基础形式的选择。
6、计算书
1)矩形承台(天然基础)
用PKPM计算时应注意:塔吊参数根据说明书选取
6、计算书
1)矩形承台(天然基础)
风荷载取值
地基承载力取值 根据当地条件选择相应的风荷载,根据土质条件计算地基承载力特 征值,选取最小配筋率
6、计算书 2)十字交叉梁基础(天然基础 )
6、计算书
3)桩承台(四桩)
3
2
细部节点设计详图
1、塔吊桩基础竖向力计算
2、塔吊单桩承载力特征值的计算
3
3、桩身承载力验算
4、桩抗拔承载力计算
5、桩式基础格构柱计算
(1)、格构柱的长细比计算
2
(2)、格构柱的整体稳定性计算
(3)、分肢稳定性计算
(4)、缀板计算
(5)、缀板与分肢连接的焊缝计算
(6)、钢格构柱与塔身基础节连接
的转换承重钢板验算
6、计算书
钢管桩+H型钢的钢结构组合基础(类型4)
适用于地下室逆作施工,将塔吊基础设计为桩基础形式,从而保 证在首层结构施工中即可使用塔吊来解决垂直运输的问题,应用实例 “武汉市永清片综合发展项目”,塔吊型号:QTC11000、TC7050;塔 吊自重标准值:Fk1=3085.90kN,塔吊最大起重力矩:M=10745.00kN.m, 塔身宽度: B=4.00m,起重荷载标准值:Fqk=931.00kN
6、计算书
6、计算书
4)桩承台(三桩)
6、计算书
5)桩承台(单桩)
6、计算书
6)十字交叉梁桩基础
6、计算书
怡山商业中心MC-480塔吊设计图片
MC-480设计参数: 1、基础形式为十字交叉暗梁板式基础 2、塔吊基础为承台直径6090mm,高2000mm。基础持力层均为散 体状强风花岗岩,安装起重高度210m,最大起重荷载为200.00kN
6、计算书
钢格构无承台基础(类型1)
浙江省建设机械有限公司的ZJ5710型塔吊基础的设计,适用 于塔吊安装高度较低,如商业建筑的裙楼使用。优势:塔吊基础制安 成本低,装拆方便。
F(塔吊重量) M(塔吊倾覆力矩)
塔身 钢构柱
H(塔吊水平力)
垂直剪刀撑
砼连接构造承台 基础砼桩
N(桩基承载力)
6、计算书
5)地基承载力验算、地基变形计算(矩形承台、十字交叉梁等天然 基础)
6)格构柱稳定性计算(格构柱基础) 7)有荷载、无荷载情况的塔吊稳定性计算 8)边坡桩基的倾覆计算 9、附图:基础大样及节点图
1、编制依据
当选用格构柱式基础时应添加《钢结构设计规范》GB500172003、《钢结构工程施工质量验收规范》GB50205-2001。
3、施工部署
1)、塔吊的选 用应着重介绍 其相应的参数 性能,以提供 计算依据。
2)、基础形式的选择应充分考虑方案的安全性、经济性以 及施工的便捷性,尤其是施工便捷性能应结合土方开挖的深 度、地下水位标高、土质情况等进行综合考虑。
3)、塔吊的定位主要因遵循以下几个原则:
①根据建筑物规模大小、施工工期、施工机械租用费用、施 工工艺尽量降低成本;
钢平台塔吊基础体系示意图
6、计算书
钢格构钢平台基础(类型2)
标准节、钢平台及钢格构柱连接示意图
6、计算书
钢格构钢平台基础(类型2)
接缝部位附加钢板示意图
6、计算书
钢格构钢平台基础(类型2)
现场标准节与钢平台、格构柱的连接
6、计算书
钢格构钢平台基础(类型2)
螺孔两基本概要,应包含工程所在地的基本地质、水文情况 、基坑支护、场地情况等。
3、施工部署 1)塔吊的型号选择及介绍相应的塔吊性能参数; 2)塔吊基础的形式选择; 3)塔吊的定位;
4、塔吊基础设计 1)基础的设计思路 2)基础设计荷载 3)基础标高设计 4)基础配筋及节点设计
5、施工计划: 应包括进度计划、材料计划、设备计划、劳动力计划等。
②塔吊大臂旋转尽量覆盖建筑物,减少覆盖死角;
③塔吊大臂最远点起吊重量应与塔吊提升能力相匹配;
④塔吊应尽量避开周边障碍物(如高压线、建筑物、相邻塔 身等);
⑤便于塔吊的安装、拆卸和附墙,附墙距离一般不大于5.5m (应结合说明书);
⑥充分考虑塔吊基础与深基坑的关系;
⑦尽量保证施工场地物料的堆放、搬运在塔吊工作范围内, 减少二次搬运。
4、塔吊基础设计
GB/T13752-92《塔式起重机设计规范》第4.6.3条对固定式 基础设计要求如下:固定式塔式起重机(简称塔吊)使用的 混凝土基础必须能承受工作状态和非工作状态下的最大荷载 ,并必须满足起重机抗倾覆稳定性的要求,故必须满足以下 几点设计要求:
①塔吊基础承台截面抗剪切承载力验算; ②塔吊桩身抗压承载力验算; ③塔吊桩身承载力验算; ④混凝土不低于C35; ⑤基础桩按有效桩长和进入持力层不少于2m进行双控制。
2)、基础的设计荷载 ①附墙前最大安装高度下的工作状态与非工作状态数值(基 础所受的垂直力、水平力、倾覆力矩) ②附墙后最大安装高度下的工作状态与非工作状态数值
3)、基础的标高设计
合理的设计:将塔吊基础面设计为比地下室底板标高高 50mm,避免基础泡水,塔吊基础四周设置一道止水钢板, 预埋出底板钢筋,地下室底板施工时则与塔吊基础连接为一 体,如此一来塔吊基础与底板合为一体不仅提高了塔吊基础 稳定性且不需设置后浇带不需抽水,施工方便地下室底板质 量有保证。
钢格构无承台基础(类型1)
基础设计无计算软件可使用,只能用部分钢结构设计软件辅助
设计,如焊缝的计算,高强螺栓的计算,需要丰富的钢结构专业知识;
M
M2
M1
Ni
4- 30
承重转换钢板
Ni
Ni
加劲板
V1 V2 b
钢构柱分肢
承重转换钢板计算模型图
V1 V2
V1 V2
6、计算书
钢格构无承台基础(类型1)
需进行以下设计的计算:
接缝部位附加钢板现场照片
6、计算书
钢格构钢平台基础(类型2)
福州世茂国际中心工程塔吊基础实景图 福州世茂地下空间工程塔吊基础实景图
6、计算书 钢格构型钢承台基础(类型3)
应用实例局六公司“上海合生广场商业项目工程”及重庆建工“天津凯越酒 店”,“上海合生广场商业项目工程”,地下四层,底板深约20米,塔吊型号 ST6015,最大起重量10t,基础所受的垂直荷载794.9kN,基础所受的倾翻力矩 2344.81kN*m,型钢主梁及设备梁均H400×400×13×21,可用于大型塔吊基 础设计,缺点用钢量大,计算复杂、工程造价高;
塔吊钢平台整体模型(钢管桩)
6、计算书
钢管桩+H型钢的钢结构组合基础(类型4)
荷载计算及受力分析:
塔吊加载大小、方向示意(工作状态,对角线施加弯矩)
塔吊加载大小、方向示意(非工作状态,对角线施加弯矩)
6、计算书
钢管桩+H型钢的钢结构组合基础(类型4)
使用有限元方法, 将工作状态和非工作 状态下的TC7050型塔 吊基础钢平台的整体 稳定性进行验算,应 力分布和变形分布:
(7)、转换承重钢板与分肢连接的
焊缝计算
6、计算书
钢格构无承台基础(类型1)
塔吊基础节点设计图:
6、计算书
钢格构无承台基础(类型1)
螺栓受力分析图
6、计算书
钢格构无承台基础(类型1)
6、计算书
钢格构钢平台基础(类型2)
钢平台塔吊基础采用工字钢焊接 而成,钢平台焊接完检测合格后可直 接安装塔吊。从焊接基础到安装塔吊 只需2天,与传统的钢筋混凝土塔吊 基础比较,省去了等待混凝土强度的 时间,中建三局第三建设工程有限责 任公司在福州世茂国际中心的应用。
塔吊圆形承台基础
6、计算书
7)钢格构混凝土承台基础
一. 参数信息 塔吊型号: QTZ125F(JL6016) 起重荷载标准值:Fqk=100.00kN 塔吊计算高度: H=55m 非工作状态下塔身弯矩:M1=3200kN.m 承台混凝土等级:C35 矩形承台边长: 3.50m 承台箍筋间距: S=200mm 桩直径: d=0.800m 桩钢筋级别: HRB400 桩型与工艺: 泥浆护壁钻(冲)孔灌注桩
