工程进度款支付申请表施工班组
关于支付工程款迟缓的报告
关于请求及时支付工程进度款的申请报告江西德和房地产有限公司:按总体进度计划要求,我司已于4月30日前将258栋单体完成了竣工验收。
原受高压线影响范围内的53栋也有36幢已封顶,10幢施工基础,其余7幢正在挖基础土方,室外环境工程也在大面积铺开施工。
今年开工至今一直雨水连绵,室外施工困难重重,功效极低。
但为了能达到贵司“9月30日完成整个花园洋房验收”的要求,我司仍保留着90多个管理人员和600多名工人,抢晴天争雨天。
但近几个月来贵司工程款支付月月迟缓,3月份的进度直至5月初才付清,4月份进度款至今还没着落,造成班组工人工资不能发放,供应商材料供应拖延,严重影响了项目的施工经营(按照进度计划至目前为止,工程进度已延迟了25天)。
花园洋房开发中由于以前施工单位的严重耽误,为挽回开发信誉危机,花园洋房施工工期必须紧缩,施工进度计划安排必须按10个月时间进行(按贵方要求须2011年12月底完成单体土建),此工期也是我司施工别墅以来最短的工期项目,达到极限。
为此必须抢工,施工部署也由原计划的六批流水改为全面铺开施工,因而一次性投入了大量模板、方料(模板方料共购进965万元)、5600多吨钢管、16620付门式架、32组升降机和大量机械设备以及大量临时设施;大幅提高班组人工单价,增加班组赶工费投入等多种措施实行抢工。
如此,造成去年施工经营连保本都很困难,今年施工环境工程庭院土方又亏损上百万元;连绵下雨大量管理人员待工,管理费每月亏损几十万元,种种困难已造成我司项目亏损。
目前我司实际完成产值20106万元,贵司已支付16012万,两者相差4094万元,已远远超出了我司的承受能力,我司再无资金垫付。
因资金没能及时到位,对施工班组、供应商已赊欠六个多月,而且赊欠额越滚越大大,已超出了班组、供应商的承受能力,许多班组、供应商逐渐对我司失去信心,成天在项目部催讨欠款。
随着时间一天一天过去,整个项目势必进入停顿状态,将给项目施工带来不可预见的后果。
班组进度款支付附件工程结算承诺书【最新】

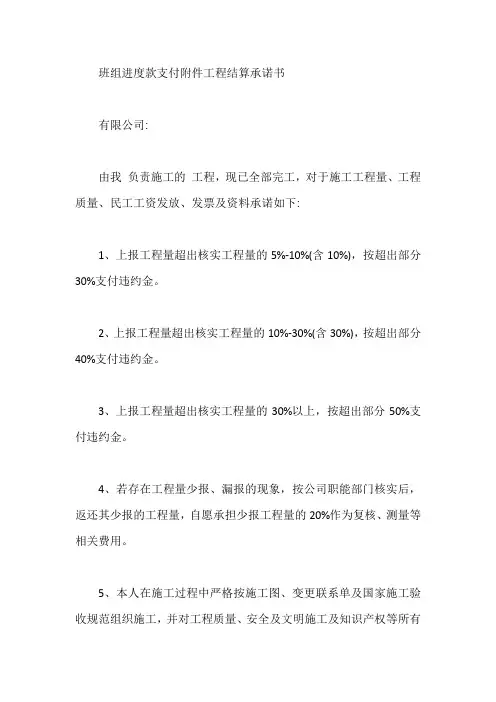

班组进度款支付附件工程结算承诺书
有限公司:
由我负责施工的工程,现已全部完工,对于施工工程量、工程质量、民工工资发放、发票及资料承诺如下:
1、上报工程量超出核实工程量的5%-10%(含10%),按超出部分30%支付违约金。
2、上报工程量超出核实工程量的10%-30%(含30%),按超出部分40%支付违约金。
3、上报工程量超出核实工程量的30%以上,按超出部分50%支付违约金。
4、若存在工程量少报、漏报的现象,按公司职能部门核实后,返还其少报的工程量,自愿承担少报工程量的20%作为复核、测量等相关费用。
5、本人在施工过程中严格按施工图、变更联系单及国家施工验收规范组织施工,并对工程质量、安全及文明施工及知识产权等所有
事项保密,绝不向第三者泄密,否则由此引起的一切责任由本人承担并赔偿造成的损失。
6、在本班组的所有民工工资我保证全部付清,绝无民工上访现象的发生,如有发生上访现象,是我本人借款行为与公司无关,并愿意按每人次1000元补偿给公司的损失。
7、本项目已提供的发票,保证绝对真实、合法,若有虚假,一经有关部门核实,自愿按票面额度50%赔偿给公司,并承担应负的法律责任。
8、涉及本分部分项工程的相关保修责任、材料浪费、违约赔偿等相关费用本人认可,无异议。
承诺单位(人): 年月日。
工程进度款支付催款函
XXX电子科技有限公司
工程进度款支付催款函
文件编号:致:
我司承建的XXX工程项目,自2020年至2022年累计完成工程造价XXX万元,根据施工合同的约定,贵方累计应该支付工程进度款至70%(XX万元),实际已支付我司XXX万元,还拖欠我司工程进度款XXX万未支付。
我公司为了配合贵司能够维持工程项目正常运行,已垫付大量资金,因贵司未及时支付工程进度款,迫使我方承受巨大压力,造成项目资金缺口大,工人工资,材料款,机械租金,土地租金,等等不法支付,而且目前我司形势不容乐观,由于贵司支付工程滞后把我司推向债台,我司此前向项目班组及材料商的承诺也屡次失信,迫使我司走向绝境,等待各方债主向我司的是法院起诉,今特函告请贵司高度重视,落实切实可行的支付计划,使我司能及时支付农民工工资及材料商货款,能够度过目前的难关,也防止他们有过激行为及闹事上访,恳请贵司收到此函后在一周内支付我司剩余未支付的进度款XXX万元,谢谢!
XXX有限公司
2022年5月5日。
工程施工班组进度款申请

工程施工班组进度款申请尊敬的领导:我是××工程项目的施工队长,现就我所负责的工程项目施工进度情况,向公司申请工程进度款。
一、项目基本情况××工程项目是公司今年的重点项目之一,总投资额达到××万元,总计划工期为××个月。
该项目位于××地区,占地面积××平方米,主要包括××建筑物和××道路工程,是一项综合性工程。
二、施工进度情况截止目前,我所负责的工程项目已经完成了工程量的××%,主要工作包括:1. 土方开挖:已完成土方开挖任务的××%,符合设计要求;2. 地基处理:已完成地基处理工程的××%,各项指标合格;3. 主体结构施工:已完成主体结构施工的××%,质量可靠;4. 安装工程:已完成安装工程的××%,各项设备安装顺利。
以上工作的完成情况已得到了监理单位的验收,并符合相关规范和标准。
三、施工过程中的困难和问题在工程施工过程中,我们也面临着一些困难和问题,主要包括:1. 材料供应问题:近期市场上某些建筑材料价格波动较大,供应不及时,导致工程进度受到一定影响;2. 人员安排问题:由于施工队伍规模较小,人力资源有限,部分施工节点难以及时完成;3. 天气因素影响:近期气温变化较大,部分施工工序受到天气因素影响,进度有所延误。
为解决以上问题,我们已经采取了一系列措施,针对性地加强了材料采购和施工组织,确保工程进度的正常推进。
四、进度款使用计划根据项目施工进度情况和已完成工作量,我计划使用本次进度款主要用于以下方面:1. 材料采购:购买施工所需的主要材料,确保施工进度不受材料供应问题影响;2. 人员费用:支付施工队伍的人员工资,确保施工人员的工作积极性和稳定性;3. 设备租赁费用:继续租赁施工所需的设备设施,保障施工进度的正常进行;4. 安全管理费用:加强安全管理措施,确保施工过程中的安全生产。
关于工程进度款支付的催款函
关于XXXXXX工程支付工程款的函
致:XXXXXX
我司承建的XXXX工程项目,自2013年至2015年累计完成工程造价XXX 万元,根据施工合同的约定,贵方累计应该支付工程进度款至70%(XX万元),实际已支付我司XXX万元,还拖欠我司工程进度款XXX万未支付。
我公司为了配合贵司能够维持工程项目正常运行,已垫付大量资金,因贵司未及时支付工程进度款,迫使我方承受巨大压力,造成项目资金缺口大,工人工资,材料款,机械租金,土地租金,等等不法支付,而且目前我司形势不容乐观,由于贵司支付工程滞后把我司推向债台,我司此前向项目班组及材料商的承诺也屡次失信,迫使我司走向绝境,等待各方债主向我司的是法院起诉,今特函告请贵司高度重视,落实切实可行的支付计划,使我司能及时支付农民工工资及材料商货款,能够度过目前的难关,也防止他们有过激行为及闹事上访,恳请贵司收到此函后在一周内支付我司剩余未支付的进度款XXX万元,谢谢!
XXXXXXX
2016年3月25日。
工程监理费拨付申请表汇总
编号:08001
监理企业
(申请人)
监理项目名称
监理内容ห้องสมุดไป่ตู้
监理企业
(开户银行帐号)
监理合同额(万元)
监理费金额(元)
已拨入专户金额(元)
申请拨款事由
申请拨付金额(元)
大写:
小写:
建设单位意见:
工程代表:
年月日
(盖章)
工程管理部门意见:
负责人:
年月日
(盖章)
专户管理机构意见:
负责人:
年月日
(盖章)
拨付记录
专户机构经办人
联系电话
收款单位
经办人
联系电话
注:1、申请拨款事由栏目填写工程形象进度;2、此表一式二份,监理企业、专户管理机构各留存一份。3、监理内容栏目填写监理工程范围内全部分项内容。
隧道施工台账范本(1)
隧道施工台账范本(1)一、施工项目概况隧道名称:xxxxx施工单位:xxxxx开工日期:xxxx年xx月xx日竣工日期:xxxx年xx月xx日工程规模:xxxx米(长度)*xxxx米(宽度)*xxxx米(高度)施工总造价:xxxx万元二、施工人员情况1. 施工班组:a) 班组名称:xxxxx班组长:xxxxx工作人员:xxxxx、xxxxx、xxxxxb) 班组名称:xxxxx班组长:xxxxx工作人员:xxxxx、xxxxx、xxxxx2. 监理人员:a) 主监理员:xxxxx助理监理员:xxxxx b) 主检测员:xxxxx助理检测员:xxxxx三、施工设备与材料1. 设备情况:a) 掘进设备:xxxxxb) 运输设备:xxxxxc) 通风设备:xxxxxd) 排水设备:xxxxx2. 材料使用情况:a) 水泥:xxxx吨b) 钢筋:xxxx根c) 沙子:xxxx方d) 石子:xxxx方四、施工进度1. 掘进情况:a) 掘进日期:xxxx年xx月xx日 - xxxx年xx月xx日掘进长度:xxxx米b) 掘进日期:xxxx年xx月xx日 - xxxx年xx月xx日掘进长度:xxxx米2. 安装情况:a) 安装日期:xxxx年xx月xx日 - xxxx年xx月xx日安装设备:xxxxxb) 安装日期:xxxx年xx月xx日 - xxxx年xx月xx日安装设备:xxxxx3. 护结构情况:a) 护结构施工日期:xxxx年xx月xx日 - xxxx年xx月xx日护结构形式:xxxxxb) 护结构施工日期:xxxx年xx月xx日 - xxxx年xx月xx日护结构形式:xxxxx五、质量控制1. 材料检测:a) 水泥检测:xxxxxb) 钢筋检测:xxxxx2. 施工质量情况:a) 掘进质量:合格/不合格b) 护结构质量:合格/不合格c) 其他质量项目:合格/不合格六、安全生产1. 安全措施:a) 掘进安全措施:xxxxxb) 护结构安全措施:xxxxxc) 其他安全措施:xxxxx2. 安全事故:a) 事故日期:xxxx年xx月xx日事故描述:xxxxxb) 事故日期:xxxx年xx月xx日事故描述:xxxxx七、财务报账1. 施工费用:a) 掘进费用:xxxx万元b) 安装费用:xxxx万元c) 护结构费用:xxxx万元d) 其他费用:xxxx万元2. 进度款支付:a) 第一期进度款支付时间:xxxx年xx月xx日金额:xxxx万元b) 第二期进度款支付时间:xxxx年xx月xx日金额:xxxx万元八、工程总结本阶段施工进展顺利,各项施工指标符合相关标准和要求。
关于工程进度款支付的催款函
XXXXXX工程支付工程款的函
致:XXXXXX
我司承建的XXXX工程项目;自2013年至2015年累计完成工程造价XXX万元;根据施工合同的约定;贵方累计应该支付工程进度款至70%XX万元;实际已支付我司XXX 万元;还拖欠我司工程进度款XXX万未支付..
我公司为了配合贵司能够维持工程项目正常运行;已垫付大量资金;因贵司未及时支付工程进度款;迫使我方承受巨大压力;造成项目资金缺口大;工人工资;材料款;机械租金;土地租金;等等不法支付;而且目前我司形势不容乐观;由于贵司支付工程滞后把我司推向债台;我司此前向项目班组及材料商的承诺也屡次失信;迫使我司走向绝境;等待各方债主向我司的是法院起诉;今特函告请贵司高度重视;落实切实可行的支付计划;使我司能及时支付农民工工资及材料商货款;能够度过目前的难关;也防止他们有过激行为及闹事上访;恳请贵司收到此函后在一周内支付我司剩余未支付的进度款XXX万元;谢谢
XXXXXXX
2016年3月25日。
关于XXXX工程支付工程款的函
关于XXXX工程支付工程款的函
致:XXXXXX
我司承建的XXXX工程XXXX项目,自XXX年至XXXX年累计完成工程造价XXX万元,根据施工合同的约定,贵方累计应该支付工程进度款至70%(XXX),实际已支付我司XXX万元,还拖欠我司工程进度款XXX万未支付。
我公司为了配合贵司能够维持工程项目正常运行,已垫付大量资金,因贵司未及时支付工程进度款,迫使我方承受巨大压力,造成项目资金缺口大,工人工资,材料款,机械租金,土地租金,等等不法支付,而且目前我司形势不容乐观,由于贵司支付工程滞后把我司推向债台,我司此前向项目班组及材料商的承诺也屡次失信,迫使我司走向绝境,等待各方债主向我司的是法院起诉,今特函告请贵司高度重视,落实切实可行的支付计划,使我司能及时支付农民工工资及材料商货款,能够度过目前的难关,也防止他们有过激行为及闹事上访,恳请贵司收到此函后在一周内支付我司剩余未支付的进度款XXX万元,谢谢!
XXXXXXXX
XXX年XX月XXX日。
关于工程进度款支付的催款函
关于工程进度款支付的
催款函
集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)
关于XXXXXX工程支付工程款的函
致:XXXXXX
我司承建的XXXX工程项目,自2013年至2015年累计完成工程造价XXX万元,根据施工合同的约定,贵方累计应该支付工程进度款至70%(XX万元),实际已支付我司XXX万元,还拖欠我司工程进度款XXX万未支付。
我公司为了配合贵司能够维持工程项目正常运行,已垫付大量资金,因贵司未及时支付工程进度款,迫使我方承受巨大压力,造成项目资金缺口大,工人工资,材料款,机械租金,土地租金,等等不法支付,而且目前我司形势不容乐观,由于贵司支付工程滞后把我司推向债台,我司此前向项目班组及材料商的承诺也屡次失信,迫使我司走向绝境,等待各方债主向我司的是法院起诉,今特函告请贵司高度重视,落实切实可行的支付计划,使我司能及时支付农民工工资及材料商货款,能够度过目前的难关,也防止他们有过激行为及闹事上访,恳请贵司收到此函后在一周内支付我司剩余未支付的进度款XXX万元,谢谢!
XXXXXXX
2016年3月25日。
关于XXXXXX工程进度款支付的催款函(范本,仅供参考)
关于XXXXXX工程支付工程款的函
致:XXXXXX
我司承建的XXXX工程项目,自2013年至2015年累计完成工程造价XXX 万元,根据施工合同的约定,贵方累计应该支付工程进度款至70%(XX万元),实际已支付我司XXX万元,还拖欠我司工程进度款XXX万未支付。
我公司为了配合贵司能够维持工程项目正常运行,已垫付大量资金,因贵司未及时支付工程进度款,迫使我方承受巨大压力,造成项目资金缺口大,工人工资,材料款,机械租金,土地租金,等等不法支付,而且目前我司形势不容乐观,由于贵司支付工程滞后把我司推向债台,我司此前向项目班组及材料商的承诺也屡次失信,迫使我司走向绝境,等待各方债主向我司的是法院起诉,今特函告请贵司高度重视,落实切实可行的支付计划,使我司能及时支付农民工工资及材料商货款,能够度过目前的难关,也防止他们有过激行为及闹事上访,恳请贵司收到此函后在一周内支付我司剩余未支付的进度款XXX万元,谢谢!
XXXXXXX
2016年3月25日。
班组进度款审批流程
班组进度款审批操作流程一、目的为规范各类班组(是指清包工班组,即为各类分项工程劳务承包班组)进度款工作,明确各处室职责,及时为完成进度班组做好结算工作,特制订本管理流程。
二、原则在各班组进度款审批过程中,以民工工资为基准,在没有全部完工的情况下,除了支付该进度民工工资外,不得审批以及支付其他款项。
三、操作流程1、先由班组长依据合同约定的节点,在节点工程全部完成后填写《进度款申报表》(附件1)经班组长签字盖手印后将原件交给项目部负责人,同时把复印件交项目部督查员。
2、项目部负责人收到班组长提交的《进度款申报表》在1天内完成上报工程量的评估核实,并统计出当期该班组的大小工的考勤工数、应发民工工资、各类代扣代摊费用后上报土建公司会计。
项目部督查员收到班组长提交的《进度款申报表》在1天内完成上报工程量的核实,并统计出当期该班组的大小工的考勤工数、应发民工工资、各类代扣代摊费用后,填写《督查处工程进度款核定表》(附件2)上报督查处负责。
3、土建公司会计收到项目部上报《进度款申报表》后,必须在1天内由土建公司会计、土建公司负责人进行审核签字,确认无误后,由土建公司会计提交给财务处人工会计。
督查处收到督查员提交的《督查处工程进度款核定表》后,必须在1天内由督查处负责人进行审核签字,确认无误后,由督查处负责人提交给财务处人工会计。
4、财务处人工会计收到班组长、土建公司以及督查处上报的进度款申报表和进度款申报核定表后,必须在2天内完成核实工程完成情况,检查核对考勤用工记录、各类代扣代摊费用后,负责编制《班组进度款汇总审批表》(附件3)。
5、财务处人工会计完成《班组进度款汇总审批表》编制后,交给项目部、督查处、质安处、材料处、土建公司、财务处及其他相关处室进行汇签,各处室收到审批表时必须半天内完成审核签字,不得无故拖延时间,导致进度款审批时间拖长。
各处室汇签完毕后由财务处上报分管领导进行审核,审核签字后报总经理进行审批。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.
工程进度款支付申请表(2017年 6 月份)
备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。
2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。
3.本表一式三份:项目部一份,财务部一份,施工班组一份。
.
.
4.罚款作为项目部奖惩金统计到项目部指定的账户上。
工程进度款支付申请表
(2017年 6 月份)
备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。
2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。
.
.
3.本表一式三份:项目部一份,财务部一份,施工班组一份。
4.罚款作为项目部奖惩金统计到项目部指定的账户上。
工程进度款支付申请表
(2017年 6 月份)
.
.
备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。
2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。
3.本表一式三份:项目部一份,财务部一份,施工班组一份。
4.罚款作为项目部奖惩金统计到项目部指定的账户上。
工程进度款支付申请表(2017年 6 月份)
.
.
备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。
2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。
3.本表一式三份:项目部一份,财务部一份,施工班组一份。
4.罚款作为项目部奖惩金统计到项目部指定的账户上。
工程进度款支付申请表
(2017年 6 月份)
.
.
备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。
2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。
3.本表一式三份:项目部一份,财务部一份,施工班组一份。
4.罚款作为项目部奖惩金统计到项目部指定的账户上。
.。
