通信光缆线路施工规范
光缆施工规范
光缆线路施工要求光缆敷设方式通信光缆的敷设方式一般分为三种:管道、直埋和架空敷设方式。
一、光缆线路工程实施要求(一)基本要求1、一般要求(1)线路工程实施前应按设计图纸进行复测,重新丈量线路路由长度、人孔井位置。
复测中因外界环境变化而导致路由不通或存在危及线路安全隐患的地段,要及时反馈给建设单位和设计单位,并在下达设计变更通知单后再进行调整、实施。
(2)施工前应根据光缆盘长和路由情况进行合理配盘,应尽量按盘号顺序敷设,以减少光纤参数差别所产生的接头本征损耗;光缆单盘标准长度:管道光缆以2km做为配盘基数,架空光缆按3公里配盘,直埋光缆按3公里配盘;靠近局站侧的单盘长度不宜小于500米,严禁使用短段光缆。
(3)光缆敷设安装的最小曲率半径应符合下表的要求:波纹管和钢管管孔内应穿放子管道,其子管道总外径不应超过原管孔内径的85%,子管道内径不宜小于光缆外径的15倍。
(5)光缆引上部分均采用Φ80mm钢管保护,钢管内穿放2根子管,子管规格为Φ28/32mm聚乙烯塑料管。
钢管下部延伸至人(手)孔内或地下,钢管上方管口以及子管管口应作堵塞处理。
(6)光缆线路在施工过程中要考虑光缆必要的预留长度,主要包括光缆接头处的预留长度、光缆弯曲增加长度、局站内预留长度等。
光缆的预留长度要严格按照下表要求实施,对特殊地段可结合工程现场实际情况确定。
光缆预留长度表XX局为A端,XX中继站为B端。
(二)架空光缆线路安装要求1、杆路建筑安装要求(1)电杆的规格及选用架空杆路全程采用油木电杆,电杆稍径φ14-20厘米。
杆路建筑标准杆高为8米,标准杆距为50米,超过65米按长杆档处理。
光缆距地面的高度达不到要求时,可采取增加电杆高度的方式,当电杆高度为12米以下时(不含12米)采用单接杆方式,当电杆高度为12米以上时采用品接杆方式。
接杆时电杆锯出断面及刨平面需用沥青作防腐处理,接杆下节杆稍径不得小于上节杆稍径,单接杆时下节杆稍径不小于上节杆根径的四分之三。
通信光缆线路施工规范版
光缆线路工程施工规范一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外, 离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些特殊地段可适当调整。
电杆与其它建筑物最小净距要求详见下表:2、一般选用杆高为7m梢径为130mm特殊地段、跨越障碍物或县、省、国道公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:3、架空杆路的基准杆距为50m可根据实际地形适当调整(每公里平均不能少于条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“s”弯;6电杆埋深必须符合下表要求:8、安装在水洼地、鱼塘和水流易冲刷的低洼地段的电杆,应做石护墩加固。
9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面米。
具体要求及杆号模板如下:5 cm 20055cm10cm O5cm10cm五5cm10cm八5cm10cm九1、角杆拉线抱箍应装在吊线上面间距为10cm终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm>2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm3、双方拉线抱箍应装在吊线下面10cm四方拉线顺拉抱箍应装在吊线下面10cm,拉线安装侧拉线抱箍应装在四方拉顺拉线下面 10cm4、拉线上把采用卡固法,使用三个U 形卡子(即钢丝扣)各间距为100mm 再隔150mm 采用铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用铁线另缠封尾 5圈,具体规格及做法详见下表图(单位:mrh单位mm6、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线 程式高一级别的程式,双方拉和四方拉的侧拉线均采用与吊线程式相同的钢绞线;7、当转角杆的角深大于15m 时,应装设两条终端拉线;当转角杆的角深大于 15m 时装设两条拉线,每条拉线分别装在对应的线条张力方向的反侧,两条拉线出土点应相 互内移30cm-45cm 之间;8、 一般情况下,在直线段内每隔8根电杆设一处双方拉,每隔16根电杆设一处四 万拉;9、 地锚钢柄出土长度为300mm 允许偏差50mm 拉线地锚的实际出土点与规定 出土点之间的偏移不大于50 mm 地锚的出土斜槽应与拉线上把成直线;拉线程式 缠物品种首节 间隔 未节 全长 钢绞线留长7/0铁线 100 约330 100 600 100 7/ 0铁线 150 约280 100 600 100 7/0铁线150约230150600100类别另缠法中把缠 扎示意 图 留长 耒节.厨隔,首节」丨L 」电杆亠钢线5潮单位:mm全长10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
光缆线路施工规范文
光缆线路施工规范文一、引言光缆线路的施工是保障通信网络运行的重要环节。
为了确保光缆线路的质量,减少故障率,提高网络的可靠性和稳定性,制定本施工规范文。
二、施工前准备工作1. 在施工地点周边进行现场勘测,确认线路的敷设路径和施工条件。
2. 制定详细施工方案,包括线路敷设方式、设备材料采购等。
3. 要求施工人员熟悉并遵守相关技术标准,如光缆敷设标准、光缆连接标准等。
三、光缆线路敷设1. 光缆线路敷设应遵循“直线优先、曲线次之、弯曲最少”的原则。
2. 光缆线路敷设时,应保持光缆的张力适中,避免过度绷紧或过度松弛。
3. 光缆的钢丝护套应能承受外力,不得被过度拉伸或损坏。
四、光缆连接1. 光缆连接前,应仔细检查光缆的断面,确保其完整无损。
2. 光缆连接时,应使用专用设备和工具,严禁使用锤击等粗暴的方式。
3. 光缆连接处应保持清洁,防止灰尘、油脂等杂质进入。
4. 光缆连接后,应进行充分的测试和检查,确保连接质量良好。
五、光缆保护和维护1. 光缆应设置合适的保护措施,如防护管、护套等,避免受到外界物体的损害。
2. 光缆线路应定期检查,发现问题及时修复,确保线路畅通无阻。
3. 光缆线路敷设在施工过程中,应随时注意周围环境的变化,及时进行调整或修复。
六、施工后验收1. 施工完成后,应进行光缆线路的验收工作,确保线路质量符合要求。
2. 光缆线路验收时,应进行充分的测试和检查,确保线路的性能和传输质量达标。
七、施工安全注意事项1. 施工人员必须佩戴必要的个人防护装备,遵守安全操作规程。
2. 施工现场应设置明显的警示标识,避免他人误入施工区域。
3. 施工人员应定期进行安全培训,增强安全意识。
八、总结本施工规范文旨在确保光缆线路施工的规范、安全和高质量,以提高通信网络的稳定性和可靠性。
各施工单位在施工过程中应严格遵循本规范文,确保施工质量达标,保障通信网络的正常运行。

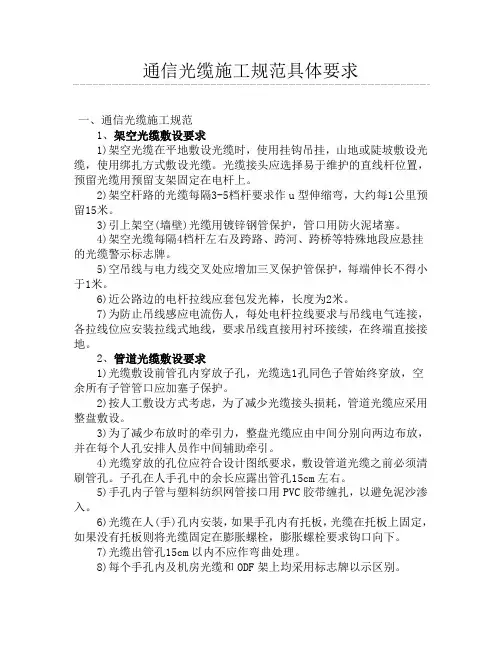

通信光缆施工规范具体要求
通信光缆施工规范具体要求一、通信光缆施工规范1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。
3)吊线程式采用7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收规范》。
光缆线路施工规范
光缆线路施工规范
光缆线路施工是指在光缆项目实施过程中,按照一定的规范和要求进行的线路布设、光缆敷设、接头制作、连接测试等一系列工作。
以下是光缆线路施工的一些规范要求:
1. 线路布设:根据设计要求,线路应尽量避开电磁干扰源,避免与其他电力线路、通信线路等平行走向或交叉走向。
线路的走向应符合规划的光缆走向和传输要求。
2. 光缆敷设:在敷设过程中,应保证光缆的弯曲半径不得小于指定半径,以避免光缆的光损耗增加。
敷设过程中,要注意保护光缆的外皮,防止被损坏。
3. 接头制作:光缆接头的制作应按照规范进行,采用专用的接头盒和接头盖,保证接头的接触面平整、无缺损。
接头制作过程中,要注意控制光缆的拉力,防止损坏光缆。
4. 连接测试:在施工完成后,需要进行连接测试,包括光缆的反射损耗测试、传输损耗测试等。
测试时要使用专业的测试设备,保证测试结果准确。
5. 安全保护:在施工过程中,要注意人员的安全防护,做好安全标志和警告标志的设置。
需要使用安全设备和工具,确保施工过程中没有安全事故发生。
6. 施工记录:在施工过程中,要做好相关的施工记录,包括线路布设图、敷设记录、接头制作记录、连接测试记录等,以备后期验收和维护使用。
总之,光缆线路施工规范要求施工人员遵循规范和要求进行操作,保证施工质量和工程的可靠性。
同时,也需要做好安全保护和施工记录,以及后期的验收和维护工作。
通信光缆线路施工规范
架空、管道、直埋光缆线路工程施工规范
第一部分架空光缆线路工程施工规范
根据本工程的特点,结合不同的施工工序,拟定不同的质量控制点。
分公司应按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。
1、杆路
1)路由复测
施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并确定接头的具体位置。
监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。
2) 立杆
(1) 电杆洞深不同土质,水泥电杆的洞深亦不相同,施工时一定按规范要求,不得随意增减深度,防止造成安全和质量事故。
监理按(一)表1 规定
的技术数据和偏差应小于-5Omm0勺要求检查洞深。
(一)表1水泥电杆洞深
⑵杆距
电杆间的距离按设计规定,允许士5m偏差,但不得随意加大设
计杆距。
(3)电杆的垂直度
利用简易量具检查电杆的垂直度。
直线段的电杆轴心线应上下垂直,其位置应在路由的中心线上,左右偏差应不大于50mm。
通信光缆线路施工规范-(2019年修订版)
光缆线路工程施工规范一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些特路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm 采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条张力方向的反侧,两条拉线出土点应相互内移30cm-45cm之间;8、一般情况下,在直线段内每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
通信光缆线路施工要求规范-(2014年修订版)
光缆线路工程施工规一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点移10-15cm,因地形限制装设撑杆的角杆可不移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条力方向的反侧,两条拉线出土点应相互移30cm-45cm之间;8、一般情况下,在直线段每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
光缆线路施工规范(3篇)
光缆线路施工规范一、前期准备工作1.确定施工方案:依据工程设计方案和现场实际情况,确定光缆线路的施工方案,包括线路走向、敷设方式、挖沟方案等。
2.土壤勘察:对线路敷设区域进行土壤勘察,了解地质情况,评估施工的可行性,确保光缆线路的稳定性和安全性。
3.施工图设计:根据实地勘察结果,制定详细的施工图设计,包括线路走向、敷设深度、沟槽开挖宽度等。
4.材料准备:根据施工需求,准备好光缆、各类接头盒、光缆管道、护套管等材料。
二、施工过程1.开挖沟槽:根据施工图设计,开挖沟槽,保证沟槽的宽度、深度和平整度,避免对周围环境造成影响。
同时,制定相应的安全措施,确保施工人员的人身安全。
2.铺设光缆:根据设计要求,先铺设护套管,然后将光缆从起点到终点逐段拉入护套管中,注意保持光缆的良好弯曲半径,避免对光缆产生损伤。
3.连接光缆:按照设计要求,在光缆的终点及每个连接点处进行光缆的接续和连接。
连接前,需先清洁光缆及接头盒的内部,确保连接的质量。
4.固定光缆:在光缆铺设完成之后,根据设计要求,使用适当的固定设备将光缆固定在护套管内,避免光缆因外力而移位或受损。
5.测试和调试:在完成光缆线路的敷设和固定后,进行光缆线路的测试和调试,验证线路的正常运行。
三、施工验收及注意事项1.施工验收:在光缆线路施工完成后,进行施工的验收工作。
包括检查光缆的敷设质量、接头端面质量、连接的稳定性、光缆系统的传输性能等。
2.维护保养:完成光缆线路的施工后,应及时进行线路的维护保养工作。
定期进行光缆维护和清洁,确保线路的正常运行。
3.安全措施:施工过程中,需严格按照安全操作规范进行施工,确保施工人员的人身安全。
同时,要注意施工现场的环保要求,避免对周围环境造成污染。
4.遵循相关规范:在光缆线路施工过程中,需遵循国家相关的规范和标准,如《通信建设工程施工及验收规范》、《通信建设工程土方工程技术规范》等。
总结:光缆线路施工是一项技术含量较高的工程,在施工过程中,需要严格按照规范要求进行操作,保证线路的质量和可靠性。
通信光电缆工程施工规范
一、概述通信光电缆工程是现代社会信息传输的重要基础设施,为确保工程质量和施工安全,特制定本规范。
本规范适用于各类通信光电缆工程的施工,包括架空、管道、直埋、海底光缆工程等。
二、施工准备1. 施工前,应进行现场勘查,了解工程周边环境、地形地貌、建筑物等情况,制定合理的施工方案。
2. 施工人员应具备相应的专业技能和资质,熟悉施工规范、操作规程和安全生产要求。
3. 施工材料、设备应满足工程要求,并经检验合格。
4. 施工现场应设置安全警示标志,确保施工安全。
三、施工工艺1. 架空光缆施工(1)根据设计图纸,确定杆路路由、杆距、电杆高度等参数。
(2)安装电杆,确保电杆垂直、稳固。
(3)在电杆上安装光缆挂钩,间距按设计要求。
(4)将光缆敷设于挂钩上,保持光缆平直。
(5)在光缆接头处,采用热熔或机械连接方式。
(6)光缆接头处应设置标志,便于维护。
2. 管道光缆施工(1)根据设计图纸,确定管道路由、管孔数量、管道规格等参数。
(2)挖掘管道沟槽,确保沟槽深度、宽度符合设计要求。
(3)安装管道,确保管道平直、稳固。
(4)在管道内穿放子孔,光缆选1孔同色子管始终穿放。
(5)将光缆敷设于子孔内,保持光缆平直。
(6)在光缆接头处,采用热熔或机械连接方式。
(7)光缆接头处应设置标志,便于维护。
3. 直埋光缆施工(1)根据设计图纸,确定直埋光缆路由、埋深、保护措施等参数。
(2)挖掘直埋沟槽,确保沟槽深度、宽度符合设计要求。
(3)在沟槽内敷设光缆,保持光缆平直。
(4)在光缆接头处,采用热熔或机械连接方式。
(5)光缆接头处应设置标志,便于维护。
4. 海底光缆施工(1)根据设计图纸,确定海底光缆路由、敷设深度、保护措施等参数。
(2)采用专业设备进行海底光缆敷设。
(3)在光缆接头处,采用热熔或机械连接方式。
(4)光缆接头处应设置标志,便于维护。
四、施工质量控制1. 施工过程中,应对施工质量进行全程监控,确保工程质量符合设计要求。
2. 施工完成后,应进行自检、互检和专检,合格后方可进行下一道工序。
通信光缆施工规范
对施工人员进行 环保意识培训, 提高减少噪音的 意识和措施
施工前应进行现 场清理,减少粉 尘产生
采取湿法作业, 降低粉尘扩散
合理安排施工时 间,避免高峰时 段作业
使用防尘罩等防 护措施,减少粉 尘排放
施工前应进行现 场清理,确保无 废弃物
施工过程中产生 的废弃物应及时 分类处理
施工结束后应对 现场进行清理, 确保无残留废弃 物
严格遵守施工规范和标准,确保施工过程符合要求 加强质量检查和验收,及时发现和整改问题 建立质量管理体系,明确各岗位责任,确保责任落实到人 加强员工培训和教育,提高员工的质量意识和技能水平
培训目的:提高 员工安全意识, 预防事故发生
培训内容:光缆 施工安全操作规 程、紧急救援措 施等
培训方式:理论 授课、案例分析 、实际操作等
光缆测试包括连通性测试和 衰减测试,以确保光缆性能 达标。
光缆接续过程需严格遵守操 作规程,确保连接质量。
接续后应进行光缆保护,如 加装热缩管等,以防止损坏。
测试结果需记录并存档,以 便后续维护和排查故障。
标识:在施工前对光缆进行标识,包括起始点、终点、芯数等信息
记录:在施工过程中,对每一段光缆的施工情况进行详细记录,包括施工时间、人员、 使用工具等信息 规范:在标识与记录过程中,应遵循相关的规范和标准,保证信息的准确性和可靠性
培训周期:每年 至少一次
施工前进行安全 培训,确保员工 熟悉安全操作规 程
严格遵守施工现 场安全规定,佩 戴安全帽、穿着 防护服
定期检查施工设 备,确保其处于 良好状态
遵循通信光缆施 工规范,确保施 工质量和安全
制定应急预案,明确应对措施 和责任人
定期进行演练,提高应对突发 事件的能力
光缆线路施工规范文(三篇)
光缆线路施工规范文第一章总则第一条为了确保光缆线路的正常运行和使用寿命,保证光缆线路施工质量,规范光缆线路施工行为,制定本规范。
第二条本规范适用于各类光缆线路施工单位及施工人员。
第三条光缆线路施工应遵循人民公安部出具的施工方案和相关规定,确保光缆线路施工安全。
第四条光缆线路施工单位应具备相应的资质、设备和技术人员,并按照相关规定进行合理组织和施工管理。
第五条光缆线路施工应按照标准化、专业化、高效化的要求进行,素质化施工人员需具备必要的技术培训和考核。
第二章施工前准备工作第六条施工单位应按照工程部门的要求制定施工方案,明确施工内容、施工时间和工期要求,并报工程部门审核批准。
第七条施工单位应在施工前对施工现场进行勘察,了解地质、地形、交通等情况,评估风险和可能出现的问题,并制定相应的应急预案和施工方案。
第八条施工单位应按照工程部门的要求购买相应的光缆材料,确保质量合格,数量满足需求,并做好材料验收记录。
第九条施工单位应制定施工组织设计和施工安全技术措施,并向员工进行培训和告知,落实施工安全责任制和相关规章制度。
第三章施工技术要求第十条光缆线路施工应按照施工方案进行,避免人为损害光缆,保证光缆质量。
第十一条光缆敷设时应遵循直线敷设原则,尽量避免拐弯、折曲和过弯,减少光缆的弯曲损伤。
第十二条光缆敷设深度应符合地质要求和相关规定,确保光缆安全稳定地敷设于地下。
第十三条光缆沟槽应按照规定的尺寸和断面形状进行开挖和整理,保证光缆沟槽的光滑度和可靠性。
第十四条光缆的挖沟施工应注意保护地下设施,如管道、电缆等,避免损坏和交叉影响。
第十五条光缆连接、接续和终端处理应按照规定的工艺和要求进行,确保光缆的连接质量和可靠性。
第十六条光缆固定应满足固定点数、固定方式和固定强度的要求,确保光缆线路的牢固和稳定。
第十七条光缆综合接地安装应按照规定的方法和要求进行,确保光缆线路的接地安全有效。
第四章施工质量验收第十八条施工单位在完成光缆线路施工后,应按照规定的验收标准和要求进行质量验收。
通信光缆传输线路工程施工规范
目次1 光缆线路工程一般要求21.1 光缆器材的规格 (2)1.2 光缆路由走向 (2)2 光缆线路敷设安装 32.1 一般规定 (3)2.2 直埋光缆敷设安装 (4)2.3 管道光缆敷设安装 (6)2.4 架空光缆敷设安装 (7)2.5 局内光缆敷设安装 (10)2.6 通信管道建筑安装 (10)3 光缆接续安装133.1 一般规定 (13)4.2 光纤熔接安装 (13)4.3 光缆接头盒的安装 (13)4.4 光纤成端安装 (13)4 光缆线路工程验收154.1 随工检验 (15)4.2 光缆线路工程初步验收 (16)4.3 光缆线路工程竣工验收 ......................................................... 错误!未定义书签。
附录光缆线路工程安全控制要点 . (18)1 光缆线路工程一般要求1.1 光缆器材的规格1.1.1光缆、器材规格、程式及数量应符合设计及订货合同要求。
1.1.2光缆、光纤连接器应有出厂产品合格证和传输特性参数的出厂测试记录。
1.1.3光缆、光纤连接器运到现场后应进行单盘检验,确保其传输性能、长度等达到设计要求。
光缆单检完毕后应对端头作密封处理。
1.1.4其它器材应及时运到现场,其数量、质量应达到设计规定要求。
1.1.5光缆接盒的检验还应包括气闭性检查。
接头密封材料必须在使用有效期内。
必要时还要需进行气闭性试验。
1.2 光缆路由走向1.2.1光缆线路路由及敷设方式,应以批准的施工图设计为依据进行路由复测工作。
较小的路由变更,由监理、施工人员提出,经业主同意确定;较大的路由变更,设计单位应至现场与监理、施工协商,业主批准。
1.2.2光缆线路路由,在符合大的路由走向前提下,应顺公路并与路肩保持适当距离,并尽量取直线;光缆线路路由应选择地质稳固、地势平坦的地段。
1.2.3光缆线路穿越河流,应按设计规定方式过河。
1.2.4光缆路由复测定位时,应符合当地的建设规划和地域内文物保护、环境保护的要求。
通信光缆线路施工规范
光缆线路工程施工规范一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些特殊地段可适当调整。
电杆与其它建筑物最小净距要求详见下表:公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条张力方向的反侧,两条拉线出土点应相互内移30cm-45cm之间;8、一般情况下,在直线段内每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
通信光缆施工规范及要求三篇
通信光缆施工规范及要求三篇篇一:通信光缆施工规范具体要求近年来通信光缆施工及维护技术得到了广泛的提高,特点鲜明,通信光缆施工产业发展前景看好,同时业内也有很多值得思考的问题有待解决,以下为通信光缆施工规范详细说明:一、通信光缆施工规范架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
二、通信光缆施工规范管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设,3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用pvc胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和odf架上均采用标志牌以示区别。
三、通信光缆施工规范墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
通信光缆线路建筑施工规范
光缆线路工程施工规一、电杆安装1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一公路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:于17.5条)。
当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆;4、角杆应在线路转角点移10-15cm,因地形限制装设撑杆的角杆可不移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm;5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;6、电杆埋深必须符合下表要求:9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。
具体要求及杆号模板如下:5cm10cm O5cm10cm 五5cm10cm 八5cm10cm 九二、拉线安装1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。
2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm;3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm;4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图:5、拉线中把采用另缠法,封尾可使用3.0铁线另缠封尾5圈,具体规格及做法详见下表图(单位:mm)、一般情况下制作拉线材料选用镀锌钢绞线,角杆拉线和终端拉线均采用比吊线7、当转角杆的角深大于15m时,应装设两条终端拉线;当转角杆的角深大于15m 时装设两条拉线,每条拉线分别装在对应的线条力方向的反侧,两条拉线出土点应相互移30cm-45cm之间;8、一般情况下,在直线段每隔8根电杆设一处双方拉,每隔16根电杆设一处四方拉;9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之间的偏移不大于50 mm,地锚的出土斜槽应与拉线上把成直线;10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。
通信光缆施工规范
近年来通信光缆施工及维护技术得到了广泛的提高,特点鲜明,通信光缆施工产业发展前景看好,同时业内也有很多值得思考的问题有待解决,以下为通信光缆施工规范详细说明:一、通信光缆施工规范架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆.光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3—5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
二、通信光缆施工规范管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设,3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔.子孔在人手孔中的余长应露出管孔15cm左右.5)手孔内子管与塑料纺织网管接口用pvc胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和odf架上均采用塑料标志牌以示区别。
三、通信光缆施工规范墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。
电力通信光缆工程施工规范(3篇)
第1篇一、概述电力通信光缆工程施工规范是针对电力通信光缆线路工程在施工过程中的一系列要求,旨在确保电力通信光缆线路工程施工质量,提高电力通信系统的可靠性。
本规范适用于电力通信光缆线路工程施工的全过程,包括施工准备、光缆敷设、光纤接续、光缆成端、光缆测试验收等。
二、施工准备1. 施工现场应具备必要的施工条件,如道路、电源、水源等。
2. 施工单位应按照设计文件要求,备足施工所需的器材、设备和材料。
3. 施工单位应制定施工组织设计和施工方案,明确施工流程、质量标准和安全措施。
4. 施工单位应组织施工人员进行技术交底,确保施工人员掌握施工规范和操作技能。
三、光缆敷设1. 光缆敷设前,应对敷设路径进行勘察,确保路径符合设计要求,避开障碍物。
2. 敷设光缆时,应保持光缆平直,不得扭曲、打结。
3. 架空敷设光缆时,应确保光缆与电杆、导线等设施的距离符合规范要求。
4. 地埋敷设光缆时,应按照设计要求进行开挖、铺设、回填等工序。
5. 管道敷设光缆时,应确保光缆在管道内顺畅,无扭曲、打结。
四、光纤接续1. 光纤接续前,应对光纤进行清洗、熔接,确保光纤质量。
2. 熔接过程中,应严格控制温度、压力等参数,确保熔接质量。
3. 光纤接续完成后,应对接续点进行测试,确保接续质量。
五、光缆成端1. 光缆成端前,应对成端设备进行检查,确保设备正常。
2. 成端过程中,应按照设计要求进行操作,确保成端质量。
3. 成端完成后,应对成端点进行测试,确保成端质量。
六、光缆测试验收1. 施工单位应按照规范要求对光缆进行测试,包括衰减、反射、长度等指标。
2. 测试完成后,应将测试数据报监理单位审核。
3. 监理单位审核通过后,方可进行光缆验收。
七、安全措施1. 施工单位应制定安全措施,确保施工人员安全。
2. 施工过程中,应遵守施工现场安全规定,防止发生安全事故。
3. 施工单位应定期对施工人员进行安全培训,提高安全意识。
八、施工质量保证1. 施工单位应建立健全质量管理体系,确保施工质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
架空、管道、直埋光缆线路工程施工规范第一部分架空光缆线路工程施工规范根据本工程的特点,结合不同的施工工序,拟定不同的质量控制点。
分公司应按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。
1、杆路1)路由复测施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并确定接头的具体位置。
监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。
2) 立杆(1) 电杆洞深不同土质,水泥电杆的洞深亦不相同,施工时一定按规范要求,不得随意增减深度,防止造成安全和质量事故。
监理按(一)表1 规定的技术数据和偏差应小于-5Omm0勺要求检查洞深。
(一)表1水泥电杆洞深⑵杆距电杆间的距离按设计规定,允许士5m偏差,但不得随意加大设计杆距。
(3)电杆的垂直度利用简易量具检查电杆的垂直度。
直线段的电杆轴心线应上下垂直,其位置应在路由的中心线上,左右偏差应不大于50mm水泥电杆杆路的角杆向线路转角点内移100〜150mm因地形限制而不能内移或装撑木的角杆可不内移。
终端杆竖立后应向拉线侧倾斜100〜200mm.(4) 杆根装置施工时,监理必须及时检查杆根装置的装设。
水泥电杆的杆根装置有卡盘和底盘两种,卡盘用“ U'形抱箍固定在距地面400mm处。
杆跟装置的安装应符合如下规定:①直线路由上电杆杆根用的卡盘一般装在线路的一侧,相邻电杆均用卡盘时应交错装设;杆距长度不等时,装在长杆档的一侧。
②角杆、终端杆根仅用一块卡盘时,装在拉线的反侧,与拉线方向呈“ T”形垂直。
用二块卡盘时,下装置装在电杆拉线侧,上装置装在拉线方向反侧。
上下装置与拉线方向呈“ T”形垂直。
③在水稻田和松软的地段用水泥卡盘和水泥底盘固根,在水洼地、鱼塘、水流易冲刷的低洼地带的电杆,要做石护墩。
④在泥土容易坍塌沉陷的地方和堤岸下、坡地、水塘边、溪沟附近等有被水冲掉杆根泥土等地方立杆时,采用围桩法或砌石护墩进行加固,在杆根泥土有可能被水冲刷不能存留的地方,采用水泥护墩进行加固。
3)拉线(1)拉线采用镀锌钢绞线制做,拉线扎固方式以设计的材料为准进行实施。
(2)靠近高压电力设施的拉线加装绝缘子,绝缘子距地面的垂直距离应在2m 以上。
人行道上的拉线宜用竹筒或塑料管保护(3) 角拉的距高比为1,否则起不到拉力的作用。
轻、中负荷区 每8根杆做一处抗风拉线,每32根杆做一处防凌拉线,具体以设计 为准。
(4)拉线与水泥电杆应用抱箍法结合。
拉线上把在杆上只有一条 光缆吊线且仅装设一条拉线时,拉线抱箍装在杆顶下 50cm 处。
杆上有两层光缆吊线且需要装设两层拉线时, 两条拉线抱箍间距为40cm如图所示。
(5)拉线把的缠扎应符合信息产业部颁发 YD/T5138-2005〈〈本地通 信线路工程验收规范》相关规定。
按设计规定本工程拉线上把的扎固采用另缠法, 其规格见(一)表 2和图所示,允许偏差士 4mm 累计偏差不应大于10mm(一)表2拉线上把另缠规格拉线程式缠扎线径 (mm)首节 长度 (mm)间隙 (mm)末节长度 (mm)留头 长度 (mm)留头 处理 (mm)备注1 X 7/2.2 3.0 100 30 100 100 用1.6mm 本表数据1 X 7/2.6 3.015030100100拉线上把缠扎示意间本工程拉线中把的扎固采用另缠法,其规格见(一)表3和图所示(一)表3拉线中把另缠法规格拉线中把缠扎示意------------------------------- 全檢----------------------------------- - 留桧末节间隔首节1. 5铁线麻雒5圈拉线环(11■环)拉线中把缠扎示意图(6)拉线地锚及其安装要求①拉线地锚埋深按(一)表4数据实施,施工时一定按要求,不得随意增减深度,防止造成安全和质量事故。
;(一)表4拉线地锚坑深度7/3.0 1.9 1.8 2.-0 1.5上2V型2.1 2.0 2.3 1.7X 7/3.0下1②地锚出土长度cm,实际出土点与正确出士点之间的偏差不大于50cm,如图所示;一、*、拉线衬环、、Z V ZTZ V^/T单位:mm③拉线地锚应埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直;④埋设拉线地锚的出土斜槽应与拉线上把成直线,不得有扛、顶现象;⑤拉线中把与地锚连接处,根据拉线程式不同加装不同规格的拉线衬环,衬环应装在拉线弯回处;⑥高桩拉线的副拉线、拉桩中心线、正拉线、电杆中心线应在同一垂直平面上,其中任一点的最大偏差不得大于5cm⑦吊板拉线的规格按设计要求;⑧墙拉线的拉攀距墙角应不小于25cm,距屋沿不小于40cm⑨水泥拉线盘规格按(一)表5要求。
(一)表5水泥拉线盘与铁柄规格4)避雷线和地线的技术要求(1)避雷线和地线应按设计要求装设。
(2)避雷线和地线可利用预留孔、绑扎、拉线做避雷线等方法装设,安装规格应符合设计或相关规范要求。
(3)避雷线的地下延伸部分应埋在离地面70cm以下,延伸线(4.0钢线)的延伸长度及接地电阻应符合(一)表6的要求。
(一)表6避雷线接地电阻及延长线(地下部分)参考长度(4)光缆吊线直接入地或接地线安装规格按设计,吊线及其线路设备接地电阻应符合(一)表7要求。
(一)表7光缆吊线及其他线路设备接地电阻5)号杆号杆应按设计要求进行,可将号码直接书写的电杆上或制做成字牌固定在电杆上。
号杆的最末一个字或字牌的下边缘应距地面 2.5 m。
6)架空吊线(1)吊线规格按设计规定,一般采用7/2.2或7/2.6钢绞线。
(2)架设位置,一般距杆顶应不小于50cm,特殊情况不小于25cm吊线宜与地面等距,坡度变化一般不宜超过杆距的 2.5%由于地形等限制也不得超过杆距的5%在特殊情况下,当吊线坡度变更为杆距的5%-10%寸,吊线应加装仰俯角辅助装置,如图所示。
光缆吊线仰角辅助装置光缆吊线俯角辅助装置(3)吊线终结、接续的安装、垂度、接地等均按设计或相应规范要求。
2、光缆敷设安装1) 单盘测试在工地,监理工程师采取旁站或巡视检查的方式,检查光缆外皮有无破损,端头包封是否良好;光缆规格、程式是否符合要求,端别盘长标示是否清晰, 监督施工单位对到场的光缆进行逐盘逐纤的光衰减特性测试,其指标要符合供货合同和设计规定;测定各盘光纤长度,检验光缆盘外包装和光缆的完整性以及光缆皮长,做好记录, 当发现光特性指标不合格或光缆盘外包装损坏严重时,立即书面报告建设单位。
2) 光缆配盘施工单位对所施工的工程进行复测丈量,取得各杆档间的准确长度后,结合各盘光缆的实际长度进行准确的配盘, 光缆应尽量做到整盘敷设,以减少中间接头,靠基站侧的光缆应尽量整盘敷设, 确保施工中不截断光缆,不人为增加光缆的接头数量,不任意浪费光缆, 同时光缆接头应安排在地势平坦和地质稳固地点,应避开水塘、河流沟渠、交通要道口等,出厂盘号和单盘光缆实际长度应标注在竣工技术资料上。
3) 布放光缆光缆布放的端别应符合设计规定。
结合本工程的实际,对不同场所的光缆布放提出要求如下。
(1) 吊挂式架空光缆①吊挂式架空光缆的布放应通过滑轮牵引,布放过程中不允许出现过度弯曲。
②根据光缆外径选用合适挂钩程式,挂钩的卡挂间距为50 ±3cm,电杆两侧的第一只挂钩各距电杆25 ± 2cm。
卡挂在吊线上的搭扣方向应一致,挂钩托板齐全;③光缆的弯曲半径应水小于光缆外径的15 倍,施工过程中不应小于20 位,布放光缆的牵引力应不超过光缆允许张力的80%。
瞬间最大牵引力不得超过光缆允许张力的100%。
主要牵引力应加在光缆的加强件(芯)上。
④每隔5 杆档做一处杆弯预留,预留在电杆两侧的挂钩间,下垂25-30cm并用塑料管保护;⑤接头处光缆重叠15m接续后的预留光缆盘固在接头两侧相邻电杆的预留架上。
⑥在核定光缆垂度时要考虑架设过程中和架设后受到最大负荷产生的光缆伸长率不超过规定值(0.2%)。
⑦架空光缆敷设后应平直、无扭转、无机械损伤。
(2) 局内光缆①局内光缆由终端杆引入传输机房的ODF架,宜采用人工布放方式,布放时上下楼道及每个拐弯处应设专人,按统一指挥牵引,牵引中保持光缆呈松弛状态,严禁出现打小圈和死弯,局内光缆应挂按相关规定制做的标识牌,以便识别。
②局内光缆布放应整齐美观。
光缆经由走线架、转弯点( 前、后) 应予绑扎牢固,捆扎间距一般不超过50crn光缆爬墙的绑扎部位应垫胶管,避免光缆因受侧压过大而损伤。
(3)光缆标识牌①架空光缆和局内光缆采用不同规格不同式样的标识牌,式样规格由建设单位确定。
②标识牌挂设位置和数量架空地段光缆标识牌挂设按设计规定,同路由敷设的多条光缆除挂相应数量的标识牌外,还应标明所属中继段,以示区别。
机房槽道内光缆的起点和终点各挂一块,槽道较长的可在中间适当增加几块。
(4)光缆的重叠、预留局站内光缆预留15〜20m预留光缆盘成圈固定在机房内的合适位置上。
架空部分光缆的预留按设计规定。
一般情况下,光缆除每隔5 杆档做一处杆弯预留外,还应将光缆接续后多余的光缆盘固在接头两侧电杆的预留架上。
4)光缆接续、光缆终端、中继段测试对于光缆接续、光缆终端、中继段测试控制点,除接头盒安装位置须按如下要求进行监理控制外,其他的控制内容及要求参见光缆接续、光缆终端、中继段测试部分,此处不再重述。
3、光缆接头盒的安装位置本工程采用两头出缆的接头盒,按设计规定接头盒安装固定在吊线上。
安装固定方法应严格按设计或相关规范规定操作。
4、架空光缆线路的防护和保护要求1)架空光缆线路防护(1)避雷线和地线装设要求按设计(2)避雷线的地下延伸线(4.0钢线)的延伸长度及接地电阻要求见(一)表6。
(3)光缆吊线直接入地或接地线安装规格要求吊线直接入地或接地线安装规格见设计,接地电阻按表7的数据进行监理。
(4)架空通信线路与其他设施最小水平净距、与其他建筑物的最小垂直净距、架空交越其他电气设施的最小垂直净距要求见(一)表& (一)表9、(一)表10、(一)表11,监理工程师必须按表中数据要求进行检查。
(一)表8架空通信杆路与其他设施水平最小净距(一)表9架空通信线路与其他建筑的最小垂直净距(一)表10架空通信线路交越其他电气设施的最小垂直净距(一)表11直埋通信线路与其建筑物间最小净距2)架空光缆线路保护(1)从高压电力线路下方通过的架空通信线路应按设计要求采用保护措施。
